消防系统中断恢复方案.txt 消防系统中断恢复方案背景消防系统是建筑物中的重要安全设备,能够预防和控制火灾,保护人员和财产免受火灾的危害。
然而,由于各种原因,消防系统可能会发生中断的情况,需要制定中断恢复方案,保证消防系统的正常运行。
目标本方案的目标是确保任何消防系统中断后能够尽快恢复,并能在最短时间内重新投入使用,以保障建筑物的安全。
步骤以下是消防系统中断恢复的步骤:1. 发现中断:一旦发现消防系统中断,立即通知相关人员,包括建筑物管理员、消防部门和相关维修人员。
2. 查找原因:由专业维修人员对中断的消防系统进行检查和诊断,查找中断原因。
3. 制定修复计划:根据中断原因,制定修复计划,明确中断恢复所需的时间、人力和物力资源。
4. 修复中断:按照修复计划,由专业维修人员对消防系统进行修复和测试,并确保其正常运行。
5. 系统测试:修复完成后,进行系统测试,确保消防系统功能完好。
6. 报告和记录:对中断原因和修复过程进行记录,并向相关人员和部门提交报告。
关键考虑因素在制定消防系统中断恢复方案时,需要考虑以下关键因素:- 快速响应:必须尽快发现和通知相关人员,以便迅速采取修复措施。
- 专业维修人员:必须由经验丰富的维修人员进行修复工作,确保消防系统能够正常运行。
- 资源准备:提前准备必要的人力和物力资源,以便在修复过程中使用。
- 停用时间控制:在制定修复计划时,要尽量缩短停用时间,以避免给建筑物的安全造成更多风险。
总结消防系统中断恢复方案是确保消防系统能够快速恢复并重新投入使用的重要措施。
通过快速响应、专业维修和合理安排,可以有效保障建筑物及其内部人员和财产的安全。

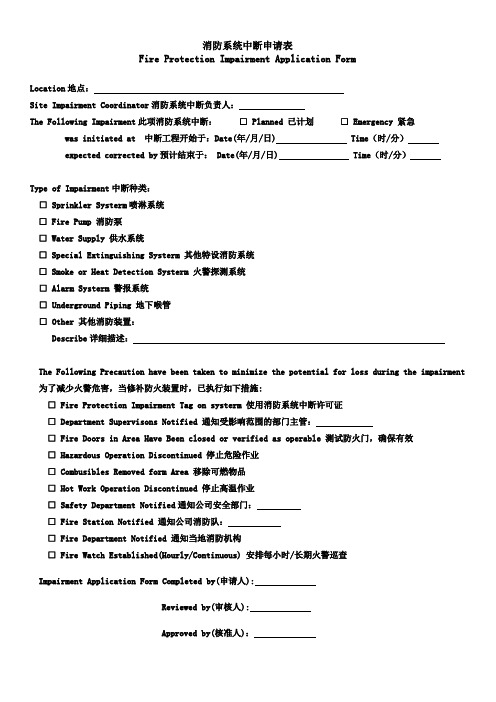

消防系统中断申请表Fire Protection Impairment Application FormLocation地点:Site Impairment Coordinator消防系统中断负责人:The Following Impairment此项消防系统中断:□ Planned 已计划□ Emergency 紧急was initiated at 中断工程开始于:Date(年/月/日) Time(时/分)expected corrected by预计结束于: Date(年/月/日) Time(时/分)Type of Impairment中断种类:□ Sprinkler Systerm喷淋系统□ Fire Pump 消防泵□ Water Supply 供水系统□ Special Extinguishing Systerm 其他特设消防系统□ Smoke or Heat Detection Systerm 火警探测系统□ Alarm Systerm 警报系统□ Underground Piping 地下喉管□ Other 其他消防装置:Describe详细描述:The Following Precaution have been taken to minimize the potential for loss during the impairment 为了减少火警危害,当修补防火装置时,已执行如下措施:□ Fire Protection Impairment Tag on systerm 使用消防系统中断许可证□ Department Supervisons Notified 通知受影响范围的部门主管:□ Fire Doors in Area Have Been closed or verified as operable 测试防火门,确保有效□ Hazardous Operation Discontinued 停止危险作业□ Combusibles Removed form Area 移除可燃物品□ Hot Work Operation Discontinued 停止高温作业□ Safety Department Notified通知公司安全部门:□ Fire Station Notified 通知公司消防队:□ Fire Department Notified 通知当地消防机构□ Fire Watch Established(Hourly/Continuous) 安排每小时/长期火警巡查Impairment Application Form Completed by(申请人):Reviewed by(审核人):Approved by(核准人):。
Signify Classified - Internal消防系统/设施中断申请相关说明与要求:1.消防系统中断的安全责任,由申请中断的单位承担。
【依相关法规规定,此申请的批准主管为申请单位的消防责任人(处级或以上主管)。
】申请中断单位及中断单位的申请、审批人员须严格按要求落实申请、审批、防范等工作并对中断负全责。
2.申请单位须根据实际情况小范围、短时间、少量申请中断局部消防系统/设施,并必须会签其他的全部受影响单位安管(未全部会签导致的责任由申请单位及申请单位的申请、审批人员承担);如因厂房改造需申请中断警铃外的消防系统,则须签《消防系统中断期间安全保障承诺书》。
施工前,申请人、施工人、监工人及申请单位安管都应确认消防系统/设施已经依照“申请”进行中断并标识清楚,落实安防工作,施工作业时须采用室外作业、湿式作业、烟尘区密闭、工艺材料改善等有效安全措施进行施作。
3.消防系统中断管制期间:①.申请人、工程承办负责人、施工单位负责人、申请单位安管、消防责任人须做好各项相关工作,增配消防器材,做好培训倡导和应急措施,全程安全防范,巡查,制止违章,预防事故;②.其他受影响单位相关人员也必须及时落实消防系统中断期间的各项安防措施,防止事故发生。
4.申请中断单位恢复系统时须知会相应受影响单位安管,并及时确认系统恢复情况且报备消防监控中心。
如需中断延期,则须提前一个工作日申请。
5.相关管制、审批人员:消防责任人指申请单位的处级或以上责任人;申请单位和其他受影响单位安管均指相应单位的消防安全管理人员(理级);工程承办负责人指事业单位工程负责人;施工单位负责人指该工程现场负责人。
6.审批顺序:申请人→系统中断其他受影响单位安管→工程承办负责人→施工单位负责人→申请单位安管→申请单位消防责任人。
全部人员审批完后,知会中央消防暨工业安全部协办。
7.消防监控中心联络电话:、(内线 119),;如有异常及时处理并知会消防监控中心。

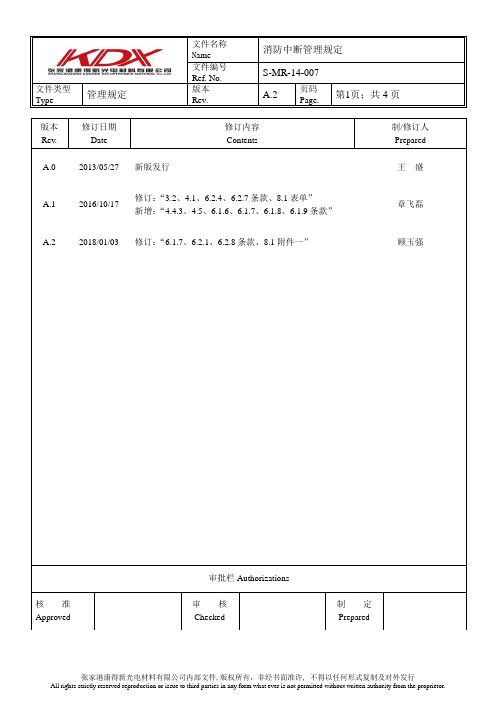

Ref. No.文件类型Type 管理规定版本Rev.A.2 页码Page.第1页;共4页版本Rev. 修订日期Date修订内容Contents制/修订人PreparedA.0 2013/05/27 新版发行王盛A.1 2016/10/17 修订:“3.2、4.1、6.2.4、6.2.7条款、8.1表单”新增:“4.4.3、4.5、6.1.6、6.1.7、6.1.8、6.1.9条款”章飞磊A.2 2018/01/03 修订:“6.1.7、6.2.1、6.2.8条款、8.1附件一”顾玉强审批栏Authorizations核准Approved 审核Checked制定PreparedRef. No.文件类型Type 管理规定版本Rev.A.2 页码Page.第2页;共4页1. 目的Purpose:为确保消防系统中断时,受影响区域消防力量得到保障,减少生产中断,特制订本规定。
2. 适用范围Scope:本规定适用于张家港康得新光电材料有限公司消防系统局部或全部中断的作业管理。
3. 名词定义Terms Definition:3.1 【项目业务发包部门】指公司内主导施工项目,并对承包商直接归口管理的事业部或职能中心。
3.2 全部消防中断:消防栓管网或消防喷淋管网中任意一个发生了全厂范围无消防供水的情形。
如(消防泵的维修、更换)。
3.2 局部消防中断:影响1个事业部区域或办公单元(如:行政办公区或仓储区、化学品仓库、配电站等)的消防供水资源的中断。
4. 权责Accrual:4.1 光电公司总裁:负责全部消防系统中断的作业审批。
4.2 各事业部/制造中心/职能中心负责人:负责局部消防系统中断的作业审批。
4.3 企管中心EHS4.3.1 制订、修订、废止本文件。
4.3.2 监督各部门对本规定执行。
4.3 施工项目业务发包部门4.3.1 申请《消防系统中断许可证》4.3.2 施工期间安全监护及备用消防物质的储备。
4.3.3 施工结束后恢复并告之受影响区域内的部门。
文件英文名称Document English Title:Safety Protect Sys. break off Working Instrcution1. 目的Purpose:( 撰写导引:即文件的用途与宗旨、期望结果)为确保公司安全,防止因施工、作业或其它因素必须进行安全防护系统中断,造成某些区域缺少某种安全系统防护产生风险,特加强安全防护系统中断管制,并制定本办法。
2. 适用范围Scope:( 撰写导引:即文件适用的区域、部门、组织、人员或状况)适用友达上海厂区内所有区域内部或外部之工程施工,有导致本公司之安全防护系统必须暂时中断者均属之。
3. 名词定义Terms Definition:( 撰写导引:即对有英文简写或专有名词、符号、公式或在此文件中有特别意义之词句的解释说明)3.1 安全防护系统中断:指因保养、检测、扩充、维修、整改等致消防水系统、安全侦测或反应系统等必须暂时中断之作业。
3.2 安全防护系统:火警探测系统、VESDA系统、消火栓系统、喷淋头系统、紧急广播系统、消防监控系统、瓦斯侦测系统及其他涉及本公司安全之系统均属之。

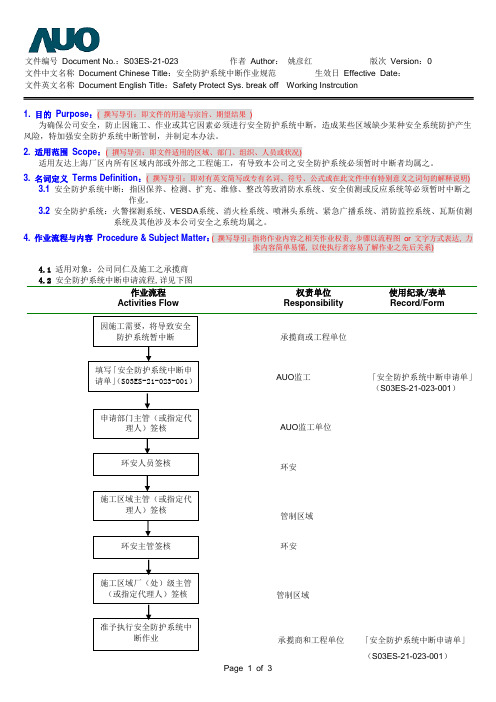

4. 作业流程与内容Procedure & Subject Matter:( 撰写导引:指将作业内容之相关作业权责, 步骤以流程图or 文字方式表达, 力求内容简单易懂, 以使执行者容易了解作业之先后关系)4.1 适用对象:公司同仁及施工之承揽商4.2 安全防护系统中断申请流程,详见下图作业流程Activities Flow权责单位Responsibility使用纪录/表单Record/Form承揽商或工程单位AUO监工「安全防护系统中断申请单」(S03ES-21-023-001)AUO监工单位环安管制区域环安管制区域承揽商和工程单位「安全防护系统中断申请单」(S03ES-21-023-001)文件英文名称Document English Title:Safety Protect Sys. break off Working Instrcution4.3各单位职责4.3.1.申请单位职责4.3.1.1.本公司各部门员工及承揽商之施工人员,若于保养、检测、扩充、维修、整改等可能导致消防水系统、安全侦测或反应系统等必须暂时中断者,应于上述各项作业的前一天由申请人(承揽商则由AUO监工人员申请)填具「安全防护系统中断申请单」(S03ES-21-023-001),依下列流程完成申请后,始可执行安全防护系统中断作业:申请人→申请单位部门主管(或指定代理人)→环安→施工区域和可能影响区域主管签核(假日或夜间再申请至环安主管与施工区域和可能影响区域的一级主管)→核准施工4.3.1.2.安全防护系统中断以每日申请为原则,因如消防水中断无法当日恢复,则可延长申请期限,但不得走过七周天,且「安全防护系统中断申请单」(S03ES-21-023-001)需影印与施工日等同数量供施工中检查使用。
消防系统中断管理方案1. 目的:为确保公司安全,防止因施工、保养、检测、扩充、维修、整改等作业或其它因素必须进行消防系统暂时全部或部分中断,造成某些区域缺少消防系统防护产生风险,特加强消防系统中断管理,制定本方案。
2. 适用范围:适用厂区内所有区域内部或外部,有导致本公司消防系统必须暂时中断时。
3. 名词定义3.1 消防系统:火警侦测系统、烟感报警系统、消火栓系统、CCTV系统及其他涉及消防设施。
3.2 消防系统中断:指因施工、保养、检测、扩充、维修、整改等作业或其它因素必须进行消防系统暂时全部或部分中断4. 作业流程与内容4.1 适用对象:本公司各部门所有员工及承包商施工人员4.2 消防系统中断申请流程,详见下图;中断申请单见附件一5. 各单位职责:5.1 申请单位职责5.1.1.本公司各部门员工及承包商施工人员,若于保养、检测、扩充、维修、整改等可能导致消防系统必须暂时中断者,应提前由申请人(承包商则由施工申请单位申请)填写中断内容,预计中断时间、中断区域、施工内容、安全措施等,待申请单签核完成,可执行系统中断作业。
中断或恢复时,须由安全或系统负责人员到场,由系统负责人员执行中断、恢复动作。
5.1.2.安全防护系统中断以每日申请为原则,因如消防水中断无法当日恢复,则可延长申请期限,但不得超过五天,施工申请单须复印后放于现场供施工中检查使用。
5.1.3.消防系统中断时,热加工(动火)作业如非必要,不得申请。
5.1.4.施工区域和可能影响区域单位在检查并确认系统中断时,施工区域和可能影响区域排除不必要的动火作业,并安排人员做现场巡检,做好安全防范措施。
5.2 安全部职责5.2.1.签核消防系统中断时,需了解该作业区域其它施工状况,防止出现系统中断与动火作业在同一区域。
5.2.2.防止同一区域内火警侦测系统与消防灭火系统同时申请中断。
5.2.3.安全部定期或不定期稽核系统中断现场施工是否有按规定申请安全防护系统中断或依相关规定执行各项安全措施。
消防系统中断1、目的本程序的主要目的是在最大程度上降低由于消防系统的中断而造成的火灾风险,以确保遵从消防法规、标准、承保商的要求和消防规定。
2、适用范围适用于公司3、程序内容3.1 除了许可的短期测试、维护或者改装,所有火警保护探测、灭火给水和防火水源调配系统任何时候都须保持可操作状态。
上述系统的任何中断须事先通知EHS部并取得许可。
3.2对受损系统的维修须迅速完成。
设备只有局部无法工作,但是因缺少合适部件、零件或者装置而使系统的恢复工作延后,须采取适当措施以恢复系统的大部分功能直到系统完全恢复。
所有局部系统的恢复须与EHS和维修部协调并取得许可。
3.3 因设备故障或者对消防设备必要的改装,给水系统或者消防水管中断时,可使用邻近的洒水装置或者消防栓为中断的洒水系统或者消防栓提供保护。
为满足设备停用时的消防安全的需要,须使用带有匹配的接合器或者配用水带的消防栓为临时灭火措施。
3.4动火作业、喷房喷涂或者其他危险操作不可在所安装的消防系统中断时和没有安装足够消防设施的情况下进行。
3.5 人员撤离的火灾报警系统中断检修和维护,不应安排在正常的上班时间。
EHS和维修部协调中断和测试活动在日常工作的间隙进行,进而避免产生影响。
3.6 维修部3.6.1 提前24小时通知EHS任何须要中断和检修运作中消防系统的必要性。
3.6.2 在中断消防系统前取得EHS的授权。
3.6.3 在消防系统或者消防阀门恢复到正常工作状态时通知EHS。
并确保消防系统恢复至正常状态,包括水流指示器,阀门等。
3.6.4 确保外来施工者在按照消防系统维护和修理的要求开展工作,并促使他们在工作中的行为遵守公司的EHS规范要求。
3.6.5 有需要时,须取得许可并协调检查。
3.7 EHS 部门3.7.1 对消防系统地中断和关闭控制阀(出水,进水等相应的消防阀门)的关闭授权。
3.7.2 接到通知恢复中断的系统时,确保阀门完全打开,检查受影响设备,确定警报系统恢复到工作状态,取走和将消防系统关闭标签归档,并做好必要的文书工作。
