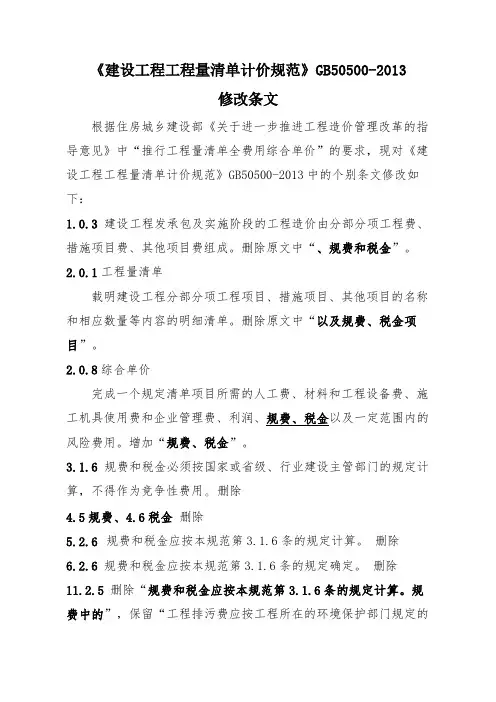

《建设工程工程量清单计价规范》GB50500-2013修改条文根据住房城乡建设部《关于进一步推进工程造价管理改革的指导意见》中“推行工程量清单全费用综合单价”的要求,现对《建设工程工程量清单计价规范》GB50500-2013中的个别条文修改如下:1.0.3建设工程发承包及实施阶段的工程造价由分部分项工程费、措施项目费、其他项目费组成。
删除原文中“、规费和税金”。
2.0.1工程量清单载明建设工程分部分项工程项目、措施项目、其他项目的名称和相应数量等内容的明细清单。
删除原文中“以及规费、税金项目”。
2.0.8综合单价完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润、规费、税金以及一定范围内的风险费用。
增加“规费、税金”。
3.1.6 规费和税金必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
删除4.5规费、4.6税金删除5.2.6规费和税金应按本规范第3.1.6条的规定计算。
删除6.2.6规费和税金应按本规范第3.1.6条的规定确定。
删除11.2.5删除“规费和税金应按本规范第3.1.6条的规定计算。
规费中的”,保留“工程排污费应按工程所在的环境保护部门规定的标准缴纳后按实列入”。
附录E.3 单位工程招标控制价/投标报价汇总表:表-04中的“规费、税金”栏删除。
E.6单位工程竣工结算汇总表:表-07中的“规费、税金”栏删除。
附录F.2 综合单价分析表:表-09中增加“规费、税金”栏。
附录H 规费、税金项目计价表:表-13 删除关于修改《建设工程工程量清单计价规范》GB50500-2013个别条文的说明《建设工程工程量清单计价规范》从2003年7月1日实施以来,当时考虑少数省、自治区对养老保险实行社会统筹,国家社会保障体制正在建立,因而未将规费包括在“综合单价”中;由于营业税按税前造价计算征收,也未包括在“综合单价”中,这一做法与国际上通行的全费用单价不一致,在投标报价以及评标定价中也经常引起争议。
May 202020一、引言建设工程具有长期性、动态性、复杂性,工程变更往往是无法避免的,而建设工程施工合同是以签订时的承包范围、设计标准、施工条件为基础的,因此,合同变更在所难免。
根据《建设工程工程量清单计价规范》(GB50500-2013)9.3.1条款,因工程变更引起的综合单价调整,归纳起来主要有以下三类:已标价工程量清单有适用于变更项目的情况;已标价工程量清单没有适用、但有类似于变更项目的情况已标价工程量清单没有适用也没有类似于变更项目的情况。
[1]在实务中,“有适用于变更项目的情况”比较简单,可以直接套用合同单价;“没有适用也没有类似于变更项目的情况”通常在合同中有明确的约定,如消耗量采用项目当地定额,人工、材料、机械价格采用投标时的价格,管理费和利润费率按投标时费率计取;而“没有适用但有类似于变更项目的情况”界定不清晰,没有给出一个定量的规定。
本文以“没有适用但有类似于变更项目的情况”作为研究对象,以期合理确定其单价,减少因变更而产生的价款纠纷。
二、“类似于变更项目”的定义国内不少学者认为[2][3],“已标价工程量清单没有适用但有类似于变更项目的情况”包括以下情形:1.变更项目与已标价工程量清单项目对比,仅存在材料的变化, 而人材机的耗量、施工工艺、施工环境不变;2.变更项目与已标价工程量清单项目对比,仅存在图纸尺寸的变化, 但施工工艺、材料、施工条件不变;3.变更项目与已标价工程量清单项目对比,上述变更情形中多个因素同时发生变化。
根据全国注册造价工程师继续教育培训教材《建设工程造价管理理论与实务(四)》,“类似于变更项目”主要是指使用的材质、施工工艺和施工方法基本类似,且不得增加关键路线上的施工时间[4],与以上几种变更情形基本一致。
[摘要] “已标价工程量清单中没有适用但有类似于变更工程项目的,可在合理范围内参照类似项目的单价”是调整变更工程项目综合单价的重点和难点,本文对“类似于变更工程项目”的定义以及综合单价调整方法进行研究,并通过案例分析详细介绍“类似于变更项目”综合单价调整方法在实践中的应用。

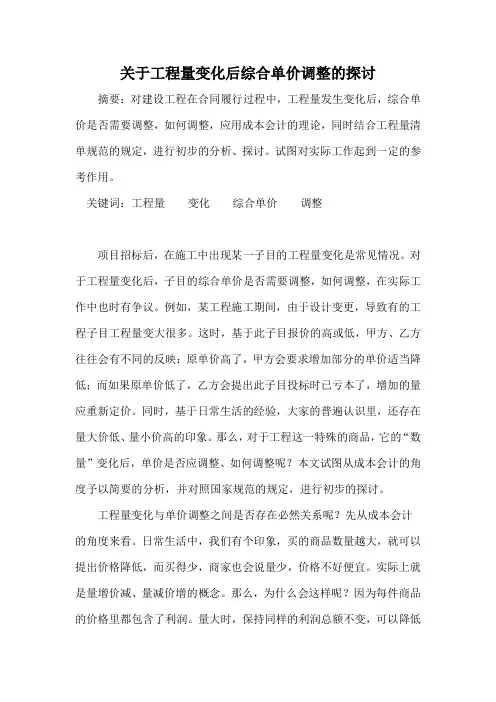

关于工程量变化后综合单价调整的探讨摘要:对建设工程在合同履行过程中,工程量发生变化后,综合单价是否需要调整,如何调整,应用成本会计的理论,同时结合工程量清单规范的规定,进行初步的分析、探讨。
试图对实际工作起到一定的参考作用。
关键词:工程量变化综合单价调整项目招标后,在施工中出现某一子目的工程量变化是常见情况。
对于工程量变化后,子目的综合单价是否需要调整,如何调整,在实际工作中也时有争议。
例如,某工程施工期间,由于设计变更,导致有的工程子目工程量变大很多。
这时,基于此子目报价的高或低,甲方、乙方往往会有不同的反映:原单价高了,甲方会要求增加部分的单价适当降低;而如果原单价低了,乙方会提出此子目投标时已亏本了,增加的量应重新定价。
同时,基于日常生活的经验,大家的普遍认识里,还存在量大价低、量小价高的印象。
那么,对于工程这一特殊的商品,它的“数量”变化后,单价是否应调整、如何调整呢?本文试图从成本会计的角度予以简要的分析,并对照国家规范的规定,进行初步的探讨。
工程量变化与单价调整之间是否存在必然关系呢?先从成本会计的角度来看。
日常生活中,我们有个印象,买的商品数量越大,就可以提出价格降低,而买得少,商家也会说量少,价格不好便宜。
实际上就是量增价减、量减价增的概念。
那么,为什么会这样呢?因为每件商品的价格里都包含了利润。
量大时,保持同样的利润总额不变,可以降低单价、减少利润率。
从成本会计学的角度,商品的成本按其与业务量之间的依存关系,分为固定成本与变动成本。
固定成本是指其总额在一定时期和一定业务范围内,不受业务量增减变动影响而保持不变的成本,如固定资产折旧、管理人员工作等。
变动成本是指其总额随着业务量的变动而正比例变动的成本,如直接材料、直接人工、包装材料等。
总成本=固定成本总额+变动成本总额(单位变动成本×业务量)。
而利润=销售额-成本总额=(单位售价-单位变动成本)×业务量-固定成本总额。

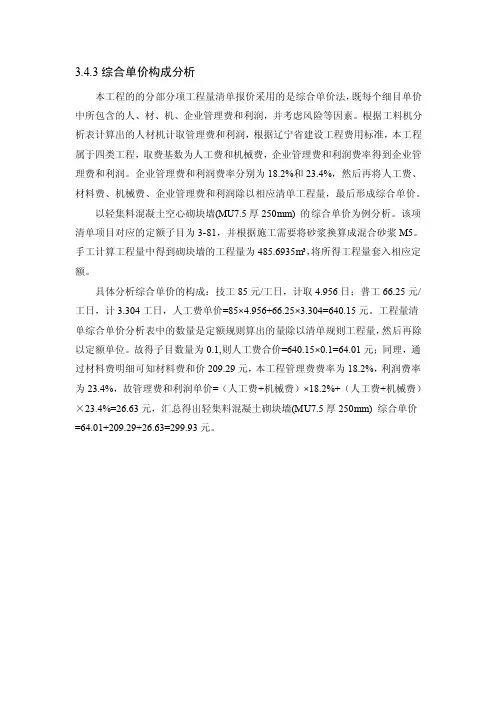

3.4.3综合单价构成分析本工程的的分部分项工程量清单报价采用的是综合单价法,既每个细目单价中所包含的人、材、机、企业管理费和利润,并考虑风险等因素。
根据工料机分析表计算出的人材机计取管理费和利润,根据辽宁省建设工程费用标准,本工程属于四类工程,取费基数为人工费和机械费,企业管理费和利润费率得到企业管理费和利润。
企业管理费和利润费率分别为18.2%和23.4%,然后再将人工费、材料费、机械费、企业管理费和利润除以相应清单工程量,最后形成综合单价。
以轻集料混凝土空心砌块墙(MU7.5厚250mm) 的综合单价为例分析。
该项清单项目对应的定额子目为3-81,并根据施工需要将砂浆换算成混合砂浆M5。
手工计算工程量中得到砌块墙的工程量为485.6935m³,将所得工程量套入相应定额。
具体分析综合单价的构成:技工85元/工日,计取4.956日;普工66.25元/工日,计3.304工日,人工费单价=85×4.956+66.25×3.304=640.15元。
工程量清单综合单价分析表中的数量是定额规则算出的量除以清单规则工程量,然后再除以定额单位。
故得子目数量为0.1,则人工费合价=640.15×0.1=64.01元;同理,通过材料费明细可知材料费和价209.29元,本工程管理费费率为18.2%,利润费率为23.4%,故管理费和利润单价=(人工费+机械费)×18.2%+(人工费+机械费)×23.4%=26.63元,汇总得出轻集料混凝土砌块墙(MU7.5厚250mm) 综合单价=64.01+209.29+26.63=299.93元。

表3-3综合单价分析表Tab.3-3 Comprehensive Analysis Unit Price根据综合单价分析表做出分部分项工程量清单计价表,得出分部分项工程量清单的合价。
表3-4分部分项工程量清单计价表Tab.3-4 Sub-part of the Project Bill of Quantities Summary下面是赠送的经典语录和搞笑语录,不需要的朋友可以下载后不急删除!!!谢谢!!∙【感人的话】要学会感恩、同情、宽容、忍耐、积极与真诚。
工程量清单计价综合单价分析表编制实例来源:考试大 2008/3/10 【考试大:中国教育考试第一门户】模拟考场视频课程字号:T | T《建设工程工程量清单计价规范》在工程建设领域的实施,对规范工程计价行为起到了很好的作用,长期以来,由于我国地域辽阔,各地对工程计价没有统一的规定和模式,在清单计价规范实施以前,一直实行定额计价模式,各地对工程计价都有各自不尽相同的做法。
工程量清单计价对计价的格式有了统一的规范,但在实施过程中,仍有各不相同的个案存在,相信从事工程造价的同仁一定有同感。
具体来说,计价格式的体现是工程业主(招标人)和承包商(投标人)在工程招标投标或工程建设过程中对工程项目计价表格格式与规范规定格式的统一。
一般情况下,承包商(投标人)必须按照业主(招标人)的要求填制相应的工程计价表格,现行计价规范规定的清单统一格式表格有7个,工程量清单计价统一格式表格有12个,由于工程地域不同、工程业主不同、对表格格式和数量的要求不同,如何按照业主(招标人)的要求做出合格的表格,是对投标文件编制人的考验,对投标的成败也有着很大的影响。
今春参加并主持了中国广州核电公司阳江核电站专家村一期第一阶段建安工程投标的商务标编制工作,就其中“分部分项工程量清单综合单价分析表(表二)”表格的编制过程做一总结与同行共探讨。
阳江核电站位于广东省珠江口以西的阳江市阳东县东平镇沙环,本工程为阳江核电站专家村一期工程第一阶段,批准总建筑面积为7万余平方米。
由一座综合餐厅、三十三栋单身公寓楼(含接待公寓楼)、三栋中方专家公寓楼、十七栋外方专家公寓楼、一座活动中心、一座接待中心及一个半地下室停车场等组成。
可见该项目由上述若干单项工程组成,每一单项工程又由建筑、装饰、安装的各专业组成,还有市政工程的相关专业组合在一起,该投标的分项工程预算达80项,能否按照招标方要求的统一格式提交合格的表格是摆在我们面前的一项紧迫任务,经研究分析其中有一表格具有一定的特殊性。
工程名称: xxx工程项目编码030502001001项目名称机柜、机架清单综合单价组成明细定额单价定额编号定额项目名称数量管理费单位人工费材料费机械费规费和利润B5-2-1安装机柜、机架台12402060.330.12138.3694.72落地式人工单价小计二类综合用工 120元/ 工日未计价材料费清单项目综合单价主要材料名称、规格、型号单位数量二类综合用工工日2其他材料费元33.89材铜芯聚氯乙烯绝缘导线 BV16mm2m 2.02料铜端子 16mm2个 2.02费钳形接地电阻测试仪台班0.01明机柜( 机架)1细个管理费元68.76利润元69.6其他材料费材料费小计标段: xxx工程措施费税金18.47255.2第 1 页共计量单位台工程量1清单综合单价组成明细合价人工费材料费机械费管理费规费措施费和利润2402060.330.12138.3694.7218.472402060.330.12138.3694.72255.220002807.2暂估单价暂估合价单价( 元)合价(元)( 元)( 元)120240133.898.9718.124.128.3212.420.1220002000168.76169.6—60.33—0—2060.33—0注:1. 如不使用省级或行业建设主管部门发布的计价依据,可不填定额编码、名称等;2.招标文件提供了暂估单价的材料,按暂估的单价填入表内“暂估单价”栏及“暂估合价”栏。
工程名称: xxx工程项目编码030502005001项目名称双绞线缆清单综合单价组成明细定额单价定额编号定额项目名称数量管理费单位人工费材料费机械费规费和利润B5-2-31双绞线缆管内穿m1 1.76 1.620.03 1.010.69放≤4对人工单价小计三类综合用工 135元/ 工日未计价材料费清单项目综合单价主要材料名称、规格、型号单位数量三类综合用工工日0.013其他材料费元0.04材工业用真有效值万用表台班0.001料对讲机 ( 一对)台班0.005费明双绞线缆m 1.05细管理费元0.5利润元0.51其他材料费材料费小计标段: xxx工程措施费税金0.130.52第 2 页共计量单位m工程量1000清单综合单价组成明细合价人工费材料费机械费管理费规费措施费和利润1.76 1.620.03 1.010.690.131.76 1.620.03 1.010.690.521.585.76单价( 元)合价( 元)暂估单价暂估合价( 元)( 元)135 1.7610.045.60.014.220.021.5 1.5810.510.51—0.04—0— 1.62—0注:1. 如不使用省级或行业建设主管部门发布的计价依据,可不填定额编码、名称等;2.招标文件提供了暂估单价的材料,按暂估的单价填入表内“暂估单价”栏及“暂估合价”栏。
工程量清单综合单价分析表模板在工程建设中,工程量清单综合单价分析表是至关重要的工具,它对于理解工程项目成本、预算、投标和结算等环节具有决定性的作用。
本文将详细介绍工程量清单综合单价分析表模板的内容及其重要性。
工程量清单综合单价分析表模板通常包括以下内容:综合单价:列明工程项目的总价,包括直接费用、间接费用、利润和税金等。
合价:综合单价与工程量的乘积,表示单个工程项目的总价。
工程量清单综合单价分析表模板在工程建设中的作用主要体现在以下几个方面:帮助业主和承包商明确工程项目的具体内容和数量,避免后期出现理解误差和争议。
协助预算和投标工作,使相关人员能够快速准确地计算出工程项目的总价,为决策提供依据。
在结算阶段,可作为核对工程量和价格的依据,确保结算的准确性和公正性。
提高工程管理的透明度和规范性,使各方都能对工程项目有一个清晰明确的认识。
工程量清单综合单价分析表模板是工程建设中不可或缺的工具,它不仅能帮助各方更好地理解工程项目,还能提高工作效率和准确性。
因此,在实际工作中,应充分重视并利用好这一工具,以确保工程的顺利进行。
在建筑项目中,工程量清单计算表是一种至关重要的工具。
它不仅可以帮助项目经理和工程师确保项目按照既定的时间和预算进行,还可以提高项目的效率和准确性。
本文将详细介绍工程量清单计算表的重要性,以及如何有效使用它。
明确项目需求:工程量清单计算表可以详细列出项目中所需的所有材料、设备和劳动力。
这使得项目团队能够明确了解所需资源,从而更好地规划项目。
预算控制:通过工程量清单计算表,项目团队可以准确地估算出项目所需的总成本。
这有助于他们在项目开始之前制定预算,并在项目进行中密切监控预算执行情况。
提高效率:工程量清单计算表可以使项目团队更好地组织和协调资源,从而降低浪费和提高效率。
风险管理:通过详细列出项目风险和可能的问题,工程量清单计算表可以帮助项目团队提前采取预防措施,降低风险。
制定详细的清单:在制定工程量清单计算表时,需要详细列出项目所需的所有材料、设备和劳动力。
工程名称:标段:第页共页项目编码010********* 项目名称平整场地计量单位m2工程量314.47清单综合单价组成明细定额编号定额名称定额单位数量单价合价人工费材料费机械费管理费和利润人工费材料费机械费管理费和利润1-1 平整场地100m 0.01 348.30 0 0 115.83 3.48 0 0 1.16人工单价小计 3.48 0 0 1.16 43元/工日未计价材料费清单项目综合单价 4.64材料费明细主要材料名称、规格、型号单位数量单价(元)合价(元)暂估单价(元)暂估合价(元)其他材料费--材料费小计--注:1.如不使用省级或行业建设主管部门发布的计价依据,可不填定额项目、编号等。
工程名称:标段:第页共页项目编码010********* 项目名称挖沟槽土方计量单位m3工程量465.42清单综合单价组成明细定额编号定额名称定额单位数量单价合价人工费材料费机械费管理费和利润人工费材料费机械费管理费和利润1-20 人工挖沟槽100m30.0140 1383.91 0 0 360.46 19.37 0 0 5.05人工单价小计19.37 0 0 5.05 43元/工日未计价材料费清单项目综合单价24.42材料费明细主要材料名称、规格、型号单位数量单价(元)合价(元)暂估单价(元)暂估合价(元)其他材料费--材料费小计--注:1.如不使用省级或行业建设主管部门发布的计价依据,可不填定额项目、编号等。
工程名称:标段:第页共页项目编码010********* 项目名称挖基坑土方计量单位m3工程量40.36清单综合单价组成明细定额编号定额名称定额单位数量单价合价人工费材料费机械费管理费和利润人工费材料费机械费管理费和利润1-28 人工挖基坑100m30.0142 1539.10 0 0 400.89 21.86 0 0 5.69人工单价小计21.86 0 0 5.69 43元/工日未计价材料费清单项目综合单价27.55材料费明细主要材料名称、规格、型号单位数量单价(元)合价(元)暂估单价(元)暂估合价(元)其他材料费--材料费小计--注:1.如不使用省级或行业建设主管部门发布的计价依据,可不填定额项目、编号等。
