附件2-12道岔、线路综合整治施工方案2020年线路、道岔综合整治施工组织方案及安全措施根据我段管内线路设备质量状态情况,为加快整治力度,我段将对管内XX、XX、XX、XX枢纽及联络线及各站道岔、到发线、段管线按照轻重缓急的原则,有计划地进行清挖线路翻浆、螺栓凿锚、成段更换失效扣配件、单根抽换失效枕木、线路道岔综合抬道及使用小型液压、震动捣固机捣固、线路、道岔人工打磨、砼枕道岔①30螺栓凿锚等项目的综合整治施工。
为理顺好施工中的各种关系,协调好各部门施工配合事宜,确保设备综合整治施工安全、正点、高效,特编制此方案。
第一部分施工组织方案一、工程概况1、工程名称:线路、道岔综合整治。
2、工程地点:我段管内XX线、XX线、XX线、XX线、XX客外线、xx 客A线及xx枢纽联络线及管内各站场。
3、施工时间:2020年1月1日-2020年12月31日二、施工条件120-180分钟。
封锁前后不限速。
三、施工组织1、施工领导小组:组长:XXX、XXX组员:各科室、线路车间、综合维修车间、综合机修车间负责人2、技术组:组长:XXX组员:线路技术科相关人员职责:相关设计、技术交底、施工方案的提报、材料计划的申请。
3、安全培训组:组长:XXX组员:安全科及职教科相关人员职责:安全科负责不定期对施工安全进行检查及施工安全协议的签订;职教科负责对所有施工人员(含民工)的上岗培训和安全考试。
4、后勤供应组:组长:XX组员:材料科及综合机修车间相关人员职责:全面负责各种材料采购、装卸、机械安装、调试以及作业人员的劳保用品供应,工地转移运输等工作。
5、施工负责人:(暂定为各线路车间业务干部,当车间人员不足时可由段安排相应级别的综合维修车间干部或胜任人员担任)施工带班人:由当地线路车间指定一名工(班)长担任。
驻站、防护员由车间根据施工情况按要求安排到位6、施工劳力:(1)各线路车间、综合维修车间、综合机修车间人员⑵与长沙工务段签订协议符合资质的施工队四、主要施工内容1、砼枕螺栓凿锚;2、不破底清挖线路翻浆;3、成段更换失效扣件;4、单根抽换失效枕木;5、线路道岔综合抬道及使用小型液压、震动捣固机捣固;6、线路、道岔人工打磨;7、砼枕道岔①30螺栓凿锚。

道岔拆除施工方案一、施工方案概述道岔拆除是铁路线路维护和改造的重要环节之一。
本文档旨在提供一种道岔拆除的施工方案,包括施工前的准备工作、拆除过程中的安全注意事项、施工方案执行和施工后的清理工作等。
二、施工前的准备工作1.施工计划编制:根据铁路运行图和列车运行情况,合理安排拆除施工的时间和地点,并将施工计划上报相关部门进行审核备案。
2.施工区域勘测:对准备拆除的道岔区域进行勘测,确定技术要求和施工范围。
3.施工人员培训:对参与道岔拆除工作的人员进行岗前培训,确保他们掌握必要的安全知识和操作技能。
4.设备材料准备:准备好拆除道岔所需的设备、工具和材料,并对其进行检查和保养,确保完好无损。
5.施工现场设置:在施工区域进行现场设置,包括临时道岔、警示标志、施工告示牌等,确保施工区域的安全。
三、拆除过程中的安全注意事项1.施工人员着装:所有参与施工的人员必须穿戴符合规定的个人防护装备,包括安全帽、工作服、耐酸碱手套、防滑鞋等。
2.施工现场管制:在施工区域设置围栏,并由专人负责看守,确保无关人员不得进入施工区域。
3.防火措施:施工过程中,严禁吸烟和使用明火,确保施工区域的安全。
4.线路通知:提前通知相关部门和列车运营方,确保施工过程中的人员和列车安全。
5.施工中断安排:为确保列车运营的正常进行,必要时需要中断施工,并及时通知相关方进行调整。
四、施工方案执行1.现场施工指挥:由专人负责现场指挥,确保施工流程的顺利进行,协调施工人员和设备的安排和使用。
2.设备操作:按照操作规程,进行设备的操作和使用,确保施工过程的安全和高效。
3.施工记录:及时记录施工过程中的数据和情况,包括施工时间、设备使用情况、材料使用情况等。
4.施工质量检查:对拆除的道岔进行质量检查,确保拆除工作符合相关标准和要求。
五、施工后的清理工作1.施工区域清理:施工结束后,对施工区域进行清理和整理,将废弃物和材料进行合理分类处理,并恢复施工前的原状。

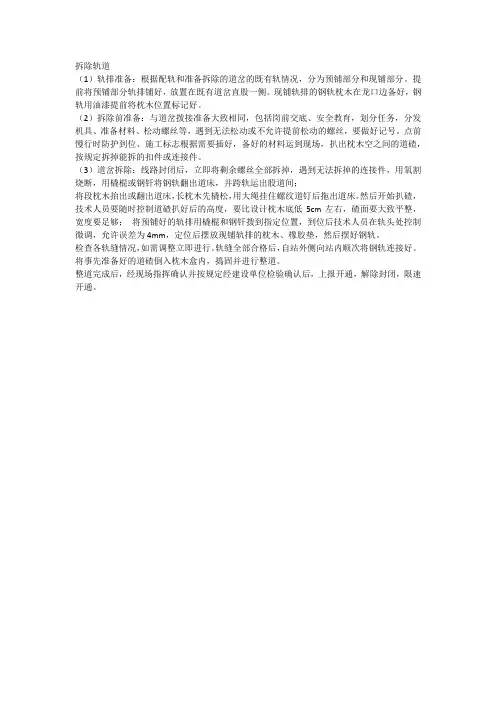

拆除轨道
(1)轨排准备:根据配轨和准备拆除的道岔的既有轨情况,分为预铺部分和现铺部分。
提前将预铺部分轨排铺好,放置在既有道岔直股一侧。
现铺轨排的钢轨枕木在龙口边备好,钢轨用油漆提前将枕木位置标记好。
(2)拆除前准备:与道岔拨接准备大致相同,包括岗前交底、安全教育,划分任务,分发机具、准备材料、松动螺丝等,遇到无法松动或不允许提前松动的螺丝,要做好记号。
点前慢行时防护到位、施工标志根据需要插好,备好的材料运到现场,扒出枕木空之间的道碴,按规定拆掉能拆的扣件或连接件。
(3)道岔拆除:线路封闭后,立即将剩余螺丝全部拆掉,遇到无法拆掉的连接件,用氧割烧断,用橇棍或钢钎将钢轨翻出道床,并跨轨运出股道间;
将段枕木抬出或翻出道床,长枕木先橇松,用大绳挂住螺纹道钉后拖出道床。
然后开始扒碴,技术人员要随时控制道碴扒好后的高度,要比设计枕木底低5cm左右,碴面要大致平整,宽度要足够;将预铺好的轨排用橇棍和钢钎拨到指定位置,到位后技术人员在轨头处控制微调,允许误差为4mm,定位后摆放现铺轨排的枕木、橡胶垫,然后摆好钢轨。
检查各轨缝情况,如需调整立即进行。
轨缝全部合格后,自站外侧向站内顺次将钢轨连接好。
将事先准备好的道碴倒入枕木盒内,捣固并进行整道。
整道完成后,经现场指挥确认并按规定经建设单位检验确认后,上报开通,解除封闭,限速开通。
一、工程背景随着我国铁路建设的快速发展,一些老旧铁路线路需要进行改造或拆除。
为确保拆除工程顺利进行,保障施工安全和工程质量,特制定本施工方案。
二、工程概况1. 拆除范围:本次拆除工程范围为某段铁路线路,包括正线、站线、道岔等。
2. 拆除内容:主要包括道砟、轨枕、钢轨、扣件、绝缘块、电缆等。
3. 施工工期:根据工程量及实际情况,预计工期为XX天。
三、施工组织1. 施工队伍:由具备相关资质的施工单位负责施工,施工队伍应具备丰富的铁路拆除工程经验。
2. 施工设备:根据拆除工程需求,配备挖掘机、装载机、切割机、运输车辆等设备。
3. 施工人员:组织施工人员参加培训,确保其掌握拆除工程的相关技能和安全操作规程。
四、施工工艺及步骤1. 施工准备(1)编制施工方案,明确施工工艺、步骤、安全措施等。
(2)办理相关手续,确保拆除工程合法合规。
(3)进行现场勘查,了解工程实际情况,制定针对性的施工方案。
2. 拆除步骤(1)切断电源、水源,确保施工安全。
(2)拆除电缆、绝缘块,清理场地。
(3)采用切割机对钢轨进行切割,切割过程中注意安全防护。
(4)用挖掘机将轨枕、道砟清理出场。
(5)对拆除后的场地进行平整、回填。
(6)清理施工垃圾,确保现场整洁。
3. 施工工艺(1)采用分段拆除,确保施工安全。
(2)切割钢轨时,注意防止钢屑飞溅伤人。
(3)清理场地时,注意防止扬尘污染。
五、安全措施1. 严格遵守国家有关铁路拆除工程的安全规定,确保施工安全。
2. 施工人员必须佩戴安全帽、手套、防护眼镜等防护用品。
3. 拆除过程中,注意防止高空坠落、物体打击等事故发生。
4. 施工现场设置警示标志,提醒过往行人注意安全。
六、施工进度安排1. 施工前期:完成施工方案编制、设备调试、人员培训等准备工作。
2. 施工阶段:按拆除步骤进行施工,确保工程进度。
3. 施工收尾:清理现场、验收工程,完成工程总结。
通过以上施工方案的实施,确保铁路轨道整体拆除工程顺利进行,为我国铁路建设提供有力保障。

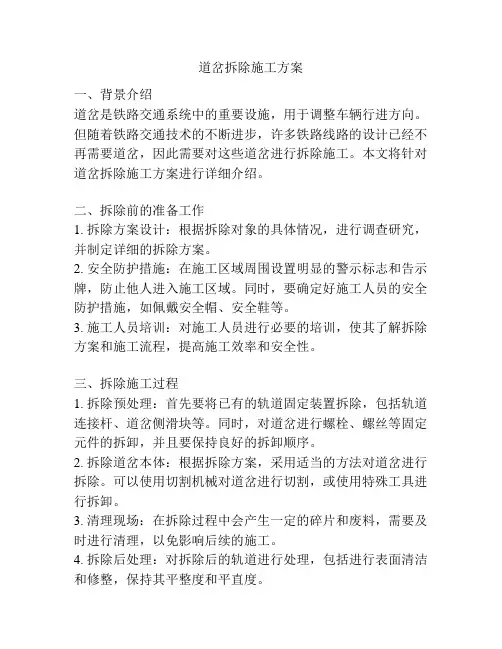

道岔拆除施工方案一、背景介绍道岔是铁路交通系统中的重要设施,用于调整车辆行进方向。
但随着铁路交通技术的不断进步,许多铁路线路的设计已经不再需要道岔,因此需要对这些道岔进行拆除施工。
本文将针对道岔拆除施工方案进行详细介绍。
二、拆除前的准备工作1. 拆除方案设计:根据拆除对象的具体情况,进行调查研究,并制定详细的拆除方案。
2. 安全防护措施:在施工区域周围设置明显的警示标志和告示牌,防止他人进入施工区域。
同时,要确定好施工人员的安全防护措施,如佩戴安全帽、安全鞋等。
3. 施工人员培训:对施工人员进行必要的培训,使其了解拆除方案和施工流程,提高施工效率和安全性。
三、拆除施工过程1. 拆除预处理:首先要将已有的轨道固定装置拆除,包括轨道连接杆、道岔侧滑块等。
同时,对道岔进行螺栓、螺丝等固定元件的拆卸,并且要保持良好的拆卸顺序。
2. 拆除道岔本体:根据拆除方案,采用适当的方法对道岔进行拆除。
可以使用切割机械对道岔进行切割,或使用特殊工具进行拆卸。
3. 清理现场:在拆除过程中会产生一定的碎片和废料,需要及时进行清理,以免影响后续的施工。
4. 拆除后处理:对拆除后的轨道进行处理,包括进行表面清洁和修整,保持其平整度和平直度。
四、注意事项1. 安全第一:在整个拆除施工过程中,要时刻注意安全,确保施工人员的人身安全。
2. 施工时间安排:根据实际情况,合理安排施工时间,避免对铁路交通的正常运营造成影响。
3. 施工设备选择:选择适合的工具和设备进行施工,提高施工效率。
4. 环境保护:进行施工过程中要注意环境保护,将废弃材料和废弃物分类处理,减少对环境的污染。
五、拆除施工的意义1. 节约资源:将不再使用的道岔进行拆除,可以回收利用其中的材料,节约资源。
2. 提高运行效率:拆除不必要的道岔,可以减少列车的行进路径选择,提高铁路线路的运行效率。
3. 降低维护成本:减少道岔的数量,可以降低设备维护和维修的成本。
六、结论道岔拆除施工方案是一项复杂而又重要的工作,需要对施工过程进行科学规划和细致组织,以确保施工的安全性和有效性。

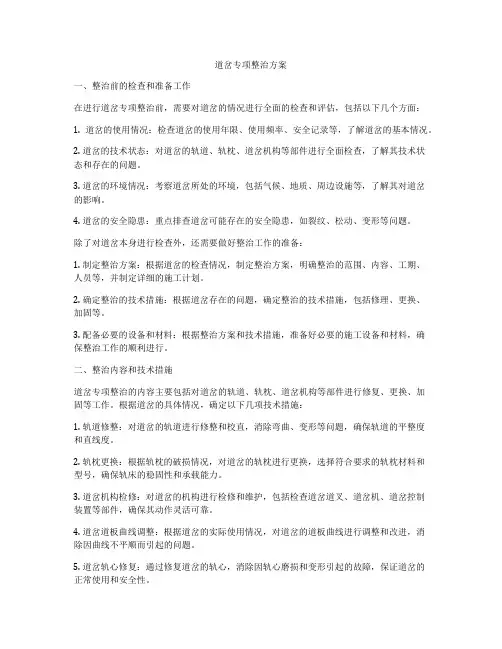

道岔专项整治方案一、整治前的检查和准备工作在进行道岔专项整治前,需要对道岔的情况进行全面的检查和评估,包括以下几个方面:1. 道岔的使用情况:检查道岔的使用年限、使用频率、安全记录等,了解道岔的基本情况。
2. 道岔的技术状态:对道岔的轨道、轨枕、道岔机构等部件进行全面检查,了解其技术状态和存在的问题。
3. 道岔的环境情况:考察道岔所处的环境,包括气候、地质、周边设施等,了解其对道岔的影响。
4. 道岔的安全隐患:重点排查道岔可能存在的安全隐患,如裂纹、松动、变形等问题。
除了对道岔本身进行检查外,还需要做好整治工作的准备:1. 制定整治方案:根据道岔的检查情况,制定整治方案,明确整治的范围、内容、工期、人员等,并制定详细的施工计划。
2. 确定整治的技术措施:根据道岔存在的问题,确定整治的技术措施,包括修理、更换、加固等。
3. 配备必要的设备和材料:根据整治方案和技术措施,准备好必要的施工设备和材料,确保整治工作的顺利进行。
二、整治内容和技术措施道岔专项整治的内容主要包括对道岔的轨道、轨枕、道岔机构等部件进行修复、更换、加固等工作。
根据道岔的具体情况,确定以下几项技术措施:1. 轨道修整:对道岔的轨道进行修整和校直,消除弯曲、变形等问题,确保轨道的平整度和直线度。
2. 轨枕更换:根据轨枕的破损情况,对道岔的轨枕进行更换,选择符合要求的轨枕材料和型号,确保轨床的稳固性和承载能力。
3. 道岔机构检修:对道岔的机构进行检修和维护,包括检查道岔道叉、道岔机、道岔控制装置等部件,确保其动作灵活可靠。
4. 道岔道板曲线调整:根据道岔的实际使用情况,对道岔的道板曲线进行调整和改进,消除因曲线不平顺而引起的问题。
5. 道岔轨心修复:通过修复道岔的轨心,消除因轨心磨损和变形引起的故障,保证道岔的正常使用和安全性。
三、施工组织和安全措施在进行道岔专项整治时,要注重施工组织和安全措施,确保整治工作的质量和安全。
具体包括以下几点:1. 制定施工计划:根据整治方案,制定详细的施工计划,包括施工的工序、时间、人员、材料、设备等。
更换道岔施工方案摘要:道岔作为铁路线路的重要组成部分,承担着切换列车进出不同轨道的功能。
在铁路线路运营中,由于道岔设备长时间的使用,会出现磨损和老化等问题,需要进行更换施工。
本文将介绍更换道岔的施工方案,包括施工前的准备工作、道岔的拆除与安装、碎石垫层的修整以及施工后的测试与调试等内容,旨在提供一种可靠和高效的更换道岔的施工方案。
一、施工前的准备工作1. 资源准备:道岔更换施工需要准备好人员、设备和材料等资源。
确定施工队伍,包括工程师、技术人员和施工人员等,根据施工进度的需求,调配好人员。
同时,准备好所需的施工设备和工具,包括起重机械、焊接设备、切割设备和扳手等。
另外,还需要准备好道岔的更换材料,如轨枕、轨道、道岔心和防盗螺栓等。
2. 安全措施:施工前需要制定详细的安全措施,确保施工过程中的安全。
包括施工人员的安全培训和防护装备的发放,制定安全作业指导书,明确安全要求和风险控制措施。
另外,需要与铁路运营部门进行沟通,确保施工期间的铁路线路的封闭和交通管控。
二、道岔的拆除与安装1. 拆除道岔:首先需要进行现场勘测,确定道岔的具体位置和连接方式。
根据道岔的设计图纸,进行拆除前的试验和检查工作,确保拆除过程中不会对铁路线路产生影响。
在拆除道岔的过程中,需要使用起重机械将道岔整体起吊,拆除连接螺栓和焊接点,并小心地将道岔从铁轨上卸离。
2. 安装新道岔:在拆除完成后,需要对施工区域进行清理和平整工作,以便安装新道岔。
根据新道岔的设计图纸,将新道岔的各个部分进行组装和连接,注意保持道岔的准确位置和平整度。
拼装完成后,使用防盗螺栓将道岔与铁轨紧密固定。
最后,对道岔的连接部位进行焊接,确保道岔与铁轨之间的连接牢固。
三、碎石垫层的修整在道岔更换施工完成后,需要对道岔周围的碎石垫层进行修整工作。
首先,清理施工区域的建筑垃圾和碎石。
然后使用机械设备对碎石进行拌和和翻转,以确保碎石垫层的均匀和压实度。
最后,进行碎石的加盖和修整,使碎石垫层与新道岔紧密贴合,并确保其水平度和稳定性。
拆除铁路施工方案引言在铁路维护和改造工程中,拆除是一个重要的环节。
拆除铁路必须要对施工方案进行详细规划,确保工程能够顺利进行,同时确保拆除过程中的安全和环境保护。
本文将提供一个拆除铁路的施工方案,包括前期准备、施工过程、安全措施和拆除后的处理等内容。
1. 前期准备在拆除铁路之前,需要进行一系列的前期准备工作,以确保施工顺利进行。
首先,需要制定详细的拆除方案。
该方案应包括拆除的范围、拆除的步骤和拆除的时间计划等内容。
拆除方案应经过专家的评估和审查,确保其安全可行性。
其次,需要调查和评估拆除工程的现场情况。
包括铁路线路、道岔、设施设备等的位置和状态,以及接近铁路的周边环境。
通过调查和评估,可以确定具体的施工方法和工具设备的选择。
最后,需要申请相关的许可证和手续。
包括拆除工程的施工许可证、环境评估报告等。
确保在拆除过程中的合法性和环境保护。
2. 施工过程拆除铁路的施工过程需要按照拆除方案进行,确保施工的安全和顺利进行。
首先,需要进行基础设施的清理。
包括移除与铁路有关的设施设备,如信号机、铁轨等。
在清理过程中,要确保设施的顺利移除,防止对周边环境造成损害。
然后,需要进行铁路线路的切割。
根据拆除方案,使用适当的工具和设备对铁路线路进行切割工作。
切割过程需要注意安全,防止意外伤害和设备损坏等情况的发生。
接下来,进行铁路线路的拆除。
根据拆除方案,将切割好的铁路线路进行拆除。
拆除过程需要注意对周边环境的保护,防止对道路和建筑物等造成影响。
最后,进行施工区域的清理。
在拆除完成后,对施工区域进行彻底的清理,确保没有遗留的杂物和残留物。
3. 安全措施拆除铁路的施工过程中,安全是最重要的考虑因素。
以下是一些常见的安全措施,可以保障施工人员和周边环境的安全:•人员防护:施工人员需要佩戴符合规定的安全帽、安全鞋和防护服等。
同时,需要对施工现场进行划定和标识,确保非施工人员不进入危险区域。
•施工设备:确保使用的工具设备符合安全要求,并进行定期检查和维护。

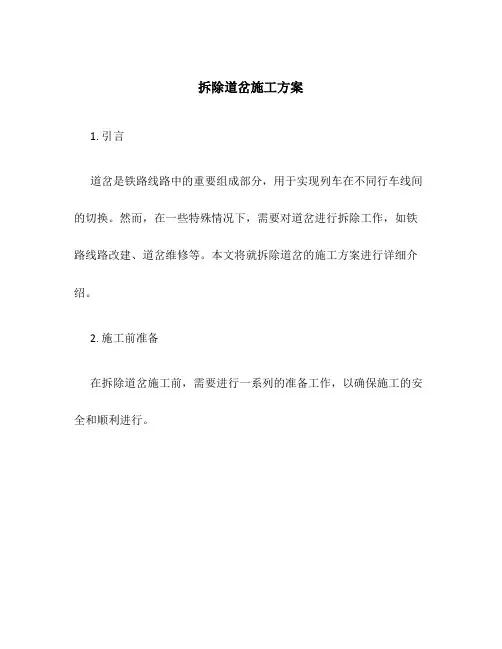

拆除道岔施工方案1. 引言道岔是铁路线路中的重要组成部分,用于实现列车在不同行车线间的切换。
然而,在一些特殊情况下,需要对道岔进行拆除工作,如铁路线路改建、道岔维修等。
本文将就拆除道岔的施工方案进行详细介绍。
2. 施工前准备在拆除道岔施工前,需要进行一系列的准备工作,以确保施工的安全和顺利进行。
2.1 拆除计划编制拆除道岔的具体计划,包括施工时间、施工区域以及施工所需的材料、工具等。
同时,需要与相关部门进行沟通协调,确保施工不会对铁路线路的运营造成影响。
2.2 安全措施制定并执行相应的安全措施,包括设置警示标志、限制施工区域的通行、配备必要的防护装备等。
确保施工过程中人员的安全和施工区域的安全。
2.3 相关设备和人员准备所需的拆除道岔的设备和工具,包括钢锤、隔离器材、焊接设备等。
同时,组织并配备合格的施工人员,确保他们具备相关的技术和经验。
2.4 施工环境评估评估施工环境的情况,包括地形、天气等因素。
确保施工过程中不会受到外界环境的干扰,同时预防施工过程中可能出现的风险。
3. 施工步骤3.1 施工区域清理在施工前,需要对拆除道岔的区域进行清理,将杂物、碎石等清除干净,确保施工区域的整洁。
3.2 道岔拆卸根据拆除计划,采用钢锤、焊接设备等工具,将道岔上的连接螺栓等拆除,逐步将道岔及相关设备进行拆卸。
在拆卸过程中,需要遵循相关的安全操作规程,保证施工人员的安全。
3.3 道岔运输将拆卸下来的道岔及相关设备进行妥善包装,使用适当的运输工具将其运输至指定地点。
在运输过程中,需要注意设备的稳固,以避免损坏和安全事故的发生。
3.4 施工区域清理将施工区域的碎石、杂物等进行清理,使道岔原有位置的线路恢复正常状态,并确保施工区域的安全和整洁。
4. 施工后维护4.1 设备维护对拆除下来的道岔及相关设备进行维护和保养,确保其在下次使用前能够正常工作。
4.2 工作记录记录拆除道岔的施工过程和使用的设备、工具等信息,以备将来参考,为道岔的安装和维护提供依据。

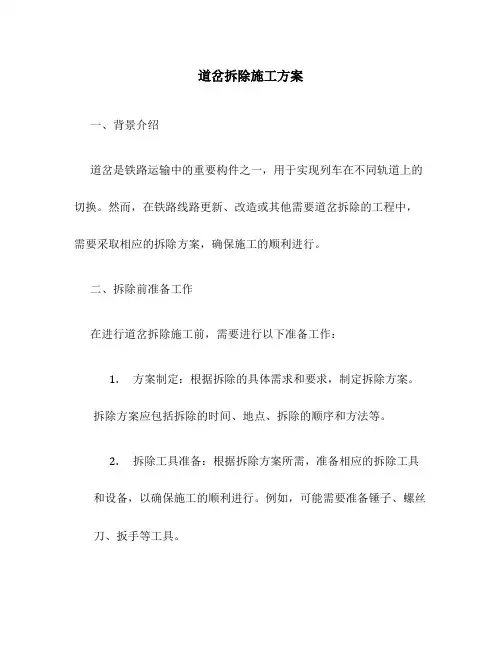

道岔拆除施工方案一、背景介绍道岔是铁路运输中的重要构件之一,用于实现列车在不同轨道上的切换。
然而,在铁路线路更新、改造或其他需要道岔拆除的工程中,需要采取相应的拆除方案,确保施工的顺利进行。
二、拆除前准备工作在进行道岔拆除施工前,需要进行以下准备工作:1.方案制定:根据拆除的具体需求和要求,制定拆除方案。
拆除方案应包括拆除的时间、地点、拆除的顺序和方法等。
2.拆除工具准备:根据拆除方案所需,准备相应的拆除工具和设备,以确保施工的顺利进行。
例如,可能需要准备锤子、螺丝刀、扳手等工具。
3.安全措施:在拆除道岔之前,应确保施工区域的安全。
可以设置警示标志、安装临时围栏等措施,以警示他人不要靠近施工区域,确保拆除过程的安全。
三、道岔拆除的步骤根据拆除方案,道岔的拆除可以分为以下几个步骤:1.道岔锁紧:在拆除开始前,需要将道岔锁定,以避免在拆除过程中发生意外。
可以使用专门的工具将道岔的移动部分固定住,确保其不会移动。
2.道岔连接部分的拆除:首先,需要拆除道岔的连接部分。
这一步骤主要包括拆除道岔的导轨、联接杆等部件。
可以使用相应的工具和设备进行拆除,确保拆除过程的安全和顺利进行。
3.道岔斜坡的拆除:在拆除道岔的连接部分之后,需要进一步拆除道岔的斜坡部分。
这一步骤主要包括拆除道岔斜坡的轨板和扳道器等。
同样,需要使用相应的工具和设备进行拆除,确保拆除过程的安全和顺利进行。
4.道岔固定部分的拆除:最后,需要拆除道岔的固定部分。
这一步骤主要包括拆除道岔的横杆、螺丝和其他固定部件。
同样,需要使用相应的工具和设备进行拆除,确保拆除过程的安全和顺利进行。
四、施工注意事项在进行道岔拆除施工过程中,需要注意以下事项:1.安全第一:在拆除过程中必须注重安全,施工人员应佩戴必要的防护用具,并按照相关安全规定操作。
2.避免影响交通:道岔拆除施工可能会影响铁路线路的通行,需要在施工前与相关部门协调,制定好临时的交通管制计划,避免对线路通行造成过大的影响。

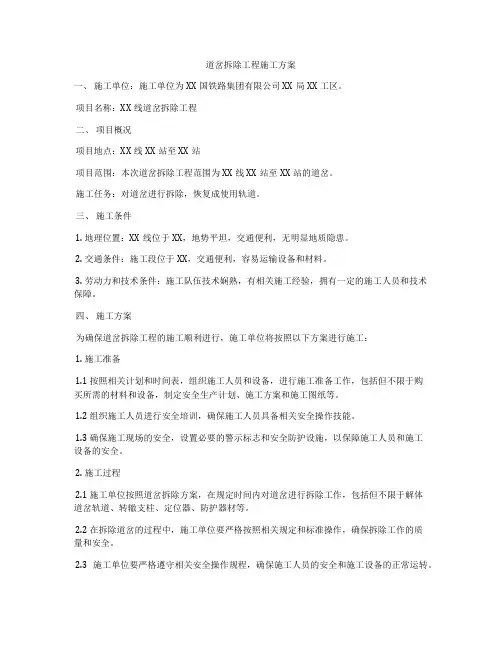

道岔拆除工程施工方案一、施工单位:施工单位为XX国铁路集团有限公司XX局XX工区。
项目名称:XX线道岔拆除工程二、项目概况项目地点:XX线XX站至XX站项目范围:本次道岔拆除工程范围为XX线XX站至XX站的道岔。
施工任务:对道岔进行拆除,恢复成使用轨道。
三、施工条件1. 地理位置:XX线位于XX,地势平坦,交通便利,无明显地质隐患。
2. 交通条件:施工段位于XX,交通便利,容易运输设备和材料。
3. 劳动力和技术条件:施工队伍技术娴熟,有相关施工经验,拥有一定的施工人员和技术保障。
四、施工方案为确保道岔拆除工程的施工顺利进行,施工单位将按照以下方案进行施工:1. 施工准备1.1 按照相关计划和时间表,组织施工人员和设备,进行施工准备工作,包括但不限于购买所需的材料和设备,制定安全生产计划、施工方案和施工图纸等。
1.2 组织施工人员进行安全培训,确保施工人员具备相关安全操作技能。
1.3 确保施工现场的安全,设置必要的警示标志和安全防护设施,以保障施工人员和施工设备的安全。
2. 施工过程2.1 施工单位按照道岔拆除方案,在规定时间内对道岔进行拆除工作,包括但不限于解体道岔轨道、转辙支柱、定位器、防护器材等。
2.2 在拆除道岔的过程中,施工单位要严格按照相关规定和标准操作,确保拆除工作的质量和安全。
2.3 施工单位要严格遵守相关安全操作规程,确保施工人员的安全和施工设备的正常运转。
2.4 拆除的废弃材料要按规定分类、运输、处理,不得随意倾倒。
3. 施工验收3.1 施工完成后,由相关技术人员进行现场验收,确保拆除工作符合相关标准和要求。
3.2 对拆除工作的废弃材料进行清理和处理,确保环境卫生。
五、安全措施1. 施工单位要严格遵守相关安全生产规定和标准,确保施工安全。
2. 在施工现场设置必要的警示标志和安全防护设施,保障施工人员和施工设备的安全。
3. 施工管理人员要加强现场管理,对施工人员进行安全生产培训,提高安全生产意识。
一、工程概况本工程为某铁路道岔拆除工程,主要内容包括道岔、转辙机、连接杆、钢轨、轨枕等设备的拆除。
工程地点位于某铁路线路上,施工范围约为1000米。
为确保施工安全和质量,特制定本施工方案。
二、施工组织1. 施工单位:某铁路工程有限责任公司2. 施工项目经理:XXX3. 施工班组长:XXX4. 施工人员:共20人,分为拆除班、运输班、安全防护班。
三、施工工艺及流程1. 施工工艺(1)人工拆除:采用人工拆除的方式,对道岔、转辙机、连接杆、钢轨、轨枕等设备进行拆除。
(2)机械拆除:对部分难以人工拆除的设备,采用小型挖掘机、切割机等机械进行辅助拆除。
2. 施工流程(1)准备阶段:对施工现场进行勘察,了解设备情况,制定详细的施工方案;对施工人员进行技术培训和安全教育;准备施工所需材料、设备。
(2)拆除阶段:按照施工方案,对道岔、转辙机、连接杆、钢轨、轨枕等设备进行拆除。
(3)运输阶段:将拆除下来的设备运输至指定地点。
(4)清理阶段:对施工现场进行清理,确保无遗留物品。
四、施工安全措施1. 施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。
2. 施工现场设置警示标志,提醒过往行人注意安全。
3. 施工过程中,严格遵守操作规程,确保施工安全。
4. 对施工人员进行安全培训,提高安全意识。
5. 施工现场设置安全员,负责现场安全监督。
五、施工进度安排1. 准备阶段:3天2. 拆除阶段:5天3. 运输阶段:2天4. 清理阶段:1天总计:11天六、施工质量保证措施1. 严格按照设计图纸和施工规范进行施工。
2. 施工过程中,对施工质量进行严格控制,确保施工质量符合要求。
3. 施工完成后,进行自检、互检,确保工程质量。
4. 对施工过程中出现的问题,及时进行整改。
七、施工环保措施1. 施工过程中,尽量减少对周边环境的影响。
2. 施工垃圾及时清理,避免污染环境。
3. 施工结束后,对施工现场进行恢复,确保环境整洁。
八、施工总结本工程道岔拆除施工方案已制定完毕,施工过程中,确保施工安全、质量、进度和环保。
道岔拆除施工方案道岔拆除施工方案一、前期准备工作1.搜集资料:查阅相关施工图纸、道岔设计资料、相关技术规范和施工标准,了解道岔类型、结构、尺寸等信息。
2.施工区域划定:根据道岔位置和影响范围,确定拆除施工区域,并在现场勘察之后进行合理划分和标示。
3.施工人员安排:根据工期和施工难度,确定拆除施工所需的技术人员、作业人员及其配备。
4.材料和机械设备准备:根据道岔拆除工作量和施工要求,准备所需的施工材料、工具和机械设备。
二、施工步骤1.移除铺设物:清理拆除区域内的碎石、固定夹等物品,确保施工区域空旷,并做好安全防护措施,防止施工中产生的碎石、尘土对周边设施和人员的影响。
2.拆除道岔铺设:根据拆除图纸和施工方案,采取机械开孔、切割或剥离的方法,逐步拆除道岔上的轨道、道床和道岔机构。
拆除过程中,要注意保护好周边的铺砌和固定构造,防止损坏。
3.清理垃圾和残余物:拆除完道岔后,对现场进行彻底清理,将拆除产生的垃圾和残余物进行分类处理、收集和运输,确保施工现场的整洁。
4.检查和修复:对拆除完成的区域进行全面检查,确认是否存在剩余残留物或遗留问题,并及时处理和修复。
5.验收及交接:经过彻底清理和修复后,由相关负责人进行验收,并将施工现场交接给后续施工单位或使用单位。
三、安全措施1.施工区域划定:对施工区域进行明确标示,设置合理的安全警示标志并加以保护。
2.施工人员防护:施工人员需佩戴符合安全要求的劳动防护用品,并严格遵守安全操作规程。
3.机械设备使用:对机械设备进行定期检查和维护,确保安全可靠。
4.现场防尘防风:采取适当的措施,保持现场施工区域的清洁和通风。
5.紧急救援准备:配置必要的消防器材和急救设备,确保施工现场人员安全和应急处理能力。
以上是道岔拆除施工方案,通过合理的前期准备、施工步骤和安全措施的配置,可以确保拆除工作的顺利进行,避免安全事故的发生,并为后续工作的进行提供有力保障。
拆除铁轨及铁路设施方案1. 简介本方案旨在提供拆除铁轨及相关铁路设施的操作指南。
拆除铁轨是为了满足道路交通发展需求而进行的一项重要工作。
以下是拆除铁轨及铁路设施的具体步骤和注意事项。
2. 拆除前准备工作在进行拆除工作之前,需要进行以下准备工作:- 安全评估:评估拆除工作对周围环境和人员的安全影响,并采取必要的安全措施。
- 计划制定:制定详细的拆除计划,包括拆除的时间、地点和具体步骤。
3. 拆除步骤拆除铁轨及铁路设施的步骤如下:1. 清理工作区域:清除铁轨周围的杂物和障碍物,确保拆除工作的顺利进行。
2. 切断铁轨:使用适当的工具和设备,将铁轨切断成适当的长度。
3. 拆除铁轨:使用起重设备和拆卸工具,将铁轨逐段拆除。
4. 移除铁路设施:将与铁轨相关的设施,如道岔、信号设备等进行逐步拆除。
5. 清理工作区域:拆除完成后,清理工作区域,并恢复原貌。
4. 注意事项在进行拆除工作时,需要注意以下事项:- 安全第一:确保工作人员的安全,配备必要的安全装备,并遵守相关的安全操作规范。
- 环境保护:在拆除过程中,尽量减少对周围环境的影响,并做好废弃物的分类和处理工作。
- 协调合作:与相关部门进行合作,确保拆除工作的顺利进行,并避免与其他施工活动冲突。
- 监管监督:对拆除工作进行监督和检查,确保按照规定的操作程序进行。
5. 总结拆除铁轨及铁路设施是一项复杂的工作,需要严格遵守操作规范和安全要求。
本方案提供了拆除的步骤和注意事项,希望对相关工作提供帮助和指导。
在实施拆除工作时,请根据具体情况进行调整和补充,以确保工作的顺利进行。
道岔施工方案1. 引言道岔作为铁路交通系统中重要的组成部分,起着分流、调度列车的作用。
因此,在铁路施工中,道岔施工是一个重要的环节。
本文档将介绍道岔施工的方案,包括施工准备、施工流程、安全措施等内容,旨在确保施工过程的顺利进行,并提高施工的效率和安全性。
2. 施工准备在进行道岔施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。
下面是施工准备的主要内容:2.1. 施工材料和设备准备道岔施工所需要的材料和设备包括轨道材料、道岔组件、道岔调整设备等。
在施工前,需要进行材料和设备的准备,确保数量充足,并检查其质量和完整性。
2.2. 施工人员组织和培训在进行道岔施工时,需要组织一支专业的施工团队,并确保施工人员熟悉道岔的施工工艺和安全操作规程。
如有需要,可以进行培训,提高施工人员的技能水平。
2.3. 施工计划和进度安排在道岔施工之前,需要制定施工计划,并明确施工的进度安排。
这样可以有效地组织施工人员和调度资源,确保施工工作按时完成。
3. 施工流程道岔施工的流程主要包括拆除旧道岔、安装新道岔、调整和固定道岔等工作。
下面将详细介绍道岔施工的流程。
3.1. 拆除旧道岔在进行道岔施工之前,首先需要将旧的道岔进行拆除。
这包括拆除轨道、道岔组件和连接部件等。
在拆除过程中,需要注意保护好已有轨道和设施,防止损坏或影响铁路运营。
3.2. 安装新道岔拆除旧道岔之后,接下来就是安装新的道岔。
这包括安装轨道、道岔组件和连接部件等。
在安装过程中,需要确保各个部件的精确安装,以保证道岔的正常运行。
3.3. 调整和固定道岔安装新道岔之后,需要进行调整和固定工作,以确保道岔的运行平稳。
这包括对道岔的几何调整、检查对称性和间隙等。
同时,还需要进行固定工作,确保道岔牢固地连接在轨道上。
4. 安全措施在进行道岔施工时,安全是首要考虑的因素。
下面是道岔施工中的几项安全措施:4.1. 安全防护措施在施工现场,需要设置合适的安全防护设施,例如安全警示标志、防护栏杆等。
更换道岔施工方案1. 引言道岔是铁路线路中关键的组成部分,它负责实现列车的换线操作。
随着铁路运输的发展,道岔的使用频率越来越高,也需要进行定期的维护和更换。
本文将介绍一种更换道岔的施工方案,旨在提高施工效率和保证道岔的质量。
2. 施工前准备在进行道岔的更换工作之前,需要进行详细的施工前准备工作,以确保施工的顺利进行。
主要包括以下几个步骤:2.1 项目评估首先,需要对整个更换道岔的项目进行评估。
评估内容包括道岔的类型、规格,施工的时间和地点,以及需要使用的机械设备和工具等。
通过评估,可以确定施工所需的资源和工期,并制定合理的施工计划。
2.2 人员配备在道岔更换施工中,需要配备合适的施工人员。
主要包括工程师、技术人员和操作工等。
工程师负责指导施工工作,技术人员负责操作设备和工具,操作工负责协助施工和清理现场。
合理的人员配置可以提高施工效率和保证施工质量。
2.3 设备和材料准备在施工前,需要准备好所需的设备和材料。
主要包括道岔更换机、扳道器、螺栓刀、润滑油和清洁剂等。
确保设备和材料的完整性和正常工作状态,以免影响施工的顺利进行。
3. 施工步骤道岔更换施工一般可以分为以下几个步骤:3.1 拆除旧道岔首先,需要将旧的道岔进行拆除。
使用扳道器进行螺栓的松动和拆卸,将道岔与轨道分离。
在拆除过程中,应注意安全,避免损坏道岔和周围的设备。
3.2 安装新道岔拆除旧道岔后,可以安装新的道岔。
根据施工图纸和规范要求,将新的道岔与轨道进行连接。
在安装过程中,需要保证道岔的水平和垂直度,并进行必要的调整和校正。
3.3 固定道岔安装完成后,需要对道岔进行固定。
使用螺栓刀将螺栓进行拧紧,确保道岔与轨道的连接稳固。
同时,也要注意不要过紧或过松,以免影响道岔的运行和使用寿命。
3.4 润滑和清洁完成道岔的固定后,需要对道岔进行润滑和清洁。
使用润滑油对关键部位进行润滑,确保道岔能够顺畅运行。
同时,对道岔进行清洁,保持其外观整洁和功能正常。
拆除既有5#道岔线路铺设施工方案1、拆除60-12#道岔人员分布:施工负责人:1人技术负责人:1人安全负责人:1人测量人员:3人驻站联络员:2人防护人员:9人(机械防护2人,现场防护5人,网口防护2人)技术人员:1人材料员:1人施工人员:150人每15人一组小组长一名1、2、3、4、、、、组。
(综合队20人应急)2、拆除60-12#道岔要点安排拆除一组道岔工序作业时间安排表序号工序名称作业内容及标准作业时间1 拆除防护网5分钟2 拆除既有道岔锯轨,穿滑轨垫滑轮,道岔推移50分钟20分钟3 道床清理平整道砟,宽度、深度符合技术要求(枕下20cm/300cm宽)50分钟4 线路铺设拉线抬摆方正轨枕、钢轨落槽按装配件涂油、锯轨连接。
40分钟5 上砟整道横拨顺直,道碴饱满,捣固密实,两侧作业,依次进行6 精调细整高低水平几何尺寸准确15分钟7 电务调试三方确认,销记开通30分钟合计210分钟3、主要机具表拆除1组道岔施工配备的主要工具、机具如下表:主要工具、机具数量表团山站站改主要工具、机具数量需求表序号用途机具名称单位数量备注1大型机械装载机台 3 50型号2 挖掘机台 4 70型号3 吊车台 2 25吨汽车吊4拆网封网内六角扳手把105 铁线捆 1 12#6 防护网立柱根40 水泥柱7拆除道岔轨枕钳副20 施工队配8 钢轨切割机套8 上海产锯片5箱9 丁字扳手(24#)把40 施工队配10 丁字扳手(32#)把100 施工队配11 活动扳手(375)把8 施工队配12 内燃扳手台 4 施工队配13 抬杠(竹子)个32 施工队配14 撬棍根200 施工队配15 抬轨钳把32 316 棕绳米300 粗绳200米细绳100米17 钢丝绳根40 2m,4m,6m,8m 各10根吊岔枕专用钢丝绳套30 带U型环18 套丝扳手(板牙)个12 施工队配19 尖铁锹把40 施工队配20 大锤(8磅)把821 调整木板(100mm,300mm)个200 600mm*200mm22 尖头镐把2023 钎子个20 拆卸轨矩快用24 氧气乙炔套 425插铺枕木头(50cm)个40026 滑轨根2827 木楔子个6028 滑轮组48 施工队配24个29连接钻孔机具套 430 钻头个2031 接头扳手把8 施工队配32 鱼尾板套8 60型33 胶结材料套 2 配备机工具34 轨缝调节器台 2 60型35 锁轨器套4836 机油升2037上砟捣固捣固镐套4038 小型捣固机具套 2 施工队配39 小蜜蜂捣固机台840 道砟叉丶拉筢把20041 编织袋,橡皮斗个40042起道液压起道机台 4 施工队配43 齿条起道机台20 施工队配44 齿条起道机垫板块20 施工队配45 液压拨道器台 246技术道尺把 2 施工队配47 方尺把 2 施工队配48 皮尺把 2 50米49 卷尺把 4 5米50 轨温计个 151 支距尺把 2 施工队配52 直角尺把 253 塞尺把 154 扭力扳手把 255安全警戒线米40056 手锤把2057 钢筋棍根立警戒线用(70cm)58 信号旗副10 黄色,绿色59 停车牌个 260 口哨个2061 扩音器个 262 号角个 263 响墩个 264 火炬把 265 防护服套50066 安全帽个待定67 对讲机个3068 8#铁线捆 169 开通慢行牌个 470 照明发电机5kw 台 271 汽油升20072 碘钨灯个2073 灯架套8 含插销、插排74 照明电线米40075 其它安全员马甲4件(马甲背面喷涂“安全员”),防护员马甲20件(马甲背面喷涂“防护员”),驻站联络员马甲3件(马甲背面喷涂“驻站联络员”)4.1、封锁点内拆除道岔4.1.1施工要求和任务分工(1)、施工要求:施工前60分钟驻站联络员联系相关人员上台做好施工登记手续,30分钟负责人现场点名签到会,施工安全监控人员、安全防护员全部到位,其他作业人员及机具于封锁前60分钟全部到达拨接地段栅栏门外,施工负责人、安全负责人对作业项目逐一进行核对,并强调拨接施工时安全注意事项,现场所有参与人员着装必须全部统一,严禁穿着佩戴红色衣帽。
驻站联络员与现场施工负责人、安全负责人和现场防护员对通讯设备进行调试,保持联络畅通。
现场施工统一指挥,井井有序,驻站联络员和现场负责人每3—5分钟联系一次确定现场施工情况和既有线行车情况,驻站联络员只和现场施工负责人联系,其他人员不准占用通讯设备,要做到有叫必应,通话过程使用专业术语。
根据施工调查情况,受施工现场场地的限制,既有5#道岔的拆除施工交叉作业繁杂,人工拆除、机械倒运等工序必须进行现场安全质量技术交底,明确采用这整体分段拆除道岔。
机械倒运线上料人工现场组装铺设线路,道岔推出摆放整齐,单层堆码高度不能超过 1.00m,;机械设备、工具等停放在指定的位置,要做到工完料尽。
(2)、人员分工:现场设施工负责人、技术负责人、安全负责人各1名,机械防护员2名,施工防护员5名,网口防护员2名,技术员、材料员各1名。
对现场施工人员先按小组进行分工,主要分为锯轨班、拆除扣配件班、扒砟班、吊装班、机械班、轨节拼装及横移班等,道岔拆除及道床减底工班。
原则每15人为一工班,其中一人为工班负责人。
合计150人,计10个工班。
工班分工后必须把任务分配到落实到个人,明确每个人每分钟必须做什么事,必须做到有条不紊,现场必须明确每个工班的负责人,整个施工的负责人。
4.1.2封锁施工前其他准备工作所有进场施工人员经培训合格持证后,方可进场施工。
拆除既有5#道岔前把线上料提前倒运在防护网里、外空闲地段堆码摆放整齐牢固,堆码高度不超过 1.50m,同时不得侵线影响道岔推出,提前把两根轨条焊接在一起,同时比设计补充轨排长1~2m。
受场地限制必须采用整体分段推出,对不能松动的采用氧割,确保施工时能顺利进行。
在施工前一天必须铺设好施工便道保证机械、人员进出有序畅通无阻,准备好足够的袋装道碴或筐装道碴,确保轨排连接后迅速进碴进行起拨道。
准备好滑轨和滑轮,一般需滑轨6根,滑轮12个,80个枕木头及相关的撬棍、扳手、压机、应急设备等。
5.封锁施工5.1.拆除防护网(5分钟)现场施工负责人接到封锁施工命令后及时通知综合队20人拆除删栏门,及临时防护网,施工人员进入现场施工后,在拆除必要的删栏和临时防护网,搭设临时便道,5.2.道岔拆除(50分钟)进入施工现场,防护人员必须对作业区内产权单位设备进行明确标示,并有专人防护。
采用整体分段拆除施工4小组用4台锯轨机断开岔区3对接头,岔后直股确定好锯轨位置进行锯轨然后清理现场,1、2、3小组每组穿滑轨2根(10分钟),准备平整道砟每人两个枕木空。
5、6小组同时分段起复道岔搭设枕木垫滑轮(10分钟),7、8、9、10小组配合机械拆除道岔看好滑轮滑轨(30分钟),1.2.3小组配合机械平整道砟以次推进,低于枕木200mm, 5.6小组在道岔就位后不影响清理道砟的同时撤出滑轮滑轨加固摆放不得侵线前后顺直。
7.8.9.10.准备抬摆枕木。
5.3.平整道床、清理道砟(20分钟)机械在不影响既有线行车的情况下10分钟内大概平整好道砟并退出现场,做好倒运水泥枕的准备, 1.2.3小组10分钟细整道砟的宽度3m、深度0.2m,平整度不能超过±5cm以防线路铺设结束后大起大落,增加额外的工作量。
进行抬摆轨枕以实际工作量为准。
5. 4抬摆枕木、线路铺设(50分钟)拆除既有5#道岔后需用81根枕木(48.3m),4.7.8.9.10小组75人分4人一组抬摆枕木,每组倒运4根运距在15米以内每5分钟抬摆一根枕木,(机械配合吊摆)5、6小组挂线按技术要求一次性方正轨枕 1.2.3小组准备上钢轨。
(20分钟)综合队散摆配件。
1、2、3、小组每人拿一根撬棍上钢轨(综合队配合),5、小组精调轨枕间距(10分钟),4小组在技术员配合下锯轨钻眼,10小组连接接头,6、7、8、9小组按装配件每两人6个根枕一端(内侧6个外侧6个)(综合队配合)(20分钟),同时1、2、3小组空闲时进行朴砟以实际工作量为准。
5. 5、上砟整到(40分钟)线路联通后进行上砟捣固作业,48.3米80个枕木空,0.13m3/空,4橡皮斗/空,合计需要朴砟10.4m3,1、2、3、4、组(4组60人)每2人上砟3个枕木空两侧同时作业(综合队配合),5.6小组使用拉耙分两测回收线路两次的道砟(10分钟)7、10、小组采用齿轮起道机拨正线路、8小组细整道,9小组用小型捣固设备进行起道密集式捣固,机械推出现场综合队安装防护网。
5. 6精调细整(15分钟)8小组使用液压拨道器高低水平几何尺寸调整,达到技术要求符合验收规范。
配件涂油,整理路容。
5. 7电务调试(30分钟)电务配合连通轨道电路和完成信号调试,三方确认,销记开通。
6,防护设置封锁施工时:现场防护人员在接到驻站联络员下达封锁命令后,按《铁路技术管理规程》和《安规》的规定,防护员插牌,慢行时间内应按速度阶梯逐步提速的要求,现场安全防护员按《安规》插、换信号牌。
7、无缝线路地段使用锯轨机锯轨。
8、拨距大于0.5m点至拢口段每隔10m安装一处滑道,滑道由43kg/m钢轨和鱼尾板组成,滑道长度为6-10m。
安装滑道时要注意滑道方向与曲线法线方向一致,且不能有反坡。
9、滑道安设完成后,即可集中力量,尽快拨移到位,拨移线路时从小拨距向大拨距依次循环进行线路拨移,拨移以人工持撬棍进行。
在拨移过程中,测量人员紧跟,随时检测拨移量,确保不超不欠,当拨移后的线路中线与设计中线偏差在5cm以内时,即可拧紧轨枕扣件。
在线路细拨到位后,开始上砟整道,配轨连线。
当线路起拨到设计中心和水平后,用小机群捣固,对线路进行精整以达到开通条件。
10、施工完成后,施工及安全负责人和材料员清点人员与机具,确保无遗漏。
线路经设备管理单位、监理单位和施工单位三方检查确认,达到开通标准后,由设备管理单位和施工单位分别通知驻站员签字登记销记。
11:其他工作。
