建设工程中关于抽水台班的签证问题
- 格式:docx
- 大小:22.86 KB
- 文档页数:4

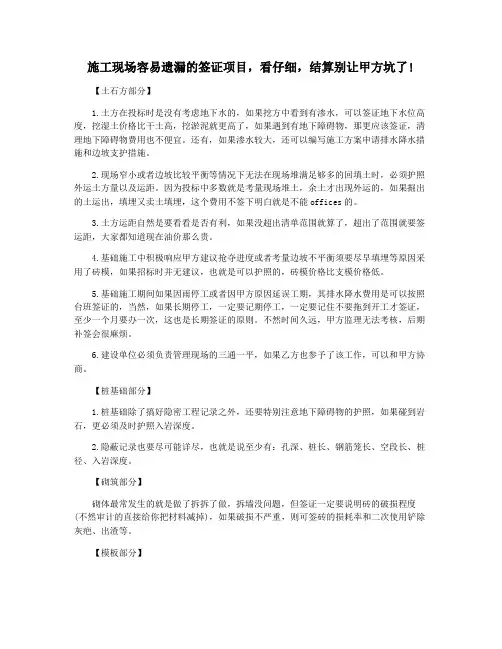

施工现场容易遗漏的签证项目,看仔细,结算别让甲方坑了!【土石方部分】1.土方在投标时是没有考虑地下水的,如果挖方中看到有渗水,可以签证地下水位高度,挖湿土价格比干土高,挖淤泥就更高了,如果遇到有地下障碍物,那更应该签证,清理地下障碍物费用也不便宜。
还有,如果渗水较大,还可以编写施工方案申请排水降水措施和边坡支护措施。
2.现场窄小或者边坡比较平衡等情况下无法在现场堆满足够多的回填土时,必须护照外运土方量以及运距。
因为投标中多数就是考量现场堆土,余土才出现外运的,如果掘出的土运出,填埋又卖土填埋,这个费用不签下明白就是不能offices的。
3.土方运距自然是要看看是否有利,如果没超出清单范围就算了,超出了范围就要签运距,大家都知道现在油价那么贵。
4.基础施工中积极响应甲方建议抢夺进度或者考量边坡不平衡须要尽早填埋等原因采用了砖模,如果招标时并无建议,也就是可以护照的,砖模价格比支模价格低。
5.基础施工期间如果因雨停工或者因甲方原因延误工期,其排水降水费用是可以按照台班签证的,当然,如果长期停工,一定要记期停工,一定要记住不要拖到开工才签证,至少一个月要办一次,这也是长期签证的原则。
不然时间久远,甲方监理无法考核,后期补签会很麻烦。
6.建设单位必须负责管理现场的三通一平,如果乙方也参予了该工作,可以和甲方协商。
【桩基础部分】1.桩基础除了搞好隐密工程记录之外,还要特别注意地下障碍物的护照,如果碰到岩石,更必须及时护照入岩深度。
2.隐蔽记录也要尽可能详尽,也就是说至少有:孔深、桩长、钢筋笼长、空段长、桩径、入岩深度。
【砌筑部分】砌体最常发生的就是做了拆拆了做,拆墙没问题,但签证一定要说明砖的破损程度(不然审计的直接给你把材料减掉),如果破损不严重,则可签砖的损耗率和二次使用铲除灰疤、出渣等。
【模板部分】1.现在做工程很多都是清单计价了,一些清单措施部分列得不明不白的,造成后续结算麻烦,模板就一项解决。
所以模板增加的签证尤为重要,如果不写明,很可能直接给你砍了,虽然可以争,但是事情做在前面总是好的。
工程签证单工程名称:凤冈县何坝安置房一号楼建设工程编号: q-建设单位凤冈县有机生态型工业聚监理单位贵阳永欣建设监理有限公司集区投融资有限公司施工单位贵州建工集团第四建筑工程有限责任公司事由:根据现场实际施工情况,工地周边污水及公路旁沟水涌入工地内,(如停止降、排水将无法进行孔桩开挖施工)。
所以被迫在工地施工现场开挖积水坑进行引流至积水坑后集中抽排、发生抽水台班。
联系内容:一、在积水坑内投入两台为DN100的污水泵 24 小时不间断抽水,此水为工地周边污水及公路旁沟水。
二、2012年 12 月 30 日 DN100污水泵共计 6 个台班整(大写:陆个整)。
望业主和监理公司给予签认以上抽水台班为谢!建设单位(签字)监理单位(签字)施工单位(签字)回复意见审核人:审核人:审核人:年月日年月日年月日说明:本表一式三份,项目部、监理、建设单位各一份。
工程名称:凤冈县何坝安置房一号楼建设工程编号: q-建设单位凤冈县有机生态型工业聚贵阳永欣建设监理有限公司监理单位集区投融资有限公司施工单位贵州建工集团第四建筑工程有限责任公司事由:根据现场实际施工情况,工地周边污水及公路旁沟水涌入工地内,(如停止降、排水将无法进行孔桩开挖施工)。
所以被迫在工地施工现场开挖积水坑进行引流至积水坑后集中抽排、发生抽水台班。
在孔桩开挖过程中部分孔桩内流入地下污水,导致孔桩无法进行开挖,需对孔桩内污水进行抽出集中排放至施工开挖积水坑内,由于工地污水排至室外排水沟,水沟高程高于积水坑水位需发生二次抽水排放至工地外。
联系内容:一、 1、在积水坑内投入两台为DN100的污水泵 24 小时不间断抽水,此水为工地周边污水、公路旁沟水及孔桩开挖抽出排放的污水。
2、在孔桩开挖过程中 1#楼 3#、8#、23#孔桩内流入地下污水,分别投入壹台为DN100的污水泵 24 小时不间断抽水。
二、2012年 12 月 31 日 DN100污水泵共计 15 个台班整(大写:壹拾伍个整)。
工程签证单编号
工程名称安顺市西客运枢纽站日期年月日
建设单位安顺市交通建设投资有限责任企业监理单位四川亿博工程项目管理有限企业施工单位宁波市政工程建设企业股份有限企业
联系事宜:
我企业承建的安顺市西客运枢纽站工程,依据现场实质状况,基础开挖时期,发现主站房
地下室 B 区 3~4 轴交 U~V轴基坑壁有一股清泉流出,局部基底冒出部分地下水,加之强降雨及岩溶裂隙水,致使地下水位抬高,阻挡坑槽施工,为保障本项目能依据业主工期要求,并保证
工程质量,如期达成施工任务,我司特组织 2 人负责 2 台水泵 24h 抽水,经监理、建设单位现场确立,签证以下:
1、计日工: 74 个;
2、水泵抽水台班: 111 个。
后附:降水台班记录表
请赐予复核签证为谢!
建设单位监理单位施工单位
(签章):(签章):(签章):
年月日年月日年月日。

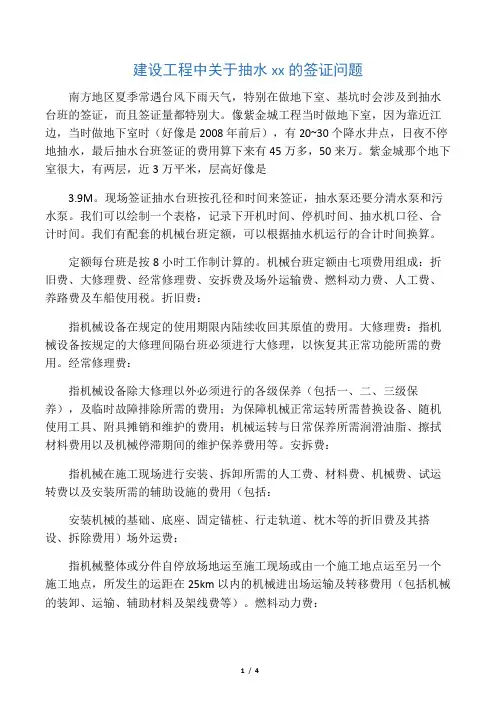

建设工程中关于抽水xx的签证问题南方地区夏季常遇台风下雨天气,特别在做地下室、基坑时会涉及到抽水台班的签证,而且签证量都特别大。
像紫金城工程当时做地下室,因为靠近江边,当时做地下室时(好像是2008年前后),有20~30个降水井点,日夜不停地抽水,最后抽水台班签证的费用算下来有45万多,50来万。
紫金城那个地下室很大,有两层,近3万平米,层高好像是3.9M。
现场签证抽水台班按孔径和时间来签证,抽水泵还要分清水泵和污水泵。
我们可以绘制一个表格,记录下开机时间、停机时间、抽水机口径、合计时间。
我们有配套的机械台班定额,可以根据抽水机运行的合计时间换算。
定额每台班是按8小时工作制计算的。
机械台班定额由七项费用组成:折旧费、大修理费、经常修理费、安拆费及场外运输费、燃料动力费、人工费、养路费及车船使用税。
折旧费:指机械设备在规定的使用期限内陆续收回其原值的费用。
大修理费:指机械设备按规定的大修理间隔台班必须进行大修理,以恢复其正常功能所需的费用。
经常修理费:指机械设备除大修理以外必须进行的各级保养(包括一、二、三级保养),及临时故障排除所需的费用;为保障机械正常运转所需替换设备、随机使用工具、附具摊销和维护的费用;机械运转与日常保养所需润滑油脂、擦拭材料费用以及机械停滞期间的维护保养费用等。
安拆费:指机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费以及安装所需的辅助设施的费用(包括:安装机械的基础、底座、固定锚桩、行走轨道、枕木等的折旧费及其搭设、拆除费用)场外运费:指机械整体或分件自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的运距在25km以内的机械进出场运输及转移费用(包括机械的装卸、运输、辅助材料及架线费等)。
燃料动力费:指机械在运转施工作业中所耗用的电力、固体燃料(煤、木柴)、液体燃料(汽油、柴油)和水等。
人工费:指机上司机、司炉及其他操作人员的工作日以及上述人员在机械规定的年工作台班以外的费用。
基坑抽水签证范文
尊敬的先生/女士:
我是XX建筑公司的项目经理,现就新建工程项目的基坑抽水事宜,特此向您申请相关签证文件。
工程概况:
项目名称:XXX工程
项目地址:XXXX
建筑面积:XXX平方米
基坑开挖深度:X米
由于场地地下水位较高,施工期间需进行基坑抽水作业以确保施工安全。
我司拟采取以下抽水方案:
1. 在基坑周边布设射孔灌注桩或钻孔灌注桩作为防水挡水墙;
2. 在基坑内部布置渗水管网,通过潜水泵将渗出地下水引至临时沉淀池;
3. 经沉淀池处理后的淤浆水,经管道排至就近市政雨水管网或水体;
4. 抽水过程中,将对周边土层渗透线和地下水位实施监测。
为此,我们恳请政府相关部门审批签发基坑抽水工程签证,并将严格按照要求执行各项环保和安全防护措施。
相关设计文件和评估报告随函附上,请您予以审核。
此致,
敬祝工作顺利!
XX建筑公司
项目经理:XXX
日期:XXXX年XX月XX日。
建设工程中关于抽水xx的签证问题
南方地区夏季常遇台风下雨天气,特别在做地下室、基坑时会涉及到抽水台班的签证,而且签证量都特别大。
像紫金城工程当时做地下室,因为靠近江边,当时做地下室时(好像是2008年前后),有20~30个降水井点,日夜不停地抽水,最后抽水台班签证的费用算下来有45万多,50来万。
紫金城那个地下室很大,有两层,近3万平米,层高好像是
3."9M。
现场签证抽水台班按孔径和时间来签证,抽水泵还要分清水泵和污水泵。
我们可以绘制一个表格,记录下开机时间、停机时间、抽水机口径、合计时间。
我们有配套的机械台班定额,可以根据抽水机运行的合计时间换算。
定额每台班是按8小时工作制计算的。
机械台班定额由七项费用组成:
折旧费、大修理费、经常修理费、安拆费及场外运输费、燃料动力费、人工费、养路费及车船使用税。
折旧费:
指机械设备在规定的使用期限内陆续收回其原值的费用。
大修理费:
指机械设备按规定的大修理间隔台班必须进行大修理,以恢复其正常功能所需的费用。
经常修理费:
指机械设备除大修理以外必须进行的各级保养(包括
一、"二、三级保养),及临时故障排除所需的费用;为保障机械正常运转所需替换设备、随机使用工具、附具摊销和维护的费用;机械运转与日常保养所需润滑油脂、擦拭材料费用以及机械停滞期间的维护保养费用等。
安拆费:
指机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费以及安装所需的辅助设施的费用(包括:
安装机械的基础、底座、固定锚桩、行走轨道、枕木等的折旧费及其搭设、拆除费用)场外运费:
指机械整体或分件自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的运距在25km以内的机械进出场运输及转移费用(包括机械的装卸、运输、辅助材料及架线费等)。
燃料动力费:
指机械在运转施工作业中所耗用的电力、固体燃料(煤、木柴)、液体燃料(汽油、柴油)和水等。
人工费:
指机上司机、司炉及其他操作人员的工作日以及上述人员在机械规定的年工作台班以外的费用。
本定额人工费单价为每工日
23."50元。
养路费及车船使用税:
指按国家有关规定交纳的养路费、车船使用税、机动车附加费、年检费等,按车辆或行驶机械的年工作台班数摊销到台班费用中。
要说明的是养路费及车船使用税在该项费用中未包括过桥、过路费等,如发生时,根据文件规定标准,按实签证列入台班费用中。
另外依据赣建价[2011]8号文,人工费调整,建筑、安装、市政、
市政设施养护维修、房修和园林绿化工程定额综合工日单价调整为47元/工日,装饰、仿古建筑工程定额综合工日单价调整为57元/工日。
机械台班中的定额人工费单价也由
23."50元调整到47元/工日。
总体来说,抽水台班一定要及时签证,事后补就说不清楚,另外,如果是地下水,可以根据地下水总水量,控制抽水台班的签证。
一定要记录清楚开机时间、停机时间和合计运转时间,分清水机的口径或是抽水机的功率。
提点小问题:
现场的实际情况很有可能在抽水的过程中,会有工要跟着,看着水泵,有的时候还需要进行引水,那么工人的这部分人工费是否需要进行签证呢?一般情况下机械台班与配合人工要分开签证,当然相对于签证的台班所配合的人工也不多,所以很多施工方也会勿视掉。
工期拖延签证
费用定额中的临时设施费
临时设施费:
是指施工企业为进行建筑工程施工所必须搭设的生活和生产用的临时建筑物、构筑物和其他临时设施费用等。
临时设施包括:
宿舍、办公室、会议室、医务室、娱乐活动室、门卫室、食堂、浴室、厕所、变电室、盥洗室、吸烟室、水泥库房、工具库房、大门、木工棚、钢筋棚、电焊棚、搅拌机棚、卷扬机棚、砂石料场、地坪、道路、现场围(墙)栏以及在规定范围内水、电、管线等临时设施和小型临时设施。
临时设施费用包括:
临时设施的搭设、维修、拆除费或摊销费。
关于临时设施费中的围墙等问题,我提点个人看法,大家可以探讨下。
有些地方时把围墙的范围界定为建筑物沿边缘起向外50m以内,在我们江西的费用定额里面对临时设施费的描述还不是很具体,现实操作起来,有很多问题。
比如:
现在很多开发商,尤其是房地产开发商围墙一做就2-3米高,几百米长,整个大型的楼盘全围起来,还有涂料、贴琉璃瓦、甚至还有美图。
前段时间,省造价站组织了一个新定额编制筹备的类似小型的研讨会,也有提出了这些问题,省造价站也是很头疼,可能以后会对象现场围(墙)栏这些模糊的问题,做出明确的界定。
象开发商那样做围墙明显超出了临时设施的标准,一点临时设施费还不够做围墙的。
而且还不给签证,双方扯皮。
我认为按理应该补点费用。
施工现场应该要有水源、电源。
在施工合同文本中就应该有建设方,也就是
甲方向乙方交付施工现场的水源、电源。
施工临时用电的电线(电缆)、配电箱(总配电箱、分配电箱、开关箱)以及架空线电线杆(电缆钢吊索)。
包含在临时设施费中。
赣建价[2012]3号自2012年2月1日起,工程建设项目在编制招标控制价、投标报价、概预算、结算时不再计取上级(行业)管理费。
赣建价[2011]12号自2010年9月1日起执行调整后的税金计取标准
工程所在地
综合税率(%)
赣建价[2011]8号自2011年7月1日起执行,建筑、安装、市政、市政设施养护维修、房修和园林绿化工程定额综合工日单价调整为47元/工日;装饰、仿古建筑工程定额综合工日单价调整为57元/工日。
签证点工根据工程实际需要,按约定(协商)确定单价。
签证点工费只能计取税金,不能计取其他费用。
3."477
在市区的
3.413
在县城、镇的
3.284
不在市区、县城或镇的。
