建筑基坑止水设计及施工技术
- 格式:doc
- 大小:38.50 KB
- 文档页数:5
悬挂式止水帷幕基坑内降水施工工法悬挂式止水帷幕基坑内降水施工工法一、前言悬挂式止水帷幕基坑内降水施工工法是一种用于基坑工程中降低地下水位的重要技术手段。
它通过在地下水位以下悬挂一定数量的止水帷幕,有效阻止地下水的渗漏,使基坑内的施工环境得到改善,同时确保施工的安全可行性。
二、工法特点悬挂式止水帷幕基坑内降水施工工法具有以下特点:1. 适应性强:适用于不同地质条件的基坑工程,可有效控制地下水位。
2. 施工周期短:相比传统的排水降水工法,悬挂式止水帷幕基坑内降水施工工法施工周期更短,能够缩短项目工期。
3. 施工效果好:通过止水帷幕的悬挂,能够有效控制地下水位,提供较好的施工环境,减少对地下结构的影响。
4. 工程成本低:该工法使用的材料成本较低,施工过程中能够较好地控制成本。
5. 对环境友好:该工法不对地下水资源造成严重破坏,能够减少对周边环境的影响。
三、适应范围悬挂式止水帷幕基坑内降水施工工法适用于地质条件复杂、地下水位高、基坑深度大等情况。
无论是市区的高层建筑、地铁工程、隧道工程还是其他大型基坑工程,在适当的情况下都可以采用该工法。
四、工艺原理悬挂式止水帷幕基坑内降水施工工法基于以下原理:1. 止水帷幕:在基坑周边挖掘一定宽度和深度的沟槽,然后悬挂止水帷幕,一方面有效堵塞地下水渗漏路径,另一方面提供良好的施工环境。
2. 降水施工:在悬挂止水帷幕完成后,使用降水井抽取地下水,使基坑内地下水位下降到施工需要的范围。
五、施工工艺1. 地面工程:首先进行地面工程准备,包括工地平整和基坑的标高、轮廓线设计与定位等。
2. 悬挂止水帷幕:按照设计要求,在基坑需要的位置挖掘沟槽,并根据基坑尺寸和地质情况选择相应的止水帷幕,将其悬挂在沟槽中,形成连续的防水帷幕。
3. 降水施工:在止水帷幕悬挂完成后,根据施工进度,逐步将地下水位降低到施工需要的范围,同时对降水进行监测和处理。
六、劳动组织悬挂式止水帷幕基坑内降水施工工法需要组织专业的施工人员进行操作,包括地面工程人员、悬挂止水帷幕人员和降水施工人员等。
止水帷幕施工技术方案目录1. 内容概览 (2)1.1 工程背景 (3)1.2 方案目的与意义 (4)1.3 方案适用范围 (4)2. 工程概况 (5)2.1 工程地点与规模 (5)2.2 工程地质与水文条件 (6)2.3 工程施工特点及难点 (7)3. 止水帷幕设计与选型 (9)3.1 止水帷幕类型选择依据 (10)3.2 材料选择原则与推荐材料 (11)3.3 防水帷幕施工工艺流程 (12)4. 施工准备 (14)4.1 材料设备采购与供应计划 (15)4.2 施工队伍组织与培训 (17)4.3 施工现场准备与安全防护措施 (18)5. 止水帷幕施工工艺 (19)5.1 施工设备选型与配置 (20)5.2 施工操作流程与技术要求 (21)5.3 施工过程中质量控制要点 (23)6. 施工现场管理 (24)6.1 现场调度与进度控制 (25)6.2 质量安全监控与应急预案 (27)6.3 环境保护措施与文明施工管理 (28)7. 工程验收与质量评定 (29)7.1 验收标准与程序 (31)7.2 质量检测方法与频率 (32)7.3 竣工结算与资料归档 (33)1. 内容概览工程背景及需求分析:阐述工程所在地的地质条件、水文状况以及地下水对工程建设可能产生的影响,明确需要进行止水帷幕施工的必要性和紧迫性。
设计原理及施工方案选择:介绍本次所采用的止水帷幕设计原理,包括帷幕材料的选择依据、施工工艺流程等。
对比多种施工方案,选择最适合本工程实际情况的方案进行实施。
施工准备工作:详细阐述在施工前需要进行的各项准备工作,包括现场勘察、材料采购与检验、施工队伍组织、安全交底等事项,确保施工过程的顺利进行。
施工工艺流程:详细介绍止水帷幕施工的具体步骤,包括定位放线、开挖沟槽、基础处理、帷幕材料安装、质量检查与验收等环节,确保每一步施工都符合规范和要求。
质量保障措施:制定严格的施工质量管理制度和质量控制标准,确保施工过程中各项技术指标符合要求,并对施工过程中的质量问题进行预防和及时处理。

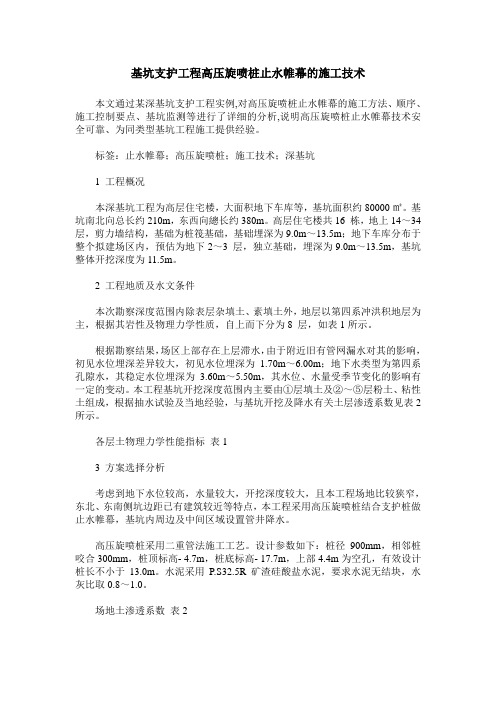

基坑支护工程高压旋喷桩止水帷幕的施工技术本文通过某深基坑支护工程实例,对高压旋喷桩止水帷幕的施工方法、顺序、施工控制要点、基坑监测等进行了详细的分析,说明高压旋喷桩止水帷幕技术安全可靠、为同类型基坑工程施工提供经验。
标签:止水帷幕;高压旋喷桩;施工技术;深基坑1 工程概况本深基坑工程为高层住宅楼,大面积地下车库等,基坑面积约80000㎡。
基坑南北向总长约210m,东西向總长约380m。
高层住宅楼共16 栋,地上14~34 层,剪力墙结构,基础为桩筏基础,基础埋深为9.0m~13.5m;地下车库分布于整个拟建场区内,预估为地下2~3 层,独立基础,埋深为9.0m~13.5m,基坑整体开挖深度为11.5m。
2 工程地质及水文条件本次勘察深度范围内除表层杂填土、素填土外,地层以第四系冲洪积地层为主,根据其岩性及物理力学性质,自上而下分为8 层,如表1所示。
根据勘察结果,场区上部存在上层滞水,由于附近旧有管网漏水对其的影响,初见水位埋深差异较大,初见水位埋深为 1.70m~6.00m;地下水类型为第四系孔隙水,其稳定水位埋深为 3.60m~5.50m,其水位、水量受季节变化的影响有一定的变动。
本工程基坑开挖深度范围内主要由①层填土及②~⑤层粉土、粘性土组成,根据抽水试验及当地经验,与基坑开挖及降水有关土层渗透系数见表2所示。
各层土物理力学性能指标表13 方案选择分析考虑到地下水位较高,水量较大,开挖深度较大,且本工程场地比较狭窄,东北、东南侧坑边距已有建筑较近等特点,本工程采用高压旋喷桩结合支护桩做止水帷幕,基坑内周边及中间区域设置管井降水。
高压旋喷桩采用二重管法施工工艺。
设计参数如下:桩径900mm,相邻桩咬合300mm,桩顶标高- 4.7m,桩底标高- 17.7m,上部4.4m为空孔,有效设计桩长不小于13.0m。
水泥采用P.S32.5R 矿渣硅酸盐水泥,要求水泥无结块,水灰比取0.8~1.0。
场地土渗透系数表2拟采用的喷射注浆施工参数表34 施工工艺要点及技术要求4.1 旋喷注浆参数鉴于本工程基坑较深,且地层结构上部主要由软~可塑的粉质粘土构成,旋喷注浆参数如表3所示。
深基坑竖井止水注浆方案一、前期准备工作1.调查勘探:对施工区域进行详细的地质勘探,了解地下水位、地质结构以及可能存在的渗水源。
2.制定施工方案:根据调查勘探结果,制定合理的止水注浆方案,包括注浆材料的选择、注浆施工的方法等。
3.准备材料和设备:根据止水注浆方案,准备好所需的注浆材料,如水泥、注浆剂等,以及注浆设备,如注浆泵等。
二、注浆施工工艺1.施工准备:清理基坑及竖井的周围地表,确保施工区域的干净整洁,防止污染地下水。
2.预处理:根据需要,对基坑和竖井的墙壁进行清洗和修复工作,确保墙壁的平整与牢固。
3.钻孔:根据施工方案,用钻机在基坑墙壁或竖井周围钻孔,钻孔深度和孔距根据实际情况确定。
4.注浆操作:将预先准备好的注浆材料通过注浆泵注入到钻孔中,注浆压力和注浆量根据注浆方案确定。
5.排浆处理:在注浆过程中需要注意排浆处理,即在注浆施工区域设置合理的排浆装置,确保浆液排出,以免堵塞钻孔。
6.监测评估:在注浆施工过程中,需不断监测注浆孔的注浆压力和流量,对注浆效果进行评估。
三、后期处理工作1.止水效果评估:施工完成后,对止水注浆效果进行评估,观察是否达到了预期的止水效果。
2.施工场地清理:清理施工现场,将废弃的材料和设备进行集中处理,恢复场地的整洁。
3.记录归档:对止水注浆施工过程进行记录归档,包括施工方案、施工过程中的监测数据、施工效果评估等,以便今后参考。
总结:深基坑竖井止水注浆方案的实施是一个复杂而关键的工程措施,在施工过程中需要高度的技术指导和专业的设备。
通过严格的工艺管理和详细的施工记录,能够确保止水注浆的效果,为基坑及竖井的施工提供稳定的工作环境,同时也保护地下水资源的安全。
深基坑止水处理施工方案1. 背景介绍深基坑是建筑工程中常见的重要结构,用于暂时支撑周围土层,以便进行基础工程施工。
由于坑深、地下水位高等原因,深基坑常常需要进行止水处理,以保证施工过程中的安全性和施工质量。
本文档将介绍深基坑止水处理施工的方案。
2. 止水处理原理2.1 压力式止水法压力式止水法是利用人工施加的外部压力,通过密封墙体和底板,将水封存在基坑之外。
常见的压力式止水法包括埋入式止水板和注浆灌浆止水法。
2.2 渗流式止水法渗流式止水法是利用抗渗材料,通过填充基坑周围土壤中的孔隙,减少水流渗透的路径和速度,实现止水。
常见的渗流式止水材料有水泥浆、沥青和聚合物材料等。
3. 施工方案3.1 压力式止水法施工方案3.1.1 埋入式止水板1.在基坑壁和底板周围开挖止水槽;2.选择合适厚度的止水板,按照设计要求进行切割;3.将止水板埋入止水槽中,确保与基坑壁和底板紧密连接;4.使用加固材料固定止水板,以确保其稳定性;5.进行验收测试,确保止水效果达到设计要求。
3.1.2 注浆灌浆止水法1.在基坑壁和底板周围开挖注浆孔;2.使用注浆设备进行注浆施工,注入密封剂;3.注浆孔按照设计要求进行布置,保证注浆剂的均匀分布;4.进行验收测试,确保注浆止水效果达到设计要求。
3.2 渗流式止水法施工方案3.2.1 水泥浆止水法1.准备水泥浆材料和施工设备;2.在基坑周围挖掘泵发浆槽和回收浆液槽;3.将水泥浆材料泵入发浆槽,并通过管道将浆液注入基坑周围土壤;4.完成注浆后,将回收浆液排出基坑;5.进行验收测试,确保水泥浆止水效果达到设计要求。
3.2.2 沥青止水法1.准备沥青材料和施工设备;2.将沥青材料加热至液态;3.在基坑周围铺设防渗透布;4.将液态的沥青均匀地倒入基坑周围土壤中;5.等待沥青冷却和凝固;6.进行验收测试,确保沥青止水效果达到设计要求。
4. 安全措施在深基坑止水处理施工过程中,需要注意以下安全措施:•施工作业人员应该接受相关培训,了解施工操作规范和安全注意事项;•在施工现场设置必要的警示标志和安全提示,提醒施工人员注意安全;•使用合适的个人防护装备,如安全帽、安全靴等;•定期检查和维护施工设备,确保其正常运行;•严格执行施工计划,避免施工过程中的紧急情况发生。
基坑降水、排水施工方案(锚索人工挖孔桩)
在建筑土木工程中,基坑降水、排水施工是一个关键的环节,特别是在复杂地
质条件下。
针对基坑施工中的降水和排水问题,通常会采用多种工程手段进行处理,其中包括锚索和人工挖孔桩等技术。
降水施工方案
基坑施工中的降水工作是为了降低基坑内的水位,以减轻土体的水压,确保基
坑工程的安全进行。
针对基坑降水,可以采用锚索技术。
具体操作步骤如下:•勘测和设计:首先需要对基坑周围的地质条件进行勘测,确定降水的目标水位和降水量,然后设计降水方案。
•施工准备:根据设计要求,安排施工人员和设备,准备降水所需的材料和工具。
•安装锚索:在基坑边缘挖掘锚井,安装锚索并固定好,锚索与降水管道相连。
•连接降水泵:通过管道将锚索上升至地面,安装降水泵进行抽水作业。
•监测和调整:持续监测降水效果,根据实际情况调整降水量和泵的运行状态,确保降水效果达到设计要求。
排水施工方案
排水施工是为了及时将基坑内积水排出,确保基坑工程的顺利进行。
在排水工
作中,人工挖孔桩是一种常用的技术手段:
•挖孔布排:根据基坑周围的地质条件和设计要求,确定挖孔的位置和数量,然后进行挖孔作业。
•管道安装:在挖好的孔内安装排水管道,确保排水畅通。
•泵站建设:根据基坑深度和排水量,建设排水泵站,安装排水泵进行排水作业。
•监测和维护:定期检查排水管道和泵站的运行状态,及时清理积水和维护设备,确保排水畅通。
综上所述,基坑降水、排水施工是基础工程施工中不可或缺的环节,通过合理
的工程方案和技术手段,可以有效解决基坑施工中的降水、排水问题,确保工程安全顺利进行。
雨期施工技术
凡进行雨期施工的工程项目,应编制雨期施工专项方案,方案中应包含汛期应急救援预案。
建筑地基基础工程
(1)基坑坡顶做1.5m宽散水、挡水墙,四周做混凝土路面。
基坑内,沿四周挖砌排水沟、设集水井,用排水泵抽至市政排水系统。
(2)土方开挖施工中,基坑内临时道路上铺渣土或级配砂石,保证雨后通行不陷。
自然坡面防止雨水直接冲刷,遇大雨时覆盖塑料布。
(3)土方回填应避免在雨天进行。
(4)锚杆施工时,如遇地下水造成孔壁坍塌,可采用注浆护工艺成孔。
(5)CFG 桩施工,槽底预留的保护土层厚度不小于0.5m。
基坑止水及围护结构钢板桩施工方案及方法一、工程概况本工程是基坑止水及围护结构钢板桩施工方案及方法的说明,主要针对基坑工程。
该项目是一个地下建筑的基础工程,由混凝土基坑和钢板桩围护结构组成。
基坑深度为10米,地下水位与地面平齐,目前处于干作业状态。
为了确保基坑施工期间的安全和稳定,需要采取适当的止水及围护措施。
二、施工方案1.止水措施基坑止水措施采用人工挖土止水的方法,主要分为表层止水和深层止水。
表层止水采用挖槽法,挖掘顶梁周围的土层,重点处理坑口与边坡之间的接触处,确保基坑周围的土层与地下水隔离。
深层止水采用钢板桩挖孔法,钻孔直至达到稳定的不透水层,然后注浆固结,确保基坑的深部不受地下水的影响。
2.围护结构基坑围护采用钢板桩结构。
钢板桩选择厚度为12mm,长18m的钢板桩,桩与桩之间的间距为1.5m。
钢板桩的安装采用振动沉桩的方法,先用振动锤将钢板桩推入土壤中,然后使用振动锤和静压力施加适当的力量使其进一步沉入土壤中,最后利用挖掘机将剩余的钢板桩推入土壤中。
三、施工方法1.止水施工方法(1)表层止水:先进行地面标高测量,确定各挖槽的位置和深度;然后使用挖掘机挖掘挖槽,确保挖槽的宽度和深度符合要求;接下来,用人工清理挖槽,清除杂物,确保挖槽内干净;最后,使用止水材料填充挖槽,将挖槽封堵,确保没有泄漏。
(2)深层止水:先进行钢板桩的定位和标高测量,确定钢板桩的位置和深度;然后,使用钻机钻孔,直至达到设定的深度;接下来,使用注浆材料注入孔内,使钢板桩固结;最后,检测孔内水位,确认止水效果达到要求。
2.围护结构施工方法(1)钢板桩的安装:确定钢板桩的位置,使用振动锤将钢板桩推入土中,直至达到设计的深度;然后,使用振动锤和静压力施加适当的力量,继续推入钢板桩,直至达到最终设定的深度;最后,使用挖掘机推入剩余部分的钢板桩,确保钢板桩完全进入土中,形成连续的围护结构。
(2)围护结构的加固:确定钢板桩之间的连接方式,采用横向连接板将钢板桩连接在一起,形成连续的围护结构;然后,在桩顶和桩底加装横向拉杆和纵向拉杆,以增加围护结构的稳定性;最后,在围护结构表面覆盖护坡以及适当的防渗层,保护围护结构的稳定性和密封性。
【附录一】基坑支护及止水降水施工方案一、工程概况中国移动通信集团四川有限公司松潘县分公司拟建松潘县移动公司生产管理用房位于松潘县新城北区。
拟建建筑物地上三层地下一层,建筑面积2236㎡,框架结构,柱下独立基础,由江苏华信邮电咨询设计研究有限公司设计。
基坑开挖深度7.5m(局部8.5m),基坑总周长180m。
二、场地条件根据成都蜀通岩土工程有限公司提供的岩土工程勘察报告拟建场地条件如下:(一)、地形地貌拟建场地位于松潘县县城工业开发区,交通方便,由于当地采取沙卵石,拟建场地地面高程为2863.17m~2863.94m,相对高差0.77m。
拟建场地地貌单元属泯江冲洪积I级阶地。
(二)、工程地质条件依据勘察报告和基坑开挖深度,基坑支护、止水所涉及地层情况详见第三章。
(三)、水文地质条件拟建场地地下水主要为赋存于第四系沙卵石土层中的孔隙潜水,主要受大气降水地下径流、河水渗透等补给,并通过地下径流河水渗透及蒸发等方式排泄。
静止水位埋深4.6m~4.4m.,相应标高为2859.27M~2342.0M之间。
该地下水对混凝土有及钢筋具微腐蚀性。
三、工作量及施工材料(一)、工作量统计根据基坑尺寸,按照设计支护止水结构,工作量如下:工程名称桩长桩径桩数总工作量土钉锚喷716m2砼灌注支护桩18.5mΦ800mm67根2427.5m 18m 66根深层搅拌桩14.5m Φ500mm 958根13891m 锚索23m 69根1587m17m 2³61根2074m 冠梁78.5m3斜支撑19.2m3 (二)、施工材料1、根据以上工作量,组织材料及时进场。
2、进场材料必须有出厂合格证,并及时进行复检,检验合格后方可使用。
3、现场材料要做好验收保管,钢材做好防锈工作,水泥做好防雨、防潮措施。
四、施工组织及工期安排根据设计要求,现场条件和地层特点,为保证工程质量,加快工程进度,拟24小时连续施工,机械设备及人员组织均以连续施工组织。
探析建筑基坑的止水设计及其施工技术
【摘要】随着城市化建设的发展,建筑基坑支护工程逐渐增多,基坑支护设计中一定的不足,这些问题直接影响到建筑工程项目的安全性,严重时可以威胁人民的生命财产安全。
本文对建筑基坑支护设计中的不足进行了简要的分析,找到解决不足的方法措施,提高建筑设计的整体质量水平。
前言
进行建筑工程设计的过程中,基坑问题是一个综合性的工程问题,将会直接影响到整个建筑施工质量,其中最重要的就是加强建筑基坑支护设计,为了得到安全便捷并且经济合理的基坑支护方案,就要找到基坑支护设计中的不足,采取相应的改进措施,将多种技术综合运用,针对特定的场地环境以及施工要求对应相应适用的支护结构方案,从而保证整体的建筑质量,减少施工安全问题的发生,提高整个工程的安全性和实用性。
1建筑基坑支护设计的必要性
首先,对于整个建筑施工项目而言,建筑基坑支护施工是整个项目的第一步,因此它的施工安全和质量直接影响着之后建筑施工各个步骤的进行,对于整个工程的设计和施工都有着重要的作用和意义。
其次,建筑基坑支护工程的设计会对周围的管线、道路以及其他公共设施都有一定的影响,如果在设计过程中,设计人员对于周围的环境不够了解和熟悉,对设计的具体数据不够详尽记录和计算,则会导致工程质量的下降。
因此,建筑基坑支护设计非常重要,因此从建筑工
程本身的要求出发,结合周围环境的特点,设计出合理的基坑支护方案,加强建筑物的地基承载力,保证整体建筑工程的施工安全和质量水平。
2建筑基坑支护设计中的不足
2.1基坑支护设计分析计算数据与实际数据偏差
目前我国对于基坑,尤其是深基坑支护结构设计的分析方法仍然采用极限平衡理论,这种理论是将整个基坑支护系统假设在一个静态的状况下进行计算分析,从而得到基坑支护设计数据的方法。
但是对于实际的基坑支护结构的受力情况远没有这么简单,在实际进行基坑开挖和支护的过程中,其状态是处于不断变化过程中的,这种理论分析方法计算出来的数据达不到真正的建筑施工需求,这种静态数据不能满足设计的要求,从而会影响建筑基坑支护设计的质量和整体建筑的安全性。
2.2基坑支护结构设计土体物理学参数选择偏差
基坑支护设计中的土体物理学参数包括土的粘聚力、含水率以及内摩擦角等,这些物理学参数都比较复杂,参数的不确定性会直接影响到建筑参数选择,因此,在进行基坑开挖和支护结构设计的时候,要对这些物理学参数进行严密的计算。
这些参数是整个建筑安全的根本参数保证,直接关系到建筑工程使用过程中的安全性,因此,对其的测量和计算要进行严格的控制。
但是这些参数即使在同一个地区其变化性也非常大,并且我国目前对于这些参数的计算还采用郎肯和库伦公式法,这种简单的处理方法,更加增加了数据的不确定性。
2.3基坑土体取样不够全面
在进行建筑基坑支护设计之前,设计人员要对基坑周围的土体以及相关的环境进行全面的了解,用以保证整体的建筑质量。
尤其在进行深基坑的支护设计中,设计人员着重对基坑周围的土体情况和环境条件进行取样调查,来确定基坑的实际情况。
但是就目前的设计施工情况而言,部分设计人员对此项任务不够重视,在进行基坑支护之前粗略的进行土体取样,甚至不进行相关土体的取样,这样便会影响土体基层相关数据的分析,从而影响到基坑支护的效果。
由于设计人员的责任意识和严密度意识较差,对于土体取样工作没有按照相应的路程进行,从而导致基坑土体取样不够全面,从而影响建筑基坑支护设计的整体质量水平。
3改善建筑基坑支护设计不足的措施
3.1加强深基坑的支护工作
对于深基坑的支护工作,主要分为锚拉支撑、挡土灌注桩支护以及临时挡土墙支撑三类,其中锚拉支撑是利用桩柱内侧的水平挡土板将土体支撑起来,然后用拉杆以及锚桩将整体拉紧,进而实现整体的内侧土回填。
最后使用工字钢或者H型钢对开挖的部位锚固起来,从而增加挡土板的挡土效果。
而挡土灌注桩支护是使用桩径较大的灌注桩在左右两侧进行支撑,然后将各桩挖成外形拱,从而实现对于基坑的支护和加固。
它有时还采用砂浆对整体的灌注桩进行灌注支撑,从而增强支撑的效果,提高对于基坑的支护能力。
最后临时挡土墙支撑主要是通过木桩或者钢柱整体得对土体进行填埋和开挖,将地下阶段
的坡度进行挡土墙的支撑,然后通过沙袋或者砖块等物体组成挡土墙,从而提高坡体的稳定性。
以上对于深基坑支护设计工作的加强,能够有效的减少建筑质量问题,从而更好的保证支护设计质量。
3.2设计人员转变设计理念
在我国经济社会不断发展的过程中,各项建筑技术也在不断地积累相应的经验,不断地发展成熟起来,因此相关的设计人员要随着发展转变自身的设计理念,实事求是的进行相应的设计工作,对施工场地进行严密的勘查,从而找到准确的数据定位,用以保证建筑的整体施工质量。
再次基础上,设计人员还要不断加强设计创新的发展,在自身已有的知识技术水平以及对于相关基坑设计数据的掌控情况下,设计出更加符合建筑需求的支护结构,从而有效避免因设计不够规范而引起的支护结构不稳定,进而发生相应的建筑工程事故。
而就目前世界上对于建筑基坑支护结构设计方面的规范而言,还没有统一的规范要求进行约束,因此设计工作人员就要自觉地加强自身的责任意识,从建筑结构设计的主要理念出发,改变传统的设计观念,提高结构质量,将建筑支护结构的作用真正发挥出来。
3.3建立新型结构支护设计方法
对于传统的结构支护设计工作,设计人员一般采用;郎肯库伦公式以及极限平衡的原理来进行,这样就会导致计算数据的不准确,以此得出来的数据只能用来参考,用来进行设计工作使用则比较不合适。
尤其对于深基坑的设计工作,设计人员要努力建立新型的结构支护设计方案,从而保证建筑设计质量。
在进行创新性结构支护设计的
过程中,首先,设计人员要充分了解周围的建筑环境,掌握相应的建筑数据,找到更加科学的设计方案。
其次,设计人员自身要不断提高自身的专业素养,积极参加建筑工程的实践工作,从而将理论和实践相结合,从而发挥自身的才能,找到科学的计算方法。
最后,在建立新型的变形控制设计方法的时候,还有重视基坑支护结构对于变形控制的相应标准,从而保证建筑施工整天质量。
4结语
本文分析了建筑基坑支护设计中的几点不足以及相应的解决办法,从文中我们可以学到,想要不断提升我国的基坑支护设计技术水平,就要不断提高设计工作人员的自身专业素养,提高施工人员的责任意识,从而保证我国建筑基坑的质量和水平,加强建筑结构基坑支护设计水平,满足我国的建筑业发展需求,从而提升自身水平,促进我国建筑行业的整体进步。
参考文献
[1] 张文峰. 建筑工程深基坑施工中存在的问题及解决措施[J]. 黑龙江科技信息,2012(19).
[2]吴燕杰:优化设计在基坑工程中的应用,房屋建筑-铁道建筑技术(20023).
[3]李云安,深基坑工程变形控制优化设计及其有限元数值模拟系统研究,岩石力学与工程学报,2001.20(3):421-421.。
