锅炉水压试验报告模板一、基本信息1. 锅炉型号:要清楚地写明被试验锅炉的型号哦,这就像人的名字一样,是它的独特标识。
比如说,某型号的锅炉可能是专门为小型工厂设计的,型号里包含了很多关于它的技术参数和设计特点的信息呢。
2. 试验日期:这可是个重要的信息,得精确到年月日哦。
就像记录一场重要比赛的日期一样,这个日期能让我们在查看报告的时候清楚地知道是什么时候进行的试验。
3. 试验地点:详细地写出进行锅炉水压试验的地点,是在某个大型的锅炉房里,还是在一个专门的试验场地呀。
二、试验目的咱进行这个锅炉水压试验啊,主要就是为了检查锅炉的受压部件是不是足够结实、密封是不是良好呢。
就好比给一个运动员做全面体检,看看他的身体各个部位是不是健康,能不能承受高强度的比赛一样。
如果受压部件不够结实或者密封不好,那在实际使用的时候可就危险啦,可能会发生漏水、爆炸之类的可怕事情呢。
三、试验设备1. 试压泵:要把试压泵的型号、规格写清楚哦。
这个试压泵就像是给锅炉注水加压的小助手,不同型号和规格的试压泵能提供的压力大小和注水速度都不一样呢。
2. 压力表:压力表的精度等级可不能马虎。
就像我们看时间的表一样,精度高的压力表能更准确地告诉我们锅炉内部的压力情况。
而且要标明压力表的量程,这个量程得合适才行,如果量程太小,可能在试验过程中爆表了都不知道实际压力是多少;如果量程太大,又可能读不出准确的数值。
3. 连接管路:连接管路的材质和尺寸也要记录下来。
这就像连接各个器官的血管一样,它要能承受住试验时的压力,而且要保证水在里面顺畅地流动,不能有泄漏的情况。
四、试验前准备1. 锅炉内部清理:在进行水压试验之前,得把锅炉内部打扫得干干净净的。
就像我们打扫房间一样,不能有杂物、灰尘之类的东西留在里面,不然可能会影响试验结果的准确性呢。
2. 连接试验设备:要仔细地把试压泵、压力表和连接管路与锅炉连接好。
这可是个技术活,就像搭积木一样,每个部件都要连接得稳稳当当的,不能有松动的地方。
锅炉打压方案摘要:锅炉是工业生产中常用的重要设备之一,其压力调控对于保持锅炉运行稳定和安全具有重要意义。
本文将介绍锅炉打压方案的相关内容,包括锅炉打压的意义、打压的方式和方法、打压策略的制定以及注意事项等。
通过合理的打压方案,提高锅炉的稳定性和安全性,确保锅炉的长期可靠运行。
一、引言1.1 锅炉打压的意义锅炉是工业生产中常用的热能转换设备,其工作原理是通过将燃料燃烧产生的热能转化为工作流体(如水蒸汽或热水),从而提供动力或供热。
锅炉的压力调控对于保持锅炉运行稳定和安全非常重要。
合理的打压方案可以保证锅炉内部压力不过高或过低,使得锅炉在工作过程中处于最佳运行状态。
1.2 文档的目的本文档旨在提供一套完整且可行的锅炉打压方案,解决锅炉压力不稳定和安全问题,确保锅炉长期稳定运行。
二、打压的方式和方法2.1 常用的打压方式常见的锅炉打压方式包括手动调整、自动调整和远程监控三种方式。
手动调整需要操作人员根据锅炉的实际情况进行调整,适用于小型锅炉;自动调整通过传感器和控制系统实现锅炉压力的自动调节,适用于中型锅炉;远程监控通过网络远程监测锅炉的工作状态和压力变化,并进行相应的调整,适用于大型锅炉。
2.2 打压的方法锅炉打压的方法主要包括减少燃料供给、控制烟气的流速、调节燃烧风量和燃料含氧量等。
减少燃料供给可以降低锅炉的燃烧热负荷,从而降低锅炉的工作压力;控制烟气的流速可以通过调整烟道阻力和锅炉旁通风量实现,从而改变锅炉的烟气流速,从而影响锅炉的工作压力;调节燃烧风量和燃料含氧量可以改变燃烧过程中的氧气供应,从而影响锅炉的燃烧负荷和工作压力。
三、打压策略的制定3.1 考虑因素制定打压策略时需要考虑多个因素,包括锅炉的型号和规格、燃料的种类和质量、工作负荷的大小和变化、环境因素等。
这些因素会直接影响到锅炉的工作压力和安全性,因此需要充分考虑并综合分析。
3.2 策略制定步骤制定打压策略的步骤一般包括确定目标压力、分析现状、确定调整参数、制定调整方案、实施调整和监测效果等。

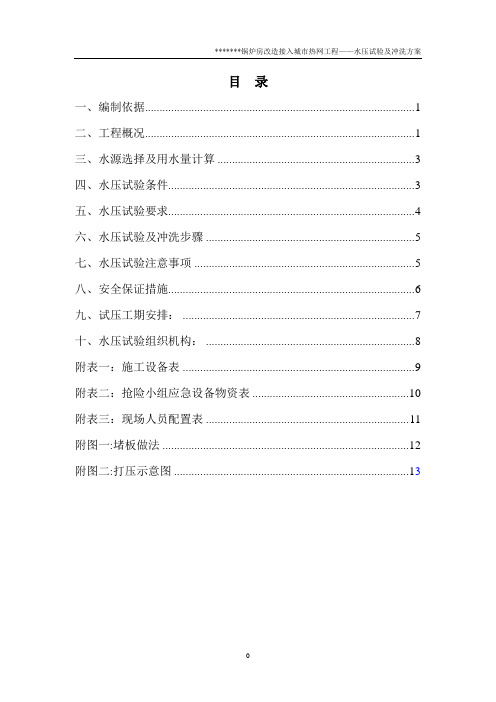

目录一、编制依据 (1)二、工程概况 (1)三、水源选择及用水量计算 (3)四、水压试验条件 (3)五、水压试验要求 (4)六、水压试验及冲洗步骤 (5)七、水压试验注意事项 (5)八、安全保证措施 (6)九、试压工期安排: (7)十、水压试验组织机构: (8)附表一:施工设备表 (9)附表二:抢险小组应急设备物资表 (10)附表三:现场人员配置表 (11)附图一:堵板做法 (12)附图二:打压示意图 (13)一、编制依据1. ********锅炉房改造接入城市热网工程设计图纸。
2.《城市供热管网工程施工及验收规范》(CJJ28-2004);3.《城市供热管网工程质量检验评定标准》(CJJ38-90);4.《现场设备、工业管道焊接工程施工及验收规范》(GB50236);5. 施工、甲方、设计和监理单位相关规定及要求。
二、工程概况1.工程概况1.1试压范围:本次打压由水泵房回水主管路到主厂房东南角供水主管线,连带旁通管一起打压,打压用水采用消防水,整个厂房热力管线约为92吨水,由锅炉房2号锅炉进水管道进水,其中打压管道为DN700,DN500,DN300。
供回水方式:南供北回1.2设计参数:供水温度150℃、回水温度90℃,设计压力1.6MPa,打压压力2.4MPa。
2.试压部署:由于厂房内管道已与外线连通,为避免外线热力管道、循环水泵、锅炉自循环泵、及锅炉本体参于打压,因此打压应做好以下管道管口盲板。
(图表后附)管道由临时消防水源注水位置注水,加好盲板。
整个系统打压由锅炉出水管放气阀和水泵房水泵出水主管末端排气,打压完毕后打开1号阀门,及水泵房回水主管2号阀门进行泄水。
如果排水管路与外线连通,及直接泄水到市政管线,如未连接完成,将两个排水点由水龙带接至市政排水井进行排水。
打压时,先将水泵房回水主管安全阀及补水系统供给的补水管道阀门卸掉,做好盲板,做好盲板,温度计口做好丝堵。
压力读数可由1点(最高点)、2点(注水口)、3点(水泵房回水主管)压力表进行读数观察。

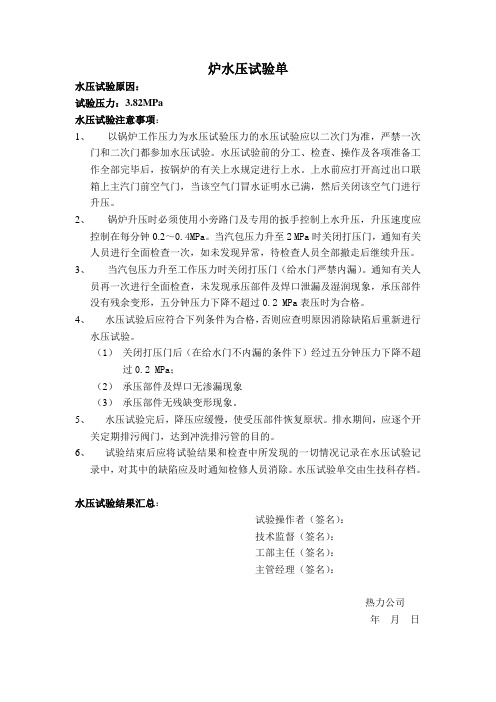

炉水压试验单水压试验原因:试验压力:3.82MPa水压试验注意事项:1、以锅炉工作压力为水压试验压力的水压试验应以二次门为准,严禁一次门和二次门都参加水压试验。
水压试验前的分工、检查、操作及各项准备工作全部完毕后,按锅炉的有关上水规定进行上水。
上水前应打开高过出口联箱上主汽门前空气门,当该空气门冒水证明水已满,然后关闭该空气门进行升压。
2、锅炉升压时必须使用小旁路门及专用的扳手控制上水升压,升压速度应控制在每分钟0.2~0.4MPa。
当汽包压力升至2 MPa时关闭打压门,通知有关人员进行全面检查一次,如未发现异常,待检查人员全部撤走后继续升压。
3、当汽包压力升至工作压力时关闭打压门(给水门严禁内漏)。
通知有关人员再一次进行全面检查,未发现承压部件及焊口泄漏及湿润现象,承压部件没有残余变形,五分钟压力下降不超过0.2 MPa表压时为合格。
4、水压试验后应符合下列条件为合格,否则应查明原因消除缺陷后重新进行水压试验。
(1)关闭打压门后(在给水门不内漏的条件下)经过五分钟压力下降不超过0.2 MPa;(2)承压部件及焊口无渗漏现象(3)承压部件无残缺变形现象。
5、水压试验完后,降压应缓慢,使受压部件恢复原状。
排水期间,应逐个开关定期排污阀门,达到冲洗排污管的目的。
6、试验结束后应将试验结果和检查中所发现的一切情况记录在水压试验记录中,对其中的缺陷应及时通知检修人员消除。
水压试验单交由生技科存档。
水压试验结果汇总:试验操作者(签名):技术监督(签名):工部主任(签名):主管经理(签名):热力公司年月日。
锅炉水压试验方案第一篇:锅炉水压试验方案锅炉水压试验方案这是HG420的超高压炉方案四、锅炉水压前的准备工作:1、与锅炉水压试验有关的汽水系统的检修工作必须已结束,锅炉承压部件检修完毕,热力工作票已注销。
锅炉炉膛内部和尾部受热面无人工作。
2、水压试验用水已准备足够。
水压试验用水应使用加有缓蚀剂的化学除盐水。
质量要求为:氯离子含量小于0.2mg/L;联氨含量为200~300 mg/L;pH值为10~10.5(用氨水调节)。
3、所有阀门位置正确到位。
4、锅炉汽水系统的所有支吊架检查调整完毕。
5、锅炉本体系统的膨胀指示器清晰完整。
6、与水压有关的设备缺陷已处理完毕。
7、与水压有关的焊接工作已全部结束,并验收合格。
8、排水系统工作已完成,能满足锅炉正常放水要求。
9、高、低压给水系统、凝水系统、凝汽器、除氧器所有检修工作完毕,所有阀门检修工作结束,装复完毕,并已经过调试验收合格。
10、汽机凝泵、给水泵已试转正常。
11、锅炉汽包、过热器、再热器、给水的压力表、给水流量表、汽包壁温表已经校验准确并安装好,电接点及双色水位计投入使用。
12、化学的加药泵运转正常。
13、锅炉内外部如炉顶、楼梯、平台、零米地坪、炉膛、冷灰斗、水平烟道等无垃圾杂物;分隔屏、低温过热器、省煤器、水冷壁、包墙过热器、屏式过热器、高温过热器等管表面清洁,无积灰。
14、水压试验所必须使用的通道、楼梯、平台、临时脚手架均完备且通行无阻,通讯设施及照明已准备完毕,水压试验检查用的工具和现场照明应准备好。
15、水压试验组织机构和人员分工已落实,并已组织学习了解本方案。
16、参加水压试验的技术管理人员和操作人员对水压试验的操作要求和程序已明确,并已准备好水压试验操作卡。
17、锅炉汽水系统工作票已交值长处,承压部件管路及附近无人工作。
18、水压试验时环境温度一般在5度以上。
五、锅炉水压试验人员要求:1.参加操作和检查人员应了解水压试验的目的及重要性,要有较强的责任心和责任意识,确保水压试验按期达标。
锅炉打压方案1. 引言在工业生产中,锅炉是一种重要的设备,用于产生高温蒸汽或热水,以供给工艺过程使用。
然而,由于各种原因,锅炉可能会遇到过压的情况,这对锅炉的运行安全和性能稳定性都造成了威胁。
为了解决这个问题,本文将介绍一种锅炉打压方案。
2. 锅炉打压方案的基本原理锅炉打压方案的基本原理是通过合理调整燃烧控制系统和水位控制系统,控制锅炉的出口蒸汽流量和水位,以达到打压的目的。
具体而言,该方案包括以下几个步骤:1.调整燃烧控制系统:通过降低燃料供给量或调整燃烧风量,减少锅炉的热负荷,从而降低蒸汽产量。
可以通过调整燃烧器的开度来控制燃料供给量,通过调整风机转速来控制燃烧风量。
2.调整水位控制系统:通过增加补给水量或减少排污水量,提高锅炉的水位,从而降低蒸汽产量。
可以通过调整补给水泵的频率或排污阀门的开度来控制补给水量和排污水量。
3.监测与调整:在调整燃烧控制系统和水位控制系统的过程中,需要实时监测锅炉的压力和温度等参数,并根据实际情况进行相应的调整。
3. 锅炉打压方案的步骤下面将详细介绍锅炉打压方案的具体步骤:步骤一:设定目标打压压力首先,需要确定目标打压压力,即希望将锅炉的蒸汽产量降低到的压力范围。
根据实际需求和锅炉的额定参数,确定目标打压压力的上限和下限。
步骤二:调整燃烧控制系统根据目标打压压力,逐步调整燃烧控制系统。
首先,可以通过降低燃料供给量,减少燃料的燃烧,从而降低蒸汽产量。
如果蒸汽产量仍然过大,可以进一步调整燃烧风量,控制燃料的完全燃烧。
步骤三:调整水位控制系统在步骤二中,通过调整燃烧控制系统已经降低了锅炉的热负荷和蒸汽产量。
然而,为了进一步降低蒸汽产量,需要通过调整水位控制系统增加补给水量或减少排污水量。
可以通过调整补给水泵的频率或排污阀门的开度来实现这一目标。
步骤四:监测与调整在调整燃烧控制系统和水位控制系统的过程中,需要实时监测锅炉的压力和温度等参数,并根据实际情况进行相应的调整。
一、使用范围及主要技术参数:本作业指导书适用于嘉周热力YG—130/5.29—M16型循环式流化床锅炉水压试验作业。
锅筒工作压力:5.82MPa 试验压力:7.27MPa额定蒸汽温度:450℃锅炉水容积:约80立方。
二、编制依据1、锅炉厂提供的锅炉施工图及有关技术文件;2、电力工业部颁布的《电建规》锅炉机组篇;3、锅炉安全技术监察规程TSG G00001-2012;4、嘉周热力YG—130/5.29—M16型循环式流化床锅炉安装施工组织设计。
三、水压试验范围水压试验的范围包括受热面系统的全部承压部件及本体管道,即:汽包、水冷壁、过热器、省煤器、顶部连接管、下降管、过热器连接管、给水操作台至锅炉给水管、集气箱出口阀门以内的过热蒸汽管等,还包括锅炉范围内疏水、放空、取样、排污、加药仪表取样管一次阀门以内的管道等及其附件。
注:安全阀不参加水压试验,水位计只参加工作试验,不参加超压试验。
四、水压试验前的检查及准备工作1、承压部件的安装工作全部结束,全部承压焊口的检验及所有合金钢部件的光谱检查工作全部结束,探伤、热处理完毕;2、组合及安装时所用的临时设施应全部拆除并清理干净;3、锅炉主要走道平台,梯子安装完毕;4、水压试验的临时给排水管道安装结束,临时堵板的安装完毕;5、各有充足的安全低压照明灯具和检修必用品及工具;6、临时上水管路由汽机房内冷凝水或除盐水管道接出。
五、水压试验的要求l、锅炉水压试验的压力为汽包工作压力的1.25倍,试验压力为7.27 MPa。
2、锅炉水压试验时的环境温度一般应在5°以上,否则应有可靠的防寒防冻措施;3、水压试验的水质和进水温度应符合设备技术文件规定,无规定时,应按《电力建设施工及验收技术规范(火力发电厂化学篇)》的规定执行,一般水温不应超过70°;4、水压试验时锅炉上应安装不少于两块经过校验合格、精度不低于1.6级的压力表,试验压力以汽包或过热器出口集箱处的压力表读数为准。
中化二建集团有限公司熔盐炉安装工程水压试验方案编制:审核:批准:1.概况烟台万华搬迁一体化项目氯碱装置区,片碱单元安装熔盐炉一台,按照设计要求进行安装,并符合GB50273-2009《工业锅炉安装工程施工及验收规范》。
根据《有机热载体炉安全技术监察规范》第33条规定有机热载体炉安装或重大修理后,在投入运行前应由使用单位和安装或修理单位进行1.5倍工作压力的液压试验,合格后才能投入运行。
2.试压依据GB50273-2009《工业锅炉安装工程施工及验收规范》《有机热载体炉安全技术监察规范》3.水压试验系统图4.试验时对环境温度的要求(1)水压试验应在环境温度高于+5°C时进行。
(2)在低于+5°C进行水压试验时,必须有可靠地防冻设施。
5.试压前准备工作(1)试压前提前将设备管口加盲板,安装压力表。
(2)将炉筒内部清理干净后封闭人孔手孔。
(3)检查锅炉本体的管道、阀门有无漏加垫片,漏装螺栓和未紧固等现象。
6.水压试验步骤(1)打开自来水阀向炉内注水,待锅炉最高点排气阀见水无气后关闭排气阀,最后关闭自来水阀。
(2)用试压泵缓慢升压至1.95~2.0MPa时,应暂停升压,进行一次检查。
(3)待升至工作压力时,应暂停升压检查各处有无渗漏,再升至试验压力后停泵,保压30min。
然后缓慢降至工作压力进行检查。
(4)水压试验结束后,应将锅炉内水全部放净,并拆除所加的全部盲板。
(5)水压试验结束,应记录在《工业锅炉安装工程质量证明书》中,并有参加人员签字,最后存档。
7.验收标准(1)在受压元件金属壁和焊缝上没有水珠和水雾。
(2)胀口处不滴水珠。
(3)水压试验后没有发现残余变形。
8.人员及工器具安排(1)试压过程由项目部管道队安排人员进行试压操作。
(2)试压过程使用的主要工机具9.安全施工措施(1)必须按规定配置操作人员,操作人员应经过安全技术培训,经考试合格方可上岗且人员固定。
(2)进入施工现场人员必须配戴安全帽,否则不允许进入施工区域作业。
目录一、编制依据 (1)二、工程概况 (1)三、水源选择及用水量计算 (3)四、水压试验条件 (3)五、水压试验要求 (4)六、水压试验及冲洗步骤 (5)七、水压试验注意事项 (5)八、安全保证措施 (6)九、试压工期安排: (7)十、水压试验组织机构: (8)附表一:施工设备表 (9)附表二:抢险小组应急设备物资表 (10)附表三:现场人员配置表 (11)附图一:堵板做法 (12)附图二:打压示意图 (13)一、编制依据1. ********锅炉房改造接入城市热网工程设计图纸。
2.《城市供热管网工程施工及验收规范》(CJJ28-2004);3.《城市供热管网工程质量检验评定标准》(CJJ38-90);4.《现场设备、工业管道焊接工程施工及验收规范》(GB50236);5. 施工、甲方、设计和监理单位相关规定及要求。
二、工程概况1.工程概况1.1试压范围:本次打压由水泵房回水主管路到主厂房东南角供水主管线,连带旁通管一起打压,打压用水采用消防水,整个厂房热力管线约为92吨水,由锅炉房2号锅炉进水管道进水,其中打压管道为DN700,DN500,DN300。
供回水方式:南供北回1.2设计参数:供水温度150℃、回水温度90℃,设计压力1.6MPa,打压压力2.4MPa。
2.试压部署:由于厂房内管道已与外线连通,为避免外线热力管道、循环水泵、锅炉自循环泵、及锅炉本体参于打压,因此打压应做好以下管道管口盲板。
(图表后附)管道由临时消防水源注水位置注水,加好盲板。
整个系统打压由锅炉出水管放气阀和水泵房水泵出水主管末端排气,打压完毕后打开1号阀门,及水泵房回水主管2号阀门进行泄水。
如果排水管路与外线连通,及直接泄水到市政管线,如未连接完成,将两个排水点由水龙带接至市政排水井进行排水。
打压时,先将水泵房回水主管安全阀及补水系统供给的补水管道阀门卸掉,做好盲板,做好盲板,温度计口做好丝堵。
压力读数可由1点(最高点)、2点(注水口)、3点(水泵房回水主管)压力表进行读数观察。
锅炉管道打压流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!锅炉管道打压是一种常见的工业操作,通常用于更换或修理管道。
一、水压应具备的条件
1 制订整体水压试验方案。
2 所有与受热面和承压部件焊接的密封件、附件、热工仪表部分及与水压有关的部件安装全部完工。
3 供除盐水的化水系统达到供水条件,水压满足用水量和水质要求。
4 水压试验用压力表、温度表等仪表须经校验合格,排水通畅,楼梯通道畅通安全,锅炉房内外照明良好。
5 水压试验进行时,锅炉的管道、水冷壁、省煤器作为循环水系统,以1.5倍锅炉最高允许工作压力进行水压试验。
6 水压试验用水一般用除盐软化水,水温最好在10℃左右。
7 水压试验环境温度应在5℃以上,当环境温度低于5℃时要有可靠的防冻措施。
8 水压试验中升降压速度不能过快,一般应不大于每分钟3kgf/cm2。
9 当压力升至试验压力后保持5分钟,然后降至锅炉工作压力,对锅炉管道进行全面检查。
10 在超压期间必须严格控制试验压力,不允许超过试验压力的3%,超压期间不进行严格的直观检查。
二、水压试验中要求检查的项目。
1 所有受压元件。
2 所有制造厂和安装单位焊口。
3 与承压部件相连接的所有焊缝。
4 阀门和临时堵板等。
3 锅炉水压试验后应尽量将水放净。
三、水压过程中的注意事项。
1 参加水压试验人员必须严格遵守《热水锅炉安全技术监察规程》和本文规定。
2 水压试验用的临时堵板必须加焊加强筋。
水压试验期间非检查人员不得进入现场。
3 保证通道畅通照明良好。
4 水压试验期间严禁乱开启阀门和在受压部件上随意敲打。
5 必须设专人监视压力表。
水压试验时无关人员须撤离锅炉现场。
锅炉房
系统水压情况说明
一、锅炉系统水压目的:
水压试验是指以水为介质,以高于锅炉锅炉工作的压力对锅炉系统各承压部件进行的超压试验,其目的是检验锅炉系统受压部件的严密性和耐压强度。
水是一种液体,具有液体的各种特性,其可压缩性很小,受到压力作用时,便以大小相等的压力向各方面传递,均匀地作用到各受压元件的各个部位。
如果承压部件的某个部位有细小孔隙时,水就会发生渗漏,某承压部件强度不够时,就会变形和损坏。
根据水压试验时检查出来部件缺陷的位置及缺陷的性质,可以采取相应措施进行处理,以消除运行中的隐患。
锅炉系统中设备经过长距离的搬运、装卸、起吊安装,可能存在碰撞和损伤,同时系统安装中也可能存在一些缺陷,因此在安装完毕后有必要进行一次水压试验。
实践证明,通过水压试验能够发现一些锅炉系统的缺陷,及时采取相应措施后能保证锅炉运行的安全。
因此水压试验是保证锅炉安全运行的一个重要步骤和手段。
二、锅炉系统水压前必须具备的条件:
1.组成系统水压试验现场指挥,完成应急预案编制,做好技术交底,落实各环节对应人员;
2. 清除受压部件表面污物,以利于观察;
3. 对不参加水压试验的连通部件应采取可靠的隔断措施;
4. 锅炉应装两只在校验合格期内的压力表,其量程应为试验压力的1.5~3倍,精度应不低于1.5级;
5.水压试验时,周围的环境温度不应低于5℃,否则应采取有效的防冻措施;
6.水压试验的用水应防止对锅炉材料有腐蚀,水中的氯离子浓
度不得超过25mg/L,否则应有相应的措施;
7.水压试验的用水温度不低于大气的露点温度,一般选取20~70℃;对合金钢材的受压部件,水温应高于所用钢种的脆性转变温度或按照锅炉制造厂规定的数据控制;
8.系统必须有完善的泄压排污通道,保证水压试验过程中的紧急泄压和试验结束后的排放。
三、系统水压目前存在的主要问题:
1.环境温度:当前海湖锅炉房内白天气温在10度以下,晚间气温已在-5以下,低温状态下打压过程中容易对焊缝产生冷裂纹,引起系统材质损伤,打压结束后系统内存在排水不尽,在低温下会产生大面积的冷裂、涨裂。
2.水压用水:无法保证用水温度和水质,如果对系统水加温,对应环境温度,将在受压部件上产生大量冷凝水,不利于观察打压状况,无法包证打压的效能。
3.排污系统:目前锅炉房排污系统还不具备排放大流量能力。
4.锅炉系统:系统中还有一台锅炉未安装,安装完毕后还需要做水压试验。
综上因素,在现在的环境温度情况下做锅炉系统水压试验会无法保证试验的效能,还存在很大质量风险。
并且大量增加试验费用。
因此建议在条件允许的情况下进行水压试验。
