2020年二级建造师《水利工程管理与实务》真题答案及解析一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)2020(2)-1.根据《水利水电工程等级划分及洪水标准》(SL252-2017),某水库设计灌溉面积为98万亩,则此水库的工程等别至少应为()等。
A.ⅡB.ⅢC.ⅣD.Ⅴ【答案】A【解析】2020(2)-2.下列工程施工放样产生的误差中,属于仪器误差的是()。
A.照准误差B.整平误差C.对光误差D.估读误差【答案】C【解析】仪器误差包括仪器校正不完善的误差、对光误差、水准尺误差等。
2020(2)-3.当土石坝出现大面积管涌险情时,宜采用的抢护方法是()。
A.盖堵法B.戗堤法C.反滤围井D.反滤层压盖【答案】D【解析】反滤层压盖:在堰内出现大面积管涌或管涌群时,如果料源充足,可采用反滤层压盖的方法,以降低涌水流速,制止地基泥沙流失,稳定险情。
2020(2)-4.水利水电工程施工中,依开挖方法和开挖难易程度等,将土分为()类。
A.3B.4C.5D.6【答案】B【解析】水利水电工程施工中,依开挖方法和开挖难易程度等,将土分为4类。
2020(2)-5.拌合物坍落度为80mm的混凝土属于()混凝土。
A.低塑性B.塑性C.流动性D.大流动性【答案】B【解析】2020(2)-6.水工混凝土配料中,砂的称量允许偏差为()%。
A.±1.0B.±1.5C.±2.0D.±2.5【答案】C【解析】在混凝土中的砂、石起骨架作用,称为骨料。
2020(2)-7.下列关于混凝土表层加固的方法中,适用于水下加固的是()修补。
A.预缩砂浆B.喷浆C.喷混凝土D.压浆混凝土【答案】D【解析】压浆混凝土与普通混凝土相比,具有收缩率小,拌和工作量小,可用于水下加固等优点。
2020(2)-8.根据启闭机结构形式分类,型号“QP-□×□-□/□”表示的是( )。
A.卷扬式B.螺杆式C.液压式D.移动式【答案】A【解析】2020(2)-9.下列化学灌浆施工工序中,正确的是()。
典型案例案例1:某大型土石坝枢纽工程,在流量较大的平原河道上修筑,合同工期6年.土石围堰为Ⅲ级,上游水位为136.65m,此水位的波浪爬高为0.56m,下游水位为129.25m,下游波浪爬高为0.15m。
问题:宜采用的导流方式?可能的挡水和泄水建造物包括哪些?求上下围堰的堰顶高程?备注:本题主要练习导流方式、暂时建造物的级别以及导流建造物的型式及优缺点.拓展:1、导流建造物级别划分依据、具体级别的确定2、其他建造物(水库、水闸、泵站)级别的确定。
答案:分段围堰法;挡水建造物:前期为围堰,后期可以采用围堰加混凝土坝进行挡水;泄水建造物:前期为明槽(渠),后期可以为底孔导流、坝体缺口导流等方式。
由于围堰是Ⅲ级,为无非水围堰,故围堰顶安全加高值为0。
7,因此上游围堰的堰顶高程为136。
65+0.56+0。
7=137。
91m;下游围堰的堰顶高程为129。
25+0。
15+0。
7=130.10m案例2:某水利水电施工承包商与业主签订了一份堤防工程施工合同,合同约定工期为68天,承包商工期每提前1天获奖励2000元,每拖后1天支付违约金3000元。
承包商提交的施工网络进度计划如下图所示,该计划得到业主代表的认可。
在施工过程中发生了如下事件:事件1:业主未能按时提供全部施工场地,使A、B两项工作的作业时间分别延长了3天和2天,造成这两项工作分别窝工8和10个工日。
工作C未受影响.事件2:在工作D施工时,主要施工设备浮现故障,停工检修2天,造成窝工20个工日。
事件3:在工作E施工时,由于业主提供的主要材料不合格,造成返工,拆除用工30个工日,机械设备闲置3个台班,闲置台班单价为300元,材料费损失2万元,因拆除重新施工使作业时间延长3天。
事件4:在工作F施工时,因设计变更,造成施工时间增加2天,多用人工15个工日,增加其他费用1万元。
问题:1.在上述事件中,承包商可就哪些事件提出工期补偿和费用补偿要求?2.该工程的实际施工天数为多少天?可得到的工期补偿为多少天?工期奖罚天数为多少天?3.当地人工日工资单价为35元/工日,窝工人工费补偿标准为20元/工日。
XX年二级建造师水利工程案例分析练习题及答案案例(一)某水闸建设工程项目,建设单位与施工单位经公开招标后签订了工程施工承包合同,施工承包合同规定:水闸的启闭机设备由建设单位采购,其他建筑材料由施工单位采购。
同时,建设单位与监理单位签订了施工阶段监理合同。
建设单位为了确保水闸施工质量,经与设计单位商定,在设计文件中标明了水泥的规格、型号等技术指标,并指定了生产厂家。
施工单位在工程中标后,与生产厂家签订了购货合同。
为了在汛期来临之前完成水闸的基础工程施工,施工单位采购的水泥进场时,未经监理机构许可就擅自投入施工使用。
监理机构在对浇筑而成的第一块闸底板检查时,发现水泥的指标达不到要求,监理机构就通知施工单位该批水泥不得使用。
施工单位要求水泥厂家将不合格的水泥退换,厂家认为水泥质量没有问题,若要退货,施工单位应支付退货运费,施工单位不同意支付,厂家要求建设单位在施工单位的应付工程款中扣除上述费用。
问题:1.建设单位能否指定水泥的规格和型号?2.施工单位采购的水泥进场,未经监理机构许可就擅自投入使用,此做法是否正确?为什么?3.施工单位要求退换该批水泥是否合理?为什么?4.水泥生产厂家要求施工单位支付退货费用,建设单位代扣退货运费款是否合理?水泥退货的经济损失应由谁负担?为什么?正确答案:答案要点:1.建设单位指定水泥的规格、型号是合理的。
因为《建设工程质量管理条例》明确规定应当指定建筑材料的规格、型号。
2.施工单位采购的水泥进场,未经监理机构许可就擅自投入使用,此做法不正确。
正确做法是:施工单位运进材料前,应向监理机构提交工程材料报审表,同时附有材料合格证、技术说明书、按规定要求进行送检的检验报告,经监理机构审查并确认其质量合格后,方可进场使用。
3.施工单位要求退换该批水泥是合理的。
因为水泥生产厂家供应的水泥不符合供货合同的要求。
4.水泥生产厂家要求施工单位支付退货运费是不合理的。
因为退货是生产厂家违约引起的,厂家应承担责任。

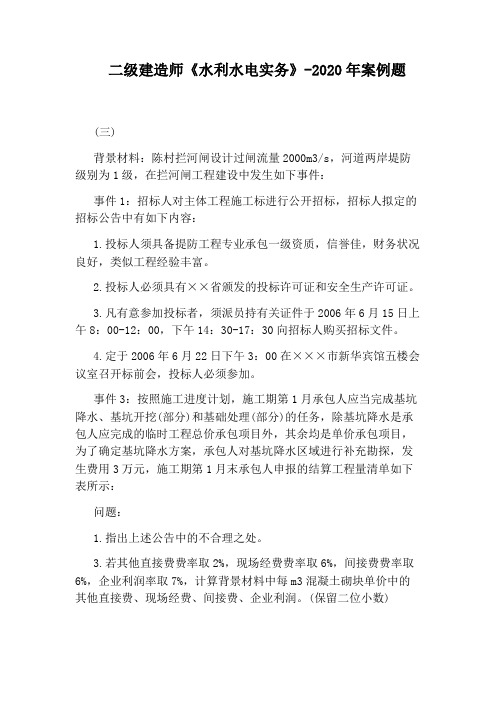

二级建造师《水利水电实务》-2020年案例题(三)背景材料:陈村拦河闸设计过闸流量2000m3/s,河道两岸堤防级别为1级,在拦河闸工程建设中发生如下事件:事件1:招标人对主体工程施工标进行公开招标,招标人拟定的招标公告中有如下内容:1.投标人须具备提防工程专业承包一级资质,信誉佳,财务状况良好,类似工程经验丰富。
2.投标人必须具有××省颁发的投标许可证和安全生产许可证。
3.凡有意参加投标者,须派员持有关证件于2006年6月15日上午8:00-12:00,下午14:30-17:30向招标人购买招标文件。
4.定于2006年6月22日下午3:00在×××市新华宾馆五楼会议室召开标前会,投标人必须参加。
事件3:按照施工进度计划,施工期第1月承包人应当完成基坑降水、基坑开挖(部分)和基础处理(部分)的任务,除基坑降水是承包人应完成的临时工程总价承包项目外,其余均是单价承包项目,为了确定基坑降水方案,承包人对基坑降水区域进行补充勘探,发生费用3万元,施工期第1月末承包人申报的结算工程量清单如下表所示:问题:1.指出上述公告中的不合理之处。
3.若其他直接费费率取2%,现场经费费率取6%,间接费费率取6%,企业利润率取7%,计算背景材料中每m3混凝土砌块单价中的其他直接费、现场经费、间接费、企业利润。
(保留二位小数)4.指出施工期第1月结算工程量清单中结算工程量(全额)不妥之处,并说明理由。
『参考答案』1.①堤防工程专业承包一级的资质要求不合理;②××省投标许可证的要求不合理;③招标文件的出售时间不合理,必须5个工作日;④投标人必须参加标前会的要求不合理。
2.①承包人可以同意。
承包人必须与分包人A签订分包合同,并对分包人A的行为负全部责任。
②承包人有权拒绝。
可以自行选择分包人,承包人自行选择分包人必须经发包人书面认可。
3.其他直接费:(10+389+1)×2%=8元/m3现场经费:(10+389+1)×6%=2.4元/m3间接费:(10+389+1+8+24)×6%=25.92元/m3或(10+389+1)×(1+2%+6%)×6%=25.92元/m3企业利润:(10+389+1+8+24+25.92)×7%=32.05元/m3或(10+389+1)×(1+2%+6%)×(1+6%)×7%=32.05元/m3。
1F420140水利水电工程项目综合管理案例[案例1]碾压混凝土坝是采用碾压土石坝的施工方法,使用干贫混凝土修建的混凝土坝,是混凝土坝施工的一种新技术。
某拦河大坝采用该项施工技术。
承包商在编制施工组织设计时,根据有关资料,结合现场地形地貌等条件,重点对下列几个方面进行分析和考虑:(1)料场的选择与布置;(2)导流、截流技术方案;(3)施工机械的选择;(4)混凝土坝施工分缝分块;(5)混凝土的生产与运输方案;(6)混凝土的浇筑与养护方案;(7)碾压施工工艺等。
问题:(1)在①法律法规;②技术标准;③批准的建设文件;④建设工程合同;⑤建设监理合同中,应作为编制施工组织设计文件依据的有哪些?(2)水利水电工程施工组织设计文件的内容除施工条件、施工交通运输、施工总布置、施工总进度、主要技术供应及附图等方面外,在①施工导流;②料场的选择与开采;③主体工程施工;④机电设备安装;⑤施工工厂设施中,还应包括哪些?(3)承包商制订的施工工艺包括:①混凝土运输入仓;②平仓机平仓;③振动切缝机切缝;④沿缝无振碾压两遍;⑤振动压实机压实。
该施工工艺正确的施工顺序是什么?(4)在①采用土工织物,减少钢筋用量;②大量掺加粉煤灰,以减少水泥用量;③采用通仓薄层浇筑;④采取温度控制和表面防裂措施中,哪些是碾压混凝土坝施工的主要特点? (5)在①门、塔机栈桥运输方案;②缆机运输方案;③履带式起重机浇筑方案④门、塔机无栈桥运输方案;⑤履带式推土机浇筑方案中,可作为混凝土运输方案的有哪此?(6)该工程采用全段围堰法导流,其导流方式按导流泄水建筑物的类型包括:①明渠导流;②束窄河床导流;③隧洞导流;④涵管导流中的哪几种?(7)施工导流作业包括:①修建导流泄水建筑物;②封堵导流泄水建筑物;③施工过程中的基坑排水;④河道截流修建围堰。
承包商进行施工导流作业的合理程序是什么?(8)该工程采用抛投块料截流方法进行截流,此截流方法按不同的抛投合龙方法可分为:①平堵;②下闸截流;③立堵;④混合堵中的哪几种?(9)进行骨料加工厂布置时,在①有利于及时供料,减少弃料;②骨料堆场形式,以便供料;③能充分利用地形,减少基建工程量;④加工厂尽量靠近混凝土系统,以便共用成品堆料等因素中,应考虑的因素有哪些?[案例2]某土石坝分部工程的网络计划如图1F420140-1所示,计算工期为4天。
2020年度二级建造师执业资格考试试卷三、案例分析题(共4题,每题20分)(一)2020(2)1.1背景:承包人与发包人依据《水利水电工程标准施工招标文件》(2009年版)签订了某水闸项目的施工合同,合同工期为8个月,工程开工日期为2012年11月1日,承包人依据合同工期编制并经监理人批准的部分项目进度计划(每月按30天计,不考虑间歇时间)见表1。
问题:1、指出进度计划表中TB、TE,TG所代表的工作起止时间。
【参考答案】1、TB:2012年12月11日-2013年1月15日TE:2013年4月26日-2013年5月25日TG:2013年5月26日-2013年6月30日2020(2)1.2背景:工程施工中发生如下事件:事件1:由于承包部分施工设备未按计划进场,不能如期开工,监理人通知承包人提交进场延误的书面报告。
开工后,承包人采取赶工措施,A工作按期完成,由此增加费用2万元问题:2、事件一中,承包人在收到监理人通知后多少天内提交进场延误书面报告,该书面报告应包括哪些主要内容?【参考答案】2、承包人在接到通知后7天内提交一份说明其进场延误的书面报告。
书面报告应包括:不能及时进场的原因和补救措施。
2020(2)1.3背景:事件2:监理人对队闸底板进行质量检查时,发现局部混凝土未达到质量标准,需返工处理。
B工作于2013年1月20日完成,返工增加费用2万元。
事件3:发包人负责闸门的设计和采购,因闸门设计变更,D工作中闸门于2013年4月25日才运抵工地现场,且增加安装与调试费用8万元事件4:由于桥面板预制设备出现故障,F工作于2013年5月20日完成。
除上述发生的事件外,其余工作均按该进度计划实施。
问题:3、分别指出事件2、事件3、事件4对进度计划和合同工期有何影响?指出该部分项目的实际完成日期。
【参考答案】3、事件2,工作B计划工期延误5天,合同工期延误5天,实际完成日期2013年1月20日;事件3,工作D计划延误10天,D总时差为25天,合同工期不延误,实际完成日期2013年4月25日。
2020年⼆建《⽔利⽔电⼯程管理与实务》案例分析精选考点2020年⼀建⽔利实务案例分析100问答★低频,★★★中频,★★★★★⾼频1.开挖⼯程测量、⽴模和填筑放样的内容、施⼯期间外部变形监测的内容各是什么?(★)(1)开挖⼯程测量的内容(P8)1.开挖区原始地形图和原始断⾯图测量;2.开挖轮廓点放样;3.开挖竣⼯地形、断⾯测量和⼯程量测算。
(2)⽴模和填筑放样应包括下列内容(P9)1.测设各种建筑物的⽴模或填筑轮廓点;2.对已架⽴的模板、预制(埋)件进⾏形体和位置的检査;3.测算填筑⼯程量等。
(3)施⼯期间外部变形监测的内容(P10)施⼯区的滑坡观测;⾼边坡开挖稳定性监测;围堰的⽔平位移和沉陷观测;临时性的基础沉陷(回弹)和裂缝监测等。
2.影响边坡稳定的因素有哪些?防⽌边坡失稳的措施是什么?基坑降排⽔的⽬的是什么?排⽔的⽅法如何确定?(★★★)(1)影响边坡稳定的因素(P13)地形地貌条件的影响;岩⼟类型和性质的影响;地质构造和岩体结构的影响;⽔的影响;其他因素的影响,包括风化因素、⼈⼯挖掘、振动、地震等。
(2)为防⽌边坡失稳,保证施⼯安全,采取的措施有:设置合理坡度、设置边坡护⾯、基坑⽀护、降低地下⽔位等。
(P13)(3)基坑降排⽔的⽬的主要有(P13):增加边坡的稳定性;对于细砂和粉砂⼟层的边坡,防⽌流砂和管涌的发⽣;对下卧承压含⽔层的黏性⼟基坑,防⽌基坑底部隆起;保持基坑⼟体⼲燥,⽅便施⼯。
(4)基坑开挖的降排⽔⼀般有两种途径(P14):明排法和⼈⼯降⽔。
其中,⼈⼯降⽔经常采⽤轻型井点或管井井点降⽔⽅式。
若承压⽔层为黏性⼟选⽤管井井点,若承压⽔层为⾮黏性⼟选⽤轻型井点3.学会根据14页-18页判断下列知识:⼯程的等别,主要建筑物。
次要建筑物级别、临时建筑物的级别、学会判断⼤坝洪⽔期标准、临时性⽔⼯建筑物洪⽔标准。
(★★★★★)4.⽔泥的进⼚质量证明书中包括哪些内容,什么情况下⽔泥需要复试。
2020年[10月]二建水利案例分解
三、案例分析题(共4题,每题20分)
(一)
2020[10月](2)1.1-1.2
背景:
承包商提交并经监理工程师批准的施工进度计划如下图(单位:天)。
施工过程中发生如下事件:
事件1:因场地征地纠纷,坝体加培推迟了20天开始。
事件2:因设备故障,防渗工程施工推迟5天完成。
事件3:箱涵混凝土浇筑施工中,因止水安装质量不合格,返工造成工作时间延长4天,返工费用2万元。
事件4:至2月底,承包商累计完成过程进度款为450万元;承包商提交的3月份进度款支付申请报告中,包括返工费用2万元和经监理机构确认的合同工程款320万元。

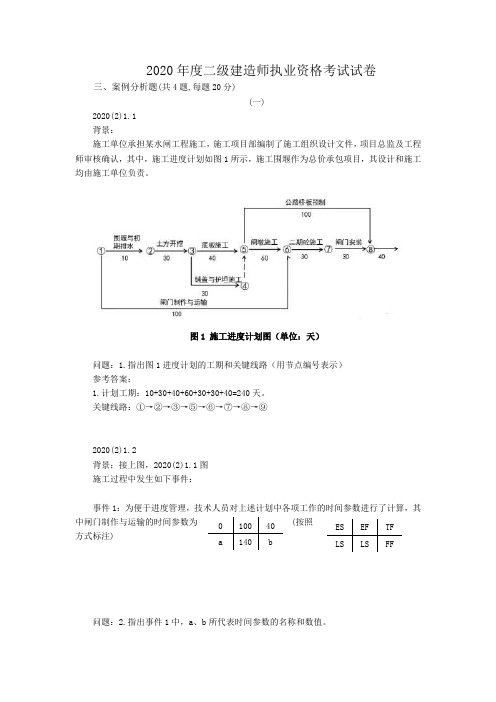

问题:1、指出网络计划的关键线路(用节点表示)和计划工期。
问题:2、分别指出事件1、事件2、事件3对工期的影响;指出上述事件对工期的综合影响和承包商可索赔的工期。
参考答案:1、
关键线路共两条,分别是:①②③⑤⑥⑦⑧及①⑦⑧。
计划工期:100+30=130(天)。
参考答案:2、
事件1、2、3对工期的分别影响如下:
事件1是由于料场征地导致坝体加培工期延误20天,责任在业主方,由于坝体加培处于非关键线路有总时差18天,因此对工期的影响为2天;
事件2是由于设备故障导致防渗工程工期延误5天,责任在承包商方,由于防渗工程处于关键线路,因此对工期的影响为5天;
事件3是由于止水安装质量不合格导致箱涵混凝土浇筑工期延误4天,责任在承包商方,由于防渗工程处于关键线路,因此对工期的影响为4天;
上述事件对工期的综合影响为5天,承包商可索赔工期2天(事件1责任方为业主,可索赔工期,其余不可)。
2020年[10月](2)1.3
背景:
承包商与业主签订了某小型水库加固工程施工承包合同,合同总价3200万元,合同约定,开工前业主向承包商支付10%的工程预付款,工程进度款按月支付,同时按工程进度款5%的比例预留保留金;当工程进度款累计合同总价的40%时,从超过部分的工程进度款中按40%的比例扣回预付款,扣完为止。
施工过程中发生如下事件:
事件3:箱涵混凝土浇筑施工中,因止水安装质量不合格,返工造成工作时间延长4天,返工费用2万元。
事件4:至2月底,承包商累计完成过程进度款为450万元;承包商提交的3月份进度款支付申请报告中,包括返工费用2万元和经监理机构确认的合同工程款320万元。
问题:
3、计算3月份实际支付工程款。
参考答案:3、
3月份工程进度款320万元。
工程预付款为:1200×10%=120万元
预付款起扣点:1200×40%=480万元
3月份预付款扣回:(320+450-480)×40%=116万元
保留金预留:320×5%=16万元
实际支付的工程款:320-116-16-188万元
(或 320-(320+450-480) ×40%-320×5%=118 万元)
2020[10月](2) 1.4
背景:无
事件:无
问题4.基坑回填时,坝体与涵洞连接处土方施工需要注意的主要问题有那些?
参考答案:4.①填土前,混凝土表明清洗干净;②靠近涵洞部位不能采用大型机械压实,可采用小型机械或人工夯实;③填土碾压时,涵洞两侧均衡填料压实,避免产生过大侧向压力影响安全。
(二)
2020[10月](2)2.1:
背景:
某水闸共3孔,闸室每孔净宽8.0米,主要工程内容:①闸底板和闸墩;②消力池;
③消力池段翼墙;④斜坡段翼墙;⑤斜坡段护底;⑥翼墙后填土等。
闸室底板与斜坡段底板混凝土分缝之间设金属止水片。
工程平面布置示意图如下。
问题: 1.请给出背景材料中主要工程内容的合理施工顺序(工程内容用序号表示)。
参考答案:施工顺序为:①③④⑥②⑤。
2020[10月](2)2.2
背景:无
问题:2. 施工单位在进行闸室地板与斜坡底板分缝部位的混凝土施工时,应注意哪些事项?
参考答案:2.①水平止水片应在浇筑层中间,在止水片高程处,不得设置施工缝;②浇筑混凝土时,不得冲撞止水片,当混凝土将要淹没止水片时,应再次清除其表面污垢;③振捣器不得触及止水片;④嵌固止水片的模板应适当推迟拆模时间。
2020年[10月](2)2.3:
背景:
施工单位为检验工程质量,在工地建立了实验室。
施工过程中,施工单位有关人员在施工技术负责人的监督下。
对闸底板和闸墩等部位的混凝土进行了见证取样,所取试样在工地试验室进行了试验。
同时,施工单位有关人员在监理单位的监督下,领取一份试件为评选检测试样,并在工地试验室进行了试验。
问题:3.分别指出本工程见证取样和平行检测做法的不妥之处,再说明正确做法。
参考答案:3、
(1)见证取样在施工单位技术负责人的监督下不妥,应在监理单位或项目法人监督下。
(2)见证取样在工地试验室进行试验不妥,应送具有相应资质等级(水行政主管部门颁发的资质证书)的工程质量检测机构进行检测。
(3)平行检测由施工单位取样不妥,应由监理机构独立进行检测。
(4)平行检测在工地试验室进行试验不妥,应送具有国家规定的资质条件的检测机构进行检测。
2020年[10月](2)2.4:
背景:
分部工程完成后,项目法人主持进行了分部工程验收,并形成“分部工程验收鉴定书”,鉴定书主要内容包括开完工日期、质量事故及缺陷处理、保留意见等。
问题:4.根据《水利水电建设工程验收规程》(SL223-2008),鉴定书除背景材料中给出的主要内容外,还有哪些内容需要填写?
参考答案:4、分部工程验收鉴定书还需填写如下内容:(1)拟验工程质量评定(2)存在问题及处理意见(3)验收结论。
5.2020(2)2.4:
背景:
工程完工后,项目法人主持进行单位工程验收,验收主收工作包括对验收中发现的问题提出处理意见等内容。
问题:4.本工程进行单位验收,验收工作除背景材料中给出的内容除外,还应该进行哪些主要工作?
参考答案:(1)检查工程是否按批准的设计内容完成;(2)评定工程施工质量等级;(3)检查分部工程验收遗留问题处理情况及相关记录。
(三)
2020[10月](2) 3.1:
溢洪道加固时,在铺盖上游填筑土围堰断流施工,围堰断面如图所示。
随着汛期临近,堰前水位不断上升,某天突然发现堰后有大面积管涌群,施工单位为防止事故发生,及时就近挖取黏性土进行封堵,随后上游水位继续上涨,封堵失败,围堰决口。
问题:1、本工程事故发生前施工单位对管涌群采取的处理措施有何不妥?并简要说明本工程管涌的抢护原则和正确的抢护措施。
参考答案:1、对管涌群挖取粘性土封堵不妥。
管涌的抢护原则为制止涌水带砂,而留有渗水出路。
正确的抢护措施是采用反滤层压盖。
2020年[10月](2)3.2-3.4
2020年[10月](2)3.2:
背景:
土方工程中,直接经济损失100万元。
事故发生后,施工单位对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。
问题:2.根据《水利工程质量事故处理暂行规定》,水利工程质量事故一般分为哪几类?并指出本工程质量事故类别。
参考答案:2、水利工程质量事故分为以下四类:一般质量事故,较大质量事故,重大质量事故,特大质量事故。
本工程造成经济损失100万元,在30-100之间,属于较大质量事故。
2020年[10月](2)3.3:
背景:某土方工程中发生较大质量事故后,施工单位按照“三不放过原则”,组织有关单位制定处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。
问题:3、根据质量事故类别,指出本工程质量事故处理在方案制定的组织和报批程序方面的不妥之处,并说明正确做法。
参考答案:3、施工单位组织有关单位制定处理方案不妥,应由项目法人组织有关单位制定处理方案。
报监理单位批准后,对事故进行了处理不妥,应经上级主管部门审定后实施,报省级水行政主管部门或流域备案。
2020年[10月](2)3.4:
背景:无
问题:4、根据《水利工程质量事故处理暂行规定》,说明背景材料中“三不放过原则”的具体内容。
参考答案:4、“三不放过原则”的具体内容为:“事故原因不查明不放过、主要事故责任者和职工未受教育不放过、补救和防范措施不落实不放过”。
