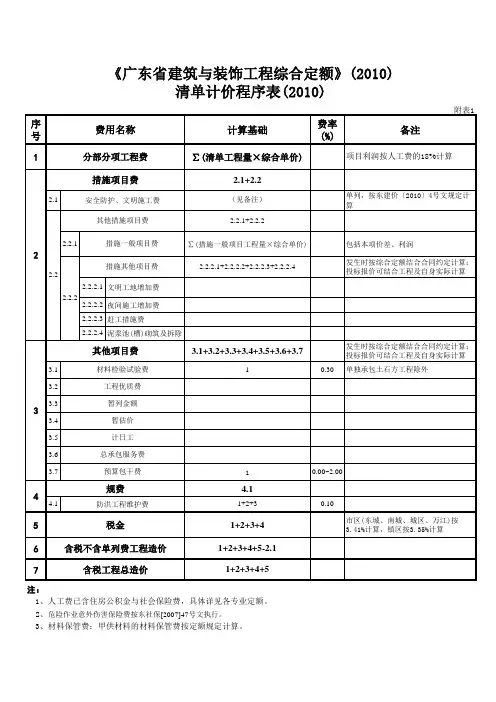

广东省建筑工程综合定额说明及计算规则(2010年)目录目录 (1)总说明 (3)第一部分实体部分第一章土石方工程 (7)第二章桩与地基基础工程 (17)第三章砌筑工程 (21)第四章混凝土及钢筋混凝土工程 (25)第五章木结构工程 (32)第六章金属结构工程 (35)第七章屋面及防水工程 (36)第八章防腐、隔热、保温工程 (40)第九章楼地面工程 (78)第十章墙柱面工程 (81)第十一章天棚工程 (89)第十二章门窗工程 (86)第十三章幕墙工程 (86)第十四章细部装饰栏杆工程 (86)第十五章家具工程 (86)第十六章油漆涂料裱糊工程 (86)第十七章广告牌工程 (86)第十八章景观工程 (86)第十九章石作工程 (86)第二十章其他工程 (86)第二部分措施项目第二十一章模板工程 (86)第二十二章脚手架工程 (86)第二十三章垂直运输工程 (86)第二十四章材料运输工程 (86)第二十五章成品保护工程 (86)第二十六章混凝土泵送增加费工程 (86)第二十七章安全文明施工措施项目工程 (86)第二十八章措施其他项目工程 (86)第三部分其他项目第四部分规费第五部分税金第六部分附录总说明一、《广东省建筑工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范)、《建设工程劳动定额》和《全国统一建筑工程基础定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。
二、本定额是合理确定和有效控制工程造价、衡量投标报价合理性的基础,是设计概算、施工图预算、招标控制价、竣工结算的依据,是调解处理工程造价纠纷、鉴定工程造价的依据;也作为投标报价,加强企业内部管理和核算的参考。
1、安全防护、文明施工措施费用,投标人的报价不得低于招标文件公布的最高报价值中安全防护、文明施工措施费用总额的90%。
该费用是受管制的专项费用。
2、材料不论是建设单位供应还是施工企业购买,均按有关规定计入含税工程造价中,体现工程项目完整的建安费用。
3、注意《综合定额》中的“计量单位”与《工程量计算规则》中的“计量单位”的不同。
注:在套用《综合定额》时,应全部统一按《综合定额》中所规定的“计量单位”进行计算。
4、注意《综合定额》中所列明的工作内容,套用定额时,不能肢解“工作内容”重复收费。
5、管理费不因人工、机械台班价格变动而调整。
借工、时工的管理费不分类别标准按人工费的20%执行;停工、窝工的管理费按人工费的10%执行。
6、给水、燃气工程的管道安装工程量按施工图中心线的长度计算,不扣除管件、阀门所占长度。
注:因市政管道管径较大,故以中心线计算。
这点与安装工程有所不同。
7、路灯工程的工程量计算规则与安装工程基本相同。
8、城市道路的路灯安装执行《广东省市政工程综合定额》相关定额。
工厂厂区内、住宅小区内路灯安装执行《广东省安装工程综合定额》相关定额。
9、堤围防护费与税金的计算,现时广州地区以两费合并计征,堤围防护费为0.13%;税金为3.3%,税金的税上税为3.41%,两费合并按3.54%计算)。

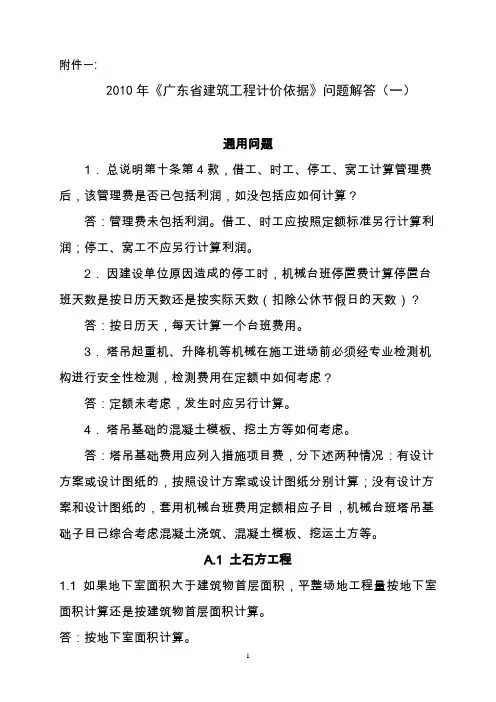

附件一:2010年《广东省建筑工程计价依据》问题解答(一)通用问题1.总说明第十条第4款,借工、时工、停工、窝工计算管理费后,该管理费是否已包括利润,如没包括应如何计算?答:管理费未包括利润。
借工、时工应按照定额标准另行计算利润;停工、窝工不应另行计算利润。
2.因建设单位原因造成的停工时,机械台班停置费计算停置台班天数是按日历天数还是按实际天数(扣除公休节假日的天数)?答:按日历天,每天计算一个台班费用。
3.塔吊起重机、升降机等机械在施工进场前必须经专业检测机构进行安全性检测,检测费用在定额中如何考虑?答:定额未考虑,发生时应另行计算。
4.塔吊基础的混凝土模板、挖土方等如何考虑。
答:塔吊基础费用应列入措施项目费,分下述两种情况:有设计方案或设计图纸的,按照设计方案或设计图纸分别计算;没有设计方案和设计图纸的,套用机械台班费用定额相应子目,机械台班塔吊基础子目已综合考虑混凝土浇筑、混凝土模板、挖运土方等。
A.1 土石方工程1.1 如果地下室面积大于建筑物首层面积,平整场地工程量按地下室面积计算还是按建筑物首层面积计算。
答:按地下室面积计算。
A.2 桩基础与地基基础工程2.1旋挖桩所挖出的渣土是按泥浆子目计算还是按土方计算?答:应依据地质勘察报告或地质资料确定。
2.2设计定喷防渗墙超厚如何适用定额高压定喷防渗墙子目?答:定额高压定喷防渗墙子目仅适应于墙厚20mm以内的防渗墙;设计分层的,应按设计分层计算。
2.3钻(冲)孔桩遇卵石层、回填片(岩)石等时,应如何套价?答:除合同另有约定外,应根据实际施工情况调增。
A.3 砌筑工程3.1砌筑工程,砖尺寸与定额不同时,是否换算消耗量?答:换算砂浆和砖的消耗量,其他不变。
A.4 混凝土及钢筋混凝土工程4.1室内地台砼,套用砼垫层子目还是套用砼地坪子目?答:套地坪子目。
4.2 植筋胶子目的附注公式“D”代表什么?答:代表钢筋直径。
4.3 50m3内化粪池的钢筋如何考虑,是否按相应子目分别计算。
附件一:2010年《广东省建筑工程计价依据》问题解答(一)通用问题1.总说明第十条第4款,借工、时工、停工、窝工计算管理费后,该管理费是否已包括利润,如没包括应如何计算?答:管理费未包括利润。
借工、时工应按照定额标准另行计算利润;停工、窝工不应另行计算利润。
2.因建设单位原因造成的停工时,机械台班停置费计算停置台班天数是按日历天数还是按实际天数(扣除公休节假日的天数)?答:按日历天,每天计算一个台班费用。
3.塔吊起重机、升降机等机械在施工进场前必须经专业检测机构进行安全性检测,检测费用在定额中如何考虑?答:定额未考虑,发生时应另行计算。
4.塔吊基础的混凝土模板、挖土方等如何考虑。
答:塔吊基础费用应列入措施项目费,分下述两种情况:有设计方案或设计图纸的,按照设计方案或设计图纸分别计算;没有设计方案和设计图纸的,套用机械台班费用定额相应子目,机械台班塔吊基础子目已综合考虑混凝土浇筑、混凝土模板、挖运土方等。
A.1 土石方工程1.1 如果地下室面积大于建筑物首层面积,平整场地工程量按地下室面积计算还是按建筑物首层面积计算。
答:按地下室面积计算。
A.2 桩基础与地基基础工程2.1旋挖桩所挖出的渣土是按泥浆子目计算还是按土方计算?答:应依据地质勘察报告或地质资料确定。
2.2设计定喷防渗墙超厚如何适用定额高压定喷防渗墙子目?答:定额高压定喷防渗墙子目仅适应于墙厚20mm以内的防渗墙;设计分层的,应按设计分层计算。
2.3钻(冲)孔桩遇卵石层、回填片(岩)石等时,应如何套价?答:除合同另有约定外,应根据实际施工情况调增。
A.3 砌筑工程3.1砌筑工程,砖尺寸与定额不同时,是否换算消耗量?答:换算砂浆和砖的消耗量,其他不变。
A.4 混凝土及钢筋混凝土工程4.1室内地台砼,套用砼垫层子目还是套用砼地坪子目?答:套地坪子目。
4.2 植筋胶子目的附注公式“D”代表什么?答:代表钢筋直径。
4.3 50m3内化粪池的钢筋如何考虑,是否按相应子目分别计算。
广东省建筑工程综合定额说明及计算规则(2010年)目录总说明 (3)第一章土石方工程 (6)章说明 (6)工程量计算规则 (12)第二章桩与地基基础工程章 (15)章说明 (15)工程量计算规则 (16)第三章砌筑工程 (17)章说明 (17)工程量计算规则 (18)第四章混凝土及钢筋混凝土工程 (20)章说明 (20)工程量计算规则 (22)第五章木结构工程 (24)章说明 (24)工程量计算规则 (26)第六章金属结构工程 (27)章说明 (27)第七章屋面及防水工程 (28)章说明 (28)工程量计算规则 (29)第八章防腐、隔热、保温工程 (31)章说明 (31)工程量计算规则 (32)第九章、楼地面工程 (33)章说明 (33)工程量计算规则 (34)第十章、墙柱面工程 (35)章说明 (35)工程量计算规则 (36)第十一章、天棚工程 (37)章说明 (37)工程量计算规则 (38)第十二章、门窗工程 (39)章说明 (39)工程量计算规则 (41)第十三章、幕墙工程 (51)章说明 (51)工程量计算规则 (52)章说明 (52)工程量计算规则 (53)章说明 (53)工程量计算规则 (54)章说明 (54)工程量计算规则 (55)第十七章、广告牌工程 (61)章说明 (61)工程量计算规则 (62)第十八章景观工程 (62)第十九章石作工程 (63)第二十章其他工程 (64)章说明 (64)工程量计算规则 (65)第二十一章模板工程 (65)章说明 (65)工程量计算规则 (67)第二十二章脚手架工程 (67)章说明 (67)工程量计算规则 (69)第二十三章垂直运输工程 (71)章说明 (71)工程量计算规则 (72)第二十四章材料二次运输 (73)工程量计算规则 (73)第二十五章成品保护工程 (74)章说明 (74)工程量计算规则 (74)第二十六章泵送混凝土增加费 (74)章说明 (74)工程量计算规则 (74)第二十七章安全文明施工措施项目 (74)章说明 (74)第二十八章措施其他项目 (77)总说明一、《广东省建筑工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范)、《建设工程劳动定额》和《全国统一建筑工程基础定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。

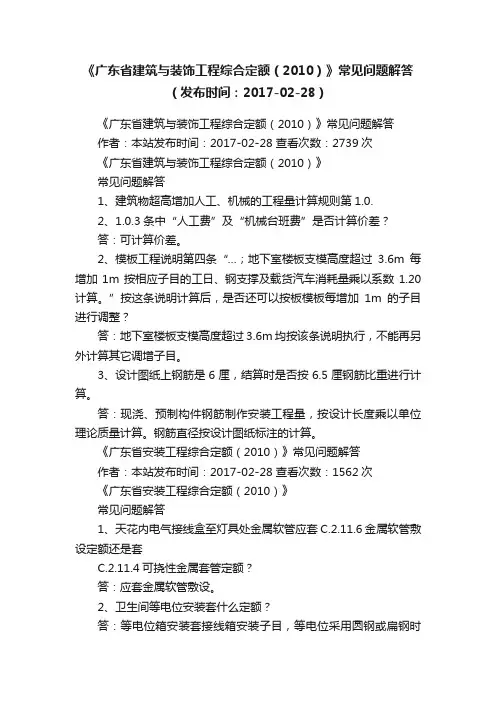

《广东省建筑与装饰工程综合定额(2010)》常见问题解答(发布时间:2017-02-28)《广东省建筑与装饰工程综合定额(2010)》常见问题解答作者:本站发布时间:2017-02-28 查看次数:2739次《广东省建筑与装饰工程综合定额(2010)》常见问题解答1、建筑物超高增加人工、机械的工程量计算规则第1.0.2、1.0.3条中“人工费”及“机械台班费”是否计算价差?答:可计算价差。
2、模板工程说明第四条“…;地下室楼板支模高度超过3.6m每增加1m按相应子目的工日、钢支撑及载货汽车消耗量乘以系数1.20计算。
”按这条说明计算后,是否还可以按板模板每增加1m的子目进行调整?答:地下室楼板支模高度超过3.6m均按该条说明执行,不能再另外计算其它调增子目。
3、设计图纸上钢筋是6厘,结算时是否按6.5厘钢筋比重进行计算。
答:现浇、预制构件钢筋制作安装工程量,按设计长度乘以单位理论质量计算。
钢筋直径按设计图纸标注的计算。
《广东省安装工程综合定额(2010)》常见问题解答作者:本站发布时间:2017-02-28 查看次数:1562次《广东省安装工程综合定额(2010)》常见问题解答1、天花内电气接线盒至灯具处金属软管应套C.2.11.6金属软管敷设定额还是套C.2.11.4可挠性金属套管定额?答:应套金属软管敷设。
2、卫生间等电位安装套什么定额?答:等电位箱安装套接线箱安装子目,等电位采用圆钢或扁钢时套户内接地母线敷设。
3、开关、按钮、插座安装是否包含了底盒的安装的工作内容?答:不包括。
底盒安装需另外套接线盒子目。
4、穿刺线夹安装套什么定额子目?答:无直接对应的子目。
可以借用压铜接线段子子目。
因为工作内容类似。
5、给排水工程中使用到的防水套管制作安装套用什么定额子目?定额子目的规格尺寸是按主管还是按套管的规格尺寸划分?答:穿过剪力墙、天面层和水池的套管执行第六册《工业管道工程》C.6.8章相应项目;其余部位使用到的套管执行第八册《给排水、采暖、燃气工程》C8.1章相应项目。
广东省2010建筑安装综合定额说明及计算规则一、综合定额概述广东省2010年发布了《建筑安装综合定额》,该综合定额是按照国家有关规定,结合广东省实际情况,经过广东省建筑科学研究院等单位的研究制定的。
该综合定额是为了规范和统一广东省建筑安装行业的定额管理,减少投标过程中的竞争扭曲现象,维护建筑市场健康发展而制定的。
和其他定额相比,广东省2010建筑安装综合定额具有以下特点:1.综合性强:该综合定额包括了建筑工程、电气工程、给排水工程、暖通空调工程等多个方面,且每个方面都有详细的计算规则和参数。
2.可使用性强:该定额旨在为建筑安装工程的施工单位和业主提供指导性定额,使其在投标和施工过程中有一个可依据的标准。
3.科学合理性强:该定额是多个研究机构的结果,结合了广东省实际情况,具有科学性和合理性。
二、使用方法该综合定额按照不同建筑安装工程的类型进行分类,具体使用方法如下:1.确定工程类型:按照建筑工程、电气工程、给排水工程、暖通空调工程等不同类型分类。
2.选择适用定额:根据工程的实际情况选择适用的定额进行计算。
3.按照定额进行计算:根据所选定额中的参数和计算规则进行计算,得出建筑安装工程的投标价格。
三、计算规则广东省2010建筑安装综合定额中的计算规则与其他定额类似,但也有其独特之处,以下是几个典型的计算规则。
1.电气工程在电气工程中,综合定额是按照“每平方米安装电气设备”的建筑面积来计算的。
具体计算公式如下:电气工程投标价格 = 安装电气设备定额单价 × 建筑面积2.给排水工程在给排水工程中,综合定额是按照“每个给排水接口”的数量来计算的。
具体计算公式如下:给排水工程投标价格 = 安装给排水接口定额单价 × 给排水接口数量3.暖通空调工程在暖通空调工程中,综合定额是按照“每平方米空调面积”或“每个空调机组”的数量来计算的,具体计算公式如下:暖通空调工程投标价格 = 安装空调定额单价 × 空调面积或空调机组数量四、注意事项使用广东省2010建筑安装综合定额需要注意以下几点:1.根据实际情况选择适用的定额。
建筑工程综合定额(2010)说明第一部分分部分项工程项目A1 土石方工程说明章说明一、一般规定1、工程计量前,应了解一下事项:1)地下水位标高及排(降)水方法;2)土方、沟槽、基坑挖(填)起止标高、施工方法及运距;3)岩石开凿、爆破方法、石碴清运方法及运距;4)其他需了解的有关事项。
2、本章的土石方工程量出定额注明外,挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。
土方体积折算系数表3、土石方工程土壤及岩石类别的划分,依照工程勘测资料与“土壤及岩石(普石)分类表”(详见附表)对照后确定。
4、平整场地、沟槽、基坑和一般土石方划分规定:1)建筑场地就地挖、填、运、找平土方厚度在±30cm以内的为平整场地;2)图示底宽在3m以内,且长大于宽3倍以上的为沟槽;3)图示底长小于底宽3倍以内,且底面积在20m2以内的为基坑;4)超过上述范围的,按一般土石方计算。
5、本章末包括地下水位以下施工的排水费用及地表水排除费用。
6、本章的土石方运输子目适用于运距在30km以内的运输,超过30km部分按每增加1km相应定额子目乘以系数0.65计算。
7、本章的汽车运土、石方的运输道路是按不同道路等级综合确定的,已考虑了运输过程中道路清理的人工,如需要铺筑材料时,另行计算。
汽车、人力车运输重车上坡降效因素,除定额有规定外,已综合在相应的运输子目中,不另行计算。
8、推土机推土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘以下表系数计算:二、土方1、土方定额是按干土编制的。
如挖湿土时,人工挖土按相应定额子目人工消耗量乘以系数1.18;机械挖土按相应定额子目人工、机械台班消耗量乘以系数1.10。
干湿土的划分:首先应以地质勘测资料为准,含水率≦25%为干土、含水率>25%为湿土;或以地下常水位为准划分,地下常水位以上为干土,以下为湿土,如采用降水措施的,应以降水后的水位为地下常水位,降水措施费用应另行计算。
附件二:《广东省市政工程综合定额(2010)》问题解答、勘误及补充子目一、《广东省市政工程综合定额(2010)》问题解答(一)第一册 通用项目1.钻孔桩钻孔时遇到回填岩石,应如何套价?答:不含障碍物的处理费用。
2.第146页D1-3-21钢板桩的支撑按木支撑考虑,如实际采用钢支撑,如何考虑?答:子目按钢木支撑综合考虑,不作调整。
3.第205页拆除工程中有每增1cm的定额,如减1cm如何考虑?答:小于10cm厚的按10cm内考虑。
4.D1-7-135临时玻璃钢围挡按10M/月,是否按施工期的月份倍数计算,如需围闭24个月,是否按24倍计算,有上限吗?答:施工期超过12个月按12个月计算。
5.市政工程与安装工程的区分以水表井为界,但小口径水表无砌井时,该怎样区分?此时的水表该按市政工程算还是按安装工程算?答:市政工程与安装工程的区分以水表井为界,当小口径水表无砌井时,以与市政管道碰头点为界,若接近建筑物的,以建筑物外1.5m为界。
6.软基处理时CFG桩如何套用?答:参照建筑与装饰定额。
7.围蔽中的砖墙围蔽如何计算?答:按砖砌挡墙项目计。
(二)第二册 道路工程1.道路基层、水稳层没有每增减厚度子目时,厚度不同应如何换算?答:厚度不同时可用内插法换算。
2.大型机械进退场费不够齐全,如缺沥青摊铺机进退场费等。
答:机械台班单价中有安拆及场外运输费的,不另行计算。
其余大型机械进退场费机械台班定额中有规定从其规定,没有的可按运送该机械的平板运输车及该机械设备的台班费之和进行计算。
3.建议人行道路面增加各处规格的拦车石柱制作及安装子目。
答:参照建筑与装饰定额A.19石作工程相关定额计算安装费用。
(三)第三册 桥涵工程1.现实际施工中使用塑料波纹管法?答:可换算。
(四)第四册 给水工程1.给水管道工程中DN15~32mm口径的PPR管对接熔接安装在市政工程第四册《给水工程》及第六册《燃气工程》中均无相应子目。
可否套用安装工程第八册《给排水、采暖、燃气工程》里的相应子目?还是套用市政工程第六册《燃气工程》DN50以下这个子目?答:执行市政定额第六册。
