广东2010定额问题回复及定额勘误表
- 格式:doc
- 大小:208.50 KB
- 文档页数:17

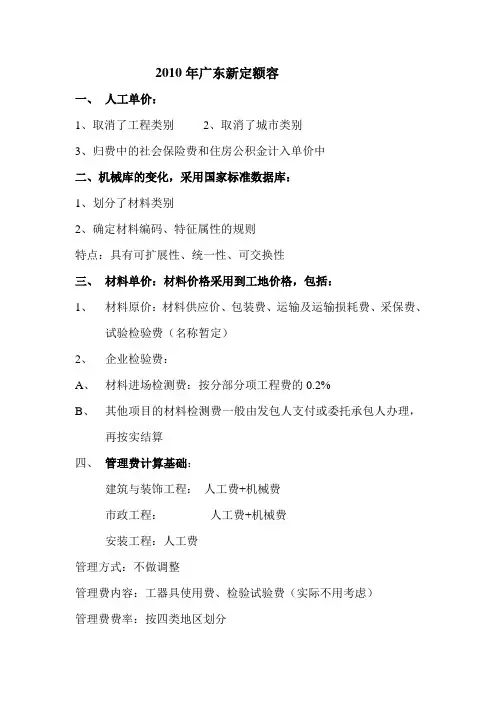

2010年广东新定额容一、人工单价:1、取消了工程类别2、取消了城市类别3、归费中的社会保险费和住房公积金计入单价中二、机械库的变化,采用国家标准数据库:1、划分了材料类别2、确定材料编码、特征属性的规则特点:具有可扩展性、统一性、可交换性三、材料单价:材料价格采用到工地价格,包括:1、材料原价:材料供应价、包装费、运输及运输损耗费、采保费、试验检验费(名称暂定)2、企业检验费:A、材料进场检测费:按分部分项工程费的0.2%B、其他项目的材料检测费一般由发包人支付或委托承包人办理,再按实结算四、管理费计算基础:建筑与装饰工程:人工费+机械费市政工程:人工费+机械费安装工程:人工费管理方式:不做调整管理费内容:工器具使用费、检验试验费(实际不用考虑)管理费费率:按四类地区划分各章节情况介绍:一、土石方工程:1、内容与结构变化:分六节,将挖、运土石方结合在一起一个子目。
而且将人工挖孔桩挖土石方和地基强夯(点夯、普夯)也放到本章节中来2、计算规则的变化:要考虑放坡和工作面的计算二、桩基础工程:1、内容与结构变化2、需要注意的问题:A、关于桩长的说明B、关于钢板桩的运输C、关于泥浆运输D、关于人工挖孔桩护壁与桩芯工程量的计算:不得调整,空洞要扣除三、混凝土与砂浆:1、形成与性质:A、仅仅是材料(商品砼、商品砂浆)B、可是半成品(现场搅拌砼、砂浆)2、如何处理:砼(制作)、砂浆(制作)3、对计价的影响:定额基价,具体的工程计价活动四、墙柱面工程:抹灰工程、块料面层、木装饰及其他1、抹灰工程:底层抹灰、一般抹灰-装饰抹灰2、块料面层包括:挂贴、干挂3、工程量计算:抹灰工程:结构面块料面层:镶贴面4、轻质板墙、隔断五、天棚工程:1、A11.1抹灰面层2、项目组成:A11.2、A11.3平面跌级天棚、艺术天棚其他天棚(含龙骨、基层、面层)3、对跌级天棚、艺术天棚的定义和说明六、门窗工程:1、内容变化:A6木结构及特种门B4门窗工程E6园林建筑门窗2、木门窗套料(硬木门)含量参考表3、小五金价格4、4、定额水平进行了平衡七、油漆、裱糊工程:1、章节内容:A、木材面、金属面、抹灰面B、喷塑、喷涂、裱糊2、金属面油漆:除锈、钢结构油漆3、新增计算规则:A、按下列规定乘以附表规定的系数以面积计算B、八个附表措施费部分:一、安全文明施工措施项目:1、按子目计算:A、06年定额B、补充了489号问的有关内容:内脚手架、模板的支撑2、按照系数计算:A、分建筑、单独装饰装修(费率不同)B、计算基础C、增加内容:平安卡D、细化了费率E、与工地实际情况相结合二、其他措施项目:1、明确三个概念:工程保险费、工程保修费、夜间施工费2、增加了三个费用:提前竣工奖励费误期赔偿费工程优质费三、其他项目:1、暂列金额2、暂估价:材料暂估价、专业工程暂估价3、计日工4、总承包服务费5、材料保管费6、材料进场检测费。

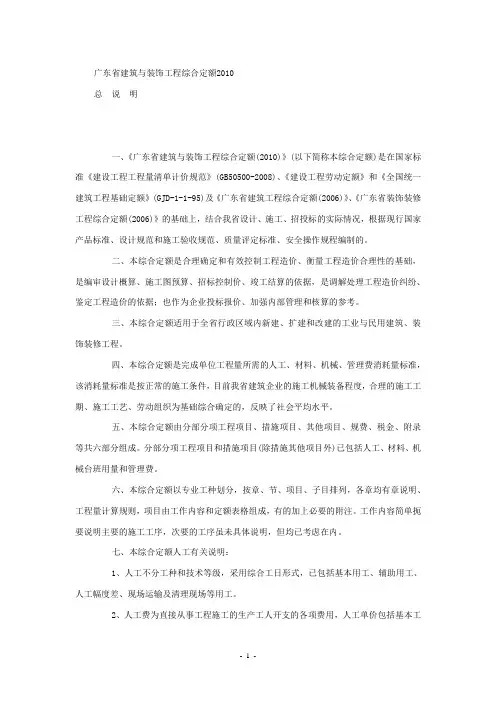

广东省建筑与装饰工程综合定额2010总说明一、《广东省建筑与装饰工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》和《全国统一建筑工程基础定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。
二、本综合定额是合理确定和有效控制工程造价、衡量工程造价合理性的基础,是编审设计概算、施工图预算、招标控制价、竣工结算的依据,是调解处理工程造价纠纷、鉴定工程造价的依据;也作为企业投标报价、加强内部管理和核算的参考。
三、本综合定额适用于全省行政区域内新建、扩建和改建的工业与民用建筑、装饰装修工程。
四、本综合定额是完成单位工程量所需的人工、材料、机械、管理费消耗量标准,该消耗量标准是按正常的施工条件,目前我省建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础综合确定的,反映了社会平均水平。
五、本综合定额由分部分项工程项目、措施项目、其他项目、规费、税金、附录等共六部分组成。
分部分项工程项目和措施项目(除措施其他项目外)已包括人工、材料、机械台班用量和管理费。
六、本综合定额以专业工种划分,按章、节、项目、子目排列,各章均有章说明、工程量计算规则,项目由工作内容和定额表格组成,有的加上必要的附注。
工作内容简单扼要说明主要的施工工序,次要的工序虽未具体说明,但均已考虑在内。
七、本综合定额人工有关说明:1、人工不分工种和技术等级,采用综合工日形式,已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。
2、人工费为直接从事工程施工的生产工人开支的各项费用,人工单价包括基本工资、工资性补贴、生产工人辅助工资、职工福利费、生产工人劳动保护费,以及按规定应缴纳的住房公积金与社会保险费(基本养老保险费、基本医疗保险费、失业保险费、工伤保险费、生育保险费)。

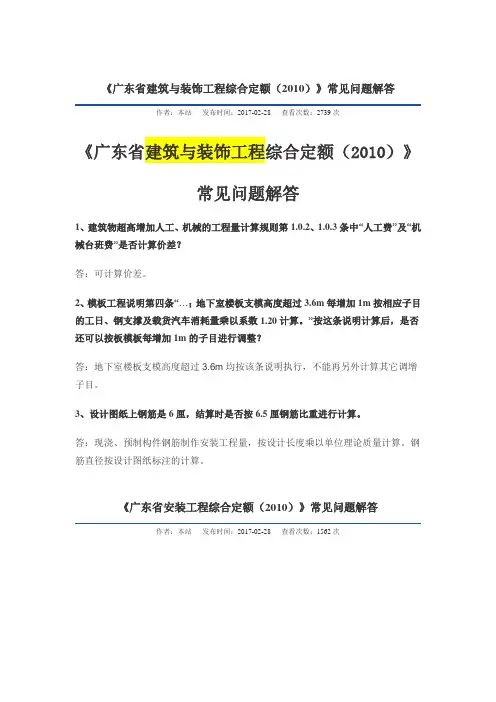

《广东省建筑与装饰工程综合定额(2010)》常见问题解答作者:本站发布时间:2017-02-28 查看次数:2739次《广东省建筑与装饰工程综合定额(2010)》常见问题解答1、建筑物超高增加人工、机械的工程量计算规则第1.0.2、1.0.3条中“人工费”及“机械台班费”是否计算价差?答:可计算价差。
2、模板工程说明第四条“…;地下室楼板支模高度超过3.6m每增加1m按相应子目的工日、钢支撑及载货汽车消耗量乘以系数1.20计算。
”按这条说明计算后,是否还可以按板模板每增加1m的子目进行调整?答:地下室楼板支模高度超过3.6m均按该条说明执行,不能再另外计算其它调增子目。
3、设计图纸上钢筋是6厘,结算时是否按6.5厘钢筋比重进行计算。
答:现浇、预制构件钢筋制作安装工程量,按设计长度乘以单位理论质量计算。
钢筋直径按设计图纸标注的计算。
《广东省安装工程综合定额(2010)》常见问题解答作者:本站发布时间:2017-02-28 查看次数:1562次《广东省安装工程综合定额(2010)》常见问题解答1、天花内电气接线盒至灯具处金属软管应套C.2.11.6金属软管敷设定额还是套C.2.11.4可挠性金属套管定额?答:应套金属软管敷设。
2、卫生间等电位安装套什么定额?答:等电位箱安装套接线箱安装子目,等电位采用圆钢或扁钢时套户内接地母线敷设。
3、开关、按钮、插座安装是否包含了底盒的安装的工作内容?答:不包括。
底盒安装需另外套接线盒子目。
4、穿刺线夹安装套什么定额子目?答:无直接对应的子目。
可以借用压铜接线段子子目。
因为工作内容类似。
5、给排水工程中使用到的防水套管制作安装套用什么定额子目?定额子目的规格尺寸是按主管还是按套管的规格尺寸划分?答:穿过剪力墙、天面层和水池的套管执行第六册《工业管道工程》C.6.8章相应项目;其余部位使用到的套管执行第八册《给排水、采暖、燃气工程》C8.1章相应项目。
定额子目的规格尺寸是按主管的规格尺寸划分。
2010广东定额答疑汇总一、定额总说明1、定额中给出了电的量,没有单价,是否取费后,最后总造价里不包含电的钱,而包括水的钱答:械台班中电的费用已计入机械台班中,计价时不必另行计算。
单独列出(电)消耗量,是为了方便甲乙双方扣除电费时参考使用,所以电加括号。
2、机械停滞台班的计算答:停滞3小时是一次停滞,不是连续停滞。
★问题咨询:请问在总说明中取消了机械停滞台班费的计算公式,则施工企业自有机械的停滞台班费应如何计算?★问题咨询:请问如果施工现场工程情况符合计价定额中规定的两项不同的调整系数,则这两项不同的调整系数是取最大值还是累加进行调整?答:1×(1%+1%),1乘1.02★问题咨询:请问2010年计价定额中“混凝土搅拌站”各定额项目材料消耗量中“水”计入了价格,如施工现场配合混凝土搅拌站的水不是城镇自来水应如何计算价格?答:定额说明第六条:供水供电为其他形式者,按实际发生计算。
二、建筑面积1、阳台是否有算全面积的时候,例如方厅与阳台连同,无墙,地面做法相同,怎么界定什么时候算一半,什么时候算全面积。
答:阳光房(阳台)与方厅直接(洞口)连接,没有分开两个空间的间隔物,这时,以外墙结构外围水平面积(100%)。
2、屋面闷顶是否算面积,有楼梯间出屋面的门直接可以进入闷顶,但是闷顶无用途答:屋面闷顶不计算面积。
3、厨房阳台贴墙面贴保温,保温部分随主体算全面积,还是随阳台算一半面积答:阳台设在我们习惯称阳台的位置,100%计算建筑面积。
★问题咨询:请问地下室混凝土外墙的外墙面抹水泥砂浆找平层后贴防水卷材,防水卷材外侧再做100mm厚挤塑板保温保护层。
此种情况地下室建筑面积应如何计算,如算到挤塑板外边线则包括了外墙面抹水泥砂浆找平层的面积?答:按地下室建筑平面图示尺寸计算。
★问题咨询:请问阳台顶板为三角形老虎窗时如何计算阳台面积?答:参照坡屋面计算。
三、土方工程1、机械挖土与人工配合机械挖土方工程量按挖土方总量计算(挖土深度:如有垫层算至垫层底面),执行相应定额项目。
附件一:2010年《广东省建筑工程计价依据》问题解答(一)通用问题1.总说明第十条第4款,借工、时工、停工、窝工计算管理费后,该管理费是否已包括利润,如没包括应如何计算?答:管理费未包括利润。
借工、时工应按照定额标准另行计算利润;停工、窝工不应另行计算利润。
2.因建设单位原因造成的停工时,机械台班停置费计算停置台班天数是按日历天数还是按实际天数(扣除公休节假日的天数)?答:按日历天,每天计算一个台班费用。
3.塔吊起重机、升降机等机械在施工进场前必须经专业检测机构进行安全性检测,检测费用在定额中如何考虑?答:定额未考虑,发生时应另行计算。
4.塔吊基础的混凝土模板、挖土方等如何考虑。
答:塔吊基础费用应列入措施项目费,分下述两种情况:有设计方案或设计图纸的,按照设计方案或设计图纸分别计算;没有设计方案和设计图纸的,套用机械台班费用定额相应子目,机械台班塔吊基础子目已综合考虑混凝土浇筑、混凝土模板、挖运土方等。
A.1 土石方工程1.1 如果地下室面积大于建筑物首层面积,平整场地工程量按地下室面积计算还是按建筑物首层面积计算。
答:按地下室面积计算。
A.2 桩基础与地基基础工程2.1旋挖桩所挖出的渣土是按泥浆子目计算还是按土方计算?答:应依据地质勘察报告或地质资料确定。
2.2设计定喷防渗墙超厚如何适用定额高压定喷防渗墙子目?答:定额高压定喷防渗墙子目仅适应于墙厚20mm以内的防渗墙;设计分层的,应按设计分层计算。
2.3钻(冲)孔桩遇卵石层、回填片(岩)石等时,应如何套价?答:除合同另有约定外,应根据实际施工情况调增。
A.3 砌筑工程3.1砌筑工程,砖尺寸与定额不同时,是否换算消耗量?答:换算砂浆和砖的消耗量,其他不变。
A.4 混凝土及钢筋混凝土工程4.1室内地台砼,套用砼垫层子目还是套用砼地坪子目?答:套地坪子目。
4.2 植筋胶子目的附注公式“D”代表什么?答:代表钢筋直径。
4.3 50m3内化粪池的钢筋如何考虑,是否按相应子目分别计算。
附件一:2010年《广东省建筑工程计价依据》问题解答(一)通用问题1.总说明第十条第4款,借工、时工、停工、窝工计算管理费后,该管理费是否已包括利润,如没包括应如何计算?答:管理费未包括利润。
借工、时工应按照定额标准另行计算利润;停工、窝工不应另行计算利润。
2.因建设单位原因造成的停工时,机械台班停置费计算停置台班天数是按日历天数还是按实际天数(扣除公休节假日的天数)?答:按日历天,每天计算一个台班费用。
3.塔吊起重机、升降机等机械在施工进场前必须经专业检测机构进行安全性检测,检测费用在定额中如何考虑?答:定额未考虑,发生时应另行计算。
4.塔吊基础的混凝土模板、挖土方等如何考虑。
答:塔吊基础费用应列入措施项目费,分下述两种情况:有设计方案或设计图纸的,按照设计方案或设计图纸分别计算;没有设计方案和设计图纸的,套用机械台班费用定额相应子目,机械台班塔吊基础子目已综合考虑混凝土浇筑、混凝土模板、挖运土方等。
A.1 土石方工程1.1 如果地下室面积大于建筑物首层面积,平整场地工程量按地下室面积计算还是按建筑物首层面积计算。
答:按地下室面积计算。
A.2 桩基础与地基基础工程2.1旋挖桩所挖出的渣土是按泥浆子目计算还是按土方计算?答:应依据地质勘察报告或地质资料确定。
2.2设计定喷防渗墙超厚如何适用定额高压定喷防渗墙子目?答:定额高压定喷防渗墙子目仅适应于墙厚20mm以内的防渗墙;设计分层的,应按设计分层计算。
2.3钻(冲)孔桩遇卵石层、回填片(岩)石等时,应如何套价?答:除合同另有约定外,应根据实际施工情况调增。
A.3 砌筑工程3.1砌筑工程,砖尺寸与定额不同时,是否换算消耗量?答:换算砂浆和砖的消耗量,其他不变。
A.4 混凝土及钢筋混凝土工程4.1室内地台砼,套用砼垫层子目还是套用砼地坪子目?答:套地坪子目。
4.2 植筋胶子目的附注公式“D”代表什么?答:代表钢筋直径。
4.3 50m3内化粪池的钢筋如何考虑,是否按相应子目分别计算。
附件一:
2010年《广东省建筑工程计价依据》问题解答(一)
通用问题
1.总说明第十条第4款,借工、时工、停工、窝工计算管理费后,该管理费是否已包括利润,如没包括应如何计算?
答:管理费未包括利润。
借工、时工应按照定额标准另行计算利润;停工、窝工不应另行计算利润。
2.因建设单位原因造成的停工时,机械台班停置费计算停置台班天数是按日历天数还是按实际天数(扣除公休节假日的天数)?
答:按日历天,每天计算一个台班费用。
3.塔吊起重机、升降机等机械在施工进场前必须经专业检测机构进行安全性检测,检测费用在定额中如何考虑?
答:定额未考虑,发生时应另行计算。
4.塔吊基础的混凝土模板、挖土方等如何考虑。
答:塔吊基础费用应列入措施项目费,分下述两种情况:有设计方案或设计图纸的,按照设计方案或设计图纸分别计算;没有设计方案和设计图纸的,套用机械台班费用定额相应子目,机械台班塔吊基础子目已综合考虑混凝土浇筑、混凝土模板、挖运土方等。

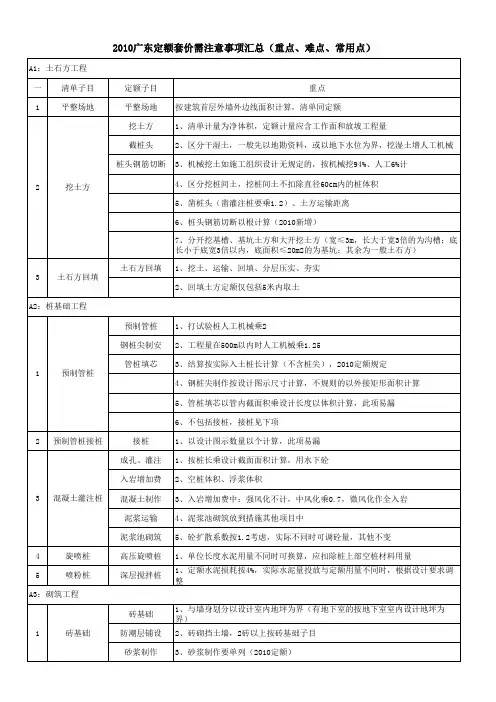

A.1 土石方工程
1.1 如果地下室面积大于建筑物首层面积,平整场地工程量按地下室面积计算还是按建筑物首层面积计算。
答:按地下室面积计算。
A.2 桩基础与地基基础工程
2.1旋挖桩所挖出的渣土是按泥浆子目计算还是按土方计算?
答:应依据地质勘察报告或地质资料确定。
2.2设计定喷防渗墙超厚如何适用定额高压定喷防渗墙子目?
答:定额高压定喷防渗墙子目仅适应于墙厚20mm以内的防渗墙;设计分层的,应按设计分层计算。
2.3钻(冲)孔桩遇卵石层、回填片(岩)石等时,应如何套价?
答:除合同另有约定外,应根据实际施工情况调增。
A.3 砌筑工程
3.1砌筑工程,砖尺寸与定额不同时,是否换算消耗量?
答:换算砂浆和砖的消耗量,其他不变。
A.4 混凝土及钢筋混凝土工程
4.1室内地台砼,套用砼垫层子目还是套用砼地坪子目?
答:套地坪子目。
4.2 植筋胶子目的附注公式“D”代表什么?
答:代表钢筋直径。
4.3 50m3内化粪池的钢筋如何考虑,是否按相应子目分别计算。
答:按相应子目分别计算。
4.4 体育场馆的钢筋混凝土看台如何套用定额?
答:混凝土浇捣套用有梁板相应子目;模板套用有梁板相应子目乘以系数1.20。
A.12 门窗工程
12.1 门窗中钢化玻璃按0.9系数计算,是否适用于全玻璃门?
答:不适用。
12.2铝合金门窗、钢塑门窗按成品玻璃价格计算时,是否需要调整消耗量。
答:铝合金门窗、钢塑门窗采用成品玻璃的,玻璃消耗量改为82平方米。
A.14细部装饰栏杆工程
14.1 P877附注,钢栏杆油漆按116.6平方米/100m,是否包括扶手油漆?
答:未包括扶手面积。
如设计为钢扶手,工程量乘以系数1.10,如果是其他扶手,则按相应子目另行计算。
A.21 模板工程
21.1 现浇混凝土支模高度10m,如何套用定额子目;现浇混凝土支模高度15m,如何套用定额子目?请举例说明。
答:现浇混凝土支模高度10m ,直接套用支模高度10m子目;混凝土支模高度在10m~20m时,套用支模高度10m子目和每增加1米子目。
例如支模高度15m的单梁(梁宽25cm以内),应套用子目A21-33-1 + A21-34×5
21.2斜梁模板是否需调整,如何调整?
答:按斜板系数调整。
A.22 脚手架工程
22.1建筑定额花架廊按22.1.16说明计算外面综合脚手架后,其内部单梁应如何计算?
答:按照花架投影面积套里脚手架。
22.2 建筑物外挑封闭式窗台、飘窗,计算外墙综合脚手架时,是否按“外墙外边线的凹凸面总长度”计算?
答:凸出外墙60cm以上的,按凹凸面长度计算外墙综合脚手架?22.3 P1202章说明二、13条,“……宽度超过3m以上,深度超过1.5m 以上……。
”,请问宽度和深度是要两个条件都满足还是只要满足一个条件就可以计算满堂脚手架?
答:需要同时满足两个条件。
22.4如果楼层高度超过3.6m计算了满堂脚手架,墙面装饰脚手架是否计算脚手架?
答:墙面装饰应按规定计算脚手架。
22.5贮水(油)池工程,能否计算垂直运输和脚手架?
答:1.垂直运输按池壁的结构外围水平投影面积参照建筑物相应子目计算;2.池壁外脚手架按定额P1202章说明二、5条计算,池壁内脚手架按单排脚手架计算。
22.6天面女儿墙高度超过1.2m时,女儿墙内侧是否可计算脚手架?答:计算单排脚手架。
A.23垂直运输工程
23.1 建筑与装饰工程综合定额P1265第4点“不能计算建筑面积且高度超过3.6米的工程(如围墙),垂直运输费按其人工费的5%计算,是否包括基础部分的人工费。
”
答:不含基础。
23.2如果毛坯房,垂直运输如何扣减?
答:不扣减。
A.27安全文明施工措施项目
27.1.安全文明施工措施费项目中按子目计算的现场围档,若实际使用的现场围档材料是周转材,如:铁皮;该情况如何套价?
答:半年内3次摊销,一年内2次,一年以上1次摊销。
27.2现场监控是否包括摄像头等?
答:施工现场范围的监控设施已经包括。
附件二:
2010年《广东省建筑与装饰工程综合定额》
勘误及补充子目(一)。
