鱼塘抽水清淤换填路基处理施工方案

  • 格式:doc
  • 大小:205.50 KB
  • 文档页数:17

下载文档原格式

  / 17
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

泸县城西工业园C区道路工程

堰塘处理专项施工方案

筑岛围堰法

审批:

复核:

编制:

四川华建路桥集团有限公司

项目经理部

2013年3月20日

一、编制说明

1.1 编制依据

1、施工图设计文件

2、城市道路路基工程施工及验收规范(CJJ44-91)

3、公路路基软基处理施工技术规范(JTJ 041-200

1.2编制原则

1.符合招标文件的各项要求,包括安全生产文明施工的规定。

2. 确保工程一次验收合格率达到100%,优良率达到90%以上,实现“重点工程出精品”的目标,争创优质工程。

3.计划进度安排符合甲方工期要求,合理安排各分部工程的施工工序,做好各工序的衔接,统筹兼顾,均衡生产。

4.临时工程设置,以满足快速施工为主,力求整洁、有序,减少土地占用,同时注重环境保护。整个施工过程贯穿创建文明标准工地的原则。

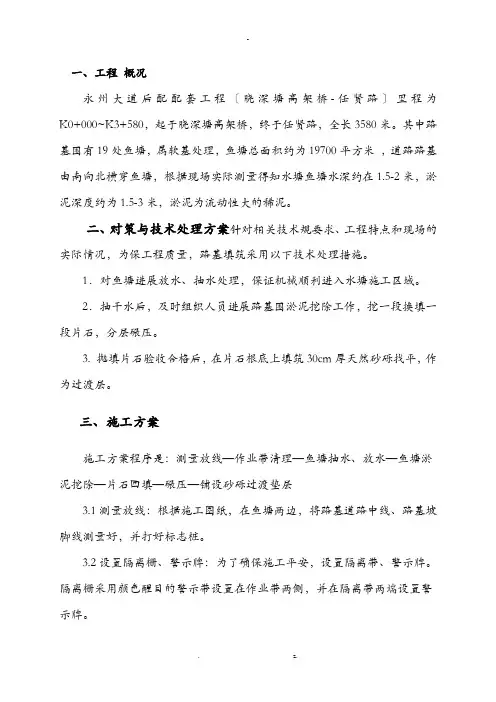

二、工程概况

2.1 概况

该作处理的路段为泸县工业园C区8#线路,桩号里程为

K1+050~K1+150段、K1+280~K1+400段、K1+640~K1+740段。其中路基

范围内有三个堰塘,属软基处理,三段堰塘总面积约为8500m2 ,道路路基由东向西横穿鱼塘,根据现场实际测量得知水塘鱼塘水深1.5~3米,淤泥深度约为4~6米,淤泥为流动性大的稀泥。该段属本标段的重点难点项目。

2.2设计图纸要求

本标段堰塘路基软基处理依据设计图纸要求,堰塘的处理采用筑坝抽水,清除淤泥。以清至硬质原状土为标准,在沿堰塘边按1:1.5坡度挖成阶梯状,台阶宽度不小于1.0米,台阶高度不小于0.5M,,台阶面应有2%~4%内倾斜的坡度。清淤至原状土后再用50CM毛石回填底部,并加铺30CM 天然级配砂砾及钢塑复合格栅一层,然后用砂砾石分层回填夯实。如水面面积较大,边坡需做浆砌片石处理,采用M7.5水泥砂浆,砂浆在砌体内必须饱满,在浆砌片石下施做10CM厚砂砾垫层,要求片石饱水抗压强度大于等于20Mpa,必须质地均匀,无裂缝,不易风化。沿路方向的堰塘清淤后出现高差超过30CM的软基地段,不同地面可采用分段蹬找平,分别回填50CM毛石和30CM砂砾,直至满足规范要求。

三、对策与技术处理方案

针对设计图纸要求、工程特点和现场的实际情况,为保工程质量桩号里程为K1+050~K1+150段、K1+280~K1+400段、K1+640~K1+740段路填

筑采用以下技术处理措施。

1.采用筑坝围堰法进行围堰,在道路工作面以外,采用土石筑一上部为6米,按1:1.5放坡的围堰,须满足强度、稳定、防冲和抗渗要求。

2.围堰完成后,进行鱼塘抽水,抽干围堰路基鱼塘水。

3.抽干水后,及时组织人员进行路基范围内淤泥挖除工作,挖一段换填一段砂砾石,分层碾压。

四、施工准备

1、设备准备

根据现场调查情况编制材料计划,并提前做好材料的进场,材料进场后分别堆放在鱼塘附近,以备清淤后及时回填。

五、施工方案

施工方案程序是:测量放线—作业带清理—鱼塘草袋围堰—鱼塘抽水—鱼塘淤泥挖除—石渣回填—碾压—铺设砂砾垫层—铺设钢塑复合格栅

5.1测量放线:根据施工图纸,在鱼塘两边,将路基道路中线线、路基坡脚线测量好,并打好标志桩。

5.2设置隔离栅、警示牌:为了确保施工安全,设置隔离带、警示牌。隔离栅采用颜色醒目的警示带设置在作业带两侧,并在隔离带两端设置警示牌。

5.3草袋围堰:确定围堰位置,然后参考挡土墙断面图中的基坑开挖坡度、宽度以及河床表面需清淤层的面积、厚度等计算开挖土方量,并确定围堰间的距离,计算时考虑基坑塌方、土方回淤以及能够堆积的高度,确保开挖的淤泥时,导致围堰倾塌。

(1)从K0+080处开始进行横向斜三角的方式设置一条截水围堰,根据路基坡脚线外6米位置两边填筑草袋围堰。为保证围堰的质量和稳定性、有效抵抗河水的压力,围堰应筑成放坡式。在围堤背水一侧边坡中打两排木桩加固,木桩的直径不小于10厘米,长为—6米,排距1米,桩距1米交错排列;在木桩内侧用装满粘土的编制带筑1米宽的小堤,铺设0.5米高。

后摆放草袋。在围体迎水面铺面一层太阳布,并铺往河床一侧不小于2米,上下层太阳布搭接长度为1米,其余接头搭接为0.5米,最后在太阳布上覆盖一层编制袋装土。只直至在直线围堰K0+180至,围堰筑好后,迎水面上铺设防水雨布,下部深入淤泥层0.6米压实,以防大量渗水。围堰高度则根据实际情况现场确定。

路基围堰平面示意图

路基围堰横截面示意图

围堰示意图

(2)路基淤泥处理工程结束后,进行围堰拆除施工。围堰拆除应自上而下,由外向内退挖。围堰拆除由中间向两端进行。

(3)填筑前需注意事项:1.土、草(麻)带围堰填筑前,应清除堰底处河床上

的树根、石块、表面淤泥及杂物等。

2. 土、草(麻)带围堰采用松散的粘性土不得含有石块、垃圾、木料等杂物,冬季施工时不应使用冻土。

3. 土、草(麻)带围堰施工过程中,对围堰应随时进行观察、测量、如放生滑坡、渗漏、淘刷等现象时,应分析原因,及时采取加固措施。

4.迎水面粘土带要求平方,上、下及内外均要搭接错缝,用脚踩踏平实,按设计坡度进行内外码砌,特别注意内侧粘土带平稳、整齐。

5土、草(麻)带围堰填筑出水面后,或干筑土围堰时,填土应分层压实。6.草(麻)带围堰堰顶宽宜为1—2,堰外边坡坡度视水深及流速确定,宜为1:0.5—1:1.0:堰内边坡坡度宜为1:02—1:0.5。草袋装土量宜为草袋容量的2/3.袋口应缝合,不得漏土。堆码时应平整密实,相互错缝。

6. 草(麻)带围堰可用粘土填心防渗。在流速较大处,堰外边坡草(麻)袋内可填粗砂或砾石,以防冲刷。

5.4鱼塘抽水:采用单级离心泵(直径200)对鱼塘进行抽水,将鱼塘里的水排到路基围堰外鱼塘两侧。把单级离心水泵、发电机、配套设施固定好。因鱼塘淤泥又深又粘,为防治将淤泥抽上来,也为了将鱼塘水抽的
