梁柱节点不同强度等级混凝土封堵措施
梁柱节点不同强度等级的混凝土封堵措施可以根据混凝土的强度等级来选择适当的封堵方法和材料。
以下是几种常见的封堵措施:
1. 使用同等或更高强度等级的混凝土进行封堵。
这是最常见的封堵方法,可以使用相同强度等级或更高的混凝土来进行封堵。
这样可以确保封堵部位的承载能力和强度与原梁柱节点相当或更高。
2. 使用特殊封堵材料进行封堵。
除了混凝土,还可以使用特殊的封堵材料进行封堵,如钢板、纤维增强材料等。
这些材料具有很高的强度和耐久性,可以提高封堵部位的承载能力和抗剪强度。
3. 进行局部加固。
如果梁柱节点的强度等级差距较大,可以考虑对较弱的部位进行局部加固。
这可以通过添加钢筋、增加混凝土厚度等方式来实现,以提高弱部位的承载能力和强度。
总之,梁柱节点不同强度等级的混凝土封堵措施应根据具体情况选择合适的方法和材料,并确保封堵部位的承载能力和强度满足设计要求。

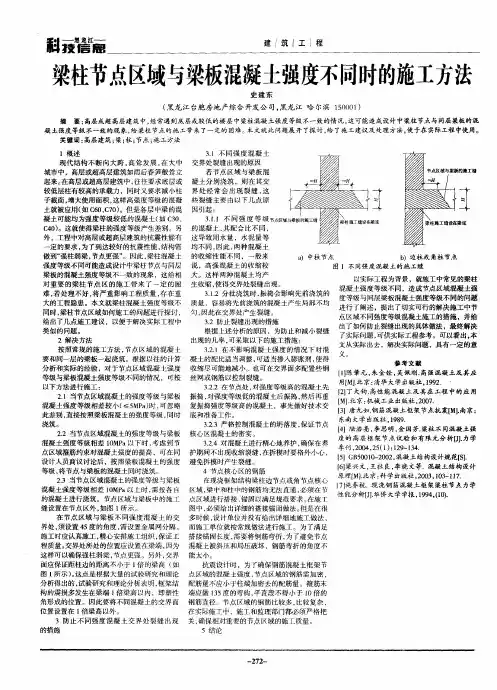

梁柱节点处不同强度等级混凝土分隔浇筑施工工法梁柱节点处不同强度等级混凝土分隔浇筑施工工法一、前言在建筑结构施工中,梁柱节点处是承受较大荷载的关键部位,对节点处混凝土的强度等级有着较高的要求。
然而,传统的浇筑工艺往往难以满足不同强度等级混凝土的分隔施工。
因此,本文将介绍一种针对梁柱节点处的不同强度等级混凝土分隔浇筑施工工法。
二、工法特点该工法采用分隔浇筑的方式,针对梁柱节点处的不同强度等级混凝土进行施工,具有以下特点:1. 节点处强度等级划分清晰:根据设计要求,明确划分节点处混凝土的强度等级,确保每一部分混凝土的强度等级符合设计要求。
2. 施工过程可控:采用分隔浇筑的方式,可以有效控制混凝土的浇筑顺序和时间,保证每一部分混凝土的浇筑效果一致。
3. 施工效率高:由于采用分隔施工,可以同时进行节点处不同强度等级混凝土的浇筑,节省了施工时间,提高了施工效率。
三、适应范围该工法适用于各类建筑结构中梁柱节点处的混凝土施工,特别是在存在不同强度等级混凝土需求的情况下。
无论是高层建筑、桥梁还是其他类型的建筑,都可以采用该工法进行梁柱节点处的混凝土浇筑施工。
四、工艺原理该工法的原理是根据不同强度等级混凝土的要求,采取相应的技术措施,以实现分隔施工。
具体原理如下:1. 梁柱节点处的强度等级划分:根据设计要求和节点处的荷载情况,将节点处的混凝土划分为不同强度等级。
2. 浇筑顺序的确定:按照从低强度等级到高强度等级的顺序,确定混凝土的浇筑顺序。
3. 施工工艺的控制:通过合理的施工控制,确保不同强度等级混凝土的浇筑分离,避免相互浸润。
五、施工工艺该工法的施工工艺如下:1. 准备工作:检查施工现场和施工材料,确保施工条件符合要求。
2. 梁柱模板的安装:按照设计要求进行梁柱模板的安装,确保模板位置准确。
3. 强度等级划分:根据设计要求,将梁柱节点处的混凝土划分为不同强度等级,清晰标识。
4. 浇筑顺序确定:根据划分的强度等级,确定混凝土的浇筑顺序。
梁柱不同混凝土强度节点施工方案梁柱节点是钢筋混凝土结构中的重要组成部分,其强度对整个结构的安全性和稳定性起着决定性作用。
在梁柱节点的施工方案中,根据不同的混凝土强度要求,需要采取相应的措施。
首先,在选择混凝土强度时,需要根据设计要求确定具体的标号和强度等级。
一般来说,结构组件的混凝土标号应该保持一致,即相同构件的混凝土标号应一致,且梁柱节点的混凝土强度应该比梁柱体的强度高。
这是因为梁柱节点承受的荷载更大,需要具备更高的强度和承载能力。
其次,在施工过程中,需要根据节点构造特点进行相应的加固。
常见的强度节点施工方案包括:1.增加钢筋数量:通过增加梁柱节点的钢筋数量,可以增加节点的承载能力和抗剪强度。
钢筋布置应符合设计要求,并进行良好的连接。
2.使用高强度混凝土:通过使用高强度混凝土,可以提高节点的整体强度。
高强度混凝土的制作需要控制好水灰比,确保混凝土的坍落度和流动性满足施工要求。
3.加固节点连接处:对于梁柱节点的连接处,可以采取加固措施,如增加钢筋、采用预埋件等。
连接处的钢筋布置应考虑到节点受力的特点,使其能够有效传递荷载。
4.校核节点尺寸:在设计节点时,要进行合理的尺寸校核,以确保节点强度和整体稳定性。
节点尺寸的大小应根据荷载情况和节点受力特点进行合理确定,同时考虑施工的可行性。
5.控制施工质量:在施工过程中,要加强对混凝土浇筑、养护等环节的质量控制,确保节点混凝土的强度和整体质量符合要求。
总之,梁柱节点的施工方案需要根据不同的混凝土强度要求进行综合考虑,并采取相应的加固措施。
这些方案应符合设计要求,保证节点的承载能力和稳定性,确保整个结构的安全性。

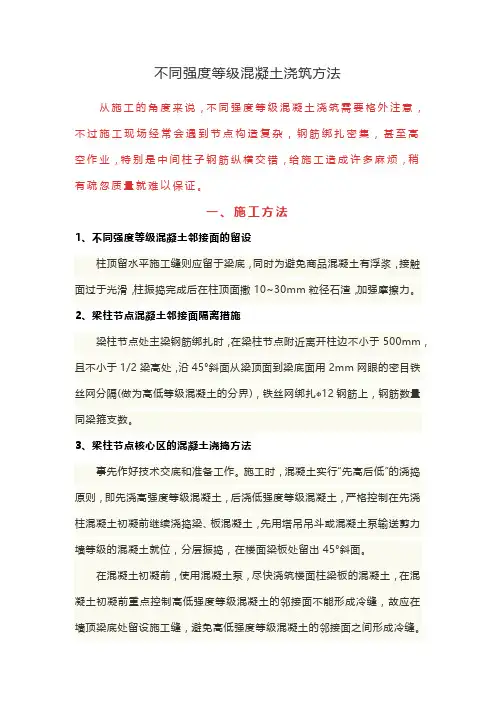

不同强度等级混凝土施工专项措施:
1.梁柱节点不同强度等级砼的分界面处理:在距离柱、墙边线500mm处,垂直设置两
层钢丝网(网眼为5×5)以分隔不同强度等级的混凝土。
2.浇筑顺序:先浇柱子砼,后浇梁板砼。
对于层高4.2m的柱,C40砼应分两次浇捣,
第一次浇筑2/3柱高,待沉实1h左右后进行第二次浇捣,C40砼连续振捣密实至柱顶,并高出楼板面200。
3.砼输送泵管的使用:上部结构设置两条砼输送泵管,一条专门泵送高强度等级砼,
另一条泵管输送低强度等级的砼,以确保不同强度砼不混用。
4.严格控制砼的浇捣速度和梁板平面覆盖浇捣的时间差:根据砼的初凝时间不早于6h
的规律,严格控制砼柱的浇捣速度和梁板平面覆盖浇捣的时间差。
5.施工现场的监督和调度工作:在施工现场必须加强不同强度等级砼输送监督和调度
工作,在砼入泵前要有专人验收砼入泵前的强度等级(凭车上贴出的砼强度等级标志和运输车),并按现场操作调度的指令开泵输送砼。
6.制定详细的砼供料计划和浇捣施工方案:根据主体结构每层柱与梁板不同强度等级
砼的方量、砼搅拌站的距离与砼输送泵的能力,编制详细的砼供料计划和浇捣施工方案。
梁板墙柱节点处不同强度混凝土同步浇筑在现浇混凝土框架结构高层建筑中,为满足抗震设防的要求,通常采用“强柱弱梁”、“强剪弱弯”、“强节点、强锚固”的设计原则,柱和剪力墙的混凝土强度等级往往要高于梁和板的混凝土强度等级,且随着建筑高度的增加,两者的混凝土强度等级差距越来越大。
节点混凝土强度等级不同的情况往往会给施工带来诸多的不便,如果解决处理不当,则会降低节点混凝土强度,影响结构受力。
采用同步浇筑工艺,在节点处梁、板钢筋绑扎时,在距离柱或剪力墙边500mm处垂直布设密目钢丝网片进行分隔,同步施工节点处不同强度等级混凝土。
实践证明,通过该方法浇筑的节点混凝土强度满足要求,无明显裂缝、冷缝,并且具有安全性和经济性良好的效果。
梁柱节点处不同标号混凝土浇筑的一般做法因梁截面尺寸较大,梁柱混凝土等级相差大,如采用一般做法很难达到设计要求,因此采用同步浇筑的施工工法,以保证梁柱节点处混凝土无冷缝裂缝,强度满足设计要求。
一、同步浇筑方案采用钢板网(简易收口网)垂直栏设在节点处,距高强度等级混凝土的墙柱边500mm处,高低不同强度等级混凝土同步浇筑。
二、实施要点1.高低强度等级混凝土进行有效的分隔。
2.控制高低强度等级混凝土初终凝时间一致。
3.高低强度等级混凝土同步浇筑的施工组织、混凝土供应及输送。
三、实施对策1.高低强度等级混凝土分隔在地下室顶板结构层梁、板底模支好,梁板钢筋绑扎好后,进行技术交底后实施,在离柱墙边500mm处栏设网孔为5-8mm的钢丝网,钢丝直径0.5-0.9mm(简易收口网),用22号铁丝绑扎牢固。
在梁部位直接绑扎在梁箍筋上,箍筋钢度不够的用双箍筋或用圆12钢筋加强;在板部位钢丝网直接绑在板上下层筋上、板较厚的根据板厚及上下层筋直径、上下保护层厚度用园12钢筋焊成框,中间间隔200焊一根横挡,然后将钢丝网绑扎在钢筋框上栏设在板上下钢筋之间。
2.控制高低强度等级混凝土初终凝时间每次楼面结构混凝土浇筑前,与预拌混凝土厂家联系调整好高低强度等级混凝土配合比,使高低强度等级混凝土初终凝時间基本一致,选用水泥品种相同,所掺掺合料及外加剂一致,使高低强度等级混凝土初终凝基本保持同步,以便梁板、墙柱节点高低强度等级混凝土同步浇筑。
不同混凝土强度等级梁柱节点浇筑专项施工方案混凝土强度等级是指混凝土抗压强度的等级,通常用于工程设计和施工中。
在梁柱节点浇筑方案中,应根据不同的混凝土强度等级选用相应的施工方案。
首先,在施工前需要对节点进行详细的设计和计算。
设计应满足结构的荷载要求,确保节点的安全性和稳定性。
计算应考虑节点的强度、刚度和变形等因素。
其次,在选择混凝土类型时,应根据节点的要求及施工环境选用适当的混凝土强度等级。
一般情况下,梁柱节点处采用C30-C50的混凝土强度等级。
C30混凝土适用于一般的建筑结构,C40混凝土适用于需要较高强度的场所,C50混凝土适用于大型桥梁和重要的结构部位。
然后,在混凝土配合比设计中,应根据节点的构造类型和要求进行设计。
配合比应满足混凝土的工作性能,确保节点浇筑后的强度和耐久性。
同时,应考虑混凝土的细观结构和毛细孔结构,以提高抗渗性和耐久性。
接下来,在节点浇筑施工过程中,应注意以下几点:1.确保模板的牢固和严密,以避免混凝土泄漏和变形。
2.在浇筑前,应进行充分的准备工作,如清理模板和浇筑面、涂抹脱模剂等。
3.在浇筑过程中,应采用合适的浇筑方法和施工工艺。
浇筑时应控制好浇筑速度和浇筑高度,以避免出现裂缝和空洞。
4.在浇筑后,应及时进行养护工作。
养护时间一般为7天以上,养护温度应保持在20℃左右。
最后,在节点浇筑后,应进行验收和检测工作。
验收应包括外观质量、尺寸偏差和强度等方面的检查。
检测工作主要包括混凝土强度、抗渗性和冻融性等指标的检测。
总之,不同混凝土强度等级的梁柱节点浇筑方案应根据具体工程要求和施工条件进行设计和选择。
在施工过程中,应严格按照施工方案进行操作,并进行相应的验收和检测工作,以确保节点的质量和安全。
梁柱不同混凝土强度节点施工方案在建筑工程中,梁和柱是承受结构荷载的重要构件,其混凝土强度的设计和施工方案对于整个结构的安全性和稳定性至关重要。
本文将讨论在梁柱连接处使用不同混凝土强度节点的施工方案,以确保结构的承载力和耐久性。
1. 混凝土强度的选择梁和柱在结构中的承载作用不同,因此在梁柱连接处可以选择不同的混凝土强度。
一般来说,梁处于拉应力状态,因此梁的混凝土强度可以选择稍高一些,以提高其承载能力;而柱处于压应力状态,柱的混凝土强度可以选择稍低一些,以增加其变形能力。
2. 施工方案2.1 梁的施工针对梁的施工,可以采取以下步骤:•模板安装:根据设计要求,选择适当的模板及支撑系统进行安装,保证梁的几何尺寸和位置准确。
•配筋:按照设计要求,在模板内设置梁的钢筋,并保证钢筋的正确位置和数量。
•浇筑混凝土:根据梁的设计要求,采取合适的混凝土配合比和施工工艺进行浇筑,确保混凝土的均匀性和质量。
2.2 柱的施工针对柱的施工,可以采取以下步骤:•模板安装:选择合适的柱模板进行安装,保证柱的几何尺寸和位置准确。
•配筋:按照设计要求,在模板内设置柱的钢筋,并保证钢筋的正确位置和数量。
•浇筑混凝土:根据柱的设计要求,采取适当的混凝土配合比和施工工艺进行浇筑,确保混凝土的均匀性和质量。
3. 两者的连接在梁柱连接处,应采取适当的连接方式来保证结构的整体性和稳定性。
可以采用悬挑梁、梁柱节点钢筋连接等方式,确保梁和柱之间的承载力传递和协同工作。
综上所述,梁柱不同混凝土强度节点的施工方案需要根据结构设计要求和实际情况进行合理选择,以确保结构的安全可靠性。
通过科学施工和严格管理,可以保证建筑结构在使用过程中具有较好的性能和寿命。

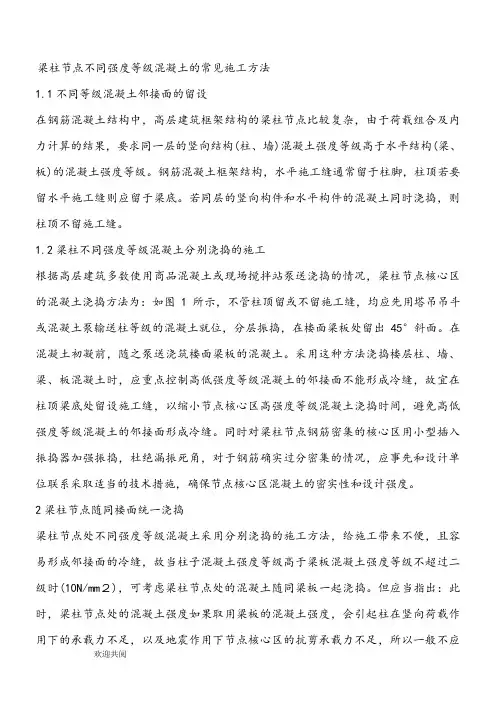

梁柱节点不同强度等级混凝土的常见施工方法1.1不同等级混凝土邻接面的留设在钢筋混凝土结构中,高层建筑框架结构的梁柱节点比较复杂,由于荷载组合及内力计算的结果,要求同一层的竖向结构(柱、墙)混凝土强度等级高于水平结构(梁、板)的混凝土强度等级。
钢筋混凝土框架结构,水平施工缝通常留于柱脚,柱顶若要1.22梁柱节点处不同强度等级混凝土采用分别浇捣的施工方法,给施工带来不便,且容易形成邻接面的冷缝,故当柱子混凝土强度等级高于梁板混凝土强度等级不超过二级时(10N/mm2),可考虑梁柱节点处的混凝土随同梁板一起浇捣。
但应当指出:此时,梁柱节点处的混凝土强度如果取用梁板的混凝土强度,会引起柱在竖向荷载作用下的承载力不足,以及地震作用下节点核心区的抗剪承载力不足,所以一般不应采用。
3控制和消除梁柱节点处裂缝的具体措施3.1产生梁柱节点不同混凝土强度等级处裂缝的原因根据我公司在宁波、杭州、上海等地高层建筑工程施工的实践,梁柱节点不同混凝土强度等级均按先柱后梁的次序浇捣,也曾发现少数楼层在梁柱节点处高低强度等(1)(2)(3)(4)(5)有的梁侧面水平方向的构造钢筋太少,对梁的抗收缩裂缝不利。
3.2防止梁柱节点处裂缝的措施根据上述原因分析,采取改进的具体措施如下:(1)要求混凝土搅拌厂调整配合比设计,在满足强度等级及可泵性的条件下,对柱子混凝土,减少水泥用量、减少含砂率、增加石子含量、减少坍落度、减少用水量,并对粉煤灰和外加剂的用量也需作相应的调整。
(2)节点处的混凝土实行“先高后低”的浇捣原则,即先浇高强度等级混凝土,后浇低强度等级混凝土,严格控制在先浇柱混凝土初凝前继续浇捣梁板的混凝土,事先作好技术交底和准备工作。
(3)梁板的混凝土采用二次振捣法,即在混凝土初凝前再振捣一次,增强高低强度等JGJ3―1991规范规定,应保证节点核心区的混凝土强度等级与柱相同,但又未对节点区的施工范围进行明确规定,因此对此有很多作法。
不同强度等级混凝土浇筑方法从施工的角度来说,不同强度等级混凝土浇筑需要格外注意,不过施工现场经常会遇到节点构造复杂,钢筋绑扎密集,甚至高空作业,特别是中间柱子钢筋纵横交错,给施工造成许多麻烦,稍有疏忽质量就难以保证。
一、施工方法1、不同强度等级混凝土邻接面的留设柱顶留水平施工缝则应留于梁底,同时为避免商品混凝土有浮浆,接触面过于光滑,柱振捣完成后在柱顶面撒10~30mm粒径石渣,加强摩擦力。
2、梁柱节点混凝土邻接面隔离措施梁柱节点处主梁钢筋绑扎时,在梁柱节点附近离开柱边不小于500mm,且不小于1/2梁高处,沿45°斜面从梁顶面到梁底面用2mm网眼的密目铁丝网分隔(做为高低等级混凝土的分界),铁丝网绑扎ɸ12钢筋上,钢筋数量同梁箍支数。
3、梁柱节点核心区的混凝土浇捣方法事先作好技术交底和准备工作。
施工时,混凝土实行“先高后低”的浇捣原则,即先浇高强度等级混凝土,后浇低强度等级混凝土,严格控制在先浇柱混凝土初凝前继续浇捣梁、板混凝土,先用塔吊吊斗或混凝土泵输送剪力墙等级的混凝土就位,分层振捣,在楼面梁板处留出45°斜面。
在混凝土初凝前,使用混凝土泵,尽快浇筑楼面柱梁板的混凝土,在混凝土初凝前重点控制高低强度等级混凝土的邻接面不能形成冷缝,故应在墙顶梁底处留设施工缝,避免高低强度等级混凝土的邻接面之间形成冷缝。
同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣,坚决杜绝漏振死角,避免形成蜂窝麻面,以确保节点核心区混凝土的密实性和设计强度。
随之泵送浇筑楼面梁板的混凝土。
应重点控制高低强度等级混凝土的邻接面不能形成冷缝。
同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣。
商品混凝土配合比中,高强度等级混凝土的水泥用量偏多,水灰比、含砂率、坍落度偏大,梁板的混凝土采用二次振捣法,即在混凝土初凝前再振捣一次,增强高低强度等级混凝土交接面的密实性,减少收缩。
二、质量控制保证节点的质量,施工过程至关重要。
梁柱节点处不同强度等级混凝土分隔浇筑施工工法梁柱节点处不同强度等级混凝土分隔浇筑施工工法一、前言混凝土结构在建筑工程中得到了广泛应用,而梁柱节点是混凝土结构中一个特殊又重要的部位。
为了保证梁柱节点处的承载能力和结构的抗震性能,采用不同强度等级混凝土进行分隔浇筑是常见的施工工法。
本文将详细介绍关于梁柱节点处不同强度等级混凝土分隔浇筑施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点梁柱节点处不同强度等级混凝土分隔浇筑的特点是在节点处采用不同强度的混凝土进行施工,以保证节点处的承载能力和结构的整体受力性能。
这种工法可以有效提高整个结构的抗震性能和承载能力,同时也节约了建筑材料的使用。
三、适应范围梁柱节点处不同强度等级混凝土分隔浇筑适用于各类混凝土结构,特别是那些对承载能力和抗震性能要求较高的建筑物。
该工法可应用于住宅、商业建筑、桥梁以及工业厂房等需要保证结构安全和稳定的工程。
四、工艺原理梁柱节点处不同强度等级混凝土分隔浇筑的工艺原理主要是根据结构设计,在节点处采用不同强度等级的混凝土进行施工。
采取的技术措施包括在节点处设置混凝土分隔板,以避免不同混凝土之间的交叉渗透,从而保证节点处的承载能力和结构的抗震性能。
五、施工工艺施工工艺主要包括以下几个阶段:准备工作、混凝土浇筑、分隔板安装与拆除。
首先要进行节点处的准备工作,包括清理现场、搭建脚手架等。
然后进行不同强度等级混凝土的浇筑,按照设计要求和施工方案进行施工。
在浇筑前要先安装混凝土分隔板,然后进行浇筑。
待混凝土自然凝结硬化后,可以拆除混凝土分隔板。
六、劳动组织劳动组织应根据工程规模和施工要求进行合理安排。
包括分配施工人员、安排工作任务、确保工作进度等。
劳动组织的合理安排可以提高施工效率和质量。
七、机具设备对该工法所需的机具设备主要包括混凝土搅拌机、输送泵、浇注车、平板振动器等。
梁柱节点区的混凝土强度不同怎么施工在超高层建筑中,梁柱交叉点处的节点承受由梁板和墙柱传递来的轴心、弯矩、剪力的共同作用,受力状态复杂。
今天我们总结了梁柱节点区的信道混凝土施工要点,一起来看吧。
常见质量问题一般的混凝土梁、板、楼梯为C30。
柱墙的混凝土强度从地下的C60到地上的C50,C40(注:梁柱混凝土强度等级最高差达到30MPa)。
且当框架柱或墙混凝土等级高于梁板时,梁柱(或墙)节点处市场导向混凝土按以下原则处理:(1)凡柱(墙)混凝土强度等级高于梁板混凝土强度等级不超过5.0MPa者,梁柱节点的混凝土可随梁板一起浇筑;(2)当不符合上述规定前会,梁柱节点处的混凝土应按柱(墙)混凝土强度等级单独浇筑,且应在柱(墙)混凝土初凝前及时浇筑梁板混凝土,并加强振捣和修造。
由此可以看出,图纸屋檐给出的梁柱结点区混凝土的处理给出了要求,但是没有具体的实施办法。
施工工艺1.竖向构件技术水平和水平构件分开铺设施工在墙柱钢筋绑扎完毕,模板加固完毕后,赖草竖向构件同时浇筑。
预留钢筋浇筑完毕后再对梁板钢筋进行绑扎、浇筑。
这种施工工艺大幅降低了不同强度等级串之间的混凝土强度等级问题,让节点处混凝土强度降低的可能性降到最小。
这种施工工艺只是增加了施工缝的留置,产生的强度莫尔穆瓦龙县和变性能力能满足结构的安全性能要求。
2.竖向和水平构件同时开挖施工即在墙柱、梁板钢筋绑扎完毕,墙柱以及板面模板加固稳定后进行统一的混凝土浇筑施工。
这种施工工艺中,墙柱和梁板节点处混凝土的浇筑问题明显。
首先就是预拌混凝土在泵送过程中空气冷却的供应量和浇筑时间不易控制。
难题不同强度混凝土在泵送整个过程中的控制是个难题,施工过程中没法做到科技化,理想化的浇捣。
显现出来导致节点处混凝土出现串标号、夹芯节点等现象。
再者在施工整个过程中,为了施工的方便,施工队多采用梁柱节点随同楼面统一浇捣。
这种施工方式是自相矛盾的。
那么,除了上述常见操作外还有其他的处理方法吗?梁柱不同强度等级铸铁施工根据规范和图纸,在梁柱不同强度混凝土同时浇捣时,在梁距柱边或墙边50mm处设置钢丝网片,并用钢筋对其加固绑扎。
梁柱节点不同强度等级混凝土施工方案梁柱节点不同强度等级混凝土的施工1、工程概况:xxxxx,其中:地上建筑面积33333平方米、地下建筑面积6456平方米,建筑高度:99.5米。
框架柱、剪力墙混凝土强度等级为C50、C40、C35、C30 、C25;梁板混凝土凝土强度等级为C30、C25。
柱、墙头与梁板砼标号最大相差为20MPa。
2、施工顺序:在梁板砼施工前,按会审纪要中结施57条柱、墙与梁板砼标号大于5 MPa时,柱头墙头混凝土浇捣作法。
如下图:同柱墙标号用双层钢丝网用双层钢丝网0.5m0.5m30⑴安装框架梁内铁丝网后,在铁丝网后插Φ16的钢筋为铁丝网的骨架。
⑵把柱、墙头中的卫生杂质等清理干净,洒水湿润。
⑶节点处的混凝土实行“先高后低”的浇捣原则:先用塔吊吊斗或混凝土泵输送柱头、墙头的砼标号等级的混凝土浇捣到位,浇捣砼按有关规范规定中的程序进行,分层振捣密实。
⑷待浇捣完成后,依据当天施工的气温、光照来判定抽取铁丝网后面Φ16钢筋的时间,在抽取铁丝网的骨架前,柱、墙头收面做平,一般情况下,不超过4小时。
春季、秋季在2~3小时、冬季在2.5~3.5小时、夏季在1.5~2小时抽取铁丝网后的Φ16骨架。
立即浇捣梁板的砼,在浇捣梁板砼过程中,要特别注意振动器的振幅与振动棒的点距,要快插慢拔,在梁板与柱、墙头的接合处尽量避免平板振动器的走动,用人工搓平。
3、施工过程注意事项:⑴在铁丝网骨架抽取后严禁在上面踩压。
⑵梁板在浇捣时,严禁在已浇捣的柱、墙头进行使用振动棒重振。
⑶严禁用平板振动器振平已浇捣的柱、墙头与梁板接槎处。
⑷不准在已浇捣的柱、墙头处,堆放材料、机械。
⑸加强混凝土的养护,特别柱、墙头的标号较高,在浇捣过程中应先考虑用湿润法进行先期养护。
4、施工过程中的安全事项。
⑴进入施工现场必须遵守安全生产各项规章制度。
⑵夜间进行混凝土工程施工时,要有本班组人员值班,施工照明充足,自我防护措施可靠,符合施工和安全要求。
土强度仅相差 5M P a或者梁板比柱的混凝土强度等级低 10—15M P a的情况下,梁柱交接节点可以与梁板一起浇筑。
梁柱交接节点若按照先结构柱后梁的顺序进行施工时,极易在交接节点处出现裂缝,虽然大部分属于不影响结构安全的微小裂缝,但是对于混凝土结构的外观和其耐久性都会产生不利的影响,我们首先对此种裂缝产生的原因进行分析:952018.07 |96 | CHINA HOUSING FACILITIES(1)梁柱交接节点混凝土强度等级相差大差异。
结构柱的混凝土强度等级高,使用的水的混凝土产生的较大差异的收缩变化,使得在交(2)因为结构柱混凝土的强度等级较高,束产生收缩,这样容易导致混凝土裂缝的发生。
(3)商品混凝土配合比中,高强度等级的导致高低强度等级的商品混凝土交界附近产生裂(4)在梁板结构中,下面的梁用于养护的均匀,从而产生混凝土裂缝。
通过以上的原因,在实际进行梁柱交接节点梁柱节点施工构造图如图1所示。
具体的控制① 要求混凝土生产企业根据实际情况优化凝土的水泥用量和用水量,可以适当的使用混凝② 在施工前,应有详尽可实施的施工方案捣施工,注意在结构柱顶端和梁底的施工交接捣施工。
③ 对于梁板的混凝土应进行多次振捣,特丝网的施工可以有效的避免裂缝的发生。
④ 严格控制商品混凝土拌合物的塌落度,度。
加强商品混凝土的养护,特别是梁,除了板可以用高压水枪对梁进行养护,并推迟梁侧模的结语在目前的高层建筑中,因为梁柱交接节点出振捣中会先进行强度较高部位的施工,这样就整体性造成一定的影响。
这就需要施工单位在用优化材料和施工工艺的手段对节点处的施工质图参考文献[1]王志华,范林忠.不平度对立方体试件抗压强度的影响[J].混凝土,2012(04):147.[2]吴刚.高层建筑混凝土梁柱节点设计及施工[J].浙江建筑,2006,23(9):31~32[3]周安.双向无粘结预应力井字梁施工[J].建筑施工,2015(04):52.施工技术。
梁柱节点不同强度等级混凝土的常见施工方法梁的砼强度等级为C25板的砼强度等级为C25柱的砼强度等级为C301、梁柱节点不同强度等级混凝土的常见施工方法1.1 不同等级混凝土邻接面的留设在钢筋混凝土结构中,高层建筑框架结构的梁柱节点比较复杂,由于荷载组合及内力计算的结果,要求同一层的竖向结构(柱、墙)混凝土强度等级高于水平结构(梁、板)的混凝土强度等级。
钢筋混凝土框架结构,水平施工缝通常留于柱脚,柱顶若要留水平施工缝则应留于梁底。
若同层的竖向构件和水平构件的混凝土同时浇捣,则柱顶不留施工缝。
1.2 梁柱不同强度等级混凝土分别浇捣的施工根据高层建筑多数使用商品混凝土或现场搅拌站泵送浇捣的情况,梁柱节点核心区的混凝土浇捣方法为:如图1所示,不管柱顶留或不留施工缝,均应先用塔吊吊斗或混凝土泵输送柱等级的混凝土就位,分层振捣,在楼面梁板处留出45°斜面。
在混凝土初凝前,随之泵送浇筑楼面梁板的混凝土。
采用这种方法浇捣楼层柱、墙、梁、板混凝土时,应重点控制高低强度等级混凝土的邻接面不能形成冷缝,故宜在柱顶梁底处留设施工缝,以缩小节点核心区高强度等级混凝土浇捣时间,避免高低强度等级混凝土的邻接面形成冷缝。
同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣,杜绝漏振死角,对于钢筋确实过分密集的情况,应事先和设计单位联系采取适当的技术措施,确保节点核心区混凝土的密实性和设计强度。
2、梁柱节点随同楼面统一浇捣梁柱节点处不同强度等级混凝土采用分别浇捣的施工方法,给施工带来不便,且容易形成邻接面的冷缝,故当柱子混凝土强度等级高于梁板混凝土强度等级不超过二级时(10N/mm2) ,可考虑梁柱节点处的混凝土随同梁板一起浇捣。
但应当指出:此时,梁柱节点处的混凝土强度如果取用梁板的混凝土强度,会引起柱在竖向荷载作用下的承载力不足,以及地震作用下节点核心区的抗剪承载力不足,所以一般不应采用。
3、控制和消除梁柱节点处裂缝的具体措施3.1 产生梁柱节点不同混凝土强度等级处裂缝的原因根据我公司在宁波、杭州、上海等地高层建筑工程施工的实践,梁柱节点不同混凝土强度等级均按先柱后梁的次序浇捣,也曾发现少数楼层在梁柱节点处高低强度等级混凝土交界面附近出现微细裂缝。
梁柱节点不同强度等级混凝土的常见施工方法梁的砼强度等级为C25
板的砼强度等级为C25
柱的砼强度等级为C30
1、梁柱节点不同强度等级混凝土的常见施工方法
1.1 不同等级混凝土邻接面的留设
在钢筋混凝土结构中,高层建筑框架结构的梁柱节点比较复杂,由于荷载组合及内力计算的结果,要求同一层的竖向结构(柱、墙)混凝土强度等级高于水平结构(梁、板)的混凝土强度等级。
钢筋混凝土框架结构,水平施工缝通常留于柱脚,柱顶若要留水平施工缝则应留于梁底。
若同层的竖向构件和水平构件的混凝土同时浇捣,则柱顶不留施工缝。
1.2 梁柱不同强度等级混凝土分别浇捣的施工
根据高层建筑多数使用商品混凝土或现场搅拌站泵送浇捣的情况,梁柱节点核心区的混凝土浇捣方法为:如图1所示,不管柱顶留或不留施工缝,均应先用塔吊吊斗或混凝土泵输送柱等级的混凝土就位,分层振捣,在楼面梁板处留出45°斜面。
在混凝土初凝前,随之泵送浇筑楼面梁板的混凝土。
采用这种方法浇捣楼层柱、墙、梁、板混凝土时,应重点控制高低强度等级混凝土的邻接面不能形成冷缝,故宜在柱顶梁底处留设施工缝,以缩小节点核心区高强度等级混凝土浇捣时间,避免高低强度等级混凝土的邻接面形成冷缝。
同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣,杜绝漏振死角,对于钢筋确实过分密集的情况,应事先和设计单位联系采取适当的技术措施,确保节点核心区混凝土的密实性和设计强度。
2、梁柱节点随同楼面统一浇捣
梁柱节点处不同强度等级混凝土采用分别浇捣的施工方法,给施工带来不便,且容易形成邻接面的冷缝,故当柱子混凝土强度等级高于梁板混凝土强度等级不超过二级时(10N/mm2) ,可考虑梁柱节点处的混凝土随同梁板一起浇捣。
但应当指出:此时,梁柱节点处的混凝土强度如果取用梁板的混凝土强度,会引起柱在竖向荷载作用下的承载力不足,以及地震作用下节点核心区的抗剪承载力不足,所以一般不应采用。
3、控制和消除梁柱节点处裂缝的具体措施
3.1 产生梁柱节点不同混凝土强度等级处裂缝的原因
根据我公司在宁波、杭州、上海等地高层建筑工程施工的实践,梁柱节点不同混凝土强度等级均按先柱后梁的次序浇捣,也曾发现少数楼层在梁柱节点处高低强度等级混凝土交界面附近出现微细裂缝。
经现场察看和讨论分析认为,这些裂缝不是荷载作用下的结构裂缝,并不影响结构的安全使用。
虽然微裂在混凝土中是很难避免的,但是应从严要求,分析原因,采取有效措施,尽量控制和消除这类裂缝,进一步提高工程质量。
其具体原因是:
(1)梁柱节点处,混凝土的强度等级相差较大,(相差两个等级)时,不同强度等级的混凝土,其水泥用量、水灰比、用水量都不同,柱子体积大,水泥用量多,产生的水化热高,高低强度等级混凝土的收缩有差异,所以在其交界附近容易产生裂缝。
(2)柱子断面大,刚度大,梁的截面相对较小,受柱子的强大约束,梁混凝土的收缩受限制,也容易产生裂缝。
(3)商品混凝土配合比中,高强度等级混凝土的水泥用量偏多,水灰比、含砂率、坍落度偏大,也会导致高低强度等级混凝土交界附近产生裂缝。
(4)现浇梁板的梁在板下,上面保养的水被板充分吸收,而梁得不到充足的养护水分,造成梁的内外不均匀收缩,也容易导致梁的两侧面产生裂缝。
(5)有的梁侧面水平方向的构造钢筋太少,对梁的抗收缩裂缝不利。
3.2 防止梁柱节点处裂缝的措施
根据上述原因分析,采取改进的具体措施如下:
(1)要求混凝土搅拌厂调整配合比设计,在满足强度等级及可泵性的条件下,对柱子混凝土,减少水泥用量、减少含砂率、增加石子含量、减少坍落度、减少用水量,并对粉煤灰和外加剂的用量也需作相应的调整。
(2)节点处的混凝土实行“先高后低”的浇捣原则,即先浇高强度等级混凝土,后浇低强度等级混凝土,严格控制在先浇柱混凝土初凝前继续浇捣梁板的混凝土,事先作好技术交底和准备工作。
(3)梁板的混凝土采用二次振捣法,即在混凝土初凝前再振捣一次,增强高低强度等级混凝土交接面的密实性,减少收缩。
(4)在产生裂缝相对较多的梁的侧面,增加水平构造钢筋,提高梁的抗裂性。
(5)严格控制混凝土拌合物的坍落度,节点核心区柱子部位混凝土采用塔吊输送,以期降低坍落度。
在现场,对每车混凝土都应进行坍落度检测。
(6)加强混凝土的养护,特别是梁,除了板面浇水外,还应在板下梁侧浇水,在满堂承重脚手架未拆除之前,可以用高压水枪对梁进行浇水养护,并推迟梁侧模的拆模时间。
4、结语
高层建筑的框架结构节点处,经常会出现柱混凝土强度等级比同一层梁板高的情况,通常的施工方法是先浇节点处混凝土强度等级高的核心部分,然后于初凝前再浇梁板混凝土。
只要采取的针对性措施到位,并精心施工,梁柱节点高
低强度等级混凝土交界处附近的裂缝完全可以得到避免。
