梁柱节点混凝土标号不一样处理办法
- 格式:wps
- 大小:467.00 KB
- 文档页数:4

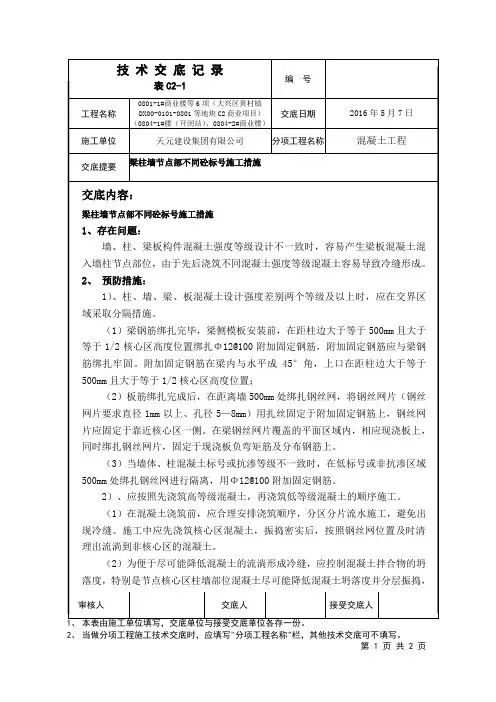

剪力墙、柱混凝土标号不同时的施工隔断措施1.工程概况11.设计概况设计上部轴压力太大,地下室外墙柱混凝土强度必须按C60设计才能满足轴压比规范限值;而外墙短向长度为64m、相邻柱间墙体长度为8m,如混凝土标号同柱C60,则很容易由于收缩徐变产生开裂,因此外墙混凝土在满足受力要求前提下设计为较低标号C30。
12工程难点地下室层高为・2层4.3m.-1层4.5m o由于相连竖向构件(墙、柱)混凝土标号不同,并且需同时浇筑中间不留竖向施工缝;因此地下室主体施工的难点在于合理解决地下室外墙、柱混凝土之间隔离,确保低标号构件混凝土不进入高标号混凝土构件,并且尽量减少高标号混凝土进入低标号混凝土构件造成的浪费。
2 .解决方案的选定2.1. 方案对比及可行性分析针对这一施工难点,项目部会同劳务公司召开专题会议。
会议上大家各抒己见,主要有两种方案:一、按常规梁柱节点处理措施,用钢丝(板)网在墙柱接茬部位沿柱外侧挂一道竖向钢丝(板)网用以分隔墙柱不同混凝土;二、在浇筑混凝土之前在柱主筋外侧沿墙宽方向插入6mD50钢管,待两侧混凝土浇筑后、初凝前将钢管取出;分析:方案一钢丝(板)网用绑扎丝固定于柱筋上,但由于其约束力较弱且普通钢丝(板)网强度太低,混凝土自上而下浇筑至墙根部冲击力太大,钢丝(板)网无法阻挡倾倒混凝土时的巨大冲击力,在混凝土浇筑时会一冲即溃,故不可取。
方案二理想状态下,在混凝土浇筑前将D50钢管沿剪力墙竖向截面紧密排列自上而下插至墙根部,先浇筑混凝土标号较高的柱至Im左右后,浇筑临侧剪力墙0.8m左右,在初凝前将钢管上移至混凝土上表面,依次循环上述操作即可达设计要求。
但实际操作中存在以下问题:墙柱节点部位钢筋过密、穿墙螺杆、剪力墙拉钩以及钢筋端部弯钩等的影响,400mm、500mm厚剪力墙最多能在同一竖向截面处插入3根D50钢管,墙体两侧混凝土保护层处以及竖向钢管之间都会存在4~5cm的缝隙;在这种情况下钢管无法阻挡混凝土,先浇筑的柱内混凝土会沿墙体两侧及中间转隙大量流入剪力墙内,起不到分隔墙柱混凝土的目的。
梁柱节点标号不一致混凝土浇筑施工方案在混凝土结构施工中,梁柱节点的标号不一致可能导致严重的施工质量问题。
因此,制定一份合理的混凝土浇筑施工方案对于避免潜在的施工风险至关重要。
本文将重点探讨在梁柱节点标号不一致情况下的混凝土浇筑施工方案。
一、问题描述在建筑工程中,梁柱节点的标号通常用来表示建筑结构中各个构件的连接关系。
如果梁柱节点的标号不一致,会给混凝土浇筑工作带来困难和不确定性,可能导致结构强度不足、裂缝产生等问题。
二、问题影响梁柱节点标号不一致可能带来以下影响:1.结构强度不足:混凝土浇筑时,梁柱节点的标号不一致会导致连接性能不完善,从而影响整体结构的强度。
2.裂缝产生:施工中由于梁柱节点标号不一致而导致的误差,容易引发混凝土结构的裂缝问题,进而影响建筑结构的使用寿命。
3.工程延期:需要调整梁柱节点标号不一致的施工方案,可能导致工程进度延误,增加工程施工成本。
三、解决方案要有效解决梁柱节点标号不一致的混凝土浇筑问题,可以采取以下施工方案:1.严格对照设计图纸:深入了解设计图纸中的梁柱节点标号信息,确保施工过程中按照设计要求进行浇筑。
2.加强沟通协调:在施工前期,与设计、监理等相关部门加强沟通协调,明确梁柱节点标号的准确性,避免出现混乱。
3.现场复核标号:在混凝土浇筑前,现场进行梁柱节点标号的复核,要确保与设计意图一致,避免出现混淆。
4.调整施工顺序:如果发现梁柱节点标号存在不一致情况,及时调整施工顺序,合理安排施工流程,防止误差扩大。
四、总结梁柱节点标号不一致可能会给混凝土浇筑工作带来严重问题,因此建立合理的施工方案至关重要。
通过加强对设计图纸的了解、加强沟通协调、现场复核标号以及调整施工顺序等措施,可以有效解决梁柱节点标号不一致的混凝土浇筑问题,确保施工质量和工程进度的顺利进行。
只有严格执行施工方案,方能确保混凝土结构的安全性和可靠性。
以上提出的混凝土浇筑施工方案,将对梁柱节点标号不一致问题的解决提供一定参考,希望能在实际工程施工中起到一定的指导作用。
梁柱节点不同标号混凝土控制要点下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!梁柱节点是混凝土结构中至关重要的组成部分,它承载着整个结构的重要荷载并传递力量,因此其设计与控制显得尤为重要。

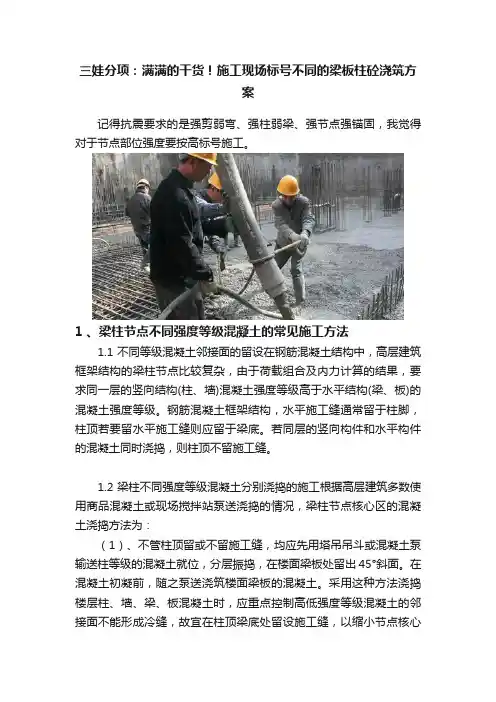

三娃分项:满满的干货!施工现场标号不同的梁板柱砼浇筑方案记得抗震要求的是强剪弱弯、强柱弱梁、强节点强锚固,我觉得对于节点部位强度要按高标号施工。
1 、梁柱节点不同强度等级混凝土的常见施工方法1.1不同等级混凝土邻接面的留设在钢筋混凝土结构中,高层建筑框架结构的梁柱节点比较复杂,由于荷载组合及内力计算的结果,要求同一层的竖向结构(柱、墙)混凝土强度等级高于水平结构(梁、板)的混凝土强度等级。
钢筋混凝土框架结构,水平施工缝通常留于柱脚,柱顶若要留水平施工缝则应留于梁底。
若同层的竖向构件和水平构件的混凝土同时浇捣,则柱顶不留施工缝。
1.2 梁柱不同强度等级混凝土分别浇捣的施工根据高层建筑多数使用商品混凝土或现场搅拌站泵送浇捣的情况,梁柱节点核心区的混凝土浇捣方法为:(1)、不管柱顶留或不留施工缝,均应先用塔吊吊斗或混凝土泵输送柱等级的混凝土就位,分层振捣,在楼面梁板处留出45°斜面。
在混凝土初凝前,随之泵送浇筑楼面梁板的混凝土。
采用这种方法浇捣楼层柱、墙、梁、板混凝土时,应重点控制高低强度等级混凝土的邻接面不能形成冷缝,故宜在柱顶梁底处留设施工缝,以缩小节点核心区高强度等级混凝土浇捣时间,避免高低强度等级混凝土的邻接面形成冷缝。
同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣,杜绝漏振死角,对于钢筋确实过分密集的情况,应事先和设计单位联系采取适当的技术措施,确保节点核心区混凝土的密实性和设计强度。
(2)、梁柱节点随同楼面统一浇捣梁柱节点处不同强度等级混凝土采用分别浇捣的施工方法,给施工带来不便,且容易形成邻接面的冷缝,故当柱子混凝土强度等级高于梁板混凝土强度等级不超过二级时(10N/mm2) ,可考虑梁柱节点处的混凝土随同梁板一起浇捣。
但应当指出:此时,梁柱节点处的混凝土强度如果取用梁板的混凝土强度,会引起柱在竖向荷载作用下的承载力不足,以及地震作用下节点核心区的抗剪承载力不足,所以一般不应采用。

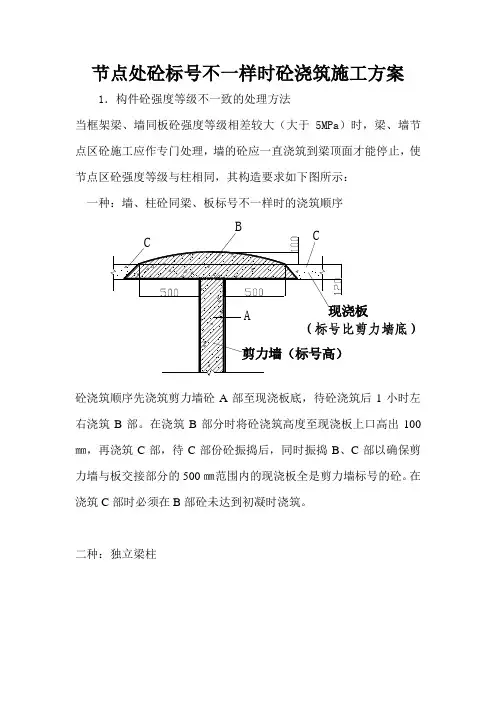

节点处砼标号不一样时砼浇筑施工方案1.构件砼强度等级不一致的处理方法当框架梁、墙同板砼强度等级相差较大(大于5MPa )时,梁、墙节点区砼施工应作专门处理,墙的砼应一直浇筑到梁顶面才能停止,使节点区砼强度等级与柱相同,其构造要求如下图所示: 一种:墙、柱砼同梁、板标号不一样时的浇筑顺序 A 剪力墙(标号高)CBC 现浇板砼浇筑顺序先浇筑剪力墙砼A 部至现浇板底,待砼浇筑后1小时左右浇筑B 部。
在浇筑B 部分时将砼浇筑高度至现浇板上口高出100㎜,再浇筑C 部,待C 部份砼振捣后,同时振捣B 、C 部以确保剪力墙与板交接部分的500㎜范围内的现浇板全是剪力墙标号的砼。
在浇筑C 部时必须在B 部砼未达到初凝时浇筑。
二种:独立梁柱柱平面图梁板A 柱梁、柱砼分界线用密模钢丝网BC立面图梁砼浇筑顺序同剪力墙浇筑顺序,只是把剪力墙改为柱2.浇筑前应先办理好砼浇灌许可证,在充分准备和检查后方可进行浇筑,如砼用量过大,为保证砼浇筑的连续性,必须昼夜施工时,必须先办理好夜间施工许可证。
3.砼浇筑前,应对模板、支架、钢筋、预埋件、预留洞等进行细致检查并作好自检和工序交接记录。
钢筋上的泥土、油污、模板内的垃圾杂物应清除干净,木模板应浇水湿润,缝隙应堵严。
4.混凝土自高处倾落时,其自由倾落度不宜超过3m,当高度超过3m时,应设串筒下料,以防止砼产生分层、离析。
5.砼应分段分层进行浇筑,分层厚度梁、墙、柱为500mm,框架节点核心区为150mm。
6.砼必须连续浇灌,以保证结构良好的整体性。
如必须间歇时,间歇时间不得超过有关规定,即砼强度等级小于C30即为180分钟,大于C30时为150分钟(掺有外加剂时应根据试验结果确定),砼浇筑后应用机械振捣密实。
7.砼浇筑施工时,设专人在路口指挥车辆进出,确保砼浇筑的连续性。
8.砼采用机械振捣,振捣时要做到“快插慢拔”,振捣过程中应将振动棒上下抽动,以使上下振动均匀,振捣至砼表面呈水平不再显著下沉,不再出现气泡、表面泛浆为止。
记得抗震要求的是强剪弱弯,强柱弱梁,强节点强锚固.我觉得对于节点部位强度要按高标号施工.一篇论文,供参考.1 梁柱节点不同强度等级混凝土的常见施工方法1.1 不同等级混凝土邻接面的留设在钢筋混凝土结构中,高层建筑框架结构的梁柱节点比较复杂,由于荷载组合及内力计算的结果,要求同一层的竖向结构(柱、墙)混凝土强度等级高于水平结构(梁、板)的混凝土强度等级。
钢筋混凝土框架结构,水平施工缝通常留于柱脚,柱顶若要留水平施工缝则应留于梁底。
若同层的竖向构件和水平构件的混凝土同时浇捣,则柱顶不留施工缝。
1.2 梁柱不同强度等级混凝土分别浇捣的施工根据高层建筑多数使用商品混凝土或现场搅拌站泵送浇捣的情况,梁柱节点核心区的混凝土浇捣方法为:1.不管柱顶留或不留施工缝,均应先用塔吊吊斗或混凝土泵输送柱等级的混凝土就位,分层振捣,在楼面梁板处留出45°斜面。
在混凝土初凝前,随之泵送浇筑楼面梁板的混凝土。
采用这种方法浇捣楼层柱、墙、梁、板混凝土时,应重点控制高低强度等级混凝土的邻接面不能形成冷缝,故宜在柱顶梁底处留设施工缝,以缩小节点核心区高强度等级混凝土浇捣时间,避免高低强度等级混凝土的邻接面形成冷缝。
同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣,杜绝漏振死角,对于钢筋确实过分密集的情况,应事先和设计单位联系采取适当的技术措施,确保节点核心区混凝土的密实性和设计强度。
2 梁柱节点随同楼面统一浇捣梁柱节点处不同强度等级混凝土采用分别浇捣的施工方法,给施工带来不便,且容易形成邻接面的冷缝,故当柱子混凝土强度等级高于梁板混凝土强度等级不超过二级时(10N/mm2) ,可考虑梁柱节点处的混凝土随同梁板一起浇捣。
但应当指出:此时,梁柱节点处的混凝土强度如果取用梁板的混凝土强度,会引起柱在竖向荷载作用下的承载力不足,以及地震作用下节点核心区的抗剪承载力不足,所以一般不应采用。
3 控制和消除梁柱节点处裂缝的具体措施 3.1产生梁柱节点不同混凝土强度等级处裂缝的原因根据我公司在宁波、杭州、上海等地高层建筑工程施工的实践,梁柱节点不同混凝土强度等级均按先柱后梁的次序浇捣,也曾发现少数楼层在梁柱节点处高低强度等级混凝土交界面附近出现微细裂缝。
梁柱节点不同标号混凝土做法我跟你说啊,梁柱节点不同标号混凝土做法这事儿,我一开始做的时候那叫一个混乱啊。
我最早想的特别简单,就觉得直接按照各自的标号往对应的梁柱里浇筑不就得了呗。
结果啊,可不行。
因为梁柱节点这个地方,它既要考虑到柱的高标号混凝土,又不能让梁的低标号混凝土对整个结构有啥不好的影响。
我第一次做的时候,没有对节点做任何特殊处理,等混凝土凝固之后,发现虽然外观上好像没太大问题,但是从结构上来说,可能抗剪能力啥的就会有风险。
后来我就知道了,这个节点是必须特殊对待的。
我试过一种做法,就是先浇筑柱的高标号混凝土。
就像倒水一样啊,你得小心翼翼地让这个高标号的混凝土先充满梁柱节点这个区域。
这时候你要注意速度不能太快,如果太快了,那高标号混凝土就容易冲到梁的范围里去,这样就乱套了。
而且我在浇筑的时候,还得不停地用振捣棒振捣,这个振捣可不能随便来。
得像给蛋糕涂奶油一样,均匀地振捣,保证混凝土密实。
然后在这个高标号混凝土初凝之前,就得开始浇筑梁的低标号混凝土了。
我刚开始老掌握不好这个初凝的时间,有时候早了,两种混凝土就混到一起了,有时候晚了,施工就不连续了,贼麻烦。
还有呢,有的时候柱和梁的尺寸比较特殊的时候,我就有些不确定到底要在节点那儿预留多少位置来先浇筑高标号混凝土。
这时候就只能根据以往的经验,大概做个估算。
不过我觉得要是能有个更准确的计算方法就好了。
对了,施工的时候天气也有影响。
要是天特别热的时候,混凝土干得快,初凝时间就不好把握。
像之前有个夏天的工程,我就得多注意给混凝土覆盖保湿,尽量去准确控制这个初凝时间。
我觉得啊,在做梁柱节点不同标号混凝土的时候,一定要有耐心,多注意细节,特别是像高标号和低标号混凝土交接的地方,一定要处理好。
不是有句话吗,细节决定成败,这个事儿上体现得特别明显。
要是能多模拟几次施工过程,了解清楚柱梁尺寸啊、混凝土特性啊这些再去施工的话,会顺利很多的。
梁柱节点不同标号混凝土浇筑施工工法一、前言梁柱节点不同标号混凝土浇筑施工工法是一种广泛应用于建筑工程中的施工技术。
该工法通过采用不同标号的混凝土进行梁柱节点的浇筑,能够满足结构的强度要求,提高工程的施工效率和质量,减少施工周期和成本。
本文将对该工法的工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例等方面进行详细介绍。
二、工法特点梁柱节点不同标号混凝土浇筑施工工法的主要特点如下:1. 在节点处采用不同标号的混凝土进行浇筑,以满足节点部位的强度要求。
2. 通过在节点部位使用不同标号的混凝土,可以降低混凝土的用量和成本。
3. 该工法可以减少施工过程中的节点加固措施,简化施工工艺,提高施工效率。
4. 通过合理设计混凝土配比和施工工艺,能够确保节点部位的施工质量和工程的整体稳定性。
三、适应范围梁柱节点不同标号混凝土浇筑施工工法适用于各类建筑工程,尤其适用于多层和高层建筑结构中的梁柱节点处。
该工法适用于不同类型的梁柱节点,如悬臂节点、交叉节点、框架节点等。
四、工艺原理1.施工工法与实际工程之间的联系:梁柱节点不同标号混凝土浇筑施工工法是基于梁柱节点的结构强度需求和施工工艺的要求,结合混凝土浇筑施工的实际情况而设计的。
2.采取的技术措施:根据节点部位的强度要求,设计合理的混凝土配比,使用不同标号的混凝土进行浇筑。
在施工过程中,通过合理控制浇筑速度、振捣密实、防止温度裂缝等措施,确保浇筑质量和节点部位的稳定性。
五、施工工艺梁柱节点不同标号混凝土浇筑施工工法的具体施工工艺如下:1.节点处的准备工作:清理节点部位的杂物和灰尘,将节点部位的模板安装好。
2.混凝土配制:根据设计要求和节点部位的强度需求,将不同标号的混凝土进行配制。
3.混凝土浇筑:根据施工计划,将不同标号的混凝土逐层浇筑至节点部位,并进行振捣密实,保证浇筑质量。
4.养护处理:节点浇筑完成后,对混凝土进行适当的养护处理,以保证混凝土的强度和稳定性。
梁柱节点标号不一致混凝土浇筑施工方案混凝土浇筑施工是建筑工程中非常重要的一项工作,其中梁柱节点的施工方案更是关乎整个结构的稳定性和安全性。
然而,在实际施工过程中,往往会出现梁柱节点标号不一致的情况,这对后续的施工工作产生了一定的困扰。
梁柱节点标号不一致主要是指设计图纸和实际情况存在差异,在浇筑施工过程中,需要对节点进行标记,以便后续施工的精确对接。
节点标号不一致会导致施工人员在浇筑混凝土时无法准确地辨认出节点位置,从而导致浇筑位置错位,影响梁柱节点的整体稳定性。
因此,我们需要制定一套施工方案来解决这个问题。
首先,在施工前,需要对设计图纸进行仔细审查,确保设计图纸中的梁柱节点标记与实际情况一致。
如果发现节点标号存在错误或者不一致的情况,及时向设计单位反馈,要求进行修正。
同时,与施工方案编制单位和监理单位进行沟通,明确施工方案的要求和节点标号的准确性。
其次,在施工前,需要进行现场勘察,确保实际施工情况与设计图纸一致。
特别是在节点位置不明显或者存在标记错误的情况下,可以采用人工测量和绘制节点坐标图的方式,以便明确每个节点的具体位置和编号。
通过这种方式,可以避免因设计图纸与实际情况不符导致的节点标号不一致问题。
接下来,针对梁柱节点标号不一致的问题,可以采用以下几种施工方案来解决:1.核准施工方案:施工单位可以根据实际情况编制一套节点标号准确的施工方案,提交给设计单位和监理单位审批。
在获得核准后,按照核准的施工方案进行浇筑施工。
2.临时修改标号:在梁柱节点标号不一致的情况下,施工单位可暂时调整节点的编号,以便在浇筑混凝土时能够准确识别节点位置。
但需要特别注意,在临时修改标号后,必须对修改后的标号进行记录和归档,以便后续施工和维护。
并在施工完成后,及时将节点标号恢复到设计图纸上的原始标号。
综上所述,针对梁柱节点标号不一致的混凝土浇筑施工问题,我们可以通过审查设计图纸、现场勘察和修复标号等方法来解决。
只有保证节点标号的准确性和一致性,才能确保梁柱节点的施工质量和结构的稳定性,为建筑工程的安全运营提供可靠保障。
目录一、编制依据 (1)二、工程概况 (1)三、混凝土强度等级设计及施工要求: (1)四、处理措施 (3)五、安全文明施工 (3)一、编制依据1、《混凝土结构工程施工质量验收规范》(GB50204—2015)2、《建筑工程施工质量验收统一标准》(GB50300—2013)3、《砼结构设计规范》(GB50010-2015)4、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(16G101—1)5、本项目设计图纸及相关规范和标准6、施工组织设计二、工程概况本工程共计5栋单体,总建筑面积为42223.06㎡。
结构设计使用年限为50年,抗震设防烈度为7度。
14#、15#、20#、21#楼结构抗震等级为三级,地下室抗震等级为二级,13#楼抗震等级为二级。
地下室防水等级为二级,屋面防水等级为1级。
采用1.5厚单面反应高分子防水卷材。
三、混凝土强度等级设计及施工要求:墙柱混凝土标号为C50,C45,C40,C35,C30,C25、梁板砼标号为C30、C25 根据施工组织设计,本项目实行柱与梁板砼分开浇筑,先浇筑墙柱,后浇筑梁板,当墙柱混凝土强度等级相差不高于梁板混凝土一个等级(相差不大于5MPa)时,梁柱节点处混凝土可随梁板砼强度等级浇筑;当墙柱混凝土强度等级相差高于梁板砼强度一个等级(相差大于5MPa)时,梁柱节点处混凝土应按墙柱混凝土强度等级浇筑。
墙柱高于梁板等级混凝土浇筑范围见下表。
当墙柱混凝土强度等级高于梁板一个等级(相差大于5MPa)时,也可通过在梁柱节点区加插短筋,节点区砼强度等级同梁板的砼强度等级浇筑,短筋的布置应对称均匀,加插短筋构造做法见详图,施工措施如下图:四、处理措施根据规范规定在梁柱节点不同砼交界区域采取分隔措施。
分隔位置应在低强度等级的结构梁中,且距柱边不应小于500mm和二分之一的柱宽;采用钢丝网片进行分隔,钢丝网背面用¢14钢筋固定,固定钢筋的间距为双向@150mm。
混凝土浇筑时,先按柱标号浇筑分隔范围内的柱梁节点混凝土至梁板顶部标高处,再进行梁板标号混凝土的浇筑。
梁柱混凝土标号不同的浇筑方法梁柱混凝土的标号不同,浇筑方法也会有所区别。
一般来说,常用的梁柱混凝土标号为C25、C30、C35等。
1. C25标号的梁柱混凝土浇筑方法:a. 在开始浇筑前,先进行模板的安装和调整,确保模板的准确度和稳定性。
b. 在模板安装好后,进行钢筋的绑扎,根据设计图纸和相关要求进行布置,并确保钢筋的位置和间距准确。
c. 在钢筋绑扎完毕后,开始进行混凝土的搅拌和运输。
搅拌过程中要注意水灰比、搅拌时间和搅拌均匀度。
d. 将混凝土倒入模板内,并使用振捣器进行振捣,保证混凝土的密实性和均匀性。
e. 浇筑完成后,进行初期养护,包括遮阳、喷水、覆盖等措施,以防止混凝土过早干燥和开裂。
2. C30标号的梁柱混凝土浇筑方法:a. 与C25标号相比,C30标号的混凝土需要更高的强度,因此可以适当增加混凝土的配合比,如水泥用量、砂石比例等。
b. 在混凝土搅拌和运输过程中,要更加注意控制搅拌时间和搅拌均匀度,以确保混凝土的强度和均匀性。
c. 浇筑完成后的初期养护措施也要相应加强,以确保混凝土的早期强度发展和防止开裂。
3. C35标号的梁柱混凝土浇筑方法:a. 与前面两个标号相比,C35标号的混凝土需要更高的强度和稳定性,因此在混凝土配合比的设计和控制上要更加严格。
b. 混凝土搅拌和运输的过程中,要更加注重搅拌时间、搅拌均匀度和混凝土的密实性,以确保混凝土的强度和稳定性。
c. 初期养护措施也要更加细致,保持湿润和避免日晒和风侵。
需要注意的是,以上浇筑方法只是一般性的建议,在具体项目中要根据设计要求、现场条件和施工经验等进行具体调整和安排。
同时,还要严格按照相关标准和规范进行施工,以确保梁柱混凝土的质量和使用性能。
梁板墙柱节点处不同强度混凝土同步浇筑技巧全套在现浇混凝土框架结构高层建筑中,为满足抗震设防的要求,通常采用"强柱弱梁”、“强剪弱弯”、"强节点、强锚固”的设计原则,柱和剪力墙的混凝土强度等级往往要高于梁和板的混凝土强度等级,且随着建筑高度的增加,两者的混凝土强度等级差距越来越大。
节点混凝土强度等级不同的情况往往会给施工带来诸多的不便,如果解决处理不当,则会降低节点混凝土强度,影响结构受力。
本文所示工程采用同步浇筑工艺,在节点处梁、板钢筋绑扎时,在距离柱或剪力墙边500mm处垂直布设密目钢丝网片进行分隔,同步施工节点处不同强度等级混凝土。
实践证明,通过该方法浇筑的节点混凝土强度满足要求,无明显裂缝、冷缝,并且具有安全性和经济性良好的效果。
本工程设计混凝土强度等级为:梁板混凝土等级均为C30;墙柱混凝土等级C40-C55。
较大截面的梁尺寸为500*1800、500*2400等,梁板、墙柱节点最深处达2.4米,节点处混凝土等级最高相差5个等级。
梁柱节点处不同标号混凝土浇筑的一般做法因梁截面尺寸较大,梁柱混凝土等级相差大,如采用一般做法很难达到设计要求,因此采用同步浇筑的施工工法,以保证梁柱节点处混凝土无冷缝裂缝,强度满足设计要求。
同步浇筑方案采用钢板网(简易收口网)垂直栏设在节点处,距高强度等级混凝土的墙柱边500mm处,高低不同强度等级混凝土同步浇筑。
实施要点1.高低强度等级混凝土进行有效的分隔。
2.控制高低强度等级混凝土初终凝时■间一致。
3.高低强度等级混凝土同步浇筑的施工组织、混凝土供应及输送。
实施对策高低强度等级混凝土分隔在地下室顶板结构层梁、板底模支好,梁板钢筋绑扎好后,进行技术交底后实施,在离柱墙边500mm处栏设网孔为5-8mm的钢丝网,钢丝直径0.5-0.9mm(简易收口网),用22号铁丝绑扎牢固。
在梁部位直接绑扎在梁箍筋上,箍筋钢度不够的用双箍筋或用圆12钢筋加强;在板部位钢丝网直接绑在板上下层筋上、板较厚的根据板厚及上下层筋直径、上下保护层厚度用园12钢筋焊成框,中间间隔200焊一根横挡,然后将钢丝网绑扎在钢筋框上栏设在板上下钢筋之间。
梁柱节点混凝土标号不一致浇筑专项施工措施编制:审核:审批:福建省来宝建设工程有限公司目录一、编制依据 (2)二、工程概况 (2)三、混凝土强度等级设计要求 (2)四、处理措施 (3)五、安全文明施工: (4)梁柱节点混凝土标号不一致浇筑专项施工措施一、编制依据:1、建筑地基基础工程施工质量验收规范GB50202-20022、混凝土结构工程施工质量验收规范GB50204-20023、升龙城2号院施工图纸及相关规范二、工程概况:本工程结构形式为剪力墙结构,属于一类高层住宅建筑。
总建筑面积19651㎡,其中地下部分建筑面积3640㎡,地上部分建筑面积16011㎡。
1#楼建筑层数为地下二层,地上三十四层,建筑高度99.40m ;2#楼建筑层数为地下二层,地上34层,建筑高度99.40m ;建筑耐火等级地下部分和地上部分均为一级,抗震设防烈度为7度。
三、混凝土强度等级设计要求:地下室、1#、2#、3#、4#、5#楼垫层为C15;筏板及楼梯、条形基础、独立基础均采用防水混凝土C35 ;抗渗等级P8。
其1#、2#、3#、4#、5#楼主楼墙柱为c45,梁板C35;-5.5以下抗渗等级P8,-5.5~-0.050为P6。
地下室裙房部分基础顶~-0.05区间墙柱为c40,梁板为c35。
地上部分1#、2#、3#、4#、5#楼-0.05~13.40墙柱为c45,梁板及楼梯为c35;13.40~27.65墙柱为c40,梁板及楼梯为c30,27.65~56.15墙柱为c35,梁板及楼梯为c30,56.15以上墙柱梁板及楼梯均为C30。
地上部分裙房-0.050m以上墙柱、梁板、楼梯全部为C30。
四、处理措施钢丝网背面用¢14钢筋固定,固定钢筋的间距为100mm。
混凝土浇筑时,墙柱混凝土浇筑至梁板顶部标高处,在进行顶板混凝土的浇筑。
梁柱节点处的混凝土实行“先高后低”的浇捣原则,即先浇高强度等级混凝土,后浇低强度等级混凝土,严格控制在先浇柱混凝土初凝前继续浇捣梁板的混凝土,事先作好技术交底和准备工作。
在施工中遇到板与梁柱混凝土标号不一致,请问各位采取什么措施??1、如果梁柱强度只差一个标号,可以梁板和柱头一起浇筑。
2、如果相差两个及以上强度等级,需要在与柱头相连得梁上用钢丝网拦好,拦截位置在梁上,离柱头有一定距离,先浇筑柱头,后浇筑梁板,注意为了保证施工质量,一定要保证柱头混凝土质量,必要时,可以向跺浇筑些梁柱节点混凝土。
1 梁柱节点不同强度等级混凝土的常见施工方法1.1 不同等级混凝土邻接面的留设在钢筋混凝土结构中,高层建筑框架结构的梁柱节点比较复杂,由于荷载组合及内力计算的结果,要求同一层的竖向结构(柱、墙)混凝土强度等级高于水平结构(梁、板)的混凝土强度等级。
钢筋混凝土框架结构,水平施工缝通常留于柱脚,柱顶若要留水平施工缝则应留于梁底。
若同层的竖向构件和水平构件的混凝土同时浇捣,则柱顶不留施工缝。
1.2 梁柱不同强度等级混凝土分别浇捣的施工根据高层建筑多数使用商品混凝土或现场搅拌站泵送浇捣的情况,柱节点核心区的混凝土浇捣方法为:不管柱顶留或不留施工缝,均应先用塔吊吊斗或混凝土泵输送柱等级的混凝土就位,分层振捣,在楼面梁板处留出45°斜面。
在混凝土初凝前,随之泵送浇筑楼面梁板的混凝土。
采用这种方法浇捣楼层柱、墙、梁、板混凝土时,应重点控制高低强度等级混凝土的邻接面不能形成冷缝,故宜在柱顶梁底处留设施工缝,以缩小节点核心区高强度等级混凝土浇捣时间,避免高低强度等级混凝土邻接面形成冷缝。
同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣,杜绝漏振死角,对于钢筋确实过分密集的情况,应事先和设计单位联系采取适当的技术措施,确保节点核心区混凝土的密实性和设计强度。
2 梁柱节点随同楼面统一浇捣梁柱节点处不同强度等级混凝土采用分别浇捣的施工方法,给施工带来不便,且容易形成邻接面的冷缝,故当柱子混凝土强度等级高于梁板混凝土强度等级不超过二级时(10N/mm2) ,可考虑梁柱节点处的混凝土随同梁板一起浇捣。
在施工中遇到板与梁柱混凝土标号不一致,请问各位采取什么措施??1、如果梁柱强度只差一个标号,可以梁板和柱头一起浇筑。
2、如果相差两个及以上强度等级,需要在与柱头相连得梁上用钢丝网拦好,拦截位置在梁上,离柱头有一定距离,先浇筑柱头,后浇筑梁板,注意为了保证施工质量,一定要保证柱头混凝土质量,必要时,可以向跺浇筑些梁柱节点混凝土。
1 梁柱节点不同强度等级混凝土的常见施工方法1.1 不同等级混凝土邻接面的留设在钢筋混凝土结构中,高层建筑框架结构的梁柱节点比较复杂,由于荷载组合及内力计算的结果,要求同一层的竖向结构(柱、墙)混凝土强度等级高于水平结构(梁、板)的混凝土强度等级。
钢筋混凝土框架结构,水平施工缝通常留于柱脚,柱顶若要留水平施工缝则应留于梁底。
若同层的竖向构件和水平构件的混凝土同时浇捣,则柱顶不留施工缝。
1.2 梁柱不同强度等级混凝土分别浇捣的施工根据高层建筑多数使用商品混凝土或现场搅拌站泵送浇捣的情况,柱节点核心区的混凝土浇捣方法为:不管柱顶留或不留施工缝,均应先用塔吊吊斗或混凝土泵输送柱等级的混凝土就位,分层振捣,在楼面梁板处留出45°斜面。
在混凝土初凝前,随之泵送浇筑楼面梁板的混凝土。
采用这种方法浇捣楼层柱、墙、梁、板混凝土时,应重点控制高低强度等级混凝土的邻接面不能形成冷缝,故宜在柱顶梁底处留设施工缝,以缩小节点核心区高强度等级混凝土浇捣时间,避免高低强度等级混凝土邻接面形成冷缝。
同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣,杜绝漏振死角,对于钢筋确实过分密集的情况,应事先和设计单位联系采取适当的技术措施,确保节点核心区混凝土的密实性和设计强度。
2 梁柱节点随同楼面统一浇捣梁柱节点处不同强度等级混凝土采用分别浇捣的施工方法,给施工带来不便,且容易形成邻接面的冷缝,故当柱子混凝土强度等级高于梁板混凝土强度等级不超过二级时(10N/mm2) ,可考虑梁柱节点处的混凝土随同梁板一起浇捣。
案例二十--某项目梁、柱节点标号不同某工程为十四层办公楼,框架-核心筒结构,混凝土标号较多,地下二层至四层柱有C45、C50,五层至十一层柱标号为C40、C45,十二层至顶为C30,现浇板、梁、核心筒为C30,在施工至十层时,检查发现一至五层的局部柱混凝土颜色明显有色差,即梁柱交接位置的柱混凝土颜色和其以下段颜色不同,这就预示同一根柱混凝土标号可能不同,相关主管部门要求结构施工立即停止,对发现的问题进行检测试验,施工单位随即进行了回弹检查,发现这些柱下部混凝土强度满足要求,顶部混凝土强度比设计强度稍低,进行普查后,同设计院联系,进行验算,能满足结构安全要求,同时对这些柱进行取芯试压,强度均达到设计要求,在向主管部门汇报检测结果得到同意复工后才重新开始施工,在这次事件中,施工单位付出相当多的人、财、物,同严重影响了施工进度,也对自身形象造成了不利影响。
对梁柱节点处不同等级混凝土施工在《混凝土结构工程质量验收规范》GB50204-2002中有明确要求:1、结构混凝土的强度等级必须符合设计要求;2、梁柱混凝土等级相差2个及以上时,必须采取隔离措施。
本工程混凝土强度等级较多,很容易出现施工混乱,造成以上出现的情况,根据工程实际情况和我们施工的经验,进行具体的分析。
一、在施工前未编制合理的施工方案或方案不详细。
在实际施工过程中,我们往往更多的依靠经验对生产进行口头的指导,认为施工方案特别是专项施工方案只是技术资料,不能够指导具体的施工生产任务,这是因为往往编制施工方案的人都是刚刚毕业的学生,缺乏现场施工经验,方案大多生搬硬套别人的,没根据工程实际情况进行修改,好多都对不上号,其实越是复杂的难度大的现场施工,就应该编制尽可能详细的方案,就像本例中,必须编制施工方案,几个要点一定要俱到:1、施工前施工、质量、技术要会审图纸,对各部位混凝土标号进行汇总分析,做成表格,做到什么部位用什么材料能熟悉于心。
2、混凝土浇筑前,如果柱子有多种混凝土标号,要对柱子进行标记,最好用小木板挂在柱筋上并写明混凝土标号;其次,在梁柱节点处要要用快易收口钢网进行隔离,一般离柱边500mm处,牢固可靠;浇筑混凝土时,要先浇筑柱,而且还要放料人对每车混凝土的等级放料前通知浇筑人员,施工人员要有经验,对泵送混凝土当混凝土等级不同时且交叉施工时,泵管中低等级混凝土要全泵完后才能泵口伸入高等级混凝土构件中,防止混用;施工现场监督人员要仔细监督,防止混用错用;合理安排浇筑顺序,防止梁柱交界处冷缝。
梁板与柱墙混凝土强度等级不同的处理措施
一、解决措施:
对于不同标号混凝土,可采用先浇捣柱墙砼及柱梁节点砼,再浇捣梁板砼。
柱墙模板支设完毕后,待整个楼面具备浇捣条件时,先浇捣柱梁及节点高强度等级砼,再浇筑梁板低等级砼。
在浇筑过程中,应根据现场实际,调整高标号砼运输奏。
在该处砼初凝之前,梁板泵送砼随后跟上,将其覆盖连接,避免砼产生“冷缝”,影响砼施工质量。
(见下图方案一)。
第一次浇捣砼第二次浇捣砼
二、质量保证措施:
依据本工程特点:剪力墙、柱混凝土强度等级与梁板强度等级不一致,为了杜绝低标号混凝土浇灌入高标号构件,因此视现场实际情况采取如下施工措施。
1、砼浇筑前,要求对施工班组进行详细的技术交底,明确各砼构件的标号、浇筑顺序、浇筑方法以及节点处理。
2、施工时采用对讲机联系,更换砼标号要提前通知,项目部安排两名管理人员值班。
3、为了杜绝低标号混凝土灌入高标号构件,现场采用专用钢丝网将不同标号的构件事先隔开,见附图。
4、浇筑砼时,先浇筑四周剪力墙和柱,待竖向构件浇筑结束后再浇筑水平构件。
5、在浇筑过程中,派专人盯在现场看护,以防钢丝网位移、变形,如有发现类似,立即修复。
6、砼振捣时,做到快插、慢拔。
振捣间距不大于300mm,对梁、柱、墙相交部位振捣时要注意振捣密实,振捣以不在显著下降,不在出现气泡,表面泛出灰浆为准。
同时,梁、柱的浇筑厚度应控制好。
浇筑厚度不宜太高,否则振捣极易不实。
梁柱接头混凝土标号不同时的做法
一、规程文件:
在《高层建筑混凝土结构技术规程》(JGJ3-2002)中,有关框架梁柱节点区混凝土的设计和浇注有以下的条文内容及条文说明:
1.当柱混凝土设计强度高于梁、楼板的设计强度时,应对梁柱节点混凝土施工采取有效措施(第13.5.7条);
2.高层建筑不同强度的梁、柱节点混凝土浇筑需要有关单位具体协商解决(条文说明);
3.抗震设计时,一、二级框架的节点核心区应按本规程附录C进行抗震验算;三、四级框架节点以及各抗震等级的顶层端节点核心区,可不进行抗震验算(第6.2.7条)。
4.凡是梁柱节点之混凝土强度低于柱混凝土强度较多者,皆必须仔细验算节点区的承载力,包括受剪、轴心受压、偏心受压等,并采取有效的构造措施(条文说明)。
二、常用做法建议:
首先请设计院进行变更,设计院一般会给出三种答复:
1.同意梁板柱标号统一,这样就给施工带来了极大的方便。
2.梁柱节点部位混凝土标号同梁板,梁底以下柱标号不变,这样施工也还是比较方便的。
3.不同意变更,维持原设计。
通常采用以下做法:
当梁柱混凝土强度等级不同时,在不同等级混凝土接缝处宜先浇注高标号混凝土,然后再浇注低标号混凝土,如必须同时浇注,应特别注意不应使低标号混凝土扩散到高标号混凝土的结构部位中去,以确保高强度混凝土质量。
梁柱接头处理方法有:
(1)在浇柱前,在梁柱节点增加插筋,数量规格图纸应标注,用梁砼标号。
(2)若不同等级混凝土浇注,将筛网(孔径5x5mm)固定在梁柱混凝土强度等级变化的界面上(即隔网施工法),先浇高标号混凝土,再浇低标号混凝土,梁柱节点处的混凝土强度与柱相同,并应由柱边向梁内延伸h/2(h为梁高),柱混凝土应与梁板墙混凝土很好的结合为整体。
(3)不同等级混凝土浇注时可用提板法施工,将薄板(钢楔或木楔)放置在柱梁混凝土强度变化接缝处(或向梁内延伸h/2放置),两侧混凝土同时浇注,边浇边提板,并通过振捣形成整体;
(4)先浇筑高标号混凝土,使其自然流淌初凝前浇筑低标号混凝土同时做好振捣。
三、有关图集参考
1.08G101-11 G101系列图集施工常见问题答疑图解p15
2.05SG109-3民用建筑工程设计常见问题分析及图示p50。
