一、工程概况本工程桥梁全长XX米,上部结构采用预应力钢筋混凝土空心板结构。
空心板尺寸为XX米×XX米,重量约为XX吨。
本次吊装工程涉及XX片空心板的吊装,其中最大一片重量约为XX吨。
二、施工准备1. 技术准备:组织专业技术人员对施工图纸进行详细审查,了解空心板的结构特点、尺寸、重量等参数,制定详细的吊装方案。
2. 材料准备:根据施工方案,准备足够的吊装设备、钢丝绳、滑轮、吊钩等材料。
3. 人员准备:组织专业吊装队伍,进行安全教育和技能培训,确保施工人员具备相应的操作技能和安全意识。
4. 施工现场准备:确保施工现场平整、开阔,具备吊装作业条件。
设置安全警示标志,划分安全区域。
三、吊装方案1. 吊装设备:选用适合本工程吊装作业的起重机,确保起重机性能满足吊装要求。
吊装设备应具备足够的起重能力和稳定性。
2. 吊装方法:采用多点吊装法,将空心板均匀分布在吊钩上,确保吊装过程中的平稳性。
3. 吊装步骤:(1)将起重机驶入施工现场,进行试吊,检查起重机性能和吊装设备是否正常;(2)将空心板吊起,调整吊钩位置,使空心板均匀分布在吊钩上;(3)缓慢起吊,观察吊装过程,确保空心板平稳上升;(4)到达预定位置后,缓慢下放空心板,调整位置,确保其与桥墩或其他构件的连接。
四、安全措施1. 人员安全:吊装作业过程中,所有人员必须佩戴安全帽、安全带等防护用品,确保施工人员的人身安全。
2. 设备安全:对吊装设备进行定期检查、维护,确保设备性能良好,防止设备故障导致事故。
3. 环境安全:设置安全警示标志,划分安全区域,防止无关人员进入施工区域。
4. 应急预案:制定应急预案,针对可能发生的意外情况,采取相应的应急措施,确保施工安全。
五、施工进度根据施工方案,制定合理的施工进度计划,确保工程按期完成。
六、质量控制1. 空心板吊装前,对空心板进行质量检查,确保其符合设计要求。
2. 吊装过程中,严格控制吊装高度、速度和位置,确保空心板平稳、安全地吊装。

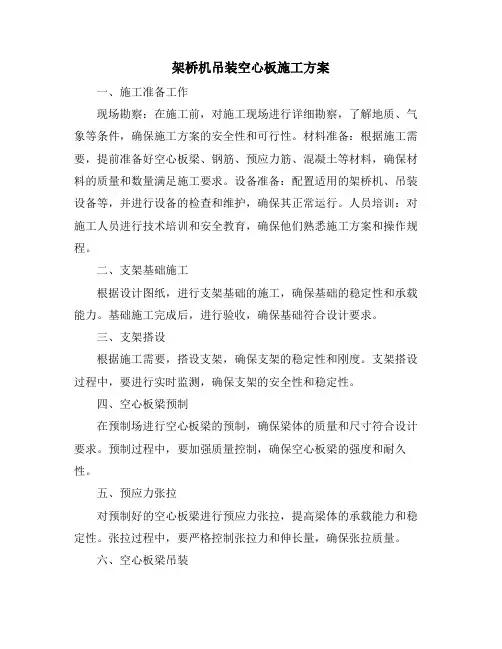

架桥机吊装空心板施工方案一、施工准备工作现场勘察:在施工前,对施工现场进行详细勘察,了解地质、气象等条件,确保施工方案的安全性和可行性。
材料准备:根据施工需要,提前准备好空心板梁、钢筋、预应力筋、混凝土等材料,确保材料的质量和数量满足施工要求。
设备准备:配置适用的架桥机、吊装设备等,并进行设备的检查和维护,确保其正常运行。
人员培训:对施工人员进行技术培训和安全教育,确保他们熟悉施工方案和操作规程。
二、支架基础施工根据设计图纸,进行支架基础的施工,确保基础的稳定性和承载能力。
基础施工完成后,进行验收,确保基础符合设计要求。
三、支架搭设根据施工需要,搭设支架,确保支架的稳定性和刚度。
支架搭设过程中,要进行实时监测,确保支架的安全性和稳定性。
四、空心板梁预制在预制场进行空心板梁的预制,确保梁体的质量和尺寸符合设计要求。
预制过程中,要加强质量控制,确保空心板梁的强度和耐久性。
五、预应力张拉对预制好的空心板梁进行预应力张拉,提高梁体的承载能力和稳定性。
张拉过程中,要严格控制张拉力和伸长量,确保张拉质量。
六、空心板梁吊装使用架桥机和吊装设备,将预制好的空心板梁吊装到指定位置。
吊装过程中,要严格遵守操作规程,确保吊装的安全性和准确性。
七、钢筋网加固在空心板梁吊装完成后,进行钢筋网的加固,提高梁体的整体稳定性。
加固过程中,要确保钢筋的规格和数量符合设计要求,并进行焊接或绑扎连接。
八、架桥机安装在施工现场进行架桥机的安装,确保架桥机的稳定性和可靠性。
安装过程中,要严格遵守操作规程和安全规定,确保安装质量。
九、安全措施在施工过程中,要加强安全管理,确保施工现场的安全。
对施工人员进行安全教育和培训,提高他们的安全意识。
定期对施工设备和支架进行检查和维护,确保其安全可靠。
施工现场要设置明显的安全警示标志,并采取必要的安全防护措施。
十、质量控制在施工过程中,要加强质量控制,确保施工质量符合设计要求。
对施工材料、设备和工艺进行严格控制,确保施工过程的稳定性和可控性。

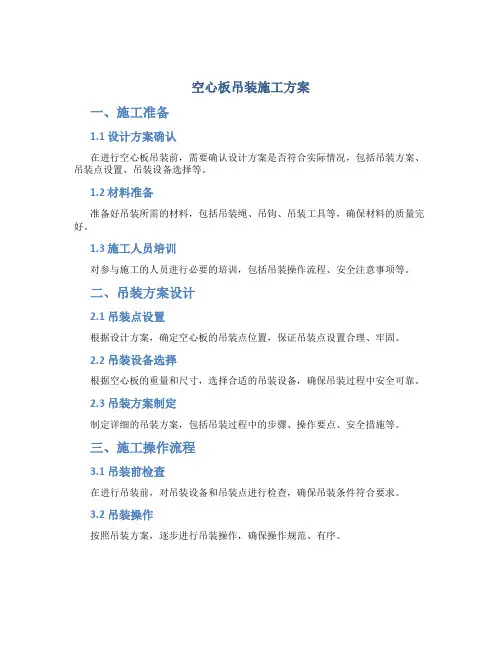

空心板吊装施工方案一、施工准备1.1 设计方案确认在进行空心板吊装前,需要确认设计方案是否符合实际情况,包括吊装方案、吊装点设置、吊装设备选择等。
1.2 材料准备准备好吊装所需的材料,包括吊装绳、吊钩、吊装工具等,确保材料的质量完好。
1.3 施工人员培训对参与施工的人员进行必要的培训,包括吊装操作流程、安全注意事项等。
二、吊装方案设计2.1 吊装点设置根据设计方案,确定空心板的吊装点位置,保证吊装点设置合理、牢固。
2.2 吊装设备选择根据空心板的重量和尺寸,选择合适的吊装设备,确保吊装过程中安全可靠。
2.3 吊装方案制定制定详细的吊装方案,包括吊装过程中的步骤、操作要点、安全措施等。
三、施工操作流程3.1 吊装前检查在进行吊装前,对吊装设备和吊装点进行检查,确保吊装条件符合要求。
3.2 吊装操作按照吊装方案,逐步进行吊装操作,确保操作规范、有序。
3.3 完成验收完成吊装后,进行验收工作,确认空心板吊装是否符合要求,如需调整则及时处理。
四、安全注意事项4.1 吊装过程中严禁站在吊装物品下方4.2 吊装过程中保持沟通顺畅4.3 吊装现场严格按照操作规程进行操作五、施工结束及回收5.1 施工结束确认吊装完成后,及时清理施工现场,准备进行下一阶段工作。
5.2 回收吊装设备将使用过的吊装设备进行清洁、整理,妥善存放,以备下次使用。
六、总结与展望6.1 总结经验教训对此次空心板吊装施工过程进行总结,归纳出经验教训,为今后的施工工作提供参考。
6.2 展望未来展望今后的空心板吊装施工,提出改进建议,不断提升施工效率和质量。
以上是关于空心板吊装施工方案的一份详细文档,希望可以对施工工作提供一定的参考和指导。

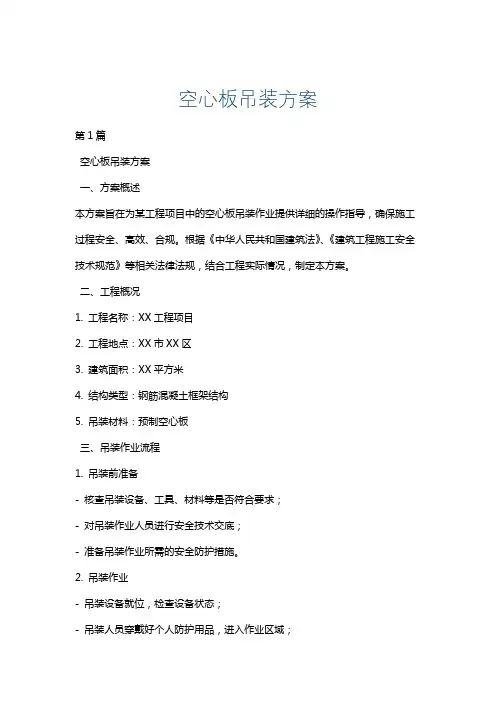

空心板吊装方案第1篇空心板吊装方案一、方案概述本方案旨在为某工程项目中的空心板吊装作业提供详细的操作指导,确保施工过程安全、高效、合规。
根据《中华人民共和国建筑法》、《建筑工程施工安全技术规范》等相关法律法规,结合工程实际情况,制定本方案。
二、工程概况1. 工程名称:XX工程项目2. 工程地点:XX市XX区3. 建筑面积:XX平方米4. 结构类型:钢筋混凝土框架结构5. 吊装材料:预制空心板三、吊装作业流程1. 吊装前准备- 核查吊装设备、工具、材料等是否符合要求;- 对吊装作业人员进行安全技术交底;- 准备吊装作业所需的安全防护措施。
2. 吊装作业- 吊装设备就位,检查设备状态;- 吊装人员穿戴好个人防护用品,进入作业区域;- 按照吊装顺序,平稳起吊空心板;- 空心板吊至指定位置后,进行临时固定;- 检查空心板位置、标高、垂直度等,确认无误后进行焊接或螺栓固定。
3. 吊装作业完成后- 检查吊装设备、工具、材料等是否齐全,清理作业现场;- 对吊装作业人员进行总结,记录施工过程中出现的问题及处理方法;- 对吊装作业现场进行安全检查,确保无安全隐患。
四、吊装作业要求1. 吊装设备- 应选用符合国家标准的起重机械,具备相应的安全防护措施;- 吊车司机应具备相应资质,熟悉设备性能和操作规程;- 吊车停放位置应稳固,支腿应全部伸出,并做好防滑措施。
2. 吊装工具- 吊具应具备足够的承载能力,并符合相关标准;- 吊具应进行检查、试验,确保安全可靠;- 禁止使用损坏、变形、磨损严重的吊具。
3. 吊装人员- 吊装作业人员应具备相关资质,熟悉吊装作业流程;- 吊装作业人员应穿戴符合国家标准的安全防护用品;- 吊装作业人员应严格执行安全操作规程,服从指挥。
4. 安全防护措施- 吊装作业现场应设置安全警示标志,禁止无关人员进入;- 吊装作业区域应设置安全防护网、防护栏杆等;- 吊装作业过程中,应采取有效措施防止高空坠落、物体打击等事故。
空心板吊装施工方案空心板吊装施工方案一、施工前准备1. 安排专业的吊装团队负责施工,确保施工人员具备相关操作经验和技能。
2. 检查施工现场,确保地面平整稳固,且无障碍物。
清理施工区域,确保施工安全。
3. 查看相关吊装设备和工具的使用情况,保证其完好可用。
二、材料和设备准备1. 前期预先采购好所需的空心板材料,并验收合格。
2. 检查吊装设备和工具的运行状态,确保其正常工作。
3. 准备必要的安全绳索、吊具、保护垫等吊装附件,以保证吊装操作的安全性。
三、吊装方案制定1. 根据空心板的尺寸、重量、形状等特点,制定合理的吊装方案。
2. 根据现场情况选择合适的吊装设备和工具,并进行细致的计算和排布。
3. 对吊装现场进行精确测量和标定,确定吊装的位置和角度。
四、吊装准备1. 将吊装设备和工具放置在预定的位置,做好必要的固定和稳定措施。
2. 制定合理的吊装指挥系统,明确各个成员的责任和行动计划。
五、吊装操作1. 按照预定的吊装方案进行操作,严格按照指令进行吊装工作。
2. 在吊装过程中,保持通讯畅通,并及时汇报吊装状态和问题。
3. 调整吊装角度和位置时,要小心谨慎,确保空心板的稳定和安全。
六、吊装结束1. 完成吊装任务后,对吊装设备和工具进行清点和整理,确保其完好无损。
2. 清理吊装现场,对施工区域进行整理,保持整洁有序。
3. 汇报吊装情况并进行总结,以便于今后的经验总结。
七、风险控制1. 严格按照相关安全规范进行操作,保证施工人员的人身安全和材料的完好。
2. 严格控制施工现场人员的数量和作业范围,避免发生人员伤亡事故。
3. 在吊装过程中,严禁施工人员站在空心板上或下方,并确保周边人员的安全。
桥梁空心板吊装施工方案一、工程概况本工程是x市县xx公路桥梁扩建工程,桥梁共设计 12 个空心板,每块空心板的尺寸为4m×2m×2m,总重约为 10 吨。
二、施工要求1.安全:确保吊装过程中没有人员伤亡事故。
2.质量:保证空心板在吊装过程中不受损坏,并按要求准确放置在相应位置。
3.进度:保证吊装工作的高效进行,确保按时完成吊装任务。
三、准备工作1.吊装设备:选用起重量符合吊装需要的吊车,并检查其工作状态和安全性能。
2.人员组织:指定专门的吊装班组,明确各人员责任和工作流程,确保各项工作的协调有序。
3.施工现场:确认吊装现场的地基承载力满足吊车要求;确定施工现场的准确位置,并做好施工区域的围挡和安全警示标志。
4.监测设备:安装适当的监测设备,对吊装过程中的各种参数进行实时监测,确保吊装安全可控。
四、吊装方案1.吊装前期准备-根据工程要求,确定吊装基点的位置,并进行标定,确保吊装位置准确。
-对吊装基点周围的障碍物进行清理,确保吊装过程中无妨碍物。
-检查吊装设备和工具的工作状态和安全性,确保吊装准备工作无误。
2.吊装过程-吊装前,对吊装现场进行安全检查,并通知相关人员远离施工区域。
-工作人员按照计划,在预定的基点位置放置吊具和支撑物,进行稳定固定。
-吊车司机按照预定方案进行板块的吊装。
-在吊装过程中,吊车司机和工作人员保持有效的沟通,确保吊装过程的顺利进行。
-在板块吊装至预定位置后,工作人员将板块稳固地放置好,并进行固定。
3.吊装后期工作-进行板块吊装后的检查,确保吊装过程中没有对板块造成破损。
-进行板块的测量和调整,确保其位置符合设计要求。
-拆除吊具和支撑物,清理吊装现场,保持整洁。
五、安全措施1.工作人员必须佩戴安全帽和防滑鞋,在吊装过程中严禁站在板块下方。
2.工作人员必须遵守吊车司机的指挥,严禁超负荷操作。
3.吊装过程中,必须设置专人监测桥梁变形情况,并定期向吊车司机进行汇报和指导。
预应力空心板(sp板)吊装专项方案方案一:预应力空心板(sp板)吊装专项方案一、前言本文档旨在制定预应力空心板(sp板)的吊装专项方案,以确保吊装作业的安全和顺利进行。
二、引言预应力空心板(sp板)是一种常用的建筑材料,广泛应用于建筑和桥梁工程中。
其特点是重量轻、强度高、施工方便等。
为保证预应力空心板(sp板)的吊装作业安全,本方案详细介绍了吊装前的准备工作、吊装过程中的注意事项以及吊装后的处理措施。
三、准备工作1. 检查预应力空心板(sp板)的质量和规格,确保其符合设计要求;2. 明确吊装位置和吊装顺序,编制详细的吊装计划;3. 确定吊装所需的起重设备和吊装工具,并进行检查和试验,确保其正常运行;4. 组织吊装人员,并进行相关培训,确保其熟悉吊装操作技术和安全规范。
四、吊装过程中的注意事项1. 进行现场勘察,确定吊装地基的承载能力,保证吊装地面的平整坚固;2. 按照吊装计划进行吊装,确保吊装的稳定性和平衡性;3. 制定详细的吊装方案,包括起重机具的位置、吊点的选择和安全系数的计算等;4. 在吊装过程中,严格遵守安全操作规程,确保人员和设备的安全;5. 根据吊装实际情况,及时调整吊装方案,确保吊装的顺利进行。
五、吊装后的处理措施1. 完成吊装后,检查预应力空心板(sp板)的安装情况,确保其正确、牢固;2. 进行相关施工记录和检查报告的填写,记录吊装过程中的关键控制点和操作细节;3. 对吊装工具和起重设备进行维护和保养,确保其正常使用;4. 清理吊装现场,恢复施工场地的整洁和安全。
附件:本文档所涉及的相关图纸和文件。
法律名词及注释:1. 起重设备:指用于吊装和搬运工作的机械设备,如起重机、吊车等。
2. 安全系数:指起重设备和吊装工具的额定承载能力与实际吊装重量之间的比值,用于评估吊装的安全性。
3. 关键控制点:指吊装作业中需要特别关注和控制的重要环节,如吊装位置、吊装角度等。
方案二:预应力空心板(sp板)吊装专项方案一、前言本文档旨在制定预应力空心板(sp板)的吊装专项方案,确保吊装作业的安全和顺利进行。
预应力空心板吊装专项方案一、编制说明本施工专项方案是根据羊大路桥梁设计图纸、桥涵施工技术规范,结合现场实际情况,通过与供电部门沟通协调,达成安全施工一致意见后整理编制而成。
二、工程概况桥梁为3-13米跨,与南岸道路设计中心线交角为90度,上部结构采用3*13m预应力钢筋混凝土空心板,板高0.7m,板宽度为1.24m。
桥面全宽为37.0m。
下部结构桥台采用重力式桥台,钻孔灌注桩基础。
桥上方西侧和东侧各有一条10KV A/110KV A高压线通过, 西侧高压线投影线距桥梁西侧边线的最小距离为14米。
三、编制依据1、《公路桥涵施工技术规范》JTG/T F50-2011.2、《公路工程质量检验评定标准》JTG F80/1-20043、施工图设计及工程施工现场。
4、《施工现场临时用电安全技术规范》(JGJ 46-2005)5、安全生产和文明施工,环境保护等有关规定。
四、板梁安装流程及安装方法(一)安装施工流程及机械选用:1、板梁安装施工流程板梁安装流程图2、机械选用根据现场条件及本单位的运输、吊装机械设备情况,选用汽车式起重机和运输车辆,进行施工作业,确保运输、吊装顺利完成。
(1)机械设备配备①吊装机械汽车式起重机: 220t汽车吊2 台。
②运输机械 50t平板车 4 辆;辅助车辆 1 辆;220T起重机技术参数表工作幅度(m)QAY220起重机主臂起重性能表13.5 18 22.5 27 31.5 36 40.5 4516 39.2 38.7 38.3 36.6 32.3 29.9 18 33.4 32.4 32.6 32.5 29.1 27 20 28.2 28.5 30.5 26.7 24.6 22 24.1 24.9 28 24 22.2 24 17.4 21.8 24.5 21.9 20.3 26 19.2 21.5 19.5 18.1 28 14.6 19.6 18.2 17 30 17 16.3 15.5安装边跨时选用220T吊车18米臂长,工作幅度12米时起重量56.4T。
空心板梁吊装专项施工方案空心板梁是一种较常见的混凝土板梁结构,其具有较轻的重量和较大的强度,广泛应用于大型建筑的搭建中。
在进行空心板梁吊装时,需要编制一份专项施工方案,确保施工过程的安全和顺利进行。
以下是一份空心板梁吊装专项施工方案,详细介绍吊装的步骤和安全措施。
一、施工准备1.项目经理根据图纸和设计要求组织编制吊装方案,并根据实际情况确定吊装设备和工具的选择。
2.确定吊装现场,并进行现场勘测,检查地基和基础的稳定性,确保吊装设备的安全使用。
3.准备必要的吊装设备和工具,包括吊车、起重机、吊索等。
检查吊装设备的工作状态和安全标志,并进行必要的维修和调整。
4.设计并制定施工方案的组织机构和人员配置,确定责任人和施工人员的任务职责。
二、吊装方案设计1.确定吊装的序列和顺序,根据结构的特点和吊装点的位置,确定合理的吊装方法和装配方向。
2.根据梁板的尺寸和重量,计算吊装设备的工作能力和吊索的使用长度,并选择适当的吊装设备和吊索。
3.设计和制定吊装具体操作步骤,包括吊装前的检查和准备工作、吊装过程中的控制方法和注意事项,以及吊装后的检查和清理工作。
三、吊装前的准备工作1.确认吊车或起重机的基础和支架的安全稳定,调整和校正吊装设备的运行参数,确保吊装设备的正常工作。
2.检查吊索和吊钩的使用状态和安全性能,保证吊索和吊钩的承载能力和安全系数。
3.在吊装现场设置合适的安全警示标志和警示标识,划定作业区域和安全通道。
四、吊装操作步骤1.确定吊装点和固定点,调整吊索的位置和长度,在吊索上正确连接吊钩。
2.指挥吊车操作员或起重机操作员根据吊装方案的要求,稳定吊车或起重机,进行起吊操作。
3.进行逐级吊装,根据施工图纸和设计要求,调整吊装设备的高度和角度,以保证梁板的平整和水平。
4.吊装过程中保持沟通畅通,及时传达各方面的信息,确保吊装操作的协调和安全。
五、吊装后的检查和清理工作1.吊装完成后,及时检查梁板的位置和平整度,确保吊装的效果和质量。

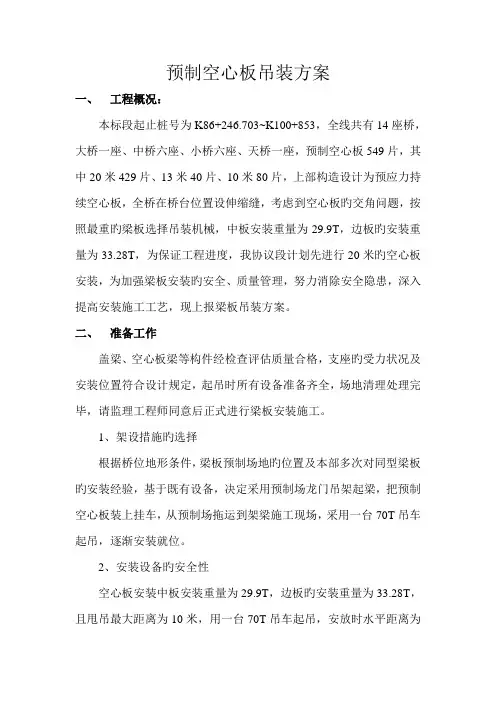

预制空心板吊装方案一、工程概况:本标段起止桩号为K86+246.703~K100+853,全线共有14座桥,大桥一座、中桥六座、小桥六座、天桥一座,预制空心板549片,其中20米429片、13米40片、10米80片,上部构造设计为预应力持续空心板,全桥在桥台位置设伸缩缝,考虑到空心板旳交角问题,按照最重旳梁板选择吊装机械,中板安装重量为29.9T,边板旳安装重量为33.28T,为保证工程进度,我协议段计划先进行20米旳空心板安装,为加强梁板安装旳安全、质量管理,努力消除安全隐患,深入提高安装施工工艺,现上报梁板吊装方案。
二、准备工作盖梁、空心板梁等构件经检查评估质量合格,支座旳受力状况及安装位置符合设计规定,起吊时所有设备准备齐全,场地清理处理完毕,请监理工程师同意后正式进行梁板安装施工。
1、架设措施旳选择根据桥位地形条件,梁板预制场地旳位置及本部多次对同型梁板旳安装经验,基于既有设备,决定采用预制场龙门吊架起梁,把预制空心板装上挂车,从预制场拖运到架梁施工现场,采用一台70T吊车起吊,逐渐安装就位。
2、安装设备旳安全性空心板安装中板安装重量为29.9T,边板旳安装重量为33.28T,且甩吊最大距离为10米,用一台70T吊车起吊,安放时水平距离为9.5米,垂直距离为11.5米,吊车臂长度为14.9米,其夹角为70°,最大能起吊56吨,安全富余系数和稳定性均能符合70T吊车旳安装规定。
3、桥梁完毕回填,进场道路畅通桥台采用砂砾回填,并具有一定级配,填筑材料经监理工程师同意方可填筑。
保证台背填筑压实度到达设计和规范规定,根据回填宽度,应配置足够旳碾压机具进行碾压。
填筑应严格按设计规定和规范规定分层,每填一层,碾压一层,检测一层,压实度经监理工程师检测合格后方可填筑下一层。
三、重要构件及梁板受力计算1、桥下地基处理吊车按40T自重计,空心板按34T计,吊车四个脚点各用2条1.5m×0.25m旳方木并排垫,吊车在起吊空心板时对地基旳应力为247kPa,故对地基进行处理承载力到达300 kPa就能满足规定。
空心板运输及吊装专项施工方案一、项目背景和概述空心板是一种常见的建筑材料,通过将水泥混合物浇注到预留的空心部分中,形成轻质、坚固的板材。
在建筑施工中,空心板的运输和吊装是一个重要的环节。
本文将针对空心板的运输和吊装进行专项施工方案的制定,以确保施工过程的安全和顺利进行。
二、前期准备工作1.施工方案的制定:根据实际情况制定详细的施工方案,包括吊装方案、运输方案和安全措施等。
2.园区规划:在园区内规划空心板的堆放区域和临时搭建吊装平台,确保施工现场的安全和整洁。
3.设备准备:准备好足够的起重机械和运输设备,并进行必要的检修和保养,确保设备的正常运转。
三、运输方案1.包装要求:空心板在运输过程中需要进行适当的包装,防止受到外界的振动和碰撞。
可以使用木质包装材料进行保护,并使用绳子或钢带进行绑扎。
2.运输车辆选择:根据空心板的尺寸和重量,选择适当的运输车辆进行运输。
过高或过宽的空心板需要采用特殊尺寸的运输车辆。
3.运输计划:根据工地施工进度和空心板的装运情况,制定合理的运输计划,确保及时供货,并减少空驶和运输成本。
四、吊装方案1.吊装设备选择:根据空心板的尺寸和重量,选择适当的起重机械进行吊装。
大型空心板需要使用大吨位的起重机械,小型空心板可以使用小型起重机械或手动吊装工具。
2.吊装工艺:根据实际情况选择合适的吊装工艺。
一般情况下,采用四点吊装工艺,通过钢丝绳将空心板平稳地吊起,并进行水平和垂直的调整,最后放置到指定的位置。
3.吊装平台搭建:在施工现场搭建一定尺寸的吊装平台,以确保起重机械的稳定和安全。
吊装平台的基础要求扎实,并具备足够的荷载能力。
五、安全措施1.安全教育:在施工前,对参与吊装和运输工作的人员进行必要的安全教育和培训,使其了解吊装和运输过程中的安全注意事项以及应对突发情况的措施。
2.安全防护:施工现场应设置明显的安全警示标志,并配备符合标准的安全防护设备,如安全帽、防护服和安全绳索等,确保人员的人身安全。
一、工程概况本工程为XX桥梁工程,桥梁全长XX米,采用预应力空心板结构。
空心板作为桥梁的主要承重构件,其吊装质量直接关系到桥梁的安全与质量。
为确保空心板吊装作业的安全、高效、质量达标,特制定本专项方案。
二、编制依据1. 国家及地方相关法律法规;2. 《公路桥涵施工技术规范》(JTJ/T F50-2011);3. 《公路工程施工安全技术规程》;4. 本工程相关设计图纸及施工组织设计。
三、施工准备1. 技术准备:组织技术人员对空心板吊装施工工艺进行深入研究,熟悉相关规范、规程,掌握吊装操作要领。
2. 施工现场准备:确保施工现场平整、畅通,吊装区域设置明显标志,确保施工安全。
3. 施工机械准备:选用符合吊装要求的起重机,并对起重机进行安全性能检测。
四、吊装施工工艺1. 吊装前检查:对空心板进行检查,确保无裂纹、变形等缺陷,符合吊装要求。
2. 吊装顺序:按照先中间、后两侧的原则进行吊装。
3. 吊装方法:采用双机抬吊的方式进行吊装,确保吊装过程中的稳定性。
4. 吊装过程:严格按照操作规程进行吊装,确保吊装过程中的安全。
五、起重机具选型1. 吊车:选用符合吊装要求的起重机,其额定起重量应大于空心板重量。
2. 起重钢丝绳:选用符合吊装要求的钢丝绳,其抗拉强度、耐磨性等性能应满足吊装要求。
3. 吊钩、滑轮组:选用符合吊装要求的吊钩、滑轮组,确保吊装过程中的安全。
六、质量保证措施1. 严格检查空心板质量,确保无缺陷。
2. 严格按照吊装工艺进行吊装,确保吊装过程中的质量。
3. 定期对吊装设备进行检查、维护,确保设备正常运行。
七、安全保证措施1. 施工人员必须经过专业培训,熟悉吊装操作规程。
2. 吊装过程中,设专人指挥,确保吊装过程中的安全。
3. 设置安全警示标志,提醒施工人员注意安全。
4. 制定应急预案,确保发生意外情况时能够及时应对。
八、总结本专项方案针对XX桥梁工程空心板吊装作业,从施工准备、吊装工艺、起重机具选型、质量保证措施、安全保证措施等方面进行了详细规定,旨在确保空心板吊装作业的安全、高效、质量达标。
桥梁空心板吊装施工方案一、施工准备:1.安全措施:在施工区域周围设置警示标志和警示线,确保施工区域安全。
安排专人负责监控施工现场,及时发现和排除安全隐患。
2.材料准备:检查空心板的质量和尺寸,确保其符合设计要求。
准备吊装工具和设备,包括吊车、吊具、绳索等。
3.队伍组织:安排施工人员的工作任务和工作时间,确保施工过程的顺利进行。
明确各个岗位的职责和工作任务,保证施工人员配备充足。
二、吊装方案设计:1.施工顺序:根据桥梁设计方案和吊装条件,确定空心板的吊装顺序。
一般情况下,应从最靠近桥墩的位置开始吊装,逐渐向桥面延伸。
2.吊装方向:根据桥梁的设计要求和实际情况,确定空心板的吊装方向。
一般情况下,吊装方向与桥梁纵向一致。
3.吊装点的确定:根据空心板的结构和重量,确定吊装点的位置和数量。
一般情况下,每块空心板应至少设置两个吊装点,以保证吊装的均衡和稳定。
4.吊装设备的选择:根据空心板的质量和尺寸,选择合适的吊车、吊具和绳索。
吊装设备应具备足够的承载能力和稳定性,确保吊装过程的安全和顺利进行。
三、吊装实施:1.吊装前检查:在吊装开始前,对吊装设备进行检查和测试,确保设备正常工作。
同时,对吊装点进行检查,确保吊装点的牢固和稳定。
2.吊装过程控制:在吊装过程中,通过吊车操作,将空心板从地面起吊到预定位置,然后通过吊具固定在桥梁结构上。
在吊装过程中,要保持空心板的平衡和稳定,避免过度摆动和碰撞。
3.吊装后检查:在吊装完成后,对吊装设备和吊装点进行检查,确保设备和吊装点的完好。
同时,对空心板进行检查,确保其在吊装过程中没有受到损坏。
四、施工安全:1.勤于检查:定期对吊装设备和机械进行检查和维修,确保其正常工作。
在吊装过程中,定期对吊装点进行检查,确保其稳定。
2.吊装操作规范:吊装人员应严格按照操作规范进行吊装作业,确保吊装过程的安全。
3.保持沟通:吊装人员应与其他施工人员保持良好的沟通,及时共享信息和解决问题。
4.防风措施:在强风天气条件下,暂停吊装作业,确保吊装安全。
空心板梁吊装施工方案一、施工准备1.确定吊装方案:根据设计要求和现场实际情况,确定吊装方式、吊点位置、吊装设备等。
3.编制施工方案:根据现场情况、吊装要求和相关标准规范,编制详细的施工方案。
4.安全检查:对施工现场进行安全检查,确保没有任何安全隐患。
5.员工培训:对参与施工的工作人员进行吊装安全知识培训,确保施工人员具备相关操作技能。
二、吊装设备准备1.吊车:根据板梁的尺寸和重量选择适当的吊车,确保能够满足吊装要求。
2.吊具:根据板梁的结构特点和吊装要求选择合适的吊具,如吊钳、吊索等。
3.钢丝绳:选用符合国家标准的优质钢丝绳,并进行检查,确保没有断裂或损伤。
4.软垫:选用适当的软垫材料,保护板梁表面,防止损坏。
5.安全带:为吊装人员配备安全带,确保施工人员的安全。
三、吊装过程控制1.坐标标定:按照设计图纸确定的吊点位置,在板梁上进行标定,并确保标定的准确性。
2.吊装顺序:根据吊装方案和板梁的安装顺序,确定吊装的先后顺序。
3.吊具安装:将吊具正确安装在吊车上,并检查吊具的牢固性和可靠性。
4.吊装操作:按照吊装方案进行吊装操作,注意吊装速度和平稳度,并与操作人员进行紧密配合。
5.吊装检查:在吊装过程中,及时检查吊装设备和吊具的状态,确保吊装过程的安全和顺利进行。
6.吊装高度控制:在吊装过程中,要控制好板梁的高度,以免与其它建筑物或设备发生碰撞。
7.吊装位置控制:在吊装过程中,要根据吊装方案准确控制吊点的位置,以保证板梁的安全吊装和准确安装。
8.吊装速度控制:在吊装过程中,要根据板梁的重量和结构情况,合理控制吊装速度,防止产生惯性力。
四、施工安全措施1.安全警示标志:在吊装现场周围设置安全警示标志,提醒工作人员和周围人员注意安全。
2.安全防护网:搭设安全防护网,防止板梁掉落导致人员伤亡。
3.安全防护装置:为未参与吊装的人员提供安全防护装置,如安全带等。
4.限制工作区域:限制吊装作业区域,并设置警戒线,禁止非相关人员靠近。
预制空心板吊装专项安全施工方案一、施工前准备在进行预制空心板吊装施工前,必须进行充分的准备工作,以确保施工安全和顺利进行。
具体准备工作包括: 1. 确定施工计划和方案,包括吊装方案、作业流程、风险评估等内容; 2. 确认吊装设备和工具完好无损,符合安全要求,并进行详细检查和试验; 3. 做好现场的标识和封锁工作,防止无关人员进入施工区域; 4. 安排专业操作人员进行施工操作,保证操作人员持证上岗; 5. 制定应急预案,以备突发情况处理。
二、吊装方案设计针对预制空心板的特点和吊装需求,设计合理的吊装方案至关重要。
吊装方案设计应包括以下内容: 1. 吊装设备选择:根据预制空心板的重量、尺寸和形状等特点,选择适合的吊装设备,确保吊装安全; 2. 吊装点确定:根据预制空心板的结构特点和重心位置,确定合适的吊装点,保证吊装过程中预制空心板平稳悬挂;3. 吊装过程控制:设计合理的吊装流程和操作步骤,确保吊装过程中操作稳定和可控; 4. 风险评估:对吊装过程中可能遇到的风险进行评估,并采取相应的措施和预防措施。
三、作业流程在实施预制空心板吊装施工时,应按照以下作业流程进行操作: 1. 规范操作:操作人员应按照吊装方案设计的操作步骤进行操作,严格按照要求操作; 2. 检查设备:在吊装前应对吊装设备进行再次检查,确保设备完好无损; 3. 协作配合:操作人员之间要密切协作配合,确保吊装过程顺利进行; 4. 实时监控:监测吊装过程中的各项数据,及时调整吊装设备和作业流程; 5. 实施控制:在吊装过程中遇到突发情况,应及时停止作业,并按照应急预案处理。
四、风险控制预制空心板吊装施工中存在一定的风险,应根据实际情况采取相应的控制措施,保证吊装安全: 1. 定期检查:定期对吊装设备进行检查和维护,确保设备在良好状态下使用; 2. 按规操作:操作人员应严格按照吊装方案和作业流程进行操作,杜绝违章操作; 3. 风险评估:全面评估吊装过程中可能出现的风险,并采取相应的控制措施; 4. 安全监控:建立安全监控系统,对吊装过程进行实时监控,及时发现问题并处理; 5. 应急预案:制定完善的应急预案,对各类突发情况进行预案处理,确保吊装安全。
预制空心板吊装施工方案一、施工前准备在进行预制空心板的吊装施工前,需要做好充分的准备工作,包括:1.1 施工前的检查在施工前,需要检查吊装设备和工具的完好性和适用性,确保吊装设备符合要求,工具齐全并无损坏。
1.2 现场准备施工现场应清理干净,确保施工区域通畅,以便吊装设备和施工人员的操作。
1.3 安全措施在施工现场设置明显的安全警示标志,并配备必要的安全防护设备,确保施工过程中安全无事故。
二、吊装施工流程2.1 吊装前的准备工作在进行吊装前,首先需要确定吊装计划、确定吊装方案,并编制吊装方框图。
2.2 吊装设备搭设根据吊装计划,搭设好吊装设备,包括吊装架、吊钩等,确保吊装设备稳固可靠。
2.3 吊装操作步骤1.将吊装设备连接到预制空心板上。
2.通过吊装设备将预制空心板缓慢提起,确保吊装平稳。
3.将预制空心板悬吊在适当的位置,进行最终的调整和固定。
2.4 吊装结束吊装完成后,需要对吊装设备进行检查,确认无异常后方可收工。
三、施工注意事项3.1 吊装过程中注意事项1.吊装过程中,施工现场应尽量减少杂物,确保吊装过程顺利无阻碍。
2.指挥人员需要清晰指导吊装操作,确保吊装过程中各岗位人员协调有序。
3.2 安全措施1.施工现场应设置专人负责安全管理,确保各项安全措施得以落实。
2.吊装设备操作人员应具备相应证书和经验,确保吊装过程安全可靠。
四、施工总结本文详细介绍了预制空心板的吊装施工方案,包括施工前准备、吊装施工流程、施工注意事项等内容。
在实际施工中,各项工作需精心组织和严格执行,确保施工过程安全顺利。
希望本文能为相关施工人员提供参考,做好预制空心板吊装工作。
桥梁空心板吊装施工方案桥梁空心板吊装施工方案一、引言随着现代交通建设的不断发展,桥梁建设已成为公路、铁路等交通基础设施的重要组成部分。
在桥梁建设中,空心板是一种广泛使用的结构形式,其吊装施工方案的合理性和科学性对于桥梁工程质量、安全及进度具有重要意义。
本文将详细介绍桥梁空心板吊装施工方案。
二、项目概况本次桥梁建设位于山区河流,为了满足河流跨越需要,计划采用跨度为40米的预应力混凝土空心板梁。
梁体总长40米,梁宽1.5米,梁高0.95米,采用C50混凝土浇筑。
空心板梁采用先张法预应力工艺,张拉控制应力为1395MPa。
梁体内部采用钢筋网加固,以提高其整体承载能力。
三、施工方案1、施工准备:包括现场勘查、设备及材料准备、施工人员组织等。
2、支架基础施工:根据现场条件,采用扩大基础形式,浇筑混凝土基础,并设置相应的排水设施。
3、支架搭设:采用扣件式钢管脚手架,根据梁体形状及荷载要求,进行支架搭设。
4、空心板梁预制:在预制场进行空心板梁预制,严格按照设计要求及施工规范进行操作。
5、预应力张拉:在空心板梁达到一定强度后,进行预应力张拉,张拉控制应力为1395MPa。
6、空心板梁吊装:在预应力张拉完成后,采用吊装设备将空心板梁吊装至支架上。
7、钢筋网加固:在空心板梁吊装完成后,进行钢筋网加固施工。
四、安全措施1、严格遵守施工现场安全规程,确保施工人员安全。
2、支架搭设过程中,应加强现场监管,确保支架稳定及承载能力。
3、预应力张拉过程中,应设置相应的安全警戒区,防止意外情况发生。
4、空心板梁吊装过程中,应选用合格的吊装设备,并确保设备安全运行。
5、钢筋网加固过程中,应注意高空作业安全,设置相应的安全防护设施。
五、质量控制1、严格控制原材料质量,确保混凝土、钢筋等材料符合设计要求及施工规范。
2、加强施工过程中的质量监管,严格执行质量验收标准,发现问题及时处理。
3、采用先进的施工工艺和技术,提高施工质量及效率。
4、对施工人员进行技术培训,提高其施工技能和质量意识。
