网络计划费用-工期优化
- 格式:doc
- 大小:474.00 KB
- 文档页数:7

第三章第五节网络计划的优化来源:考试大【考试大:助你将考试一网打尽】 2006/12/12网络计划的优化是指在一定约束条件下,按既定目标对网络计划进行不断改进,以寻求满意方案的过程。
网络计划的优化目标应按计划任务的需要和条件选定,包括工期目标、费用目标和资源目标。
根据优化目标的不同,网络计划的优化可分为工期优化、费用优化和资源优化三种。
一、工期优化所谓工期优化,是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足要求工期目标的过程。
(一)工期优化方法网络计划工期优化的基本方法是在不改变网络计划中各项工作之间逻辑关系的前提下,通过压缩关键工作的持续时间来达到优化目标。
在工期优化过程中,按照经济合理的原则,不能将关键工作压缩成非关键工作。
此外,当工期优化过程中出现多条关键线路时,必须将各条关键线路的总持续时间压缩相同数值;否则,不能有效地缩短工期。
网络计划的工期优化可按下列步骤进行:(1)确定初始网络计划的计算工期和关键线路。
(2)按要求工期计算应缩短的时间△T:△ (3—44)式中——网络计划的计算工期;——要求工期。
(3)选择应缩短持续时间的关键工作。
选择压缩对象时宜在关键工作中考虑下列因素:①缩短持续时间对质量和安全影响不大的工作;②有充足备用资源的工作;③缩短持续时间所需增加的费用最少的工作。
(4)将所选定的关键工作的持续时间压缩至最短,并重新确定计算工期和关键线路。
若被压缩的工作变成非关键工作,则应延长其持续时间,使之仍为关键工作。
(5)当计算工期仍超过要求工期时,则重复上述(2)~(4),直至计算工期满足要求工期或计算工期已不能再缩短为止。
(6)当所有关键工作的持续时间都已达到其能缩短的极限而寻求不到继续缩短工期的方案,但网络计划的计算工期仍不能满足要求工期时,应对网络计划的原技术方案、组织方案进行调整,或对要求工期重新审定。
注意:一般情况下,双代号网络计划图中箭线下方括号外数字为工作的正常持续时间,括号内数字为最短持续时间;箭线上方括号内数字为优选系数,该系数综合考虑质量、安全和费用增加情况而确定。
简述网络计划工期优化的步骤:工期简述步骤优化计划工期优化步骤顺序简述工期优化的步骤工期优化步骤是什么篇一:简述资源有限、工期最短的网络计划优化方法简述资源有限、工期最短的网络计划优化方法摘要:实践证明:采用网络计划技术,对于缩短工期,提高工效,降低成本,合理使用资源等方面,都能取得良好效果。
网络计划的资源优化有两类,一是“资源有限,工期最短”优化;二是“工期固定,资源均衡”优化,本文主要介绍第一类的优化方法。
1.引言项目在实施阶段有三个目标:一是高质量;二是不能超过投资总额;三是短工期。
项目的三大目标组成了一个完整的目标系统,三者之间的关系是相互制约、相互影响的。
比如,缩短工期往往会引起成本上升和质量下降;一个质量要求很高的项目在成本和工期上则不可能要求达到最优。
为适应大规模生产的发展和关系复杂的现代科学研究的需要,国内外陆续采用的以网络图为基础的计划管理新方法,即网络计划技术。
2.网络计划网络计划技术,也称网络分析法,它是在计划管理中通过网络图的形式,用来安排工程计划,控制施工进度和费用,使其达到预定目标的一种科学管理方法。
网络也是整个施工计划的模型。
其基本原理是:首先应用网络图的形式来表示计划中各项工作的先后顺序和相互关系;其次是通过计算找出计划中的关键工作和线路,在计划执行过程中进行有效的控制和监督,保证合理地使用人力、物力、财力来完成目标任务。
3.网络计划的优化3.1.含义网络计划的优化,就是根据编制计划的要求,在一定约束条件下,通过利用时差,不断改善计划方案,要求周期最短,费用最小,资源利用充分有效及切实可行的最优计划方案。
通过逐次优化,时差逐次减少,以至大部或全部消失。
然后根据优化的结果,最后做出决策。
网络计划优化工作是多方面的,有组织、技术方面,也有经济方面;有定性的,也有定量的。
例如:在资源基本保证的条件下,如何做到既保证工期又尽量节省资源:在资源有限条件下,如何尽量缩短工期:在工期不变的条件下,如何合理利用资源;在缩短工期的同时,如何保证成本最低等等,都属于网络计划优化的具体内容。
第七节网络计划工期优化工程网络图的优化,是在满足既定约束条件下,按某一目标通过不断改进网络计划寻求满意方案。
工期优化常用来考试。
工期优化就是压缩计算工期,以达到要求工期的目标,或在一定约束条件下使工期最短的优化过程。
工期优化一般通过压缩关键工作的持续时间来满足工期要求,但应注意,被压缩的关键工作在压缩完成后仍应为关键工作。
若优化过程中出现多条关键线路时,为使工期缩短,应将各关键线路持续时间压缩同一数值。
优化步骤如下。
①按标号法确定关键工作和关键线路,并求出计算工期。
②按要求工期计算应缩短的时间ΔT:ΔT=T c-T r式中:T c—计算工期;T r—要求工期。
③选择应优先缩短持续时间的关键工作,具体包括:a、缩短持续时间对质量和安全影响不大的工作;b、有充足备用资源的工作;c、缩短持续时间所需增加的费用最少的工作。
④将优先缩短的关键工作(或几个关键工作的组合)压缩到最短持续时间,然后找出关键线路,若被压缩的工作变成非关键工作,应将持续时间延长以保持其仍为关键工作。
⑤如果计算工期仍超过要求工期,重复上述①~④,直到满足工期要求或工期不能再缩短为止。
⑥如果存在一条关键线路,该关键线路上所有关键工作都已达到最短持续时间而工期仍不满足要求时,则应考虑对原实施方案进行调整,或调整要求工期。

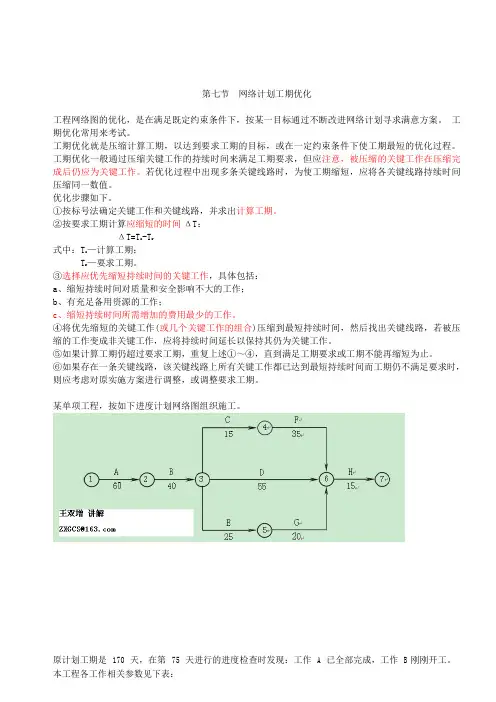

某单项工程,按如下进度计划网络图组织施工。
原计划工期是170天,在第75天进行的进度检查时发现:工作A已全部完成,工作 B 刚刚开工。
本工程各工作相关参数见下表:问题:(1)为使本单项工程仍按原工期完成,则必须赶工,调整原计划,问应如何调整原计划,既经济又保证整修工作能在计划的170 天内完成,并列出详细调整过程。
(2)试计算经调整后,所需投入的赶工费用。
(3)指出调整后的关键线路。
(4)假设在原网络图中增加一个新工作I,该工作在工作C完成之后开始,G开始之前完成,持续20天,请重新绘制调整后的进度计划网络图.答:(1)目前总工期拖后15 天,此时的关键线路:B-D-H①其中工作 B 赶工费率最低,故先对工作 B 持续时间进行压缩工作 B 压缩 5 天,因此增加费用为5×200=1000(元)总工期为:185-5=180(天)关键线路:B-D-H②剩余关键工作中,工作 D 赶工费率最低,故应对工作 D 持续时间进行压缩工作 D 压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。
第十节网络计划优化一、工期优化所谓工期优化,是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足要求工期目标的过程。
通过压缩关键工作的持续时间来达到优化目标。
在工期优化过程中,此外,网络计划的工期优化可按下列步骤进行:(1)确定初始网络计划的计算工期和关键线路。
(2)按要求工期计算应缩短的时间△T:△T=Tc-Tr式中:Tc——网络计划的计算工期;Tr——要求工期。
(3)选择应缩短持续时间的关键工作。
选择压缩对象时宜在关键工作中考虑下列因素:1)缩短持续时间对质量和安全影响不大的工作;2)有充足备用资源的工作;3)缩短持续时间所需增加的费用最少的工作。
(4)将所选定的关键工作的持续时间压缩至最短,并重新确定计算工期和关键线路。
若被压缩的工作变成非关键工作,则应延长其持续时间,使之仍为关键工作。
(5)当计算工期仍超过要求工期时,则重复上述(2)~(4),直至计算工期满足要求工期或计算工期已不能再缩短为止。
(6)当所有关键工作的持续时间都已达到其能缩短的极限而寻求不到继续缩短工期的方案,但网络计划的计算工期仍不能满足要求工期时,应对网络计划的原技术方案、组织方案进行调整,或对要求工期重新审定。
二、费用优化费用优化又称工期成本优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程。
1.费用与时间的关系在工程项目施工过程中.完成一项工作通常可以采用多种施工方法和组织方法,而不同的施工方法和组织方法,又会有不同的持续时间和费用。
由于一项工程项目往往包含许多工作,所以在安排工程进度计划时,就会出现许多方案。
进度方案不同,所对应的总工期和总费用也就不同。
为了能从多种方案中找出总成本最低的方案,必须首先分析费用与时间之间的关系。
(1)工程费用与工期的关系。
工程总费用由直接费和间接费组成。
直接费由人工费、材料费、机械使用费、措施费等组成。
施工方案不同,直接费也就不同;如果施工方案一定工期不同,直接费也不同。
网络计划优化第一节工期优化一、概述1.基本概念工期优化是指网络计划的计算工期不能满足要求工期时,通过压缩关键工作的持续时间以满足要求工期的过程。
若仍不能满足要求,需调整方案或重新审定要求工期。
计算工期Tc ≤计划工期Tp≤要求工期Tr计算工期Tc ≤要求工期Tr(1)当Tc 小于Tr较多时,需调整;(2)当Tc 大于Tr时,需调整。
2.压缩关键工作考虑的因素(1)压缩对质量、安全影响不大的工作。
(2)压缩有充足备用资源的工作。
(3)压缩增加费用最少的工作,即压缩直接费费率、赶工费费率或优选系数最小的工作。
所有工作须考虑上述三方面因素,以确定优选系数,优选系数小的工作较适宜压缩。
3.压缩方法(1)当只有一条关键线路时,在其他情况均能保证的条件下,压缩直接费费率、赶工费费率或优选系数最小的关键工作。
(2)当有多条关键线路时,应同时压缩各条关键线路相同的数值,压缩直接费费率、赶工费费率或优选系数组合最小者。
(3)由于压缩过程中非关键线路可能转为关键线路,切忌压缩“一步到位”。
二、工期优化的步骤网络计划的工期优化步骤如下:(1)求出计算工期并找出关键线路及关键工作。
(2)按要求工期计算出工期应缩短的时间目标ΔT:ΔT=Tc -Tr式中T——计算工期;cT——要求工期。
r(3)确定各关键工作能缩短的持续时间。
(4)将应优先缩短的关键工作压缩至最短持续时间,并找出新关键线路。
若此时被压缩的工作变成了非关键工作,则应将其持续时间延长,使之仍为关键工作。
(5)若计算工期仍超过要求工期,则重复以上步骤,直到满足工期要求或工期已不能再缩短为止。
三、工期优化的应用举例某施工网络计划在⑤节点之前已延迟15天,施工网络计划如图4-1所示。
为保证原工期,试进行工期优化[图中箭线上部的数字表示压缩一天增加的费率(元/天);下部括弧外的数字表示工作正常作业时间;括弧内的数字表示工作极限作业时间]。
图4-1 某施工网络计划解:(1)找关键线路。
2020监理工程师《进度控制》考点练习题:网络计划的优化知识点:网络计划的优化【习题】网络计划工期优化的前提是( )。
A.计算工期不满足计划工期B.不改变各项工作之间的逻辑关系C.计划工期不满足计算工期D.将关键工作压缩成非关键工作『正确答案』B『答案解析』本题考查的是工期优化。
工期优化是不改变网络计划中各项工作之间逻辑关系的前提下,通过压缩关键工作的持续时间来达到优化目标。
参见教材P66。
【习题】工程网络计划工期优化的基本方法是通过( )来达到优化目标。
A.优化非关键工作之间的逻辑关系B.压缩非关键工作的持续时间C.改变关键工作的逻辑关系D.压缩关键工作的持续时间『正确答案』D『答案解析』本题考查的是工期优化。
网络计划工期优化的基本方法是在不改变网络计划中各项工作之间逻辑关系的前提下,通过压缩关键工作的持续时间来达到优化目标。
参见教材P66。
【习题】下列关于工程网络计划工期优化的说法中,正确的是( )。
A.当出现多条关键线路时,应选择其中一条最优线路缩短其持续时间B.选择直接费率最小的非关键工作作为缩短持续时间的对象C.工期优化的前提是不改变各项工作之间的逻辑关系D.工期优化过程中须将关键工作压缩成非关键工作『正确答案』C『答案解析』本题考查的是工期优化。
网络计划工期优化的基本方法是在不改变网络计划中各项工作之间逻辑关系的前提下,通过压缩关键工作的持续时间来达到优化目标。
参见教材P66。
【习题】工程网络计划工期优化过程中,首先应选择压缩持续时间的工作是( )的关键工作。
A.缩短时间对质量和安全影响不大B.工程变更程序相对简单C.资源消耗比较均衡D.直接成本最小『正确答案』A『答案解析』本题考查的是工期优化。
选择压缩对象时宜在关键工作中考虑下列因素:(1)缩短持续时间对质量和安全影响不大的工作;(2)有充足备用资源的工作;(3)缩短持续时间所需增加的费用最少的工作。
参见教材P66。
【习题】在工程网络计划的工期优化过程中,在缩短工作持续时间对质量和安全影响不大的情况下,应选择压缩的对象是( )的关键工作。

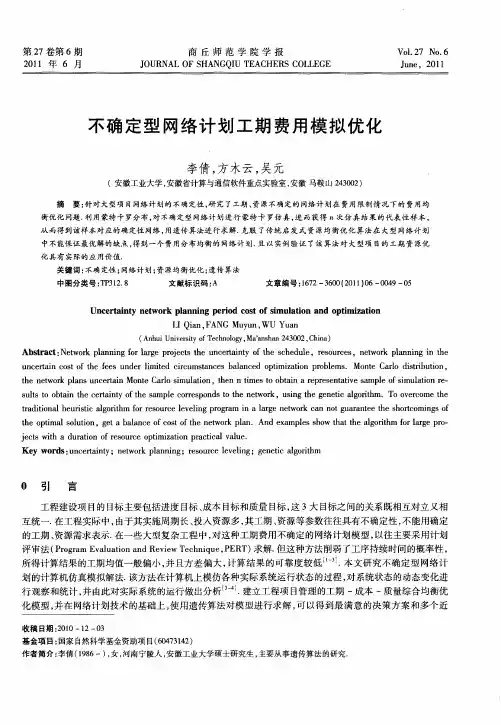

网络计划优化案例-工期优化一、工期优化示例已知某工程双代号网络计划如图1所示,图中箭线下方括号外数字为工作的正常持续时间,括号内数字为最短持续时间;箭线上方括号内数字为优选系数,该系数综合考虑质量、安全和费用增加情况而确定。
选择关键工作压缩其持续时间时,应选择优选系数最小的关键工作。
若需要同时压缩多个关键工作的持续时间时,则它们的优选系数之和(组合优选系数)最小者应优先作为压缩对象。
现假设要求工期为15,试对其进行工期优化。
图1 初始网络计划(1)根据各项工作的正常持续时间,用标号法确定网络计划的计算工期和关键线路,如图2所示。
此时关键线路为①—②—④—⑥。
(①,5)(②,11)(①,②,6)(④,11)图2 初始网络计划中的关键线路(2)由于此时关键工作为工作A、工作D和工作H,而其中工作A酌优选系数最小,故应将工作A作为优先压缩对象。
(3)将关键工作A的持续时间压缩至最短持续时间3,利用标号法确定新的计算工期和关键线路,如图3所示。
此时,关键工作A被压缩成非关键工作,故将其持续时间3延长为4,使之成为关键工作。
工作A恢复为关键工作之后,网络计划中出现两条关键线路,即:①—②—④—⑥和①—③—④—⑥,如图4所示。
(①,3)(③,10)(①,6)(④,10)图3 工作A压缩至最短时间时的关键线路(①,4)(②,③,10)(①,6)(④,10)图4 第一次压缩后的网络计划(4)由于此时计算工期为18,仍大于要求工期,故需继续压缩。
需要缩短的时间:△T=18 -15 = 3。
在图5所示网络计划中,有以下五个压缩方案:①同时压缩工作A和工作B,组合优选系数为:2+8=10;②同时压缩工作A和工作E,组合优选系数为:2+4=6;③同时压缩工作B和工作D,组合优选系数为:8+5=13;④同时压缩工作D和工作E,组合优选系数为:5+4=9;⑤压缩工作H,优选系数为10。
在上述压缩方案中,由于工作A和工作E的组合优选系数最小,故应选择同时压缩工作A和工作E的方案。
第十节网络计划优化一、工期优化所谓工期优化,是指网络计划的计算工期不满足要求工期时,通过压缩关键工作的持续时间以满足要求工期目标的过程。
通过压缩此外,网络计划的工期优化可按下列步骤进行:(1)确定初始网络计划的计算工期和关键线路。
(2)按要求工期计算应缩短的时间△T:△T=Tc-Tr式中:Tc——网络计划的计算工期;Tr——要求工期。
(3)选择应缩短持续时间的关键工作。
选择压缩对象时宜在关键工作中考虑下列因素:1)缩短持续时间对质量和安全影响不大的工作;2)有充足备用资源的工作;3)缩短持续时间所需增加的费用最少的工作。
(4)将所选定的关键工作的持续时间压缩至最短,并重新确定计算工期和关键线路。
若被压缩的工作变成非关键工作,则应延长其持续时间,使之仍为关键工作。
(5)当计算工期仍超过要求工期时,则重复上述(2)~(4),直至计算工期满足要求工期或计算工期已不能再缩短为止。
(6)当所有关键工作的持续时间都已达到其能缩短的极限而寻求不到继续缩短工期的方案,但网络计划的计算工期仍不能满足要求工期时,应对网络计划的原技术方案、组织方案进行调整,或对要求工期重新审定。
二、费用优化费用优化又称工期成本优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程。
1.费用与时间的关系在工程项目施工过程中.完成一项工作通常可以采用多种施工方法和组织方法,而不同的施工方法和组织方法,又会有不同的持续时间和费用。
由于一项工程项目往往包含许多工作,所以在安排工程进度计划时,就会出现许多方案。
进度方案不同,所对应的总工期和总费用也就不同。
为了能从多种方案中找出总成本最低的方案,必须首先分析费用与时间之间的关系。
(1)工程费用与工期的关系。
工程总费用由直接费和间接费组成。
直接费由人工费、材料费、机械使用费、措施费等组成。
施工方案不同,直接费也就不同;如果施工方案一定工期不同,直接费也不同。
直接费会随着工期的缩短而增加。
第一节 网络计划优化
网络计划的优化是指利用时差不断地改善网络计划的最初方案,在满足既定目标的
条件下,按某一衡量指标来寻求最优方案。
华罗庚曾经说过,在应用统筹法时,要向关键线路要时间,向非关键线路要节约。
网络计划的优化按照其要求的不同有工期目标、费用目标和资源目标等。
一.工期优化
当网络计划的计算工期大于要求工期时,就需要通过压缩关键工作的持续时间来满足工期的要求。
工期优化是指压缩计算工期,以达到计划工期的目标,或在一定约束条件下使工期最短的过程。
在工期优化过程中要注意以下两点: (1)不能将关键工作压缩成非关键工作;在压缩过程中,会出现关键线路的变化(转移或增加条数),必须保证每一步的压缩都是有效的压缩。
(2)在优化过程中如果出现多条关键路线时,必须考虑压缩公用的关键工作,或将各条关键线路上的关键工作都压缩同样的数值,否则,不能有效地将工期压缩。
工期优化的步骤:
1.找出网络计划中的关键工作和关键线路(如用标号法),并计算出计算工期; 2.按计划工期计算应压缩的时间T ∆;
p c T T T -=∆
式中,c T — 网络计划的计算工期
p T — 网络计划的计划工期
3.选择被压缩的关键工作,在确定优先压缩的关键工作时,应考虑以下因素: (1)缩短工作持续时间后,对质量和安全影响不大的关键工作; (2)有充足的资源的关键工作;
(3)缩短工作的持续时间所需增加的费用最少。
4.将优先压缩的关键工作压缩到最短的工作持续时间,并找出关键线路和计算出网络计划的工期;如果被压缩的工作变成了非关键工作,则应将其工作持续时间延长,使之仍然是关键工作;
5.若已经达到工期要求,则优化完成。
若计算工期仍超过计划工期,则按上述步骤依次压缩其它关键工作,直到满足工期要求或工期已不能再压缩为止;
6.当所有关键工作的工作持续时间均已经达到最短而工期仍不能满足要求时,应对计划的技术、组织方案进行调整,或对计划工期重新审订。
例1.已知网络计划如下图所示,箭线下方括号外为正常持续时间,括号内为最短工作历时,假定计划工期为100天,根据实际情况和考虑被压缩工作选择的因素,缩短顺序依次为B 、C 、D 、E 、G 、H 、I 、A ,试对该网络计划进行工期优化。
解:(1)找出关键线路和计算计算工期,如下图所示,
(2)计算应缩短的工期:
20100120=-=-=∆p c T T T (d )
(3)根据已知条件,将工作B 压缩到极限工期,再重新计算网络计划和关键线
路;
(4)显然,关键线路已发生转移,关键工作B 变为非关键工作,所以,只能将
工作B 压缩10天,使之仍然为关键工作;
(①,20)
(③,90)
)
(①,20)
(③,④,70)
)
(①,20)
(③,80)
,110)
(5)再根据压缩顺序,将工作D 、G 各压缩10天,使工期达到100天的要求。
二.费用优化(工期成本优化)
工程网络计划一经确定(工期确定),其所包含的总费用也就确定下来。
网络计划所涉及的总费用是由直接费和间接费两部分组成。
直接费由人工费、材料费和机械费组成,它是随工期的缩短而增加;间接费属于管理费范畴,它是随工期的缩短而减小。
由于直接费随工期缩短而增加,间接费随工期缩短而减小,两者进行叠加,必有一个总费用最少的工期,这就是费用优化所要寻求的目标。
费用优化的目的:一是求出工程费用(C o )最低相对应的总工期(T o ),一般用在计划编制过程中;另一目的是求出在规定工期条件下最低费用,一般用在计划实施调整过程中。
费用优化的基本思想:就是不断地从工作的时间和费用关系中,找出能使工期缩短而又能使直接费增加最少的工作,缩短其持续时间,同时,再考虑间接费随工期缩短而减小的情况。
把不同工期的直接费与间接费分别叠加,从而求出工程费用最低时相应的最优工期或工期指定时相应的最低工程费用。
费用优化的步骤:
1.算出工程总直接费。
工程总直接费等于组成该工程的全部工作的直接费(正常情况)的总和。
2.算出直接费的费用率(赶工费用率)
直接费用率是指缩短工作每单位时间所需增加的直接费,工作i-j 的直接费率用0ij C 表示。
直接费用率等于最短时间直接费与正常时间直接费所得之差除以正常工作历时减
T c (最短)
T n (正常)
T o
(费用)
T (时间)
C o
总费用
直接费用
间接费用
C
(①,20)
(③,70)
,100)
最短工作历时所得之差的商值,即
c ij
n ij
n ij c ij ij D
D C C C --=
∆0
式中,n ij D — 正常工作历时;c ij D — 最短工作历时;
n ij C — 正常工作历时的直接费;c ij C — 最短工作历时的直接费。
3.确定出间接费的费用率
工作i-j 的间接费的费用率用k ij C ∆,其值根据实际情况确定。
4.找出网络计划中的关键线路和计算出计算工期;
5.在网络计划中找出直接费用率(或组合费用率)最低的一项关键工作(或一组关键工作),作为压缩的对象。
6.压缩被选择的关键工作(或一组关键工作)的持续时间,其压缩值必须保证所在的关键线路仍然为关键线路,同时,压缩后的工作历时不能小于极限工作历时。
7.计算相应的费用增加值和总费用值(总费用必须是下降的),总费用值可按下式计算:
()k ij ij T t t C C T C C ∆-∆∆+=∆+000
式中,0t C — 将工期缩短到t 时的总费用;0T t C ∆+ — 工期缩短前的总费用;
T ∆ — 工期缩短值。
其余符号意义同前。
8.重复以上步骤,直至费用不再降低为止。
在优化过程中,当直接费用率(或组合费率)小于间接费率时,总费用呈下降趋势;当直接费用率(或组合费率)大于间接费率时,总费用呈上升趋势。
所以,当直接费用率(或组合费率)等于或略小于间接费率时,总费用最低。
整个优化过程可通过下列优化过程表进行。
注:费率差=直接费用率(或组合费率)-间接费率

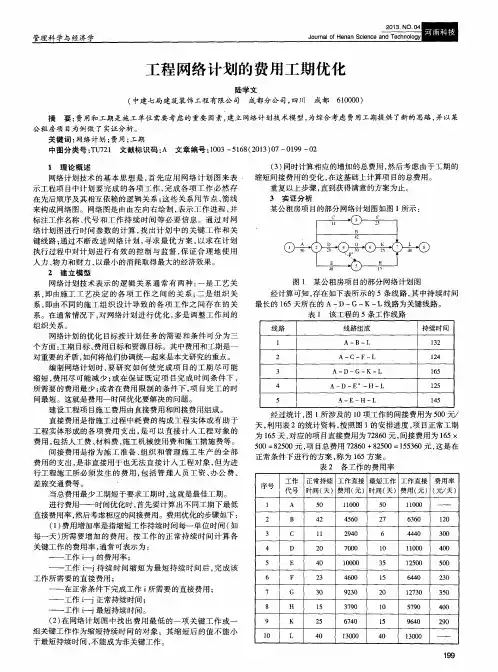

例2.已知网络计划如下图所示,箭线上方括号外为正常直接费,括号内为最短时
间直接费,箭线下方括号外为正常工作历时,括号内为最短工作历时。
试对其进行费用优化。
间接费率为0.120千元/天。
解:(1)计算工程总直接费。
0.545.45.95.80.120.40.50.95.10
=+++++++=∑C 千元
(2)计算各工作的直接费率:
(3)找出网络计划的关键线路和计算出计算工期。
(4)第一次压缩:
在关键线路上,工作4-6的直接费率最小,故将其压缩到最短历时16天,压缩
后再用标号法找出关键线路,如下图所示。
原关键工作4-6变为非关键工作,所以,通过试算,将工作4-6的工作历时延
长到18天,工作4-6仍为关键工作。
如下图所示。
(①,6)
(④,66)
(④,96)
(①,6) (④,66) (④,84)
在第一次压缩中,压缩后的工期为84天,压缩工期12天。
直接费率为0.057千
元/天,费率差为0.057-0.12=-0.063千元/天(负值,总费用呈下降)。
第二次压缩:
方案1:压缩工作1-3,直接费用率为0.10千元/天; 方案2:压缩工作3-4,直接费用率为0.143千元/天;
方案3:同时压缩工作4-6和5-6,组合直接费用率为(0.057+0.062)=0.119
千元/天;
故选择压缩工作1-3,将其也压缩到最短历时20天。
如下图所示。
从图中可以看出,工作1-3变为非关键工作,通过试算,将工作1-3压缩24天,可使工作1-3仍为关键工作。
如下图所示。
第二次压缩后,工期为78天,压缩了84-78=6天,直接费率为0.10千元/天,
费率差为0.10-0.12=-0.02千元/天(负值,总费用仍呈下降)。
(①,6) (④,60)
(④,⑤,78)
(①,6) (④,66)
(④,⑤,84)
①(④,60)
(④,⑤,78)
第三次压缩:
方案1:同时压缩工作1-2、1-3,组合费率为0.10+0.25=0.35千元/天; 方案2:同时压缩工作1-3、2-3,组合费率为0.10+0.125=0.225千元/天; 方案3:压缩工作3-4,直接费率为0.143千元/天;
方案4:同时压缩工作4-6、5-6,组合费率为0.057+0.062=0.119千元/天; 经比较,应采取方案4,只能将它们压缩到两者最短历时的最大值,即16天。
如
下图所示。
至此,得到了费用最低的优化工期76天。
因为如果继续压缩,只能选取方案3,而方案3的直接费率为0.143千元/天大于间接费率,费用差为正值,总费用上升。
压缩后的总费用为:
(){}∑∆-∆∆+=∑∆+k
ij ij T t t C C T C C 000
=54-0.063×12-0.02×6-0.001×2=53.122(千元)
(①,6) (④,60)
