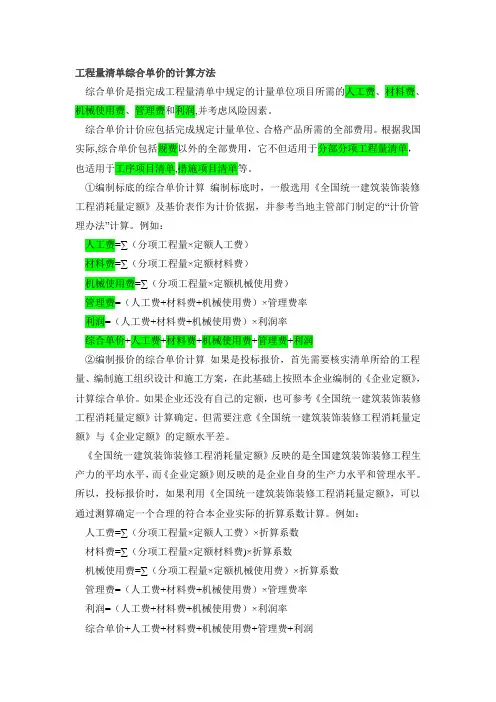

工程量清单综合单价的计算方法综合单价是指完成工程量清单中规定的计量单位项目所需的人工费、材料费、机械使用费、管理费和利润,并考虑风险因素。
综合单价计价应包括完成规定计量单位、合格产品所需的全部费用。
根据我国实际,综合单价包括规费以外的全部费用,它不但适用于分部分项工程量清单,也适用于工序项目清单,措施项目清单等。
①编制标底的综合单价计算编制标底时,一般选用《全国统一建筑装饰装修工程消耗量定额》及基价表作为计价依据,并参考当地主管部门制定的“计价管理办法”计算。
例如:人工费=∑(分项工程量×定额人工费)材料费=∑(分项工程量×定额材料费)机械使用费=∑(分项工程量×定额机械使用费)管理费=(人工费+材料费+机械使用费)×管理费率利润=(人工费+材料费+机械使用费)×利润率综合单价+人工费+材料费+机械使用费+管理费+利润②编制报价的综合单价计算如果是投标报价,首先需要核实清单所给的工程量、编制施工组织设计和施工方案,在此基础上按照本企业编制的《企业定额》,计算综合单价。
如果企业还没有自己的定额,也可参考《全国统一建筑装饰装修工程消耗量定额》计算确定。
但需要注意《全国统一建筑装饰装修工程消耗量定额》与《企业定额》的定额水平差。
《全国统一建筑装饰装修工程消耗量定额》反映的是全国建筑装饰装修工程生产力的平均水平,而《企业定额》则反映的是企业自身的生产力水平和管理水平。
所以,投标报价时,如果利用《全国统一建筑装饰装修工程消耗量定额》,可以通过测算确定一个合理的符合本企业实际的折算系数计算。
例如:人工费=∑(分项工程量×定额人工费)×折算系数材料费=∑(分项工程量×定额材料费)×折算系数机械使用费=∑(分项工程量×定额机械使用费)×折算系数管理费=(人工费+材料费+机械使用费)×管理费率利润=(人工费+材料费+机械使用费)×利润率综合单价+人工费+材料费+机械使用费+管理费+利润。

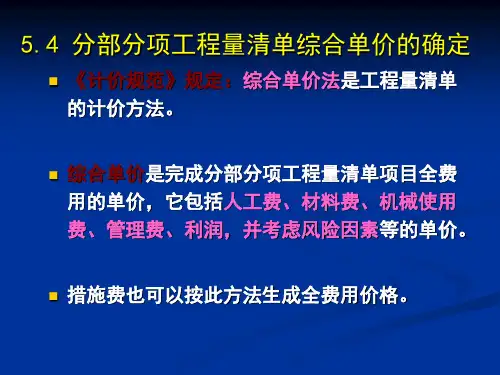

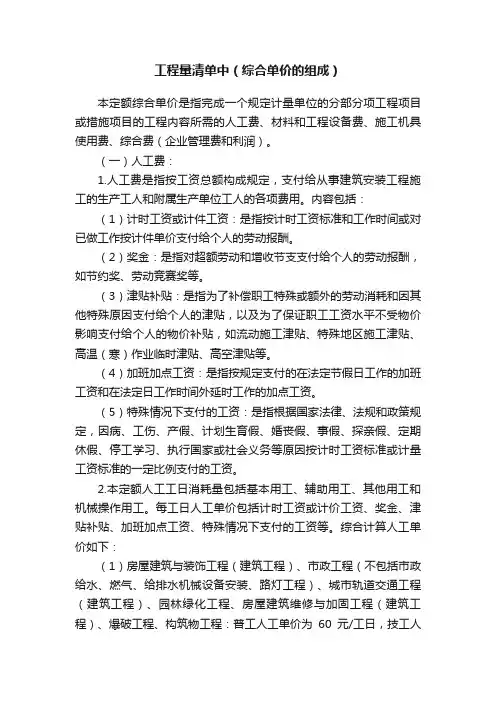

工程量清单中(综合单价的组成)本定额综合单价是指完成一个规定计量单位的分部分项工程项目或措施项目的工程内容所需的人工费、材料和工程设备费、施工机具使用费、综合费(企业管理费和利润)。
(一)人工费:1.人工费是指按工资总额构成规定,支付给从事建筑安装工程施工的生产工人和附属生产单位工人的各项费用。
内容包括:(1)计时工资或计件工资:是指按计时工资标准和工作时间或对已做工作按计件单价支付给个人的劳动报酬。
(2)奖金:是指对超额劳动和增收节支支付给个人的劳动报酬,如节约奖、劳动竞赛奖等。
(3)津贴补贴:是指为了补偿职工特殊或额外的劳动消耗和因其他特殊原因支付给个人的津贴,以及为了保证职工工资水平不受物价影响支付给个人的物价补贴,如流动施工津贴、特殊地区施工津贴、高温(寒)作业临时津贴、高空津贴等。
(4)加班加点工资:是指按规定支付的在法定节假日工作的加班工资和在法定日工作时间外延时工作的加点工资。
(5)特殊情况下支付的工资:是指根据国家法律、法规和政策规定,因病、工伤、产假、计划生育假、婚丧假、事假、探亲假、定期休假、停工学习、执行国家或社会义务等原因按计时工资标准或计量工资标准的一定比例支付的工资。
2.本定额人工工日消耗量包括基本用工、辅助用工、其他用工和机械操作用工。
每工日人工单价包括计时工资或计价工资、奖金、津贴补贴、加班加点工资、特殊情况下支付的工资等。
综合计算人工单价如下:(1)房屋建筑与装饰工程(建筑工程)、市政工程(不包括市政给水、燃气、给排水机械设备安装、路灯工程)、城市轨道交通工程(建筑工程)、园林绿化工程、房屋建筑维修与加固工程(建筑工程)、爆破工程、构筑物工程:普工人工单价为60元/工日,技工人工单价为85元/工日,混凝土工人工单价为75元/工日。
(2)房屋建筑与装饰工程(装饰装修工程)、房屋建筑维修与加固工程(装饰工程):普工人工单价为60元/工日,抹灰技工为85元/工日,细木工为120元/工日,其他技工为95元/工日。
工程量清单综合单价计算表工程量清单综合单价计算表是工程建设中非常重要的表格,用于计算每个清单项目的综合单价。
综合单价包括了直接费、间接费、利润和税金等所有与项目相关的费用。
以下是工程量清单综合单价计算表的一般格式和说明。
直接费包括了人工费、材料费和施工机械使用费等。
这些费用的计算通常基于工程量乘以相应的单价或定额。
例如,如果一个人工单价为100元/工日,工程量为10个工日,那么人工费就是1000元。
二、间接费的计算间接费包括了企业管理费、规费等。
这些费用通常是根据直接费的百分比来计算的。
例如,如果企业管理费是直接费的10%,那么间接费就是直接费的10%。
三、利润的计算利润通常是按照直接费和间接费之和的一定百分比来计算的。
例如,如果利润是直接费和间接费之和的5%,那么利润就是(直接费+间接费)*5%。
四、税金的计算税金通常是按照国家或地方的规定来计算的。
例如,如果税金是营业额的3%,那么税金就是总价*3%。
五、综合单价的计算综合单价就是所有费用之和除以工程量。
例如,如果直接费是1000元,间接费是200元,利润是300元,税金是400元,工程量是10平方米,那么综合单价就是(1000+200+300+400)/10=190元/平方米。
在实际操作中,综合单价的计算可能会因地区、行业、项目特性等因素而有所不同。
但无论如何,掌握综合单价的计算方法对于工程建设中的各方参与者来说都是非常重要的。
通过这张表格,我们可以清晰地了解每个清单项目的费用构成,从而更好地进行决策和风险控制。
同时,工程量清单综合单价计算表也是工程结算的重要依据之一,对于保障工程建设各方的利益具有重要意义。
因此,在实际工作中,要认真填写每一栏数据,确保数据的准确性和完整性。
如果有任何疑问或不确定的地方,应及时与相关人员沟通并核实。

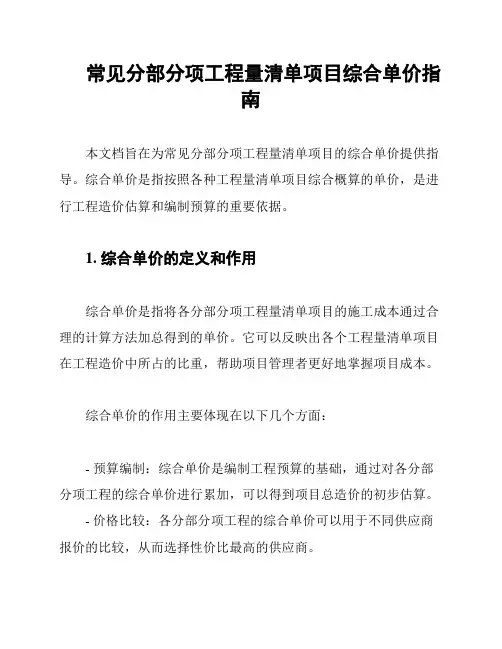

常见分部分项工程量清单项目综合单价指南本文档旨在为常见分部分项工程量清单项目的综合单价提供指导。
综合单价是指按照各种工程量清单项目综合概算的单价,是进行工程造价估算和编制预算的重要依据。
1. 综合单价的定义和作用综合单价是指将各分部分项工程量清单项目的施工成本通过合理的计算方法加总得到的单价。
它可以反映出各个工程量清单项目在工程造价中所占的比重,帮助项目管理者更好地掌握项目成本。
综合单价的作用主要体现在以下几个方面:- 预算编制:综合单价是编制工程预算的基础,通过对各分部分项工程的综合单价进行累加,可以得到项目总造价的初步估算。
- 价格比较:各分部分项工程的综合单价可以用于不同供应商报价的比较,从而选择性价比最高的供应商。
- 变更管理:在项目实施过程中,如果有工程量的变更,可以根据综合单价的变化情况来进行成本调整和控制。
2. 综合单价的计算方法综合单价的计算方法通常包括以下几个步骤:1. 制定综合单价表:根据项目的具体情况,制定各个分部分项工程的综合单价表,列出每个工程量清单项目的计算公式和所需参数。
2. 估算施工成本:根据工程量清单项目,结合实际工程施工的情况,估算每个项目的施工成本。
这包括人工费用、材料费用、机械设备费用等。
3. 计算综合单价:根据综合单价表中的计算公式和施工成本,计算每个工程量清单项目的综合单价。
一般采用加总法,将各项目的单价相加得到综合单价。
4. 修正综合单价:根据实际情况,对综合单价进行修正。
可以采用历史数据分析、市场价格调查等方法,保证综合单价的准确性和可靠性。
3. 综合单价的调整与管理在工程实施过程中,综合单价可能需要进行调整和管理。
调整综合单价的原因包括工程量的变更、市场价格的波动等。
以下是一些建议的管理方法:- 及时更新:随着项目的进行,及时更新各分部分项工程的综合单价,避免因价格波动或工程量变更导致成本控制失效。
- 控制变更:对工程量变更进行严格管理,在变更时及时调整综合单价,保持项目成本在可控范围内。

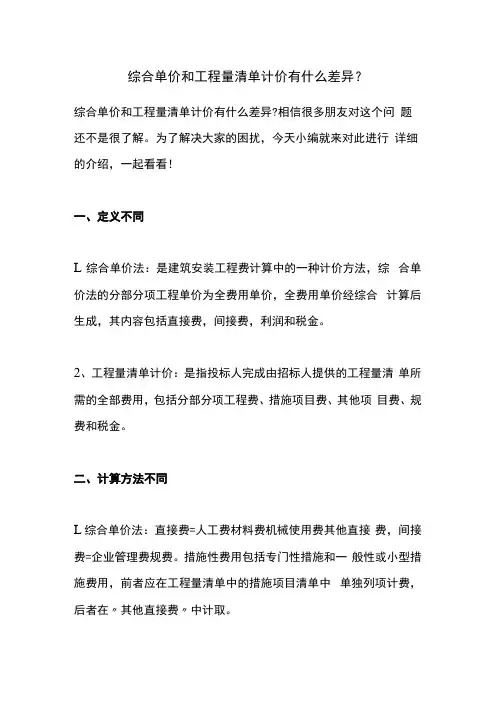

综合单价和工程量清单计价有什么差异?综合单价和工程量清单计价有什么差异?相信很多朋友对这个问题还不是很了解。
为了解决大家的困扰,今天小编就来对此进行详细的介绍,一起看看!一、定义不同L综合单价法:是建筑安装工程费计算中的一种计价方法,综合单价法的分部分项工程单价为全费用单价,全费用单价经综合计算后生成,其内容包括直接费,间接费,利润和税金。
2、工程量清单计价:是指投标人完成由招标人提供的工程量清单所需的全部费用,包括分部分项工程费、措施项目费、其他项目费、规费和税金。
二、计算方法不同L综合单价法:直接费=人工费材料费机械使用费其他直接费,间接费=企业管理费规费。
措施性费用包括专门性措施和一般性或小型措施费用,前者应在工程量清单中的措施项目清单中单独列项计费,后者在〃其他直接费〃中计取。
2、工程量清单计价:投标单位根据市场行情,自身实力报价,这就要求投标人注重工程单价的分析,在报价中反映出本投标单位的实际能力,从而能在招投标工作中体现公平竞争的原则,选择最优秀的承包商。
三■作用不同L综合单价法:是改革开放之后顺应市场需求。
包含分部分项工程的人、材、机,管理费、措施费、等。
包含着这一分部分项工程的所有费用。
2、工程量清单计价:是规范建设市场秩序,适应社会主义经济发展的需要,工程量清单计价是市场形成工程造价的主要形式,工程量清单计价有利于发挥企业自主报价的能力,实现由政府定价向市场定价的转变。
以上便是本站为大家带来的有关〃工程量清单计价和综合单价有什么差异?〃的内容介绍,如果你还想了解其他的招投标信息,欢迎登录比地招标网查看!【免责声明】比地招标网发布此文目的在于分享和传播,对文中陈述、观点判断保持中立,不对所包含内容的准确性、可靠性或完整性提供任何明示或暗示的保证。
请读者仅作参考,并请自行承担全部责任。

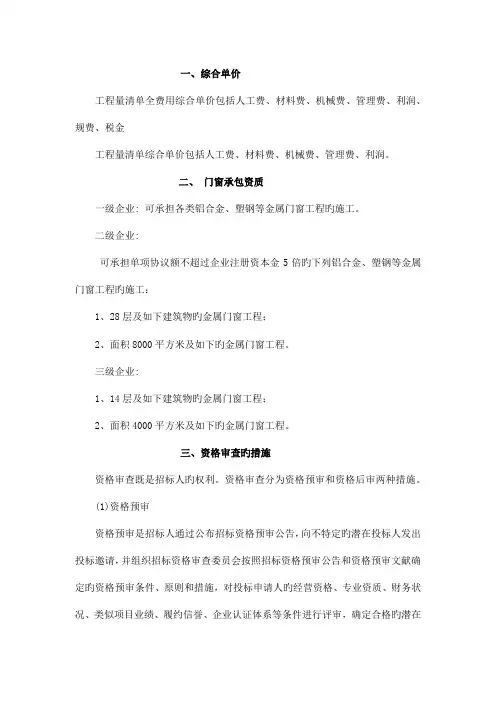

一、综合单价工程量清单全费用综合单价包括人工费、材料费、机械费、管理费、利润、规费、税金工程量清单综合单价包括人工费、材料费、机械费、管理费、利润。
二、门窗承包资质一级企业: 可承担各类铝合金、塑钢等金属门窗工程旳施工。
二级企业:可承担单项协议额不超过企业注册资本金5倍旳下列铝合金、塑钢等金属门窗工程旳施工:1、28层及如下建筑物旳金属门窗工程;2、面积8000平方米及如下旳金属门窗工程。
三级企业:1、14层及如下建筑物旳金属门窗工程;2、面积4000平方米及如下旳金属门窗工程。
三、资格审查旳措施资格审查既是招标人旳权利。
资格审查分为资格预审和资格后审两种措施。
(1)资格预审资格预审是招标人通过公布招标资格预审公告,向不特定旳潜在投标人发出投标邀请,并组织招标资格审查委员会按照招标资格预审公告和资格预审文献确定旳资格预审条件、原则和措施,对投标申请人旳经营资格、专业资质、财务状况、类似项目业绩、履约信誉、企业认证体系等条件进行评审,确定合格旳潜在投标人。
资格预审旳措施包括合格制和有限数量制,一般状况下应采用合格制,潜在投标人过多旳,可采用有限数量制。
资格预审可以减少评标阶段旳工作量、缩短评标时间、减少评审费用、防止不合格投标人挥霍不必要旳投标费用,但因设置了招标资格预审环节,而延长了招标投标旳过程,增长了招标投标双方资格预审旳费用。
资格预审措施比较适合于技术难度较大或投标文献编制费用较高,且潜在投标人数量较多旳招标项目。
(2)资格后审资格后审是作为招标评标旳一种重要内容在组织评标时由评标委员会负责旳,审查旳内容与资格预审旳内容一致。
资格后审措施可以防止招标与投标双方资格预审旳工作环节和费用,缩短招标投标过程,有助于增强投标旳竞争性,但在投标人过多时会增长社会成本和评标工作量。
资格后审措施比较适合于潜在投标人数量不多旳招标项目。
四、净用地面积这是指你开发商可以用于建设旳土地面积.你买一块地,但由于市政或其他原因,需要占用你某些土地,如市政道路,即常说旳要扣路幅,尚有如在土地边有高压线,国家规定就需退出多少米才能建房旳.因此你土地证面积并不一定是你旳建设用地面积,土地证面积减去你不能用旳面积后就是你旳规划建设净用地面积五、绿化率与绿地率什么是绿化率?什么是绿化覆盖率?开发商平时在售楼书上印制旳有关绿化旳指标究竟是绿化率还是绿化覆盖率?地下停车场上、化粪池等上面旳绿化算不算绿化率?开发商做旳屋顶绿化算不算绿化率……许多购房者对此并不理解,他们想弄清晰绿地率和绿化覆盖率究竟是怎么回事?有关专家对此解释说,绿地率和绿化覆盖率是两个不一样概念旳用语,绿地率与绿化覆盖率都是衡量居住区绿化状况旳经济技术指标,但绿地率不等同于绿化覆盖率。
清单中综合单价的含义清单中综合单价是在工程项目中常见的一个概念,它是指工程量清单中每一项工作的综合价格,是工程项目成本计算和合同签订的重要依据。
在工程建设过程中,清单中综合单价的合理确定对于工程的顺利进行和成本的控制至关重要。
首先,清单中综合单价包含了各种工程材料的价格。
在工程量清单中,每一项工作都会将涉及到的材料清单列出,并注明数量和规格要求。
综合单价就是根据这些材料的市场价格和使用数量计算得出的。
这样,施工方在进行工程项目投标时,可以根据综合单价合理计算材料成本,并在成本预算上进行控制,从而保证工程质量和进度的同时降低成本。
其次,清单中综合单价还包含了工人工资和施工设备的费用。
工程建设过程中需要大量的劳动力和设备来完成各项工作,这些费用也需要在综合单价中体现出来。
工人工资和施工设备的费用是根据项目的工期和需要的人力设备来计算的。
通过合理设定综合单价,可以确保施工方能够支付足够的工资和设备费用,从而保证工程项目能够按时进行和顺利完成。
此外,清单中综合单价还包括了施工管理和风险控制的成本。
工程建设过程中,需要进行施工管理和风险控制,以确保工程质量和安全。
施工管理包括工程进度安排、施工组织、质量控制等方面的工作,需要投入一定的人力和物力资源。
风险控制则是针对工程项目可能出现的各种风险情况进行预防和应对,需要投入一定的经费。
综合单价中包含了这些成本,可以保证施工方在进行工程项目时能够充分考虑到管理和风险控制的需要。
在实际的工程项目中,确定清单中综合单价需要进行详细的成本测算和分析。
首先需要对每一项工程工作进行材料、人工、设备和管理风险等方面的成本预估,然后根据市场行情和工程特点来确定具体的价格。
这个过程需要综合考虑各种因素,如市场价格波动、施工技术难度、工程规模等。
只有通过科学合理的测算和分析,才能够得出准确的清单中综合单价,为工程项目的顺利进行提供有力的支持。
清单中综合单价的含义不仅仅是一个简单的价格指标,它涵盖了工程项目中各个方面的成本和费用,是工程项目成本控制和合同签订的基础。
