通风空调资料员试验员必备知识
- 格式:docx
- 大小:19.09 KB
- 文档页数:12

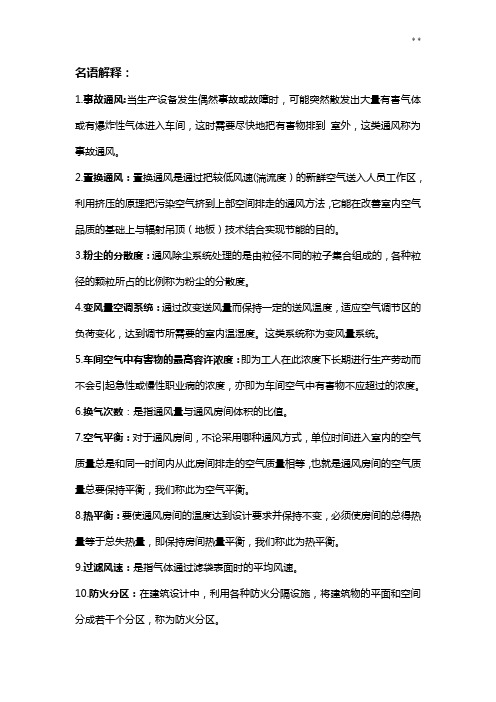

名语解释:1.事故通风:当生产设备发生偶然事故或故障时,可能突然散发出大量有害气体或有爆炸性气体进入车间,这时需要尽快地把有害物排到室外,这类通风称为事故通风。
2.置换通风:置换通风是通过把较低风速(湍流度)的新鲜空气送入人员工作区,利用挤压的原理把污染空气挤到上部空间排走的通风方法,它能在改善室内空气品质的基础上与辐射吊顶(地板)技术结合实现节能的目的。
3.粉尘的分散度:通风除尘系统处理的是由粒径不同的粒子集合组成的,各种粒径的颗粒所占的比例称为粉尘的分散度。
4.变风量空调系统:通过改变送风量而保持一定的送风温度,适应空气调节区的负荷变化,达到调节所需要的室内温湿度。
这类系统称为变风量系统。
5.车间空气中有害物的最高容许浓度:即为工人在此浓度下长期进行生产劳动而不会引起急性或慢性职业病的浓度,亦即为车间空气中有害物不应超过的浓度。
6.换气次数:是指通风量与通风房间体积的比值。
7.空气平衡:对于通风房间,不论采用哪种通风方式,单位时间进入室内的空气质量总是和同一时间内从此房间排走的空气质量相等,也就是通风房间的空气质量总要保持平衡,我们称此为空气平衡。
8.热平衡:要使通风房间的温度达到设计要求并保持不变,必须使房间的总得热量等于总失热量,即保持房间热量平衡,我们称此为热平衡。
9.过滤风速:是指气体通过滤袋表面时的平均风速。
10.防火分区:在建筑设计中,利用各种防火分隔设施,将建筑物的平面和空间分成若干个分区,称为防火分区。
11.防烟分区:为了将烟气控制在一定的范围内,利用防烟隔断将一个防火分区划分成多个小区,称为防烟分区。
13.群集系数:系指人员的年龄构成,性别构成以及密集程度等情况的不同而考虑的折减系数。
年龄不同和性别不同,人员的小时散热散湿量就不同。
14.单风管空调系统:机房内空气处理机组只处理一种送风参数(温,湿度)的空气供一个房间或多个区域应用。
只送出一种空气参数的系统。
15.水源热泵(WSHP):是一种采用循环流动于共用管路中的水,从水井,湖泊或河流中抽取的水或在地下盘管中循环流动的水为冷(热)源,制取冷(热)风或冷(热)水的设备;包括一个使用侧换热设备。

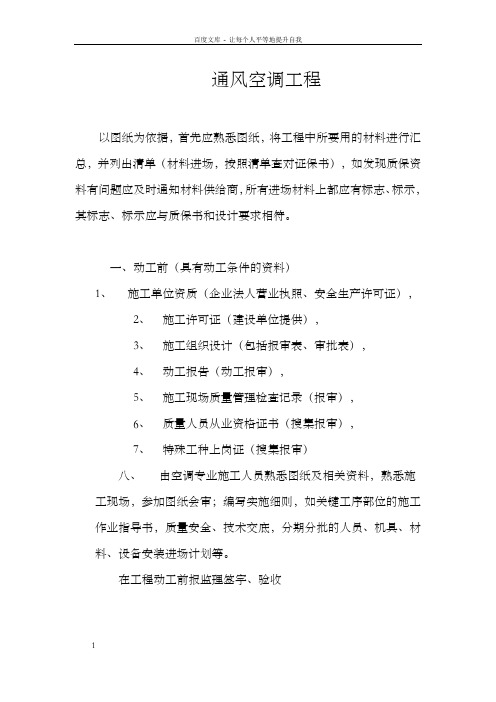

通风空调工程以图纸为依据,首先应熟悉图纸,将工程中所要用的材料进行汇总,并列出清单(材料进场,按照清单查对证保书),如发现质保资料有问题应及时通知材料供给商,所有进场材料上都应有标志、标示,其标志、标示应与质保书和设计要求相符。
一、动工前(具有动工条件的资料)1、施工单位资质(企业法人营业执照、安全生产许可证),2、施工许可证(建设单位提供),3、施工组织设计(包括报审表、审批表),4、动工报告(动工报审),5、施工现场质量管理检查记录(报审),6、质量人员从业资格证书(搜集报审),7、特殊工种上岗证(搜集报审)八、由空调专业施工人员熟悉图纸及相关资料,熟悉施工现场,参加图纸会审;编写实施细则,如关键工序部位的施工作业指导书,质量安全、技术交底,分期分批的人员、机具、材料、设备安装进场计划等。
在工程动工前报监理签字、验收二、动工后(1)、施工物资一、工程物资主要包括材料、成品、半成品、构配件、设备等。
空调工程所利用的工程物质均应有出厂质量证明文件(包括质量合格证明文件或查验/实验报告、产品生产许可证、产品合格证、产品监督查验报告等),对列入国家强制商检目录或建设单位有特殊要求的入口物资还应有入口商检证明文件。
入口物资应有安装、实验、利用、维修等中文技术文件。
水表和热量表要有计量检定证书。
二、工程物质进场后,材料负责人员要组织有关人员对进场物资进行自检,合格后填写《工程物资进场报验表》,请监理签字验收,提前约业主、监理,在设备进场时(下车前),请监理、业主与设备供货单位一路对每批材料进行外观检查、数量清点和质量的验收。
填写《设备、配(备)件开箱查验记录》3、材料、配件进场后,由施工单位进行查验,需进行抽检的材料、配件按规定比例进行抽检,并进行记录,填写《材料、配件查验记录汇总表》4、设备安装前,要进行开箱检查,查对设备的型号、规格及附件数量,检查设备的外形是不是规则、平直,圆弧形表面平整无明显误差,结构完整,焊缝饱满,无缺损和孔洞。
中央空调基础知识教材目录第一部分中央空调工作原理--------------------------------3一、空调的定义-----------------------------------------3二、中央空调基础知识-----------------------------------4(一)空调系统的分类----------------------------------4 (二)集中式空调系统----------------------------------6 (三)半集中式空调系统--------------------------------7 (四)空调系统的风道基本知识--------------------------9三、中央空调水系统工作原理-----------------------------11 第二部分中央空调基础知识--------------------------------13一、通风空调专业术语-----------------------------------13二、通风与空调分部工程的划分---------------------------15三、风管系统类别划分-----------------------------------15四、常规知识-------------------------------------------16五、基础知识-------------------------------------------16(一)空调分类---------------------------------------16 (二)常用的空气处理设备-----------------------------17 (三)装配式空调机组---------------------------------23 (四)集中式空调系统---------------------------------26 (五)北京地区常用的VAV变风量空调系统---------------30 (六)半集中式空调系统-------------------------------31 (七)空调冷源---------------------------------------34 (八)全分散式空调系统-------------------------------38 (九)空调冷/热水系统--------------------------------40 (十)空调水的水质处理-------------------------------40 (十一)空调管道的保温-------------------------------44六、中央空调清洗标准-----------------------------------45七、通风空调施工图识图步骤-----------------------------46八、应了解的空调其他知识-------------------------------46(一)空调系统防排烟---------------------------------46 (二)楼宇自动化控制系统(BAS)----------------------47 中央空调布局图示----------------------------------------48第一部分中央空调工作原理一、空调的定义:对某一个特定空间,对其空气的温度、湿度、清洁度、气流速度进行调节,简称空调“四度”。
通风工必知必会1、安装局部通风机要做到哪些?答:(1)必须安装在进风流中,距回风口不得小于10米;(2)安装在专用台架上或进行吊挂,离地高度不小于0.3米。
(3)安装工点支护要完好。
2、井下每人每分钟供给风量不得小于多少立方米?答:4立方米。
3、瓦斯爆炸的条件是什么?答:(1)空气中瓦斯浓度在 5%-16%。
(2)引爆火源650-750℃(3)空气中氧气含量大于12%。
4、运输的原则是什么?答:行人不行车,行车不行人。
7、煤矿的“一通三防”指什么?答:“一通”指矿井通风;“三防”指防瓦斯、防矿尘、防灭火。
8、工作面临时停风应采取什么措施?答:(1)撤出人员、切断电源;(2)打设栅栏、设置警戒;(3)及时汇报;(4)设专人看管。
9、什么叫新鲜风流?答:没有经过井下作业地点的风流叫新鲜风流。
10、什么叫乏风?答、经过采掘工作面和一些峒室后,成分与地面空气相比差别较大的风流叫乏风。
11、什么叫串联通风?答:井下用风地点的回风再次进入其他用风地点的通风方式。
12、什么是积尘?答:煤尘厚度超过2mm,连续长度超过5m的煤尘堆积。
13、皮带运输巷多少米设置一个阀门?其他巷道多米设置一个阀门?答:皮带巷50米,其他巷道100米。
14、横穿大巷,通过弯道、交叉口时要注意什么?答:应做到“一停、二看、三通过”。
15. 在运输巷道施工时,要注意哪些?答:要设专人指挥来往车辆,做到安全施工。
16. 倾斜巷道必须设置风门时,要采取哪些安全措施?答: 1)、要设计为自动关闭风门;2)、分班设专人对风门进行看管;3)、要有防止车辆撞击风门的安全措施。
17. 井下哪些地点需要安设反向风门?答:进回风井之间风门,主要进回风巷之间风门,突出危险区,掘进工作面进风侧需要安设反向风门。
18. 施工前对施工地点应如何进行检查?答:检查前后5米内的支护是否完好,顶帮是否有冒顶、片帮隐患。
19. 通风质量标准中各类风门间距是多少?答:(1)通车风门间距不小于一列车的长度。
技术交底记录倒角形状如图6-10所示。
2、风管部件及消声器制作。
展班II 成型(按撰范聲菲一层无机原料_层皴野布)I 世验卜+T 甌1打孔>斗7诵四、操作工艺1、画线要根据风管的不同尺寸形状和规格分别进行,同时对同一段风管要完整进行,防止画线错孔和下料的多少有误。
2、板材剪切依据画线的阶段不同,分别进行,同时必须进行下料的复核,以免有误。
按画线形状用机械剪刀和手工剪刀进行剪切。
3、剪切时,手严禁伸入机械压板空隙中,上刀架不准放置工具等物品,调整板料时,脚不能放在踏板机上,使用固定式震动剪两手要扶稳钢板,手离刀口不得小于5cm,用力均匀适当。
图6-J04、板材下料后在轧口之前,必须用倒角机或剪刀进行倒角工作。
5、咬口宽度和留量根据板材厚度而定,应符合表6-18的规定。
表6-18咬口宽度(mm ) 镀锌钢板厚度 平咬口宽 角咬口宽 0.7以下 6〜8 6〜7 0.7〜0.82 8〜10 7〜8 0.9〜1.210〜129〜106、焊接时必须焊缝均匀,无裂纹及夹渣现象;铆钉连接时,铆钉中心先垂直于板面,头把板材压紧,使板缝密合并排列整齐、均匀。
板材之间铆接,一般中间可不加垫料,设计规定时,遵循设计。
7、咬口时手指距滚轮护壳不小于50mm ,手不准放在咬口机轨道上扶稳板料。
8、咬口后的板料将画好的折方线放在折方机上,置于下模的中心线,操作时,使机械上刀片中心线与下模中心r*剪切-*凤昔折方机械伸加射钉、膨胀螺栓等应符合产品质量要求。
3、施工机具手锤、电锤、手电钻、手锯、电动双刃剪、砂轮锯、角向磨光机、台钻、电气焊具、扳手、改锥、手剪、倒链、高凳、大绳、尖冲、射钉枪、刷子等。
二、质量要求1、风管系统安装工作(送、排风,防排烟,)质量要求符合《通风与空调工程施工质量验收规范》(GB50243-2002)的规定。
(后附表格6-21)2、风管系统安装工程(空调系统)质量要求符合《通风与空调工程施工质量验收规范》(GB50243-2002)的规定。

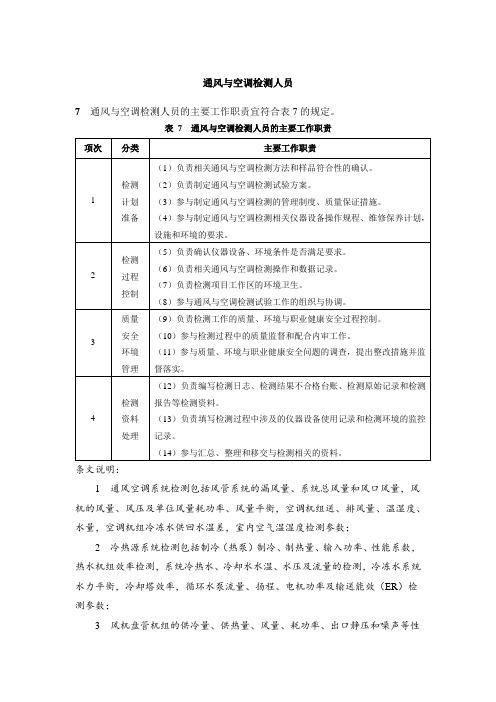

通风与空调检测人员
7通风与空调检测人员的主要工作职责宜符合表7的规定。
表7 通风与空调检测人员的主要工作职责
条文说明:
1 通风空调系统检测包括风管系统的漏风量、系统总风量和风口风量,风机的风量、风压及单位风量耗功率、风量平衡,空调机组送、排风量、温湿度、水量,空调机组冷冻水供回水温差,室内空气温湿度检测参数;
2 冷热源系统检测包括制冷(热泵)制冷、制热量、输入功率、性能系数,热水机组效率检测,系统冷热水、冷却水水温、水压及流量的检测,冷冻水系统水力平衡,冷却塔效率,循环水泵流量、扬程、电机功率及输送能效(ER)检测参数;
3 风机盘管机组的供冷量、供热量、风量、耗功率、出口静压和噪声等性
能的实验室检测参数。
8通风与空调检测人员应具备表8规定的专业知识。
表8 通风与空调检测人员应具备的专业知识
条文说明:
1 通风与空调检测人员应能熟练操控管道安装质量、流体传输及温度检测设备,要求检测人员应具备热力学和流体力学基础知识。
2 检测人员应熟悉环境和职业健康安全管理的基本知识。
9通风与空调检测人员应具备表9规定的专业技能。
表9 通风与空调检测人员应具备的专业技能
条文说明:
1 高速旋转设备及高空管路安装检测具有一定的危险性,检测人员应注意人员安全和设备操作安全,做好防护措施。
通风与空调工程施工文件复习题主讲人:阎学峰一、填空:1、通风与空调工程安装完毕,必须先进行设备单机试运转及调试,并按试运转设备的种类、型号分别进行并记录。
2、通风与空调工程竣工验收前,由施工单位项目负责人填写“设备明细表”,经专业监理工程师和建设单位项目专业负责人签认后归档。
3、风管系统安装完毕后,绝热保温前,必须进行严密性检验,合格后方能交付下道工序。
系统风管的检测以总管和干管为主,在加工工艺得到保证的前提下,低压风管系统可采用漏光法抽检,抽检率为5%,且不得少于1个系统。
如检测不合格时,应按规定的抽检率做漏风量检测。
中压系统风管的严密性检验,采用漏光法检测合格后,还应对系统进行漏风量测试抽检,抽检率为20%,且不得少于1个系统。
4、制冷管道系统应进行强度、气密性试验及真空试验并做记录,且必须合格。
5、空调水管道系统和制冷系统的冲洗或吹扫,应按冷(热)水、冷却水管道系统和制冷系统分别进行,并记录。
且制冷系统吹扫洁净后,应拆缷可能积存污物的阀门,并应清洗洁净,重新组装。
6、风管系统试运行及调试,应按子分部系统,即送、排风系统,防、排烟系统,除尘系统,空调风系统,净化空调系统分别进行,并记录。
7、系统调试前,施工(承包)单位应编制调试方案,报送专业监理工程师审核批准;调试结束后,必须提供完整的高度资料和报告。
8、空调水管道系统水压试验,应按冷(热)水、冷却水、凝结水管道系统分别进行,并记录。
二、简答题:1、通风与空调工程施工文件(按分类)包括哪些内容?答:(1)施工技术管理文件C1;(2)设备记录C4-1;(3)隐蔽记录C4-2;(4)施工试验记录C4-3;(5)调试记录C4-4;(6)质量事故C4-5;(7)工程质量验收记录C4-6。
2、通风与空调工程施工文件调试记录包括哪些内容?答:(1)风管系统试运行调试记录C4-4-1;(2)房间室内空调系统试运行调试记录C4-4-2;(3)空调水系统试运转调试记录C4-4-3;(4)净化空调系统试运行调试记录C4-4-4;(5)系统无生产负荷联合试运转及调试记录C4-4-5。
通风专业必知必会通风专业是建筑工程领域中非常重要的一个专业,其主要目的是为了提高建筑物室内的空气质量,确保人们的生命健康安全。
因此,通风专业的工作者必须要具备某些必知必会的知识和技能,接下来就让我们一起来了解一下。
一、熟悉通风系统的设计与施工标准通风系统是保证建筑室内空气质量的重要手段,其设计和施工应该遵循相应的标准。
通风专业人员在工作前应该熟悉与通风、暖通空调相关的标准,如《建筑给排水防水验收规范》、《建筑暖通空调设计规范》、《建筑机电工程施工及验收规范》等。
二、了解通风系统的分类及特点通风系统按照实现方式的不同可以分为自然通风系统和机械通风系统。
自然通风系统的特点是节能且造价低廉,但其通风效果相对不稳定,需要确保室内外温度、风速等条件。
机械通风系统的主要特点是可以对电梯间、车库或大厦等需要空气调节场所进行时间、温度和湿度的控制,从而经济而有效地实现环保的通风需求。
通风专业人员应当熟悉通风系统的分类及其优缺点,用于合理的设计与实施。
三、掌握通风系统选型与性能评估的方法在通风系统的选型与性能评估方面,通风专业人员应该掌握通风系统的性能参数、应用功能及其所需控制的要求,例如通风量、风速、噪音、洁净度等方面的参数。
在分析通风系统性能时,需要考虑环境参数,例如环境温度、湿度等因素,并利用适当的工具和方法进行分析、计算,评估系统功能的合理性与优劣,并根据实际需求确定最佳的通风系统。
四、理解通风系统的建设和维护流程通风系统的建设可以分为设计、施工、验收等若干阶段,通风专业人员应该理解其工作流程和实施要求。
在通风系统的维护与管理方面,人员需要了解通风设备的日常维护和故障处理等技术,并且深入了解通风系统的零部件、移动和定位等方面的知识,便于对通风系统做出适当的维护和更新,保障系统长期稳定运行。
总之,作为通风系统专业人员,需要熟悉通风系统的设计、施工、验收、运维等全方位的知识,以确保通风系统的长期有效运行。
通风基础知识培训资料一、基本计量单位:(法定单位)二、全面通风1、按照通风动力不同,全面通风可分为自然通风和机械通风。
2、按对有害物控制的不同,全面通风分为:2.1 稀释通风:用新鲜空气把整个房间、车间有害物浓度稀释到允许浓度以下。
通风量大,控制效果差。
2.2 单向通风:通过有组织的气流运动,控制有害物的扩散和转移,保证工作区达标。
通风量较小,控制效果较好。
2.3 均匀流通风:利用送风气流在均流室内形成的均匀气流把室内污染空气全部压出室外。
控制气流速度0.2-0.5m/s。
通风量较大,能有效排出室内污染空气。
2.4 置换通风:(与我公司采用的分层送气原理相同)。
条件:a) 有余热,较封闭,高度方向具有稳定的温度梯度。
b) 送风量大、风速低。
V<0.2-0.5m/sc) 送风温度低于室内温度2-4℃特点:与传统的稀释通风方式相比,具有节能,通风效率高等优点。
3、全面通风设计原则:3.1 有效散热,或有害物质的建筑物,当不能采用局部通风,或采用局部通风不能达到卫生标准,应辅以全面通风或采用全面通风。
3.2 宜尽可能采用自然通风,节约能源和投资,当自然通风达不到卫生或生产要求,应采用机械全面通风。
3.3 根据卫生标准,排出空气经净化处理后,如其中有害物质浓度不超过室内最后允许浓度的30%,可返回车间再循环利用。
4、全面通气流组织设计:4.1 排风口应尽量靠近有害物质源,以便迅速排出。
4.2 送风口尽量靠近操作地点。
(清洁空气)4.3 在整个通风间内,应尽量使送风气流均匀分布,减少涡流,避免有害物质在局部地区的积累。
4.4 要求清洁的建筑物,当其周围环境较差时,送风量应大于排风量。
使室内保持正压.对于室内产生有害气体和粉尘,可能污染周边相邻建筑时,送风量应小于排风量,使室内保持负压,一般送风量为排风量的80-90%。
5、全面通风换气次数:L=nVfL:全面通风量m3/h n:换气次数次/hVf :建筑物体m3 Vf=长×宽×高三、空气幕1、空气幕是利用条形空气分布器喷出一定速度和温度的幕状气流,封闭大门、通道等,减少或隔离外界气流侵入,阻挡粉尘、有害气体进入。
通风空调工程以图纸为依据,首先应熟悉图纸,将工程中所要用的材料进行汇总,并列出清单(材料进场,根据清单核对质保书),如发现质保资料有问题应及时通知材料供应商,所有进场材料上都应有标志、标示,其标志、标示应与质保书和设计要求相符。
一、开工前(具备开工条件的资料)1、施工单位资质(企业法人营业执照、安全生产许可证),2、施工许可证(建设单位提供),3、施工组织设计(包括报审表、审批表),4、开工报告(开工报审),5、施工现场质量管理检查记录(报审),6、质量人员从业资格证书(收集报审),7、特殊工种上岗证(收集报审)8、由空调专业施工人员熟悉图纸及相关资料,熟悉施工现场,参加图纸会审;编写实施细则,如关键工序部位的施工作业指导书,质量安全、技术交底,分期分批的人员、机具、材料、设备安装进场计划等。
在工程开工前报监理签字、验收二、开工后(1)、施工物资1、工程物资主要包括材料、成品、半成品、构配件、设备等。
空调工程所使用的工程物质均应有出厂质量证明文件(包括质量合格证明文件或检验/试验报告、产品生产许可证、产品合格证、产品监督检验报告等),对列入国家强制商检目录或建设单位有特殊要求的进口物资还应有进口商检证明文件。
进口物资应有安装、试验、使用、维修等中文技术文件。
水表和热量表要有计量检定证书。
2、工程物质进场后,材料负责人员要组织有关人员对进场物资进行自检,合格后填写《工程物资进场报验表》,请监理签字验收,提前约业主、监理,在设备进场时(下车前),请监理、业主与设备供货单位共同对每批材料进行外观检查、数量清点和质量的验收。
填写《设备、配(备)件开箱检验记录》3、材料、配件进场后,由施工单位进行检验,需进行抽检的材料、配件按规定比例进行抽检,并进行记录,填写《材料、配件检验记录汇总表》4、设备安装前,要进行开箱检查,核对设备的型号、规格及附件数量,检查设备的外形是否规则、平直,圆弧形表面平整无明显偏差,结构完整,焊缝饱满,无缺损和孔洞。
设备的进出口封闭良好,随机的零部件齐全无缺损。
5、设备、阀门、密闭水箱、风机盘管、成组散热器及其他散热设备等安装前,均应按规定进行强度试验并做记录,填写《设备及管道附件试验记录》主要设备、器具应有安装使用说明书。
(2)、工程隐蔽检查1、隐蔽工程检查是需要有建设单位、监理单位及施工单位参加的对于施工工程隐蔽之前的检查验收,是在施工单位自检合格的基础上,对于所施工的工程做出合格判断后所进行的工作。
施工单位参加验收的人员有:专业技术负责人、专业质量检查员、专业工长。
2、敷设与竖井内、吊顶内及不进人的设备层内的风管和相关设备:检查风道的标高、材质,接头方式、接口严密性,附件、部件安装位置,支、吊、托架安装型式、位置、间距,活动部件是否灵活可靠、方向是否正确,风道分支、变径处理是否合理,管道及支、吊、托架防腐情况是否已按照设计要求及施工规范规定完成风管的漏光、漏风检测。
3、需要保温的空调风管、冷冻管道:检查管材、管件、阀门、设备的材质与型号、安装位置、标高、坡度;管道连接做法及质量;附件使用,支架固定,防腐处理,水管道强度、严密性、冲洗等试验以及风管的漏光、漏风检测实验结果。
4、空调冷凝水管道:检查管材、管件的材质与型号、安装位置、标高、坡度;管道连接做法及质量;附件使用,支架固定,防腐处理,闭水试验情况。
5、出外墙的防水套管的型式、做法、定位及尺寸。
6、风管、空调水管道和相关设备的绝热、防腐:检查绝热方式、绝热材料的材质与规格、绝热管道与支吊架之间的防结露措施、防腐处理材料及做法等。
(3)交接检查1、设备基础(由土建单位施工的混凝土基础)交接检查,是在设备安装之前对基础的强度、尺寸、位置以及预留空洞或螺栓位置等要进行交接检查。
2、空调管道交接检查,空调水管道由一方施工,风口或风机盘管由另一方施工单位施工,在风口及风机盘管施工安装前要对空调水管道的预留口的坐标、位置以及管口尺寸大小,系统试压、冲洗情况等进行交接检查,以确定前者的施工是否正确。
3、隐蔽管道交接检查,交接检查还有会发生在吊顶施工时,各管道系统已安装完毕,并且已进行过试验,有合格记录,防腐、保温施工完毕,在土建进行装饰施工时,需要对空调水、风管道成品进行保护,在这种情况下,也需要与装饰单位办理交接验收,以防止管道成品被破坏时分不清责任。
(4)施工试验1.离心式冷水机组的就位及安装在离心式冷水机组进场时,产品供应单位要提供相应的产品质量合格证及检测报告,机组就位后,其纵向和横向安装水平偏差均不应大于1000,并应在底座或与底座平行的加工面上测量。
在安装过程中应按设计要求装置减振垫或减振器。
要留有检修位置2.冷却泵、冷冻泵、采暖泵的就位安装泵运至现场进行开箱检查后进行安装,安装的泵其纵向安装水平偏差不应大于1000,横向安装水平偏差不应大于1000,并应在泵的进出口法兰面或其它水平面上进行测量。
有减振要求的设备安装时,应按设计要求装置减振垫或减振器。
3.冷却塔的安装冷却塔安装一般由生产厂家负责完成,完毕后应与空调施工单位办理交接检查。
4.风机盘管、新风机、空调机组等空调设备安装设备安装前,要进行开箱检查,核对设备的型号、规格及附件数量,检查设备的外形是否规则、平直,圆弧形表面平整无明显偏差,结构完整,焊缝饱满,无缺损和孔洞。
设备的进出口封闭良好,随机的零部件齐全无缺损。
风机盘管机组安装前进行单机三速试运转及水压检漏试验。
试验压力为系统工作压力的倍,试验观察时间为2min,不渗漏为合格。
风机盘管应在管道清洗排污后连接,以免堵塞盘管。
5.风道、管道根据现场实际情况制作安装风管制作主要以预制车间机械加工为主,对风管及管件按系统分层将同一规格尺寸统计数量,实施统一加工。
严格按设计要求及施工验收规范采用,半成品、成品尺寸范围及允许误差必须严格。
法兰数量要准确,以满足风管闭合成型后能立即进入下一工序。
①漏光试验:风管系统安装完成后,进行风管漏光检测。
在夜晚进行,手持移动光源可采用不低于100w带保护罩的低压照明灯,或其他低压光源,光源可置于风管内侧或外侧,但其相对侧应为暗黑环境。
检测光源应沿着被检测接口部位与接缝做缓慢移动,在另一侧进行观察,当发现有光线射出,则说明查到明显漏风处,并应做好记录,并填写《风管漏光检测记录》。
②风管漏风检查:中压系统风管的严密性检验,应在漏光法检测合格后,对系统漏风量测试进行抽检,抽检量为20%,且不得小于1个系统。
漏风量测试装置应采用经检验合格的专用测量仪器并填写《风管漏风检测记录》。
③强度、严密度试验对于冷冻水管道及冷却水管道在安装后,以及各类阀门、密闭箱、罐、风机盘管等在安装前都要进行水压试验。
试验记录要填写试验管路或设备及阀类以及箱、罐、风机盘管的类别、规格、材质、试验部位;写明试验位置、工作压力值、试验压力值、试验时间、压力降数值、试验介质等;还要写明试验中检查有无渗漏情况,位置及返修情况和结果;注明试验日期,检查完后,参加试验检查的各方人员要在记录单上签字齐全。
水压试验应按系统分开进行,局部也可单项试压。
A.阀门试验阀门安装前,应作强度和严密性试验。
对于工作压力大于及其在主干管上起到切断作用的阀门,应进行强度和严密性试验,合格后方准使用。
其他阀门可不单独进行试验,待在系统试压中检验。
强度试验时,试验压力为公称压力的倍,持续时间不少于5min,阀门的壳体、填料应无渗漏。
严密性试验时,试验压力为公称压力的倍,试验压力在试验持续的时间内应保持不变,以阀瓣封面无渗漏为合格。
水压试验以每批(同牌号、同规格、同型号)数量中抽查20%,且不得少于1个,对于安装在主干管上起切断作用的闭路阀门,必须逐个作强度和严密性试验。
B.风机盘管、密闭箱、罐、热交换器、分(集)水器水压试验风机盘管机组安装前宜进行单机三速试运转及水压检漏试验。
试验压力为系统工作压力的倍,试验观察时间为2min,不渗漏为合格,按总数抽查10%,且不得小于1台。
密闭箱、罐、热交换器、分(集)水器在安装之前应逐个做水压试验。
试验记录要分别填写,分别顺序编号。
试验压力如设计无要求时应为工作压力的倍,但不小于。
密闭箱、罐、热交换器、分(集)水器的水压试验时间为10min,压力不降且不渗漏为合格。
C.空调冷冻(热)水、冷却水管道的水压试验系统压力试验时,应拆去压力表,打开疏水器、减压器旁通阀,关闭进口阀,不使压力表、减压器、疏水器参与系统水压试验。
检查系统上的阀门是否处于开启状态;检查集气罐、排气阀或自动排气阀的控制阀是否全部打开。
暂时不与外网连接。
在回水干管上安装试压泵和临时给水管道,试验压力表需经过校验后安装使用。
从回水干管内向系统内注水,边排气变向系统注水。
水注满后,排气阀不再排气,关闭排气阀,逐层检查系统是否漏水。
④灌水实验A.冷凝水管道灌水试验,将每根冷凝水管末端封堵,由风机盘管托水盘最低点,灌满水后观察15min,检查管道及接口无渗漏合格。
B.敞口的箱、罐灌水试验,敞口的箱、罐,在与管道连接之前应做灌水试验。
封堵所有管道接口,灌满水静置24h,水箱及罐无渗漏为合格。
⑤冲洗试验空调冷冻(热)管道、冷却水管道调试前要进行冲洗试验。
试验结束应填写冲洗试验记录。
管道系统冲洗应在水压强度试验的基础上进行。
在冲洗前将系统内的流量指示器、过滤网、水表、调节阀、减压阀等全部卸下,把管道与制冷机组、空调机组、风机盘管断开。
⑥风管加工工艺性强度性试验在风管制作完成之后,进行质量验收之前进行的工艺性检测。
检验风管应在满足倍的工作压力下,接缝处无开裂。
按风管系统的类别和材质分别抽查检验,不得小于3件,同时不小于15㎡。
⑦风管加工工艺性严密性试验严密性试验是在强度试验合格的基础上,降至工作压力下,检测风管的漏风量,是否符合规范规定的要求。
按风管系统的类别和材质分别抽查检验,不得小于3件,同时不小于15㎡。
⑧现场组装除尘器、空调机漏风检测试验空调机组组装后,检查各接缝平直、严密。
在设计工作压力下,组合式空调机组的许可漏风量为总风量的3%。
6. 支吊架制作安装风管支吊架须在相应系统风管制作完成前制作好,支吊架用膨胀螺栓固定在楼板上,吊架长度必须经现场测定。
水平或垂直的风管须设置支、吊架,并避开风口、调节阀,且不能直接吊在风管法兰上,风管支、吊架须设置于保温层的外部,并在其间加垫木。
防火阀、消声器单独设支、吊架。
7.管井内空调水立管施工通风与空调工程隐检,敷设与竖井内、不进人吊顶内的风道,检查风道的标高、材质,接头、接口严密性,附件、部件安装位置,支、吊、托架安装、固定,活动部件是否灵活可靠、方向正确,风道分支、变径处理是否合理,是否符合要求,是否已按照设计要求及施工规范规定完成风管的漏光、漏风检测、空调水管道的强度严密性、冲洗等试验。
