(完整版)SN2.8塑料排水管伸缩器安装预留伸缩量记录
- 格式:doc
- 大小:65.51 KB
- 文档页数:3
(全套模板)江苏省建筑工程施工质量验收资料(给排水及采暖)目录建筑给水排水及采暖工程施工现场质量管理记录 SN1.1提示该表如栏目内不够填写时,可另行加页。
建筑给水排水及采暖分部工程质量验收记录 SN1.2建筑给水排水及采暖分部工程质量验收记录 SN1.3(统表1)建筑给水排水及采暖分项工程质量验收记录 SN1.4(统表2)建筑给水排水及采暖工程质量控制资料核查记录 SN1.5建筑给水排水及采暖工程安全和功能检验资料核查及主要功能抽查记录 SN1.6建筑给水排水及采暖工程观感质量检查记录 SN1.7设备进场验收记录 SN2.1建筑给水排水及采暖工程材料、设备、器具合格证、质保书、进场检(试)验报告汇总表SN2.2技术负责人:质量检查员:年月日提示建筑给水排水及采暖工程、材料、配件设备出厂合格证、质保书按下列范围整理:1.镀锌管、排水塑料管、给水塑料管、复合管应有质保书或合格证;镀锌管质保书上应明确本单位工程中使用材料的型号、规格、数量、机械性能和化学成分,如物资公司使用抄件,应有原件编号,原件存放处,供货单位应盖章,抄件人应签名。
建筑工程用给水排水塑料管应有试验报告,省建委推广证,给水塑料管,以及卫生部门认可的卫生许可证。
2.阀门、水嘴、散热器、消防接合器、室外消火栓、室内消火栓箱、卫生器具、压力表、水位计、温度计、安全阀等配件以及保温材料等应有产品质量合格证。
3.设备应包括锅炉、锅炉附属设备、水泵、风机、热交换器、除尘器、分汽缸、水处理设备等应有产品质量合格证及有关随机重要说明。
4.有防火要求的产品(如消火箱等)及配件应有消防部门认可的生产许可证。
5.以上所述材料合格证,质保书及有关试验报告存档填写不够时,可另页附后。
6.表中数量为合格证或质保书数量,不应填写材料或设备,附件数量。
管道工程隐蔽验收记录 SN2.3提示一、隐蔽内容中应包括隐蔽的数量、管道系统的规格及型号、固定方法、及接口型式等。

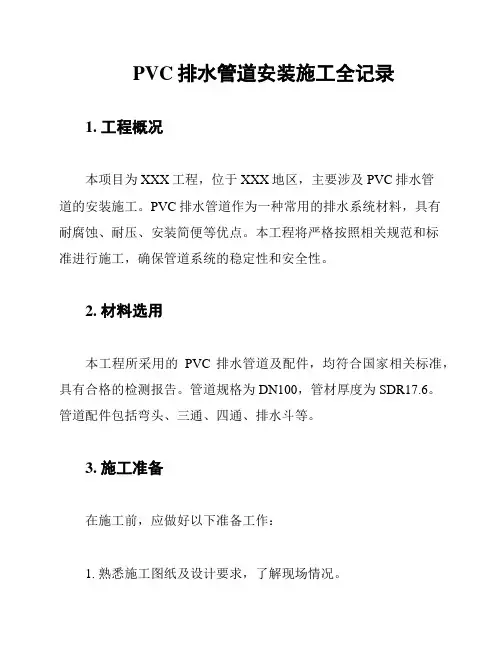

PVC排水管道安装施工全记录1. 工程概况本项目为XXX工程,位于XXX地区,主要涉及PVC排水管道的安装施工。
PVC排水管道作为一种常用的排水系统材料,具有耐腐蚀、耐压、安装简便等优点。
本工程将严格按照相关规范和标准进行施工,确保管道系统的稳定性和安全性。
2. 材料选用本工程所采用的PVC排水管道及配件,均符合国家相关标准,具有合格的检测报告。
管道规格为DN100,管材厚度为SDR17.6。
管道配件包括弯头、三通、四通、排水斗等。
3. 施工准备在施工前,应做好以下准备工作:1. 熟悉施工图纸及设计要求,了解现场情况。
2. 准备施工所需的各种工具和设备,如切割机、电钻、扳手等。
3. 检查管道及配件的质量,确保符合要求。
4. 准备施工所需的安全防护用品,如安全帽、手套、安全带等。
4. 施工流程1. 管道切割:使用切割机将PVC管材切割成所需长度,切割面应平整、光滑。
2. 管道连接:采用承插式连接方式,将管材与配件连接牢固。
连接时,先将管材插入配件承口,然后用扳手拧紧。
3. 管道铺设:按照设计图纸,将管道铺设于排水沟内。
管道应铺设平稳,坡度应符合设计要求。
4. 检查井施工:在管道交汇处、转弯处、管段长度超过一定长度时,应设置检查井。
检查井施工应符合相关规范。
5. 排水系统试验:在管道安装完成后,进行排水系统试验,检查管道系统是否畅通,无渗漏。
5. 施工要点1. 管道切割时,应注意切割面的平整度和光滑度,以免影响管道连接质量。
2. 管道连接时,应确保管材与配件的承插部位牢固,连接紧密。
3. 管道铺设过程中,应注意管道的坡度和方向,避免出现偏差。
4. 检查井施工时,应确保检查井的尺寸和位置符合设计要求。
5. 排水系统试验时,应确保试验压力符合设计要求,检查管道系统无渗漏、畅通。
6. 安全防护1. 施工人员应遵守国家相关法律法规,严格执行施工现场安全操作规程。
2. 施工人员应佩戴安全帽、手套、安全带等安全防护用品。

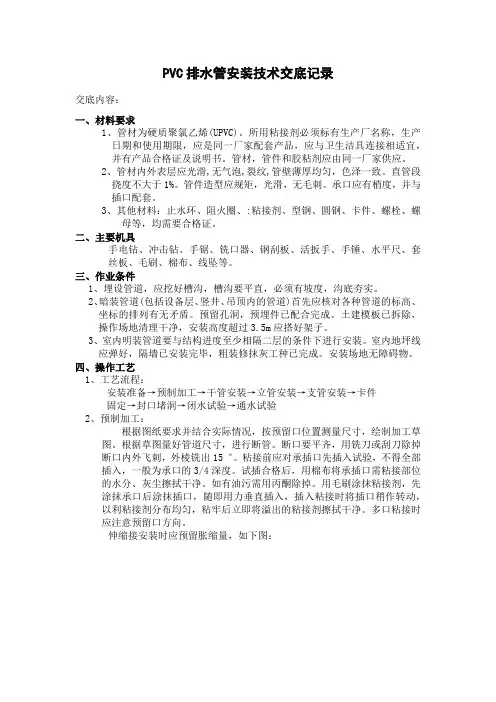

PVC排水管安装技术交底记录交底内容:一、材料要求1、管材为硬质聚氯乙烯(UPVC)。
所用粘接剂必须标有生产厂名称,生产日期和使用期限,应是同一厂家配套产品,应与卫生洁具连接相适宜,并有产品合格证及说明书。
管材,管件和胶粘剂应由同一厂家供应。
2、管材内外表层应光滑,无气泡,裂纹,管壁薄厚均匀,色泽一致。
直管段挠度不大于1%。
管件造型应规矩,光滑,无毛刺。
承口应有梢度,并与插口配套。
3、其他材料:止水环、阻火圈、:粘接剂、型钢、圆钢、卡件、螺栓、螺母等,均需要合格证。
二、主要机具手电钻、冲击钻、手锯、铣口器、钢刮板、活扳手、手锤、水平尺、套丝板、毛刷、棉布、线坠等。
三、作业条件1、埋设管道,应挖好槽沟,槽沟要平直,必须有坡度,沟底夯实。
2、暗装管道(包括设备层、竖井、吊顶内的管道)首先应核对各种管道的标高、坐标的排列有无矛盾。
预留孔洞,预埋件已配合完成。
土建模板已拆除,操作场地清理干净,安装高度超过3.5m应搭好架子。
3、室内明装管道要与结构进度至少相隔二层的条件下进行安装。
室内地坪线应弹好,隔墙已安装完毕,粗装修抹灰工种已完成。
安装场地无障碍物。
四、操作工艺1、工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→卡件固定→封口堵洞→闭水试验→通水试验2、预制加工:根据图纸要求并结合实际情况,按预留口位置测量尺寸,绘制加工草图。
根据草图量好管道尺寸,进行断管。
断口要平齐,用铣刀或刮刀除掉断口内外飞刺,外棱铣出15゜。
粘接前应对承插口先插入试验,不得全部插入,一般为承口的3/4深度。
试插合格后,用棉布将承插口需粘接部位的水分、灰尘擦拭干净。
如有油污需用丙酮除掉。
用毛刷涂抹粘接剂,先涂抹承口后涂抹插口,随即用力垂直插入,插入粘接时将插口稍作转动,以利粘接剂分布均匀,粘牢后立即将溢出的粘接剂擦拭干净。
多口粘接时应注意预留口方向。
伸缩接安装时应预留胀缩量,如下图:3、干管安装:首先根据设计图纸要求的坐标、标高预留槽洞或预埋套管。

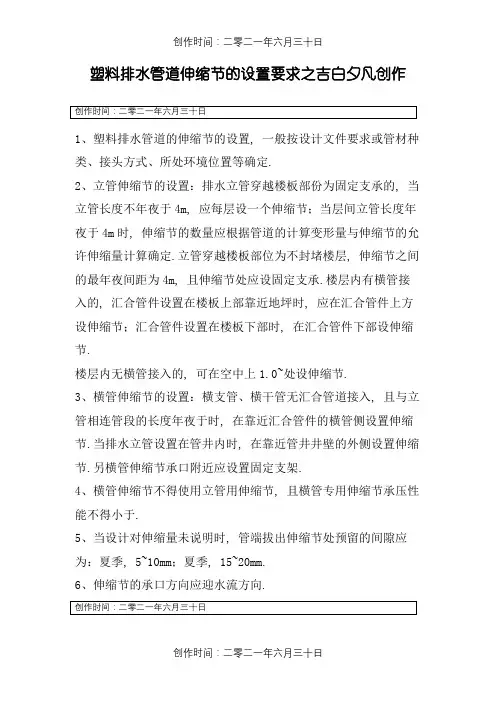

塑料排水管道伸缩节的设置要求
1、塑料排水管道的伸缩节的设置,一般按设计文件要求或管材种类、接头方式、所处环境位置等确定.
2、立管伸缩节的设置:排水立管穿越楼板部分为固定支承的,当立管长度不大于4m,应每层设一个伸缩节;当层间立管长度大于4m时,伸缩节的数量应根据管道的计算变形量与伸缩节的允许伸缩量计算确定.立管穿越楼板部位为不封堵楼层,伸缩节之间的最大间距为4m,且伸缩节处应设固定支承.楼层内有横管接入的,汇合管件设置在楼板上部靠近地坪时,应在汇合管件上方设伸缩节;汇合管件设置在楼板下部时,在汇合管件下部设伸缩节.
楼层内无横管接入的,可在地面上1.0~1.2m处设伸缩节.
3、横管伸缩节的设置:横支管、横干管无汇合管道接入,且与立管相连管段的长度大于2.2m 时,在靠近汇合管件的横管侧设置伸缩节.当排水立管设置在管井内时,在靠近管井井壁的外侧设置伸缩节.另横管伸缩节承口附近应设置固定支架.
4、横管伸缩节不得使用立管用伸缩节,且横管专用伸缩节承压性能不得小于0.08MPa.
5、当设计对伸缩量未说明时,管端插入伸缩节处预留的间隙应为:夏季,5~10mm;冬
季,15~20mm.
6、伸缩节的承口方向应迎水流方向.。
(建筑给排水工程)给排水资料表格管道工程隐蔽验收记录SN2.3建筑给水排水及采暖工程施工现场质量管理记录SN1.1建筑给水排水及采暖分部工程质量验收记录SN1.2建筑给水排水及采暖子分部质量管理记录SN1.3(统表1)建筑给水排水及采暖分项工程质量验收记录SN1.4(统表2)建筑给水排水及采暖工程质量控制资料核查记录SN1.5建筑给水排水及采暖工程安全和功能检查资料核查及主要功能抽查记录SN1.6建筑给排水及采暖工程观感质量检查记录SN1.7设备进厂开箱检查记录SN2.1建筑给水排水及采暖工程材料、设备器具合格证、质保书、进场检(试)验报告汇总表SN2.2技术负责人:质量检查员:2007年月日管道支、吊架安装记录SN2.4管道焊接检验记录SN2.5楼板(屋面)立管洞盛水实验记录SN2.6塑料排水管伸缩器安装预留伸缩量记录SN2.8设备基础验收记录SN2.9管道保温验收记录SN2.10设备单机试运转记录SN2.11阀门及散热器安装前水压试验记录SN2.14承压管道系统(设备)强度和严密水压试验记录SN2.15非承压管道灌水试验记录SN2.16给水、热水及采暖管道系统冲洗记录SN2.17卫生器具满水试验记录SN2.18地漏排水试验记录SN2.19排水系统及卫生器具通水试验记录SN2.21(室内排水系统安装子分部工程质量验收记录)(室内给水系统子分部工程质量验收记录)(室内热水供应系统安装子分部工程质量验收记)(卫生器具安装子分部工程质量验收记录)统表1(室外供热管网子分部工程质量验收记录)(建筑中水系统及游泳池水系统安装子分部工程质量验收记录)(室内消火栓系统安装分项工程质量验收记录)(给水设备安装分项工程质量验收记录)(室内排水管道及配件安装分项工程质量验收记录)(室内雨水管道及配件安装分项工程质量验收表)(室内热水管道及配件安装分项工程质量验收表)(室内热水系统辅助设备安装分项工程质量验收表)(卫生器具安装分项工程质量验收记录卫生器具给水配件安装分项工程质量验收记录)(卫生器具排水管道安装分项工程质量验收记录(室内采暖系统管道及配件安装分项工程质量验收表)(建筑中水系统管道及辅助设备安装分项工程质量验收记录)给水管道及配件安装分项工程质量验收记录统表2(系统水压试验及调试分项工程质量验收记录)(管道及配件安装分项工程质量验收记录)排水管沟与井池分项工程质量验收记录材料(构配件)、设备进场使用报验单A3.2工程名称:南京有线电厂整体搬迁工程江苏省建设厅监制工序质量报验单A3.2 工程名称:江苏省建设厅监制承压管道系统(设备)强度和严密性水压试验记录SN2.15非承压管道灌水试验记录SN2.16给水、热水及采暖管道系统冲洗记录SN2.17卫生器具满水试验记录SN2.18地漏排水试验记录SN2.19室内排水管道通球式样记录SN2.20排水系统及卫生器具通水试验记录SN2.21敞开水箱满水试验记录SN2.22消火栓系统试射试验记录SN2.23给水管道及配件安装工程检验批质量验记录SN3.1.1室内消火栓系统安装检验批质量验收记录SN3.1.2给水设备安装工程检验批质量验收记录SN3.1.3室内排水管道及配件安装工程检验批质量验收记录SN3.2.1室内雨水管道及配件安装检验批质量验收记录SN3.2.2续表。
目录建筑给水排水及采暖工程施工现场质量管理记录 SN1.1提示该表如栏目内不够填写时,可另行加页。
建筑给水排水及采暖分部工程质量验收记录 SN1.2建筑给水排水及采暖分部工程质量验收记录 SN1.3(统表1)建筑给水排水及采暖分项工程质量验收记录 SN1.4(统表2)建筑给水排水及采暖工程质量控制资料核查记录 SN1.5建筑给水排水及采暖工程安全和功能检验资料核查及主要功能抽查记录 SN1.6建筑给水排水及采暖工程观感质量检查记录 SN1.7设备进场验收记录 SN2.1建筑给水排水及采暖工程材料、设备、器具合格证、质保书、进场检(试)验报告汇总表 SN2.2日提示建筑给水排水及采暖工程、材料、配件设备出厂合格证、质保书按下列范围整理:1.镀锌管、排水塑料管、给水塑料管、复合管应有质保书或合格证;镀锌管质保书上应明确本单位工程中使用材料的型号、规格、数量、机械性能和化学成分,如物资公司使用抄件,应有原件编号,原件存放处,供货单位应盖章,抄件人应签名。
建筑工程用给水排水塑料管应有试验报告,省建委推广证,给水塑料管,以及卫生部门认可的卫生许可证。
2.阀门、水嘴、散热器、消防接合器、室外消火栓、室内消火栓箱、卫生器具、压力表、水位计、温度计、安全阀等配件以及保温材料等应有产品质量合格证。
3.设备应包括锅炉、锅炉附属设备、水泵、风机、热交换器、除尘器、分汽缸、水处理设备等应有产品质量合格证及有关随机重要说明。
4.有防火要求的产品(如消火箱等)及配件应有消防部门认可的生产许可证。
5.以上所述材料合格证,质保书及有关试验报告存档填写不够时,可另页附后。
6.表中数量为合格证或质保书数量,不应填写材料或设备,附件数量。
管道工程隐蔽验收记录 SN2.3提示一、隐蔽内容中应包括隐蔽的数量、管道系统的规格及型号、固定方法、及接口型式等。
二、检查结果栏中应包括隐蔽的管道系统防腐、管道支承、固定、各种试验,管道坡度,埋深等必须检查,并有相应的验收记录。

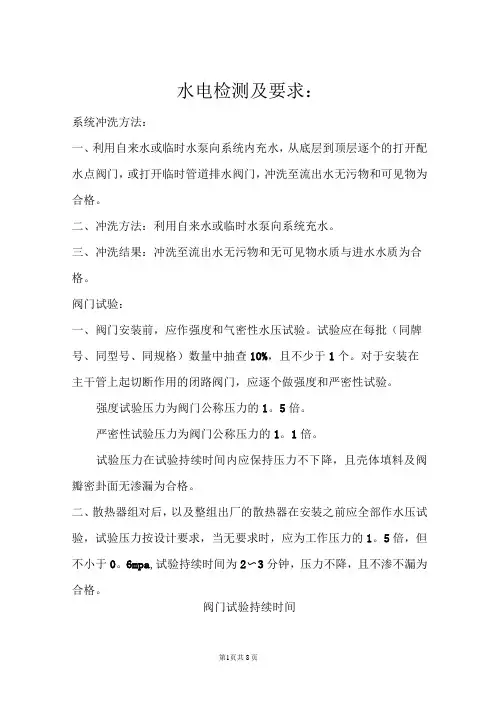

水电检测及要求:系统冲洗方法:一、利用自来水或临时水泵向系统内充水,从底层到顶层逐个的打开配水点阀门,或打开临时管道排水阀门,冲洗至流出水无污物和可见物为合格。
二、冲洗方法:利用自来水或临时水泵向系统充水。
三、冲洗结果:冲洗至流出水无污物和无可见物水质与进水水质为合格。
阀门试验:一、阀门安装前,应作强度和气密性水压试验。
试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于1个。
对于安装在主干管上起切断作用的闭路阀门,应逐个做强度和严密性试验。
强度试验压力为阀门公称压力的1。
5倍。
严密性试验压力为阀门公称压力的1。
1倍。
试验压力在试验持续时间内应保持压力不下降,且壳体填料及阀瓣密卦面无渗漏为合格。
二、散热器组对后,以及整组出厂的散热器在安装之前应全部作水压试验,试验压力按设计要求,当无要求时,应为工作压力的1。
5倍,但不小于0。
6mpa,试验持续时间为2〜3分钟,压力不降,且不渗不漏为合格。
阀门试验持续时间排水管灌水试验:一、排水管灌水试验:隐蔽或埋地的排水管道在隐蔽前必须做灌水试验,其灌水高度应不低于底层卫生器具的上边缘或底层地面高度。
灌水方法(过程)满水15分钟水面下降后,再灌满观察5分钟,液面不下降,检查管道及接口无渗漏为合格。
二、雨水排水管灌水试验,安装在室内的雨水排水管安装后应做灌水试验,灌水高度应到每根立管上部的雨水斗。
灌水时间为1小时,不渗不漏水为合格。
二、雨水排水管灌水试验,安装在室内的雨水排水管安装后应做灌水试验,灌水高度应到每根立管上部的雨水斗。
灌水时间为1小时,不渗不漏为合格。
SN2。
8伸缩器预留伸缩量:夏季5—10mm;春秋季:10—15mm;冬季:15—20mm;SN2。
6立管洞:在设计无要求时,洞周围用石灰膏围堰,高度约20mm,堰内灌满水,时间24小时,管道应洞不漏水为合格。
SN2。
4管道隐蔽验收记录:1、管道应填写管下部垫层状态(如细砂厚度三100mm,宽度三管径的2。
