西瓦施工工艺
- 格式:doc
- 大小:822.50 KB
- 文档页数:5
西式瓦施工工艺西式瓦铺贴(一)施工前的准备工作1、山墙上的人字板高度,应与挂瓦条的背面一般高。
2、在铺设屋面瓦之前,须沿排水沟(斜沟)装置好水槽及其它通道。
3、清除一切障碍,如完成所有水泥砂浆的工序、拆除脚手架、木板模子等。
4、灌好钢筋水泥檐口翼,并修抹整齐。
(二)挂瓦条安装1、先在顺水条顶端两侧各安装一根挂瓦条,使挂瓦条顶端间距为4cm。
挂瓦条规格不小于25×25mm,在开放式及木板铺设屋面上要有油毡衬垫,且至少伸过屋脊顶处150mm。
2、中间部分:从第一根挂瓦条开始往下,每间隔330mm-345mm 便装挂瓦条,确保面瓦用量不少于11片/平方米。
3、安装檐口最后一根挂瓦条:让它紧贴着檐边,高度跟檐口压板齐,但须比其它挂瓦条高出一寸。
4、挂瓦条的连接点,应放在顺水条的中线上,并要相互错开。
5、用卡条调整挂瓦条,使各行均匀、平齐。
必要时,只能转动顺水条来调节,而不应轻易斧削挂瓦条。
(三)屋面瓦的安装1、从屋檐左下角开始铺第一张瓦,自左向右排列,至铺满第一排,注意左右两端的瓦片,必须保持在瓦楞突起的部位。
否则,须重新调整瓦片的排列。
2、铺第二排瓦时,将瓦片与第一排瓦片交错搭接,使整个屋面更牢固,雨水的排泄更有效。
再用卡条从边至屋脊,每3-5片瓦的距离固定一次,以保持瓦片边缘连接成一直线。
3、固定瓦片:用2寸半长的镀锌钢钉或18号镀锌铁丝,根据屋面的坡度,将瓦固定在挂瓦条上,原则是:屋面坡度<35度空两排固定一排;屋面坡度35度-45度空一排固定一排;屋面坡度45度以上,每排都要固定;屋檐处理:在屋檐处所有孔隙都必须采用水泥浆、木板或装饰物并打部分通气孔,让积聚在瓦下面的水分排出挥发掉。
如设排水沟或檐沟,瓦头伸出檐口一般为50-70mm。
(四)脊瓦的安装1、在开放式及木板铺设屋面上必须保证衬垫至少伸过屋脊顶处150mm。
2、将脊瓦有钉孔的一面朝向风雨方向安装,并从山墙顶三角形周围的一边开始铺至另一边。

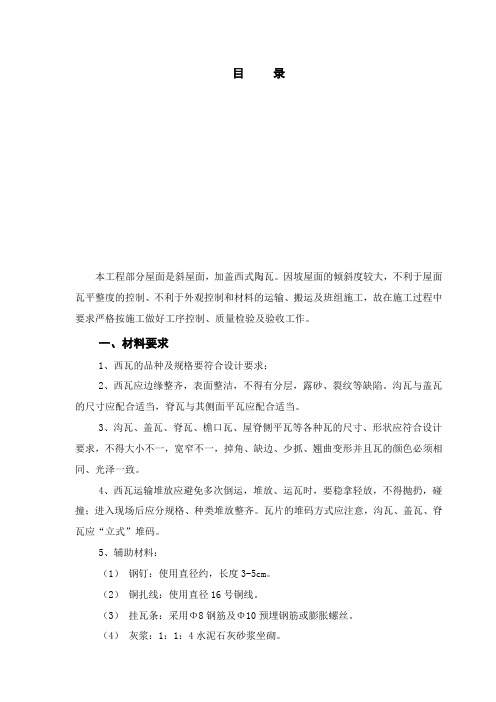

目录一、材料要求 (2)二、坡屋面构造 (2)三、施工程序 (2)四、排瓦图 (3)五、施工方法: (3)六、注意事项: (6)七、质量要求: (6)八、成品保护: (7)九、安全注意事项: (8)本工程部分屋面是斜屋面,加盖西式陶瓦。
因坡屋面的倾斜度较大,不利于屋面瓦平整度的控制、不利于外观控制和材料的运输、搬运及班组施工,故在施工过程中要求严格按施工做好工序控制、质量检验及验收工作。
一、材料要求1、西瓦的品种及规格要符合设计要求;2、西瓦应边缘整齐,表面整洁,不得有分层,露砂、裂纹等缺陷。
沟瓦与盖瓦的尺寸应配合适当,脊瓦与其侧面平瓦应配合适当。
3、沟瓦、盖瓦、脊瓦、檐口瓦、屋脊侧平瓦等各种瓦的尺寸、形状应符合设计要求,不得大小不一,宽窄不一,掉角、缺边、少抓、翘曲变形并且瓦的颜色必须相同、光泽一致。
4、西瓦运输堆放应避免多次倒运,堆放、运瓦时,要稳拿轻放,不得抛扔,碰撞;进入现场后应分规格、种类堆放整齐。
瓦片的堆码方式应注意,沟瓦、盖瓦、脊瓦应“立式”堆码。
5、辅助材料:(1)钢钉:使用直径约3.5mm,长度3-5cm。
(2)铜扎线:使用直径16号铜线。
(3)挂瓦条:采用Φ8钢筋及Φ10预埋钢筋或膨胀螺丝。
(4)灰浆:1:1:4水泥石灰砂浆坐砌。
二、坡屋面构造根据图纸,其坡屋面的构造如下:1、现浇钢筋混凝土板,板面清扫干净,纵横各扫纯水泥浆一道;2、20厚 M5干混地面砂浆,分二次压光,随加水泥浆抹平;3、2厚聚合物水泥基防水涂料(四周翻起 400高);4、25厚M5干混水泥砂浆保护层上坐砌,挂西式陶瓦;5、用钢钉及铜线固定西瓦。
三、施工程序1、总体施工程序为:基层结构处理→防水及保护层施工→弹线、排瓦→洒水湿润基层→挂瓦条安装→坡屋面坡面铺设西瓦→转角斜屋脊铺设西瓦→检查验收→淋水实验。
3、坡面瓦施工程序为:干摆→挂瓦条安装→绑扎铜线→铺砂浆→铺瓦→调整→钉钢钉→清理砂浆污染4、与屋脊相交处坡面瓦施工程序为:干摆屋脊两侧的坡面瓦→沿屋脊拉线画出坡面瓦的切割线→将坡面瓦运至檐沟处或外架上进行集中切割→坡面瓦铺设并用砂浆将上部端口填灌严密→进行屋脊盾瓦坐砌5、脊瓦施工程序为:挂线→砌盾瓦→铺砂浆→盖脊瓦→砂浆干燥前在瓦缝抹调色砂浆→清理砂浆污染四、排瓦对梯形和三角形的屋面摆放的原则相同,由下而上进行横向放样、纵向放样(即沿建筑物短、长轴):按照施工图标出的正确尺寸调整好,做到不切瓦为准。
西瓦施工方法西瓦施工是一种常用的屋顶材料,它具有耐久性和美观度高的特点。
在进行西瓦施工时,需要遵循一定的方法和步骤,以确保施工质量和屋顶的稳固性。
本文将介绍西瓦施工的基本方法,包括准备工作、安装步骤以及施工注意事项。
1. 准备工作在进行西瓦施工之前,首先需要进行一些准备工作。
首先,确保施工区域清洁,没有杂物和障碍物。
其次,根据需要测量屋顶尺寸,购买足够数量的西瓦材料和相关配件。
此外,还需要准备施工工具,例如锤子、钳子、尺子和电钻等。
2. 安装步骤(1)屋顶结构检查:在施工之前,必须先检查屋顶的结构和承重能力。
确保屋顶结构坚固,并根据需要增加或修复支撑横梁。
(2)防水层安装:在进行西瓦施工之前,需要在屋顶上安装一层防水材料。
这一步骤非常重要,可以防止雨水渗透到屋顶下方,保护屋顶结构。
(3)西瓦安装:将第一块西瓦从左上角开始安装,使用专用的钉子固定在屋顶上。
每块西瓦之间需要使用防水胶进行粘接,以确保雨水不会渗透。
接下来,按照从左到右,从上到下的顺序继续安装其他的西瓦,确保每一块西瓦之间有适当的重叠。
(4)配件安装:在西瓦施工的过程中,还需要安装一些配件,例如风口、排风管和天沟等。
这些配件是确保屋顶通风和排水的重要组成部分,必须正确安装和连接。
3. 施工注意事项(1)安全第一:在进行西瓦施工时,一定要注意自身安全。
穿戴适当的工作服和安全帽,戴上安全眼镜和手套。
确保使用稳定的梯子,并确保人员在施工过程中保持稳定的姿势。
(2)精确测量:在进行西瓦施工之前,必须仔细测量屋顶尺寸和距离,避免因为测量不准确导致安装困难或后期问题。
(3)固定牢固:每块西瓦安装时,务必使用足够数量和合适的钉子进行固定。
确保每块西瓦都紧密贴合并牢固固定,以确保屋顶的稳固性。

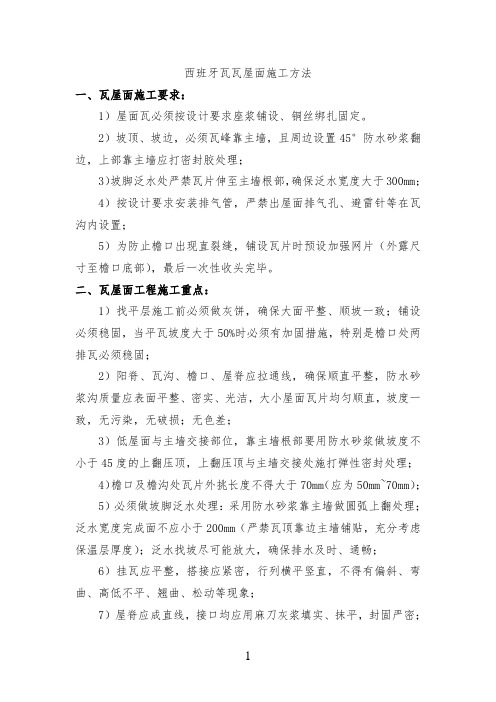

西班牙瓦瓦屋面施工方法一、瓦屋面施工要求:1)屋面瓦必须按设计要求座浆铺设、铜丝绑扎固定。
2)坡顶、坡边,必须瓦峰靠主墙,且周边设置45°防水砂浆翻边,上部靠主墙应打密封胶处理;3)坡脚泛水处严禁瓦片伸至主墙根部,确保泛水宽度大于300mm;4)按设计要求安装排气管,严禁出屋面排气孔、避雷针等在瓦沟内设置;5)为防止檐口出现直裂缝,铺设瓦片时预设加强网片(外露尺寸至檐口底部),最后一次性收头完毕。
二、瓦屋面工程施工重点:1)找平层施工前必须做灰饼,确保大面平整、顺坡一致;铺设必须稳固,当平瓦坡度大于50%时必须有加固措施,特别是檐口处两排瓦必须稳固;2)阳脊、瓦沟、檐口、屋脊应拉通线,确保顺直平整,防水砂浆沟质量应表面平整、密实、光洁,大小屋面瓦片均匀顺直,坡度一致,无污染,无破损;无色差;3)低屋面与主墙交接部位,靠主墙根部要用防水砂浆做坡度不小于45度的上翻压顶,上翻压顶与主墙交接处施打弹性密封处理;4)檐口及檐沟处瓦片外挑长度不得大于70mm(应为50mm~70mm);5)必须做坡脚泛水处理:采用防水砂浆靠主墙做圆弧上翻处理;泛水宽度完成面不应小于200mm(严禁瓦顶靠边主墙铺贴,充分考虑保温层厚度);泛水找坡尽可能放大,确保排水及时、通畅;6)挂瓦应平整,搭接应紧密,行列横平竖直,不得有偏斜、弯曲、高低不平、翘曲、松动等现象;7)屋脊应成直线,接口均应用麻刀灰浆填实、抹平,封固严密;8)檐口瓦局部起伏每5m长度内不得大于10mm,全长不大于30mm;9)檐口挑出瓦头的长度偏差不得超过10mm。
三、标准施工工艺:1、施工顺序基层处理→弹线、找平→安装钢筋网→挂西班牙瓦1.1基层处理对坡屋面进行清洁,干燥,对孔洞及明显不平整的位置进行局部修补。
1.2弹线、找平1)按照施工图,用墨线弹出横向铺瓦的间距,起始位置为从檐口开始,原则上控制最底一块瓦挑出屋檐5~7cm,然后从底部向上弹线,弹线位置比挂瓦孔高约4~6cm,尽量在有效尺寸容许差内调整到不切瓦为原则。

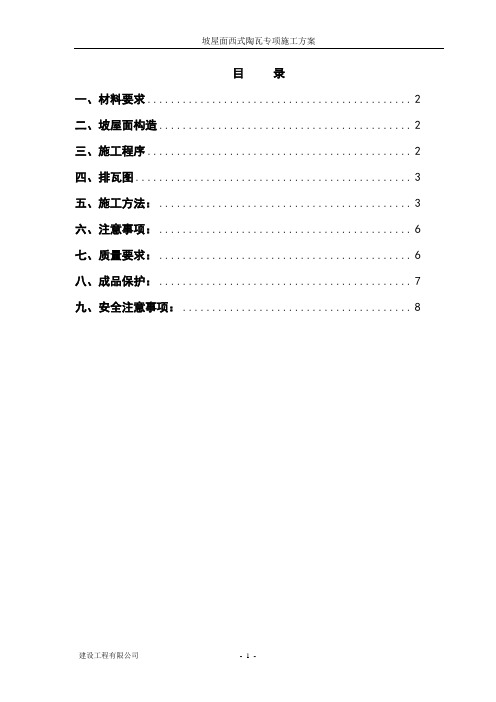

目录本工程部分屋面是斜屋面,加盖西式陶瓦。
因坡屋面的倾斜度较大,不利于屋面瓦平整度的控制、不利于外观控制和材料的运输、搬运及班组施工,故在施工过程中要求严格按施工做好工序控制、质量检验及验收工作。
一、材料要求1、西瓦的品种及规格要符合设计要求;2、西瓦应边缘整齐,表面整洁,不得有分层,露砂、裂纹等缺陷。
沟瓦与盖瓦的尺寸应配合适当,脊瓦与其侧面平瓦应配合适当。
3、沟瓦、盖瓦、脊瓦、檐口瓦、屋脊侧平瓦等各种瓦的尺寸、形状应符合设计要求,不得大小不一,宽窄不一,掉角、缺边、少抓、翘曲变形并且瓦的颜色必须相同、光泽一致。
4、西瓦运输堆放应避免多次倒运,堆放、运瓦时,要稳拿轻放,不得抛扔,碰撞;进入现场后应分规格、种类堆放整齐。
瓦片的堆码方式应注意,沟瓦、盖瓦、脊瓦应“立式”堆码。
5、辅助材料:(1)钢钉:使用直径约,长度3-5cm。
(2)铜扎线:使用直径16号铜线。
(3)挂瓦条:采用Φ8钢筋及Φ10预埋钢筋或膨胀螺丝。
(4)灰浆:1:1:4水泥石灰砂浆坐砌。
二、坡屋面构造根据图纸,其坡屋面的构造如下:1、现浇钢筋混凝土板,板面清扫干净,纵横各扫纯水泥浆一道;2、20厚 M5干混地面砂浆,分二次压光,随加水泥浆抹平;3、2厚聚合物水泥基防水涂料(四周翻起 400高);4、25厚M5干混水泥砂浆保护层上坐砌,挂西式陶瓦;5、用钢钉及铜线固定西瓦。
三、施工程序1、总体施工程序为:基层结构处理→防水及保护层施工→弹线、排瓦→洒水湿润基层→挂瓦条安装→坡屋面坡面铺设西瓦→转角斜屋脊铺设西瓦→检查验收→淋水实验。
3、坡面瓦施工程序为:干摆→挂瓦条安装→绑扎铜线→铺砂浆→铺瓦→调整→钉钢钉→清理砂浆污染4、与屋脊相交处坡面瓦施工程序为:干摆屋脊两侧的坡面瓦→沿屋脊拉线画出坡面瓦的切割线→将坡面瓦运至檐沟处或外架上进行集中切割→坡面瓦铺设并用砂浆将上部端口填灌严密→进行屋脊盾瓦坐砌5、脊瓦施工程序为:挂线→砌盾瓦→铺砂浆→盖脊瓦→砂浆干燥前在瓦缝抹调色砂浆→清理砂浆污染四、排瓦对梯形和三角形的屋面摆放的原则相同,由下而上进行横向放样、纵向放样(即沿建筑物短、长轴):按照施工图标出的正确尺寸调整好,做到不切瓦为准。
一、工程概述西瓦,又称西式瓦,是一种传统的屋面装饰材料,具有美观、耐用、防水性能好等特点。
本方案旨在提供一套科学、合理的西瓦安装施工流程,确保施工质量,提高工程效率。
二、施工准备1. 材料准备:西瓦、钢钉、铜线、灰浆、水泥、熟石灰、海沙等。
2. 工具准备:钢尺、墨线、切割机、锤子、扳手、刷子等。
3. 人员准备:熟练掌握西瓦安装技术的施工人员。
三、施工工艺1. 屋面处理(1)根据建筑物天面混凝土或木结构的防水处理要求及标准,严格处理好屋面的防水工作。
(2)屋面盖瓦前,必须清洁抹平,以求使瓦能平密贴屋面,达到瓦面平直,牢固之目的。
2. 辅助材料准备(1)钢钉:直径约3.5mm,长度3--3.5cm。
(2)铜扎线:直径约0.9mm,钢线或防锈铁线。
(3)灰浆:水泥、熟石灰和海沙,按1:3.5之比例加水拌和。
3. 施工顺序(1)横向放样:按照施工图标出正确的尺寸调整好。
做到不工瓦为准。
(2)钉瓦条:由檐口起、钉好瓦条、瓦条接口处可留10cm的空隙,以便排出湿气。
(3)纵向放样:标出正确的尺寸调整好。
(4)盖屋面:按顺序排由檐口起,沿着纵向黑线,一般习惯依序盖:S2-S1-S3--S4-S盾-S12-s5-s13。
(5)盖屋脊:屋面盖完后,紧靠顶端两侧的S1瓦之间需留出180mm的空隙,内垫灰浆,再在两旁S1瓦上线砌一直S盾瓦,稍后再在S盾瓦顶砌上S5(瓦筒),用色料灰浆填抹灰浆缝后完成。
(6)清洁瓦的灰浆,每天在完工部分安装瓦件,及上色料工序后,要用干棉纱抹干瓦面,保持瓦面的清洁,亮度。
4. S瓦施工方法(1)放样:根据S瓦的有效尺寸,屋面纵横二方向划好辅瓦的铺设线。
(2)调浆:按要求调制水泥沙浆或混合沙浆辅瓦,砂浆厚度最薄处厚度不小于25mm;脊部位使用的水泥砂浆可加麻线防止龟裂。
(3)安装铺设瓦片:铺设顺序为面对屋面从右往左,从下往上进行铺设,要求每片瓦必须跟线进行辅设,搭接部位缝隙愈小愈好。
(4)铺檐口瓦:檐口瓦可挑出檐口50mm,檐口处应抬高20-25mm,增加美观及防止下滑。
坡屋面西瓦施工方案一、工程概述本方案适用于坡屋顶的西瓦施工,主要施工内容包括瓦片铺设、瓦片固定和防水处理等。
二、施工准备1.施工材料准备:西瓦、瓦底脚钉、砂浆、瓦棚、防水材料等。
2.施工工具准备:瓦片铺设工具(砂轮机、水平仪、瓦锤等)、固定工具(电钻、螺丝刀等)和防护工具(安全帽、工作服、手套等)。
3.施工环境准备:确保施工场地清洁、整齐,且安全通畅。
三、施工步骤1.确定施工基准线:根据建筑设计图纸,确定屋面坡度和水平线,作为瓦片铺设的基准线。
使用水平仪等工具标示基准线。
2.铺设瓦底脚:根据基准线铺设瓦底脚,注意将底脚与水平线保持一致。
瓦底脚可以使用预制的瓦棚,也可以使用砂浆制作。
3.铺设西瓦:将西瓦依次铺设在瓦底脚上,从屋脊开始,向下铺设,保持瓦片之间的间隙均匀。
使用瓦锤适当敲打,确保瓦片牢固。
4.固定西瓦:使用瓦片固定工具,在瓦片两侧固定,一般使用螺丝和螺母进行固定,确保瓦片不易松动和脱落。
5.处理屋脊:屋脊是坡屋面西瓦施工中重要的部分,需要特别处理。
在屋脊上安装屋脊瓦,使用砂浆进行固定,并与瓦片连接紧密。
确保屋脊的防水性能。
6.防水处理:施工完成后,对整个屋面进行防水处理,可以使用涂料、胶水等防水材料。
检查是否有漏水,如有漏水现象,及时修补。
四、安全注意事项1.施工人员必须佩戴安全帽、工作服和手套等防护用品,确保人身安全。
2.使用工具时要注意安全,避免发生工具伤害事故。
3.施工过程中要注意防滑,避免发生坠落事故。
4.安装屋脊瓦时,要注意防止与屋面其他构件的冲突,确保安装牢固。
五、验收要求1.瓦片铺设要平整,瓦片之间的间隙要均匀,没有明显的错位和错落。
2.瓦片固定要牢固,使用螺丝和螺母进行固定,确保不易松动和脱落。
3.屋脊处理要密实,与瓦片连接紧密,确保屋脊的防水性能。
4.防水处理要完整,屋面不能有漏水现象。
六、施工期限根据具体施工规模和人员配备情况,施工期限为10-15个工作日。
以上是针对坡屋面西瓦施工的一个简要方案,具体施工步骤和注意事项应根据实际情况和施工要求进行调整和补充。
坡屋面西式瓦施工工法简介坡屋面西式瓦施工工法是一种常见的屋顶瓦施工工艺,适用于斜坡屋顶的修建和维护。
它采用的是洋灰瓦、水泥瓦或者金属瓦等材料,制成瓦片拼接而成的屋顶覆盖,具有良好的防水、防风、隔热、隔音等效果。
在欧美和日本等地,坡屋面西式瓦施工工法已经成为主流的建筑材料之一。
施工工艺基础处理首先要对屋顶的基础进行处理,在基础层上进行钢筋混凝土地长角的浇筑。
长角具有承重和支撑的作用,在屋顶维护中发挥着重要作用。
然后在长角上完成分层处理,覆盖一层混凝土,并确保在上面安装木方。
防水层处理在基础处理完成后,即可进行防水层处理。
首先在木方上铺新型防水卷材,然后在卷材上面涂覆两遍防水涂料。
防水涂料的使用可根据实际需要选择,一般有热熔型、自粘型等多种。
施工瓦片在防水层处理完成后,则可以正式进行施工瓦片操作。
首先要在瓦片接头处打胶,再按照较重的原则进行斜铺。
由于坡屋面施工区域较大,因此需要进行划分和排列。
在瓦片的前后悬挑处,则需进行铺垫,以确保施工的平稳。
在撞击的地方,也应进行保护措施,防止瓦片碰撞和损伤。
安装瓦脊瓦脊是连接瓦片的重要部分,因此瓦脊的安装也非常重要。
一般采用的是防利兹夹板加固瓦脊,然后再用防湿的民勇瓦脊床设置,以确保瓦脊的安全和美观。
施工注意事项•要保持现场整洁和质量安全,不得违反拼装规格,确保施工过程中不污染环境。
•要保证施工质量,确保屋顶防水、防腐、保温等效果。
•要控制好施工时间,在遇到恶劣天气时要临时停工或采取相应的防护措施,以确保施工安全和质量。
总结本文介绍了坡屋面西式瓦施工工法,包括基础处理、防水层处理、施工瓦片和安装瓦脊等方面。
在施工中要重视细节,保证施工质量和安全。
坡屋面西瓦施工方案在建筑施工中,屋面是起到保护建筑物内部不受外界天气和环境影响的重要组成部分。
而西瓦作为一种传统的屋面覆盖材料,具有耐久性强、美观大方等特点,因此在坡屋面的施工中得到广泛应用。
本文将介绍坡屋面西瓦施工方案,从材料准备、施工工艺到质量保障等方面进行详细阐述。
一、材料准备1.1 西瓦材料选择选择优质的西瓦材料是保证施工质量的重要前提。
常见的西瓦材料有水泥瓦、金属瓦、陶瓷瓦等,应根据实际施工环境和建筑风格选择合适的材料。
1.2 工具设备准备在施工前需准备好相关的工具设备,包括瓦片切割机、瓦片铺设工具、搅拌机等,以确保施工过程的顺利进行。
二、施工工艺2.1 防水处理在开始铺设西瓦之前,需对屋面进行必要的防水处理,以确保屋面在日后的使用中不受到渗水等问题影响。
2.2 瓦片铺设在选择好西瓦材料之后,按照预先设计的铺瓦方案,通过瓦片切割机将瓦片进行合适的切割,然后逐层铺设在屋面上,注意瓦片之间的间距和平整度。
2.3 固定与接缝处理在铺设瓦片的同时,需注意用合适的固定材料对瓦片进行固定,同时对瓦片的接缝进行处理,确保瓦面整齐、坚固。
三、质量保障3.1 施工质量检测在施工完成后,需对屋面进行全面的质量检测,包括瓦片的平整度、固定情况等,以确保施工质量符合要求。
3.2 保护与维护完成屋面施工后,应注意对屋面进行保护和维护工作,定期检测瓦片的状况,及时处理瓦片出现的问题,延长屋面的使用寿命。
通过以上的坡屋面西瓦施工方案,我们可以看到,在施工过程中严格按照步骤进行,合理选择材料和工具设备,注重施工质量检测和保养工作,以确保屋面施工质量和使用效果。
希望以上内容可以为相关从业者提供一定的参考和帮助。
9、西瓦施工工艺
西瓦施工工艺
第一章配件使用位置示意图
第二章钢筋混凝土屋面灰浆衬铺施工方法
2-1屋面放线
2-2大面安装
2-3配件安装
2-4屋面结合部位节点处理及施工
第三章钢筋混凝土坡屋面钢木结构屋面挂瓦条施工方法3-1技术要求
3-2屋面放线、挂瓦条安装
3-3大面安装
3-4配件安装
3-5屋面结合部位节点处理及施工
第四章注意事项
附录西瓦屋面分项工程质量检验表
注:本文所附配图及配瓦型号均以嘉泰西瓦为例。
第一章配件使用位置示意图:
第二章钢筋混凝土屋面灰浆衬铺施工方法
2-1屋面放线:
①、确定屋面轮廓,弹出脊中线、沟中线、檐口水平线。
②、横线第一条应根据瓦片出檐而定,出檐为8cm。
2-2大面安装:
①、灰浆、水泥、熟石灰和砂,按照1:3:5之比例加水调配成稠
状,使用不可满浆,以防胀裂,使用在屋脊部位加少许麻绒减低龟裂。
②、有沟部位先贴好沟瓦,沟瓦铺贴要求出檐,且与RS-1主瓦一
致,沟瓦搭接为26.5cm,瓦下用灰座实,呈一直线。
③、如右下角是脊的,先安装RS-9A,RS-9A的翘头部位应与脊
中心线呈直线,出檐与RS-1主瓦一致。
④、如右下角是袖瓦部位,应先安装RS-5沟瓦,以利于右袖RS
-4的搭接。
如下图:
⑤、主瓦安装要求带线施工,第一排的瓦头位应用灰浆垫高,要求
与后面的瓦保持同一平面,操作时可用两片瓦放在其上面,排
一下看是否过高或过低,操作时按线施工,保持瓦面清洁,做
到横平、竖直、斜成线。
如下图:
⑥、大面安装时,主瓦压在沟瓦上面的距离不能少于25cm,切割
要整齐,最好是最后弹线按线切割,灰浆露出部位应填实压光。
⑦、做到左边时,如是脊沟,一定要线切割,左下角脊处应用RS
-9B与RS-1联接,脊中心线处用灰浆填充,做一条宽13cm,高(于RS-1主瓦拱起部位)4cm的脊梗。
⑧、檐口处瓦下空洞部位应用灰浆填实,以防鸟筑巢。
2-3配件安装:
①、盾瓦应贴于脊梗两边,一条RS-1主瓦沟一片,宽度为22cm,
贴时要拉线,并要注意保持与之相连的三角三通或四通脊线的
高度一致,盾瓦之间的灰浆部位应抹平压光。
②、斜脊头应先装RS-6,RS-6的圆弧外层盖在RS-9A的两边
角10cm处(如下图),如不用RS-9A处,则RS-6圆弧处
应在两檐口处线的切口部位再贴RS-2,RS-2灰浆要饱满。
③、袖部位安装RS-3、RS-4,右左一定要对称,如下图
④、R S-7A、RS-7B、RS-8A、RS-8B、RS-10A则用于相应
位置,见1-3配件使用位置示意图。
⑤、平脊相交或脊交不为90度时,应用RS-2切割联接。
2-4屋面结合部位节点处理及施工
①、靠墙或烟洞、排风口、天面窗处理一定要做好防水,以防渗漏,
施工时应伸入其最少2.5cm,并做好防水处理。
②、在屋面灰浆暴露处涂两层与瓦同色涂料。
第三章钢筋混凝土坡屋面钢木结构屋顶采用木条挂瓦施
工方法
3-1技术要求:
①、木条建议用杉木,截面规格为25×35mm,须经防腐处理(作
防腐涂料或沥青油浸泡)。
②、钢筋混凝土坡面应找平,整个屋面必须找平,不平度2mm/m2,
整体偏差最大不超过20mm。
③、钢木结构屋顶的桅子与桷子结构设计安装应考虑整个屋顶的承
重与施工,如每平方米50kg瓦重与施工者体重等因素。
3-2屋面放线、挂瓦条安装:
①、横向线从檐口往上排,檐口位置应留出主瓦出檐长度8cm。
3-3大面安装:
大面安装同2-2,贴主瓦面是用铜钉或不锈钢钉固定瓦,沟、脊、袖采用灰浆铺贴。
3-4配件安装:
配件安装与2-3相同。
3-5屋面结合部位节点处理及施工:
与2-4相同。
第四章注意事项:
4-1安装西瓦前应先做好屋面防水处理。
4-2施工中禁止长时间污染瓦面,做到当天瓦当天清洁。
4-3刚铺贴的瓦面严禁上人踩踏,以免影响砂浆粘贴效果。
