瓦工施工技术交底大全
简介
本文档旨在全面介绍瓦工施工的技术交底内容,帮助施工人员
了解瓦工施工过程中的技术要点和操作规范。
瓦工施工准备
1. 瓦工所需工具:锤子、砖刀、批刀、水平仪等。
2. 瓦工材料准备:瓦片、水泥、石膏、瓦胶等。
瓦工基本操作
1. 瓦片切割:使用砖刀将需要切割的瓦片切成合适尺寸。
2. 瓦片粘贴:将切割好的瓦片用瓦胶粘贴到墙面或地面,在粘
贴前需涂抹一层水泥浆。
3. 瓦片平整:使用水平仪检查瓦片是否平整,必要时进行调整。
4. 瓦片填缝:使用砖刀将瓦片之间的缝隙填满水泥,保证牢固
性和美观性。
瓦工常见问题及解决方法
1. 瓦片空鼓:若瓦片与墙体之间出现空鼓现象,需重粘瓦片并
加强保温层。
2. 瓦片裂缝:瓦片裂缝可能是因为基层不平整或施工不良导致,应进行修补或更换。
3. 瓦片脱落:若瓦片出现脱落情况,需要重新粘贴,并加强保
温层。
瓦工施工注意事项
1. 提前检查材料:施工前应对所使用的瓦片、水泥等材料进行
检查,确保材料质量。
2. 施工环境整理:施工前需清理施工区域,确保施工环境整洁
有序。
3. 保护好施工现场:施工期间应注意保护好墙体、地面等施工
现场周围的设施和物品。
4. 注意施工安全:施工过程中应佩戴好安全帽、手套等防护用品,注意自身安全。
以上是瓦工施工技术交底的主要内容,希望能为施工人员提供
帮助和指导。
在实际施工中,建议遵循相关法律法规,并咨询专业
人士的意见和建议。
一、交底目的为确保瓦屋面施工过程中的安全,提高施工人员的安全意识,减少安全事故的发生,特进行本次瓦屋面技术安全交底。
二、交底对象所有参与瓦屋面施工的施工人员、管理人员及监督人员。
三、交底时间[填写具体日期]四、交底内容1. 施工前的安全准备- 施工人员应提前了解施工图纸和施工方案,明确施工工艺和操作流程。
- 仔细检查施工工具、设备的安全性能,确保其完好无损。
- 佩戴好个人防护用品,如安全帽、安全带、防滑鞋等。
2. 施工过程中的安全注意事项- 高处作业时,必须使用安全带,并确保安全带系牢。
- 瓦片搬运时,注意平衡,避免发生坠落。
- 施工过程中,严禁酒后作业,确保施工人员精神状态良好。
- 瓦片堆放时,应整齐码放,堆放高度不得超过2米,避免倾倒。
- 施工现场应设置明显的警示标志,提醒过往人员注意安全。
3. 具体施工操作安全要求- 瓦片铺设前,应先清理基层,确保基层平整、干燥。
- 铺设瓦片时,应从屋面最低处开始,逐层向上铺设。
- 铺设瓦片时,应注意瓦片之间的缝隙,确保瓦片平整、牢固。
- 瓦片铺设完成后,应检查瓦片是否牢固,如有松动,应及时加固。
4. 施工结束后的安全工作- 施工结束后,应及时清理施工现场,确保无遗留安全隐患。
- 检查施工工具、设备是否完好,如有损坏,应及时修复或更换。
- 对施工人员进行安全教育,提高其安全意识。
五、应急处理1. 发生高处坠落事故时,立即停止施工,组织人员进行救援,并立即上报相关部门。
2. 发生火灾事故时,立即使用灭火器进行灭火,并立即上报相关部门。
3. 发生触电事故时,立即切断电源,并进行紧急救护,并立即上报相关部门。
六、总结通过本次瓦屋面技术安全交底,希望所有施工人员能够充分认识到安全施工的重要性,严格遵守各项安全规定,确保施工过程中的人身安全。
七、附件1. 瓦屋面施工图纸2. 瓦屋面施工方案3. 瓦屋面施工安全技术交底记录表[注:以上模板仅供参考,具体交底内容可根据实际情况进行调整。
瓦工施工技术交底1.背景本文档旨在交底瓦工施工的技术细节和要点,确保施工过程中的质量和安全。
2.施工准备确保施工现场的清洁和整理,准备所需的施工工具和材料。
检查施工现场的平整度和湿度,并根据具体情况采取相应的调整措施。
3.施工步骤3.1 预处理在施工前,清理并打扫基层,确保其干燥和平整。
检查基层的墙体是否存在裂缝或凸起,必要时进行修补和处理。
3.2 瓦片粘贴1.根据设计要求和布局图,确定瓦片的排列方式和粘贴顺序。
2.使用水平仪和墨线,标出瓦片的位置和粘贴线。
3.按照施工规范,选用适当的瓦片粘结材料,并使用刮刀将其均匀地涂抹在基层上。
4.将瓦片按照预定的顺序粘贴到基层上,确保它们与粘贴线对齐和贴合。
使用轻轻的压力使瓦片与基层紧密连接,并确保它们之间的间距均匀一致。
5.适时清理瓦片表面的粘结材料,并确保粘贴过程中不会弄脏周围的部分。
3.3 填缝1.瓦片粘贴完成后,等待粘结材料干燥并固化。
2.使用合适的填缝材料,将瓦片之间的缝隙填满,确保填缝材料与瓦片表面平齐且紧密贴合。
3.使用刮刀或拍子,将填缝材料刮平并顺直,确保填缝后的表面光滑平整。
4.施工安全在施工过程中,请佩戴合适的个人防护装备,如手套和安全鞋。
遵循现场安全规范,确保施工现场的安全性。
注意瓦片的重量和尺寸,避免出现掉落和伤害事故。
5.施工质量控制在施工过程中,及时检查瓦片的粘贴质量和填缝效果,确保施工质量达标。
与设计师和监理人员进行沟通和协调,解决施工过程中出现的问题和疑问。
以上是瓦工施工技术的基本交底内容,详细的施工细节和要点需根据具体项目而定。
在施工过程中,请依据相关规范和技术要求进行操作,确保施工质量和安全。
瓦工工程施工技术交底大全
1. 简介
本文档旨在为瓦工工程施工提供详细的技术交底,包括施工前的准备、材料选择、施工步骤等内容。
2. 施工前准备
- 勘测施工现场,确保地基平整、无障碍物,并进行必要的处理。
- 准备所需工具和设备,包括瓦片切割机、泥浆刮板、砂浆搅拌机等。
- 确认所需的瓦片数量和规格,并购买足够的瓦片。
3. 材料选择
- 选择符合施工要求的瓦片,包括颜色、尺寸、质地等。
- 确保选购的瓦片符合相应的国家标准,且有质量保证。
- 选择适合的粘结剂和砂浆,确保其具有良好的黏结力和耐久性。
4. 施工步骤
1. 清洗施工面:清除施工面的尘土、油污等杂质,确保砖瓦能
够牢固粘结。
2. 铺贴粘结剂:使用适量的粘结剂,均匀地涂抹在施工面上,
达到一定的厚度。
3. 瓦片铺贴:将瓦片按照设计要求依次铺贴在涂抹了粘结剂的
施工面上。
4. 砂浆填缝:铺贴完瓦片后,用砂浆填补瓦片之间的缝隙,并
平整表面。
5. 养护:等砂浆充分干燥后,进行养护工作,如保持湿润、避
免外力冲击等。
5. 注意事项
- 确保施工现场的安全,采取必要的防护措施,如佩戴安全帽、切割瓦片时戴上护目镜等。
- 严格按照施工规范和设计要求进行施工,确保施工质量。
- 在施工过程中及时处理好施工面的问题,如杂物清理、缝隙
修补等。
以上是瓦工工程施工技术交底的大致内容,希望能对工程施工
提供一些帮助和指导。

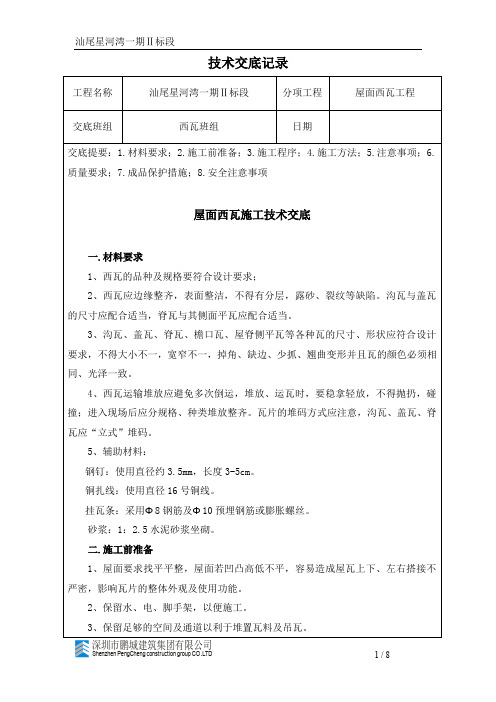

技术交底记录工程名称汕尾星河湾一期Ⅱ标段分项工程屋面西瓦工程交底班组西瓦班组日期交底提要:1.材料要求;2.施工前准备;3.施工程序;4.施工方法;5.注意事项;6.质量要求;7.成品保护措施;8.安全注意事项屋面西瓦施工技术交底一.材料要求1、西瓦的品种及规格要符合设计要求;2、西瓦应边缘整齐,表面整洁,不得有分层,露砂、裂纹等缺陷。
沟瓦与盖瓦的尺寸应配合适当,脊瓦与其侧面平瓦应配合适当。
3、沟瓦、盖瓦、脊瓦、檐口瓦、屋脊侧平瓦等各种瓦的尺寸、形状应符合设计要求,不得大小不一,宽窄不一,掉角、缺边、少抓、翘曲变形并且瓦的颜色必须相同、光泽一致。
4、西瓦运输堆放应避免多次倒运,堆放、运瓦时,要稳拿轻放,不得抛扔,碰撞;进入现场后应分规格、种类堆放整齐。
瓦片的堆码方式应注意,沟瓦、盖瓦、脊瓦应“立式”堆码。
5、辅助材料:钢钉:使用直径约3.5mm,长度3-5cm。
铜扎线:使用直径16号铜线。
挂瓦条:采用Φ8钢筋及Φ10预埋钢筋或膨胀螺丝。
砂浆:1:2.5水泥砂浆坐砌。
二.施工前准备1、屋面要求找平平整,屋面若凹凸高低不平,容易造成屋瓦上下、左右搭接不严密,影响瓦片的整体外观及使用功能。
2、保留水、电、脚手架,以便施工。
3、保留足够的空间及通道以利于堆置瓦料及吊瓦。
三.施工程序1、总体施工程序为:基层结构处理→防水及保护层施工→弹线、排瓦→洒水湿润基层→挂瓦条安装→坡屋面坡面铺设西瓦→转角斜屋脊铺设西瓦→检查验收→淋水实验。
3、坡面瓦施工程序为:干摆→挂瓦条安装→绑扎铜线→铺砂浆→铺瓦→调整→钉钢钉→清理砂浆污染。
4、与屋脊相交处坡面瓦施工程序为:干摆屋脊两侧的坡面瓦→沿屋脊拉线画出坡面瓦的切割线→将坡面瓦运至檐沟处或外架上进行集中切割→坡面瓦铺设并用砂浆将上部端口填灌严密→进行屋脊盾瓦坐砌。
5、脊瓦施工程序为:挂线→砌盾瓦→铺砂浆→盖脊瓦→砂浆干燥前在瓦缝抹调色砂浆→清理砂浆污染。
四.施工方法(一)施工前的准备工作1.在铺设屋面瓦之前,按西瓦的尺寸排好并放好线,在屋面上弹出墨线。
一、工程名称:[填写工程名称]二、交底日期:[填写日期]三、施工单位:[填写施工单位名称]四、分项工程名称:坡屋面西瓦施工五、交底内容:1. 施工人员要求:- 施工人员必须经过专业培训,了解西瓦施工的技术要求和安全规范。
- 患有心脏病、高血压、神经系统疾病等不适于高处作业的工人不得参与施工。
- 所有施工人员必须持证上岗,并正确佩戴安全帽、安全带等防护用品。
2. 施工前的准备工作:- 施工前,应检查施工现场的安全设施,包括脚手架、防护栏杆、安全网等,确保其稳固可靠。
- 对施工人员进行安全技术交底,使每位施工人员充分了解施工过程中的安全风险和应对措施。
- 确保所有施工材料符合国家标准,且在运输和堆放过程中注意安全。
3. 施工过程中的安全措施:- 脚手架与安全防护:- 脚手架应搭设稳固,搭设高度应满足施工需求,且必须符合相关安全规范。
- 脚手架上的防护栏杆应设置牢固,间距不宜过大,以防止人员坠落。
- 施工人员在进行西瓦施工时,必须系好安全带,安全带应高挂低用,并确保其与地面固定可靠。
- 材料运输与堆放:- 运输西瓦时,应使用专门的运输工具,确保材料稳定,不得猛跑,前后车距离应不小于2米。
- 堆放西瓦时,应遵循“先下后上,先轻后重”的原则,避免集中荷载过大。
- 高空作业:- 高空作业时,施工人员应穿着防滑鞋,手持工具应牢固,不得抛掷。
- 屋面坡度大于25度时,应使用移动式板梯,板梯应设有牢固的挂钩,必要时还须系好安全带。
- 环境因素:- 施工过程中遇到雨雪天气,应及时清理屋面,并采取防滑措施。
- 遇到6级以上大风或雷雨天气,应立即停止施工,并做好防护措施。
4. 紧急情况处理:- 施工过程中如发生意外,应立即停止施工,并采取相应的救援措施。
- 如有人员受伤,应立即拨打急救电话,并通知相关部门进行处理。
5. 其他注意事项:- 施工人员应遵守施工现场的各项规章制度,不得擅自离岗。
- 施工过程中,应保持施工现场的整洁,及时清理垃圾和废弃物。
一、交底目的为确保屋面西瓦施工过程中的安全,防止事故发生,提高施工人员的安全意识和操作技能,特进行安全技术交底。
二、适用范围本交底适用于所有参与屋面西瓦施工的工人。
三、交底内容1. 人员要求1.1 凡患有严重心脏病、高血压、眩晕症、贫血症等不适于高处作业的工人,严禁参与屋面西瓦施工。
1.2 施工人员必须持证上岗,并穿戴符合国家标准的安全帽、安全带、防滑鞋等防护用品。
2. 施工准备2.1 施工前,必须对施工现场进行安全检查,确保脚手架、防护栏杆、安全网等设施牢固可靠。
2.2 作业前,对施工人员进行安全技术培训,使其了解本工程的特点、安全操作规程及注意事项。
3. 施工过程安全要求3.1 运输材料时,应确保车辆稳定,前后车距离不小于2米;坡度行车时,两车距离不小于10米,禁止并行或超车。
3.2 垂直运输材料时,应使用工具吊运,禁止从下向上手抛。
如人工传递,上下方人员应注意递准和接稳,位置应相互避开。
3.3 在金字屋面运瓦和挂瓦时,应在两坡均衡地同时进行,保持屋架荷重的均衡;严禁单坡堆放和集中堆放。
3.4 屋面无望板时,应铺设有防滑条走道,严禁在桁条、瓦条上行走。
如屋面的顺水边无搭设脚手架时,檐口应架设防护栏杆或张挂安全网。
3.5 屋面坡度大于25度时,必须使用移动式板梯挂瓦,板梯应设有牢固的挂钩。
必要时还须系好安全带。
3.6 操作人员不准穿硬底鞋、易滑鞋和拖鞋。
3.7 挂瓦范围的下方,应有警示标志或围栏,禁止人员通过和停留。
3.8 屋面上如有霜雪时,要及时清扫,并应有可靠的防滑措施。
4. 事故应急处理4.1 发生意外事故时,立即停止作业,迅速上报,并采取相应措施进行抢救。
4.2 如遇雷雨、大风等恶劣天气,必须停止施工,做好防护措施,撤离现场。
四、交底时间[填写具体时间]五、交底人[填写具体姓名]六、验收人[填写具体姓名]七、备注1. 施工人员应严格遵守本安全技术交底内容,确保施工安全。
2. 施工单位应定期对施工人员进行安全技术培训,提高其安全意识和操作技能。
西式S 瓦水泥砂浆卧浆施工技术交底1、总则屋面西式S 瓦系列的施工应结合屋面设计及相关验收标准进行,但必须根据瓦德彩瓦的特性要求进行施工。
瓦德彩瓦可切割和钻孔使用。
2、施工前的准备、人力配置:技术员、施工员、安全员、瓦工、抹灰工、木工、防水工、壮工及其他,人员按工程实际配置。
、材料准备、说明A、屋面的主、配件瓦应依据屋面图使用CAD 计算、图纸测算或现场测量计算。
B、所有材料应符合国家标准和行业标准及相关标准设计要求。
C、所有主辅材料应充分考虑材料的损耗。
包括运输、装卸、施工和使用过程的损耗。
、设备机具的准备、吊装设备等大型设备利用总包方的现有设备或自备。
、应手工具:墨线盒、线坠、5m 合尺、50m 卷尺、2m 以上靠尺、水平仪、瓦刀、铲子、抹子、羊角锤、铁锤、手提电动无齿切割锯、铁锹等其他必备工具及检测仪器。
3、施工技术要求:1〕、瓦德西式S 瓦的外形尺寸为:350 ㎜×320 ㎜×65mm,该产品为连锁式瓦片,水平檐口第一排瓦挑出通常为50 ㎜,每片瓦吻接搭扣有3 ㎜的调整。
2〕、瓦德彩瓦适用于°到90°的屋面铺设。
上下搭接为:45 ㎜,左右搭接为35mm。
〔为确保防水性能,瓦德公司建议在°以下功能性坡屋面使用时,同时做好防水处理〔此时彩瓦仅起装饰作用〕。
坡度超过45°的屋面,建议使用挂瓦条干挂施工方法并采用瓦德公司专用紧固件系统〔脊瓦搭扣、截瓦搭扣、抗风搭扣、脊瓦支架〕。
3〕、屋面整体找平的最大误差±5 ㎜〔除横纵拉水平线找平铺瓦外〕,每层瓦左右距离最大误差不超过5 ㎜。
4〕、水沟宽度最大为200 ㎜,铺瓦砂浆水泥与细砂的比例为1:2 或1:2.5(严禁掺入石灰,因石灰受潮后软化,严重影响粘结效果)。
5〕、瓦德彩瓦可切割和钻孔,手枪钻配用ф5 硬质合金麻花钻头〔上工牌〕。
6〕、山檐预留50 ㎜为安装檐口瓦位置。
2、施工放线1〕、在现浇屋面找平后放线,先确定〔如屋脊、水沟等位置〕〔见图十〕 ,放线做法:弹出屋脊中线,然后从屋檐往上侧量出255 ㎜,弹出第一条平行线确定屋檐第一层瓦位置〔见图十一〕,第二条平行线后间距固定为305m,再左右檐边分别量出屋脊中线与此线的长度,修正两檐边的误差,保证屋面的方正度误差控制在5 ㎜之内。
别墅坡屋顶西瓦施工方法( 附图)●层面处理1.根据建筑物天面混凝土或木结构的防水处理要求及标准, 严格处理好屋面的防水工作。
2.屋面盖瓦前, 必须清洁抹平, 以求使瓦能平密贴屋面, 达到瓦面平直, 牢固之目的。
●辅助材料西式瓦安装时主要用钢钉, 铜线及灰浆垫底三种:1.钢钉: 使用直径约3.5mm,长度3--3.5cm。
2.铜扎线: 使用直径约0.9mm, 钢线或防锈铁线。
3.灰浆: 水泥、熟石灰和海沙, 按1:3.5之比例加水拌和。
●施工顺序1.横向放样: 按照施工图标出正确的尺寸调整好。
做到不工瓦为准。
2.钉瓦条: 由檐口起、钉好瓦条、瓦条接口处可留10cm的空隙,以便排出湿气。
3.纵向放样: 标出正确的尺寸调整好。
4.盖屋面: 按顺序排由檐口起, 沿着纵向黑线, 一般习惯依序盖:S2-S1-S3--S4-S盾-S12-s5-s13.5.盖屋脊: 屋面盖完后, 紧靠顶端两侧的S1瓦之间需留出180mm的空隙, 内垫灰浆, 再在两旁S1瓦上线砌一直S盾瓦, 稍后再在S盾瓦顶砌上S5(瓦筒),用色料灰浆填抹灰浆缝后完成。
6.清洁瓦的灰浆, 每天在完工部分安装瓦件, 及最后上色料工序后, 要用干棉纱抹干瓦面, 保持瓦面的清洁, 亮度。
您当前的位置是: 产品中心>>西瓦配件1#圓珠Φ190x200x240...S2 排水瓦310×245S3 左瓦310×180S4 右瓦 310x180S5 西脊 285x185S7 斜脊收口265×185S8 二叉 250x250x18...S9 三叉 380x355x18...S10 四叉 400x400x1...S12 240×185S13 全封310×185S16 角尖380x310S盾265×90S斜盾265×75。
西式S 瓦水泥砂浆卧浆施工技术交底
1、总则
屋面西式S 瓦系列的施工应结合屋面设计及相关验收规进行,但必须根据瓦德彩瓦的特性要求进行施工。
瓦德彩瓦可切割和钻孔使用。
2、施工前的准备
2.1、人力配置:技术员、施工员、安全员、瓦工、抹灰工、木工、防水工、壮工及其他,人员按工程实际配置。
2.2、材料准备
2.2.1、说明
A、屋面的主、配件瓦应依据屋面图使用CAD 计算、图纸测算或现场测量计算。
B、所有材料应符合国家标准和行业标准及相关规设计要求。
C、所有主辅材料应充分考虑材料的损耗。
包括运输、装卸、施工和使用过程的损耗。
2.3、设备机具的准备
2.3.1、吊装设备等大型设备利用总包方的现有设备或自备。
2.3.2、应手工具:墨线盒、线坠、5m 合尺、50m 卷尺、2m 以上靠尺、水平仪、瓦刀、铲子、抹子、羊角锤、铁锤、手提电动无齿切割锯、铁锹等其他必备工具及检测仪器。
3、施工技术要求:
1)、瓦德西式S 瓦的外形尺寸为:350 ㎜×320 ㎜×65mm,该产品为连锁式瓦片,水平檐口第一排瓦挑出通常为50 ㎜,每片瓦吻接搭扣有3 ㎜的调整。
2)、瓦德彩瓦适用于17.5°到90°的屋面铺设。
上下搭接为:45 ㎜,左右搭接为35mm。
(为确保防水性能,瓦德公司建议在17.5°以下功能性坡屋面使用时,同时做好防水处理(此时彩瓦仅起装饰作用)。
坡度超过45°的屋面,建议使用挂瓦条干挂施工方法并采用瓦德公司专用紧固件系统(脊瓦搭扣、截瓦搭扣、抗风搭扣、脊瓦支架)。
3)、屋面整体找平的最大误差±5 ㎜(除横纵拉水平线找平铺瓦外),每层瓦左右距离最大误差不超过5 ㎜。
4)、水沟宽度最大为200 ㎜,铺瓦砂浆水泥与细砂的比例为1:2 或1:2.5(严禁掺入石灰,因石灰受潮后软化,严重影响粘结效果)。
5)、瓦德彩瓦可切割和钻孔,手枪钻配用ф5 硬质合金麻花钻头(上工牌)。
6)、山檐预留50 ㎜为安装檐口瓦位置。
2、施工放线
1)、在现浇屋面找平后放线,先确定(如屋脊、水沟等位置)(见
图十) ,放线做法:弹出屋脊中线,然后从屋檐往上侧量出255 ㎜,弹出第一条平行线确定屋檐第一层瓦位置(见图十一),第二条平行线后间距固定为305m,再左右檐边分别量出屋脊中线与此线的长度,修正两檐边的误差,保证屋面的方正度误差控制在5 ㎜之。
图十
图十一
2)、为保证每排瓦间距均匀相等,可按以下方法计算铺瓦的层数及间距,量出左右檐边的长度设其为:A 和A’。
A÷305=D(350 ㎜-45 ㎜=305 ㎜),这时D 极少为整数,取大于D 的的一个整数C,再以A ÷C=B,B 即是铺瓦时每层瓦的间距。
将A’也以同样的方法计算。
在两边山檐分别划好等份,弹线确定每层瓦的位置(图十二)。
铺贴最顶端一排瓦时,预留脊瓦铺贴宽度进行切割。
图十二
图十三
3)、由于砼屋面在浇筑中可能出现误差,山檐和屋檐不一定成直线,所以需取一条与屋檐线为直角的山檐线,再根据实际的误差调节山檐安装配件的预留位置。
两檐边通常预留50 ㎜弹线,必要调节时,在20 ㎜调整,这两条弹线也是主瓦铺设的始线与终线(见十三、十四图)
4)、为保证铺完后屋面瓦达到水平、垂直、对角线三方向的标旗,应在屋檐第一层瓦和屋脊处最后一层瓦预铺瓦,面积大的屋面利用左右吻接搭扣3 ㎜的调整围来调节成整片瓦。
面积小的屋面也可调节到瓦拱中线切割(见图十五)。
调节切割整齐后在瓦的边筋位置对正弹纵向直线,铺瓦时每铺两片瓦的边筋与线对齐,这样即使铺到终点也
不会因累积尺寸变化发生错乱。
可按两片瓦的宽度(两片瓦的宽度可在285~288 ㎜模数间调整),将屋面量好纵向等分后弹线将屋面分成相应铺瓦位置的规则方块(见图十四)。
图十四
图十五
3、主瓦铺贴
1)、铺瓦前现浇屋面和瓦片应保持适当湿润。
铺瓦必须与弹线对齐,自右向左由下向上铺设。
为避免瓦的切割,其结合方式应成一直线(平型瓦交错排列)。
2)、屋檐第一层瓦应与其上两层水平,做法如下:
①取三片瓦相应放置檐口向上的三层瓦片铺设的线上,此时檐口瓦会出现低垂,应用水泥砂浆垫起固定卧实檐口第一块瓦片,两边同样
做法后拉水平线铺设,檐口第一层瓦即可保证成一水平直线(见图十六)。
②在30°以下坡屋面铺瓦,只需将砂浆饱敷两条砂浆于瓦片排水沟底部。
每片瓦的瓦爪必须与水平屋面紧贴。
使主瓦平稳地挂在砂浆上(即贴又挂)(见图十七、十九)。
3)、坡度大于30 °的坡屋面铺设瓦德彩瓦需用铜丝缚扎钢钉固定。
本工程破屋面做法为用铜丝将彩瓦缚扎于钢筋网片上,并且铺瓦砂浆饱满。
屋面钢筋网片绑扎方法见下图(图十八)
图十八
图十六
图十七
4、安装配件
1)、安装配件由檐口瓦开始,在屋面预留50 ㎜位置用冲击钻钻约30 ㎜深的孔塞木。
将40× 60㎜木方用钢钉固定于檐口(见图十九),从檐口第一片檐口封开始,每片檐口瓦须与上排主瓦顶齐,直铺到檐口顶端。
安装好的檐口瓦檐口必须成一直线。
采用的固定方法是:砂浆饱满卧实,檐口瓦孔穿钢钉直置木方牢固(见图十九)
图十九
2)、斜脊安装由斜脊封头开始,再用脊瓦铺至正屋脊(见图二十),贯通两边的屋脊相应采用脊瓦封头,铺设于水平脊两端(见图二十
一),其他形状的配件瓦德彩瓦工厂均有供应。
固定方法可用水泥砂浆卧实钉子固定。
3)、排水沟的宽度应根据排水沟集水区面积的大小、坡度和所处地区降雨量来决定,确定了排水沟宽度后,分别在排水沟瓦片位置弹直线,用电动圆锯切割瓦片。
铺设整齐后,用砂浆将瓦片底部空隙全部封实抹平(见图二十)。
预留水沟宽度为150mm 以。
①排水沟瓦除了可用排水沟瓦安装外,还可选用铅板、镀锌薄铁板、卷材等材料来构筑(见图二十一),其它节点结构均可采用铅板、镀锌钢板、油膏、麻刀灰等构筑。
②配件瓦安装完毕后,在有砂浆明显裸露的部位沿浆自然勾缝抹平,面涂瓦德专用勾缝涂料两道,或用1:2:0.025 颜料砂浆抹面(瓦德涂料由瓦德工厂供应)。
任何鸟类可能筑巢的空隙都必须封实。
水平檐口可用挡蓖和通风条封堵。
图二十
图二十一
5、屋面结合部位节点处理及固定方式
在铺设屋面瓦时,结合部连接防水处理必须认真考虑,在此提供大样谨供参考。
水平结合部(见图二十二),垂直结合部(见图二十三),女儿墙斜板压顶部位或单坡屋脊采用水泥封实(见图二十四),所有结合部防水均可采用铅板或镀锌钢板、卷材、防水油膏、麻刀灰等做为泛水构筑。
图二十二
图二十三
图二十四
6、交付验收
按《屋面工程质量验收规》及施工设计要求进行验收。
7、施工应注意事项:
7.1 施工中严禁长时间污染瓦面,应随铺随清理干净。
7.2 吊装、搬运瓦片时应轻拿轻放,码放时要整齐,一般不超过5 层。
7.3 施工中应穿胶底布鞋,避免重力踩踏瓦面。
7.4 使用彩瓦漆自然温度在100 以上,覆涂部分必经干燥,以防水化无色。
7.5 屋面被严重污染时,严禁用酸性水溶物清洗(刷)屋面,以免对屋面颜色造成褪色、发花、起皮等现象发生。
7.6 瓦片吊装到屋面上,应按施工要求分别堆放,不可将瓦片集中过
量的堆放在同一部位,以免造成屋顶超载受损。
8、施工安全措施:
8.1、工程施工应严格遵守国家有关的各项安全法律和规程。
8.2、雨、雾、雪天及恶劣天气严禁屋面瓦施工作业。
8.3、必须佩带安全带、安全帽、防滑胶鞋。
8.4、22.50C 以上屋面坡度应采取安全加强措施,确保人身安全。
8.5、不准向下乱扔各种材料物品。
8.6、施工用电必须按用电规程操作使用。
