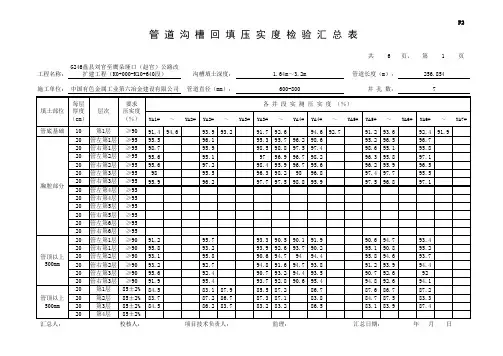

沟槽回填检验批质量验收记录表河下游段治理工程D1200砼排水管铺设工程名称单元工程名称分部工程名称沟槽回填专业工长项目经理施工单位验收批名称、部位K2+000~K2+100监理(建设)单质量验收规范规定的检查项目及验收标准施工单位检查评定记录位验收记录1 回填材料应符合设计要求 第 4.6.3.1 条 回填材料符合设计要求 2沟槽不得带水回填,回填应密实第 4.6.3.2 条沟槽无带水回填,回填密实3柔性管道的变形率不得超过设计要求,管壁不得出现隆/起,环向扁平和其他变形情况第 4.6.3.3 条最低压实度项目检查数量 监理(建设)单( %)施工单位检查评定记录位验收记录重型轻型 范围点数钢 胸腔部分管侧8790筋 管顶以上 250mm 87+2(轻型)砼 快速路及主干路95 98管 由路≤ 800次干路 93 95 每沟支路9092两层主每槽底井槽侧控快速路及主干路9395 之算起 一> 800间在90 92组项的深次干路或~1500:路目度范支路8790 每基1000m 组快速路及主干路87 90围2 3范 >点4mm次干路 87 90围 1500支路 8790内压实度检查数量槽内部位回填材料( %)范围 点数管 管底基础 ≥90—— ——管道道管道有效支中、粗沙每基础≥95每层沟撑角范围100m每侧槽管道两侧≥95 中、粗沙、碎石 两井一回管顶以管道两侧 ≥90屑、最大粒径小 之间组:填上于 40mm 的沙砾或或管道上部85+2 每组500mm 符合要求的原土10003 点管顶 500~1000mm≥90原土回填m2主控项目评定等级为优良。
施工单位检查评定结果项目专业质量检查员:合格率 合格率 合格率 合格率 合格率 合格率 合格率 合格率 合格率 合格率 合格率监理(建设)单施工单位检查评定记录位验收记录/ / / / / / /94 97 95 98 97 96 合格率 83.3% 96 98 95 99 97 98 合格率 100% 91 92 90 95 94 95 合格率 100% 86 84 83 87 84 85 合格率 100% 959692909794合格率 100%年 月 日学习资料监理(建设)单位监理工程师:验收结论(建设单位项目专业技术负责人)年月日学习资料。
G2-3-1 沟槽回填(刚性管道)施工检验批质量验收记录表GB 50268-20082主控项目的计数检验项先填写“检验批主控项目计数检验记录表”(G1-1-1);检验批一般项目计数检验数据较多时,可先填写“检验批一般项目计数检验记录表”(G1-1-2),然后将计数检验结果填写在本表相应的检查结果栏内。
将两表作为本表的附页。
3 回填土压实度无设计要求时,按GB 50268-2008中 4.6.3第4条规定填写。
4 表中重型击实标准的压实度和轻型击实标准的压实度,分别以相应的标准击实试验法求得的最大干密度为100%。
沟槽回填(刚性管道)施工质量验收标准(GB 50268-2008)4.6.3 沟槽回填应符合下列规定:主控项目1 回填材料符合设计要求:检查方法:观察;按国家有关规范的规定和设计要求进行检查,检查检测报告。
检查数量:条件相同的回填材料,每铺筑l000㎡,应取样一次,每次取样至少应做两组测试;回填材料条件变化或来源变化时,应分别取样检测。
2 沟槽不得带水回填,回填应密实;检查方法:观察,检查施工记录。
3 柔性管道的变形率不得超过设计要求或本规范第4.5.12条的规定,管壁不得出现纵向隆起、环向扁平和其他变形情况;检查方法:观察,方便时用钢尺直接量测,不方便时用圆度测试板或芯轴仪在管内拖拉量测管道变形率;检查记录,检查技术处理资料;检查数量:试验段(或初始50m)不少于3处,每lOOm正常作业段(取起点、中间点、终点近处各一点),每处平行测量3个断面,取其平均值。
4 回填土压实度应符合设计要求,设计无要求时,应符合表4.6.3—1的规定。
柔性管道沟槽回填部位与压实度见.图4.6.3.一般项目5 回填应达到设计高程,表面应平整;检查方法:观察,有疑问处用水准仪测量。
6 回填时管道及附属构筑物无损伤、沉降、位移;检查方法:观察,有疑问处用水准仪测量。
表4.6.3-1 刚性管道沟槽回填土压实度实试验法求得的最大干密度为100%。
沟槽回填(刚性管道)施工检验批质量验收记录表G2-3-1 沟槽回填(刚性管道)施工检验批质量验收记录表GB 50268-20082主控项目的计数检验项先填写“检验批主控项目计数检验记录表”(G1-1-1);检验批一般项目计数检验数据较多时,可先填写“检验批一般项目计数检验记录表”(G1-1-2),然后将计数检验结果填写在本表相应的检查结果栏内。
将两表作为本表的附页。
3 回填土压实度无设计要求时,按GB 50268-2008中 4.6.3第4条规定填写。
4 表中重型击实标准的压实度和轻型击实标准的压实度,分别以相应的标准击实试验法求得的最大干密度为100%。
沟槽回填(刚性管道)施工质量验收标准(GB 50268-2008)4.6.3 沟槽回填应符合下列规定:主控项目1 回填材料符合设计要求:检查方法:观察;按国家有关规范的规定和设计要求进行检查,检查检测报告。
检查数量:条件相同的回填材料,每铺筑l000㎡,应取样一次,每次取样至少应做两组测试;回填材料条件变化或来源变化时,应分别取样检测。
2 沟槽不得带水回填,回填应密实;检查方法:观察,检查施工记录。
3 柔性管道的变形率不得超过设计要求或本规范第4.5.12条的规定,管壁不得出现纵向隆起、环向扁平和其他变形情况;检查方法:观察,方便时用钢尺直接量测,不方便时用圆度测试板或芯轴仪在管内拖拉量测管道变形率;检查记录,检查技术处理资料;检查数量:试验段(或初始50m)不少于3处,每lOOm正常作业段(取起点、中间点、终点近处各一点),每处平行测量3个断面,取其平均值。
4 回填土压实度应符合设计要求,设计无要求时,应符合表4.6.3—1的规定。
柔性管道沟槽回填部位与压实度见.图4.6.3.一般项目5 回填应达到设计高程,表面应平整;检查方法:观察,有疑问处用水准仪测量。
6 回填时管道及附属构筑物无损伤、沉降、位移;检查方法:观察,有疑问处用水准仪测量。
表4.6.3-1 刚性管道沟槽回填土压实度实试验法求得的最大干密度为100%。
沟槽回填检验批质量验收记录表工程名称河下游段治理工程分部工程名称D1200砼排水管铺设单元工程名称沟槽回填 施工单位专业工长项目经理验收批名称、部位K2+000~K2+100监理(建设)单质量验收规范规定的检查项目及验收标准施工单位检查评定记录位验收记录1回填材料应符合设计要求第4.6.3.1条回填材料符合设计要求 2沟槽不得带水回填,回填应密实第4.6.3.2条 沟槽无带水回填,回填密实3柔性管道的变形率不得超过设计要求,管壁不得出现隆 起,环向扁平和其他变形情况第4.6.3.3条/最低压实度 检查数量监理(建设)单 项目(%) 施工单位检查评定记录位验收记录 重型轻型范围点数钢管侧8790合格率胸腔部分筋管顶以上250mm87+2(轻型)合格率 砼快速路及主干路9598合格率主 控 项 目4管 ≤800每次干路9395合格率由路 层 两沟支路9092合格率每 井槽底侧槽快速路及主干路9395合格率之 一 算起 >800间在组次干路9092合格率或的深 : ~1500路支路8790合格率每 度范 1000m 组 基23 快速路及主干路8790合格率 围 点范 >次干路8790合格率mm围 1500 支路8790合格率内检查数量 压实度监理(建设)单槽内部位回填材料施工单位检查评定记录(%)位验收记录范围点数管道沟槽回填管底基础≥90————///////管道管道有效支中、粗沙每基础≥95每层949795989796合格率83.3%撑角范围100m每侧管道两侧≥95中、粗沙、碎石两井969895999798合格率100%一管顶以管道两侧≥90屑、最大粒径小之间919290959495合格率100%组:上于40mm的沙砾或或管道上部85+2868483878485合格率100%每组500mm1000符合要求的原土3点管顶500~1000mm≥90原土回填m2959692909794合格率100%主控项目评定等级为优良。
沟槽开挖回填全部验收表目录1、沟槽开挖与地基处理检验批质量验收记录表2、沟槽撑板、钢板桩支撑检验批质量验收记录表3、刚性管道沟槽回填检验批质量验收记录表1(通过快速路及主干路路基)4、刚性管道沟槽回填检验批质量验收记录表11(通过次干路路基)5、刚性管道沟槽回填检验批质量验收记录表111(通过支路路基)6、柔性管道沟槽回填检验批质量验收记录表以上6个表基本包含全部一、沟槽开挖技术要求1.深度:合理确定分层开挖的深度,如人工开挖每层的深度不宜超过2m。
2.堆土:人工挖土堆土高度不宜超过1.5m,距槽口边缘不宜小于各地方规范规定的距离。
采用吊车下管时,可在一侧堆土,另一侧为吊车行驶路线,不得堆土。
机械挖槽时,应在设计槽底高程以上保留一定余量(不小于200mm),避免超挖,余量由人工清挖。
3.挖土机械:距高压线有一定的安全距离,距电缆1.0m处,严禁机械开挖。
4.安全措施:在有行人、车辆通过的地方开挖,应设护栏及警示灯等安全标志。
5.保护土:当下步工序与本工序不连续施工时,槽底应预留保护土层不挖,待下步工序开工时再挖。
6.坡度:坡度板应选用有一定刚度且不易变形的材料制作,其设置应牢固,间距不宜大于15m,距槽底的高度不宜大于3m。
二、刚性管道沟槽回填的压实作业应符合下列规定:1.回填压实应逐层进行,且不得损伤管道;2.管道两侧和管顶以上500mm范围内胸腔夯实,应采用轻型压实机具,管道两侧压实面的高差不应超过300mm;3.管道基础为土弧基础时,应填实管道支撑角范围内腋角部位;压实时,管道两侧应对称进行,且不得使管道位移或损伤;4.同一沟槽中有双排或多排管道的基础底面位于同一高程时,管道之间的回填压实应与管道与槽壁之间的回填压实对称进行;5.同一沟槽中有双排或多排管道但基础底面的高程不同时,应先回填基础较低的沟槽;回填至较高基础底面高程后,再按上一款规定回填;6.分段回填压实时,相邻段的接茬应呈台阶形,且不得漏夯;7.采用轻型压实设备时,应夯夯相连;采用压路机时,碾压的重叠宽度不得小于200mm;8.采用压路机、振动压路机等压实机械压实时,其行驶速度不得超过2km/h;9.接口工作坑回填时底部凹坑应先回填压实至管底,然后与沟槽同步回填。
