地下车库顶板室防水材料做法
- 格式:docx
- 大小:17.10 KB
- 文档页数:3
本项目为地下车库顶板防水工程,位于XX市XX区XX路XX号,总建筑面积为XX 平方米,地下车库面积XX平方米。
本工程地下车库顶板防水等级为二级,防水层厚度为2.0mm,防水材料为SBS改性沥青防水卷材。
为确保工程质量,特制定本施工方案。
二、施工准备1.人员准备(1)组织成立防水施工队伍,施工队伍应具备相应的资质和经验。
(2)施工人员应持证上岗,熟悉防水施工工艺和操作规程。
2.材料准备(1)防水材料:SBS改性沥青防水卷材、冷底子油、聚氨酯防水涂料等。
(2)施工工具:喷灯、火焰喷枪、剪刀、卷尺、水平尺、刷子、砂纸等。
3.设备准备(1)防水卷材铺设机、切割机、加热器、保温材料等。
(2)施工安全设备:安全帽、安全带、防护眼镜、防尘口罩等。
4.技术准备(1)熟悉设计图纸,了解工程特点、施工工艺和质量要求。
(2)编制施工组织设计,明确施工顺序、施工方法和质量控制措施。
(3)进行技术交底,确保施工人员掌握施工工艺和质量要求。
三、施工工艺1.基层处理(1)清除基层表面污物、油渍、松散物等,确保基层平整、干净。
(2)对基层进行打磨、清理,消除凹凸不平、裂缝等缺陷。
(3)对基层进行涂刷冷底子油,增强基层与防水层的粘结性。
2.铺贴防水附加层(1)在阴阳角、管道套管等部位做增强处理,粘贴防水卷材附加层。
(2)附加层为4mm厚的SBS改性沥青防水卷材,宽度为500mm。
(3)施工时,先按细部形状将卷材卷好,将卷材底面烘烤至熔融状态,立即粘贴在基层上。
3.铺贴防水卷材(1)地下车库顶板防水采用满铺方式,将卷材按铺贴长度进行裁剪并卷好备用。
(2)操作时,施工者手持喷灯或专用火焰喷枪将已卷好的卷材进行加热,喷枪距加热面保持500mm距离,加热要均匀,往返喷烤。
(3)当卷材的沥青表面刚刚熔化即可粘接,如发现有空鼓现象,要用刀十字形切开,用喷灯烤干。
4.防水层施工(1)在防水卷材上涂刷聚氨酯防水涂料,厚度为2.0mm。
(2)涂刷时,采用滚筒或刷子均匀涂抹,确保涂层饱满、无气泡、无裂缝。
地下室顶板防水程三级安全技术交底施工单位:工程名称分部分项工程工种交底提要:一、防水设计做法1.地下室顶板防水材料选用:2.0mm厚非固化橡胶沥青防水涂料+4mm 厚 SBS 改性沥青耐根穿刺防水卷。
2.塔楼与地下室顶板竖向构件防水材料选用(变电所、配电房、电表间、电井、弱电间为一级防水,其余部位为二级防水。
):二级防水:1.5mm自粘聚合物改性沥青防水卷材(无胎体);一级防水:1.2mm厚JS-Ⅰ型防水涂料+1.5mm厚自粘聚合物改性沥青防水卷材(无胎体)。
3.顶板防水卷材遇地上建筑,防水卷材沿地上建筑外墙翻起300,与地上建筑外墙面防水层搭接,设防高度高出室外地坪高程大于500。
翻起部分卷材应使用双面粘型。
二、操作要点及技术要求防水层大面积施工前,先进行细部处理,主要有:基层清理、阴阳角处做R角(R角半径不小于100mm),在平立面交接处、转折处、阴阳角、管道根等部应设置自粘卷材附加增强层。
1)铺贴卷材附加层在平立面交接处、转折处、阴阳角、管道根等部应设置自粘卷材附加增强层,采用与大面卷材同材质的附加层卷材宽度500mm。
管道根部等特殊部位附加卷材则需现场按要求进行裁剪。
附加层卷材与附加卷材交接部位使用搭接,搭接宽度100mm。
管道根部附加层卷材做法如下图所示:2)穿墙管道防水做法:结构浇筑前先预埋穿墙套管,防水卷材在套管位置往套管内翻150mm,穿墙管道与套管之间空隙采用石棉水泥填充密实,并在迎水面一侧管道口位置使用密封材料填充。
如下图所示:3)防水卷材收口位置采用50宽防锈金属压条水泥钉@250固定。
4)卷材施工完成试水无渗漏后应及时浇筑防水保护层,避免防水卷材暴晒或遇水浸泡。
5)商铺三、安全文明施工1、正确使用安全“三宝”:进入施工现场必须戴安全帽;高空作业必须系好安全带,安全带与固定物的拉结必须加强检查。
2、施工人员严禁酒后或疲劳作业。
3、施工时材料应妥善放置,避免高空落物。
4、现场做到工完场清。
地下车库顶板防水施工方案一、项目概述二、施工前的准备工作1.针对地下车库的设计方案进行审查,确保施工前已经充分考虑了防水的需要。
2.检查地下车库顶板的表面平整度和强度,确保顶板完好无损。
3.对于有漏水现象的地下车库,需首先找出漏水的原因并进行处理,例如修补渗漏的管线、修补裂缝等。
三、施工方案1.防水材料的选择根据地下车库的具体情况,可选择使用高分子材料、聚氨酯防水涂料、沥青等多种防水材料。
需根据工程的特点和使用环境选择最合适的防水材料。
2.防水层的施工2.1清理工作:(1)清除地下车库顶板表面的灰尘、油污等杂质,确保顶板表面干净。
(2)修补顶板的裂缝和破损部分,确保顶板的整体性和完整性。
2.2底涂施工:(1)将防水底涂料均匀涂布在地下车库顶板表面,确保涂料均匀、厚度适宜。
(2)底涂漆施工完成后,等待一定时间,确保底涂漆干燥。
2.3防水面涂层施工:(1)将防水面涂料均匀涂布在地下车库顶板表面,确保涂料均匀、厚度适宜。
(2)涂布完毕后,等待一定时间,确保防水面涂料干燥。
2.4防水卷材施工(可选择):(1)在防水面涂层干燥后,将防水卷材铺设在地下车库顶板上。
(2)防水卷材的铺设要求整齐、平整,注意与墙体的连接密封。
3.防水层与其他部位的密封防水层施工完成后,需对防水层与其他部位如管线、墙体等进行密封处理,确保整体的防水效果。
四、注意事项1.施工过程中需注意安全,遵守相关施工操作规范和安全操作要求。
2.针对不同材料的施工要求,选择合适的工具和设备进行作业。
3.现场施工过程中要严格按照施工方案进行,确保施工质量和效果。
4.施工完成后做好整体验收工作,确保防水层的质量和效果达到设计要求。
五、施工质量控制1.对所有施工工序进行严格的质量检查,确保施工质量符合相关标准和要求。
2.完成施工后,进行整体验收,确保施工效果达到设计要求和相关规范。
3.在防水层施工完成后,进行渗水测试,确保地下车库顶板的防水效果良好。
六、总结地下车库顶板防水施工是地下车库建设过程中非常重要的一环,合理选材、严格施工、严格质量控制是确保地下车库顶板防水效果良好的关键。
万源公寓工程地下室车库顶板建筑防水施工方案一、前言自粘防水卷材是由橡胶、石油沥青为基料,加入填充材料,顶面覆盖铝箔、底面盖聚乙烯膜经特殊工艺精制而成,具有延伸性能好、粘结性强、能湿作业施工等优势。
目前传统的常规的防水卷材在施工过程中以后一旦防水层有破损,水就会顺延防水卷材到处流窜。
而湿铺法卷材防水系统利用特质的自粘胶料层与水泥浆形成超强的粘结性;得到充分养护好后的水泥浆与柔性自粘防水卷材刚柔结合,构成保险式的防水效果,有效的避免了起壳、空鼓等缺陷,从而从根本上解决了传统卷材的窜水现象,大大的提高了防水卷材的施工质量,同时利用水泥浆这种廉价的粘结剂,达到了既经济又实用的效果。
二、编制依据1、万源公寓工程相关图纸2、《地下室工程防水技术规范》(GB50108-2008)3、《地下室防水工程质量验收规范》(GB20208-2011)4、《建筑工程施工手册》(第四版)5、《湿铺/预铺防水卷材》(GBT23457-2009)6、《建筑工程施工质量验收统一标准》(GB5300-2001)7、地下防水工程施工技术标准ZJQ08-SGJB208-2005三、产品特点施工安全,生态环保。
湿铺法卷材防水系统采用水泥浆做粘结剂,对接缝用防水卷材条粘结即可,施工过程中不需要动火作业,基本杜绝了消防隐患的存在。
施工简易,检修方便,湿铺法卷材防水系统湿铺工艺和对接工艺简单明了。
其破坏点与可能产生渗水点在同一位置,检修极其方便。
卷材下表面均具有较强的粘性,主要技术指标详见产品介绍说明书。
四、工程概况万源公寓工程位于兴化市戴南镇唐戴河东侧,由兴化市万源置业投资开发新建,总规划面积25286.65m2,总建筑面83322.74m2,满堂地下室车库一层,地下室建筑面积22768.4m2,框剪结构。
地下室车库顶板面积约2万m2,质量要求:保证市优,争取省优。
地下室车库顶板防水做法:50厚C20细石混凝土内配φ4@150SPF自粘湿铺改性沥青防水卷材20厚水泥砂浆找平最薄30厚轻骨料混凝土找平五、适用范围湿铺法卷材适用于各类工业与民用建筑的地下室,种植屋面和地面防水,尤其适用于基层潮湿,地下水丰富作业面无法完全干燥的情况,采用此种防水材料只需作业面无明水即可湿作业施工的建筑地下室等防水工程。
地下室顶板及外墙防水做法
一、车库地下室顶板防水做法:
1、回填土或种植土(或铺广场砖)(回填平均厚度1200)
2、土工布一层(过滤层)
3、24厚聚丙烯雨水板,凸点向下
4、70厚C20细石混凝土内配φ6@200双向,(每6m留分仓缝宽20)
5、20厚1:3水泥砂浆保护层
6、2厚聚合物水泥RG防水涂料(一布四涂)(沿外墙.柱卷起高出室外地面500高;凡门口及落地玻璃窗处铺进600宽)
7、20厚1:3水泥砂浆找平
8、钢筋混凝土顶板(板厚度300,设计抗渗等级P8)
9、顶板顶棚做20厚1:2.5水泥防水砂浆抹面压光
二、地下车库及主楼地下室外墙防水做法:
1、粘土或3:7灰土分层回填夯实,宽度大于500
2、120厚灰砂砖墙保护层
3、2厚聚合物水泥RG防水涂料(一布四涂)。
4、20厚1:2.5水泥砂浆找平
5、钢筋混凝土外侧墙(墙厚300~350,设计抗渗等级P8)
6、外墙内侧面做20厚1:2.5水泥防水砂浆抹面压光
1/ 1。
地下车库顶板防水施工方案
地下车库的防水工程是车库建设中非常重要的一环,顶板防水施工尤为关键。
本文将介绍地下车库顶板防水施工的方案,包括材料选择、施工步骤、验收标准等相关内容。
1. 材料选择
1.1 防水材料
在地下车库顶板的防水施工中,常用的防水材料包括聚氯乙烯(PVC)防水卷材、丙烯酸乳液涂料、聚氨酯防水涂料等。
选择防水材料时需要考虑其耐候性、耐磨性、柔韧性等性能。
2. 施工步骤
2.1 准备工作
在进行地下车库顶板防水施工前,需要对施工现场进行清理、找平处理,确保顶板表面平整干净。
2.2 防水层铺设
首先在顶板上铺设防水卷材,注意卷材之间的搭接处需进行密封处理,防止水渗透。
2.3 涂料涂覆
接着使用丙烯酸乳液涂料或聚氨酯防水涂料对顶板进行涂覆,确保涂层均匀、无漏涂。
2.4 补漏处理
在施工完成后,对防水层进行检查,如发现漏涂或损坏部分,需要及时进行补漏处理。
3. 施工验收标准
3.1 防水层质量
防水层表面应平整、无裂缝,防水层与结构之间的连接牢固,无空鼓、起泡现象。
3.2 防水层漏水检测
通过压力测试或水压测试等方式对防水层进行漏水检测,确保防水效果符合要求。
结语
地下车库顶板防水施工方案的制定与实施对车库建设至关重要。
只有做好防水工程,才能确保车库在长期使用中不受潮湿等问题的困扰。
有效的防水措施不仅能延长车库的使用寿命,也能提升车库的使用体验。
在实际施工中,还需根据不同情况调整方案,确保防水效果最优。

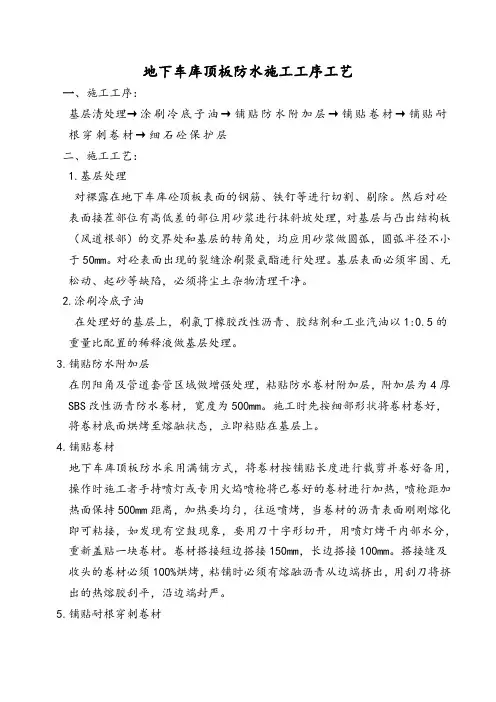

地下车库顶板防水施工工序工艺一、施工工序:基层清处理→涂刷冷底子油→铺贴防水附加层→铺贴卷材→铺贴耐根穿刺卷材→细石砼保护层二、施工工艺:1.基层处理对裸露在地下车库砼顶板表面的钢筋、铁钉等进行切割、剔除。
然后对砼表面接茬部位有高低差的部位用砂浆进行抹斜坡处理,对基层与凸出结构板(风道根部)的交界处和基层的转角处,均应用砂浆做圆弧,圆弧半径不小于50mm。
对砼表面出现的裂缝涂刷聚氨酯进行处理。
基层表面必须牢固、无松动、起砂等缺陷,必须将尘土杂物清理干净。
2.涂刷冷底子油在处理好的基层上,刷氯丁橡胶改性沥青、胶结剂和工业汽油以1:0.5的重量比配置的稀释液做基层处理。
3.铺贴防水附加层在阴阳角及管道套管区域做增强处理,粘贴防水卷材附加层,附加层为4厚SBS改性沥青防水卷材,宽度为500mm。
施工时先按细部形状将卷材卷好,将卷材底面烘烤至熔融状态,立即粘贴在基层上。
4.铺贴卷材地下车库顶板防水采用满铺方式,将卷材按铺贴长度进行裁剪并卷好备用,操作时施工者手持喷灯或专用火焰喷枪将已卷好的卷材进行加热,喷枪距加热面保持500mm距离,加热要均匀,往返喷烤,当卷材的沥青表面刚刚熔化即可粘接,如发现有空鼓现象,要用刀十字形切开,用喷灯烤干内部水分,重新盖贴一块卷材。
卷材搭接短边搭接150mm,长边搭接100mm。
搭接缝及收头的卷材必须100%烘烤,粘铺时必须有熔融沥青从边端挤出,用刮刀将挤出的热熔胶刮平,沿边端封严。
5.铺贴耐根穿刺卷材在第一遍防水SBS卷材铺贴检查合格后,立即铺贴耐根穿刺防水卷材。
耐根穿刺卷材应与第一遍防水卷材错缝至少300mm。
卷材按铺贴长度进行裁剪并卷好备用,操作时施工者手持喷灯或专用火焰喷枪将已卷好的卷材进行加热,喷枪距加热面保持500mm距离,加热要均匀,往返喷烤,当卷材的沥青表面刚刚熔化即可粘接。
卷材搭接短边搭接150mm,长边搭接100mm。
搭接缝及收头的卷材必须100%烘烤,粘铺时必须有熔融沥青从边端挤出,用刮刀将挤出的热熔胶刮平,沿边端封严。

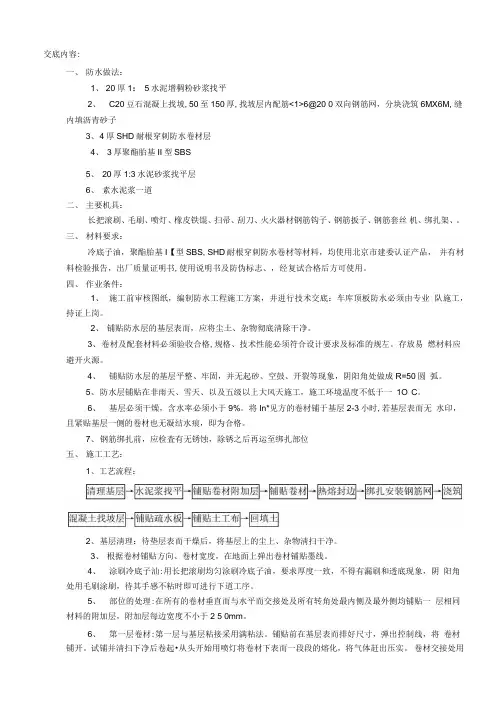

交底内容:一、防水做法:1、20厚1: 5水泥增稠粉砂浆找平2、C20豆石混凝上找坡,50至150厚,找坡层内配筋<1>6@20 0双向钢筋网,分块浇筑6MX6M, 缝内填沥青砂子3、4厚SHD耐根穿刺防水卷材层4、3厚聚酯胎基II型SBS5、20厚1:3水泥砂浆找平层6、素水泥浆一道二、主要机具:长把滚刷、毛刷、喷灯、橡皮铁馄、扫帚、刮刀、火火器材钢筋钩子、钢筋扳子、钢筋套丝机、绑扎架、。
三、材料要求:冷底子油,聚酯胎基I【型SBS, SHD耐根穿刺防水卷材等材料,均使用北京市建委认证产品,并有材料检验报告,出厂质量证明书,使用说明书及防伪标志、,经复试合格后方可使用。
四、作业条件:1、施工前审核图纸,编制防水工程施工方案,并进行技术交底:车库顶板防水必须由专业队施工,持证上岗。
2、铺贴防水层的基层表而,应将尘土、杂物彻底淸除干净。
3、卷材及配套材料必须验收合格,规格、技术性能必须符合设计要求及标准的规左。
存放易燃材料应避开火源。
4、铺贴防水层的基层平整、牢固,并无起砂、空鼓、开裂等现象,阴阳角处做成R=50圆弧。
5、防水层铺贴在非雨天、雪天、以及五级以上大风天施工,施工环境温度不低于一1O°C。
6、基层必须干燥,含水率必须小于9%。
将In*见方的卷材铺于基层2-3小时,若基层表而无水印,且紧贴基层一侧的卷材也无凝结水痕,即为合格。
7、钢筋绑扎前,应检査有无锈蚀,除锈之后再运至绑扎部位五、施工工艺:1、工艺流程:2、基层淸理:待垫层表而干燥后,将基层上的尘上、杂物淸扫干净。
3、根据卷材铺贴方向、卷材宽度,在地面上弹出卷材铺贴墨线。
4、涂刷冷底子汕:用长把滚刷均匀涂刷冷底子油,要求厚度一致,不得有漏刷和透底现象,阴阳角处用毛刷涂刷,待其手感不粘时即可进行下道工序。
5、部位的处理:在所有的卷材垂直而与水平而交接处及所有转角处最内侧及最外侧均铺贴一层相同材料的附加层,附加层每边宽度不小于2 5 0mm。
目录一、编制依据 (3)二、工程简介 (3)2.1工程概况 (3)三、施工准备 (3)3.1整体部署 (3)3.2材料准备 (4)3.3现场准备 (4)3.4技术准备 (4)3.5生产准备 (4)3.6人员组织 (5)四、车库顶板防水卷材施工方法和措施 (5)4.1车库顶板及屋面防水做法 (5)4.1.1车库顶板防水做法 (5)4.1.2 车库顶板防水卷材铺设安排 (6)4.1.4流水段处甩茬做法 (7)4.1.5塑料布隔离层搭接 (7)4.1.6 防水保护层 (7)4.1.7 塑料排水保护板做法 (7)4.1.8 土工布铺设 (8)4.1.9库顶板防水收头 (8)4.1.10车库坡道防水卷材铺设 (8)4.2SBS卷材施工方法 (9)4.2.1施工工序 (9)4.2.2施工工艺操作要点及技术要求 (9)4.2.3三面阴阳角 (12)五、质量标准 (12)5.1、保证项目 (12)5.2、基本项目 (12)5.3、保证项目 (12)5.4、基本项目 (13)六、质量保证措施 (13)七、检验与试验标准 (14)八、成品保护措施 (14)九、安全保证措施 (14)十、文明施工措施 (16)十一、施工现场有用料计划,按计划进料,使材料不积压,减少退料。
同时做到料具合理使用,长料不短用。
(17)一、编制依据1、神木新村神华小区二期工程N6标工程施工组织设计2、施工图纸,总说明3、《地下防水工程质量验收规范》(GB50208-2015)4、《地下工程防水技术规范》(GB50108-2011)5、《建筑安装分项工程施工工艺规程》二、工程简介2.1工程概况工程名称: 神木新村神华小区二期工程N6标工程建设地点:陕西省神木县建设面积:8029.13㎡;结构类型:钢筋混凝土框架结构;基础类型:独立基础。
本工程地下二层,地下车库顶板建筑面积为4013.5㎡,地下二层层高3.9m,地下一层层高4.05m。
结构形式为框架-剪力墙结构。

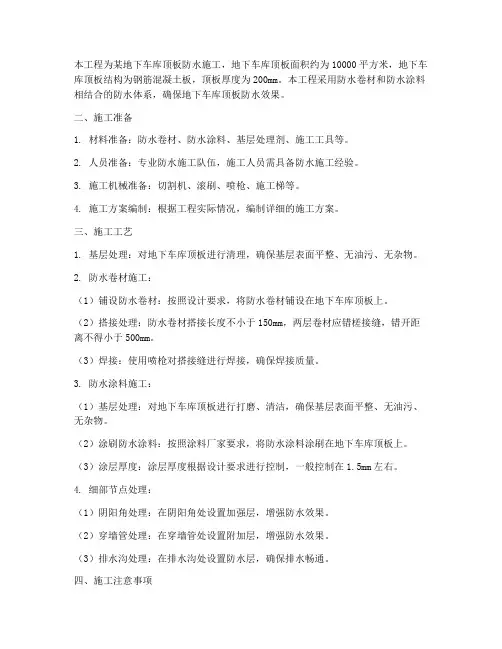

本工程为某地下车库顶板防水施工,地下车库顶板面积约为10000平方米,地下车库顶板结构为钢筋混凝土板,顶板厚度为200mm。
本工程采用防水卷材和防水涂料相结合的防水体系,确保地下车库顶板防水效果。
二、施工准备1. 材料准备:防水卷材、防水涂料、基层处理剂、施工工具等。
2. 人员准备:专业防水施工队伍,施工人员需具备防水施工经验。
3. 施工机械准备:切割机、滚刷、喷枪、施工梯等。
4. 施工方案编制:根据工程实际情况,编制详细的施工方案。
三、施工工艺1. 基层处理:对地下车库顶板进行清理,确保基层表面平整、无油污、无杂物。
2. 防水卷材施工:(1)铺设防水卷材:按照设计要求,将防水卷材铺设在地下车库顶板上。
(2)搭接处理:防水卷材搭接长度不小于150mm,两层卷材应错槎接缝,错开距离不得小于500mm。
(3)焊接:使用喷枪对搭接缝进行焊接,确保焊接质量。
3. 防水涂料施工:(1)基层处理:对地下车库顶板进行打磨、清洁,确保基层表面平整、无油污、无杂物。
(2)涂刷防水涂料:按照涂料厂家要求,将防水涂料涂刷在地下车库顶板上。
(3)涂层厚度:涂层厚度根据设计要求进行控制,一般控制在1.5mm左右。
4. 细部节点处理:(1)阴阳角处理:在阴阳角处设置加强层,增强防水效果。
(2)穿墙管处理:在穿墙管处设置附加层,增强防水效果。
(3)排水沟处理:在排水沟处设置防水层,确保排水畅通。
四、施工注意事项1. 施工过程中,严格控制防水材料的施工质量,确保防水效果。
2. 施工过程中,注意施工安全,遵守施工规范。
3. 施工完成后,进行验收,确保防水效果。
五、施工进度安排1. 施工前,组织施工人员进行技术交底,明确施工要求。
2. 施工过程中,严格控制施工进度,确保工程按期完成。
3. 施工完成后,进行验收,确保工程质量。
六、质量保证措施1. 施工过程中,严格按照施工规范进行施工,确保施工质量。
2. 施工完成后,进行自检、互检、专检,确保工程质量。
地下车库顶板室外景观部分防水材料做法
1施工准备
1.1材料:本工程地下车库顶板室外景观部分防水卷材为1.5厚自粘聚合物改性
沥青防水卷材+4mm厚耐根穿刺SBS改性沥青防水卷材。
1.2施工条件
(1)基层已办理完验收和交接手续,各种预埋件已安装固定牢固。
(2)基层应干净、坚实、平整、不得有酥松、起砂、起皮等现象;阴阳角做成圆弧形。
(3)进场材料质量合格证、试验报告等资料齐全,复试报告合格。
1.3 技术要求
所选用防水材料及施工工艺均应符合《地下防水工程质量验收规范》GB50208-2011的规定。
耐根穿刺防水材料的选用应符合国家相关标准的规定,并由具有资质的检测机构出具合格检验报告。
2施工工艺
工艺流程:基层处理→涂刷基层处理剂→细部节点处理→自粘卷材铺贴→耐根穿刺SBS改性沥青防水卷材铺贴→卷材收头处理→保护层施工。
2.1 基层处理:清除基层的浮灰、油污或疏松物等杂质。
基面要求必须牢固、平整、对于凹凸不平或有裂缝的基面应先找平层后再施工;基面必须清除干净,不得有浮尘、杂物、明水等。
2.2 涂刷基层处理剂:铺贴防水卷材前,应将基层清扫干净,在基面上涂刷基层处理剂;当基层较潮湿时,应涂刷湿固化型胶粘剂或潮湿界面隔离剂。
2.3 细部节点处理:用专用附加层卷材及裁剪好的阴阳角卷材在两面转角、三面阴阳角等部位进行附加增强处理,平立面平均展开。
方法是先按细部形状将卷材剪好,在细部贴一下,视尺寸、形状合适后,即可立即粘贴在已涂刷一道基层处理剂的基层上,附加层要求无空鼓,并压实铺牢。
2.4 自粘卷材铺贴
(1)先确定卷材铺贴顺序和方向,并在基层弹线,然后铺贴卷材。
先高跨,后低跨;同等高度,先远后近,同一平面先低处开始铺贴。
(2)铺贴自粘防水卷材时,先揭下隔离纸,将有粘性的一面沿基准线铺贴到经过底涂的基层表面上,随即滚压卷材的表面并挤压出空气,以确保初始粘接良好,卷材纵横向搭接缝要顺直,搭接缝宽度为,100mm~150mm,用滚筒用力压实,确保防水卷材之间粘接牢固和连续。
(3)卷材收头:收头边处采用密封胶密封,卷材在立面无凹槽收头时,应用金属条固定,再用密封胶将金属压条上口和固定螺钉密封。
(4)自粘防水卷材出现破损部分清洁干净后,用大于破损部位边缘100mm的卷材修补压实封口,修补卷材的边缘用密封胶密封。
2.5 耐根穿刺SBS改性沥青防水卷材铺贴
耐根穿刺SBS改性沥青防水卷材施工采用热熔法铺贴。
其施工时应符合下列要求
(1)铺贴卷材时应平整顺直,不得扭曲,长边和短边的搭接宽度均不应小于100mm。
(2)火焰加热应均匀,以卷材表面沥青熔融至光亮黑色为度,不得欠火或过分加热卷材。
(3)卷材表面热熔后应立即滚铺,滚铺时应排除卷材下面的空气,并滚压粘贴牢固。
(4)卷材搭接缝应以溢出热熔的改性沥青为度,并均匀顺直。
(5)热熔法施工的环境温度不应低于-10℃.
3 质量标准
3.1 主控项目
1)所用材料及主要配套材料必须符合设计要求和规范规定。
2)卷材防水层及其变形缝,预埋管件等细部做法必须符合设计要求和规范规定。
3)防水层严禁有渗漏现象。
3.2 一般项目
1)基层坚固,不得有空鼓,松动,起砂和脱皮现象,基层阴阳角处应做圆弧。
2)铺设方法和搭接,收头符合设计要求、规范和防水构造图。
3)卷材的铺贴方向正确,搭接宽度允许偏差±10mm。
4 成品保护
(1)在防水层的施工过程中,施工人员须穿软底鞋,严禁穿带钉子或尖锐突出的鞋进入现场,以免破坏防水层。
(2)施工过程中质检员应随时、有序的进行质量检查,如发现有破损、扎坏的地方要及时组织人员进行正确、可靠的修补,避免隐患的产生。
(3)卷材防水层施工完毕自检合格后,应及时报请总包方、监理方进行验收。
(4)严禁在未进行保护的防水层上托运重型器物和运输设备。
(5)不得在已验收合格的防水层上打眼凿洞,所有预埋件均不得后凿、预埋件不得后做,如必须穿透防水层时,必须提前通知防水承包方,以便提供合理的建议并进行及时的修补。
5 安全保障措施
(1)防水材料为易燃物,应库存于干燥通风,远离火源处,并配备灭火器。
由于卷材中某些组成材料和胶粘剂具有一定的毒性和易燃性。
因此,在材料保管、运输、施工过程中,要注意防火和预防职业中毒、烫伤事故发生。
(2)所有胶液材料均不得放在露天,必须用密封容器包装。
(3)现场附近不得有火源或焊接作业,操作者不得吸烟,施工现场应有禁火标志,并配备灭火器。
(4)严禁酒后作业,进入现场必须戴安全帽。
(5)必须严格执行操作规章,不得违章作业,不得冒险蛮干。
(6)严格按照施工组织设计安全保证体系程序运作和检查制度进行检查,事前预防、过程监督。
责任工长在防水施工前,先对工人进行防火安全技术交底并落实到班组。
(7)现场动火前,应经项目主管消防人员开“动火证”并按要求配备好消防器材,方可动火。
