130t/h循环流化床锅炉更换空气预热器(中、下管箱)施工技术摘要:本文叙述安徽六国化工股份有限公司年产28万吨大合成氨动力装置130t/h循环流化床锅炉更换空气预热器(中、下管箱)的最佳施工方法及步骤。
关键词:拆除支撑架标识作业票检测1 概述由于安徽六国化工股份有限公司年产28万吨大合成氨动力装置130t/h循环流化床锅炉空气预热器(中、下管箱)长期在烟道吹风过程中,空气预热器(中、下管箱)管子磨损严重,已补焊、封堵多次。
为了满足生产需要,根据甲方要求,决定对其进行更换。

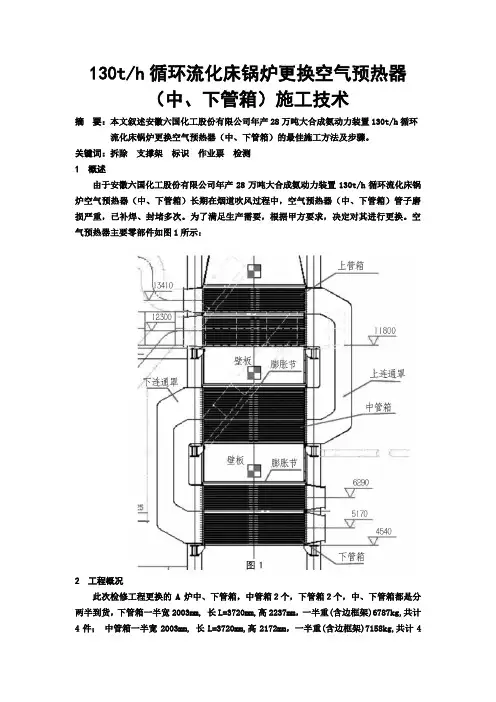

空气预热器主要零部件如图1所示:2 工程概况此次检修工程更换的A炉中、下管箱,中管箱2个,下管箱2个,中、下管箱都是分两半到货,下管箱一半宽2003mm, 长L=3720mm,高2237mm,一半重(含边框架)6787kg,共计4件;中管箱一半宽2003mm, 长L=3720mm,高2172mm,一半重(含边框架)7158kg,共计4件;中管箱与下管箱之间的短节及膨胀节2个, 宽4006mm, 长L=3760mm,高1340mm,在拆除中管箱后进行拆除;在拆除、更换空气预热器中、下管箱前,要拆除管箱相连接的上连通罩,单重2857.9kg;下连通罩进行割除开,但不进行拆除,单重2775kg。
3 施工前准备3.1 技术准备3.1.1 设备与施工机械应满足施工要求。
3.1.2 认真核对设备与管线,并进行现场实际测量。
3.1.3 各单位施工人员按现场要求提前做好吊装准备工作。
3.2 现场准备管线与设备拆除前,管线与设备内应吹扫与置换合格,与甲方负责人进行签字确认。
3.3 工装机具准备3.3.1 各种吊装、运输等机索具,并按计划进场。
3.3.2 吊装所用索具准备齐全,并经检查符合要求。
3.3.3 预制中、下管箱部分钢构附件,能安装的尽量安装到管箱上。
3.4 作业人员准备3.4.1 落实起重人员,并按计划进场,要求持证上岗。
3.4.2 做好作业人员的动员与职能人员的分工工作,确保恪尽职守,职责到位。
锅炉空气预热器安装方案1.适用范围本作业指导书适用于燃煤发电机组工程锅炉空气预热器安装。
2.编制依据2.1《燃煤发电机组工程施工组织设计》及《燃煤发电机组工程锅炉专业施工组织设计》2.2《空气预热器设备图纸》2.3《电力建设施工质量验收及评价规程》(第2部分:锅炉机组) DL/T 5210.2—2009 2.4《电力建设施工质量验收及评价规程》(第7部分:焊接)DL/T5210.7-20102.5《电力建设施工技术规范》(第2部分:锅炉机组)DL5190.2-20122.6《火力发电厂焊接技术规程》DL/T869-20122.7《电力建设安全工作规程》(火力发电厂部分)DL5009.1-20022.8《工程建设标准强制性条文》(电力工程部分)2011版(第一篇)火力发电工程2.9管理手册和程序文件2.10《施工现场临时用电安全技术规范》JGJ-46-20053.工程概况及主要工程量3.1工程概况燃煤发电机组工程2X1000MW燃煤汽轮发电机组的锅炉为超超临界参数变压运行螺旋管圈水冷壁直流炉,单炉膛、二次再热、采用四角切圆燃烧方式、平衡通风、固态排渣、全钢悬吊结构塔式、露天布置燃煤锅炉。
锅炉型号为SG2710/33.03-M7050。
炉后配备两台34.5VI(T)-2600(106")SMRC空气预热器,为垂直轴受热面回转式,三分仓结构,对称布置于锅炉炉后的钢结构上。
回转式空气预热器是热交换器。
它是由上下连接板、刚性环、转子、传热元件、三向密封、外壳、主支座、副支座、传动装置、上下轴承和附件等组成。
下连接板中的冷端中间梁、主支座和副支座,是支撑整个预热器重量的主要构件。
尤其是冷端中间梁,约支承整个预热器90%的重量。
转子是由多个扇形模块组成,它是装载传热元件的重要构件。
传热元件是由传热波形薄板组成,并由框架固定而成,是热交换的主要构件。
三向密封,是指径向、轴向和周向密封。
它们由径向密封片与扇形板、轴向密封片与轴向圆弧板以及旁路密封片与转子密封角钢组成。
1.编制目的1.1.为了规范XXXX电厂2×1000MW机组工程#2炉空气预热器的安装工作,特从作业程序、工艺、质量、安全等方面做出要求,并编制此作业指导书。
2.适用范围2.1.仅适用于XXXX电厂2×1000MW机组工程#2锅炉空气预热器安装。
3.编制依据3.1.《电力建设安全工作规程》(火力发电厂第1部分)DL5009.1-20023.2.《国家电网公司基建安全管理规定》国家电网基建(2010)1020号3.3.《电力建设施工质量验收及评价规程》(锅炉机组) DL/T5210.2-20093.4.《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047-953.5.《工程建设强制性条文》(电力工程部分)2006年版3.6.《XXXX有限公司一期2×1000MW超超临界机组工程B标段施工组织总设计》3.7.《XXXX有限公司一期2×1000MW机组工程B标段锅炉专业施工组织设计》3.8.XXXX电厂2×1000MW机组工程#2锅炉钢结构图纸3.9.XXXX电厂2×1000MW机组工程#2锅炉《回转式空气预热器安装说明及技术要求》3.10.XXXX电厂2×1000MW机组工程#2锅炉空气预热器图纸资料4.作业内容简述4.1.XXXX电厂一期工程#2锅炉为东方锅炉(集团)股份有限公司生产的超超临界参数变压运行螺旋管圈水冷壁直流炉,单炉膛、一次中间再热、前后墙对冲燃烧、平衡通风、固态排渣、全钢悬吊结构、π型、露天布置燃煤锅炉;锅炉型号: DG-3033/26.15-II2。
4.2.#2锅炉烟风系统选用两台LAP17286/2250型三分仓容克式空气预热器。
空气预热器布置在炉后钢架K5排与K7排之间,就位于14000mm层钢架上。
两台空气预热器以锅炉纵向中心线为轴线对称布置。
4.3.空气预热器转子直径φ17286毫米,蓄热元件总高度为2250毫米,每台预热器金属重量约1218吨,其中转动重量约870吨(约占总重71%);主要由上、下梁、壳体、推力轴承、中心筒及短轴组件、导向轴承、模数仓格及蓄热元件、电驱动装置、润滑油系统、密封装置、调节装置、空气密封系统管道、吹灰装置、火灾监测消防及清洗系统、检修和调节平台等组成,其重量统计如下。
上海锅炉厂有限公司²空气预热器公司Shanghai Boiler Works LTD ²Airpreheater Company预热器现场安装指导手册2008年7月目录1.膨胀装置和支座 (1)2.支撑轴承组件 (2)3.冷热端扇形板调整要求 (3)4.导向轴承组件 (4)5.中心密封的安装要求 (5)6.热端扇形板组件 (6)7.刚性环和撑管组件 (7)8.转子 (8)9.气封组件 (9)10.齿轮箱和电机的安装 (10)11.空气马达及管路相关保养内容 (11)12.围带组件 (12)13.齿轮与围带间隙 (13)14.密封角钢与密封弧板的机加工要求 (14)15.密封直尺的安装要求 (15)16.径向密封片与轴向密封片的安装要求 (16)17.轴向密封板检查 (17)18.径向和轴向密封间隙 (18)19.静密封安装要求 (19)20.旁路密封片安装与旁路密封间隙 (20)21.LCS (21)22.消防水管和水冲洗管 (22)附表:自检记录备注:扇形板随转子膨胀上升梁为10-15mm,内端吊耳应在密封盘开孔处偏下方,此孔有密封板,需按图纸装配到位。
2. 密封面水平度控制要求为:<1.5mm3. 有LCS时,如扇形板不平,通过松开LCS提升装置联轴器,提升装置摇动减速机来调整热端扇形板。
只允许用一道径向密封(用直尺装妥)作测量基准。
检查人签名备注:1.副支座撑杆需在装完副支座后就完成焊接。
备注:测量时,转子内传热元件必须全部装完。
测量时水平仪只允许放在一个固定位置,不可移动。
如水平度不合格,应调节导向轴承座四周的调节螺栓,改变转子轴线,复测合格后,再重新测量导向轴承座断面跳动量,合格后,完成导向轴承座限位块焊接。
在转子上进行焊接时,接地线应就近接地。
中心筒下端面到下刚性环的上表面的距离备注:1.气封底板为焊接在中间梁上,气封座和气封底板间需图密封胶。
2.各对接板之间应涂密封胶。
控号:文件编号:Q/DDE-榆社.锅炉-IW004-2003东北电业管理局第二工程公司作业指导书工程名称:华能榆社发电厂二期扩建工程2#机组作业项目:空气预热器安装生产经理批准:历森日期: 2003.6.5 总工程师批准:日期:质检部门审核:王强日期: 2003.6.5 安监部门审核:马志强日期: 2003.6.5 工程部门审核:郑恩来日期: 2003.6.5 编制:李玉凯日期: 2003.6.2 编制部门审核:陈晓皓日期: 2003.6.4 编制单位:锅炉工地2#锅炉空气预热器安装作业指导书一.工程概况及工程量:(一)工程概况:山西华能榆社电厂二期扩建工程,2#锅炉设计为1053t/h煤粉锅炉,与本台锅炉设计两台预热器呈对称布置在锅炉本体钢结构尾部的K —L —M 间的运转层平台梁12170mm 标高上;且每台预热器通过八个支点支撑在钢结构梁上,每台预热器重量为360t 。
见下附图示:...空气预热器..烟气烟气二次风二次风一次风一次风三向密封、外壳、主支座、副支座、传动装置、上下轴承和附件等组成的。
1、下连接板中的冷端中间梁、主支座和副支座,是支撑整个预热器重量的主要构件。
特别是冷端中间梁,约支撑整个预热器重量的90%。
2、转子是由多个扇形模块组成的,它是装载传热元件的重要构件。
3、传热元件成千上万张、经过特殊加工的高效率的传热波形薄板,并由框架固定而成。
它是热交换的主要构件。
4、三向密封,是指径向、轴向和周向密封。
它们由径向密封片与扇形板、轴向密封片与轴向圆弧板以及旁路密封片与转子密封角钢组成的,是阻止空气向烟气泄漏的主要元件。
5、上下轴承分别是指:导向轴承和支承轴承。
它们是传递来自转子径向力和重力;并产生滚动磨擦的构件。
6、传动装置是维持转子旋转的动力构件。
7、上下连接板、刚性环和外壳构成烟、空气通道,防止工质外泄。
8、预热器的密封有动密封和静密封之分。
为阻止由于烟空气压差而引起的空气向烟气泄漏,在动静之间设置了动密封,即三向密封;在扇形板、轴向密封板与连接板、主支座之间设置了静密封,即迷宫式密封。
锅炉铸铁省煤器空气预热器安装工艺作业指导书1有限公司目录1、铸铁省煤器安装工艺2、空气预热器的安装工艺1、铸铁省煤器安装工艺1.1铸铁省煤器安装前应按要求作单根水压试验,组装连接后再作水压试验,试验压力为1.5倍省煤器的工作压力。
1.2应按标准检查冀片破损情况,每根铸铁省煤器上破损的冀片不能大于总冀片数的5%,整个省煤器有破损冀片的根数不能大于总根数的10%,管子长度允差±1mm。
管子弯头端面要与轴线垂直,弯头两端间处于同一平面。
1.3安装时端头方法兰间按纵、横方向垫石棉绳或石棉垫以保持烟道密封。
1.4铸铁省煤器安装允许偏差应符合表1的规定表1项目允许偏差(mm)支撑架的水平方向位置±3支撑架的标高0 -0.5支撑架的纵、横向水平度长度的1/10002、空气预热器的安装工艺2.1空气预热器安装前的检查2.1.1检查各管箱的几何尺寸是否符合设计要求。
2.1.2空气预热器各管口焊缝表面质量检查应无裂纹、砂眼、气孔等缺陷,管子应无碰撞、挤压和损伤现象,膨胀节运输中应无砸坏、挤扁、弯曲、破裂等现象。
2.1.3管箱式空气预热器都是整体组装出厂的,安装时整体安置于基础上或烟道墙支承封闭的钢架框上,检查进出表面的质量和纵横中心线应符合设计要求,并将基础表面处理好,符合安装要求。
2.2管箱式预热器的安装2.2.1准备预热器的体积和重量都比较大,吊装时一般采用钢架内垂直起吊,因此在锅炉钢架上找正焊接时,预热器支撑梁可先不组焊,待预热安装之后再组对焊接。
预热器分上下多层布置时,由上层到下层安装。
2.2.2设置吊装机具根据预热器重量大小,在钢架顶部设置横梁或人字桅杆,后在预热器安装中心位置上方的梁上设置吊装机具。
2.2.3 找正支承梁根据设计要求在钢架立柱上确定预热器支撑架的标高位置,焊接支承架托座将支承架进行试装找正符合要求,标记支承梁位置,并移到一边。
2.2.4起吊就位先将预热器支承梁起吊放到托座上,按试装标记位置进行组装焊接,支承梁焊完后,按图纸设计要求在支承梁两侧放置石棉垫片,然后将预热器缓慢放于支承梁上。
文件编号Q-GL-009-2003 锅炉安装公司锅炉安装空气预热器作业指导书版本A/0修改状态第0次修改页次1/21.目的对空气预热器的安装过程进行控制,确保工程安装质量。
2.范围适用于锅炉安装过程中空气预热器的安装。
3.工作程序随着钢结构横梁的连接,可按顺序由上而下,分层将将空气预热器吊装就位。
本公司锅炉常用的是管式空气预热器。
管式空气预热器是由管径为40-51mm,壁厚为1.5-2mm的钢管制成的。
管子两端焊在管板上,形成长方形管箱。
为了使空气在预热器内多次交叉流动,它还装有中间管板。
烟气在管内上下流动,空气在管内横向通过,管子成错列布置。
3.1安装前的检查与准备管式空气预热器在安装前应检查各管箱的外形尺寸,除应符合表3-9的规定外还应符合JB/T-93《管式空气预热器技术条件》。
在消除管子与管板焊渣的同时,还应检查焊缝有无裂纹、砂眼,管板应作补焊处理。
管子的内部的尘土、杂物应用铜丝刷拉或用压缩空气吹,将其清除干净。
渗油检验法是在空气预热器的管板上涂上一薄层石灰水,干燥之后,在管板内管外壁上用喷雾器喷洒煤油,油液通过管子与管板之间的缝隙到达焊缝里面,若焊缝有裂纹、砂眼及其它缺陷时,干燥的石灰上既有黑色的斑点及印纹出现。
用这种方法检查焊缝的严密性,其优点是经济、简便,不需要其它材料和辅助工具,而且可达到好的检验效果。
3.2安装的方法与要求管式空气预热器安装的一般步骤如下:3.2.1在空气预热器支撑梁上划出各管箱的位置,并在四角焊上限位角钢,使其久违迅速。
在管箱与支撑梁之间接触处垫10mm厚的石棉带,并涂上水玻璃密封。
3.2.2管箱吊装就位。
起吊管箱时,用四根长螺丝杆对称地穿过管箱四角的管子,螺丝杆下端安有螺母和钢板,以托住管板,上端穿过起吊框架并紧固螺母,起重吊钩吊住起吊框架。
管箱一般是单个安装,经找正使位置与钢架中心线的距离误差为±5mm,管箱垂直的误差为±5mm。
检查垂直度的方法,可从管子上部中心处往下挂一线锤,测量线锤与管子下部四壁的距离,即可得到管箱的垂直度。
3.回转式空气预热器安装3.1 编写依据(1) 《施工组织专业设计》锅炉专业。
(2) 厂家提供的图纸及安装说明书。
(3) 《火电施工质量检验及评定标准》(锅炉篇)。
(4) DL5009.1—2002《电力建设安全工作规程》(火力发电厂部分)。
(5) DL/T5047—95《电力建设施工及验收技术规范》(锅炉机组篇)。
3.2 开工前应具备的必要条件(1) 工具准备。
工具:扳手、力矩扳手、套筒、棉纱、撬棍、手锤、倒链、千斤顶、工具包等。
量具:钢卷尺30m、5m、3m各1把、直尺、拐尺、塞尺、百分表、铁水平、精密框式水平仪、游标卡尺等。
(2) 所有参加施工人员应熟悉厂家图纸,及相关规范、规程。
(3) 施工人员明确空预器的安装性质、特点。
(4) 厂家相关图纸、说明书应齐全。
(5) 设备到货及时,满足施工需要。
(6) 组合场地平整,砖砌支敦施工完。
(7) 预热器承重梁施工完,经验收合格,达到承重要求。
(8) 所有工器具准备完,满足安装需要。
(9) 机具具备使用条件,并做负荷试验,满足施工要求。
3.3 特殊、重大施工机具及专用工器具的配备(1) 在30t及以上的龙门吊下设置专用场地,用于支承轴承与下梁组合及支承、导向轴承组件的组合和润滑油站的检修。
(2) 安装的主吊机具采用锅炉吊装机具或配置履带吊配合。
(3) 配置2~5t卷扬机2台配合预热器子找正。
3.4 主要工程量(以某2×600MW机组回转式空气预热器为例)(见表2-3-1)表2-3-1主要部件重量一览表名称重量(kg) 备注名称重量(kg) 备注冷端中心梁41930 包括冷端中心梁、扇形板导向轴承5717热端中心梁26800 包括热端中心梁、扇形板驱动装置3320扇形仓22500 包括传热元件换热元件600支承轴承9300 空气预热器总重5349203.5 施工工序及施工方法(以某2×600MW机组回转式空气预热器为例)3.5.1主要施工方案3.5.1.1组合根据现场大型吊装机具的布置情况及吊车的吊装能力,综合考虑空气预热器的制造特点,1号、2号空气预热器基本不考虑在地面进行组合。
(案——04)首钢京唐自备电厂2×300MW机组烟气脱硝工程空预器及烟道改造施工方案编制审核批准湖南省工业设备安装有限公司首钢京唐钢铁厂2×300MW机组脱硝工程项目部空气预热器改造施工方案1.施工范围及内容:1.1本改造工程为两台300MW燃煤(同时掺烧高炉煤气)机组锅炉空气预热器的改造施工,为增设烟气脱硝设施做了必要的准备,锅炉由哈尔滨锅炉厂设计、制造,已投入商业试运行,需改造的锅炉空预器位于K4~K6锅炉柱之间,高度在12.6米层以上。
具体施工时间根据电厂停炉检修时间确定。
2空预器拆除施工措施及旁路烟道的改造:2.1空气器热器的拆除和安装工作,采取2班倒工作制,每天每班26人每台空预器为1个作业区,每个作业区13人24小时不停作业;2.2根据现场情况,在空预器顶部开一个吊装孔(或者空预器侧边开两处,如果空预器壳体有人孔门能方便吊装的最好);2.3在12.5m平台一侧设置拆除件堆放区,注意与施工场区的隔离,先把热端的换热组件抽出,转运至堆放区,再抽出冷端的。
抽出时注意顺序,应该对称拆除,避免一边抽尽后重心倾覆;2.4拆除热端换热组件,将其转运到指定位置,并进行适当的检修处理;2.5在回装时,虽然热端的组件不更换,但热端的密封条照理也必须更换,此项需跟厂代及设计方协商好,以保证施工的密封质量。
2.6安装换热组件的密封条时,应严格按照厂家要求施工,但同时需注意的是:调整间隙时不能完全按图纸施工,那样很有可能会造成间隙偏小而转动受阻,必须得留有一定余量的经验值。
2.7所有拆除下来的部件均及时运走,为安装施工空出场地;2.8 在停炉检修期间除要进行空预器的改造施工外,还要对烟气脱硝的旁路烟道进行改造施工,改造施工的具体内容为在锅炉原烟道,锅炉脱硝烟气进出烟道之间的位置增加一个挡板门和一个非金属膨胀节。
2.9 在烟道挡板门位置将保温层拆除,用气割在烟道上依照挡板门的尺寸割开,将清除下来的材料及时清运,以利于下一步施工。
目录1.适用范围 (2)2.编制依据 (2)3.工程概况 (2)4.施工条件要求 (2)5.主要施工机具及材料一览表 (3)6.施工程序 (3)7.主要施工方法 (4)8.质量保证措施 (6)9.人员组织机构及施工进度计划 (6)10.施工安全/环境、技术要求 (7)11.危险源辨识、分析表 (9)1.适用范围本作业指导书适用于宁夏宝丰能源集团有限公司焦化废气综合利用制烯烃项目—余汽发电装置工程,由济南锅炉集团有限公司生产制造的型号为YG-260/9.8-M12型(260T/H、9.8Mpa、540℃)高压循环流化床锅炉空气预热器的安装。
2.编制依据2.1《火电施工质量检验及评定标准》 (锅炉篇1996年版)2.2《电力建设施工质量验收及评定规程》 (锅炉机组篇DL/T5210.2-2009)2.3《电力建设安全工作规程》2.4《锅炉专业施工组织设计》2.5锅炉厂提供的图纸、说明书及有关技术资料3.工程概况本锅炉空气预热器为卧式结构,管子规格¢50×2,管箱前三排管子规格为¢50×4,材料Q215BF,末级材料采用考等钢(10CrNiCuP(A))。
空气预热器采用管式一、二次风间隔的卧式布置,一、二次风进出口在同一标高。
中间为一次风空气预热器,两侧为二次风空气预热器,空气分别由一次风机和二次风机送入用¢50×2焊接钢管制成的一、二次风预热器。
烟气在管外冲刷,空气在管外流动,一、二次风均流经三个行程,为便于更换和维修,分三组布置。
一、二次风预热温度分别达到200℃,为使管箱在热状态下能自由膨胀,在管箱上部装置有膨胀节。
空预器管箱水平放置下标高为一层5200mm,二层8875mm,三层12550mm,其中三层管箱上标高为15596mm,每层分两组左右对称布置有8个管箱,三层合计共24组管箱。
4.施工条件要求4.1全体施工人员应受过三级安全教育,并考试合格。
一、工程概况1. 工程名称:XX锅炉设备安装工程2. 工程地点:XX市XX区XX街道3. 工程规模:锅炉蒸发量XXt/h,蒸汽压力XXMPa4. 工程内容:锅炉本体及辅机设备安装,包括锅炉本体、燃烧器、省煤器、空气预热器、除氧器、给水泵、安全阀、压力表等。
二、施工组织1. 施工单位:XX安装工程公司2. 施工人员:具有相关资质的锅炉安装工程师、技术员、焊工、操作工等3. 施工工期:XX天三、施工准备1. 施工图纸:熟悉并掌握施工图纸,了解设备性能、安装要求及注意事项。
2. 材料设备:核对设备清单,确保设备、材料齐全,符合质量标准。
3. 施工现场:清理施工现场,确保施工环境安全、整洁。
四、施工工艺1. 施工流程:施工准备→设备检查→设备安装→系统调试→试运行→验收2. 施工要点:(1)设备检查:检查设备外观、尺寸、质量,确保设备完好无损。
(2)设备安装:①锅炉本体安装:按照图纸要求,调整锅炉水平度,保证设备安装精度。
②燃烧器安装:按照设备技术要求,安装燃烧器,调整燃烧器角度,确保燃烧稳定。
③省煤器、空气预热器安装:按照设备技术要求,安装省煤器、空气预热器,保证设备密封性能。
④除氧器、给水泵安装:按照设备技术要求,安装除氧器、给水泵,调整设备水平度。
⑤安全阀、压力表安装:按照设备技术要求,安装安全阀、压力表,确保设备运行安全。
(3)系统调试:对锅炉系统进行调试,确保设备运行正常。
(4)试运行:进行锅炉试运行,观察设备运行情况,确保锅炉运行稳定。
(5)验收:按照相关规范和标准,对锅炉设备进行验收。
五、质量控制1. 施工过程严格控制,确保设备安装精度和质量。
2. 严格执行国家相关标准和规范,确保设备运行安全。
3. 对施工过程中出现的问题及时整改,确保工程顺利进行。
六、安全文明施工1. 严格执行施工现场安全管理制度,确保施工安全。
2. 加强施工现场文明施工管理,保持施工现场整洁。
3. 加强环保意识,做好施工现场环保工作。
回转式三分仓空气预热器密封系统安装调整技术摘要:优良的安装方案是安装工程缩短工期和确保安装质量的前提条件,可以从前期准备、设备特点、安装流程、附属工种的配合、人力资源等方面进行优化。
希望通过文章中的分析,和所有的安装工作者共勉。
关键词:工艺原理;质量控制中图分类号:o213.1 文献标识码:a 文章编号:1前言空气预热器是利用锅炉尾部的烟气热量加热空气的设备。
回转式三分仓空气预热器具有结构紧凑、占地面积小,简化锅炉尾部受热面布置等特点,因此被广泛应用于大容量锅炉。
由于回转式空气预热器是一种转动机构,在空预器的的转动部分和固定部分之间总是存在一定的间隙。
同时流经预热器的空气(正压)与烟气(负压)之间有压差,空气就会通过这些间隙漏到烟气流中,造成较大的漏风,漏风严重时会影响锅炉的出力。
三分仓回转式空气预热器内部一次风压比二次风和烟气侧的风压均高很多,加上转子与外壳之间存在间隙,因此不可避免地存在一次风向二次风侧和烟气侧的直接泄漏以及二次风向烟气侧的漏风。
密封漏风是空气预热器漏风的主要部分,其中,径向漏风约占总漏风量的60%~70%。
密封系统是根据空气预热器转子受热变形面设计的,能控制并减少漏风从而减少能量的损失,它包括径向密封、轴向密封、旁路密封及中心筒密封。
在施工时如果密封装置间隙过小,则机械在热态情况下容易发生卡涩现象,造成驱动电机过流、密封件摩擦损坏等故障发生;如间隙过大,则漏风量大,导致整体热效率降低。
在施工中通过合理地控制径向密封、轴向密封、旁路密封的间隙来达到降低预热器的漏风率,同时还可以利用扇形板的调节来控制间隙,进一步减小预热器的漏风率。
2.工艺原理对轴向密封、旁路密封以及冷端径向密封均采用在冷态下预留合适的间隙,使转子在热态变形后获得合理的密封间隙。
对于热端径向密封,则通过的自动控制系统的控制,使得密封间隙始终维持在合适的范围内。
冷端扇形板固定在下梁上,轴向密封装置固定在壳体上,均能在冷态下通过调节机构,调整与径向密封片及轴向密封片的间隙。
锅炉空气预热器安装方案1.适用范围本作业指导书适用于燃煤发电机组工程锅炉空气预热器安装。
2.编制依据2.1《燃煤发电机组工程施工组织设计》及《燃煤发电机组工程锅炉专业施工组织设计》2.2《空气预热器设备图纸》2.3《电力建设施工质量验收及评价规程》(第2部分:锅炉机组) DL/T 5210.2—2009 2.4《电力建设施工质量验收及评价规程》(第7部分:焊接)DL/T5210.7-20102.5《电力建设施工技术规范》(第2部分:锅炉机组)DL5190.2-20122.6《火力发电厂焊接技术规程》DL/T869-20122.7《电力建设安全工作规程》(火力发电厂部分)DL5009.1-20022.8《工程建设标准强制性条文》(电力工程部分)2011版(第一篇)火力发电工程2.9管理手册和程序文件2.10《施工现场临时用电安全技术规范》JGJ-46-20053.工程概况及主要工程量3.1工程概况燃煤发电机组工程 2×1000MW燃煤汽轮发电机组的锅炉为超超临界参数变压运行螺旋管圈水冷壁直流炉,单炉膛、二次再热、采用四角切圆燃烧方式、平衡通风、固态排渣、全钢悬吊结构塔式、露天布置燃煤锅炉。
锅炉型号为SG2710/33.03-M7050。
炉后配备两台34.5VI(T)-2600(106”) SMRC空气预热器,为垂直轴受热面回转式,三分仓结构,对称布置于锅炉炉后的钢结构上。
回转式空气预热器是热交换器。
它是由上下连接板、刚性环、转子、传热元件、三向密封、外壳、主支座、副支座、传动装置、上下轴承和附件等组成。
下连接板中的冷端中间梁、主支座和副支座,是支撑整个预热器重量的主要构件。
尤其是冷端中间梁,约支承整个预热器90%的重量。
转子是由多个扇形模块组成,它是装载传热元件的重要构件。
传热元件是由传热波形薄板组成,并由框架固定而成,是热交换的主要构件。
三向密封,是指径向、轴向和周向密封。
它们由径向密封片与扇形板、轴向密封片与轴向圆弧板以及旁路密封片与转子密封角钢组成。
安徽六国化工股份有限公司氮肥厂28万吨合成氨检修安装工程空气预热器更换施工方案编制:审核:审批:中国化学工程第十一建设有限公司铜陵工程项目经理部2015年9月8日目录1工程概况 (1)2工程特点 (1)3编制依据 (1)4施工前准备 (1)5施工步骤 (2)6设备吊装 (2)7劳动力计划 (3)8吊装组织机构 (3)9安全要求 (4)10工机具、材料 (5)1150吨汽车吊主臂起重性能表; (6)12施工进度计划表(见附页); (6)空气预热器更换施工方案1工程概况此次检修工程更换的2台空气预热器下管箱,单个下管箱净重16009.7㎏,长度为L=3612mm,宽4006mm,分两半到货,一半宽2003mm,高2237mm,一半重8004.85kg,在拆除、更换空气预热器下管箱前,要拆除管箱下面的烟道。
2工程特点2.1 此次设备拆除、安装空间窄小,锅炉房南侧小门宽2060mm,高2700mm。
2.2烟道内粉尘较大,为保证安全,在拆除前需采取可靠的安全措施。
2.3本次检修任务繁杂,检修总工程量较大,且时间相对较短,施工难度较大;3编制依据3.2《现场设备、工业管道焊接工程施工及验收规范》GB50236-20113.3《石油化工剧毒、可燃介质管道施工及验收规范》SH3501-20023.6《工业金属管道工程质量检验评定标准》GB50184-20113.8《机械设备安装工程施工及验收通用规范》GB50231-983.9《化工机器安装工程施工及验收规范(通用规定)》HGJ203-834施工前准备4.1 技术准备4.1.1 设备与施工机械应满足施工要求。
4.1.2 认真核对设备与管线,并进行现场实际测量。
4.1.3各单位施工人员按现场要求提前做好吊装准备工作。
4.2 现场准备4.2.1 管线与设备拆除前,管线与设备内应吹扫与置换合格,与甲方负责人进行签字确认。
4.3 工装机具准备4.3.1各种吊装、运输等机索具,并按计划进场。
魏桥纺织股份有限企业(魏桥三电) 4×240t/h锅炉脱硝工程空预器改造施工方案审批:中节能六合天融环境保护科技有限企业魏桥三电项目经理部目录一、工程概况 (1)二、编写根据 (1)三、施工作业前旳准备 (1)四、施工作业程序、技术规定 (4)五、检查验收措施及程序 (7)六、安全管理方案和措施 (7)一、工程概况1.1概况1.1 工程项目名称: 魏桥纺织股份有限企业热电厂4×240t/h锅炉脱硝工程安装。
1.2 工程项目地址: 山东省邹平县魏桥镇1.3工程范围: 魏桥纺织股份有限企业热电厂4×240t/h锅炉省煤器工程改造及空预器改造。
本方案为5、6、7、8号空预器改造专题施工方案。
1.4工程特点:本工程为改造工程, 各机组脱硝系统均运用停机检修时间, 工期任务非常艰巨, 前期工程和电厂生产同步, 对现场旳防护工作点多面广, 责任重大, 需采用可靠旳安全防护和文明施工措施。
二、编写根据2.1DL/T 5210.2-2023《电力建设施工质量验收及评价规程》(锅炉篇);2.2DL 5190.2-2023《电力建设施工及验收技术规范》(锅炉机组篇);2.3 《电力建设安全工作规程》(火力发电厂)2023版;2.4 DL/T869-2023《火力发电厂焊接技术规程》;三、施工作业前旳准备3. 1技术准备3.1.1根据东方锅炉集团股份有限企业提供旳图纸和国家规范规定, 编制作业指导书。
3.1.2进行施工现场危险源和环境原因识别;制定防备措施。
3.1.3组织施工班组进行技术交底会, 让施工人员熟悉图纸及作业指导书, 学习施工规范, 掌握施工工艺;3.2作业人员3.2.1作业人员配置3.2.2人员分工同人员配置。
3.3材料、设备准备甲方提供旳空预器设备已运至施工现场, 并通过开箱检查验收, 数量及设备型号与图纸相符。
3.3.2施工用辅材已备足, 且质量符合规范规定。
3.3.3氧气、乙炔供应充足, 采用瓶装供应, 由焊接班组安排就位。
2×300MW锅炉空气预热器一、空气预热器驱动装置:驱动电机(2台):GAMAK电机,11KW,额定转速1455rpm,TEFV(totally enclosed fan-ventilated全封闭风扇式电机),保护等级IP55,电源380±10%,3相,50HZ,B级温升,配热敏电阻,F级绝缘,年平均湿度53%,GM160框架,非驱动端轴伸带键槽,电机适用于变频驱动,恒力矩驱动(2:1变速),产地土耳其。
1、根据设计要求,驱动装置启动时必须通过变频器进行,以降低启动力矩,保护减速箱和传动机构,严禁驱动电机直接启动驱动装置。
2、驱动装置的驱动电机配有变频器,用以降低空气预热器启动时的启动力矩,减轻启动时对减速箱的冲击作用,以实现“软启动”。
此外,通过变频控制,可以改变空气预热器的转速。
3、就地柜(每炉一面)的正面有三个指示灯,分别是:报警:红色灯;故障:黄色灯;电源接通:绿色灯,此外还有一个指示灯试验按钮,正常条件下只有绿色“电源接通”指示灯亮。
电源出现故障后就地柜上的所有指示灯都将熄灭。
4、调试前检查:4.1根据驱动装置总布置图检查并确认主电机、备用电机和输出轴的旋转方向。
4.2调试和每次重新接线时,必须对每一个驱动电机的旋向分别单独进行检查和确认。
检查启动时。
必须待一台电机断电且确保转子完全停转后方可再启动检查另一台驱动电机。
4.3检查驱动装置变频器已按要求安装、调试完毕,确保驱动装置是由变频器启动的。
5、驱动电机轴承出厂前已加有润滑油,该轴承至少每三年更换一次。
6、紧急停机:6.1主电机和备用电机故障:如两个转子失速报警探头均给出报警信号,且探头与就地柜电源均正常,现场确认两台驱动电机中无一台在运转,则需尽快关断送、引风机并停用空气预热器。
6.2如主电机出现故障,应启动备用电机使转子沿着断电前的旋转方向继续旋转。
如系统跳闸,转子驱动电机电源断电使得转子旋转,转子会产生异常变形,导致转子与密封片、密封板之间发生卡磨。
1、工程简介
1.1托电一期2×600MW机组#2机每台炉内配两台三分仓回转式空气预热器,型式为主轴式,双密封结构。
型号为32VNT2060。
两台空预器对称布置在锅炉尾部烟道中,其主体结构通过主座架、侧座架、一次风架等,其底梁横跨生根于锅炉钢架16850 mm标高梁上。
1.2 空预器总重625T,各主要安装部件具体参数:(单台)
2、施工工艺流程
2.1总体吊装顺序:两台空预器同时吊装。
2.2单台空预器施工工艺流程:
底梁→底部结构→底部检修平台→端柱→转子中心筒→顶部结构→空气侧转子外壳及风道→转子→铰链柱侧、烟气侧转子外壳及烟道→换热元件的安装及扇形板的固定→空预器整体检查调整及密封
说明:轴承及驱动系统到货及时可随顶部和底部结构同时安装。
3、施工应具备的条件
3.1施工机械采用BTQ2000塔吊,主臂长66.32m,副臂长48m,工作幅度随吊装部件的不同灵活选择,DMQ1600门座吊及63/42龙门吊为辅助吊车。
3.2 锅炉钢架第二层安装完毕并验收合格方可施工。
3.3施工机具准备
序号名称规格数量备注
1 塔吊BTQ2000 1 主吊机械
2 门座吊DMQ1600 1 辅助机械
3 龙门吊63/42 1 辅助机械
4 钢丝绳Φ32.5,L=20m 3对
5 吊环Φ20 8
6 卡环8t 8
7 卡环5t 4
8 卡环3t 6
3.4人员组织
总指挥:马二孩
技术负责:韩廷会、杨小东
起重指挥:刘喜庆、赵迎喜
起重工:炼汝奇刘日新朱军魏炳奇
李晓青贾耀明李振海康全部等
4、施工步骤:(单台)
4.1空预器底梁及底部结构安装
4.1.1单台空预器底梁共2件,单件重11.375t,外型尺寸:长15880mm、宽500mm、高3680mm、等。
锅炉钢架标高为+16.85mm,空预器支撑梁安装、验收完毕后,将标定方向的底梁按图纸设计的位置安装在锅炉的支撑钢梁上,安装具体位置如附图所示。
该件采用2点吊装钢丝绳选用Φ32.5、L=20m、8t卡环2个、5t卡环4个,由门座吊将其移运至锅炉组合场,再由龙门吊将其移运至BTQ2000覆盖区域,由BTQ2000将其空投至所定位置,与支撑钢架临时固定。
4.1.2底部结构安装:待底梁纵横中心线及标高调整好后,将底部结构移运至BTQ2000覆盖区域,由BTQ2000空投至底梁上方就位。
底部结构外形尺寸:长15600mm、宽3840mm、高2010mm、重13.985t、采用4点吊装、5t卡环、Φ32.5、L=20m的钢丝绳2对,塔吊工作幅度41m、额定起重量28t、负荷率50%
底部检修平台随底梁的安装就位而穿插安装,安装位置位于两底梁之间14.615m标高处,底部轴承随底部结构一起安装就位,安装在轴承登板上,用角钢和螺栓将底梁与支架固定在一起。
4.1.3将端柱铰链固定在底梁上,调整测量其垂直方向,将二组端柱分别装在铰链上,装上螺栓将其紧固。
4.2转子中心筒的安装
利用所提供的吊耳吊装转子的中心筒,将其安装到底梁支板的轴承座上,即扇形板和扇形板支板的中心孔中,该件重13.809t,外形尺寸:Φ3500×3993,由龙门吊将其移运至BTQ2000覆盖区域,,由塔吊将其空投至所定位置,找正就位,塔吊工作幅度41m,额定起重量28t,最大负荷率46.7%,采用4点吊装,Φ32.5钢丝绳2对,5t卡环。
4.3顶部结构的安装
4.3.1顶部结构重约23.29t、外形尺寸:长15600mm、宽3720mm、高1680mm。
4.3.2顶部结构翻转吊装
利用门座吊将其移运至锅炉组合场,由龙门吊将其翻转180°,具体过程如下:
由龙门吊利用大钩将其外部一侧吊起(绑扎绳Φ32.5、L=20m、2支受力),使吊物翻转90°,小钩绑扎顶部结构的另一侧两个吊耳,此时小钩缓慢起升,大钩缓慢下降,将其平衡后,大小钩同时下降,将其翻转。
由龙门吊将底部结构移运至百吨覆盖区域,再由BTQ2000将其空投至转子中心筒上方,并将顶部扇形板支板中的榫眼对准端柱上部的支持角钢,找正后,按图纸位置安装就位。
塔吊工作幅度38m,额定起重量30.9t,最大负荷率75%,采用4点吊装,Φ32.5钢丝绳2对,8t卡环。
炉右底部结构由DBQ3000塔吊吊装。
4.3.3顶部导向轴承和驱动系统的安装
利用厂家提供的M36吊环将顶部轴承箱安装到顶部结构上,用垫片调整到安装图纸中位置。
将驱动系统缓慢地安装到驱动轴轴肩上。
由BTQ2000负责起吊,由于以上部件重量较轻,故索具应在现场灵活选择。
4.3.4顶部检修平台的安装
步道板为30×5扁钢安全格栅,安装位置位于顶部结构上方,左边平台总重2146kg,右边平台总重2040 kg,由BTQ2000空投就位。
4.4空气侧转子外壳安装
4.4.1按照现场安装图的要求,安装两端铰链侧柱(2个)并用4个螺栓将它们固定在支撑钢架上,水平调整后,再加固每根侧柱,以保证外壳在安装过程中的稳定,转子外壳共为8件,最重件为3.55t,均采用2点吊装,由BTQ2000将其空投至靠近端柱处就位,用M16螺栓固定到适当的端柱上,并采用侧柱支撑。
4.5风道安装
4.5.1底部风道安装
首先,底部一、二次风道预存在9m平台梁上,转子外壳正下方,其安装位
置正下方。
底部二次风道共2件,总重2.79t,底部一次风道共1件,总重1.4t,待将风道安上吊环后吊装就位,按照设计图纸的要求上进行各种加固。
4.5.2顶部风道安装
顶部二次风道共2件,总重约2.79t,顶部一次风道总重1.28t ,将风道部分安装吊环,由BTQ2000空投至外壳顶部端板上安装就位。
4.6转子的安装
4.6.1转子是一个装有换垫元件并能旋转的圆筒件,其几何尺寸是Φ148000×2650,由48个平壁仓组成,总重约94.8t,分成8个扇区,每个扇区重9.7t
4.6.2用手动盘车装置转动转子将需吊装的转子扇区转到对应于临时平台的适合位置上;用BTQ2000将第一个转子扇区吊起在适当高度相对于中心筒做水平调整并就位,然后用临时支撑角钢的螺栓固定到中心筒上。
塔吊工作幅度41m,额定起重量28t,最大负荷率34.6%,采用4点吊装,Φ36.5钢丝绳2对,5t卡环。
4.6.3将转子旋转按照已安装扇区对称位置,依次将转子扇区安装到中心筒上。
4.7铰链、侧柱、烟气侧转子外壳和烟道的安装
4.7.1按图纸安装两根铰链、侧柱,并用4个螺栓固定到支撑钢架上。
将靠近端柱的烟气侧转子外壳部分起吊到位,并用M16螺栓固定到适当的端柱上然后搁置在铰链侧柱上。
4.7.2底部烟道安装
底部烟道分为三件,总重约3.8t,在安装之前将其预存在转子外壳下面,其安装位置正下方。
将烟道部分安上吊环后吊装就位,安装位置位于外壳底部端板上。
4.7.3顶部烟道安装
该件总重约3.5t ,按图纸要求将其吊装在外壳上端,找正焊接就位。
4.7.4由于以上各部件重量都比较轻,故所用索具应灵活选择,统一由
BTQ2000空投就位。
4.8换垫元件的安装及扇形板的固定
用手动盘车装置,使一个扇区位于中心线上,从中心轴逐渐往外一环环对角安装换热元件盒;按顺序依次放置,利用厂家提供的吊装用具将换热元件按图纸要求将其安装在转子内。
按照中心部分安装图的设置调节好顶部和底部扇形板的位置并依图满焊。
4.9空预器整体检查调整试运
5、安全施工措施
5.1严格按照施工技术措施进行,作业前进行安全技术交底并全员签字,做到施工任务明确,组件重量、重心及载荷分配明确。
班组施工时要针对措施进行“三交、三查”。
5.2参加施工人员必须正确使用个人防护用品,小型零件及工具放入工具袋内,严禁抛扔,严防坠落。
5.3起重指挥人员和司机严格遵守操作规程,保证指挥信号清晰明确,司机操作准确无误。
5.4施工作业前要对所使用的工器具和设备进行全面的检查,符合使用条件后,方可使用。
5.5吊装作业中,设专人指挥,如有异常现象,任何人有权发出停止作业的信号。
5.6吊物上、起重臂下严禁站人。
5.7在9m层锅炉钢架梁下方布置一层安全网。
5.8各部件对口时,要按要求搭设脚手架,铺设脚手板,并绑扎牢固,满足焊接需要。
5.9风力超过5级不得进行空预器运输及吊装工作。
6、施工质量记录
6.1施工技术交底记录
6.2安全卡
7、主要编制依据
7.1《电力建设安全工作规程》DL.5009-92
7.2《内蒙古大唐发电有限责任公司空气预热器安装说明书》
7.3《内蒙古大唐发电有限责任公司空气预热器运行与维护说明书》7.4 空气预热器施工图纸及厂家资料
7.5 BTQ2000塔吊性能表。
