采掘《作业规程》的编制、审批和贯彻执行第一条采掘《作业规程》的编制(一)采掘《作业规程》、安全技术措施的编制,由施工单位技术负责人负责编制。
编制前初稿拟好后,由队长组织工长和技术人员共同讨论,提出修改补充意见,再由技术负责人形成正本,经队长、单位技术负责人签字后上报生产技术科。
(二)《作业规程》必须按照采区设计或回采工作面的设计要求,根据矿总工程师批准的采掘工作面地质说明书进行编制。
《作业规程》必须履行集体会审,最后经矿总工程师批准,规程方能生效。
《作业规程》向施工队干部和员工贯彻后,工作面才能开工或生产。
(三)《作业规程》的编制必须符合国家煤矿安全监察局颁发的《煤矿安全规程》、安全指令和有关安全技术文件规定,以及神华宁煤集团有限责任公司下发的各种技术文件,安全指令。
(四)《作业规程》编制时必须坚持一工程、一规程,一变化、一措施的原则,决不允许使用通用规程或借用规程。
(五)《作业规程》编制时,全部采用神华宁煤集团有限责任公司下发的采掘《作业规程》标准格式进行编制。
(六)采掘《作业规程》编制的依据1.经过审批的采区设计或工作面设计。
2.经过审批的地质说明书。
3.各工种《操作规程》、工作岗位责任制。
4.有关安全制度如:工作面交接班制;工程质量验收制;巷道维护修理制;机电设备保养制;瓦斯、煤尘管理制;通风安全监测仪表使用维护制等。
5.邻近采区或同一采区相邻工作面,同一煤层的矿压观测资料。
(七)掘进、回采地质说明书必须在编制采、掘《作业规程》的前二十天或一个月,由矿地质测量科提出,并经总工程师批准。
(八)回采《作业规程》应在开采前十五天编制完,并经审核批准,掘进《作业规程》应在开工前十五天编制完,并经审核批准。
第二条采掘《作业规程》的审批(一)采掘《作业规程》、安全技术措施报到生产技术科后,负责规程措施审查的人员必须严格把关。
对于套用规程、图纸不规范、文字叙述不清、敷衍塞责、缺乏针对性的规程措施,一律退回重写。
煤矿采掘工作面作业规程管理办法作业规程编制、审批、贯彻执行程序第十九条作业规程的编制程序(一)作业规程的编制由区队技术人员负责编写,编写完毕后打印装订成册。
(二)编制作业规程之前,必须深入现场调查研究以书面形式提出回采建议意见,作为编制作业规程的主要依据。
(三)作业规程编制要在新工作面投产(或开工)前的20日编写完毕。
第二十条作业规程的审批程序(一)作业规程审批实行会审制,禁止以传阅方式审批作业规程。
(二)生产技术部组织对作业规程进行会审。
(三)参与会审的人员要在定稿后的作业规程审批意见单上签字。
作业规程批准生效后组织实施。
(四)作业规程审批手续要求在新工作面投产(或开工)前10天结束,并分发有关单位贯彻执行。
第二十一条作业规程贯彻执行程序(一)作业规程必须按照学习、考试、补考、实施、复查、补充完善、再贯彻实施的程序贯彻执行,不得简化或漏项。
(二)作业规程批准后,在施工前5天进行贯彻学习、考试,考试不及格者不得下井作业。
相关管理人员进行贯彻学习,并记录学习的地点、时间、内容和人员。
(三)凡因轮休请假等原因没有参加学习的工作人员,返回后必须先补课,参加考试成绩合格后再进行作业,新参加和中途参加工作人员都要按规定进行学习,考试合格后方可入井作业。
(四)凡进入作业场所的管理人员、作业人员,都要严格执行规程中的各项规定,严禁违章指挥和违章作业。
(五)作业规程贯彻学习以三个月为一个周期。
每三个月要组织对作业规程重新贯彻学习一次,并要重新进行考试签字,考试成绩不及格者不得入井作业。
(六)作业规程每2个月至少组织一次复审,并及时贯彻学习,作业规程使用超过一年必须重新编制,重新贯彻学习,并要重新进行考试签字,考试成绩不及格者不得入井作业。
第二十二条作业规程的修改补充完善。
作业规程一经审批执行后任何人未经以下程序不得改变规程。
(一)对作业规程的具体内容,在执行中发现有不适合现场具体情况的地方,可提出临时执行意见,报相关负责人批准后方能实施。
XX矿务集团公司关于掘进工作面作业规程的编制内容和要求一、掘进作业规程编制内容和要求概述掘进作业规程的编制依据是:《煤矿安全规程》、《操作规程》、上级及集团公司有关规范、文件规定和经总工程师审查的设计(修改设计)、上级对设计的批复意见、工作面地质说明书、对本工程的安排意见和本工程有关的会议文件,本地区的地质资料,相邻地区或同类煤层的矿压资料等。
规程统一用16K纸打印,封面正面内容按标准填写矿别、施工区队、巷道名称及编制时间,封面背面列出编制单位、编制单位负责人、编制人以及生产技术、安全监察部门技术负责人、掘进副总工程师、安全副总工程师、总工程师审查签字栏目,并由编制审查人员签名。
附页内容填写要求:作业规程编制人编制完毕后,必须由掘进副总工程师组织技术、安监、地质、通防、机电、运输、煤质、经管等部门技术人员进行集体会审。
编制人员根据会审后的意见对作业规程进行修改补充,并经会审人员、掘进副总工程师会审签字后,报总工程师审查批复后生效。
作业规程、措施审查意见不一致时,执行矿总工程师提出的结论性意见。
涉及新煤系、新水平、区域、开拓延深工程、炸药库工程以及“四新”技术推广与应用内容的规程须由矿总工程师批准。
所有与施工相关的资料必须齐全,且应是用计算机打印,有条件的用计算机绘制图纸。
附图包括1:1000或1:2000的采掘工程平面图,主要生产系统图,急倾斜巷道的平、立面图和反映巷道关系的剖面图等图纸1必须齐全但可单独装订。
第一章概况一、工程概述规程涉及的巷道布置、巷道名称、位置、数量、用途、工程量、服务年限及预计开工、竣工时间等(包括掘进巷道的层位,水平标高、断面、坡度等内容)。
二、编制依据矿井生产技术和安全监察部门对该工程设计审查和修改意见,组织的相关会议要求及上级对本工程设计的审查意见。
三、矿压资料包括相邻地区或同类煤层的矿压观测资料,有煤层冲击地压倾向分析确定、冲击地压的影响范围和强度。
第二章地质说明书经地质科工程师(或技术负责人)审查签字的下列资料。
煤矿掘进作业规程工程名称:施工单位:编制人:审核人:施工负责人:编制日期: 年月日目录第一章概况错误!未定义书签。
第一节概述错误!未定义书签。
第二节编写依据错误!未定义书签。
第二章地面相对位置及地质水文情况错误!未定义书签。
第一节地面相对位置及邻近采区开采情况错误!未定义书签。
第二节煤(岩)层赋存特征错误!未定义书签。
第三节地质构造错误!未定义书签。
第四节水文地质错误!未定义书签。
第三章巷道布置及支护说明错误!未定义书签。
第一节巷道布置、巷道断面错误!未定义书签。
第二节支护设计错误!未定义第三节支护工艺错误!未定义书签。
第四章施工方法错误!未定义书签。
第一节施工方法错误!未定义书签。
第二节凿煤(岩)方式错误!未定义书签。
第三节管线及电缆敷设错误!未定义书签。
第四节设备及工具配备错误!未定义书签。
第五章劳动组织及主要技术经济指标错误!未定义书签。
第一节劳动组织错误!未定义书签。
第二节循环作业图表错误!未定义书签。
第三节主要技术经济指标错误!未定义书签。
第六章生产系统错误!未定义第一节通风系统错误!未定义书签。
第二节生产运输系统错误!未定义书签。
第三节压风系统错误!未定义书签。
第四节防尘系统错误!未定义书签。
第五节防灭火错误!未定义书签。
第六节安全监测系统错误!未定义书签。
第七节供电系统错误!未定义书签。
第八节排水系统错误!未定义书签。
第九节通讯系统错误!未定义书签。
第七章灾害预防及避灾路线错误!未定义书签。
第一节灾害预防措施错误!未定义第二节避灾路线错误!未定义书签。
第八章安全技术措施错误!未定义书签。
第一节施工准备错误!未定义书签。
第二节“一通三防”管理错误!未定义书签。
第三节顶板管理错误!未定义书签。
第四节防治水管理错误!未定义书签。
第五节机电设备管理错误!未定义书签。
第六节运输管理错误!未定义书签。
第七节其它错误!未定义书签。
附图:错误!未定义书签。
作业规程(措施)会审意见注:1、找领导签措施,所有签措施的时间是相同的;2、上述主要是针对作业规程签字人员,补充措施根据措施内容选择签字领导;作业规程复查记录一、存在主要问题:二、处理意见:根据规程措施时间有效期附上空白表格第一章概况第一节概述一、巷道名称本《作业规程》掘进的巷道为***。
**********煤矿掘进作业规程工作面名称:+****水平*****煤运输巷掘进工作面编制人:施工单位:编制日期:年月日执行日期:年月日审批意见作业规程学习记录负责人:传达人:班次:作业规程复查记录一、存在的主要问题:二、处理意见:第一章概况第一节概述一、巷道名称和位置本作业规程掘进巷道位于***水平*采区,巷道设计标高***m,为本矿****水平**采区**煤运输大巷。
二、掘进目的及用途作为***煤层运输大巷,为****水平**采区**煤层开采作准备。
三、巷道设计长度及服务年限1、巷道设计长度为100m,沿***煤层走向往SE方向布置,坡度3‰。
2、服务年限:12个月四、预计开工竣工时间1、开工时间:2、竣工时间:第二节编写依据1、《*****煤矿初步设计说明书》;2、*****地质队提供的《******煤矿地形地质及水文地形图》;3、《煤矿安全规程》和各种操作规程;4、《煤矿安全质量标准化标准及考核评级办法》;5、《煤矿井巷工程质量评定标准》;6、《矿山井巷工程施工及验收标准》;第二章地面位置及水文地质情况第一节地面相对位置地面相对位置及邻近采区开采情况表一第二节煤(岩)层赋存特征****水平**采区***煤运输巷沿煤层走向布置,根据本矿的地质情况,围岩较松散破碎,受裂隙和节理剪切作用的破坏,局部地段煤(岩)层倒转,倾角变缓,且围岩层理性较差,极易沿裂隙面垮落,掘进时的压力很大,施工中一定要严格按照《作业规程》施工作业。
本巷道掘进过程中必须严格执行瓦斯检查制度,每班不少于二次,严格执行“一通三防”、“瓦斯三对口”制度,监测瓦斯涌出量变化情况,谨防瓦斯超限。
第三节地质构造与水文地质一、地质构造1、本区处于**断层附近,区内构造线呈北西—南东向展布,众多的北东向断裂构造极其发育;由于受断层的切割和破坏,致使煤系地层产状局部近于直立,甚至倒转;除局部残存的背斜、向斜构造迹象外,总体呈一单斜构造。
作业规程会审记录时间:2018年3月20日地点:云冈矿办公楼三楼中会议室组织:总工程师张懿参加:开拓副总、安全副总郝占玺、通风副总昝平、地质副总李志云、机电副总汪振福、电气副总宋世太、技术科武文君、安监站陈钢、通风区刘小涛、地质科白玉峰、机电科何飞等相关部门人员以及机掘六队施工负责人李润日、机掘六队技术员张孝明。
会议内容:对12#层311盘区51103巷作业规程进行会审。
1、由机掘六队技术员对其依据技术科提供的设计图纸、地质科提供的《地质说明书》及《煤矿安全规程》、《同煤集团采掘作业规程编制指南》等相关文件编制的《12#层311盘区51103巷作业规程》向参见会议的全体人员进行了说明。
2、参加会议的人员进行了讨论,对存在的问题进行了研究。
(1)根据现场实际情况,为加强支护强度和效果,对巷道护帮支护设计进行了补充修改:护帮锚杆排距减少至1.2m,间距减少至1.5m,五花状布置,上排锚杆距顶板0.5m。
(2)依据地质情况分析,为加强支护强度和效果,对巷道顶板支护设计进行了补充修改:锚索支护排距减少至2m。
(3)依据盘区布置设计,为降低施工难度,在保证安全质量的前提下加快施工进度,对巷道护帮支护设计进行了补充修改:取消护帮锚索支护。
(4)为预防可能遇见的多个断层的影响,在巷道掘进前300m范围内:顶板支护增加铺菱形金属网,同时顶板锚索支护采用锚索梁支护的方式,排间距为2.0m×1.6m。
锚索钢梁为三眼矿用11#工字钢,长4.0m,眼距1.6m。
(5)为后续施工方便,车场位置向南移动30m,长度、宽度均不变,车场处顶板支护增加铺菱形金属网,同时顶板锚索支护采用锚索梁支护的方式,排间距为2.0m×1.6m。
锚索钢梁为三眼矿用11#工字钢,长4.0m,眼距1.6m。
(6)严禁超空顶作业。
巷道掘进过程中,沿煤层顶板起底掘进。
在距切巷20m位置按一定坡度调坡至沿煤层底板挑顶掘进,同时调坡处顶板支护增加铺菱形金属网,同时顶板锚索支护采用锚索梁支护的方式,排间距为2.0m×1.6m。
图纸会审记录1.结施01 7.4.2中窗台宽*120改为窗台宽*60,具体结合窗户位置2.结施02 说明4添加“采用04G101-3 39页施工”3.地下室墙筋水平筋布于立筋外侧4.结施12 1.17.18.28.F.R轴悬挑梁箍筋统一为Φ8@100(2),梁截面为300*6005.结施三层以上200*350各悬挑梁下部配筋统一调整为2146.结施03 JZL-26按JZL-28配筋施工7.基础梁环境类别为二a8.YAZ-2.5.6.13.14统一按YAZ-1配筋施工9.结施04YDZ-3表中150改为12510.竖向钢筋连接方式采用电渣压力焊11.卫生间梁定位按建施定位,梁露出部分统一分布在卫生间内12.Φ6钢筋统一改为Φ6.513.地下室排烟井与地下室外墙一起浇筑,底板加厚为400,垫层取消,砼标号不表14.基底标高改为-4.7M,基础持力层不变,地下室层高变为3.4M,以及因此引发的楼梯及其他部位的变更,详见附图参加单位建设单位签字(章)设计单位签字(章)监理单位签字(章)施工单位签字(章)15.结施02 18-20与D-F轴之间仅有南北向有配筋,12@300,代表上部附加筋16.建施131-1剖面部分阳台有花池,结施中没有对应梁板配筋,见附图17.凡L开头梁均按11G101-1 86页构造18.建施地下室新增配电室按照电施改施工19.建施02 9-11轴与FG轴之间排烟井向9轴方向位移750,其他不变;M-K与25-26轴之间排烟井向M轴方向位移1050,其他不变20.建施05 二层屋顶外轮廓线示意处楼板向外挑出200,并做滴水,拐角处28-D轴部分上翻300,上翻部分宽10021.建施13 阳台栏板中外翻檐外翻部分宽度为12022.建施16 所有空调预留洞均为Φ7523.建施16 公共卫生间布置详图排风扇预留洞距地2200,离墙30024.建施16 无障碍居室空调洞离墙100改为20025.地下室墙与梁交叉处墙立筋进入梁中,够锚固长度的可以直锚26.筏板加强筋范围指附加筋所在的一个梁跨内27.地梁先绑东西向,后绑南北向参加单位建设单位签字(章)设计单位签字(章)监理单位签字(章)施工单位签字(章)28.结施03 E轴5-7段地梁配筋原位标注6/2取消29.主体所用钢筋Φ(HPB300)改为Φ(HPB235)30.结施03 25轴B-D段原位标注822 6/2改为725 3/431.结施中所有楼梯平台高于结构标高30mm32.水施中标准层户卫生间给水分支管明装暗装由甲方自定33.电施中有线电视户内终端配管为JDG2034.商场部分和标准层阅览室KT箱改为HUM18-63/2P25A35.公共卫生间增加4处照明,相应位置增加双开1个,单开2个36.28轴交D轴处增设开关1个37.卫生间镜前灯安装高度1.8米38.户内配电箱底边为1.6米,开关1.3米,插座0.3米,单相防水带开关五孔插座改为五孔安全型插座,安装高度为底边1.3米39.户内ALH箱移至靠近门口处,不影响储物间40.图中所有SC管改为JDG管41.结施14 楼梯详图中3轴4轴位置交换,其他不变42.建施16 排烟井中排水管道为DN50铸铁管道43.结施04 32轴上D-F轴段排烟井尺寸与建施不符,以结施为准参加单位建设单位签字(章)设计单位签字(章)监理单位签字(章)施工单位签字(章)。
铜梁县兴民煤矿作业规程名称:+412m水平主平硐编制时间:二〇一二年三月十七日主平硐掘进作业规程会审签字单目录第一章概况 (2)第二章地面位置及地质情况 (2)第一节地面相对位置及邻近采区情况 (2)第二节煤(岩)层赋存特征 (2)第三节水文地质 (3)第三章巷道布置及支护说明 (3)第一节巷道布置 (3)第二节支护设计 (3)第三节支护工艺 (4)第四章施工工艺 (5)第一节施工方法 (5)第二节凿岩方式 (5)第三节爆破作业 (5)第四节装载与运输 (7)第五节管线及轨道敷设 (7)第六节设备及工具配备 (8)第五章生产系统 (8)第一节通风 (8)第二节压风 (10)第三节综合防尘 (10)第四节防灭火 (11)第五节安全监控 (11)第六节供电 (12)第七节排水 (12)第八节运输 (13)第六章劳动组织及主要技术经济指标 (13)第一节劳动组织 (13)第二节循环作业 (13)第三节主要技术经济指标 (14)第七章安全技术措施 (14)第一节一通三防 (14)第二节顶板 (16)第三节爆破 (17)第四节防治水 (20)第五节机电 (20)第六节运输 (21)第八章灾害应急措施及避灾路线 (22)编写依据一、铜粱县兴民煤矿主平硐设计方案。
二、地质部门提供的《兴民煤矿地质说明书》三、2010版《煤矿安全规程》、《操作规程》和《矿山安全法》。
四、《煤矿安全质量标准化标准及考核评级办法》。
五、《煤矿作业规程编制指南》。
附件:1.主平硐平面位置图2.通风、避灾路线图3.监测、防尘、防火示意图4.运输路线图5.主平硐及车场断面图6.轨道下山(双轨)断面图7.轨道下山(单轨)断面图8.联络巷断面图9.钢丝绳道断面图10.绞车房断面图11.支护示意图12.炮眼布置图。
第一章概况一、巷道名称本《作业规程》掘进的巷道为兴民煤矿+412m水平主平硐及轨道下山。
二、掘进目的掘进目的:形成+412m水平的主提升系统。

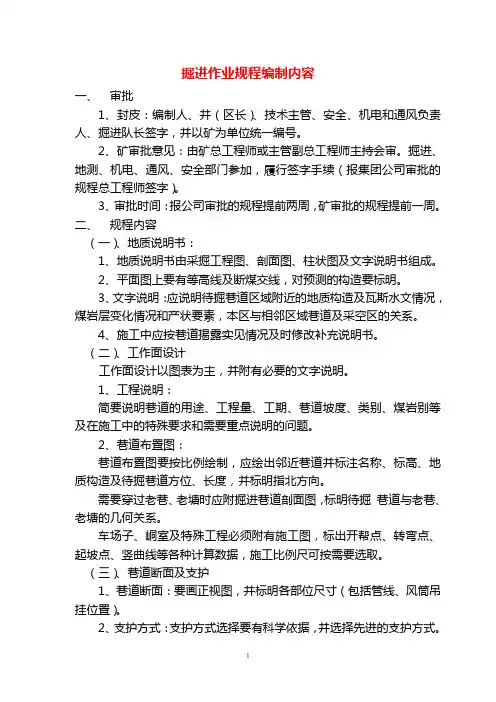

掘进作业规程编制内容一、审批1、封皮:编制人、井(区长)、技术主管、安全、机电和通风负责人、掘进队长签字,并以矿为单位统一编号。
2、矿审批意见:由矿总工程师或主管副总工程师主持会审。
掘进、地测、机电、通风、安全部门参加,履行签字手续(报集团公司审批的规程总工程师签字)。
3、审批时间:报公司审批的规程提前两周,矿审批的规程提前一周。
二、规程内容(一)、地质说明书:1、地质说明书由采掘工程图、剖面图、柱状图及文字说明书组成。
2、平面图上要有等高线及断煤交线,对预测的构造要标明。
3、文字说明:应说明待掘巷道区域附近的地质构造及瓦斯水文情况,煤岩层变化情况和产状要素,本区与相邻区域巷道及采空区的关系。
4、施工中应按巷道揭露实见情况及时修改补充说明书。
(二)、工作面设计工作面设计以图表为主,并附有必要的文字说明。
1、工程说明:简要说明巷道的用途、工程量、工期、巷道坡度、类别、煤岩别等及在施工中的特殊要求和需要重点说明的问题。
2、巷道布置图:巷道布置图要按比例绘制,应绘出邻近巷道并标注名称、标高、地质构造及待掘巷道方位、长度,并标明指北方向。
需要穿过老巷、老塘时应附掘进巷道剖面图,标明待掘巷道与老巷、老塘的几何关系。
车场子、峒室及特殊工程必须附有施工图,标出开帮点、转弯点、起坡点、竖曲线等各种计算数据,施工比例尺可按需要选取。
(三)、巷道断面及支护1、巷道断面:要画正视图,并标明各部位尺寸(包括管线、风筒吊挂位置)。
2、支护方式:支护方式选择要有科学依据,并选择先进的支护方式。
支护材料的材质、规格要有明确定。
架棚巷道要有侧视图,说明棚距、帮顶刹杆(背板)长度、数量刹法等提出要求。
锚杆支护巷道要说明锚杆型号、安装工具、锚固力要求及排间距尺寸。
(四)、爆破说明书:1、爆破设计必须采用光面爆破方式。
2、炮眼布置图:要画出正视、侧视、俯视图,图内标出炮眼布置深度、角度等尺寸,说明掏槽方法,周边眼与设计轮廓尺寸,炮眼排列及装药量表将有关数据填在表内。
贵州盘县响水镇永响煤矿10501工作面回采作业规程编制单位:技术科编制时间:2013年6月11日审批记录会审主持人:编审单位签名日期说明编制单位编制人负责人会审技术科调度室通风科机运科安检科机电副矿长安全副矿长生产副矿长总工程师批准矿长规程会审单规程名称10501工作面回采作业规程会审时间会审地点主持人提报单位参加会审人员(签字)会审意见:总工程师意见:矿长意见:目录第一章工作面说明及地质概况 (7)第一节工作面说明 (7)一、工作面井上、下位置与邻近采掘关系 (7)二、工作面特征表 (7)第二节煤层赋存及顶底板情况 (8)一、煤层赋存情况 (8)二、煤层顶底板情况 (8)第三节地质构造情况 (9)一、褶曲 (9)二、断层构造 (9)三、掘进中存在的地质构造 (9)第四节水文地质情况 (9)第五节瓦斯、煤尘及自然发火情况 (9)第六节影响开采的其它因素 (9)第七节储量及服务年限 (10)一、工作面储量 (10)二、工作面服务年限 (10)第二章采煤方法 (10)第一节巷道布置 (10)一、运输巷、回风巷、切眼布置方式 (10)第二节采面机械配备情况 (11)一、采面机械配备 (11)二、采面设备、备用材料配备情况表 (12)第三节采煤工序 (13)一、采煤方法: (13)二、采煤工序: (13)三、工作面正规循环生产能力 (14)四、劳动组织及正规循环作业 (14)第三章顶板控制 (17)第一节支护设计 (17)一、支柱的初选 (17)二、采面支护密度计算 (17)三、支护选型参数校核 (17)四、支架数量配备计算 ................................................ 错误!未定义书签。
第二节工作面顶板控制. (21)一、工作面支护 (21)二、工作面特殊支护 (21)三、顶板管理 (21)第三节上下超前出口及端头的顶板控制 (21)一、上、下巷安全出口顶板控制 (21)二、超前支护 (22)三、上、下巷维护 (22)四、矿压观测 (22)第四节回柱放顶 (23)一、回柱方法及顺序说明 (23)二、爆破说明书: (23)第四章生产系统 (25)第一节运输系统 (25)一、工作面运煤系统: (25)二、工作面运料系统: (26)第二节通风系统 (26)一、工作面通风线路 (26)二、采面风量计算 (26)第三节瓦斯抽放系统 (28)第四节供电系统 (28)一、电缆选型计算 (28)二、供电系统 (28)第五节消防、防尘系统 (28)第六节工作面压风自救、通讯系统 (29)一、压风自救系统 (29)二、通讯系统: (29)第七节安全监控系统 (30)第八节排水系统 (30)第九节供液系统 (31)第五章安全生产管理制度 (31)第一节入井须知 (31)第一节交接班制度 (31)一、班、队长交接班制度 (31)二、安全员交接班制度 (31)三、瓦检员交接班制度 (32)四、放炮员交接班制度 (32)五、溜子司机交接班制度 (32)六、乳化泵司机交接班制度 (32)七、值班电钳工交接班制度 (32)八、机电人员交接班制度 (32)第二节安全生产管理制度 (32)一、安全检查、敲帮问顶制度 (32)二、工程质量检查验收制度 (33)三、巷道维修制度 (33)四、机电设备维修保养制度 (33)五、瓦斯管理制度 (33)六、瓦斯检查制度 (34)七、综合防尘管理制度 (34)八、通风安全监测仪器仪表的使用及其维护制度 (34)九、电器保护定期检查和定期试跳制度 (34)十、放炮管理制度 (34)第六章灾害预防及避灾路线 (35)第一节主要灾害事故预防 (35)一、顶板灾害事故 (35)二、水灾事故 (36)三、火灾事故 (36)四、煤与瓦斯突出灾害事故 (38)五、瓦斯、煤尘爆炸灾害事故 (39)六、避灾路线路: (40)第七章安全技术措施 (40)第一节初采安全措施 (40)第二节落煤、装煤措施 (41)一、煤电钻打眼措施 (41)二、火工品管理及装药放炮措施 (42)第三节移Π型梁措施..................................................... 错误!未定义书签。
作业规程编制内容格式要求一、规程、措施编制格式要求:1、统一规定:(1)规程措施纸张统一规定使用A4纸,附图可用A3纸。
页面设置具体规定:页边距上下右均为2cm,左3cm,装订线在左侧;每页行数50行,每行字符47个。
作业规程、技术措施从封面到正文、附表全部设置页眉,内容分别为“作业规程”、“安全技术措施”,格式要求:宋斜体五号右对齐。
(2)规程的结构次序为:封面→会审签字栏→会审意见→目录→正文→附表→附图→规程贯彻记录。
(3)作业规程编制必须由技术队长以《煤矿作业规程编制指南》依据,同时按照目录(附件176或附件177)中所规定的章节内容进行编制,不得出现缺项。
2、封面格式:(见附件171、附件172)具体要求:(1)发放号、认证号字体为宋体四号;“作业规程”四字为黑体小初号;其余内容均为黑体四号。
(2)规程批准日期以矿总工程师签字时间为准。
(3)施工负责人、编制人签字均为手写体,并注明日期。
(4)不打印页码、单面打印。
3、审批签字栏:(见附件173、附件174、附件175)具体要求:(1)“会审签字栏”宋体二号居中,会审单位宋体三号,行距26磅。
(2)所有人员在规程或措施中必须手工签字,不得出现打印字体,必须有签字日期。
(3)不打印页码,单面打印。
(4)会审签字一式三份,队组保留一份、交生产技术科及安全科各一份。
4、会审意见:具体要求:(1)“会审意见”宋体二号居中,会审意见条数据实际情况而定,会审意见内容字体为宋体四号。
(2)不打印页码、单面打印。
5、目录:(见附件176、附件177)具体要求:(1)“目录”宋体二号居中,章用黑体小三,节用宋体四号,章节空二个字符。
(2)标明章节所在页码,并用点画线对齐。
(3)双面打印,页码居中。
6、正文:(1)章用宋体二号加黑,节用宋体三号,其余全部为宋体四号。
表格文字:表头文字四号宋体,表内文字可根据具体情况定为小四、五号宋体。
(2)双面打印,重新编页码,页码不得与目录连续,页码位于页面底端居中。
