预应力管桩施工质量通病防治
- 格式:doc
- 大小:25.00 KB
- 文档页数:2
浅谈预应力管桩施工常见的质量问题及防治摘要:高强型预应力管桩,简称PHC预应力管桩,是一种使用先张法和离心成型技术加工生产而成的空腹圆筒型细长砼预制件,一般的抗压强度达到了C80,由于具备施工简单、工效快、桩体质量容易保证、单桩承载力高,耐久性好、施工成本低等优点,在国内获得了广泛使用,发展迅猛。
不过,由于施工过程中可能存在大型机械行走碾压、施工顺序不当、挤土效应、桩身土开挖方法不合理、施工人员工艺认知过低等诸多因素,容易导致桩身倾斜断裂、桩位偏差、沉桩达不到设计要求等各种工程质量问题。
在工程建设过程中出现的质量问题,将会给工程的安全及质量留下隐患,不但造成工期拖延、工程造价增加,严重引起重大事故,因此我们需要对预应力管桩的质量问题的原因和防治方法进一步进行分析并总结。
关键词:预应力;施工;防治1 预应力管桩构造预应力混凝土管桩属于挤土桩,是有良好抗弯、抗压性能的受力杆件。
其构造形式为空腹圆筒形桩身、端头板等。
预应力管桩外径常见在400~800mm,壁厚60~130mm。
600mm管径的PHC预应力管桩,承载能力达到约2500~3200KN,能适应于高层和超高层建筑地基的使用要求。
2 预应力承载力特性预应力管桩基础按其桩头形状可以分十字型、圆锥型和开口型三种。
前面两者都是封闭的,封闭桩头的预应力管桩具有相似于一般混凝土桩的承载力,其承载力一般包括了桩周的侧向摩擦力和桩端的端部反力。
开口型预应力管桩,当沉桩完成后,其底面约有三分之一的内腹被填充,这样降低了排土的压力,其内腹土为预应力管桩内的摩擦力提供了较好的缓冲,也因此提高了预应力管桩的承载力。
另外,土层特性、桩径、管桩壁厚、入土深度、施工顺序等都会对预应力管桩的受力性能产生一定的影响。
3 预应力管桩适用范围预应力管桩适用于一般的黏性土、淤泥质土、粉土、非自重湿陷性土等土层。
预应力管桩的持力层通常选在强风化岩层中,从桩端深入强风化岩层约1~2m,通常能达到设计承载力要求。
预应力施质量通病及防治措施1 预留孔道塌陷当预留预应力钢材穿束的孔道时,选用胶管、钢管、金属伸缩套管、充气充水胶管抽芯方法预留的孔道发生局部塌陷,严重时与邻孔发生串通。
措施:钢管抽芯宜在混凝土初凝后至终凝前进行,一般以用手指按压混凝土表面不显凹痕时为宜。
浇筑混凝土后,钢管要每隔10~15min转动1次,转动应始终顺同一方向,转管时应防止管道沿端头外滑。
2孔道位置不正或堵塞孔道位置不正,存在水平向或竖向移位,如此一来将引起张拉时管道摩阻系数加大或构件在预加应力时发生侧弯和开裂,或孔道被混凝土灰浆堵塞,使预应力钢材无法穿过。
措施:预埋芯管制孔时,芯管应用钢筋“井”字架支垫,“井”字架尺寸应正确。
孔道之间净距,孔道壁至构件边缘的距离,应不少于25mm,且不小于孔道直径的一半。
预埋芯管的各种套管安装前要进行逐根检查,并逐根做U 形满水试验,安装时所有管口处用橡皮套箍严。
3预应力筋松弛张拉应力过大导致松弛损失大;预应力筋性能不合格、直径过细。
措施:优先选取低松弛钢材,并可通过瞬时超张拉再回降至预设应力值。
4锚头下锚板处混凝土变形开裂通常锚板附近钢筋布置很密,浇筑混凝土时,振捣不密实,混凝土疏松或仅有砂浆,以致该处混凝土强度低。
锚垫板下的钢筋布臵不够、受压区面积不够、锚板或锚垫板设计厚度不够,受力后变形过大。
措施:锚板、锚垫板必须在足够的厚度以保证其刚度。
锚垫板下应布臵足够的钢筋,以使钢筋混凝土足以承受因张拉预应力索而产生的压应力和主拉应力。
浇筑混凝土时应特别注意在锚头区的混凝土质量,因在该处往往钢筋密集,混凝土的粗骨料不易进入而只有砂浆,会严重影响混凝土的强度。
5滑丝与断丝锚夹片硬度指标不合格,硬度过低,夹不住钢绞线或钢丝;硬度过高则夹伤钢绞线或钢丝,有时因锚夹片齿形和夹角不合理也可引起滑丝或断丝;钢绞线或钢丝的质量不稳定,硬度指标起伏较大,或外径公差超限,与夹片规格不相匹配。
措施:锚夹片的硬度除了检查出厂合格证外,在现场应进行复验,有条件的最好进行逐片复检。
预应力混凝土管桩施工质量通病防治措施文档一:预应力混凝土管桩施工质量通病防治措施一、引言预应力混凝土管桩是一种常用的地基处理工艺,在工程建设中具有重要的作用。
然而,在施工过程中常常会出现一些质量通病,影响工程的安全和质量。
本文将详细介绍预应力混凝土管桩施工质量通病的防治措施,以期提高施工的安全性和质量水平。
二、基础处理1.地质勘察:在进行预应力混凝土管桩施工前,必须进行详细的地质勘察,了解地层情况和地下水位,以便选择合适的桩长和桩径,并采取相应的预防措施。
2.基础处理:根据地质勘察结果,对地基进行合理的处理,包括挖土、回填、加固等。
三、桩身施工1.钢筋布置:在桩身施工前,必须按照设计要求进行钢筋的布置,确保钢筋的正确位置和数量。
2.混凝土浇筑:在进行混凝土浇筑前,必须做好模板的安装和检查,确保混凝土的浇筑质量。
四、预应力施工1.预应力锚固:在进行预应力施工前,必须进行预应力锚固的检查和试验,以保证预应力的安全和可靠。
2.预应力张拉:在进行预应力张拉过程中,必须严格按照预应力设计要求进行施工,确保预应力的准确和合理。
五、防治通病措施1.混凝土强度低:加强混凝土质量控制,合理控制水灰比和配合比,加强养护措施。
2.钢筋质量不合格:加强钢筋质量检验,严禁使用锈蚀、弯曲等不合格钢筋。
3.预应力张拉困难:加强预应力张拉设备的维护和保养,提高操作人员的技术水平。
六、附件本文档涉及的附件详见附件一。
七、法律名词及注释1.预应力混凝土管桩:一种利用预应力技术进行施工的混凝土管桩。
2.地质勘察:对地层和地下水位等进行调查和分析的工程技术。
八、结论通过本文的介绍,我们可以了解到预应力混凝土管桩施工质量通病的防治措施,这些措施将我们提高施工的质量水平,确保工程的安全性。
文档二:预应力混凝土管桩施工质量通病防治措施一、引言预应力混凝土管桩是一种常用的地基加固工艺,在工程建设中起着重要作用。
然而,在施工过程中常常会存在一些质量问题,影响工程的安全和质量。
浅述预应力管桩质量问题与治理预应力高强混凝土管桩(简称PHC桩),是专业工厂里采用先张法预应力和离心成型工艺,经过蒸压养护而制成的一种空心圆筒体的等截面构件,通过锤击或静压的方法沉入地下作为建(构)筑物的基础。
其工程质量的优劣,直接影响建(构)筑的正常使用甚至影响到结构安全,做好桩基施工质量通病防治有重要意义。

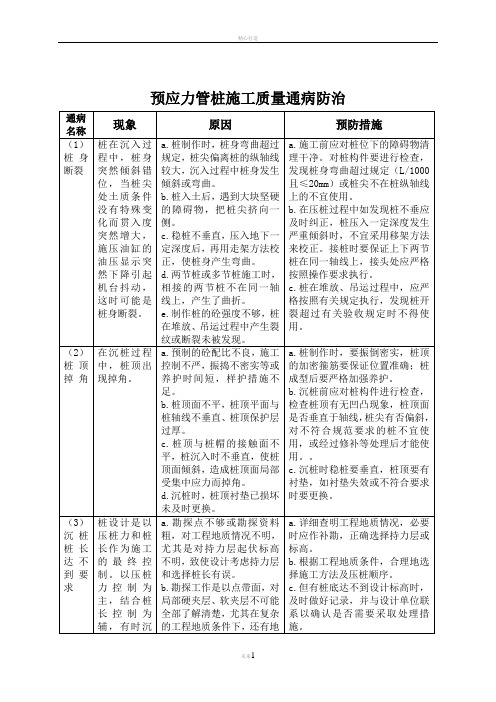

预应力管桩施工中发生的主要质量通病有:1、桩身产生断裂损坏;2、接桩处开裂;3、沉桩深度达不到设计标高或深度,桩的承载能力不足。
下面逐一对这几种质量通病进行分析,并提出防治方法,供工程施工技术人员参考。
一、桩身产生断裂质量问题及防治方法桩在沉入的过程中,桩身突然发生倾斜错位,桩尖处土质条件没有特殊变化,而贯入度突然增大,这时可能发生桩身断裂,这类质量问题较常见,特征明显,容易判断与发现。
其主要原因及防治方法如下:1. 地质勘察不详:地质资料是保证沉桩能否顺利的基础。
如果地质勘察资料不详,不符合施工的需要,可能造施工困难或施工失败。
如施工现场内有回填大块混凝土、孤石、及中间硬夹层、透镜体、旧建(构)筑物基础等障碍物未勘察清楚并清理干净,在桩入土后,很可能将桩尖挤向一侧或对桩身产生损坏。
防治方法:地质勘察报告应符合国家标准《岩土工程勘察规范》(GB50021)或行业标准《高层建筑岩土工程勘察规范》(JGJ72),施工前应将桩位下面地下障碍物,如旧墙基、条石、大块混凝土等清理干净,必要时用钎探检查。
2. 桩身存在质量问题:预应力管桩自身存在的质量问题也很多,常见的主要有混凝土配比不当,水灰比太大,砂石的含泥率过高,桩头内部有空洞和蜂窝。
离心制度不合理、离心时桩模跳动等因素造成强度达不到设计等级;桩在堆放时场地不实、不平整、吊运过程中因操作不当,造成桩身裂纹或断裂,未发现;桩身弯曲超过规定值,桩尖偏离桩的纵轴线大,沉入的过程中发生倾斜或弯曲。
防治方法:进入施工现场的管桩的不仅要检查其产品合格证、产品说明书和相应的质量检查报告是否符合设计要求或相关规定,还应对桩身进行外观质量检查,对于桩身有裂纹的、桩身弯曲程度超过规定值时(L/1000且<20MM)或对设计有桩头的管桩、管桩的尺寸超过允许偏差值的不得使用并责令更换。
预应力管桩质量通病的防治方法预应力混凝土管桩以其单桩承载力高、施工方便等在工程中得到了广泛的应用。
那么关于预应力管桩的质量通病你又有多少方法防治呢?预应力管桩七大质量通病及防治1、桩体倾斜⑴产生原因1)施打前未按要求双向校核垂直度。
2)遇有地下障碍物。
3)场地不平整,桩机底盘不稳固水平。
⑵防治措施1)施打前,应按要求在桩机的正方和垂直的管桩侧面双向架设经纬仪或线坠,垂直度满足要求(小于0.5%L)后方可起锤,打入约1m左右再用仪器校核一次桩的中心位置和垂直度,确认无误后方可正常施打。
2)地下障碍物如果较浅,可以先将桩拔出,清除障碍物后,将坑填实填平,重新放点打桩;如果障碍物较深,无法处理,可会同监理、设计院等单位商议解决办法,更改桩位。
2、焊缝不饱满,接桩处开裂⑴产生原因未按规定进行焊接作业,未分层焊接。
⑵防治措施1)接桩前,对连接部位上的杂质、油污、水份等必须清理干净,保证连接部件清洁。
2)接桩时,两节桩应在同一轴线上,焊接预埋件应平整,焊接层数不得少于2层,焊接时必须将内层焊渣清理干净后再焊外一层,坡口槽的电焊必须满焊,电焊厚度宜高出坡口1mm。
3、贯入度剧变⑴产生原因1)地质情况不明,地下存在有空洞、溶洞、夹层等。
2)地下持力岩层起伏大。
3)桩身破碎断裂。
⑵防治措施1)在施打过程中,出现贯入度突然变大的情况,应立即停止施工,可采取超前钻等方法,先探明桩位处的地质情况,将空洞、溶洞等先用中砂或粘土等填塞密实后再重新打桩,或改用其他形式的基础处理方法。
2)在即将收锤时,遇到贯入度突然加大的情况,一般均因地下持力岩层起伏大导致桩身折断或桩身自身破碎造成的。
这种情况下,采用从桩身内孔吊灯和吊重物检查桩身的完整看是由何种原因造成。
①如是因地质起伏大造成的,则需采用特殊桩尖,采用嵌岩力强的桩尖进行施工。
②如是桩身自身破碎造成的,则需对进场的管桩质量进行检查,采购质量合格的管桩;管桩桩身强度必须达到100%时方可使用;同时,在施打过程中,要控制好总锤击数,PHC桩总锤击数不宜超过2500,最后1m锤击数不宜超过300。

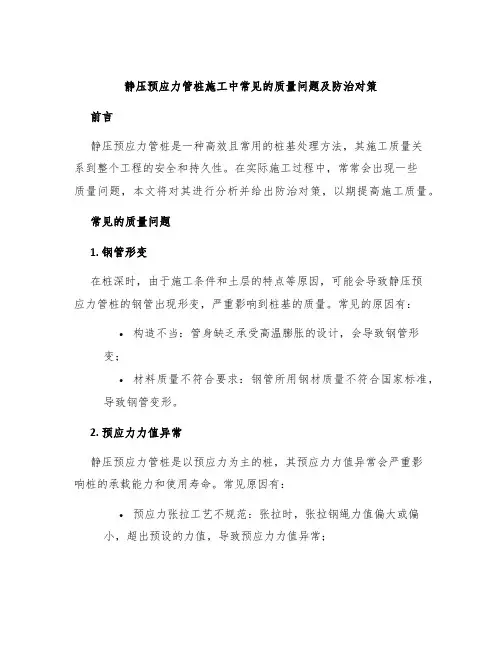

静压预应力管桩施工中常见的质量问题及防治对策1、挤土效应和振动影响原因分析:静压法施工预应力管桩属于挤土类型,往往由于沉桩时使桩四周的土体结构受到扰动,改变了土体的应力状态,产生挤土效应;桩机施工过程中焊接时间过长;桩的接头较多而且焊接质量不好或桩端停歇在硬夹层;施工方法与施工顺序不当,每天成桩数量太多、压桩速率太快、布桩过多过密,加剧了挤土效应.防治方法:(1)控制布桩密度,对桩距较密部分的管桩可采用预钻孔沉桩方法,孔径约比桩径小50-100MM,深度宜为桩长的1 /3 —1/2,施工时应随钻随打;或采用间隔跳打法,但在施工过程中严禁形成封闭桩。
(2)控制沉桩速率,一般控制在1m/min左右;并制定有效的沉桩流水路线,并根据桩的入土深度,宜先长后短、宜先高后低,若桩较密集,且距建筑物较远,场地开阔时,宜从中间向四周进行;若桩较密集,场地狭长,两端距建筑物较远时,宜从中间向两端进行;若桩较密集,且一侧靠近建筑物时,宜从相邻建筑物的一侧开始,由近向远进行;桩数多于30根的群桩基础,应从中心位置向外施打;承台边缘的桩,待承台内其他桩打完并重新测定桩位后,再插桩施打;有围护结构的深基坑中的静压管桩,宜先压桩后再做基坑的围护结构,这样的施工顺序可以避免由于基坑四周的围护结构使压桩的土体无法扩散,造成先施工的管桩被后施工的管桩挤上来,使桩的承载力达不到设计要求,又避免了在基坑的压桩过程中土体扩散而挤坏四周的围护结构及降低基坑围护结构的止水效果;同时应对日成桩量进行必要的控制.(3)设置袋装砂井或塑料排水板,消除部分超孔隙水压力,减少挤土现象;设置隔离板桩或地下连续墙;开挖地面排土沟,消除挤土效应.(4)沉桩过程中应加强临近建筑物、地下管线的观测、监护,对靠近特别重要的管线及建筑物处可改其它桩型.(5)控制施工过程中停歇时间,避免由于停歇时间过程,摩阻力增大影响桩机施工,造成沉桩困难.同时,应避免在砂质粉土、砂土等硬土层中焊接,制定合理的桩长组合。
预应力管桩锤击法施工质量通病控制措施施工过程应采取措施预防桩身断裂﹑桩顶碎裂﹑沉桩达不到设计要求﹑桩顶位移﹑桩身倾斜等质量问题,保证施工质量满足设计及规范要求。
(1)预防桩身断裂﹑桩顶碎裂的措施管桩进场应检查有无合格证,及混凝土外观质量,包括是否存在裂缝、蜂窝麻面、混凝土块脱落现象,同时应检查桩端头板是否平整、垂直,接缝是否完好等,会同有关单位或部门签字验收,执行进场审批制度,严禁使用不合格的桩。
打桩时,锤与桩帽、桩帽与桩之间应有弹性衬垫(如纸皮、麻袋等)缓冲桩头的冲击力使之不易损坏。
且桩锤、桩帽、桩身及送桩器应保持在同一直线上。
打桩施工中有可能因为打桩应力引起桩身裂缝或断裂,因此施工时应注意:沉桩过程中加强观察,一般在软土中打桩时,桩入土初始阶段,桩尖阻力很小,所以锤的落距应控制在1.9M以内,当桩正常稳固后,再按要求的落距施打。
(2)预防沉桩达不到设计要求的措施施工前,先详细的研究地质资料,然后根据地质资料的桩长对每个桩进行配桩,同时在每个桩的施工前,对第一条桩适当地配长些,以便掌握该地方的地质情况。
其它的桩可以根据该桩的入土深度或加或减,使能合理地使用材料,节约管桩。
为减少管桩的浪费,可根据设计要求送桩至桩顶标高,但送桩时除设计要求的桩外不宜超过2.0M深度。
打桩施工前必须进行试打桩试验,以核对桩长,贯入度,桩尖持力层等技术要素是否满足设计要求,若无法满足要求则与设计院、监理公司和建设单位等共同研究拟定补救的技术措施。
沉管时,参照设计桩长,严格掌握不同长度的桩对最后三阵贯入度的要求。
停锤前,应认真测定最后三阵贯入度,并用方格纸法测绘出桩的回弹曲线。
打桩过程中,如有沉桩不正常情况要及时与地盘监理公司商量并经审定,及时采取必需措施,以保证桩体质量。
(3)预防桩顶位移﹑桩身倾斜的措施测量仪器及测量器具应经校验合格后,方可使用,测量放线各角点应保证闭合,测放的桩位需多次复核,并用石灰粉按直径画圆。
