悬挑外廊支模架施工方案
- 格式:doc
- 大小:578.50 KB
- 文档页数:51
悬挑外架施工方案一、项目背景:悬挑外架是指在建筑物外墙上,将其中一部分结构物悬空出挑的一种施工方式。
这种结构形式能够增加建筑物的美观性和空间利用率,但也对工程施工提出了一定的要求。
因此,本文将针对悬挑外架的施工方案进行详细介绍。
二、施工方案:1.施工前准备工作:在进行悬挑外架施工之前,我们需要做好以下准备工作:(1)制定详细的施工计划,并明确各项工作任务的时间节点;(2)准备好所需的材料和设备,并对其进行检查和维护;(3)安排专业的施工队伍,确保施工人员熟悉悬挑外架施工的流程和安全要求。
2.悬挑外架搭设:(1)先按照设计要求,在建筑物外墙上钢筋混凝土构件周围进行打钢筋及浇筑基础;(2)待基础强度达到设计要求后,开始进行悬挑外架的大体搭设工作。
首先,根据悬挑外架结构图纸的要求,进行钢结构的加工和安装。
确保各个构件的准确度和稳定性;(3)然后,将悬挑外架的构件依次安装到建筑物的外墙上,并使用螺栓等连接件进行固定。
确保每个构件的稳固度和平衡度;(4)最后,根据悬挑外架的施工计划和安全要求,布置工作平台和保护设施。
确保施工人员的作业安全。
3.施工过程控制:在悬挑外架的施工过程中,我们需要注意以下几个方面的控制:(1)悬挑外架的施工顺序和时间节点要明确,确保各个工序的衔接和流畅;(2)每天施工前,对悬挑外架的构件和连接件进行检查和维护,确保安全使用;(3)施工人员要经过专业培训,掌握悬挑外架施工的操作技能,并遵守安全作业规范;(4)在施工过程中,定期对悬挑外架进行静载试验,确保其承载能力和稳定性;(5)严格按照设计要求和施工规范进行验收,确保悬挑外架达到使用要求。
三、安全措施:1.安全防护措施:(1)施工现场需要设置围挡栏杆,并设置明显的安全警示标识;(2)在悬挑外架上设置安全网和安全索,避免施工人员的坠落;(3)施工人员需要配备个人防护用品,如安全帽、安全绳等。
2.施工人员培训:(1)对施工人员进行悬挑外架施工操作和安全知识培训,确保其熟悉施工流程和安全要求;(2)进行施工作业前的技能考核,确保施工人员掌握相关操作技能。
悬挑外脚手架专项施工方案一、背景介绍悬挑外脚手架是一种常见的施工工具,广泛应用于建筑施工、装修、维修等领域。
它具有结构简单、施工方便、安全可靠等特点,逐渐取代了传统的悬挑平台,成为现代建筑施工中不可或缺的工具。
本文将详细介绍悬挑外脚手架的专项施工方案。
二、悬挑外脚手架施工方案1. 施工前准备工作在进行悬挑外脚手架施工前,应进行充分的准备工作。
首先,需要对施工环境进行检查,确保施工区域平整、无障碍物,并保证施工人员的安全。
其次,要合理确定悬挑外脚手架的尺寸和形状,根据实际需求进行设计,确保施工过程中的稳定性和安全性。
最后,对所需材料和工具进行检查,确保施工所需物品的齐全。
2. 搭设悬挑外脚手架悬挑外脚手架的搭设过程需要按照一定的规范进行。
首先,要将所需材料和工具运输到施工现场,并进行分类、备齐。
其次,根据设计要求,进行标线和测量,确定悬挑外脚手架的位置和尺寸。
然后,按照正确的安装顺序,逐步搭设悬挑外脚手架框架,并确保连接牢固、结构稳定。
最后,进行整体验收,检查悬挑外脚手架的安全性和稳定性。
3. 施工操作注意事项悬挑外脚手架的施工操作需要严格遵守相关规范和要求。
首先,施工人员应进行必要的防护装备,并接受相关安全教育和培训。
其次,严格执行施工方案,确保施工过程中的稳定性和安全性。
同时,要定期进行巡视和维护,及时发现并处理悬挑外脚手架的安全隐患。
最后,在施工结束后,及时拆除悬挑外脚手架,并进行整体清理和检查。
4. 监督检查与风险评估在悬挑外脚手架施工过程中,监督检查和风险评估至关重要。
相关部门应派员对施工现场进行监督检查,确保施工过程的合法性和安全性。
同时,要对悬挑外脚手架的风险进行评估,制定相应的应急措施,并在施工过程中对可能出现的风险进行预防和控制。
三、结论悬挑外脚手架作为一种重要的施工工具,其专项施工方案是确保施工过程安全顺利进行的重要保证。
本文从施工前准备、搭设过程、施工操作注意事项以及监督检查与风险评估等方面对悬挑外脚手架的专项施工方案进行了详细介绍。

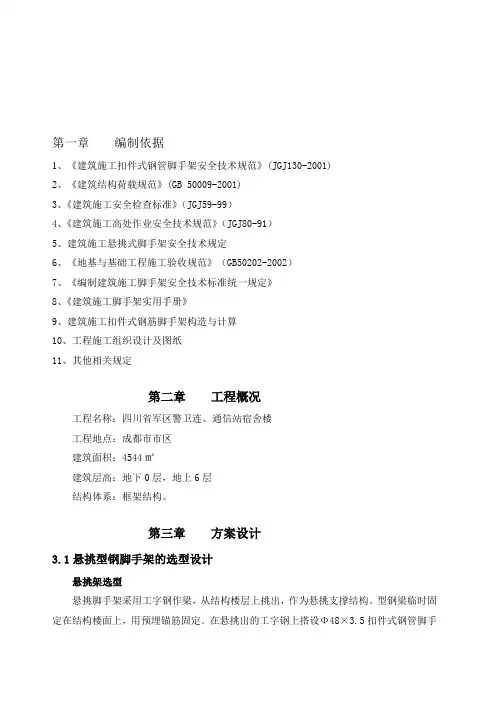

第一章编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)2、《建筑结构荷载规范》(GB 50009-2001)3、《建筑施工安全检查标准》(JGJ59-99)4、《建筑施工高处作业安全技术规范》(JGJ80-91)5、建筑施工悬挑式脚手架安全技术规定6、《地基与基础工程施工验收规范》(GB50202-2002)7、《编制建筑施工脚手架安全技术标准统一规定》8、《建筑施工脚手架实用手册》9、建筑施工扣件式钢筋脚手架构造与计算10、工程施工组织设计及图纸11、其他相关规定第二章工程概况工程名称:四川省军区警卫连、通信站宿舍楼工程地点:成都市市区建筑面积:4544㎡建筑层高:地下0层,地上6层结构体系:框架结构。
第三章方案设计3.1悬挑型钢脚手架的选型设计悬挑架选型悬挑脚手架采用工字钢作梁,从结构楼层上挑出,作为悬挑支撑结构。
型钢梁临时固定在结构楼面上,用预埋锚筋固定。
在悬挑出的工字钢上搭设Φ48×3.5扣件式钢管脚手架,在工字钢悬挑末端按照构造设置一根Φ12上拉的钢丝绳,而钢丝绳仅作为保险装置,不参与槽钢的受力计算及刚度验算。
3.2悬挑工字钢支撑体系的构造要求悬挑梁为I16号工字钢,长度3.5m或4m,从楼层转角开始布置,沿结构边按水平间距1.7m均匀布置,从悬挑结构外端外挑长度1.45m。
见图1悬挑工字钢平面布置图。
一、悬挑工字钢剖面图双排外架预埋锚筋圆钢φ18I16工字钢钢丝绳预埋锚筋圆钢φ1610501800300100图1悬挑架立面布置图二、悬挑工字钢的构造要求1、工字钢的一般构造措施悬挑梁采用16#工字钢制作,在脚手架立杆根部位置处各焊一个Φ25钢筋头,用于固定立杆防止立杆移位,焊接时要满焊,不得点焊。
第一个钢筋头距离挑梁前端100mm,第二个向内1050mm,高出工字钢150mm。
工字钢底部,脚手架立杆根部焊接Φ25钢筋头,长度150mm,用于防止斜拉钢丝绳移位。
悬挑外架施工方案一、施工方案概述悬挑外架是一种常用的建筑施工技术,它可以实现建筑物外部的悬挑结构。
本文将详细介绍悬挑外架的施工方案,包括施工准备、安全措施、施工过程等内容。
二、施工准备1. 资源准备在开始施工之前,需要准备以下资源:•悬挑外架结构图纸•所需的金属支架材料•建筑脚手架•施工人员和相关工具2. 施工区域准备在施工区域进行以下准备工作:•清理施工区域,确保施工区域没有障碍物•封闭施工区域,确保施工安全•做好临时交通标记,以确保周边交通的顺畅三、安全措施在悬挑外架施工过程中,必须采取一系列的安全措施以保证施工人员的安全。
主要的安全措施包括:1.安全防护设施:在施工现场设置安全警示标志,并划定安全警戒线。
确保施工人员和周边行人保持安全距离。
2.确保安全的工作场所:保持施工现场的整洁,清理施工垃圾和杂物,防止滑倒和堆积危险。
3.使用个人防护装备:施工人员必须佩戴合适的安全帽、安全鞋和其他必要的个人防护装备,以降低工伤风险。
4.悬挑外架结构安全检查:在悬挑外架施工前,进行结构安全检查,确保支撑件稳固可靠,不会发生失稳和坍塌。
5.安全操作规范:施工人员必须按照操作规范进行工作,禁止随意攀爬、跳跃和玩耍,严禁尝试未经授权的危险动作。
四、施工过程1. 悬挑支撑架搭设首先,根据悬挑外架结构图纸,确定悬挑支撑架的布置位置。
然后,根据需要搭设足够的承重支撑架,并确保支撑架稳固可靠。
2. 支架安装安装主要的金属支架,在悬挑外架的端部和关键位置设置加固支架,以增加支撑力度和稳定性。
3. 钢筋加固根据需要,在悬挑外架的混凝土部分进行钢筋加固。
确保混凝土部分具有足够的强度和稳定性。
4. 板材安装在金属支架上安装所需的板材,通常使用防水、防火、耐腐蚀的材料。
确保板材平整、牢固。
5. 检查和调整在施工过程中,必须进行定期的检查和调整工作。
确保悬挑外架的结构和支撑部位稳固可靠,不会出现任何安全隐患。
五、施工完成后在悬挑外架施工完成后,需要进行以下工作:•清理施工区域的残留物和垃圾,并保持施工区域的整洁。
外墙悬挑脚手架专项施工方案一、项目背景外墙悬挑脚手架是建筑施工中常见的施工设备之一,广泛应用于高层建筑外墙装修和维护工程中。
本文旨在提供一份完善的外墙悬挑脚手架专项施工方案,以确保施工过程安全、高效、顺利进行。
二、施工前准备1.确认外墙悬挑脚手架的施工图纸,了解悬挑脚手架的搭设位置、悬挑长度、承重要求等关键参数。
2.对施工区域进行现场勘测,确保悬挑脚手架的搭设位置符合设计要求。
3.检查施工现场周边环境,清除可能影响悬挑脚手架安全的障碍物。
三、悬挑脚手架搭设1.按照施工图纸要求,组装悬挑脚手架的支撑杆、连接件等构件。
2.在悬挑脚手架搭设位置设置支撑点,确保支撑点牢固、水平。
3.将悬挑脚手架一端连接到支撑点,确保连接牢固、稳定。
4.根据设计要求搭设悬挑脚手架的主体结构,同时加固支撑点。
四、悬挑脚手架使用1.使用前对悬挑脚手架的所有部件进行检查,确保各部件完好并连接稳固。
2.使用过程中,悬挑脚手架上严禁超载,严禁作业人员越界作业。
3.定期对悬挑脚手架进行检查和维护,及时修复损坏部件。
五、施工安全防护1.所有参与悬挑脚手架搭设和使用的人员必须经过专业培训,持证上岗。
2.施工现场应设置明显的安全警示标识,划定作业区域。
3.悬挑脚手架上应设置防护栏杆、安全网等安全设施,确保作业人员安全。
六、施工结束及收尾工作1.施工结束后,对悬挑脚手架进行拆除,并进行维护保养。
2.清理施工现场,规范处理废弃物料,保持施工现场整洁。
3.汇总施工过程中的经验教训,完善外墙悬挑脚手架的使用规范。
结语外墙悬挑脚手架是建筑施工中不可或缺的重要设备,正确使用和操作悬挑脚手架对确保施工效率和施工安全具有重要意义。
通过本文提供的外墙悬挑脚手架专项施工方案,希望能够为相关施工人员提供参考,促进施工质量和安全水平的提升。
一、编制依据1. 《建筑施工安全检查标准》JGJ59-20112. 《建筑施工模板安全技术规范》JGJ162-20083. 《建筑施工高处作业安全技术规范》JGJ80-20164. 《建筑施工脚手架安全技术规范》JGJ130-20115. 施工组织总设计及相关设计文件二、工程概况本工程为某住宅楼,建筑高度为99.9m,地下2层,地上32层,结构形式为框架及剪力墙结构。
外架悬挑施工范围为地上1层至地上6层,悬挑长度为1.2m,悬挑高度为6m。
三、施工准备1. 人员准备:组织具备相关资质的施工队伍,对施工人员进行安全技术交底和培训,确保施工人员掌握悬挑外架施工的安全操作规程。
2. 材料准备:采购符合国家标准的钢管、扣件、脚手板、悬挑梁等材料,并进行验收。
3. 工具准备:准备施工所需的电动工具、手动工具、安全防护用品等。
四、施工工艺1. 搭设悬挑梁:根据设计要求,在悬挑部位预埋悬挑梁,确保悬挑梁与主体结构连接牢固。
2. 搭设立杆:在悬挑梁上方,按设计要求搭设立杆,立杆间距不大于1.5m。
3. 搭设横向水平杆:在立杆上搭设横向水平杆,水平杆间距不大于1.2m。
4. 搭设纵向水平杆:在横向水平杆上搭设纵向水平杆,纵向水平杆间距不大于1.2m。
5. 搭设脚手板:在纵向水平杆上搭设脚手板,脚手板间距不大于0.6m。
6. 搭设防护栏杆:在脚手板外侧搭设防护栏杆,栏杆高度不小于1.2m。
7. 搭设安全网:在防护栏杆外侧搭设安全网,安全网间距不大于1.5m。
五、施工安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品。
2. 施工现场应设置警示标志,提醒施工人员注意安全。
3. 施工过程中,严禁酒后作业、疲劳作业。
4. 施工现场应配备足够的消防器材,确保消防安全。
5. 施工过程中,应定期检查悬挑外架的稳定性和安全性,发现问题及时处理。
六、施工进度安排1. 施工准备阶段:1天2. 悬挑梁搭设阶段:2天3. 立杆搭设阶段:3天4. 横向水平杆、纵向水平杆搭设阶段:2天5. 脚手板、防护栏杆、安全网搭设阶段:2天6. 施工验收阶段:1天总计:12天七、总结本方案针对外架悬挑施工进行了详细的技术要求和安全措施安排,以确保施工过程中的安全、质量和进度。
悬挑外架的施工方案1. 简介悬挑外架是一种常用于建筑施工中的临时支撑结构,通常用于支撑混凝土楼板的施工过程中,确保施工人员的安全以及结构的稳定。
本文将介绍悬挑外架的施工方案,包括前期准备、悬挑外架的搭建和施工过程中的注意事项。
2. 前期准备2.1 施工方案设计在悬挑外架施工前,需要进行详细的施工方案设计。
设计方案应包括悬挑外架的结构形式、支撑原理、材料规格等内容。
此外,还需进行相关的计算分析,确保施工方案的可行性和安全性。
2.2 材料和设备准备在悬挑外架施工过程中,需要准备一系列的材料和设备,包括钢管、钢板、连接件、支撑杆、螺栓等。
这些材料和设备应符合相关的标准和要求,并经过检验合格。
3. 悬挑外架的搭建3.1 地面准备工作在搭建悬挑外架之前,首先需要进行地面的准备工作。
清理施工区域,确保地面平整、坚实。
如有不平整的地面,应进行必要的修整。
3.2 主体结构安装悬挑外架的主体结构通常由钢管和钢板组成。
首先,根据设计方案,在地面上拼装主体结构的零部件,然后使用吊车等设备将其吊装到预定位置。
吊装完成后,根据设计要求进行钢管的组装和固定。
3.3 支撑杆和连接件安装在悬挑外架的主体结构安装完成后,需要安装支撑杆和连接件。
支撑杆通常由钢管制成,用于支撑和加固悬挑外架的主体结构。
连接件则用于连接钢管和支撑杆,形成稳定的支撑体系。
3.4 安全防护措施悬挑外架施工过程中,必须采取必要的安全防护措施,确保施工人员的安全。
例如,悬挑外架上应设置防护栏杆,并提供安全网等防护措施。
4. 施工过程中的注意事项4.1 施工人员培训在悬挑外架施工前,需要对施工人员进行必要的培训,提高其安全意识和技能水平。
施工人员应熟悉悬挑外架的搭建和拆除过程,并了解相关的安全操作规程。
4.2 定期检查和维护悬挑外架在施工过程中应定期进行检查和维护,确保其结构的稳定和安全。
检查内容包括悬挑外架的连接件、支撑杆、钢管等部分,发现问题及时修复或更换。
第1篇一、工程概况1. 工程名称:XX大厦幕墙工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:地上XX层,地下XX层,总建筑面积XX万平方米4. 施工单位:XX建筑集团有限公司5. 设计单位:XX建筑设计研究院二、悬挂式脚手架施工方案概述1. 施工依据:- 《建筑施工安全技术规范》- 《建筑施工脚手架安全技术规范》- 《建筑施工高处作业安全技术规范》- 工程施工图纸及设计说明- 相关施工合同及协议2. 施工目的:- 确保悬挂式脚手架施工安全、高效、优质完成- 防止高处坠落、物体打击等安全事故发生- 确保施工质量和施工进度3. 施工范围:- 悬挂式脚手架的搭设、拆除、维护与管理- 悬挂式脚手架的安全防护设施安装与拆除三、施工准备1. 技术准备:- 组织施工技术人员学习相关规范和施工图纸- 制定悬挂式脚手架施工方案- 编制安全技术措施2. 材料准备:- 检查脚手架、杆件、扣件、连接件等材料的质量和数量 - 检查安全防护设施,如安全网、安全带、防护栏杆等3. 人员准备:- 组织施工人员进行安全教育培训- 对施工人员进行安全技术交底- 对施工人员进行操作技能培训4. 施工机具准备:- 检查施工机具的性能和完好情况- 配置必要的检测仪器和设备四、悬挂式脚手架搭设1. 搭设顺序:- 从一端开始,逐层向上搭设- 每层搭设完成后,进行自检和互检2. 搭设要求:- 脚手架基础牢固,支撑稳定- 杆件连接紧密,扣件拧紧- 脚手架高度不超过5层- 脚手架宽度不小于1.2米- 安全防护设施齐全,符合规范要求3. 搭设注意事项:- 搭设过程中,严禁酒后作业- 严禁超负荷使用脚手架- 严禁在脚手架上堆放杂物- 严禁在脚手架上行走、跳跃五、悬挂式脚手架拆除1. 拆除顺序:- 从一端开始,逐层向下拆除- 每层拆除完成后,进行自检和互检2. 拆除要求:- 拆除过程中,严禁抛掷材料- 严禁在脚手架上作业- 严禁在拆除过程中穿越脚手架3. 拆除注意事项:- 拆除前,应将脚手架上的材料清理干净- 拆除过程中,应有人监护- 拆除后的材料应堆放整齐,便于运输六、安全技术措施1. 人员安全:- 施工人员必须佩戴安全帽、安全带等个人防护用品 - 严禁酒后作业- 严禁超负荷使用脚手架- 严禁在脚手架上行走、跳跃2. 材料安全:- 材料堆放整齐,不得超高、超宽- 材料运输过程中,应采取措施防止坠落- 材料拆除过程中,应防止材料抛掷3. 脚手架安全:- 脚手架基础牢固,支撑稳定- 杆件连接紧密,扣件拧紧- 脚手架高度不超过5层- 安全防护设施齐全,符合规范要求4. 环境安全:- 施工现场应保持整洁,防止污染- 施工现场应设置安全警示标志- 施工现场应配备消防设施七、施工进度计划1. 施工准备阶段:XX天2. 脚手架搭设阶段:XX天3. 脚手架拆除阶段:XX天4. 施工验收阶段:XX天八、施工验收1. 施工单位自检:在施工过程中,施工单位应定期进行自检,发现问题及时整改2. 监理单位验收:监理单位应按照施工图纸及规范要求,对悬挂式脚手架施工进行验收3. 政府部门验收:在施工完成后,政府部门应进行验收,合格后方可投入使用九、施工总结1. 施工单位应总结悬挂式脚手架施工过程中的经验教训2. 施工单位应总结安全技术措施的实施效果3. 施工单位应提出改进措施,提高施工质量和施工效率十、附则1. 本方案由XX建筑集团有限公司负责解释2. 本方案自发布之日起实施字数:2536字注:本方案仅供参考,具体施工方案应根据实际情况进行调整。
悬挑外架施工方案悬挑外架施工方案一、工程概况本次工程为某建筑项目的悬挑外架施工,主要施工内容为悬挑外墙装修。
悬挑外架施工范围包括立面装饰工程、外墙保温工程、镀锌板幕墙工程等。
二、施工方案1.施工组织(1)成立项目施工组,确定施工负责人,并技术人员组成技术部,具体负责施工方案制定和技术指导。
(2)制定详细的施工计划,安排施工人员、机械设备、材料运输等工作。
(3)制定安全施工规范,加强安全教育和培训,确保施工过程安全。
2.工程准备(1)检查悬挑外架各项设备,确保设备完好无损,进行必要的维修和保养。
(2)开展场地勘查,确定施工区域,清理施工现场,铺设防护网和脚手架。
(3)采购所需的施工材料和设备,确保施工过程所需的材料充足。
3.悬挑外架安装(1)按照设计图纸,搭建起悬挑外架主体结构。
根据施工实际情况,进行适当的调整和修正。
(2)根据悬挑外架施工图纸和安装要求,进行墙体材料的安装。
墙体装修包括外墙保温工程、立面装饰工程和镀锌板幕墙工程等。
(3)进行悬挑外架的质量检验和验收,确保施工质量符合相关要求。
4.施工安全(1)建立施工现场安全管理制度,明确责任划分,严格落实安全防护措施。
特别是在高空作业时,要做好防护措施,确保人员的安全。
(2)加强对施工人员的安全教育和培训,增强他们的安全意识和责任心。
同时,要定期进行安全检查,发现问题及时整改,确保施工过程中的安全。
(3)严格遵守相关的安全规范,使用合格的施工设备和工具。
对设备和工具进行定期维修和保养,确保其正常运行和安全使用。
三、总结通过本次悬挑外架施工,我们将严格按照施工方案进行各项工作,确保施工质量和施工进度。
同时,我们将加强施工安全管理,做好安全防护工作,确保施工过程中人员的安全。
我们相信,通过我们的努力,本次工程将顺利完成。
悬挑外脚手架专项施工方案一、悬挑外脚手架的组装过程:1.确定悬挑外脚手架的使用范围、高度、长度等参数,并根据实际情况设计组装方式和材料需求。
2.根据设计图纸,将所有脚手架杆件按照编号进行分类,放置在指定区域,方便组装时使用。
3.从地面开始组装,将脚手架立杆插入脚座中,并用螺栓和螺母固定。
4.按照设计的布置计划,将横杆、纵杆和斜撑等进行固定连接,确保连接牢固。
5.组装完成后,对悬挑外脚手架进行检查,确保各个连接点无松动、无缺陷,并在需要的位置加固支撑。
6.根据设计要求安装安全网、护栏等配件,确保悬挑外脚手架的使用安全。
二、悬挑外脚手架的安装过程:1.确保工地的地基平整牢固,无明显沉降或不稳定情况。
2.悬挑外脚手架的各组件应经过质检,确保产品质量合格。
3.在悬挑外脚手架的操作区域设置警示标志,并指定专人进行监护和操作。
4.悬挑外脚手架的安装应从下到上进行,确保每一节的安装牢固。
5.安装过程中应设立足够的临时支撑,以保证安装的稳定性。
6.安装完成后,进行试验和检查,确保悬挑外脚手架的安全使用。
三、悬挑外脚手架的使用过程:1.悬挑外脚手架使用期间,应指定专人进行操作和监护,严禁无关人员进入。
2.悬挑外脚手架使用时,必须遵循安全操作规程,不得擅自更改脚手架的结构和布置。
3.高空作业人员在使用时必须佩戴安全防护具,如安全帽、安全带等。
4.不得在悬挑外脚手架上堆放杂物,保持施工现场的整洁和有序。
5.定期对悬挑外脚手架进行检查和维护,对于出现的问题及时修复或更换。
四、悬挑外脚手架的拆除过程:1.拆除工作由专人进行,严禁拆除过程中无关人员进入。
2.拆除前,必须将悬挑外脚手架上的杂物清除,确保工作场地整洁。
3.拆除过程中,按照从上到下的顺序进行,确保拆除的安全和有序。
4.拆除过程中要注意控制好下方的落点,避免对施工人员和周围环境造成伤害。
5.拆除完成后,进行验收、清点,确保所有零部件完好无损。
悬挑外脚手架是一项高风险的工程施工操作,因此在实施前应制定详细的施工方案,确保施工的安全和顺利进行。

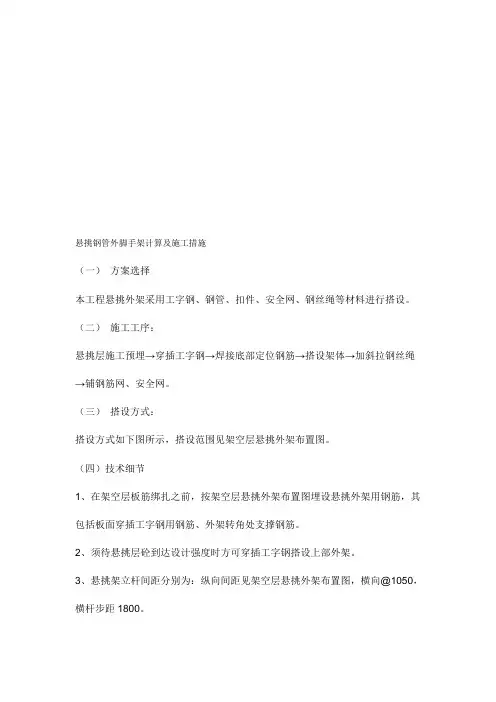

悬挑钢管外脚手架计算及施工措施(一)方案选择本工程悬挑外架采用工字钢、钢管、扣件、安全网、钢丝绳等材料进行搭设。
(二)施工工序:悬挑层施工预埋→穿插工字钢→焊接底部定位钢筋→搭设架体→加斜拉钢丝绳→铺钢筋网、安全网。
(三)搭设方式:搭设方式如下图所示,搭设范围见架空层悬挑外架布置图。
(四)技术细节1、在架空层板筋绑扎之前,按架空层悬挑外架布置图埋设悬挑外架用钢筋,其包括板面穿插工字钢用钢筋、外架转角处支撑钢筋。
2、须待悬挑层砼到达设计强度时方可穿插工字钢搭设上部外架。
3、悬挑架立杆间距分别为:纵向间距见架空层悬挑外架布置图,横向@1050,横杆步距1800。
4、为了保证外架立杆间距均匀,架身美观整洁。
外架起步架子制作成简易桁架,以便调整立杆间距并保证立杆荷载传递到工字钢上。
5、工字钢上每根立杆下双钢管并排,每一立杆均落在并排双钢管上,套在与钢管焊接旳钢筋支座上。
详细做法详见下图。
6、每层设连墙杆,连墙杆连接方式详见下图,连墙杆每隔6000左右设置一道。
7、转角处外架由于无法挑工字钢,则采用钢筋支撑,每隔二层卸载旳方式搭设,如下左图所示。
需用此种措施处理旳外架位置见架空层处架布置图:大横杆距工字钢面200mm开始搭设。
相邻步架旳大横杆应错开布置在立杆旳里铡和外侧。
立杆和大横杆必须用十字扣件扣紧,不得隔步设置或遗漏。
10、小横杆贴近立杆设置,搭于大横杆上。
在立杆之间可根据需要加设小横杆,但在任何状况下均不得拆除贴近立杆旳小横杆。
11、剪刀撑沿架高持续布置,斜杆与地面夹角为45ο~60ο,每6根立杆开始加设,剪刀撑旳斜杆除两端用旋转扣件与外架相连外,在其中间应增设2~4个扣结点。
12、每一悬挑段铺钢筋网板层数不得超过8层,作业层为两层。
13、立杆、大横杆旳接头位置如上右图所示,架设时应注意挑选钢管长度。
14、水平斜拉杆,设置在有连墙杆旳步架平面,人,以加强外架旳横向刚度。
15、悬挑架外围满挂安全网。
(五)安全防护应在安全人员和技术人员旳监督下由纯熟工人负责搭设;脚手架旳检查分验收检查、定期检查和尤其检查;使用中要严格控制架子上旳荷载,尽量使之均匀分布,以免局部超载或整体超载;使用时还尤其注意保持架子原有旳构造和状态,严禁任意拆卸构造杆件和连墙拉结及防护设施。
第1篇一、工程概况本项目为某高层住宅楼,建筑高度为100米,共28层,地下2层,地上26层。
建筑结构为钢筋混凝土框架剪力墙结构。
为确保施工安全和工程质量,特制定本悬挑式外脚手架施工方案。
二、施工依据1. 国家及地方有关建筑安全生产法规、规范和标准。
2. 工程设计文件及相关技术资料。
3. 施工单位的企业标准及操作规程。
三、施工范围1. 施工现场外脚手架的搭设、拆除及维护。
2. 施工现场临边防护及安全防护设施的搭设。
3. 施工现场临时用电、用水设施的搭设。
四、施工组织与管理1. 施工单位应成立脚手架施工领导小组,负责脚手架施工的组织、协调、监督和管理。
2. 施工单位应配备专业的脚手架搭设队伍,并对其进行专项培训,确保施工人员具备相应的技能和素质。
3. 施工单位应制定脚手架施工方案,并经相关部门审核批准后方可实施。
五、施工准备1. 材料准备:- 脚手架立杆、横杆、斜杆、剪刀撑等;- 脚手板、挡脚板、安全网等;- 连接件、扣件等;- 钢筋、模板等。
2. 工具准备:- 电钻、扳手、螺丝刀等;- 钢尺、水平尺等;- 安全带、安全帽等。
3. 施工现场准备:- 施工现场平整、坚实;- 施工用水、用电设施齐全;- 施工通道畅通;- 施工安全防护设施齐全。
六、施工工艺及流程1. 脚手架搭设流程:- 施工现场准备;- 搭设基础;- 搭设立杆;- 搭设横杆;- 搭设斜杆;- 搭设剪刀撑;- 搭设脚手板;- 搭设挡脚板;- 搭设安全网;- 搭设临边防护及安全防护设施; - 施工人员进入脚手架作业。
2. 脚手架拆除流程:- 施工人员撤离脚手架;- 拆除安全防护设施;- 拆除脚手板;- 拆除剪刀撑;- 拆除斜杆;- 拆除横杆;- 拆除立杆;- 拆除基础。
七、施工质量控制1. 材料质量控制:- 材料进场前应进行验收,确保材料质量符合要求;- 材料堆放整齐,标识清晰。
2. 施工过程质量控制:- 施工人员应严格按照施工方案进行施工;- 施工过程中应定期进行检查,确保脚手架搭设质量符合要求; - 施工完成后应进行验收,确保脚手架搭设质量合格。
工程悬挑外架脚手架施工方案一、前期准备工作1.确定施工计划:根据工程要求和进度安排,确定施工阶段和时间节点,并编制详细的施工计划。
2.制定施工方案:根据项目要求和实际情况,制定悬挑外架脚手架的施工方案,并进行技术交底。
3.准备材料和设备:根据施工方案,准备所需的脚手架材料和设备,包括悬挑支架、钢管、连接件等。
4.组织培训和安全教育:组织施工人员进行相关培训,了解悬挑外架脚手架的施工技术和安全操作要求,并进行安全教育。
二、悬挑外架脚手架搭设1.确定搭设地点:根据工程要求和现场条件,确定悬挑外架脚手架的搭设地点和高度。
2.勘测测量:对悬挑外架脚手架的搭设地点进行勘测测量,确定悬挑支架的位置和数量。
3.搭设基础:根据悬挑外架脚手架的要求,进行基础施工,包括打桩、灌注混凝土等,确保悬挑支架的稳定性和安全性。
4.搭设主体:根据悬挑外架脚手架的搭设要求,按照设计图纸进行主体搭设,包括架体、钢管及连接件等。
5.连接和固定:将悬挑支架和主体架体进行连接、固定,确保悬挑外架脚手架的稳定性和承载力。
6.安全检查:对悬挑外架脚手架进行安全检查,确保各个节点连接牢固、材料合格。
三、悬挑外架脚手架使用1.安全防护:在悬挑外架脚手架上设置安全防护措施,包括脚手板、安全网、警示标志等,保证施工人员的安全。
2.使用限制:对悬挑外架脚手架的使用进行严格限制,禁止超载、过度振动等现象,确保施工安全。
3.定期检查:定期对悬挑外架脚手架进行检查,发现问题及时处理,确保脚手架的正常使用。
4.施工结束后拆除:在施工结束后,按照规范要求和安全操作流程,进行悬挑外架脚手架的拆除工作。
四、安全管理1.设立专人负责:设立专人负责悬挑外架脚手架的施工管理,包括施工计划、材料采购、施工进度等。
2.安全监督:对悬挑外架脚手架施工过程进行安全监督,及时发现和处理存在的问题。
3.安全培训:对施工人员进行安全培训,提高他们的安全意识和操作技能。
4.安全检查:对悬挑外架脚手架进行定期检查,以确保其安全可靠。
悬挑外架的施工方案悬挑外架施工方案一、项目概述本悬挑外架工程为在建筑物外立面进行悬挑外挑支撑搭设的架子,用于便于外立面装饰材料的安装及施工人员操作。
本方案旨在确保施工安全、提高工作效率。
二、施工准备1. 确定施工地点和需求,确定悬挑外架材料的种类和数量。
2. 编制施工图纸,并按照图纸要求进行材料准备。
3. 确定施工时间计划,并通知相关人员和单位。
三、悬挑外架搭设1. 根据施工现场实际情况,确定悬挑外挑架的搭设位置和高度。
2. 选用合适的悬挑架支架与主体建筑进行固定。
根据悬挑架的高度、负荷和施工要求,选择合适的固定方法,如扣件固定、弹性固定等。
3. 搭设悬挑架钢管、钢板、脚手板等基础骨架,按照悬挑外架图纸要求进行布置和焊接,确保结构牢固、稳定。
4. 安装悬挑架脚手板,根据施工高度和工人数量确定脚手板的搭设位置和数量,并进行固定,确保工人操作平稳安全。
5. 安装吊篮。
根据施工现场需要,确定吊篮的数量和尺寸,进行安装和调整,确保吊篮平稳和安全。
四、施工安全措施1. 建立安全制度和责任追究制度,确保施工人员严格按照操作规程进行作业。
2. 进行安全培训,对施工人员进行安全教育,提高安全意识。
3. 确保悬挑外架的选择、设计和施工符合相关规范和标准。
4. 配备必要的安全设施,如防护网、安全带等,并进行合理布置和调整。
5. 定期检查悬挑外架的各个部位,及时处理和修复存在的安全隐患。
五、施工管理1. 组织施工人员,确保施工按照施工方案进行,按时完成任务。
2. 加强与建设单位及相关单位的沟通协调,提前解决好施工中可能出现的问题和难题。
3. 做好施工记录和资料整理,以备后期维护和审查使用。
4. 定期进行工程质量检查,确保悬挑外架施工合格。
六、总结通过本施工方案的实施,可以确保悬挑外架工程安全、高效地进行。
同时也提醒施工方要严格按照安全规范进行操作,确保工人的人身安全。
悬挑外脚手架专项施工方案一、施工前准备1.组建工作组:根据实际需要,组建悬挑外脚手架施工工作组,明确每个成员的职责和任务。
2.组织培训:对参与悬挑外脚手架施工的工作人员进行必要的安全培训,包括悬挑外脚手架的搭设、使用、拆除等方面的知识和技能。
3.购买材料:根据施工计划,购买悬挑外脚手架所需的材料和设备,确保施工材料的质量和数量满足需要。
4.制定施工方案:根据项目要求和现场实际情况,制定详细的悬挑外脚手架施工方案,包括搭设、加固、使用和拆除的步骤、方法和注意事项等。
二、搭设悬挑外脚手架1.安全检查:在搭设悬挑外脚手架之前,要对施工现场进行全面的安全检查,确保施工环境安全,没有隐患。
2.建立基础:根据设计要求,在施工现场建立稳固的基础,确保悬挑外脚手架的安全性和稳定性。
3.安装立杆:根据设计方案,安装主立杆,确保立杆的垂直度和稳定性,并固定好。
4.安装横杆和纵杆:在主立杆之间安装横杆和纵杆,根据设计要求进行布置和固定。
5.安装工作台:在悬挑外脚手架上安装工作台,确保工作台的牢固和平稳,能够承受工作人员和工作物重量的要求。
三、悬挑外脚手架加固1.固定悬挑杆:根据设计要求,在悬挑外脚手架上适当的位置安装悬挑杆,确保其稳固和承重能力。
2.加装横杆:在悬挑外脚手架的上部加装横杆,以增加其整体的稳定性和强度。
3.安装安全设施:在悬挑外脚手架的边缘安装护栏和安全网,以确保工作人员的安全。
四、使用悬挑外脚手架1.分配工作任务:根据施工计划和工作需要,给予每个工作人员明确的工作任务,并确保他们了解和掌握相关的安全技术要求。
2.定期检查:定期检查悬挑外脚手架的稳固性和安全性,及时发现并排除设备的故障和隐患。
3.安全防护:工作人员在使用悬挑外脚手架时,必须严格按照安全规程进行操作,佩戴必要的个人防护装备。
五、拆除悬挑外脚手架1.组织人员:根据需要,组织专业人员进行悬挑外脚手架的拆除工作,并确保他们具备必要的技术知识和经验。
悬挑式外脚手架专项施工方案一、工程概况本专项施工方案旨在对悬挑式外脚手架的组装、拆卸、使用及施工过程中的安全措施进行详细规定,以确保施工过程中人员的安全。
二、施工准备1.人员及材料准备:本次施工需要组织专业悬挑式外脚手架施工队伍,队伍包括悬挑式外脚手架组装人员、安全员、负责悬挑梁吊装的工人等。
2.工具及设备准备:组装悬挑式外脚手架需要准备金属支架、螺栓、立杆、横杆、纵杆等构件。
同时需要准备对应的连接器具、打击工具、悬挑梁吊装设备、安全绳等工具及设备。
三、施工方案1.施工前的准备工作:(1)确保施工现场的安全,清理施工围挡内的杂物,清扫施工区域。
(2)组装工作台,工作台的高度应适应悬挑式外脚手架的搭设高度,并采取防滑措施。
(3)检查所有所需材料及工具设备,确保其完好无损,并在使用过程中做好预防措施。
2.搭设悬挑式外脚手架:(1)基础搭设:根据建筑物的结构要求,在墙体上进行固定,使用螺栓和连接器具将立杆固定在墙体上。
(2)悬挑梁吊装:使用专业的悬挑梁吊装设备将悬挑梁安装到立杆上,并进行固定,确保悬挑梁与立杆之间的连接牢固可靠。
(3)横向连接:同时安装一根横杆和纵杆连接两边的立杆,确保悬挑式外脚手架的稳定性和平衡性。
并在每层设置锁定装置,防止悬挑式外脚手架产生侧倾。
(4)板材安装:在横纵杆上安装所需的板材,板材与连接件的连接要结实牢固。
3.施工安全措施:(1)施工人员必须佩戴安全帽、安全绳等个人防护用品,严禁穿拖鞋或高跟鞋上悬挑式外脚手架。
(2)施工人员必须在通道上行走,不得随意跨越扶手或板材。
(3)施工过程中应遵循从下到上、从内到外的原则,严禁在施工过程中从外侧跨越扶手等危险动作。
(4)施工人员上下悬挑式外脚手架时,必须利用安全绳等设备进行固定,确保上下安全。
四、施工结束及拆除施工结束后,需对悬挑式外脚手架进行拆卸工作,拆卸时需按照从外到内、从上到下的顺序逐级进行。
在拆卸的同时,应注意防止各部件坠落,采取安全措施保护下方人员的安全。
悬挑式外脚手架施工方案一、施工前准备工作1.研究并制定详细的施工方案,包括脚手架的悬挑尺寸、悬挑承重等技术参数。
2.根据施工方案,制定施工进度计划,并安排好施工队伍和设备的调配。
3.安全是施工的首要任务,要严格按照相关法规要求,在施工现场设置安全警示标志,并配备必要的安全设备。
二、施工人员培训和技术交底1.施工前,对参与悬挑式外脚手架施工的人员进行专业培训,包括悬挑式外脚手架的搭建、拆除及使用等方面的知识,提高施工人员的操作技能。
2.进行技术交底,详细讲解悬挑式外脚手架的施工方案和安全注意事项,并进行实操演练,确保施工人员掌握正确的操作方法。
三、悬挑式外脚手架搭建1.按照施工方案,使用合适的材料和设备,组织施工人员进行悬挑式外脚手架的搭建。
搭建过程中要确保材料的质量和安全规范。
2.首先,在建筑物上方的高处设置悬挑式外脚手架的主梁,并通过悬挑杆固定住。
根据需要,可以设置多个主梁来支撑悬挑式外脚手架的承重。
3.在主梁下方设置横梁,横梁与主梁之间的间距根据需要进行调整,以确保悬挑式外脚手架的稳定性。
4.在横梁上设置纵梁,并通过调节杆使其与主梁保持平行。
5.在纵梁上安装脚手架板,形成一个平整的工作平台。
脚手架板要牢固地固定在纵梁上,确保承重能力。
6.对悬挑式外脚手架的搭建进行检查和验收,确保其符合安全标准和质量要求。
四、悬挑式外脚手架使用和拆除1.悬挑式外脚手架搭建完成后,要进行试载,测试悬挑式外脚手架的承重性能和稳定性。
2.施工人员在使用悬挑式外脚手架时,要正确佩戴安全防护装备,严禁超负荷使用和乱堆物品。
3.悬挑式外脚手架使用完毕后,要进行及时的清理和检查,确保脚手架上无杂物和安全隐患。
4.拆除悬挑式外脚手架时,要按照逆序进行拆除,注意安全,以免对周边环境和人员造成伤害。
5.拆除完毕后,要对脚手架材料进行检查和整理,保证材料的完好性,以备下次使用。
在悬挑式外脚手架的施工过程中,要始终牢记安全第一的原则。
一、编制依据1. 《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2. 《建筑结构荷载规范》(GB50009-2012)3. 《建筑施工安全生产管理条例》(GB50345-2010)4. 《建筑施工高处作业安全技术规范》(JGJ80-2016)5. 《建筑施工模板安全技术规范》(JGJ162-2008)6. 相关设计图纸和施工组织设计二、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路3. 工程规模:总建筑面积约XX万平方米,建筑层数XX层,建筑高度XX米。
4. 结构形式:框架-剪力墙结构。
三、悬挑外架设计1. 悬挑外架采用落地式双排脚手架与型钢悬挑脚手架相结合的方式。
2. 悬挑外架搭设高度为XX米,搭设范围包括主体结构、裙房、地下室等。
3. 悬挑外架搭设采用满堂脚手架,立杆纵距为XX米,横距为XX米,步距为XX米。
4. 悬挑外架立杆离墙间距为XX米,悬挑钢梁选型为XX号工字钢。
5. 悬挑外架脚手板采用XX材质,并设置防滑措施。
四、施工准备1. 施工人员:组织具备相关资质的施工人员进行悬挑外架搭设与拆除作业。
2. 施工材料:按照设计要求准备各类脚手架材料,如钢管、扣件、脚手板等。
3. 施工设备:准备必要的起重设备、电动工具等。
4. 施工方案:编制详细的悬挑外架专项施工方案,明确施工流程、技术要求、安全措施等。
五、施工部署1. 施工进度:按照施工组织设计的要求,合理安排悬挑外架搭设与拆除进度。
2. 施工方法:采用分段、分层、分区的施工方法,确保施工质量与安全。
3. 施工质量控制:严格按照设计要求和质量标准进行施工,确保悬挑外架质量。
4. 施工安全:加强施工现场安全管理,严格执行各项安全操作规程,确保施工人员生命财产安全。
六、悬挑外架搭设与拆除1. 搭设过程:(1)基础处理:对搭设区域进行平整、夯实,确保基础稳固。
(2)立杆搭设:按照设计要求,进行立杆搭设,确保立杆垂直、牢固。
目录一、工程概况 (2)二、编制依据 (2)三、搭设方案及材料要求 (3)3.1、搭设方案 (3)3.1.1、简介 (3)3.1.2、支模架搭设参数 (3)3.1.3、具体搭设方法 (4)3.1.4、支模架架体及模板选用 (4)3.1.5、支模架剪刀撑的布置 (4)3.1.6、斜撑的安装 (4)3.2、材料要求 (4)四、支模架架体搭设 (6)4.1、施工准备 (6)4.2、搭设流程 (7)4.3、架体搭设 (7)五、架体拆除 (8)六、支模架体检查验收: (9)七、支模架监测 (10)八、架体使用及管理要求: (10)九、安全措施: (11)十、重大危险源辨识和应急预案 (11)10.1、重大危险源辨识 (11)10.2、应急预案 (13)十一、计算书 (16)11.1、10#连廊部位(悬挑2040mm) (16)11.1.1、支模架体系计算书 (16)11.1.2悬挑架主梁验算计算书 (25)11.2、其他楼号悬挑外廊计算书(悬挑1380mmm) (34)11.3、局部大悬挑部位计算书(悬挑3580mmm) (44)十二、附图12.1、1#、2#、3#、8#楼悬挑混凝土结构支模架平面布置图12.2、9#、12#楼悬挑混凝土结构支模架平面布置图12.3、4#、7#楼悬挑混凝土结构支模架平面布置图12.4、10#楼悬挑混凝土结构支模架平面布置图12.5、11#楼悬挑混凝土结构支模架平面布置图12.6、悬挑支模架剖面图112.7、悬挑支模架剖面图212.8、悬挑支模架剖面图312.9、相关的结构平面图,建筑剖面图悬挑外廊支模架搭设方案一、工程概况建设单位:宁波市鄞州区石碶街道新村建设办公室设计单位:浙江高专建筑设计研究院有限公司监理单位:宁波市斯正项目管理咨询有限公司施工单位:浙江万华建设有限公司本项目位于宁波市鄞州区石碶街道建庄村,东侧为西零路、南侧为鄞州大道、西侧为建庄5号地块空地、北侧为河流,交通较为便利。
目录一、工程概况 (2)二、编制依据 (2)三、搭设方案及材料要求 (3)3.1、搭设方案 (3)3.1.1、简介 (3)3.1.2、支模架搭设参数 (3)3.1.3、具体搭设方法 (4)3.1.4、支模架架体及模板选用 (4)3.1.5、支模架剪刀撑的布置 (4)3.1.6、斜撑的安装 (4)3.2、材料要求 (4)四、支模架架体搭设 (6)4.1、施工准备 (6)4.2、搭设流程 (7)4.3、架体搭设 (7)五、架体拆除 (8)六、支模架体检查验收: (9)七、支模架监测 (10)八、架体使用及管理要求: (10)九、安全措施: (11)十、重大危险源辨识和应急预案 (11)10.1、重大危险源辨识 (11)10.2、应急预案 (13)十一、计算书 (16)11.1、10#连廊部位(悬挑2040mm) (16)11.1.1、支模架体系计算书 (16)11.1.2悬挑架主梁验算计算书 (25)11.2、其他楼号悬挑外廊计算书(悬挑1380mmm) (34)11.3、局部大悬挑部位计算书(悬挑3580mmm) (44)十二、附图12.1、1#、2#、3#、8#楼悬挑混凝土结构支模架平面布置图12.2、9#、12#楼悬挑混凝土结构支模架平面布置图12.3、4#、7#楼悬挑混凝土结构支模架平面布置图12.4、10#楼悬挑混凝土结构支模架平面布置图12.5、11#楼悬挑混凝土结构支模架平面布置图12.6、悬挑支模架剖面图112.7、悬挑支模架剖面图212.8、悬挑支模架剖面图312.9、相关的结构平面图,建筑剖面图悬挑外廊支模架搭设方案一、工程概况建设单位:宁波市鄞州区石碶街道新村建设办公室设计单位:浙江高专建筑设计研究院有限公司监理单位:宁波市斯正项目管理咨询有限公司施工单位:浙江万华建设有限公司本项目位于宁波市鄞州区石碶街道建庄村,东侧为西零路、南侧为鄞州大道、西侧为建庄5号地块空地、北侧为河流,交通较为便利。
本项目共有12幢单体、1#、2#公变及地下室组成,其中5#、6#楼为11层框架剪力墙结构,1#、2#公变为一层框架结构,地下室为一层框架剪力墙结构,其余单体为14层框架剪力墙结构。
本工程总用地面积38815平方米;总建筑面积98972.94平方米,其中地下建筑面积约21940平方米。
该工程的1#~4#楼、7#~12#楼在12层梁板(结构面标高30.76m)北侧部位设有向外悬挑的现浇连廊,连廊部位支模架无法搭设。
从基础顶板板面或回填土面开始搭设都不合适,不仅工料浪费严重,亦影响工期,高度高、稳定性较差,架体变形难于控制,故对上述部位设置悬挑钢梁用于梁板支模施工,即“工字钢悬挑做主梁,槽钢做联梁再搭设支模架,且角铁斜撑卸荷”的方式。
其中10#连廊外挑2.04米,局部最大悬挑3.58米;1#、2#、3#、8#楼连廊外挑1.36米,4#、7#、9#、11#、12#外挑连廊外挑1.38米。
二、编制依据2.1、《建筑施工安全检查标准》JGJ59-2011;2.2、《建筑结构荷载规范》GB50009-2001;2.3、《建筑施工模板安全技术规范》JGJ162-2008;2.4、《建筑施工高处作业安全技术规范》JGJ80-91;2.5、《混凝土结构工程施工质量验收规范》GB50204-2002(2011版);2.6、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011;2.7、《混凝土结构设计规范》(GB50010-2010);2.8、《混凝土后锚固技术规程》(JGJ145-2004);2.9、《建筑施工计算手册》江正荣著中国建筑工业出版社。
2.10、石碶街道建庄4号安置地块施工图;2.11、国家及浙江省的有关规范、规程和标准;2.12、公司ISO9001、ISO14001与OHSAS18001综合体系标准、公司土建工程施工工艺标准,《环境/安全管理手册》和《环境/安全管理体系程序文件》;三、搭设方案及材料要求3.1、搭设方案3.1.1、简介本架体分为支模架和基础斜撑两部分:1、支模架:在11层结构楼面上埋设直径16的圆钢压环,放置16#工字钢挑梁,16#工字钢挑梁间距为1.50m左右,在16#工字钢上垂直设置10#槽钢连梁,槽钢间距根据支模架立杆间距调整,详见附图。
在工字钢和槽钢组成的挑梁上搭设支模架立杆。
2、斜撑为1道斜撑杆,是支撑支模架工字钢梁的支撑件,与其上部的工字钢梁焊接连接,为支模架体创造搭设平台,工字钢挑梁下采用10#槽钢斜撑。
各楼搭设具体平面示意详见附图:3.1.2、支模架搭设参数1、在11层结构楼面处,每根工字钢位置埋设3只Φ16的U型压环,根据各楼悬挑尺寸分别布置6.0m和4m长的16#工字钢挑梁,悬挑和内锚尺寸比例为1:1.25,挑梁间距均为1500mm左右,然后在工字钢挑梁上设置10#槽钢连梁,连梁上直接搭设支模架立杆,支模架立杆间排距均为750mm,步距为1800mm。
斜撑采用10#槽钢,支撑点部位详悬挑架剖面图,下部与结构楼面的预埋铁或后植筋钢筋焊接连接,详附图2、压环设置,压环采用Φ16圆钢,共设置3道,第三道为定位压环,在离建筑物外包100mm~150处设置;第一道、第二道为受力压环(其中第二道为备用压环),第一道压环距工字钢末端200mm处设置,第一道距第二道300mm设置,当第一道受力压环破坏后(预埋不当、受外力破坏等),第二道受力压环受力作业。
3.1.3、具体搭设方法在11层结构楼面处开始埋设压环,布置4米或6m的16#工字钢悬挑梁,挑梁间距为1500mm,然后在工字钢挑梁上安装10#槽钢连梁,再在槽钢连梁上搭设支模架立杆。
板底、梁底木方采用50×70mm,间距300mm之内。
槽钢连梁上直接焊接Φ16的钢筋头固定件,钢筋头250mm长,支模架立杆插在固定件上,从而与支模架架体立杆连为一体,为确保槽钢稳定在每根钢管立杆下的槽钢槽内竖向焊接Φ16的钢筋头。
3.1.4、支模架架体及模板选用支模架架体采用Φ48×3.5的钢管扣件式脚手架;方木规格选用50mm×70mm;挑梁选用3种长度为4m和6m的国标16#工字钢;压环为Φ16圆钢;斜撑采用10#槽钢;连梁采用10#槽钢;立杆固定件采用Φ16的钢筋头;3.1.5、支模架剪刀撑的布置1、纵横向剪刀撑沿支模架体外排立杆的四周满设竖向剪刀撑;中间每间隔4m左右设置一道横向剪刀撑。
2、水平剪刀撑:在支模架底部、顶部各设置一道水平剪刀撑。
3.1.6、斜撑的安装斜撑为1道10#槽钢斜撑杆,是支撑支模架工字钢梁的支撑件,与其上部的工字钢梁焊接连接,为支模架体创造搭设平台。
为保证架体整体稳定,且控制槽钢细长比,宜在斜撑中间设置1道通长槽钢。
3.2、材料要求1、16#工字钢挑梁、10#槽钢、:材质及物理性能符合国家要求标准,并附有材质证及物理性能合格证。
2、钢管:⑴、选用Φ48×3.5,强度等级Q235-A的焊接钢管,材质符合现行国标«碳素结构钢»(GB/T700)中Q235-A级钢标准,钢管表面平直光滑,无裂纹、分层、压痕、划道和硬弯,钢管上严禁打孔。
新用钢管要有材质检验合格证。
⑵、立杆、大横杆和斜杆的最大长度为6.0m,小横杆长度1.5m。
每根钢管的最大质量不应大于25㎏。
⑶、钢管外径、壁厚偏差不大于0.5㎜;表面锈蚀深度≤0.5㎜;两端面相切斜偏差不大于2°、且不大于1.7㎜。
⑷、弯曲度要求:端部弯曲长度L≤1.5m,弯曲度≤5㎜。
立杆钢管管: 3m<L≤4m:弯曲度≤12㎜;4m<L≤6.0m:弯曲度≤20㎜。
水平杆斜杆弯曲:L≤6.0m, 弯曲度≤30㎜。
⑸、钢管必须涂有防锈漆。
3、扣件:⑴、采用可锻铸铁扣件,材质符合现行国标«钢管脚手架扣件»(GB15831)规定;不得有裂纹、气孔;不宜有缩松、砂眼、浇冒口残余披缝;毛刺、氧化皮等清除干净。
⑵、螺栓拧紧力矩达65N/m时,扣件不得发生破坏。
⑶、新扣件具有生产许可证,质量检测单位的测试报告和产品质量合格证。
当对扣件质量有怀疑时,应按国标«钢管脚手架扣件»(GB15831)的规定抽样检测。
⑷、旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。
⑸、扣件与钢管的贴合面必须严格整形,应保证与钢管扣紧时接触良好,当扣件夹紧钢管时,开口处的最小距离应不小于5mm。
⑹、扣件活动部位应能灵活转动,旋转扣件的两旋转面间隙应小于1mm。
⑺、扣件表面应进行防锈处理。
4、钢管及扣件报废标准:钢管弯曲、压扁、有裂纹或严重锈蚀;扣件有脆裂、变形、滑扣应报废和禁止使用。
5、立杆、纵横向水平杆、用黄色油漆涂刷;扣件刷暗红色;剪刀撑、护身栏杆用黑黄双色油漆分段间隔涂刷,间距300mm一段。
4、可调托撑:可调托撑丝杆与螺母捏合长度不得少于4-5扣,托撑板厚度不小于5mm,插入立杆内的长度不得小于150mm。
四、支模架架体搭设4.1、施工准备1、技术准备:⑴、熟悉图纸,根据结构状况进行模板支撑架设计,确保支架强度、刚度及稳定性。
⑵支撑架体搭设平面图、立面图。
2、施工准备:⑴、根据审核后的施工方案和架体施工图,按需用量准备合格的材料。
⑵、明确技术要求和质量标准、对操作工人进行安全、技术交底和岗前培训。
⑶、清理支架搭设场地。
3、人员准备:根据岗位配备管理人员,根据施工方案配备施工班组。
架子工必须持有效的特种作业人员操作证上岗作业。
必须戴好安全帽、系安全带,严禁穿塑料底鞋,皮鞋等硬底易滑鞋登高作业。
操作工具及小零件要放在工具袋内,扎紧衣袖口,领口以及裤腿口,以防钩挂发生危险。
4.2、搭设流程4.3、架体搭设1、搭设流程:本架体分为基础斜撑和支模架两部分:基础斜撑为支撑支模架工字钢梁的支撑架体,是为其上部的工字钢梁和支模架体创造搭设平台;支模架为钢管模板支架。
架体搭设中挑梁安装及斜撑为重点及难点,整体搭设流程如下:安装16#工字钢挑梁→按1:1比例对斜撑杆放样→确定斜杆长度及倾角→斜撑杆截角→焊接斜撑杆端分别与10层预埋铁或植筋钢筋连接→安装工字钢挑梁上的10#槽钢连梁→焊接Φ16钢筋头→搭设支模架。
2、搭设要点:⑴、斜撑槽钢搭设以1:1比例放样确定斜杆长度及倾角,然后截角,保证架体杆件及搭设尺寸的准确,从而保证基础架传力的合理性及稳定性。
⑵、斜撑杆安装过程中扶住槽钢,配合下部作业人员焊接安装。
以保证斜撑杆安装的安全。
⑶、在10#槽钢连系梁上焊接上部立杆钢管定位筋,使10#槽钢连系梁和上部的支模架架体立杆连接牢固。
同时在斜撑杆顶端位置与16#工字钢挑梁焊接,使斜撑杆牢固连接。
3、构造措施及要求⑴、支模架搭设前必须按设计的立杆平面布置图在挑梁上弹线,以确保立杆间距符合设计要求。
