通信工程施工要求规范一、前言通信工程施工是指在规定的工程质量、进度和安全条件下,按照设计文件和有关技术标准规范要求,对通信基础设施进行安装、调试和验收的过程。
为保证通信工程施工质量和安全,保障通信设备的正常运行,特制定本规范。
二、通信工程施工要求1. 施工前的准备工作(1)施工单位应在施工前进行详细的调查研究,了解工程地貌、建筑结构、管线敷设等情况,确保施工过程中不会对周边环境造成影响。
(2)施工单位应编制详细的施工方案,包括施工步骤、安全措施、质量要求等内容,并提前向相关部门报备。
2. 施工人员素质要求(1)施工人员必须具备相关的专业证书和技能,按照规范要求进行培训,严格遵守安全操作规程。
(2)施工人员必须穿着符合安全规范的工作服和安全防护用具,配备必要的施工工具,并严格按照使用说明进行操作。
3. 施工现场管理(1)施工现场必须设立明显的安全警示标志,确保施工人员和周边群众的安全。
(2)施工现场应根据实际情况合理设置通行道路和安全防护区域,确保施工人员和设备的安全。
(3)施工现场应设置专人负责安全管理,及时发现并解决施工现场的安全隐患。
4. 施工质量要求(1)施工单位必须严格按照设计文件和相关技术标准进行施工,确保施工质量符合要求。
(2)施工过程中必须严格按照质量检查程序进行检查和验收,发现问题及时整改。
(3)施工单位必须保证施工现场的整洁和有序,不得在施工现场乱堆放材料和工具。
5. 施工安全要求(1)施工单位必须组织施工人员进行安全教育和培训,确保施工过程中绝对安全。
(2)施工过程中必须严格执行各项安全操作规程,确保施工人员和设备的安全。
(3)施工单位必须设立安全预案,应对可能出现的突发事件进行预防和处理。
6. 施工进度控制(1)施工单位必须制定详细的施工计划,合理安排施工进度,确保项目按时完成。
(2)施工单位必须在施工过程中及时更新施工进度,并及时向相关部门报备。
7. 施工验收要求(1)施工单位必须按照设计文件和相关技术标准要求对施工成果进行验收,确保施工质量符合要求。
通信线路工程施工规范施工单位须严格按照国家、工信部(或原信息产业部或原邮电部)、广电总局颁布的施工规范、规程及安全操作规程、设计文件要求的内容和安徽广电信息网络股份有限公司的有关规定进行施工。

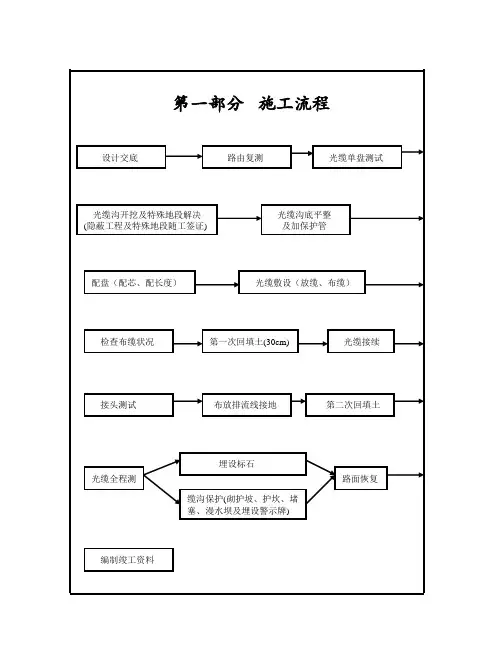

1光缆线路敷设安装1.1施工复测(1)光缆敷设前应按本设计的施工图进行路由复测,标出光缆的具体敷设位置,并丈量出各中继段路由的准确长度。
复测中,对于因外界条件变化而影响光缆安全的局部地段,可进行适当调整和修改。
(2)本工程线路测量以中继段为单位,测量桩号从光缆线路A 端向B端编写。
1.2光缆配盘(1)光缆敷设前应进行合理的配盘,配盘应根据光缆盘长和路由情况考虑,应尽量做到不浪费光缆和减少接头,使光缆接头数量最少,余出光缆最短,应尽量避免短段光缆,短端光缆长度一设计图纸为准。
(2)光缆类型与使用地段应与设计相符。
1.3光缆布放端别本工程机房为A端,光接点为B端。
1.4光缆布放要求光缆布放的过程中及安装后,其所受张力、侧压力、曲率半径等不得超过单盘光缆主要技术性能的要求。
1.5布放光缆最小曲率半径要求光缆敷设安装的最小曲率半径应按表-4的规定执行,其中D为光缆外径。
2光纤及光缆接续2.1光缆接续使用专用光缆接头盒,按照供货方提供的安装手册或说明书进行封装。
光缆接续前,认真检查接头盒附件种类及数量是否齐全,质量是否符合要求。
光缆加强芯在接头盒内有可靠的机械连接,电气绝缘良好。
2.2光缆重叠及预留布放光缆重叠及预留长度见表5o2.3光纤接续采用熔接法,并按相同线序对接,不得接错。
中继段内同一条光纤接头损耗的平均值不得大于O.08dB∕个。
在接头盒内,每侧光缆的余留光纤和余留带松套管光纤各不小于0.8m o如有余留光纤需有醒目的编号,按#1〜#12、#13-#24、#25~#36、#37~#48、#49~#60、#61~#72、#73~#84、#85~#96顺序盘放在自下而上编号的相应容纤盘内。
光纤接头嵌入容纤盘上的槽内,并固定牢靠。

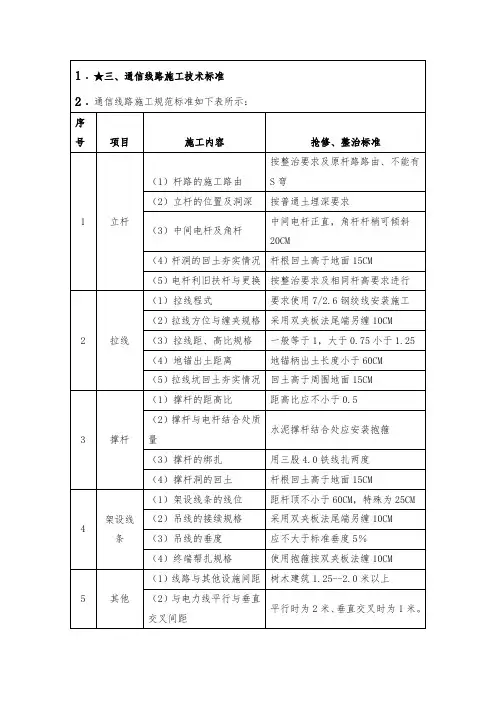

通信线路工程施工技术规范通信线路工程施工技术规范一、施工测量1.各施工班组进场后,根据初步设计为依据的前提下,以安全、稳固,便于维护,便于施工、减少投资等综合因素考虑选择路由,进行测量,测量时杆距为45-55米,无其他特殊情况不得小于45米、大于55米;2.杆路跨越公路、铁路、河流两侧不能设角杆;3.杆路跨越村路、县道应距公路路界5米外立杆,省道应距公路路界10米外立杆,测量时注意与原杆路保持倒杆距离;4.测量时杆距为70-100米两端做终端拉线,100-120米两端做三方拉(加辅助线),120米以上两端做门形杆(8米电杆)。
二、打洞、立杆、挖沟1.立杆,附注洞深:7米杆综合土1.5米,软石1.4米,坚石1.2米;8米杆综合土1.6米,软石1.5米,坚石1.3米;9米杆综合土1.7米,软石1.6米,坚石1.4米;10米杆综合土1.8米,软石1.7米,坚石1.5米;2.杆洞土质如为坚石,洞深1.2米,另做石护墩保护;3.立杆应做好相关安全工作;4.立杆人员8-10人;5.准备好立杆工具;6.必须开好马槽、清理杆洞;7.杆路不得有眉毛弯、S弯、梅花桩,杆根偏差不可以大于5厘米;8.角杆杆根必须内移15厘米,杆稍向外偏移25度;9.与高压线交越时,两端杆子在立杆前应先做好穿心地气线;10.杆稍顶是空洞的,必须先用水泥浆堵好;11.跨公路等特殊情况根据地形实际情况配杆。
三、吊线布放、拉线规格及程式1.布放吊线时应用千斤顶或转盘布放,严禁打圈及死结;2.与电力交越时,施工前应先做好防护措施;3.吊线离地面高度不得低于3.5米,过公路不得低于5.5米,过铁路不得低于7.5米;4.双方拉每隔8档一个,四方拉每隔32档一个,如遇到角杆时需前后移动2根电杆,遇到特殊情况时可前后移动;5.拉线位置要打在角平分线上,角拉、双方拉、四方拉必须做拉线地气;6.角深在7米以下装7/2.6拉线一条,7米以上装7/2.6拉线两条。

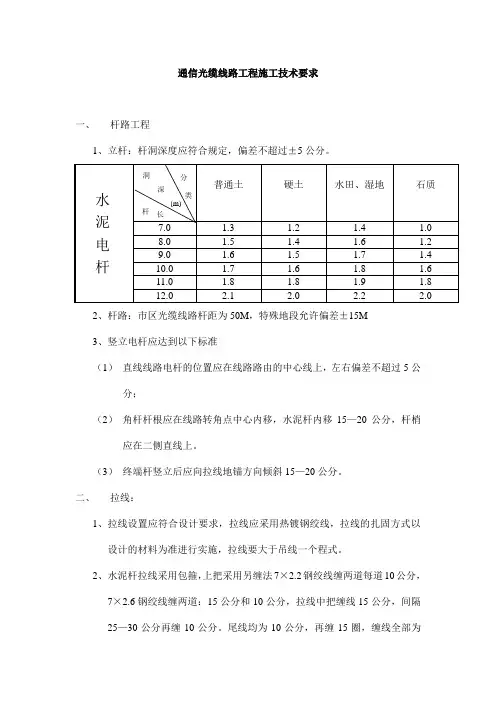

通信光缆线路工程施工技术要求一、杆路工程1、立杆:杆洞深度应符合规定,偏差不超过±5公分。
2、杆路:市区光缆线路杆距为50M,特殊地段允许偏差±15M3、竖立电杆应达到以下标准(1)直线线路电杆的位置应在线路路由的中心线上,左右偏差不超过5公分;(2)角杆杆根应在线路转角点中心内移,水泥杆内移15—20公分,杆梢应在二侧直线上。
(3)终端杆竖立后应向拉线地锚方向倾斜15—20公分。
二、拉线:1、拉线设置应符合设计要求,拉线应采用热镀钢绞线,拉线的扎固方式以设计的材料为准进行实施,拉线要大于吊线一个程式。
2、水泥杆拉线采用包箍,上把采用另缠法7×2.2钢绞线缠两道每道10公分,7×2.6钢绞线缠两道:15公分和10公分,拉线中把缠线15公分,间隔25—30公分再缠10公分。
尾线均为10公分,再缠15圈,缠线全部为3.0热镀锌钢线。
3、拉线抱箍水泥杆顶0.5M,拉距与拉高为1:1,(地锚柄出土到杆)拉线地锚柄为2.1×¢16埋深1.6M,出土长度0.3M,地锚埋设应在开出土斜槽,与拉线上把成直线,地锚出土位置要正确,偏差不超过5公分。
吊板拉线要符合规范要求,墙壁拉线的拉攀距墙角应不小于25公分,距抢墒沿不小于40公分(不允许打在墙顶上)。
落地拉线做好后,应加警示标志。
撑杆底部要加托盘。
4、避雷线,拉线式避雷线应用4.0镀锌钢线,伸出杆顶10公分,用3.0铁线扎4圈固定,经包箍内侧后缠在拉线上。
直接入地式避雷线,经拉线包箍内侧经吊线至杆根与地线棒连接牢固,地线棒须开挖70公分深,然后将地线棒打到底后回土埋实。
避雷线设置位置应按设计要求,吊线接地按设计要求做。
三、架空吊线1、吊线抱箍距杆顶的距离应符合设计要求一般情况距杆顶不应小于50公分,特殊情况下不应小于25公分,吊线抱箍应在拉线抱箍和撑杆撑点的下方。
2、吊线在电杆上在一个中继段(基站到基站)面向应保持一致。
光缆施工技术规范文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-第六章技术规范通信线路管道工程施工技术标准和要求1、架空光缆部分路由:1、设计图纸是工程施工的重要依据,它关系到工程预算;材料计划、采购供应、网络规划,在施工中,如无特殊情况,应严格按照设计图纸进行施工.2、在施工中,由于特殊情况不能按照设计图纸进行施工的,可进行原设计变更,设计变更的程序是:施工单位提出变更理由,报监理单位进行审查核实,然后向建设单位上报设计变更,待建设单位同意后方可按照变更后的路由进行施工,较大的变更需要设计单位重新设计,施工单位无权自行改变设计.3、涉及到敷设方式变更的,应由施工单位、监理单位、设计单位共同报建设单位批准.4、需要设计变更的,由施工单位填写设计变更单并绘出变更示意图,一式三份,建设单位、监理单位、施工单位各一份,报建设单位审批.路由的勘察、测量、定位:1、路由勘测、测量的原则是:路由简捷、线路稳固、便于施工、方便维护.2、杆距:杆位测量定位时,原则上每50米一档杆,如遇特殊情况,可适当延长和缩短杆距,但一般不的超过45—55米.3施工单位不得任意改变杆距,如遇特殊情况,可与现场监理共同处理.任意加大杆距不合格工程,后果应由施工单位负责.立杆1、电杆洞深表2、立杆前,应对设计路由进行认真复测,反复比较,本着赶路稳固、路由简捷、线路安全、便于维护的原则,测出最佳路由.3、电杆位置立在线路中心线上,其差距左右不应大于5公分,电杆上下垂直,杆根培土牢固.4、角杆应在线路转角点做内移,水泥杆内移值为10—15公分,木杆内移值为20—40公分.5、终端杆树立后,杆稍应向拉线倾斜10—20公分.6、水田地立杆必须要时加盘底,松软地、水田地角杆加盘底、上卡盘距地面40公分,下卡盘距坑底30公分.7、光缆线路在跨越各种道路时,要按照规范标准执行,其中:过铁路时,高度在7.5米以上,过国道、省道时高度应在6.5米以上,过乡间公路时,高度在5.5米以上.8、根据地形起伏,决定电杆程式,尽量使吊线皱与平缓.9、赶路在穿越山区、河滩及流沙地带时,应做护墩保护,护墩规格为:直径80公分,高度100公分,地面上下各50公分.10、光缆杆路应尽量避开树木,如无法避开时,应加塑料管保护,确保光缆安全.11、直线杆、角杆、终端杆、单接杆、品接杆、以及H杆埋深一定要符合电杆洞深表的要求,埋深不够为不合格工程.拉线1、拉线距高比为1:1,由于地形限制达不到要求时,最小不得小于1:075.2.双方拉线(防风拉线)每8挡杆做一处,四方拉线(防凌拉线)每32挡杆做一处.不得借口群众工作难做而任意扩大杆档数,更不能不做,否则为不合格工程.3、角杆拉线、终端拉线、泄力拉线、四方拉线的顺线拉、均采用7/2.6钢绞线,双方拉线采用7/2.2钢绞线.4、飞线杆和杆距在100—150米以上时,采用人字加丁头拉线,加副吊线.5、防风拉线采用180公分地锚铁柄,地锚铁柄出土长度为30公分,其它拉线地锚铁柄长为210公分,地锚铁柄出土长度为30—60公分.6、角杆角深在15米以内可做一条拉线,角深在15米以上做两条拉线.角杆拉线在平分线左右偏差不超过5公分.7、角杆拉线抱箍做在吊线上方10公分处,防风拉线抱箍做在吊线抱箍下方10公分出,四方拉线顺线拉做在吊线抱箍上方15公分处,顶头拉线和吊线同用以个抱箍.8、按照设计要求,拉线上把和中把、吊线接头、终端全部采用缠绕法,其具体规格为:拉线上把、吊线接头、吊线终端为:衬环外缠绕10公分,间隔3公分,在缠绕10公分,最后留10公分余线并绑扎;拉线中把规格为:衬环外缠绕15公分,间隔28公分,再缠绕10公分,最后留10公分余线并绑扎.9、拉线地锚石埋深按照杆高相关标准执行,并与电杆形成45度夹角.10、拉线地锚出土点不得偏差5公分,偏差5公分以上为不合格.11、在市区、居民区、乡村内、道路旁以及人畜经常出入的地方,拉线根部采用绝缘警示管保护.12、在直线赶路上,不得任意设置小角杆,逃避做双方拉线而影响赶路质量和美观.吊线1、吊线距离:吊线抱箍距离一般为50公分,如遇特殊地形、路口或电力线时可做适当调整,最低不低于距杆顶25公分.2、吊线位置:第一条吊线沿杆路前进方向的左侧架设.3、吊线垂度:冬季施工,吊线垂度不应大于13公分(挂缆后杆与杆之间看不出明显垂度为不合格).夏季施工,吊线垂度不应大于18公分(挂缆后有稍微垂度为合格).4、吊线质量:收紧吊线时,吊线不得出现断股、毛、背扣等现象,否则,应更换吊线.5、仰俯角辅助线:仰角、俯角吊线超过水平线20度时,应做仰角、俯角辅助线.6、辅助吊线:杆距超过100—150米以上时,应做辅助吊线.辅吊与主吊间隔为40公分.每当20米与主吊线固定一处,并要求垂度一致.7、角杆辅助线:角杆角深度超过15米时,应做辅助线,其具体做法按照拉线上把标准制作.防雷、防强电1、吊线在机房终端杆前3米处用大号蛋型隔电子做电气断开.吊线接头处用中号柱型隔电子做电气断开,一般距离为2公里,最长不得超过2.5公里.基站前第二颗杆做吊线装置.2、避雷线:在有各种拉线处必做,其规格为:用4.0mm镀锌铁线.高出杆顶10公分,在距杆顶10公分处和抱箍距杆顶中间绑扎两处.下端固定在抱箍内,并与拉线缠绕5圈,要求接触良好.3、直埋式地线:光缆线路在跨越10KV电力时,用4.0mm镀锌铁线从电杆中心穿过,电杆底端余留1米并连接接地体,电杆顶端将避雷线折下,用吊线夹板固定在吊线上.4、总接地:在终端杆前一个杆上做总接地,其具体做法为:用4×4×4mm镀锌扁铁与杆路垂直开沟,深度约1米,扁铁长度1.2米,3跟间隙2米打入地下,用扁铁焊接在一起,在电杆底端外延6米,深1.2米,与接地体焊接牢固.5、光缆在机房终端时,加强芯与ODF架地线孔做电气连接.6、架空光缆与电力线交越时,加装Ω型绝缘电力保护管保护,保护管应超出电力线宽度每侧2米,并固定牢固,要求整齐美观.6、架空光缆与电力线交越时,加装Ω型绝缘电力保护管保护,保护管应超出电力线宽度每侧2米,并固定牢固,要求整齐美观.光缆敷设1、单盘测试:光缆在布放前,应做单盘测试,避免将不合格光缆用在线路上.2、光缆配盘:光缆在布放前,应根据中继段长度、线路地形地貌、河流、障碍等进行统一配盘,避免光缆接头设在不适当位置.光缆在机房、基站前500米处不应设有接头.(进站用ADSS光缆除外)3、光缆端别:光缆A、B端识别方法为红头、大号、光缆填充芯红绿顺序,顺时针为A端,绿头、小号、光缆填充芯红绿顺序,逆时针为B端.4、光缆端别布放规定:局方、主干、上端基站为A端,分局、分支、下端基站为B端,光缆端别不得放错.5、光缆布防时,角杆角深在5米以内时,光缆沿吊线侧布放,角杆角深超过5米时,一律沿角杆内侧布放.6、光缆布放时按规定操作,要严密组织,统一指挥,不得出现拖拉、扭曲、背扣等现象,确保光缆布放安全.7、光缆在施工时,其弯曲半径不得小于光缆直径的20倍,余缆圈直径不得小于60公分.8、光缆余留:每10档杆余留5米,光缆接头每端余留15米,光缆进基站终端做余留20—30米,要求各种余留盘留留整齐美观,余缆不得乱放.9、光缆余留架要装设在杆路前进方向的杆前.基站终端余留架要装设在终端杆拉线的反侧.一般余留为上盘留,接头余留为下盘留,不得盘错.10、电杆上的光缆伸缩弯,冬季距吊线为25公分,夏季距吊线为30公分,在距电杆中心50公分处用单芯铁皮线绑扎固定,余弯用直径Φ2公分的纵刨软塑料管保护,其长度为50公分.11、光缆挂钩间距:挂钩距离为47—50公分,一般不得超过50公分,50公分一个挂钩,左右偏差不得超过3公分,要求牢固整齐、美观一致.12、光缆布放后要松紧一致,整齐美观,不得出现蛇形弯,不得损伤光缆外皮.13、光缆沿墙壁墙挂时,一般采用夹板固定吊线,光缆垂直布放时一般采用打拉攀固定吊线和光缆,特殊情况采用塑料卡钉固定.14、电杆编号顺序按A端向B端编排,喷号底端距地面2.5米.15、电杆的喷号按照电信公司要求,20×50公分白底,上喷中国电信、××县、×—×、杆号.16、架空光缆在跨越公路时应设置警示杆和警示牌.17、基站光缆处理:终端杆上应设余留架:终端杆至机房间光缆用吊线固定;终端杆至机房间光缆用塑料管保护;光缆进线孔要封堵严密;光缆进线孔前应留滴水弯,光缆一律不准接触铁塔,不能在机房顶通过和盘放,应沿墙钉固或墙吊.18、架空光缆线路要求为:电杆正、吊线紧、光缆顺、挂钩匀,杆路整齐、美观.19、光缆在上游站和下游站点进线处、光缆接头处挂牌.终端、测试1、中继段光缆在基站终端和线路割接前,应向主管部门申请,并制定完善的割接方案,经批准后方可实施.2、光缆成端的顺序为:光缆接头、机房终端、全程测试、线路割接,依次进行.3、光纤衰减测试按两个窗口进行,即1310nm和155nm.测试标准为:接头衰减不大于0.08db/个;中继段衰减测试中,1310nm不大于0.36db/km;1550nm不大于0.22db/km.4、光缆在接头、割接工作完成后,应在接头盒内如实填写纤芯接续信息表.光缆在基站(机房)终端完成后,应在综合配线柜内如实填写光纤分配表,注明光缆方向/芯数等使用情况.16、架空光缆在跨越公路时应设置警示杆和警示牌.17、基站光缆处理:终端杆上应设余留架:终端杆至机房间光缆用吊线固定;终端杆至机房间光缆用塑料管保护;光缆进线孔要封堵严密;光缆进线孔前应留滴水弯,光缆一律不准接触铁塔,不能在机房顶通过和盘放,应沿墙钉固或墙吊.18、架空光缆线路要求为:电杆正、吊线紧、光缆顺、挂钩匀,杆路整齐、美观.19、光缆在上游站和下游站点进线处、光缆接头处挂牌.八、终端、测试1、中继段光缆在基站终端和线路割接前,应向传输主管部门申请,并制定完善的割接方案,经批准后方可实施.2、光缆成端的顺序为:光缆接头、机房终端、全程测试、线路割接,依次进行.3、光纤衰减测试按两个窗口进行,即1310nm和155nm.测试标准为:接头衰减不大于0.08db/个;中继段衰减测试中,1310nm不大于0.36db/km;1550nm不大于0.22db/km.4、光缆在接头、割接工作完成后,应在接头盒内如实填写纤芯接续信息表.光缆在基站(机房)终端完成后,应在综合配线柜内如实填写光纤分配表,注明光缆方向/芯数等使用情况.2、通信管道部分器材1 ,通信管道工程所用的器材规格、程式及质量、应由施工负责人在使用之前进行检验,发现问题应及时处理.2, 凡有出厂证明的器材,经检验发现问题时,应做质量技术鉴定后处理;凡无出厂证明的器材,应按本规范的规定进行检验.3, 通信管道工程施工,严禁使用质量不合格的器材.水泥制品及规格1, 各种标号的水泥应符合国家规定的产品质量标准.工程施工中不得使用过期的水泥,严禁使用受潮变质的水泥.2, 水泥凡无产品出厂证明或无标记的,以及储存时间超过三个月,或有变质迹象的,使用前均应进行试验鉴定,依据鉴定情况确定使用方案或另行更换.3, 水泥预制品生产前,必须按水泥类另、标号及混泥土标号,做至少一组(三块)混凝土试块,具体组数由生产单位根据需要自定,其混凝土试块的规格化.混凝士试块规格通信管道工的施工单位,亦应行如上的规定.4, 水泥制品的质量应符合下列规定;一、管块的标称孔径允许最大负偏差应不大于1 毫米,管孔无形变.二、管块长度允许偏差不大于10毫米,宽、高允许偏差不大于是5毫米,一孔以上的多孔管块,其各管孔中心相对位置允许偏差不大于0.5毫米,三、干打水泥管块的实体重量就不低于下表的参考值.混凝土管块应大于下表的参考值5%以上.干打水泥管参考重量表四、管块的成品表面单位强度应不小于10.78MPa(非帕)(指110kgf/cm2)(系指养护28天的试块);如用管块整体试验,其破坏的单位强度应不低于表面单位强度的8%.五、水泥管块强度有问题应进行抽样试验.抽样的数量应以工程用管总量的 3‰(或大分屯点数量的3‰)为基数,试验的管块有90‰达到标准即为合格;否则可再试3‰,其90‰(数量)达一标准仍算合格;如试验数 10‰以上达不到标准,则全部管块表面强度应按不合格处理.5, 水泥(含混凝土)管块表面强度可用回弹仪试验.6, 通信管道工程使用的水沿线制品管块,必须脱出气氢氧化钙物质(俗称“脱碱”),没有经过“脱碱“处理的管块,严禁在其管道内敷设电缆.7, 水泥管块的管身应完整,不缺棱短角,管孔的喇叭口必须圆滑,管孔内壁应光滑无凹凸起伏等缺陷,其磨擦系数应大于0.8.管体表面的裂纹(指纵向、横向)长度应小于50毫米,超过50毫米的不宜整块使用.管块的管孔外缘缺边应小于20毫米,但外缘应小于20毫米,但外缘缺角的其边长小于50毫米的,允许修补后使用.钢材、管材与铁件1, 钢材的材质、规格型号应符合设计文件的规定,不得有锈片剥落或严重锈蚀.2, 管材的材质、规格、型号应符合设计文件规定.管的内径负偏差应不大于1毫米,管孔内壁应光滑、无节疤、无裂缝.3, 各种管材的管身及管口不得变形,接续配件齐全有效,承插管的承口内径应与插口外径吻合.4, 各种铁件的材质、规格及防锈处理等均应符合质量标准,不得有歪斜,扭曲、飞刺、断裂或破损.铁件的防锈处理和镀层均匀完整,表面光洁、无脱落、无气泡等缺陷.5, 通信管道工程采用硬聚氯乙烯管、玻璃钢管时,其管身应光滑无伤痕,管孔无形变.孔径、壁厚应符合设计要求,负偏差不应大于1毫米.6, 人(手)孔铁盖应不符合下列要求:一、人(手)孔铁盖装置(包括外盖(内盖)、口圈等)的规格应符合标准图的规定;二、人(手)铁盖装置应用灰口铁铸造,铸铁的抗拉强度应不小于11.7kN (即是1200kgf/cm2)铁铸质地应坚,铸铁件表面完整,无飞刺、砂眼等缺陷.件的防锈个得应均完好;三、铁盖与口圈应吻合,盖合后应平稳、不翘动;四、铁盖与口圈的内缘间隙应不大于3毫米;铁盖与口圈盖合后,铁盖边缘应高于口圈1~3毫米.7, 人(手)孔内装设的铁支架及电缆托板,应用铸钢(玛钢或球墨铸铁)或型钢制成,不得用铸铁制造.8, 人(手)孔内设置的拉力(拉缆)环,应用ф16普通炭素圆钢制造,全部做镀锌防锈处理.拉力(拉缆)环不应有裂纹、节瘤、锻接等缺陷.建筑材料1,通管道工程有于砌筑的普通粘土砖(以下简称砖)或混凝土砌块品种、标号均应符合设计文件规定,其外形应完整,耐水性能好.通信管道工程采用砖的标事情、强度应符合表2.规定.通信管道工程中严禁使用耐水性能差、遇水后强度降低的炉渣砖或矽酸盐砖等.普通粘土砖标号及强度表2, 使用推荐标准图纸中的混凝土砌块(以下简称砌块)规格、强度等要求,应符合推荐标准图纸的各项要求.3, 通信管道工程用的石料,应符合下列规定:一、应采用天然砾石或人工碎石,不得使用风化石:二、石料的粒径应符合设计文件的规定;三、石料中含泥量,按重量计不得超过20%;四、针状、片状颗粒含量,按重量计不得超守20%;五、硫化物和硫酸盐类含量,按重量计不得超过1%.六、石料中不得有树叶、草根、木屑等杂物.4, 通信管道工程用砂应符合下列规定:一、通信管道工程应用砂符合下列规定;二、通信管道工程宜使用中砂;砂的细度模数(Mx)如下:粗砂Mx为3.7~3.1,平均粒径不小于0.5毫米;中砂Mx为3.0~2.3,平均粒径不小于0.35毫米;细砂Mx为2.2~1.6,平均粒径不小于0.25毫米;细砂Mx为1.5~0.7,平均粒径不小于0.15毫米;泥系指粒径小于0.08毫米尘屑、粘土等.三、砂中的云母和轻物质,按重量计不得超过3%;二、施工过程中如发现水平桩(或平尺板)错位或丢失,应及时进行校测并补设桩点. 111, 挖土方工作完成后,凡在沟(坑)中的其他管、线等(指不需移改的)地下设及移完毕的地下设施,必须测量其顶部(底部)的高程、宽度等及临近人(手)孔和通信管道(通道)的相对位置、垂直间距、水平间距,并做好记录,必须注明其类别规格等,为绘图竣工准备资料.12 通信管道的各种高程,以临时水准为基准允许误差应不大于10毫米.挖掘沟(坑)1, 在通信管道施工中,遇到不稳定土壤或有腐蚀性的土壤时,施工单位应及时提出,待有关单位处理后方可继续施工.2, 挖掘沟(坑)如发现埋藏物,特别是文物、古墓等必须立即停止施工,并负责保护现场,与有关部六联系.在未得到妥善解决之前,施工单位等严禁在该地段内继续工作.3, 施工现场条件允许,土层坚实及地下水位低于沟(坑)底,且挖深在3米以内时,可采用放坡法施工.放坡挖沟(坑)的坡度与深度关系可参照下表的要求,如下图所示.放坡挖沟(坑)参考表放坡挖沟(坑)图4, 挖不支撑护土板的人(手)孔坑,其坑的平面形状可基本与人(手)孔形状相同,坑的侧壁与人(手)孔外壁的外侧间距应不小于0.4米,其放坡应按表执行.5, 挖掘需支撑护土板的人(手)孔坑,宜挖矩形坑.人(手)孔坑的长边与人(手)孔壁长边的外侧(指最大宽处)间距应不小于0.3米,宽不小于0.4米.6, 通信管道工程的沟(坑)挖成后,凡遇被水冲跑的,必须重新进入人工地基处理.否则,严禁进行下一道工序的施工.7, 凡设计图纸标明需支撑护土板的地段,均应按照设计文件规定进行施工;设计文件中没有具体规定支撑护土板与否,遇下列地段应支撑护土板.一、横穿车行道的管道沟;二、沟(坑)的土壤的松软的回填土、瓦砾、砂土、级配砂石层等;三、沟(坑)土质松软且其深度低于地下水位的;四、施工现场条件所限无法采用放坡法施工而需在支撑护土板的地段,或与其他管线平行较长且相距较小的地段等.8, 挖沟(坑)接近设计的底部高程时,应避免挖掘过深破坏土壤结构;如挖深超过设计标高100毫米,应填铺细土或级配砂石交应夯实.9, 通信管道工程施工现场维护,应符合下列要求:一、开凿的路面及挖出的石块等应与泥土分别堆置;二、堆土不应紧靠碎砖墙,并应留有行人通道;三、城镇内的堆土不应高度不宜超过1.5米;四、堆置土不应压埋埋消火栓、闸门井及热力、煤气、雨(污)水等管线的检查井、雨水口及测量标志等设施;五、土堆的范围应符合市政、市容、公安等部门的要求.10, 控掘通信管道沟(坑)时,严禁在有积水的情况下作业,必须将水排放后进行挖掘工作.11, 施工中,室外最低温在零下5℃时峄所挖的沟(坑)底部,应采取有效的防冻措施. 六, 回填土1, 通信管道工程的回填土,应在管道或人(手)也按施工顺序完成施工内容,并经24小时养护和隐蔽工程检验合格后进行.2, 回填土前,应先清除沟(坑)内的遗留木料、草帘、纸袋等杂物.沟(坑)内如有积水和淤泥,必须排除后方可进行回填土.3, 通信管道工程的回填土、除设计文件有特殊要求外,应符合下列规定:一、管道顶部30厘米以内及靠近管道两侧的回填土内,不应含有直径大于5厘米的砾石、碎砖等坚硬物;二、管道两侧应同时进行回填土,每回填土15厘米厚,用木夯排夯两遍;三、管道顶部30厘米以上,每回填土30厘米应用木夯排夯三遍或用蛤蟆排夯排夯两遍,直至回填、夯实与原地表平齐.4, 通信管道工程挖明沟穿越道路的回填土,应符合下列要求:一、在市内主干道路的回土夯实,应与路面平齐;二、市内一般道路的回土夯实,应高出路面5~10厘米.在郊区大地上回填土,可高出地表15~20厘米.5, 人(手)孔坑的回填土,应符合下列要求:一、在路上的人(手)孔坑两端管道回填土,应按照本章节第4条的规定执行;二、靠近人(手)孔壁四周的回填土内,不应有直径大于10厘米的砾石、碎砖等坚硬物;三、人(手)孔坑每回土30厘米,应用蛤蟆夯排夯两遍或夯排夯三遍;四、人(手)孔坑的回填土,严禁高出人(手)孔口圈的高程.6, 在修复通信管道施工挖掘的路面之前,如回填土出现明显的坑、洼,通信管道的施工单位应按照政部门的求及时处理.7, 通信管道工程回土完毕,应及时清理现场的碎砖,破管等杂物.一般规定1, 砖、混凝土砌块(以下简称砌块)砌体墙面应平整、美观,不应出现竖向通缝.2, 砖砌体砂浆饱满程度应不低于80%;砖缝宽度应为8~12毫米,同一砖缝的宽度应一致.3, 砌块砌体横缝应为15~20毫米,竖缝应为10~15毫米;横缝砂浆饱满程度应不低于80%,竖缝灌浆必须饱满、严实,不得出现跑漏现象.4, 砌体必须垂直,砌体顶部四角应水平一致;砌体的形状、尺寸应符合图纸要求.5, 设计规定抹面的砌体,应将墙面清扫干净,抹面应平整、压光、不空鼓,墙角不得歪斜抹面厚度砂将配比应符合设计规定.勾缝的砌体,勾缝应整齐均匀,不得空鼓、不应脱落或遗漏.6, 通道的建筑规格、尺寸、结构形式,通道内设置的安装等,均应符合设计图纸的规定.一般局同主机房引出建筑物的通道,不应越出局所院墙.其他地方的通信浅埋通道,其内部净高宜为1.8米.7, 通信管道的弯管道,当曲率半径小于30米时,宜改为通道.人(手)孔1, 人手孔、通道的地基应按设计规定处理,如系天然地基必须按设计规定的高程进行夯实、抄平.人(手)孔、通道采用人工地基,必须校核基础形状、方向、地基高程等.2, 人(手)孔、通道基的外形、尺寸应符合设计规定,其外形偏差应不大于20毫米,厚度偏差应不大于10毫米.3, 基础的混凝土标号、(配筋)等应符合设计规定.浇灌混凝土前,应理清模板内的杂草等,并按设计规定的位置挖好积水罐安装坑.积水罐安装坑应比积水罐外形四周大100毫米,坑深比积水高度深100毫米;基础表面应从四方向积水罐做20毫米泛水.如下图所示:4, 设计文件对人(手)孔、通道地基、基础有特殊要求时,如提高混凝土标号、加配钢筋、防水处理及安装地线等等,均应按设计规定办理.墙体1, 人(手)孔、通道内部净高应符合设计规定.墙体的垂直度(全部净高)允许偏差不大于10毫米,墙体顶部高程允许偏差应不大于20毫米.。

通信线路工程施工规范一、总则1.1 本规范适用于新建、扩建、改建通信线路工程的设计和施工。
1.2 通信线路工程应按照“安全、可靠、先进、经济、环保”的原则进行设计和施工。
1.3 通信线路工程的设计和施工应符合国家相关法律法规、标准和规范的要求。
二、通信线路工程设计2.1 通信线路工程的线路路由应根据地形、地貌、交通、规划等因素综合考虑,力求路由短、工程量小、投资省。
2.2 通信线路工程的光缆、电缆及终端设备的选择应根据工程规模、技术要求、运行维护条件等因素综合考虑,确保工程质量和运行安全。
2.3 通信线路工程的防护措施应根据工程所处的环境、地质条件、气候特点等因素综合考虑,防止线路受到外力破坏和自然因素影响。
2.4 通信线路工程的局站站址选择和建筑要求应根据工程规模、技术要求、运行维护条件等因素综合考虑,确保局站安全和运行稳定。
三、通信线路工程施工3.1 施工前,应认真阅读设计文件,了解工程特点、施工要求和技术标准。
3.2 施工过程中,应严格按照设计文件和施工方案进行,确保工程质量和安全。
3.3 施工过程中,应做好施工记录和验收资料,保证工程的可追溯性和可维护性。
3.4 施工过程中,应遵守国家有关环境保护、安全生产的法律法规,做到文明施工、安全生产。
四、工程验收4.1 工程验收应按照设计文件和施工规范的要求进行,确保工程质量符合设计要求。
4.2 工程验收应包括施工质量验收、设备功能验收、系统性能验收等内容。
4.3 工程验收合格后,应及时办理竣工验收手续,确保工程投入使用。
五、工程维护5.1 工程竣工验收合格后,应及时进行工程维护,确保工程安全、可靠、稳定运行。
5.2 工程维护应包括日常巡检、设备保养、故障处理等内容。
5.3 工程维护过程中,应做好维护记录,对发现的问题及时进行处理。
5.4 工程维护过程中,应根据工程运行情况,及时调整优化工程参数,提高工程性能。
本规范由中华人民共和国工业和信息化部负责解释。
精心整理通信线路工程施工技术规范一、施工测量:1、各施工队要根据初步实际为依据的前提下,以安全、稳固,便于维护,便于施工、减少投资等综合因素考虑路由进行测量,测量时杆距为45-55米,无其他特殊情况不得小于45米、大于55米;2、3、杆路跨越村路、县道应距公路路界测量时注意与原杆路保持倒杆距离;4、测量时杆距为70-100线),120米以上两端做门形杆(8二、1、米深,软石1.4米,坚石1.2米;1.5米,坚石1.3米;1.6米,坚石1.4米;1.7米,坚石1.5米;2、3、8-10人;准备好立杆工具;4、必须开好马槽、清理杆洞;5、杆路不得有眉毛弯、S弯、梅花桩,杆根偏差不可以大于5厘米;6、角杆杆根必须内移15厘米,杆稍向外偏移25度;7、与高压电线交越时,两端杆子在立杆前应先做好穿心地气线;8、杆稍顶是空洞的,必须先用水泥浆堵好;9、跨越公路等特殊情况根据地形实际情况配杆。
三、吊线布放、拉线规格及程式:1、布放吊线时应用千斤顶或转盘布放,严禁打圈及死结;2、与电力交越时,施工前应先做好防护措施;3、吊线离地面高度不得低于3.5米,过公路不得低于5.5米,过铁路不得低于7.5米;4、双方拉每隔8档一个,四方拉每隔2根电杆,遇到特殊情况时可前后移动;5、6、角深在7米以下装7-2.6四、光缆敷设:1、杆路每隔5002、3、4、5、6、7、8、五、吊牌、喷杆号1、过公路、放炮、易燃、村寨等地应挂宣传牌和警示牌;2、喷杆号规定,宽25厘米、长:75厘米、离地面高:2.5米,每根杆号颜色必须一致,杆号面向公路。
六、直埋光缆:1、直埋光缆在布放时,应先穿好保护管,过路及塌方的地方应用水泥和钢管保护;2、回填后应夯实,夯实后应高于地面10-15厘米;3、转弯、过村庄、公路、铁道等应埋设标石,直线距离每隔100米埋标石,并喷好标志;4、七、后续及施工图:1、电缆线路抢修:1、2、模块之间进行绑扎。
转动全部模块,使每块模块排列紧密,芯线全部包容在模块内呈圆柱形,再用塑料芯线将模块二端进行绑扎。
通信线路工程施工规范第一章总则第一条为规范通信线路工程施工行为,提高施工质量,确保施工安全,根据相关法律法规、标准及业界惯例,制定本规范。
第二条本规范适用于通信线路工程的施工,包括光缆、电缆等通信线路工程的新建、改造、维护等施工活动。
第三条施工单位在进行通信线路工程施工时,应遵守国家有关法律法规规定,确保施工安全,保护环境,严格控制施工质量。
第四条通信线路工程施工单位应具备相应的施工资质,并按照相关规定设立相应的管理机构,并建立健全的施工管理体系。
第五条施工单位在进行通信线路工程施工前,应编制施工组织设计方案,并报送相关主管部门审批。
第六条通信线路工程施工单位应设立专门的施工机构,制定详细的工程施工方案,明确责任分工,并选派经验丰富的技术人员进行管理。
第七条施工单位应制定相应的施工安全技术措施,确保施工人员安全施工,不得发生安全事故。
第八条通信线路工程施工单位应按照相关规范要求,选用符合要求的材料和设备,确保施工质量。
第九条施工单位应对通信线路工程施工现场进行定期检查,及时发现问题,采取相应措施解决。
第十条施工单位应进行施工记录的管理,做好施工过程的资料整理和档案归档工作。
第十一条有关机构、单位和个人应当积极配合施工单位进行通信线路工程施工,共同维护通信线路工程的正常运行。
第十二条对于违反本规范的通信线路工程施工行为,相关部门将依法给予处罚。
第二章施工前准备第十三条通信线路工程施工单位在施工前,应进行详细的勘测工作,绘制勘测图纸,确定施工范围。
第十四条施工单位应根据施工图纸编制工程施工组织设计方案,确定施工计划和施工进度。
第十五条施工单位应根据工程特点和实际情况制定施工安全技术措施,并编制应急预案。
第十六条施工单位应根据施工需要,提前准备好所需的施工材料、设备和人力。
第十七条施工单位应对施工现场进行拓扑清查,确保施工现场无障碍。
第十八条施工单位应确定好施工现场的进出口,确保施工车辆和人员通行畅通。

通信线路工程施工技术规范
通信线路工程
施工技术规范
一、施工测量
1.各施工班组进场后,根据初步设计为依据的前提下,以安全、稳固,便于维护,便于施工、减少投资等综合因素考虑选择路由,进行测量,测量时杆距为45-55米,无其他特殊情况不得小于45米、大于55米;
2.杆路跨越公路、铁路、河流两侧不能设角杆;
3.杆路跨越村路、县道应距公路路界5米外立杆,省道应距公路路界10米外立杆,测量时注意与原杆路保持倒杆距离;
4.测量时杆距为70-100米两端做终端拉线,100-120米两端做三方拉(加辅助线),120米以上两端做门形杆(8米电杆)。
二、打洞、立杆、挖沟
1.立杆,附注洞深:7米杆综合土1.5米,软石1.4米,坚石1.2米;8米杆综合土1.6米,软石1.5米,坚石1.3米;9米杆综合土1.7米,软石1.6米,坚石1.4米;10米杆综合土1.8米,软石1.7米,坚石1.5米;
2.杆洞土质如为坚石,洞深1.2米,另做石护墩保护;
3.立杆应做好相关安全工作;
4.立杆人员8-10人;
5.准备好立杆工具;
6.必须开好马槽、清理杆洞;
7.杆路不得有眉毛弯、S弯、梅花桩,杆根偏差不可以大于5厘米;
8.角杆杆根必须内移15厘米,杆稍向外偏移25度;
9.与高压线交越时,两端杆子在立杆前应先做好穿心地气线;
10.杆稍顶是空洞的,必须先用水泥浆堵好;
11.跨公路等特殊情况根据地形实际情况配杆。
三、吊线布放、拉线规格及程式
1.布放吊线时应用千斤顶或转盘布放,严禁打圈及死结;
2.与电力交越时,施工前应先做好防护措施;
3.吊线离地面高度不得低于3.5米,过公路不得低于5.5米,过铁路不得低于7.5米;
4.双方拉每隔8档一个,四方拉每隔32档一个,如遇到角杆时需前后移动2根电杆,遇到特殊情况时可前后移动;
5.拉线位置要打在角平分线上,角拉、双方拉、四方拉必须做拉线地气;
6.角深在7米以下装7/2.6拉线一条,7米以上装7/2.6拉线两条。
四、光缆敷设
1.杆路每隔500米需安装预留支架,每个支架盘留10-12米光缆;
2.挂钩间隔为50公分,必须全部一致;
3.过杆预留20公分,用φ32塑料管保护;
4.接头盒两侧电杆各预留10-15米;
5.配盘光缆不得少于500米;
6.布放光缆时不可以打小圈,布放好后不能有水波浪形状;
7.直埋出土引上部分用32塑料管及钢管保护;
8.布放光缆、钢绞线跨马路、电源线等地方都应做好安全标志。
五、吊牌、喷杆号
1.过公路、放炮、易燃、村寨等地应挂宣传牌和警示牌;
2.喷杆号规定,宽:25厘米、长:75厘米、离地面高:2.5米,每根杆号颜色必须一致,杆号面向公路。
六、直埋光缆
1.直埋光缆在布放时,应先穿好保护管,过公路及塌方的地方应用水泥和钢管保护;
2.回填后应夯实,夯实后应高于地面10-15厘米;
3.转弯、过村庄、公路、铁道等应埋设标石,直线距离每隔100米埋标石,并喷好标志;
4.做好护墩、护坎及(长途直埋需埋设排流线)等,并在上面喷上标志。
七、后序及施工图
为确保工程质量及施工进度,施工队必须以安全为主。
在施工过程中,如工程确需变更,必须严格按施工程序申报并经
建设单位认可后,方可施工。
必须严格遵守本规范,必须经现场监理员和管理员签字认可后,方可进行下一步施工,以上未尽事宜,请遵照《本地网通信线路工程验收规范 YD5051-97》执行,及详见后附施工图。
