通信线路工程施工技术规范

通信线路工程

施工技术规范

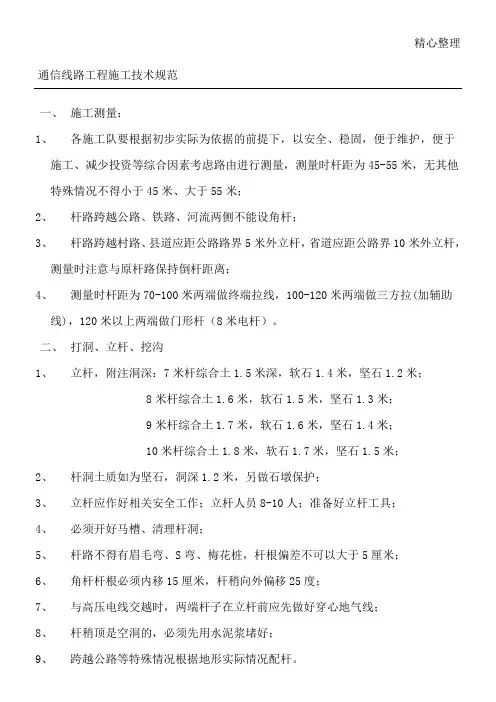

一、施工测量

1.各施工班组进场后,根据初步设计为依据的前提下,以安全、稳固,便于维护,便于施工、减少投资等综合因素考虑选择路由,进行测量,测量时杆距为45-55米,无其他特殊情况不得小于45米、大于55米;

2.杆路跨越公路、铁路、河流两侧不能设角杆;

3.杆路跨越村路、县道应距公路路界5米外立杆,省道应距公路路界10米外立杆,测量时注意与原杆路保持倒杆距离;

4.测量时杆距为70-100米两端做终端拉线,100-120米两端做三方拉(加辅助线),120米以上两端做门形杆(8米电杆)。

二、打洞、立杆、挖沟

1.立杆,附注洞深:7米杆综合土1.5米,软石1.4米,坚石1.2米;8米杆综合土1.6米,软石1.5米,坚石1.3米;9米杆综合土1.7米,软石1.6米,坚石1.4米;10米杆综合土1.8米,软石1.7米,坚石1.5米;

2.杆洞土质如为坚石,洞深1.2米,另做石护墩保护;

3.立杆应做好相关安全工作;

4.立杆人员8-10人;

5.准备好立杆工具;

6.必须开好马槽、清理杆洞;

7.杆路不得有眉毛弯、S弯、梅花桩,杆根偏差不可以大于5厘米;

8.角杆杆根必须内移15厘米,杆稍向外偏移25度;

9.与高压线交越时,两端杆子在立杆前应先做好穿心地气线;

10.杆稍顶是空洞的,必须先用水泥浆堵好;

11.跨公路等特殊情况根据地形实际情况配杆。

三、吊线布放、拉线规格及程式

1.布放吊线时应用千斤顶或转盘布放,严禁打圈及死结;

2.与电力交越时,施工前应先做好防护措施;

3.吊线离地面高度不得低于3.5米,过公路不得低于5.5米,过铁路不得低于7.5米;

4.双方拉每隔8档一个,四方拉每隔32档一个,如遇到角杆时需前后移动2根电杆,遇到特殊情况时可前后移动;

5.拉线位置要打在角平分线上,角拉、双方拉、四方拉必须做拉线地气;

6.角深在7米以下装7/2.6拉线一条,7米以上装7/2.6拉线两条。

四、光缆敷设

1.杆路每隔500米需安装预留支架,每个支架盘留10-12米光缆;

2.挂钩间隔为50公分,必须全部一致;

3.过杆预留20公分,用φ32塑料管保护;

4.接头盒两侧电杆各预留10-15米;

5.配盘光缆不得少于500米;

6.布放光缆时不可以打小圈,布放好后不能有水波浪形状;

7.直埋出土引上部分用32塑料管及钢管保护;

8.布放光缆、钢绞线跨马路、电源线等地方都应做好安全标志。

五、吊牌、喷杆号

1.过公路、放炮、易燃、村寨等地应挂宣传牌和警示牌;

2.喷杆号规定,宽:25厘米、长:75厘米、离地面高:2.5米,每根杆号颜色必须一致,杆号面向公路。

六、直埋光缆

1.直埋光缆在布放时,应先穿好保护管,过公路及塌方的地方应用水泥和钢管保护;

2.回填后应夯实,夯实后应高于地面10-15厘米;

3.转弯、过村庄、公路、铁道等应埋设标石,直线距离每隔100米埋标石,并喷好标志;

4.做好护墩、护坎及(长途直埋需埋设排流线)等,并在上面喷上标志。

七、后序及施工图

为确保工程质量及施工进度,施工队必须以安全为主。在施工过程中,如工程确需变更,必须严格按施工程序申报并经

建设单位认可后,方可施工。

必须严格遵守本规范,必须经现场监理员和管理员签字认可后,方可进行下一步施工,以上未尽事宜,请遵照《本地网通信线路工程验收规范 YD5051-97》执行,及详见后附施工图。
