内墙抹灰技术交底通用版常见抹灰工具和材料的使用方法
- 格式:docx
- 大小:37.17 KB
- 文档页数:2
内墙抹灰技术交底内墙抹灰是指将抹灰材料涂抹在建筑内墙表面,以平整、美观墙面的一项工程技术。
以下将详细介绍内墙抹灰的材料、施工方法、注意事项等相关内容。
一、内墙抹灰材料1. 水泥砂浆:通常采用1:3的水泥砂浆配比,即1份水泥与3份砂子,混合后形成砂浆来进行初始抹灰。
2. 石膏砂浆:用于进行最后一道抹灰,使墙面更加光滑,常用的石膏砂浆有建筑石膏粉、吊顶专用石膏粉等。
3. 平衡润滑剂:用于提高抹灰的润滑性和流动性,使墙面更容易抹平,常用的平衡润滑剂有木质素、增塑剂等。
4. 聚合物改性材料:用于提高抹灰材料的粘结力和强度,常用的聚合物改性材料有丙稀酸乳液、聚合物乳液等。
二、内墙抹灰施工方法1. 准备工作:清理墙面,确保墙面干净无杂物。
在施工前,墙面需要进行湿润处理,使墙体具有一定的湿度,以防止过快脱水导致粘结不牢。
2. 预埋件处理:检查墙面上的预埋件,如电线、插座等,将其用胶带粘好,避免抹灰时受到影响,并避免灰浆渗入损害器件。
3. 基层处理:墙面有孔洞、裂缝等问题,需要先进行修补和处理,以保证墙面强度和平整度。
4. 底层施工:将准备好的水泥砂浆进行充分搅拌,用抹灰刀将砂浆均匀涂抹在墙面上,保持墙面的垂直和水平线。
这一步操作需要比较快,以防止砂浆过早固化。
5. 大面积平整:在底层砂浆已经凝固之后,使用抹灰刀和抹泥板将墙面进行大面积的平整和修整,使墙面表面变得光滑均匀。
需要注意的是,抹灰刀与墙面保持一定的角度,以便形成均匀的贴面。
6. 上层抹灰:在底层砂浆表面初步凝固后,进行二次抹灰,使用石膏砂浆进行最后的抹平。
同样要保持墙面的垂直和水平线,使墙面更加平整光滑。
三、内墙抹灰注意事项1. 温度和湿度:内墙抹灰的温度和湿度会影响砂浆的固化时间和质量。
一般情况下,温度不应低于5℃,湿度不应过高,否则会影响砂浆的强度和抗裂性能。
2. 施工环境:抹灰施工需要保持施工场地干净整洁,避免灰尘、杂物等进入砂浆中。
施工现场需要有足够的通风和光照,以加快砂浆固化的速度。
内墙抹灰技术交底一、施工准备1.材料要求(1)水泥:应有出厂证明或复试单,当出厂超过3个月按试验结果使用。
(2)砂:中砂,平均粒径为0.35~0.5mm,使用前应过5mm孔径筛子,含泥量不超过5%,不得含有杂物。
(3)901建筑胶:合格产品,各项性能指标符合要求。
(4)抗裂材料:钢丝网、粘钉、万能胶水,¢4@200的钢丝网。
2.主要机具筛子(孔径为50mm×50mm、30mm×30mm)、喷浆机、手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、阳角抹子、小圆角(三角铁)捋子、毛刷、大杠、小杠、托线板等。
3.作业条件(1)首先必须经有关部门进行结构工程验收,内墙墙面应做好抹灰标记(灰饼、护角),合格后方可进行抹灰工程。
a)灰饼:根据抹灰等级,基层的垂直度、平整度设定灰饼厚度,大小为40mm×40mm,在墙面的四角距顶棚及楼面500mm位置上,用1:3水泥砂浆做成四个小灰饼贴在墙上,在灰饼上下左右同一面上,间隔1.5m再做同样一个灰饼。
b)护角:室内墙面阳角、柱面阳角、门窗洞口的阳角处,应采用1:2水泥砂浆做暗护角,护角每边宽不小于50mm,高度1800mm。
(2)抹灰前,加气混凝土墙体整修完毕,后塞口用加气块或细石混凝土封堵密实、平整,完成门窗框、水暖、电气、管线、消防栓箱、配电箱柜、有关埋件等安装埋设工作。
抹灰前对墙体上被剔凿的管线槽、洞进行整修完善。
检查门窗框位置是否正确,安装连接是否牢固,不得破坏门窗框边得聚氨酯发泡剂,门窗框与墙体之间的缝隙应用1∶3水泥砂浆或1∶1∶6水泥混合砂浆嵌塞严实。
(3)砖墙等基体表面的灰尘,污垢和油渍等应清除干净,并洒水湿润。
(4)根据室内高度和抹灰现场的具体情况,提前搭好操作用的高凳和架子,架子要离开墙面及墙角200~250mm以利操作。
架子要稳定、牢固、可靠。
4.抹灰技术要求(1)除卫生间、厨房外所有房间墙面:A、两种材料的墙体交界处及线管处镶钉金属网片。

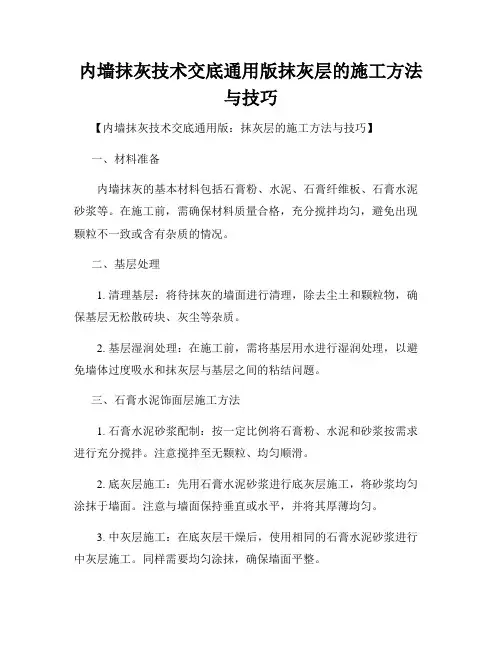

内墙抹灰技术交底通用版抹灰层的施工方法与技巧【内墙抹灰技术交底通用版:抹灰层的施工方法与技巧】一、材料准备内墙抹灰的基本材料包括石膏粉、水泥、石膏纤维板、石膏水泥砂浆等。
在施工前,需确保材料质量合格,充分搅拌均匀,避免出现颗粒不一致或含有杂质的情况。
二、基层处理1. 清理基层:将待抹灰的墙面进行清理,除去尘土和颗粒物,确保基层无松散砖块、灰尘等杂质。
2. 基层湿润处理:在施工前,需将基层用水进行湿润处理,以避免墙体过度吸水和抹灰层与基层之间的粘结问题。
三、石膏水泥饰面层施工方法1. 石膏水泥砂浆配制:按一定比例将石膏粉、水泥和砂浆按需求进行充分搅拌。
注意搅拌至无颗粒、均匀顺滑。
2. 底灰层施工:先用石膏水泥砂浆进行底灰层施工,将砂浆均匀涂抹于墙面。
注意与墙面保持垂直或水平,并将其厚薄均匀。
3. 中灰层施工:在底灰层干燥后,使用相同的石膏水泥砂浆进行中灰层施工。
同样需要均匀涂抹,确保墙面平整。
4. 餐厅灰层施工:在中灰层干燥后,使用石膏水泥砂浆进行餐厅灰层施工。
这一层需要更加细腻,应注意搅拌均匀、涂抹平整,减少墙面的不平整现象。
四、石膏纤维板抹灰施工方法1. 石膏纤维板处理:在施工前,需将石膏纤维板进行粗处理,确保表面平整,无凹凸不平的问题。
2. 底灰层施工:采用石膏粉和水泥进行底灰层的施工,均匀涂抹于纤维板表面。
注意与纤维板保持平整。
3. 中灰层施工:在底灰层干燥后,根据需要选择适当的石膏纤维板与涂抹层,进行中灰层的施工。
4. 餐厅灰层施工:同样,在中灰层干燥后,使用石膏粉和水泥进行餐厅灰层的施工。
确保墙面平整光滑。
五、技巧与注意事项1. 抹灰层的厚度应根据使用需求而定,但通常不超过3厘米。
2. 每层抹灰结束后,需进行充分的保湿处理,以避免干裂和开裂。
3. 施工时应注意抹灰层与基层的粘结,避免出现空鼓或强度不足的情况。
4. 抹灰过程中需要充分使用抹刀、抹子等工具,确保墙面平整、光滑。
5. 石膏纤维板的抹灰层要特别注意墙角和转角的处理,避免抹灰层过薄或过厚。

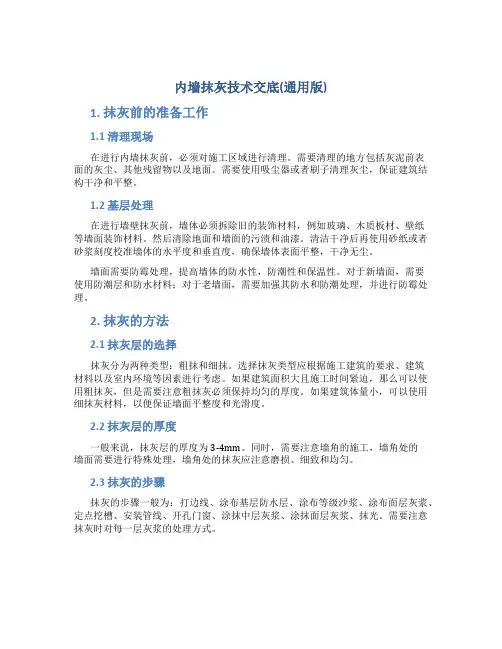

内墙抹灰技术交底(通用版)一、1.1 抹灰前的准备工作我们要对内墙进行全面的检查,确保墙面平整、无裂缝、无油污等。
如果有破损或者不平整的地方,需要先进行修补。
接下来,我们需要准备好抹灰所需的材料和工具,包括石膏粉、砂浆、网格布、滚筒、批刀、尺子、铅笔等。
在开始抹灰之前,还要确保室内空气流通,以免影响施工效果。
二、1.2 抹灰的基本步骤1. 基层处理:将墙面上的灰尘、杂物清理干净,用批刀将石膏粉涂抹在墙面上,使其均匀覆盖。
然后用滚筒将石膏浆滚平,再用批刀将其压平,使其更加牢固。
这一步是整个抹灰过程中最重要的一步,因为它直接影响到墙面的平整度和硬度。
2. 挂网:在石膏浆干燥后,我们需要在墙面上挂网。
这是为了防止墙面出现裂缝。
具体操作方法是:用尺子量好墙面的宽度和高度,然后用铅笔在墙上画出网格线。
接着,将网格布贴在墙上,用批刀将其压平,使其紧贴墙面。
用滚筒将多余的网格布清除干净。
3. 抹灰:在墙面上涂上一层薄薄的砂浆,然后用滚筒将其均匀涂抹在墙面上。
在涂抹的过程中,要保持一定的力度,使砂浆能够紧密地粘附在墙面上。
涂抹完毕后,用批刀将其压平,使其更加牢固。
这一步需要注意的是,砂浆的厚度要适中,不能太厚也不能太薄,否则会影响墙面的质量。
4. 打磨:当砂浆完全干透后,我们需要对其进行打磨。
具体操作方法是:用批刀将墙面上的砂浆刮掉,然后用砂纸对其进行打磨。
在打磨的过程中,要注意保持手部稳定,避免因手部抖动而导致砂纸脱落或者划伤墙面。
打磨完毕后,用清水擦拭墙面,使其保持干净整洁。
三、2.1 抹灰的注意事项1. 在抹灰过程中,一定要注意保持室内空气流通,以免石膏粉吸入呼吸道造成不适。
也要注意防止砂浆溅到眼睛或皮肤上,如不慎溅到眼睛或皮肤上,应立即用清水冲洗并及时就医。
2. 在挂网时,要注意网格布的大小要与墙面相匹配,否则会影响墙面的质量。
网格布的搭接处也要用胶水粘牢,以免出现开裂现象。
3. 在抹灰时,要注意保持一定的力度,使砂浆能够紧密地粘附在墙面上。
内墙抹灰技术交底(通用版)内墙抹灰技术交底1. 引言内墙抹灰是建造施工中的一项重要工作,主要作用是对墙体进行填平、修整和保护,以增强墙体的稳定性、耐久性和美观性。
本旨在详细介绍内墙抹灰技术的要点和操作步骤,以确保施工人员正确、高效地进行施工。
2. 材料准备2.1 抹灰砂浆:选择符合国家标准要求的抹灰砂浆,如水泥、石膏和石灰的混合物。
2.2 预处理剂:用于前期墙体处理,提高砂浆的粘结力和附着性。
2.3 抹灰工具:包括抹灰刀、角铲、抹子、钢丝刷等。
2.4 防护材料:如塑料薄膜、胶带、挡板等。
3. 墙体处理3.1 清洁墙面:将墙面上的灰尘、油污等清理干净,以确保砂浆能够与墙体充分粘合。
3.2 处理裂缝和突出部份:修补墙体上的裂缝和凸起部份,以保证墙面的平整度。
3.3 上底灰:将预处理剂涂刷在墙面上,形成一层粘结层,增加抹灰砂浆的附着力。
4. 抹灰技术4.1 调配抹灰砂浆:按照砂浆的配比要求,将水泥、石膏和石灰等材料进行混合。
4.2 抹灰基层:使用抹灰刀将砂浆均匀地涂敷在墙面上,保证厚度均匀一致。
4.3 空鼓处理:及时检查墙面是否有空鼓现象,如有,应重新处理,确保墙面坚固。
4.4 等面抹平:使用抹子将抹灰砂浆均匀推至整个墙面,使其平整光滑。
4.5 精细抹灰:使用抹子或者抹灰刀对墙面进行细致抹平,以达到要求的墙面质量。
4.6 抹角处理:使用角铲将砂浆均匀地涂敷在墙角位置,使墙角平直、饱满。
4.7 补充处理:及时修复抹灰过程中的不平整部份,以保证整体美观。
5. 清理与验收5.1 清理工作区域:整理施工现场,清除杂物和砂浆残渣,以保持工作环境整洁。
5.2 质量验收:对抹灰完成后的墙面进行质量验收,包括平整度、饱满度和光滑度的检查。
6. 附件本所涉及的附件如下:- 图纸:包括内墙抹灰施工图纸、尺寸图等。
- 样板:提供抹灰砂浆的材料样本,以供施工人员参考。
- 相关标准:列出与内墙抹灰有关的国家标准和行业标准。
7. 法律名词及注释本所涉及的法律名词及注释如下:- 施工规范:指建造行业的规范和标准,以确保施工质量和安全。
内墙抹灰技术交底(通用版)1. 抹灰前的准备工作1.1 清理现场在进行内墙抹灰前,必须对施工区域进行清理。
需要清理的地方包括灰泥前表面的灰尘、其他残留物以及地面。
需要使用吸尘器或者刷子清理灰尘,保证建筑结构干净和平整。
1.2 基层处理在进行墙壁抹灰前,墙体必须拆除旧的装饰材料,例如玻璃、木质板材、壁纸等墙面装饰材料。
然后清除地面和墙面的污渍和油漆。
清洁干净后再使用砂纸或者砂浆刻度校准墙体的水平度和垂直度,确保墙体表面平整,干净无尘。
墙面需要防霉处理,提高墙体的防水性,防潮性和保温性。
对于新墙面,需要使用防潮层和防水材料;对于老墙面,需要加强其防水和防潮处理,并进行防霉处理。
2. 抹灰的方法2.1 抹灰层的选择抹灰分为两种类型:粗抹和细抹。
选择抹灰类型应根据施工建筑的要求、建筑材料以及室内环境等因素进行考虑。
如果建筑面积大且施工时间紧迫,那么可以使用粗抹灰,但是需要注意粗抹灰必须保持均匀的厚度。
如果建筑体量小,可以使用细抹灰材料,以便保证墙面平整度和光滑度。
2.2 抹灰层的厚度一般来说,抹灰层的厚度为3-4mm。
同时,需要注意墙角的施工,墙角处的墙面需要进行特殊处理,墙角处的抹灰应注意磨损、细致和均匀。
2.3 抹灰的步骤抹灰的步骤一般为:打边线、涂布基层防水层、涂布等级沙浆、涂布面层灰浆、定点挖槽、安装管线、开孔门窗、涂抹中层灰浆、涂抹面层灰浆、抹光。
需要注意抹灰时对每一层灰浆的处理方式。
2.4 控制抹灰的质量抹灰的质量控制取决于抹灰工的工艺水平和用材质量。
要保证抹灰的质量,就需要培训、提高抹灰工人的技能,确保他们能够熟练掌握抹灰工艺技术。
同时需要选择合适的建筑材料,确保其中没有杂质、色差或脱粒等情况。
3. 抹灰后的清理与维护3.1 清理抹灰完毕后,应及时清理掉施工现场的垃圾、残留物和水泥浆痕迹。
至于施工区域如何清洁,应由施工单位提出具体办法进行清理。
3.2 维护在抹灰后需要进行一段时间的维护。
尤其是在夏季或潮湿的季节,需要额外的注意墙壁的干燥和保湿。

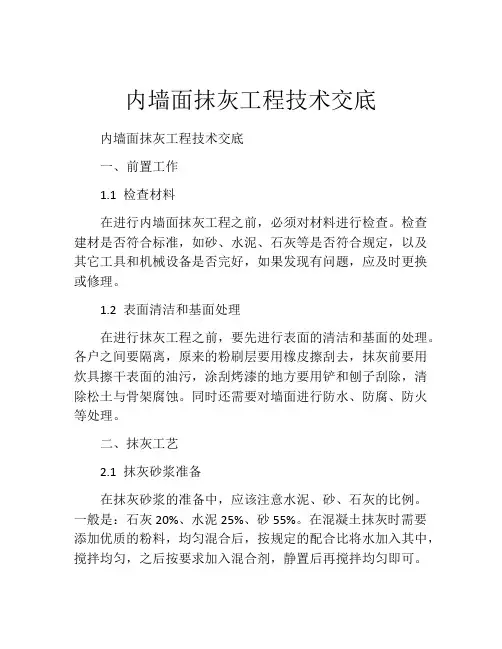

内墙面抹灰工程技术交底内墙面抹灰工程技术交底一、前置工作1.1 检查材料在进行内墙面抹灰工程之前,必须对材料进行检查。
检查建材是否符合标准,如砂、水泥、石灰等是否符合规定,以及其它工具和机械设备是否完好,如果发现有问题,应及时更换或修理。
1.2 表面清洁和基面处理在进行抹灰工程之前,要先进行表面的清洁和基面的处理。
各户之间要隔离,原来的粉刷层要用橡皮擦刮去,抹灰前要用炊具擦干表面的油污,涂刮烤漆的地方要用铲和刨子刮除,清除松土与骨架腐蚀。
同时还需要对墙面进行防水、防腐、防火等处理。
二、抹灰工艺2.1 抹灰砂浆准备在抹灰砂浆的准备中,应该注意水泥、砂、石灰的比例。
一般是:石灰20%、水泥25%、砂55%。
在混凝土抹灰时需要添加优质的粉料,均匀混合后,按规定的配合比将水加入其中,搅拌均匀,之后按要求加入混合剂,静置后再搅拌均匀即可。
2.2 墙面处理为了保证成果,首先需要对墙面进行处理。
将松土清除后,进行清洁工作,让墙体表面变得干燥、平整、光滑。
如果在基层上制作钢筋架,需要将钢筋杆焊接固定好。
然后根据不同的情况,选择不同的墙面处理材料进行处理。
2.3 抹灰工艺当处理完墙面后,就可以进行抹灰了。
在实际的操作中,这需要先在墙面上涂抹一层均匀的砂浆。
待一层砂浆干燥之后,再抹上第二层抹灰砂浆。
在涂抹抹灰砂浆时,要逐一检查每一面的光滑度,保证质量。
除了根据设计要求进行墙面抹灰外,还要根据需求选择不同的抹灰形式,如麻面、机泵等。
在这个过程中,需要注意避免出现翘曲、裂缝、变形等问题,否则会影响其质量。
2.4 防水防潮处理在墙体内抹灰完成之后,需要进行防水和防潮处理,保证墙面的稳定性和抗渗能力。
不同的施工要求需要选择不同的材料进行处理,如喷淋、刷涂、涂刷等。
三、安全防护在抹灰工程中,安全是非常重要的,因为一旦发生意外,会对人员生命财产造成很大损失。
所以,在进行内墙面抹灰工程时,需要根据国家标准和安全制度进行防护。
具体措施包括施工人员的安全防护、高处作业的保护措施、现场设备的安全控制等。

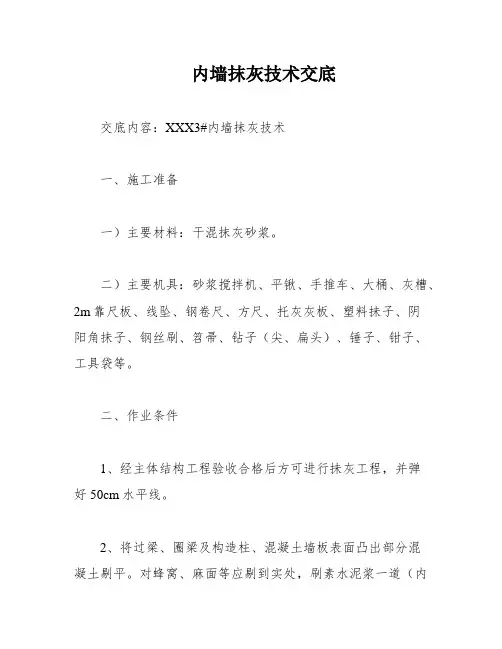

内墙抹灰技术交底交底内容:XXX3#内墙抹灰技术一、施工准备一)主要材料:干混抹灰砂浆。
二)主要机具:砂浆搅拌机、平锹、手推车、大桶、灰槽、2m靠尺板、线坠、钢卷尺、方尺、托灰灰板、塑料抺子、阴阳角抺子、钢丝刷、笤帚、钻子(尖、扁头)、锤子、钳子、工具袋等。
二、作业条件1、经主体结构工程验收合格后方可进行抺灰工程,并弹好50cm水平线。
2、将过梁、圈梁及构造柱、混凝土墙板表面凸出部分混凝土剔平。
对蜂窝、麻面等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),紧跟用1:3水泥砂浆分层砂浆分层补平;脚手眼应堵严,外露钢筋头、铅丝头等要剔除,窗台砖应补齐。
4、管道穿越墙洞、楼板洞应及时安放套管,并用1:3水泥砂浆填嵌密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好铅丝网;接线盒用纸堵严。
5、砖墙基层表面的灰尘、污垢和油渍等应清除干净,并浇水湿润。
6、根据室内高度和抺灰现场的具体情况,提前准备好抺灰高凳或脚手架,架子应离开墙面及墙角200-250mm,以利操作。
7、室内大面积施工前先做样板间,经鉴定合格后再大面积施工。
三、施工工艺一)工艺流程:基层处理→钉钢丝网→喷水湿润→喷浆→找方→放线→贴饼、冲筋→基层抹灰→面层抹灰。
二)施工工艺:1、基层处理:基层表面要保持平整,发现缺钉缺网等应及时补齐,洁净,无浮浆、油污。
表面凹凸太大的部位要先剔平或用1:3水泥砂浆补齐,表面太光的要剔毛,脚手架眼要用砼填堵密实,水暖、电器管道通过的墙洞,剔凿墙后按装的管道必须用1:3水泥沙浆堵严。
结构施工中使用脱模剂,脱模剂未脱落的部位(混凝土墙面)需用10%火碱溶液清洗。
2、钉钢丝网(钢板网):基层处理完成后,在加气砼砌体与剪力墙、柱、梁、等交接处订钢丝网,钢丝网用射钉每200mm—300mm加铁片固定,钢丝网的宽度不小于300mm,与不同基体的搭接每边不小于150mm,挂网要做到均匀、牢固。
砌体上不得用射钉固定。
内墙抹灰技术交底通用版常见抹灰工具和材
料的使用方法
抹灰是在墙面上进行处理,使其变得平整光滑的一项工艺。
在室内装修中,内墙抹灰是非常重要的一步,不仅可以提升整体装修质量,还可以延长房屋使用寿命。
在进行内墙抹灰时,正确选择和使用抹灰工具和材料是非常关键的。
本文将介绍常见的抹灰工具和材料的使用方法,帮助读者更好地理解和掌握内墙抹灰技术。
一、抹灰工具的使用方法
1. 抹刀:抹刀是进行抹灰工作的主要工具,常用的抹刀有平抹刀和弯抹刀。
使用时,可以将抹刀握紧,将抹灰糊料挤在抹刀背部,然后将抹灰糊料均匀地涂抹在墙面上。
注意保持力度和角度的一致性,确保抹灰层的平整度。
2. 抹灰机:抹灰机是自动化抹灰工具,可以提高施工效率和质量。
使用时,首先调整好抹灰机的速度和振动力度,然后用抹刀将抹灰糊料均匀地涂抹在墙面上,再把抹灰机放到墙面上,按下开关,将抹灰糊料均匀地喷涂在墙面上。
3. 砂纸:砂纸是进行墙面处理的常用工具,可用于打磨抹灰后的墙面,使其更加光滑。
使用时,将砂纸固定在砂纸台上,然后轻轻地擦拭墙面,均匀打磨,直到达到预期的光滑度。
二、抹灰材料的使用方法
1. 抹灰糊料:抹灰糊料是进行抹灰工作的核心材料,通常由水泥、
砂子和特定的添加剂组成。
使用时,首先将适量的抹灰糊料放入水桶中,逐渐加水搅拌均匀,直至达到适宜的稠度。
然后使用抹刀或抹灰
机将抹灰糊料均匀地涂抹在墙面上。
2. 防裂网:防裂网是用于防止墙面开裂的重要材料,其主要作用是
增强抹灰层的韧性和稳定性。
使用时,首先将防裂网固定在墙面上,
然后用抹灰糊料将其包裹,确保防裂网与墙面牢固粘合在一起。
3. 加湿剂:加湿剂是在抹灰施工中控制水分蒸发速度的一种添加剂,它能延长抹灰糊料的可塑性和操作时间。
使用时,将适量的加湿剂加
入水桶中,与抹灰糊料充分混合,调整好水泥砂浆的稠度,然后进行
抹灰工作。
总结:
在进行内墙抹灰时,正确选择和使用抹灰工具和材料是保证施工质
量的重要步骤。
通过掌握常见的抹灰工具的使用方法,如抹刀、抹灰
机和砂纸,可以提高施工效率和质量。
同时,了解抹灰材料的使用方法,如抹灰糊料、防裂网和加湿剂,可以确保抹灰层的稳定性和耐久性。
在实际操作中,要注意选择合适的工具和材料,并正确使用,以
达到理想的效果。
本文所述只是常见的抹灰工具和材料的使用方法,
实际施工还需根据具体情况进行调整和判断。
