2016年冬季施工方案(B版修改)
- 格式:doc
- 大小:2.27 MB
- 文档页数:35

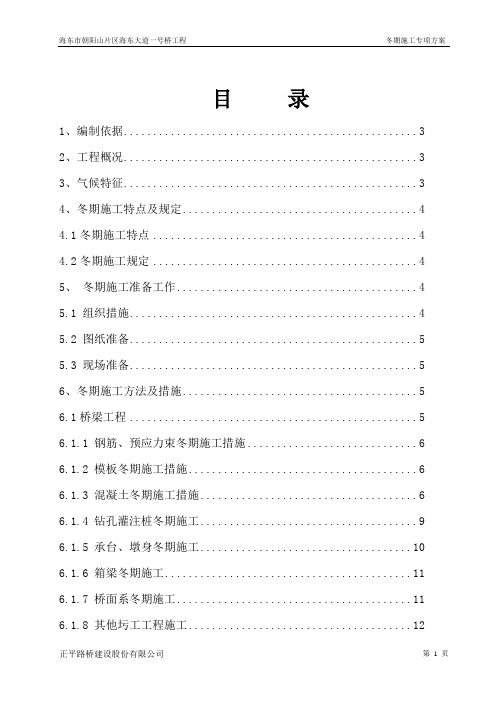

目录1、编制依据 (3)2、工程概况 (3)3、气候特征 (3)4、冬期施工特点及规定 (4)4.1冬期施工特点 (4)4.2冬期施工规定 (4)5、冬期施工准备工作 (4)5.1 组织措施 (4)5.2 图纸准备 (5)5.3 现场准备 (5)6、冬期施工方法及措施 (5)6.1桥梁工程 (5)6.1.1 钢筋、预应力束冬期施工措施 (6)6.1.2 模板冬期施工措施 (6)6.1.3 混凝土冬期施工措施 (6)6.1.4 钻孔灌注桩冬期施工 (9)6.1.5 承台、墩身冬期施工 (10)6.1.6 箱梁冬期施工 (11)6.1.7 桥面系冬期施工 (11)6.1.8 其他圬工工程施工 (12)6.2 砌体工程 (12)7、技术措施及注意事项 (13)8、施工保证措施 (14)8.1 冬期施工保证措施 (14)8.2 安全、文明保证措施 (16)8.2.1 冬期安全措施 (16)8.2.2 文明施工及环保要求 (18)冬期施工专项方案1编制依据1、《海东大道一号桥施工图》2、《城市桥梁设计规范》3、《公路桥涵施工技术规范》4、本桥梁实施性施工组织设计5、现行有关技术规程、规则及标准2工程概况海东大道一号桥位于海东大道的109国道与古城中街段,是海东大道上的重要节点工程,为海东大道跨越卫民路、湟水河、兰青铁路及大古城路的桥梁,所处路线基本成南北走向,桥梁总长1198米,起点桩号为K0+296.149,终点桩号为K1+498.389。
项目施工主要内容: 海东市朝阳山片区海东大道一号桥主桥桥梁工程、引桥工程及其他附属工程。
其中主桥为一座独塔双索面组合梁斜拉桥。
南北岸均有引桥,引桥先简支后连续小箱梁和预应力混凝土现浇箱梁组成。
3气候特征海东大道一号桥位于海东市乐都区,境内以山地为主,垂直落差较大,气候随海拔的升高差异明显,属于干旱、半干旱的高原大陆性气候,日照时间长,太阳辐射强,昼夜温差大。
年平均气温7℃左右,年均降水量350毫米左右,总蒸发量为1644毫米,年日照时数2200-2800小时,无霜期90-185天。
银吴客专4标GK519+500-DK639+150段编制:审核:审批:中铁二十一局集团银吴客专4标项目经理部三分部2016年11月6日冬季施工方案进入11月份以来,随着气温逐渐下降,天气对现场混凝土施工的影响也日益明显。
为了更好地完成中银吴客专4标的施工生产任务,确保2016年第四季度的施工生产计划按期完成,切实抓好冬季施工质量,确保工程工期总体进度全面实现,工程质量安全、可靠,特制订本项《冬季施工方案》指导施工。
一、编制原则1.确保工程质量;2.经济合理,使增加的费用为最少;3.所需的热源和材料有可靠的来源,并尽量减少能源消耗;4.确实能缩短工期。
二、施工准备当气温低于0℃时,应即采取冬期施工措施,以防止建筑工程遭受冻害。
采取冬施措施的大致时间,根据银川地区多年气温资料,按照室外日平均气温连续5d稳定低于5℃的范围确定。
进入冬季施工前,要提前上报冬季施工方案,准备好充足的冬施物资和人员机械设备。
三、我项目部管段冬季施工的工点:1.银川动车所跨包兰铁路特大桥桩基、承台、墩身工程2.已到图的箱形桥、涵洞工程3.路基土石方工程(以填方为主)四、参考资料1.《铁路混凝土工程施工技术指南》(TZ210-2005)2.《铁路混凝土与砌体工程施工质量验收标准》(TB10424-2003)3.《铁路桥涵工程施工质量验收标准》(TB10415-2003)4.《铁路混凝土工程施工质量验收补充标准》(铁建设【2005】160号)5.《铁路路基工程施工质量验收标准》(TB10414-2003)五、组织措施成立冬季施工生产领导小组组长:何学东副组长:王忠陈朝勃王兵李海春马志俊组员:杨建波韦元福蔡秉毅吴继胜赵凤刚六、冬季施工工艺(一)一般规定当施工现场昼夜平均气温连续3天低于5℃或最低气温低于-3℃时,混凝土施工正式进入冬季施工阶段。
冬季施工期间,当用硅酸盐水泥或普通硅酸盐水泥配制混凝土、且其抗压强度达到设计强度的30%前;或用矿渣硅酸盐水泥配制混凝土、且其抗压强度达到设计强度的40%前,均不得受冻。
实用文档混凝土冬季施工方案(2016年)中铁建设集团混凝土分公司2016年10月目录一、主要依据规 (2)二、冬施时间和技术路线 (2)三、搅拌站采取的冬施措施 (3)1. 冬施准备 (3)2. 原材料优选 (3)3. 冬施混凝土配合比确定 (4)4. 冬施混凝土热工计算 (5)5. 原材料质量控制和预热 (6)6. 混凝土搅拌的控制 (6)7. 水温及混凝土温度的监控 (7)8. 出厂检验 (8)9. 运输和交付的控制 (8)10. 混凝土质量跟踪及技术服务 (9)11. 锅炉安全措施 (9)12. 交通安全措施 (9)13. 现场安全措施 (10)14. 冬季防火安全措施 (10)四、施工方采取的冬施措施 (11)1. 混凝土浇筑时间的选择 (11)2. 混凝土的浇筑、振捣和抹压 (11)3. 混凝土的保温养护 (12)4. 混凝土结构拆模 (12)5. 试块制作 (13)为确保冬季混凝土施工的生产质量,加强对混凝土生产过程、质量控制及服务的管理,保障冬施混凝土结构工程的质量,特制定本方案。
一、主要依据规1、《建筑工程冬期施工规程》(JGJ/T 104-2011)2、《混凝土结构工程施工质量验收规》(GB50204-2015)3、《混凝土外加剂应用技术规》(GB50119-2013)4、《混凝土防冻剂》(JC475-2004)5、《混凝土矿物掺合料应用技术规程》(DB11/T 1029-2013)二、冬施时间和技术路线1、冬施时间根据《建筑工程冬期施工规程》(JGJ/T 104-2011)中的规定:当室外日平均气温连续5d稳定低于5℃即进入冬期施工;当室外日平均气温连续5d高于5℃时解除冬期施工。
地区一般自每年的11月15日至次年的3月15日为混凝土的冬期施工阶段。
如遇在11月15日前降温,符合进入冬期施工要求时要提前开始冬施,在3月15日之后气温回升缓慢,不符合解除冬施要求时,要延长冬施。
冬季施工方案一、编制依据(1)建设单位提供的土建、水电施工图全套;(2)施工图纸会审记要;(3)施工图要求的有关标准图集;(4)施工组织设计;(5)现行施工规范;(6)有关部门的相关规定、及国家法律、法规、本企业管理规定;(7)当地天气预报资料。

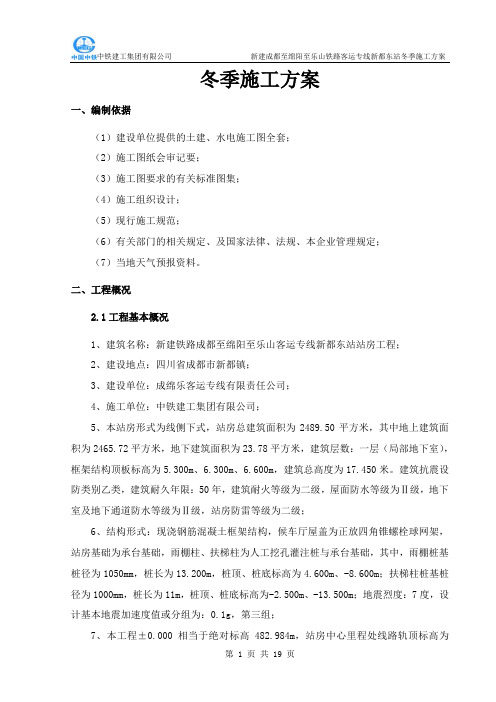

二、工程概况2.1工程基本概况1、建筑名称:新建铁路成都至绵阳至乐山客运专线新都东站站房工程;2、建设地点:四川省成都市新都镇;3、建设单位:成绵乐客运专线有限责任公司;4、施工单位:中铁建工集团有限公司;5、本站房形式为线侧下式,站房总建筑面积为2489.50平方米,其中地上建筑面积为2465.72平方米,地下建筑面积为23.78平方米,建筑层数:一层(局部地下室),框架结构顶板标高为5.300m、6.300m、6.600m,建筑总高度为17.450米。
建筑抗震设防类别乙类,建筑耐久年限:50年,建筑耐火等级为二级,屋面防水等级为Ⅱ级,地下室及地下通道防水等级为Ⅱ级,站房防雷等级为二级;6、结构形式:现浇钢筋混凝土框架结构,候车厅屋盖为正放四角锥螺栓球网架,站房基础为承台基础,雨棚柱、扶梯柱为人工挖孔灌注桩与承台基础,其中,雨棚桩基桩径为1050mm,桩长为13.200m,桩顶、桩底标高为4.600m、-8.600m;扶梯柱桩基桩径为1000mm,桩长为11m,桩顶、桩底标高为-2.500m、-13.500m;地震烈度:7度,设计基本地震加速度值或分组为:0.1g,第三组;7、本工程±0.000相当于绝对标高482.984m,站房中心里程处线路轨顶标高为489.014m,站台高度为1.250m;旅客进出站地道宽度为8米,净高为3.500米;站台雨篷面积为7200平方米,站台铺面面积为7200平方米;8、该站高峰小时旅客发送量为1200人,属于线侧下式小型铁路旅站房,设450*8*1.25米侧式基本站台和中间站台各一座,站台设有柱雨篷;9、混凝土等级:承台基础、独立基础、外包混凝土柱脚为C40P6抗侵蚀性砼,柱基础为C40P8抗侵蚀性砼,护壁为C40P6抗侵蚀性砼,混凝土垫层为C10、C20,构造柱、圈梁、压顶梁、站台挡墙混凝土为C25;10、站台外侧均设置扶梯及无障碍电梯,设置钢结构玻璃罩遮雨,站台雨篷结构形式为钢管柱双侧悬挑焊接H型钢梁结构体系。

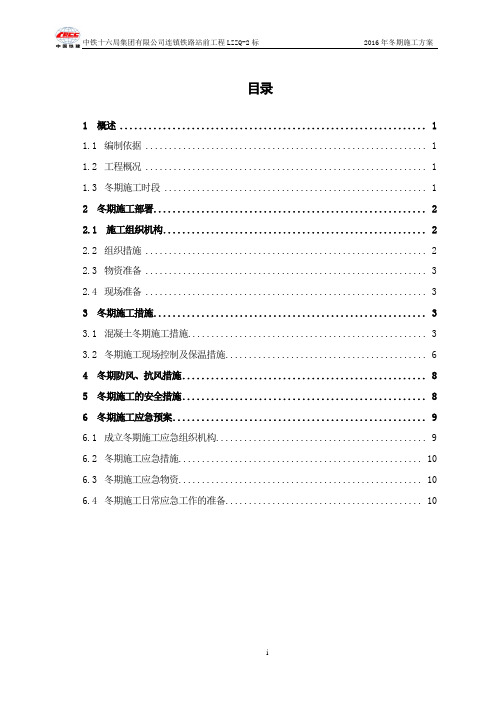

目录一、编制说明 (1)二、编制依据 (1)三、工程概况 (2)四、冬期施工任务部署 (2)(一)冬期施工的期限 (2)(二)冬施部署 (2)(三)冬期施工领导小组 (3)(四)项目部管理人员冬期施工岗位责任制 (3)(五)现场准备 (8)五、施工方案确定 (9)六、主要项目冬施技术措施 (10)(一)土方工程 (10)(二)钢筋工程 (12)(三)混凝土工程 (14)(四)水暖工程 (22)(五)模板工程 (22)(六)防水工程 (22)七、冬施准备工作 (23)(一)冬施组织 (23)(二)材料准备 (23)(三)劳动力计划 (24)八、冬施测温工作 (24)(一)测温工作程序 (24)(二)测温孔布置 (24)(三)混凝土测温孔设置要求: (25)(四)测量混凝土的出罐温度和入模温度、大气温度 (25)(五)测温小组人员: (26)九、混凝土的试块制作 (26)十、冬施质量控制措施 (28)十一、混凝土热工计算 (29)十二、安全消防措施 (32)十三、消防技术措施 (34)十四、环保技术措施 (35)一、编制说明郑州地区属寒冷地区,冬期负温时间较长,风速较快。
根据《建筑工程冬期施工规程》JGJ/T 104-2011和《建筑工程施工质量验收统一标准》GB50300-2001有关规定,结合郑州市冬期施工的实际情况,特编制《*******冬期施工方案》。
二、编制依据序号名称编号1 *******施工图094-012 *******工程施工组织设计GB50204-2002(2011 3 混凝土结构工程施工质量及验收规范版)4 冬季施工规程JGJ104-20115 混凝土强度检验评定标准GB/T50107-20106 建筑工程施工质量验收统一标准GB50300-20017 建筑机械使用安全技术规范JGJ33-868 混凝土外加剂GB80679 混凝土外加剂应用技术规程GB5011910 施工现场临时用电安全技术规范JGJ46-200511 国家及地方现行有关标准的规定三、工程概况*******项目为集商业、办公、酒店及酒店式公寓、高级公寓和高级住宅为一体的大型工程,位于郑州市小店区体育路与亲贤北街交汇处。
目录1 概述 (1)1.1编制依据 (1)1.2工程概况 (1)1.3冬期施工时段 (1)2 冬期施工部署 (2)2.1 施工组织机构 (2)2.2组织措施 (2)2.3物资准备 (3)2.4现场准备 (3)3 冬期施工措施 (3)3.1混凝土冬期施工措施 (3)3.2冬期施工现场控制及保温措施 (6)4 冬期防风、抗风措施 (8)5 冬期施工的安全措施 (8)6 冬期施工应急预案 (9)6.1成立冬期施工应急组织机构 (9)6.2冬期施工应急措施 (10)6.3冬期施工应急物资 (10)6.4冬期施工日常应急工作的准备 (10)1 概述冬期施工时由于其寒冷的的气候条件将会直接影响在建工程的施工质量、安全和进度。
冬期施工的起始日期为现场施工环境昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续3d低于+5℃或最低气温低于-3℃时,按冬期施工处理。
施工中确保混凝土的出机温度不低于10℃,入模温度不低于5℃。
1.1 编制依据《铁路混凝土工程施工质量验收标准》(TB10424-2010);《高速铁路桥涵工程施工技术指南》(铁建设[2010]241号文件);《高速铁路桥涵工程施工质量验收标准》(TB10752-2010);《铁路混凝土强度检验评定标准》(TB10425-2003);《铁路混凝土》(TB/T3275-2011);《连镇铁路设计图纸》;1.2 工程概况连镇铁路2标,起讫里程:DK46+383.2~DK96+727.925(YDK94+700~YDK96+750.013),正线长度50.345km,标段内结构物有特大桥2座、框架中桥2座、框架小桥3座、框架涵3座、圆管涵2座和车站1个,其中2座特大桥为涟水特大桥(桥长35760.32延长米)和淮安特大桥(桥长14483.07延米长),一个车站为涟水车站。
本标段桥梁工程总长度48511.73m,占标段总长度的96.4%。
1、编制依据以及适用范围1.1 编制依据1.1.1 《建筑工程冬季施工规程》JGJ104-971.1.2 《建筑施工手册》第四版1.2 适用范围延安地区2、施工准备根据延安市当地气象资料表明,本地区冬期施工时间为11月5日至次年3月15日;按照《建筑工程冬期施工规程》JGJ104-97规定,本工程冬期施工的起止时间为:当工地日平均气温连续5天低于+5℃或最低气温低于0℃时,进入冬季施工;当日平均气温连续5天高于5℃时,结束冬期施工。
因此,在进入冬期施工前必须做好施工准备工作。
2.1 组织措施2.1.1本工程进入冬期施工的项目有:安装工程、外墙装饰、楼地面工程、吊顶工程、涂料工程、屋面工程。
2.1.2进入冬期施工前,由项目部技术员、专职安全员负责组织对测温、保温人员进行安全技术交底,明确职责。
2.1.3项目部管理人员每天按时查阅天气预报,在寒流突然袭击前,作好防冻准备。
2.1.4由专人负责测量冬期施工期间的室外气温并做好记录。
2.2 图纸准备凡已经安排在冬期施工的项目,技术人员必须复核施工图纸及相关图集的细部做法,当天气及气温的突变已经不能确保该项工程按照正常工序施工的质量时,要坚决予以停止施工并组织实施冬期施工。
2.3 现场准备2.3.1根据实物工程量提前组织有关机具和保温材料进场。
2.3.2专职电工严格控制各分配电箱的容量,避免发生超负荷运转。
2.3.3工地的临时供水管道用再生毯或其他保温材料提前做好保温防冻工作。
2.4 安全与防火2.4.1冬期施工时,要采取防滑措施,生活及施工道路、架子、坡道经常清理积水、积雪、结冰,斜跑道要有可靠的防滑条。
2.4.2大雪后必须将架子上的积雪清扫干净,并定期对架体进行安全检查,如有影响架体稳定的现象,必须及时按设计方案处理。
2.4.3 施工时如接触汽源、热水,要防止烫伤。
2.4.4 现场火源,要加强管理;使用煤气时,要防止爆炸并应注意通风换气,防止煤气中毒。
(完整版)冬季施工方案(最新)2016.pdf (完整版)冬季施工方案(最新)2016.pdf1. 引言本文档为2016年最新版的冬季施工方案,旨在提供详细的施工指导和注意事项,确保工程能够在冬季安全顺利进行。
本方案采用分章节的方式进行细化,包括准备工作、施工技术、安全措施、环境保护以及质量控制等内容。
2. 准备工作2.1 施工前准备2.1.1 确定施工日期和时间安排2.1.2 调查并控制施工现场的环境因素2.1.3 准备必要的施工设备和材料2.1.4 检查并确保施工人员的技术能力和安全意识2.2 特殊准备工作2.2.1 处理冬季气候的影响2.2.2 按照相关规定准备施工现场的防寒保暖措施2.2.3 确定供暖设施和通风设备2.2.4 制定施工材料的保温措施和保鲜措施3. 施工技术3.1 基础施工技术3.1.1 土地平整和基础处理3.1.2 墙体和屋面的搭建3.1.3 防水、隔热和保温处理3.2 电气施工技术3.2.1 线路布置和接线3.2.2 电气设备安装和调试3.2.3 电气维护和保养3.3 暖通施工技术3.3.1 配管布置和连接3.3.2 暖气设备和通风设备安装3.3.3 温度控制和调试4. 安全措施4.1 施工现场安全4.1.1 安全防护装备的准备和使用4.1.2 建立合理的施工通道和安全标识4.1.3 加强现场巡视和管理4.1.4 火灾和爆炸危险物品的处理4.2 施工作业安全4.2.1 施工人员安全教育和培训4.2.2 安全操作规程和注意事项4.2.3 紧急事件处理和事故预防4.2.4 施工现场的维护和清洁5. 环境保护5.1 水、土和空气保护5.1.1 施工期间的水资源保护5.1.2 避免土壤污染和侵蚀5.1.3 减少噪音和空气污染5.2 废弃物处理5.2.1 分类和回收利用废弃物5.2.2 合理储存和处理废弃物5.2.3 清理施工现场并进行环境调查6. 质量控制6.1 施工质量要求6.1.1 施工工艺和规范的遵循6.1.2 施工质量检查和验收6.1.3 质量整改和追踪6.2 施工质量保障6.2.1 施工过程的管理和监控6.2.2 资料和记录的管理6.2.3 施工质量事故的处理和追责7. 附件本文档涉及以下附件:附件1:冬季施工材料表附件2:施工现场平面布置图附件3:施工安全检查记录表8. 法律名词及注释本文所涉及的法律名词如下:1. 建筑法:指XXXXX2. 施工安全法:指XXXXX3. 环境保护法:指XXXXX4. 质量管理法:指XXXXX。
台州湾大桥及接线工程PPP模式融资和部分路段施工总承包第一合同段(K106+500~K111+900)冬季施工方案中国建筑股份有限公司台州湾大桥及接线工程PPP模式融资和部分路段施工总承包第一合同段项目经理部2016年12月台州湾大桥及接线工程PPP模式融资和部分路段施工总承包第一合同段(K106+500~K111+900)冬季施工方案编制:审核:审批:中国建筑股份有限公司台州湾大桥及接线工程PPP模式融资和部分路段施工总承包第一合同段项目经理部2016年12月台州湾大桥及接线工程PPP模式融资和部分路段施工总承包第一合同段(K106+500~K111+900)冬期施工方案一、编制依据1.1编制依据(1)《公路工程质量检验评定标准第一册土建工程》 JTG F80/1-2004(2)《公路工程技术标准》 JTG B01-2014(3)《混凝土结构工程施工质量验收规范》 GB 50204-2015(4)《公路工程水泥及水泥混凝土试验规程》 JTG E30-2005(5)《公路隧道施工技术规范》 JTG F60-2009(6)《混凝土结构工程施工规范》 GB/T 50666-2011(7)《建筑工程冬期施工规程》JGJ-T104-2011(8)合同文件、浙江省地方性法律法规质量管理有关文件。
(9)两阶段施工图纸、施工组织设计等1.2适用范围本方案用于指导台州湾大桥及接线工程PPP模式融资和部分路段施工总承包第一合同段K106+500~K111+900范围内工程冬季施工。
二、冬期施工时间安排项目部计划在2016年12月15日~2017年3月31日期间进行施工的工程项目采取冬期施工措施。
三、冬期施工准备1、施工准备1)准备施工用的防寒、保温、加热材料,如彩条布、土工布、火炉及锅炉等。
2)对冬期施工用机械设备加强保养和检查,做好冬期施工准备。
3)做好施工现场的防寒保暖工作,对施工便道、脚手架和作业场所采取防滑措施,确保施工人员的安全。
人民医院异地新建项目冬季施工方案编制人:审核人:审批人:编制日期:2016年12月14日目录第一章工程概况 (2)第一节项目概况 (2)第二节冬期施工概况 (2)第二章编制依据 (3)第三章施工工艺技术 (3)第一节混凝土工程 (3)第二节钢筋工程 (4)第三节模板工程 (5)第四节保温及防水工程 (5)第五节室内及室外抹灰工程 (6)第六节外墙装饰工程 (6)第四章施工保证措施 (6)第一节质量保证措施 (6)第二节安全保证措施 (7)第三节文明施工保证措施 (12)第一章工程概况第一节项目概况工程名称:句容市人民医院异地新建项目建设单位:句容市城市建设投资有限责任公司设计单位:上海市卫生建筑设计研究院有限公司监理单位:江苏建科建设监理有限公司施工单位:深圳中海建筑有限公司句容市人民医院异地新建项目位于句容市华阳南路西侧、二圣路北侧,项目总占地面积约10万平方米,总建筑面积约17.0万平方米,包括病房楼(13F)、门急诊医技楼(4F)、感染病楼(3F)、值班宿舍楼(6F)、后勤综合楼(3F)、太平间(1F)、垃圾房(1F)、门卫(1F)、地下室(1F)及后勤连廊等附属工程,其中病房楼为框剪结构,其余楼栋均为框架结构。
第二节冬期施工概况1、冬期施工概念根据《建筑工程冬期施工规程》(JGJ104-2011)的相关规定,室外日平均气温连续5 天稳定低于 5°C 时,即进入冬季施工;室外日平均气温连续 5 天高于 5°C 时解除冬期施工。
日平均气温是1d 内2、8、14 和20 时4 次室外气温观测结果的平均值,在距地面 1.5m 以上处并远离热源的地方测得的温度。
2、当地冬季气象资料结合句容市历年来的气象资料,本项目冬期施工阶段见下表:项目建设阶段,预计共经历2015年-2018年4次冬期施工,共计天数131天。
各阶段的气温变化特点是:日最高温度出现在中午12 时延续到16 时,最低温度出现时间为凌晨3 时延续到7时开始回升。
目录1 工程概况及编制依据 (3)1.1工程整体概况 (3)1.2地下室工程概况 (3)1.3钢结构工程概况 (3)1.4天津市冬季概况 (3)1.4.1 冬期施工期限划分原则 (3)1.4.2 天津地区气候特点 (3)1.4.3 冬期施工特点 (4)1.5编制依据 (4)1.6冬季施工内容确定 (4)2 施工部署 (6)2.1成立冬季施工领导小组 (6)2.2技术准备 (7)2.3冬季施工物资需求 (7)2.4生活后勤安排 (8)2.5其它 (8)3 冬季施工措施 (10)3.1钢筋工程 (10)3.2混凝土工程 (10)3.2.1 临界强度的确定 (10)3.2.2 原材料 (11)3.2.3 商品砼的拌制 (12)3.2.4 混凝土的运输 (13)3.2.5 混凝土的浇筑及养护 (13)3.3钢结构工程 (15)3.3.1 材料准备 (16)3.3.2 层温控制 (17)3.3.3 焊接温度控制 (17)3.3.4 焊后热处理 (18)3.3.5 焊后缓冷处理 (18)3.4机电工程 (18)3.4.1 焊接工艺 (18)3.4.2 焊接环境要求 (19)3.4.3 机械设备及临时管线 (19)3.4.4 构件、管道、设备安装措施 (20)3.5基坑巡视 (20)3.6道路防滑 (20)3.7防冻措施 (21)4 冬季施工安全质量保证措施 (22)4.1施工现场安全措施 (22)4.2施工现场安全用电措施 (23)4.3机械设备等冬季施工注意事项 (23)4.4冬期施工解除后的安全管理 (24)4.5冬季防火措施 (24)4.6质量保证措施 (25)4.7环境保护措施 (26)5 冬季施工应急预案 (27)5.1冬季应急预案编制依据及原则 (27)5.2冬施应急预案机构组成 (27)5.3事故隐患情况分析及应急处理措施 (27)5.4冬施施工消防应急专篇 (29)5.4.1 消防组织机构与职责分工 (29)5.4.2 火灾应急预案启动程序 (30)5.4.3 应急措施 (30)5.4.4 灭火现场注意事项 (32)5.4.5 火灾事故善后处理 (32)5.4.6 附近应急资源 (32)5.4.7 应急预案的评审 (33)5.4.8 应急救援设备和器材 (33)5.4.9 冬施易燃、易爆化学物品管理制度 (33)5.4.10 冬施动火管理制度 (34)5.4.11 冬施用电管理措施 (35)5.4.12 冬施不定期检查措施 (35)1 工程概况及编制依据1.1 工程整体概况欢迎下载!1.2 地下室工程概况地下室结构共有3层+1夹层,宽264米、长368米,A、C区开挖深度为-19.650米,B区开挖深度为-20.900m,D区开挖深度为-26.65米(其中+0.000=大沽高程3.450米),本工程地下室总建筑面积约为35万平方米。
本工程地下2、3层的主要功能为机动车库、附设机电设备房及人防设施;并于地下2层设有与M12线地下铁的接驳点,将地下铁大堂与商务区连接在一起。
地下1层设有商业、餐饮、KTV、超市、酒店后勤、物管办公室、物管员工设施及主要机电设备房。
地下1层夹层的主要功能为非机动车库、117办公楼的主要机电设备房、电影院、商店、餐饮。
1.3 钢结构工程概况本工程钢结构主要包括塔楼钢结构部分、总部办公楼钢结构部分及商业廊连廊结构。
其中主塔楼结构形式为巨型框架-核心筒-巨型斜撑结构,总部办公楼为框架-剪力墙结构(H形钢骨混凝土柱)。
塔楼、总部办公楼加强层带状桁架结构及屋顶幕墙构架的梁、柱结构,采用管桁架及H型钢桁架式。
钢结构总用钢量超过14万吨。
1.4 天津市冬季概况1.4.1 冬期施工期限划分原则冬期施工期限划分原则是:根据当地多年气象资料统计,当室外日平均气温连续5d稳定低于5℃即进入冬期施工;当室外日平均气温连续5d高于5℃时解除冬期施工。
1.4.2 天津地区气候特点天津位于中纬度欧亚大陆东岸,主要受季风环流的支配,是东亚季风盛行的地区,属温带季风气候。
主要气候特征是,四季分明,春季多风,干旱少雨;夏季炎热,雨水集中;秋季气爽,冷暖适中;冬季寒冷,干燥少雪。
天津年平均气温在11.4~12.9°C。
1月最冷,平均气温在-3~-5°C;7月最热,平均气温在26~27°C。
天津季风盛行,冬、春季风速最大,夏、秋季风速最小。
年平均风速为2~4米/秒,多为西南风。
在四季中,冬季最长,有156~167天;夏季次之,有87~103天;春季56~61天;秋季最短,仅为50~56天。
根据天津市常年的气候特征,冬季施工自每年11月15日起,至次年3月15日止。
1.4.3 冬期施工特点冬期施工期间,天气寒冷、风力较大,白天时间较短,夜晚时间较长;由于气温较低,劳动力及施工设备的工作效率较低。
冬期施工对钢筋加工及绑扎、混凝土浇筑、钢结构焊接等施工会带来一定的质量隐患,对现场安全管理施工也会带来一定困难。
根据现场的实际情况做好各项防寒、防风工作,确保施工质量、安全。
1.5 编制依据(1)《混凝土结构工程施工及质量验收规范(2011版)》(GB50204-2002);(2)《建筑工程冬期施工规范》(JGJ104-2011);(3)《建筑施工手册》中国建筑工业出版社(第四版);(4)《建筑施工计算手册》中国建筑工业出版社;(5)中国及天津市政府相关法规条文;(6)项目编制的工程总进度计划;(7)现场实际进度及情况。
1.6 冬季施工内容确定根据我司编制的总进度计划以及实际施工情况,2016年冬季施工的内容见下表:2016年度冬季施工内容一览表2 施工部署2.1 成立冬季施工领导小组成立冬季施工领导小组,落实具体责任人,明确责任。
从技术、质量、安全、材料、机械设备、文明施工等方面为冬季施工的顺利进行提供有力的保障。
组长:全面负责项目冬季施工的组织与实施。
副组长:负责项目冬期施工措施的制定及指导落实。
成员:项目技术部、商务部、物资部、工程部、质量部、安全部、行政部、土建施工部、钢结构施工部、机电施工部。
根据项目冬期施工的措施组织现场生产实施、材料组织、保证措施的落实、资料的收集等。
领导小组组织架构见下图2.2 技术准备(1)认真熟悉、学习、审核施工图纸,透彻领会设计意图,对进入冬期施工的工程项目,进行全面的调研,掌握真实的数据,为冬期施工提供必要的依据。
(2)进入冬季施工前,组织技术业务培训,学习有关规定,明确职责。
方案及措施确定后组织有关人员学习,并向各施工班组进行交底。
(3)组织全体管理人员学习冬期施工规范标准,认真贯彻技术措施和冬施方案交底。
(4)为了及时了解天气变化情况,作好现场测温记录,确定进入冬期施工的具体起止日期(以室外日平均气温连续5天稳定低于5℃进入冬期施工,室外日平均气温连续5天高于5℃是解除冬期施工),同时与气象台保持联系,及时接收天气预报,以便提前作好大风、大雪及寒流等恶劣天气袭击的预防工作。
施工员及混凝土浇筑值班人员及时根据天气变化情况提前做好气温突然下降的防冻准备工作,根据天气状况及时调整各分项施工方法及混凝土的保温保湿措施。
(5)与商砼搅拌站提前联系,提出冬季砼防冻、保温的技术要求和供应计划,根据冬期天气状况配制合理、科学的砼配合比。
2.3 冬季施工物资需求(1)根据工程需求提前组织冬季施工所用材料及机械备件的进场,为冬季施工的顺利展开提供物资保障。
(2)施工现场所有外露水管均先加保温棉套管,防止水管冻裂。
(3)在冬施期间,做到材料物资提前准备,并每周定期对下周所需材料进行汇总,提前组织物资进场,保证现场施工生产。
冬季施工物资需求一览表2.4 生活后勤安排(1)项目部办公区、生活区、工人生活区采用市政暖气统一供暖,宿舍内均设置36v低压电,定期检查,严禁使用电暖气或电热毯等物品。
(2)工人宿舍增加被褥和御寒衣服。
(3)每周定期对工人及管理人员宿舍进行安全隐患排查。
(4)对工人队伍进行冬季取暖安全知识进行教育。
(5)严禁在宿舍及周边区域进行明火取暖。
(6)采用保温棉对生活区及办公区的外露水管线进行包裹,防止管线冻结。
(7)生活区内配电箱采用混凝土平整地面并对配电箱架体进行固定,防止其倒覆引火。
(8)后勤夜间限电,防止插座长时间使用起火。
2.5 其它(1)冬施之前,对工人及作业人员组织安全交底,明确注意事项。
项目部组织质量、安全、技术、施工等人员,对现场进行一次全面检查,及时完善各项防冻御寒设施,对不宜冬季施工的项目做到早计划、早安排,优先作业。
(2)现场用电必须按照《施工现场临时用电安全技术规范》的规定实施,在冬施前应对现场所有动力及照明线路。
供配电设施进行一次全面检查,对线路老化、安装不良及漏电现象及时修理和更换,严禁带隐患使用。
(3)室外配电箱、电闸箱及用电机具等要采取防雪、防潮等措施,外壳要做接地保护,有问题要及时排除并作好相应记录。
(4)建立安全值班及通报制度,遇有紧急情况要及时通报各级领导。
(5)规划好模板等易燃材料的储存场地,并做好防火措施。
(6)制定雪后的架体、施工通道等部位的清扫制度。
(7)进入冬季施工之前对场地内的各类大型起重机械进行检查,保证工作状态良好,如存在安全隐患进行限期整改或清退出场。
(8)做好宿舍区的消防准备工作。
3 冬季施工措施3.1 钢筋工程(1)在负温条件下使用的钢筋,施工时加强检验,钢筋在运输和加工过程中防止撞击和刻痕。
钢筋工程主要注意在冬施期间对成品、半成品用防雨布覆盖保护,同时采用枕木进行架空,防止钢筋沾污锈蚀。
(2)钢筋加工场地防护棚视实际情况张挂防雨油布或毡布防风,加工完的钢筋放置要避开雨、雪地,下部应用垫块或方木垫起100mm以上,防止受潮或粘污。
(3)钢筋在温度低于-20ºC时不宜进行冷拉加工,同时要适当控制伸长率,最大冷拉率控制在4%以内,以避免因负温冷拉造成钢筋强度达不到要求。
在负温下冷拉后的钢筋应逐根进行外观质量检查,其表面不得有裂纹和局部颈缩。
(4)冬期在负温条件下焊接钢筋马凳等时,应尽量安排在室内进行。
如必须在室外焊接,其环境温度不宜低于-20℃,风力超过3级时应有挡风措施。
(5)对接、焊接钢筋时,其母材必须无污染,刚焊接施工完的钢筋不得与水、冰、雪等接触。
(6)当环境温度低于-20℃时,如无特殊要求,尽量避免使用焊接,而是用机械连接。
(7)套丝完毕堆放在加工场的钢筋或已经绑扎钢筋的套丝头,冬期施工期间必须套好塑料帽,防止锈蚀降低套丝质量。
(8)钢筋绑扎过程中如出现降雨或降雪天气,现场钢筋停止绑扎,采用防雨油布进行覆盖,基底四周已经设置了排水沟,通过集水井中的自吸泵将积水抽出坑外,如降雪量较大,采用人工将油布上的积雪清理后采用暖风机使坑底少量积雪加温融化。
