河南省定额 (土石方工程)
- 格式:docx
- 大小:38.06 KB
- 文档页数:6
河南定额计算规则 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】河南2016定额计算规则专业说明--------------------------------------------------------------------------------一、本定额包括:土石方工程,地基处理及边坡支护工程,桩基工程,砌筑工程,混凝土及钢筋混凝土工程,金属结构工程,木结构工程,门窗工程,屋面及防水工程,保温、隔热、防腐工程,楼地面装饰工程,墙、柱面装饰工程与隔断、幕墙工程,天棚工程,油漆、涂料、裱糊工程,其他装饰工程,拆除工程,措施项目共计十七章。
二、本定额涉及室外地(路)面、室外给排水等工程项目,按《河南省市政工程预算定额》的相应项目执行。
三、本定额不再包括构筑物相应子目。
四、本定额按正常施工条件和施工方法、机械化程度以及合理的劳动组织及工期进行编制的。
1.材料、设备、成品、半成品、构配件完整无损,符合质量标准和设计要求,附有合格证书和实验记录。
2.土建工程和安装工程之间正常的交叉作业。
3.正常的气候、地理条件和施工环境。
五、关于人工1.本定额的人工以人工费表示。
2.本定额人工按8小时工作制计算。
六、关于材料1.本定额采用的材料(包括构配件、零件、半成品、成品)均为符合国家质量标准和相应设计要求的合格产品。
2.本定额中的材料包括施工中消耗的主要材料、辅助材料、周转材料和其他材料。
3.本定额中材料消耗量包括净用量和损耗量。
规范(设计文件)规定的预留量、搭接量不在损耗中考虑。
4.本定额中除特殊说明外,大理石和花岗岩均按工程半成品石材考虑,消耗量中仅包括了场内运输、施工及零星切割的损耗。
5.混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按工程半成品消耗量以体积表示。
6.本定额中所使用的砂浆均按干混预拌砂浆编制,若实际使用现拌砂浆或湿拌预拌砂浆时,按以下方法调整:(l)使用现拌砂浆的,除将定额中的干混砂浆调换为现拌砂浆外,砌筑砂浆按每立方米砂浆增加:一般技工工日、200L灰浆搅拌机台班,同时,扣除原定额中干混砂浆罐式搅拌机台班:其余定额按每立方米砂浆增加人工工日,同时将原定额中干混砂浆罐式搅拌机调换为200L灰浆搅拌机,台班含量不变。
目录总说明 (2)专业说明 (3)第一册土石方工程 (17)第二册道路工程 (13)第三册桥涵工程 (19)第四册隧道工程 (31)第五册市政管网工程 (41)第六册水处理工程 (52)第七册生活垃圾处理工程 (62)第八册路灯工程 (69)第九册钢筋工程 (77)第十册拆除工程 (81)第十一册措施项目 (83)总说明一、《河南省市政工程预算定额》(HAAl-31-2016)(以下简称本定额)是依据《市政工程消耗量定额》(ZYAl-31-2015)(以下简称《消耗量定额》)、《建设工程施工机械台班费用编制规则(2015)》、《建设工程施工仪器仪表台班费用编制规则(2015)》;参照《建设工程工程量清单计价规范》(GB50500-2013)(以下简称《计价规范》),住房和城乡建设部、财政部《关于印发(建筑安装工程费用项目组成)的通知》(建标[2013]44号),住房和城乡建设部《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标[2016]4号),结合我省建设领域工程计价改革需要编制的。
二、本定额适用于河南省行政区域内的新建、扩建和改建市政工程。
三、本定额是编审投资估算指标、设计概算、施工图预算、招标控制价的依据;是建设工程实行工程量清单招标的工程造价计价基础;是编制企业定额、考核工程成本、进行投标报价、选择经济合理的设计与施工方案的参考。
四、本定额工程造价计价程序表中规定的费用项目包括分部分项工程费、措施项目费、其他项目费、规费、增值税。
本定额基价各项费用按照增值税原理编制,适用一般计税方法,各项费用均不含可抵扣增值税进项税额。
五、本定额基价由人工费、材料费、机械使用费、其他措施费、安文费、管理费、利润、规费组成,工程造价计价时可按需分析统计、核算。
其他措施费不发生或部分发生可作调整。
六、本定额中定额子目编号含有“Ha”字母的定额子目,为我省扩充标记。
七、本定额基价是定额编制基期暂定价,按市场最终定价原则,基价中涉及的有关费用按动态原则调整。

A.1土(石)方工程说明一、土壤岩石分类,按土壤及岩石(普氏)分类表综合取定,表中的Ⅰ~Ⅲ类土为定额中的一般土;Ⅳ类土为定额中的砂砾坚土;Ⅴ类为定额中的松石;Ⅵ~Ⅷ为定额中的次坚石;Ⅸ、Ⅹ类为定额中的普坚石;Ⅺ~ⅩⅤ类为定额中的特坚石。
二、根据实际情况,挖土方和挖基础土方项目合并。
本分部中,工程量清单项目工程内容与定额子目工作内容不一致的工程量清单项目的组合单价,应由同一编码下的相关子目组成:如:挖土方清单项目的组成子目为挖土、土方运输和凿桩头等。
挖石方清单项目的组成子目为挖石方、摊座和石方运输等。
管沟土方清单项目的组成子目为挖沟槽、土方运输、土方回填等。
土(石)方回填清单项目的组成子目为土方运输、回填夯实,如现场无余土时,还应包括在他处挖土方或买土。
三、湿土的划分应按地质资料提供的地下常水位为界,地下常水位以下为湿土。
人工挖土子目是按干土编制的,如挖湿土,人工乘以系数1.18。
使用井点降水后,常水位以下的土不能再按湿土计算。
机械土方子目以土壤天然含水率为准划分,含水率大于25%时,定额子目人工、机械乘以系数1.15;如大于40%时,另行处理。
四、定额子目中未包括地下常水位以下施工的排水费用,发生时,应另按措施项目计算。
五、平整场地子目已综合考虑了各种因素,与实际不同时不能换算。
计算挖土方时,也不扣除场地平整的厚度。
六、桩间挖土(不含空桩部分)按相应定额子目乘以表1的对应系数。

表1桩间挖土调整系数表┏━━━━━━━━━━━━━━━━━━━━┯━━━━━━━━━━━┯━━━━━━━━━━━━━━━━━┓┃桩基种类│调整系数│说明┃┃├─────┬─────┤┃┃│人工│机械│┃┠──────────────┬─────┼─────┼─────┼─────────────────┨┃钻孔灌注桩.预制桩│人工挖土│1.5││┃┃(独立承台带单桩除外)├─────┼─────┼─────┼─────────────────┨┃│机械挖土│1.3│1.3│机械仅限挖土机┃┠──────────────┼─────┼─────┼─────┼─────────────────┨┃其他桩│人工挖土│1.3││┃┃(独立承台带单桩除外)├─────┼─────┼─────┼─────────────────┨┃│机械挖土│1.3│1.3│机械仅限挖土机┃┠──────────────┼─────┼─────┼─────┼─────────────────┨┃独立承台带单桩│人工挖土│1.1││┃┃├─────┼─────┼─────┼─────────────────┨┃│机械挖土│1.1│1.1│机械仅限挖土机┃┗━━━━━━━━━━━━━━┷━━━━━┷━━━━━┷━━━━━┷━━━━━━━━━━━━━━━━━┛七、人工土方:1.人工挖沟槽、地坑深度超过4m时,以相应的4m深子目单价为基础,分别乘以系数:6m以内为1.1,8m以内为1.15,10m以内为1.2,10m以上为1.25,同时每100m3土方另增加少先吊3.25台班。
土于5m以内或装土,修整边底。
挖土,弃土于5m以内或装土,修整边底。
挖土,弃土于5m以内或装土,修整边底。
挖土,弃土于5m以内或装土,修整边底。
挖土,弃土于5m以内或装土,修整边底。
挖土,弃土于5m以内或装土,修整边底。
挖土,弃土于5m以内或装土,修整边底。
挖土,弃土于5m以内或装土,修整边底。
挖土,弃土于槽边5m以内或装土,修整边底。
挖土,弃土于槽边5m以内或装土,修整边底。
挖土,弃土于槽边5m以内或装土,修整边底。
挖土,弃土于槽边5m以内或装土,修整边底。
挖土,弃土于槽边5m以内或装土,修整边底。
挖土,弃土于槽边5m以内或装土,修整边底。
土于槽边5m以内或装土,修整边底。
挖土,弃土于槽边5m以内或装土,修整边底。
挖土,弃土于坑边5m以内或装土,修整边底。
挖土,弃土于坑边5m以内或装土,修整边底。
挖土,弃土于坑边5m以内或装土,修整边底。
挖土,弃土于坑边5m以内或装土,修整边底。
挖土,弃土于坑边5m以内或装土,修整边底。
挖土,弃土于坑边5m以内或装土,修整边底。
挖土,弃土于坑边5m以内或装土,修整边底。
挖土,弃土于坑边5m以内或装土,修整边底。
.挖冻土,弃土于5m以内或装土,修整边底。
2.人工打眼,装药,爆破;挖冻土,弃土于5m以内或装土,修整边底。
.挖冻土,弃土于5m以内或装土,修整边底。
2.人工打眼,装药,爆破;挖冻土,弃土于5m以内或装土,修整边底。
.装土,清理车下余土。
2.装土,运土,弃土。
.装土,清理车下余土。
3.装土,运土,弃土。
.装土,清理车下余土。
4.装土,运土,弃土。
.装土,清理车下余土。
5.装土,运土,弃土。
.装土,清理车下余土。
6.装土,运土,弃土。
.挖泥砂,弃泥砂于5m以内,修整边底。
2.装泥砂,运泥砂,弃泥砂。
.挖泥砂,弃泥砂于5m以内,修整边底。
3.装泥砂,运泥砂,弃泥砂。
.挖泥砂,弃泥砂于5m以内,修整边底。
4.装泥砂,运泥砂,弃泥砂。
.挖泥砂,弃泥砂于5m以内,修整边底。
目录总说明 (2)专业说明 (3)第一册土石方工程 (17)第二册道路工程 (13)第三册桥涵工程 (19)第四册隧道工程 (31)第五册市政管网工程 (41)第六册水处理工程 (52)第七册生活垃圾处理工程 (62)第八册路灯工程 (69)第九册钢筋工程 (77)第十册拆除工程 (81)第十一册措施项目 (83)总说明一、《河南省市政工程预算定额》(HAAl-31-2016)(以下简称本定额)是依据《市政工程消耗量定额》(ZYAl-31-2015)(以下简称《消耗量定额》)、《建设工程施工机械台班费用编制规则(2015)》、《建设工程施工仪器仪表台班费用编制规则(2015)》;参照《建设工程工程量清单计价规范》(GB50500-2013)(以下简称《计价规范》),住房和城乡建设部、财政部《关于印发(建筑安装工程费用项目组成)的通知》(建标[2013]44号),住房和城乡建设部《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标[2016]4号),结合我省建设领域工程计价改革需要编制的。
二、本定额适用于河南省行政区域内的新建、扩建和改建市政工程。
三、本定额是编审投资估算指标、设计概算、施工图预算、招标控制价的依据;是建设工程实行工程量清单招标的工程造价计价基础;是编制企业定额、考核工程成本、进行投标报价、选择经济合理的设计与施工方案的参考。
四、本定额工程造价计价程序表中规定的费用项目包括分部分项工程费、措施项目费、其他项目费、规费、增值税。
本定额基价各项费用按照增值税原理编制,适用一般计税方法,各项费用均不含可抵扣增值税进项税额。
五、本定额基价由人工费、材料费、机械使用费、其他措施费、安文费、管理费、利润、规费组成,工程造价计价时可按需分析统计、核算。
其他措施费不发生或部分发生可作调整。
六、本定额中定额子目编号含有“Ha”字母的定额子目,为我省扩充标记。
七、本定额基价是定额编制基期暂定价,按市场最终定价原则,基价中涉及的有关费用按动态原则调整。

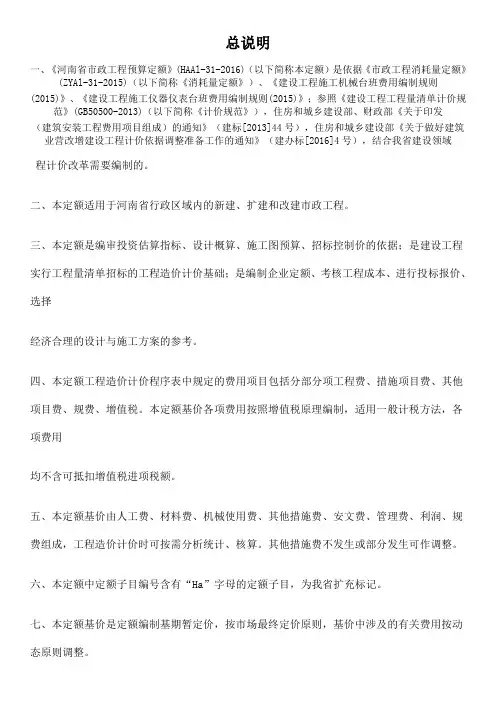

总说明一、《河南省市政工程预算定额》(HAAl-31-2016)(以下简称本定额)是依据《市政工程消耗量定额》(ZYAl-31-2015)(以下简称《消耗量定额》)、《建设工程施工机械台班费用编制规则(2015)》、《建设工程施工仪器仪表台班费用编制规则(2015)》;参照《建设工程工程量清单计价规范》(GB50500-2013)(以下简称《计价规范》),住房和城乡建设部、财政部《关于印发(建筑安装工程费用项目组成)的通知》(建标[2013]44号),住房和城乡建设部《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标[2016]4号),结合我省建设领域程计价改革需要编制的。
二、本定额适用于河南省行政区域内的新建、扩建和改建市政工程。
三、本定额是编审投资估算指标、设计概算、施工图预算、招标控制价的依据;是建设工程实行工程量清单招标的工程造价计价基础;是编制企业定额、考核工程成本、进行投标报价、选择经济合理的设计与施工方案的参考。
四、本定额工程造价计价程序表中规定的费用项目包括分部分项工程费、措施项目费、其他项目费、规费、增值税。
本定额基价各项费用按照增值税原理编制,适用一般计税方法,各项费用均不含可抵扣增值税进项税额。
五、本定额基价由人工费、材料费、机械使用费、其他措施费、安文费、管理费、利润、规费组成,工程造价计价时可按需分析统计、核算。
其他措施费不发生或部分发生可作调整。
六、本定额中定额子目编号含有“Ha”字母的定额子目,为我省扩充标记。
七、本定额基价是定额编制基期暂定价,按市场最终定价原则,基价中涉及的有关费用按动态原则调整。
八、本定额基价中的人工费是根据《消耗量定额》与有关规定,经测算的基期人工费。
基期人工费在本定额实施期,由工程造价管理机构结合建筑市场情况,定期发布相应的价格指数调整。
九、本定额基价中的材料费是根据《消耗量定额》与本定额基价的材料单价计算的基期材料费,在工程造价的不同阶段(招标、投标、结算),材料价格可按约定调整。
总说明一、《河南省市政工程预算定额》(HAAl-31-2016)(以下简称本定额)是依据《市政工程消耗量定额》(ZYAl-31-2015)(以下简称《消耗量定额》)、《建设工程施工机械台班费用编制规则(2015)》、《建设工程施工仪器仪表台班费用编制规则(2015)》;参照《建设工程工程量清单计价规范》(GB50500-2013)(以下简称《计价规范》),住房和城乡建设部、财政部《关于印发(建筑安装工程费用项目组成)的通知》(建标[2013]44号),住房和城乡建设部《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标[2016]4号),结合我省建设领域程计价改革需要编制的。
二、本定额适用于河南省行政区域内的新建、扩建和改建市政工程。
三、本定额是编审投资估算指标、设计概算、施工图预算、招标控制价的依据;是建设工程实行工程量清单招标的工程造价计价基础;是编制企业定额、考核工程成本、进行投标报价、选择经济合理的设计与施工方案的参考。
四、本定额工程造价计价程序表中规定的费用项目包括分部分项工程费、措施项目费、其他项目费、规费、增值税。
本定额基价各项费用按照增值税原理编制,适用一般计税方法,各项费用均不含可抵扣增值税进项税额。
五、本定额基价由人工费、材料费、机械使用费、其他措施费、安文费、管理费、利润、规费组成,工程造价计价时可按需分析统计、核算。
其他措施费不发生或部分发生可作调整。
六、本定额中定额子目编号含有“Ha”字母的定额子目,为我省扩充标记。
七、本定额基价是定额编制基期暂定价,按市场最终定价原则,基价中涉及的有关费用按动态原则调整。
八、本定额基价中的人工费是根据《消耗量定额》与有关规定,经测算的基期人工费。
基期人工费在本定额实施期,由工程造价管理机构结合建筑市场情况,定期发布相应的价格指数调整。
九、本定额基价中的材料费是根据《消耗量定额》与本定额基价的材料单价计算的基期材料费,在工程造价的不同阶段(招标、投标、结算),材料价格可按约定调整。

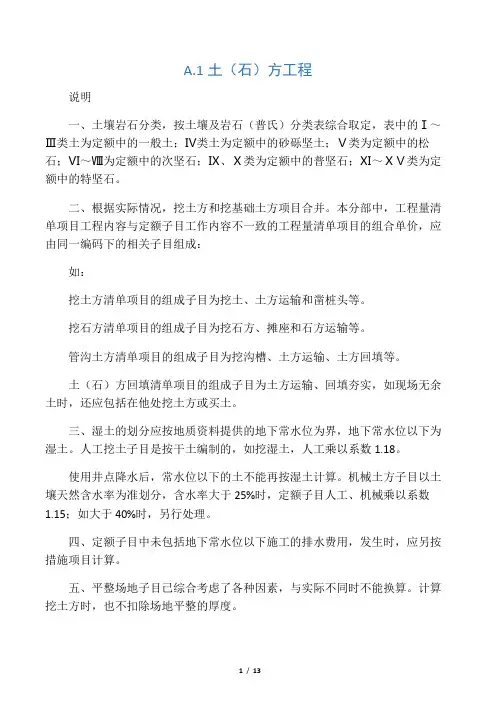

A.1 土(石)方工程说明一、土壤岩石分类,按土壤及岩石(普氏)分类表综合取定,表中的Ⅰ~Ⅲ类土为定额中的一般土;Ⅳ类土为定额中的砂砾坚土;Ⅴ类为定额中的松石;Ⅵ~Ⅷ为定额中的次坚石;Ⅸ、Ⅹ类为定额中的普坚石;Ⅺ~ⅩⅤ类为定额中的特坚石。
二、根据实际情况,挖土方和挖基础土方项目合并。
本分部中,工程量清单项目工程内容与定额子目工作内容不一致的工程量清单项目的组合单价,应由同一编码下的相关子目组成:如:挖土方清单项目的组成子目为挖土、土方运输和凿桩头等。
挖石方清单项目的组成子目为挖石方、摊座和石方运输等。
管沟土方清单项目的组成子目为挖沟槽、土方运输、土方回填等。
土(石)方回填清单项目的组成子目为土方运输、回填夯实,如现场无余土时,还应包括在他处挖土方或买土。
三、湿土的划分应按地质资料提供的地下常水位为界,地下常水位以下为湿土。
人工挖土子目是按干土编制的,如挖湿土,人工乘以系数 1.18。
使用井点降水后,常水位以下的土不能再按湿土计算。
机械土方子目以土壤天然含水率为准划分,含水率大于25%时,定额子目人工、机械乘以系数1.15;如大于40%时,另行处理。
四、定额子目中未包括地下常水位以下施工的排水费用,发生时,应另按措施项目计算。
五、平整场地子目已综合考虑了各种因素,与实际不同时不能换算。
计算挖土方时,也不扣除场地平整的厚度。
六、桩间挖土(不含空桩部分)按相应定额子目乘以表1的对应系数。
七、人工土方:1.人工挖沟槽、地坑深度超过4m时,以相应的4m深子目单价为基础,分别乘以系数:6m 以内为1.1,8m以内为1.15,10m以内为1.2,10m以上为1.25,同时每100m3土方另增加少先吊3.25台班。
人工挖地槽(坑)深度超过4m的湿土,其定额单价的换算公式为:相应的4m内挖土单价×超深系数+该子目单价中的人工费×超深系数×湿土系数0.18。
2.定额子目内未考虑挖土工作面和放坡应增加的费用。
总说明一、《河南省市政工程预算定额》(HAAl-31-2016)(以下简称本定额)是依据《市政工程消耗量定额》(ZYAl-31-2015)(以下简称《消耗量定额》)、《建设工程施工机械台班费用编制规则(2015)》、《建设工程施工仪器仪表台班费用编制规则(2015)》;参照《建设工程工程量清单计价规范》(GB50500-2013)(以下简称《计价规范》),住房和城乡建设部、财政部《关于印发(建筑安装工程费用项目组成)的通知》(建标[2013]44号),住房和城乡建设部《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标[2016]4号),结合我省建设领域程计价改革需要编制的。
二、本定额适用于河南省行政区域内的新建、扩建和改建市政工程。
三、本定额是编审投资估算指标、设计概算、施工图预算、招标控制价的依据;是建设工程实行工程量清单招标的工程造价计价基础;是编制企业定额、考核工程成本、进行投标报价、选择经济合理的设计与施工方案的参考。
四、本定额工程造价计价程序表中规定的费用项目包括分部分项工程费、措施项目费、其他项目费、规费、增值税。
本定额基价各项费用按照增值税原理编制,适用一般计税方法,各项费用均不含可抵扣增值税进项税额。
五、本定额基价由人工费、材料费、机械使用费、其他措施费、安文费、管理费、利润、规费组成,工程造价计价时可按需分析统计、核算。
其他措施费不发生或部分发生可作调整。
六、本定额中定额子目编号含有“Ha”字母的定额子目,为我省扩充标记。
七、本定额基价是定额编制基期暂定价,按市场最终定价原则,基价中涉及的有关费用按动态原则调整。
八、本定额基价中的人工费是根据《消耗量定额》与有关规定,经测算的基期人工费。
基期人工费在本定额实施期,由工程造价管理机构结合建筑市场情况,定期发布相应的价格指数调整。
九、本定额基价中的材料费是根据《消耗量定额》与本定额基价的材料单价计算的基期材料费,在工程造价的不同阶段(招标、投标、结算),材料价格可按约定调整。

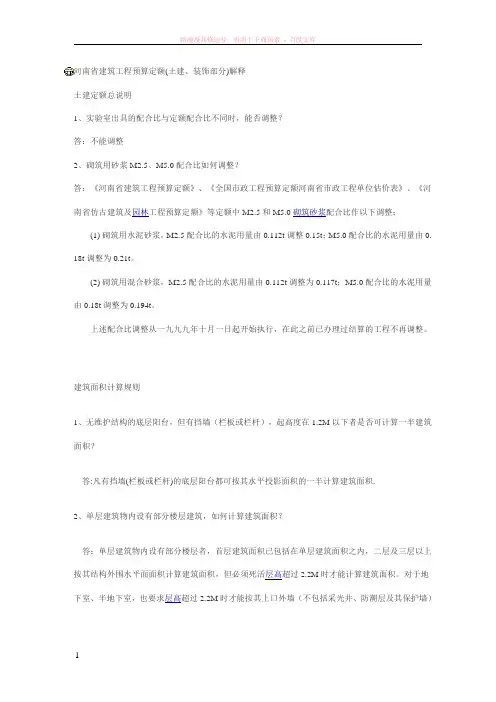

河南省建筑工程预算定额(土建、装饰部分)解释土建定额总说明1、实验室出具的配合比与定额配合比不同时,能否调整?答:不能调整2、砌筑用砂浆M2.5、M5.0配合比如何调整?答:《河南省建筑工程预算定额》、《全国市政工程预算定额河南省市政工程单位估价表》、《河南省仿古建筑及园林工程预算定额》等定额中M2.5和M5.0砌筑砂浆配合比作以下调整:(1) 砌筑用水泥砂浆,M2.5配合比的水泥用量由0.112t调整0.15t;M5.0配合比的水泥用量由0. 18t调整为0.21t。
(2) 砌筑用混合砂浆,M2.5配合比的水泥用量由0.112t调整为0.117t;M5.0配合比的水泥用量由0.18t调整为0.194t。
上述配合比调整从一九九九年十月一日起开始执行,在此之前已办理过结算的工程不再调整。
建筑面积计算规则1、无维护结构的底层阳台,但有挡墙(栏板或栏杆),起高度在1.2M以下者是否可计算一半建筑面积?答:凡有挡墙(栏板或栏杆)的底层阳台都可按其水平投影面积的一半计算建筑面积.2、单层建筑物内设有部分楼层建筑,如何计算建筑面积?答:单层建筑物内设有部分楼层者,首层建筑面积已包括在单层建筑面积之内,二层及三层以上按其结构外围水平面面积计算建筑面积,但必须死活层高超过2.2M时才能计算建筑面积。
对于地下室、半地下室,也要求层高超过2.2M时才能按其上口外墙(不包括采光井、防潮层及其保护墙)外围的水平面积计算。
3、建筑面积计算规则“一、计算建筑面积的范围”中有哪些修改?答:有部分规则作如下修改:(1)第2条改为“高低联跨的单层建筑物,而分别计算建筑面积时,应以结构外边线为界分别计算”。
(2)第5条改为“深基础地下架空层设计加以利用时,其层高超过2.2m,按围护结构外围水平面积计算建筑面积”。
(3)第7条改为“穿过建筑物的通道,建筑物内的门厅、大厅,不论其高度如何均投—层建筑面积计算。
门厅、大厅内设有回廊时,按其自然层的水平投影面积计算建筑面积”。
目录总说明 (2)专业说明 (3)第一册土石方工程 (17)第二册道路工程 (13)第三册桥涵工程 (19)第四册隧道工程 (31)第五册市政管网工程 (41)第六册水处理工程 (52)第七册生活垃圾处理工程 (62)第八册路灯工程 (69)第九册钢筋工程 (77)第十册拆除工程 (81)第十一册措施项目 (83)总说明一、《河南省市政工程预算定额》(HAAl-31-2016)(以下简称本定额)是依据《市政工程消耗量定额》(ZYAl-31-2015)(以下简称《消耗量定额》)、《建设工程施工机械台班费用编制规则(2015)》、《建设工程施工仪器仪表台班费用编制规则(2015)》;参照《建设工程工程量清单计价规范》(GB50500-2013)(以下简称《计价规范》),住房和城乡建设部、财政部《关于印发(建筑安装工程费用项目组成)的通知》(建标[2013]44号),住房和城乡建设部《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标[2016]4号),结合我省建设领域工程计价改革需要编制的。
二、本定额适用于河南省行政区域内的新建、扩建和改建市政工程。
三、本定额是编审投资估算指标、设计概算、施工图预算、招标控制价的依据;是建设工程实行工程量清单招标的工程造价计价基础;是编制企业定额、考核工程成本、进行投标报价、选择经济合理的设计与施工方案的参考。
四、本定额工程造价计价程序表中规定的费用项目包括分部分项工程费、措施项目费、其他项目费、规费、增值税。
本定额基价各项费用按照增值税原理编制,适用一般计税方法,各项费用均不含可抵扣增值税进项税额。
五、本定额基价由人工费、材料费、机械使用费、其他措施费、安文费、管理费、利润、规费组成,工程造价计价时可按需分析统计、核算。
其他措施费不发生或部分发生可作调整。
六、本定额中定额子目编号含有“Ha”字母的定额子目,为我省扩充标记。
七、本定额基价是定额编制基期暂定价,按市场最终定价原则,基价中涉及的有关费用按动态原则调整。
河南2016定额计算规则专业说明--------------------------------------------------------------------------------一、本定额包括:土石方工程,地基处理及边坡支护工程,桩基工程,砌筑工程,混凝土及钢筋混凝土工程,金属结构工程,木结构工程,门窗工程,屋面及防水工程,保温、隔热、防腐工程,楼地面装饰工程,墙、柱面装饰工程与隔断、幕墙工程,天棚工程,油漆、涂料、裱糊工程,其他装饰工程,拆除工程,措施项目共计十七章。
二、本定额涉及室外地(路)面、室外给排水等工程项目,按《河南省市政工程预算定额》的相应项目执行。
三、本定额不再包括构筑物相应子目。
四、本定额按正常施工条件和施工方法、机械化程度以及合理的劳动组织及工期进行编制的。
1.材料、设备、成品、半成品、构配件完整无损,符合质量标准和设计要求,附有合格证书和实验记录。
2.土建工程和安装工程之间正常的交叉作业。
3.正常的气候、地理条件和施工环境。
五、关于人工1.本定额的人工以人工费表示。
2.本定额人工按8小时工作制计算。
六、关于材料1.本定额采用的材料(包括构配件、零件、半成品、成品)均为符合国家质量标准和相应设计要求的合格产品。
2.本定额中的材料包括施工中消耗的主要材料、辅助材料、周转材料和其他材料。
3.本定额中材料消耗量包括净用量和损耗量。
规范(设计文件)规定的预留量、搭接量不在损耗中考虑。
4.本定额中除特殊说明外,大理石和花岗岩均按工程半成品石材考虑,消耗量中仅包括了场内运输、施工及零星切割的损耗。
5.混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按工程半成品消耗量以体积表示。
6.本定额中所使用的砂浆均按干混预拌砂浆编制,若实际使用现拌砂浆或湿拌预拌砂浆时,按以下方法调整:(l)使用现拌砂浆的,除将定额中的干混砂浆调换为现拌砂浆外,砌筑砂浆按每立方米砂浆增加:一般技工0.382工日、200L灰浆搅拌机1.67台班,同时,扣除原定额中干混砂浆罐式搅拌机台班:其余定额按每立方米砂浆增加人工0.382工日,同时将原定额中干混砂浆罐式搅拌机调换为200L灰浆搅拌机,台班含量不变。
A.1 土(石)方工程说明一、土壤岩石分类,按土壤及岩石(普氏)分类表综合取定,表中的Ⅰ~Ⅲ类土为定额中的一般土;Ⅳ类土为定额中的砂砾坚土;Ⅴ类为定额中的松石;Ⅵ~Ⅷ为定额中的次坚石;Ⅸ、Ⅹ类为定额中的普坚石;Ⅺ~ⅩⅤ类为定额中的特坚石。
二、根据实际情况,挖土方和挖基础土方项目合并。
本分部中,工程量清单项目工程内容与定额子目工作内容不一致的工程量清单项目的组合单价,应由同一编码下的相关子目组成:如:挖土方清单项目的组成子目为挖土、土方运输和凿桩头等。
挖石方清单项目的组成子目为挖石方、摊座和石方运输等。
管沟土方清单项目的组成子目为挖沟槽、土方运输、土方回填等。
土(石)方回填清单项目的组成子目为土方运输、回填夯实,如现场无余土时,还应包括在他处挖土方或买土。
三、湿土的划分应按地质资料提供的地下常水位为界,地下常水位以下为湿土。
人工挖土子目是按干土编制的,如挖湿土,人工乘以系数1.18。
使用井点降水后,常水位以下的土不能再按湿土计算。
机械土方子目以土壤天然含水率为准划分,含水率大于25%时,定额子目人工、机械乘以系数1.15;如大于40%时,另行处理。
四、定额子目中未包括地下常水位以下施工的排水费用,发生时,应另按措施项目计算。
五、平整场地子目已综合考虑了各种因素,与实际不同时不能换算。
计算挖土方时,也不扣除场地平整的厚度。
六、桩间挖土(不含空桩部分)按相应定额子目乘以表1的对应系数。
表1 桩间挖土调整系数表┏━━━━━━━━━━━━━━━━━━━━┯━━━━━━━━━━━┯━━━━━━━━━━━━━━━━━┓┃桩基种类│调整系数│说明┃┃├─────┬─────┤┃┃│人工│机械│┃┠──────────────┬─────┼─────┼─────┼─────────────────┨┃钻孔灌注桩.预制桩│人工挖土│ 1.5 ││┃┃(独立承台带单桩除外)├─────┼─────┼─────┼─────────────────┨┃│机械挖土│ 1.3 │ 1.3 │机械仅限挖土机┃┠──────────────┼─────┼─────┼─────┼─────────────────┨┃其他桩│人工挖土│ 1.3 ││┃┃(独立承台带单桩除外)├─────┼─────┼─────┼─────────────────┨┃│机械挖土│ 1.3 │ 1.3 │机械仅限挖土机┃┠──────────────┼─────┼─────┼─────┼─────────────────┨┃独立承台带单桩│人工挖土│ 1.1 ││┃┃├─────┼─────┼─────┼─────────────────┨┃│机械挖土│ 1.1 │ 1.1 │机械仅限挖土机┃┗━━━━━━━━━━━━━━┷━━━━━┷━━━━━┷━━━━━┷━━━━━━━━━━━━━━━━━┛七、人工土方:1.人工挖沟槽、地坑深度超过4m时,以相应的4m深子目单价为基础,分别乘以系数:6m以内为1.1,8m以内为1.15,10m以内为1.2,10m 以上为1.25,同时每100m3土方另增加少先吊3.25台班。
人工挖地槽(坑)深度超过4m的湿土,其定额单价的换算公式为:相应的4m内挖土单价×超深系数+该子目单价中的人工费×超深系数×湿土系数0.18。
2.定额子目内未考虑挖土工作面和放坡应增加的费用。
如施工组织设计要求增加工作面和放坡时,增加土方工程量可依据本分部计算规则的相应规定计算。
增加土方工程量的费用可考虑在综合单价内。
3.工运土方执行双轮车运土方子目,运距超过400m者,执行机械运土子目。
4.人工运淤泥、流砂按运双轮车土方子目乘以系数1.9计算。
5.回填土已经包括回运100m的费用,如运距不同者,可按运土子目进行换算。
回填要求筛土者,回填土子目定额人工增加15.6工日。
6.凿、截桩头已包括现场内的运输费用,不得再行计算。
八、机械土方:1.本分部机械是按照通常采用的种类和规格综合取定的,除有特殊注明者外。
不得换算。
2.凡土壤中砾石比例大于30%、或遇多年沉积的砂砾及泥砾层石质时,执行机械挖渣定额。
3.推土机推土土层平均厚度小于30cm时,推土机台班用量乘以系数1.25;推土机推土、推石渣重车上坡时如果坡度大于5%时,其运距按坡度区段斜长乘以表2的系数计算。
表2 坡度斜长系数表┏━━━━━━━━━━┯━━━━━━━━━┯━━━━━━━━┯━━━━━━━━━┯━━━━━━━━━━┓┃坡度(%)│5~10 │10~15 │15~20 │20~25 ┃┠──────────┼─────────┼────────┼─────────┼──────────┨┃系数│ 1.75 │ 2.0 │ 2.25 │ 2.50 ┃┗━━━━━━━━━━┷━━━━━━━━━┷━━━━━━━━┷━━━━━━━━━┷━━━━━━━━━━┛4.机械挖土方深度按5m取定,如深度超过5m时,相应子目中的挖掘机台班数量乘以系数1.09。
5.机械挖土方,单位工程土方量小于2000m3时,相应子目乘以系数1.1。
6.机械挖土方子目,未考虑工作面和放坡应增加的费用。
施工组织设计要求增加工作面和放坡时,增加土方工程量可依据本分部计算规则的相应规定计算。
增加土方工程量的费用可考虑在综合单价内。
7.机械挖土方工程量,按机械挖土方90%、人工挖土方10%计算,人工挖土部分执行相应子目人工乘以系数2。
九、石方工程:1.本分部已综合了不同开挖阶段高度、坡面开挖、改炮、找平因素。
如设计规定爆破有粒径要求时,需增加的人工、材料和机械费用,应按实际发生计算。
2.石方爆破根据现场情况,必须采用集中供风时,增加的风量损失不得另行计算,增加临时管路的材料、安拆费应另行计算。
3.施工现场如遇不允许放明炮而必须采用无声静力爆破、控制爆破者,其费用另行计算。
4.定额子目中的爆破材料是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,处理渗水或积水发生的费用另行计算。
定额子目内未计爆破时所需覆盖的安全网、草袋、架设安全屏障等设施,发生时另行计算。
5.石方爆破子目是按电雷管导电起爆编制的,如采用火雷管爆破时,雷管应换算,数量不变,扣除子目内的胶质导线,换为导火索,导火索的长度按每个雷管2.12m计算。
6.石方爆破子目是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮覆盖材料应另行计算。
7.设计要求采用减震孔方式减弱爆破震动波时,应按A.1.2中项目列项。
十、土壤及岩石分类详见表3。
表3 土壤及岩石(普氏)分类表┏━━┯━━━┯━━━━━━━━━━━━━━━━┯━━━━━┯━━━━┯━━━━┯━━━━━┯━━━━┓┃土石│普氏│土壤及岩石名称│天然湿度│极限压碎│用轻钻孔│开挖方法│紧固┃┃分类│分类││下平均容量│强度│机│及工具│系数f ┃┃│││(kg/m3) │(kg/cm2)│钻进1m ││┃┃│││││耗时(min││┃┃│││││) ││┃┠──┼───┼────────────────┼─────┼────┼────┼─────┼────┨┃一│Ⅰ│砂│1500 │││用尖锹│0.5~0.6┃┃、││砂壤土│1600 │││开挖│┃┃二││腐殖土│1200 ││││┃┃类││泥炭│600 ││││┃┃土├───┼────────────────┼─────┼────┼────┼─────┼────┨┃壤│Ⅱ│轻壤和黄土类土│1600 │││用锹开挖并│0.6~0.8┃┃││潮湿而松散的黄土,软的盐渍土和碱│1600 │││少数用镐│┃┃││土││││开挖│┃┃││平均15mm以内的松散而软的砾石│1700 ││││┃┃││含有草根的密实腐殖土│1400 ││││┃┃││含有直径在30mm以内根类的泥炭和腐│1100 ││││┃┃││殖土│││││┃┃││掺有卵石、碎石和石屑的砂和腐殖土│1650 ││││┃┃││含有卵石或碎石杂质的胶结成块的填│││││┃┃││土│1750 ││││┃┃││含有卵石、碎石和建筑料杂质的砂壤│││││┃┃││土│1900 ││││┃┃│││││││┃┗━━┷━━━┷━━━━━━━━━━━━━━━━┷━━━━━┷━━━━┷━━━━┷━━━━━┷━━━━┛续表3┏━━┯━━━┯━━━━━━━━━━━━━━━━┯━━━━━┯━━━━┯━━━━━┯━━━━┯━━━━┓┃土石│普氏│土壤及岩石名称│天然湿度│极限压碎│用轻钻孔机│开挖方法│紧固┃┃分类│分类││下平均容量│强度│钻进1m │及工具│系数f ┃┃│││(kg/m3) │(kg/cm2)│耗时(min) ││┃┠──┼───┼────────────────┼─────┼────┼─────┼────┼────┨┃三│Ⅲ│肥粘土其中包括石炭纪、侏罗纪的│1800 │││用尖锹并│0.8~1.0┃┃类││粘土和冰粘土││││同时用镐│┃┃土││重壤土、粗砾石,粒径为15~40mm │1750 │││开挖(30%│┃┃壤││的碎石和卵石││││) │┃┃││干黄土和掺有粹石或卵石的自然含水│1790 ││││┃┃││量黄土│││││┃┃││含有直径大于30mm根类的腐殖土或泥│1400 ││││┃┃││炭│││││┃┃││掺有碎石或卵石和建筑碎料的土壤│1900 ││││┃┃│││││││┃┠──┼───┼────────────────┼─────┼────┼─────┼────┼────┨┃四│Ⅳ│土含碎石重粘土其中包侏罗纪和石│1950 │││用尖锹并│1.0~1.5┃┃类││英纪的硬粘土││││同时用镐│┃┃土││含有碎石、卵石、建筑碎料和重达│1950 │││和撬棍开│┃┃壤││25kg的顽石(总体积10%以内)等杂质││││挖(30%) │┃┃││的肥粘土和重壤土│││││┃┃││冰渍粘土,含有重量在50kg以内的│2000 ││││┃┃││巨砾其含量为总体积10%以内│││││┃┃││泥板岩│2000 ││││┃┃││不含或含有重量达10kg的顽石│1950 ││││┃┗━━┷━━━┷━━━━━━━━━━━━━━━━┷━━━━━┷━━━━┷━━━━━┷━━━━┷━━━━┛续表3┏━━┯━━┯━━━━━━━━━━━━━━━━┯━━━━━━┯━━━━┯━━━━━┯━━━━┯━━━━┓┃土石│普氏│土壤及岩石名称│天然湿度│极限压碎│用轻钻孔机│开挖方法│紧固┃┃分类│分类││下平均容量( │强度│钻进1m │及工具│系数f ┃┃│││kg/m3) │(kg/cm2)│耗时(min) ││┃┠──┼──┼────────────────┼──────┼────┼─────┼────┼────┨┃松│Ⅴ│含有重量在50kg以内的巨砾(占体│2100 │小于200 │小于3.5 │部分用手│1.5~2.0┃┃石││积10%以上)的冰渍石││││凿工具部│┃┃││矽藻岩和软白垩岩│1800 │││分用爆破│┃┃││胶结力弱的砾岩│1900 │││来开挖│┃┃││各种不坚实的片岩│2600 ││││┃┃││石膏│2200 ││││┃┠──┼──┼────────────────┼──────┼────┼─────┼────┼────┨┃次│Ⅵ│凝灰岩和浮石│1100 │200~400│ 3.5 │用风镐和│2~4 ┃┃坚││松软多孔和裂隙严重的石灰岩和介质│1200 │││爆破法来│┃┃石││石灰岩││││开挖│┃┃││中等硬变的片岩│2700 ││││┃┃││中等硬变的泥灰岩│2300 ││││┃┃├──┼────────────────┼──────┼────┼─────┼────┼────┨┃│Ⅶ│石灰石胶结的带有卵石和沉积岩的砾│2200 │400~600│ 6.0 │用爆破方│4~6 ┃┃││石││││法开挖│┃┃││风化的和有大裂缝的粘土质砂岩│2000 ││││┃┃││坚实的泥板岩│2800 ││││┃┃││坚实的泥灰岩│2500 ││││┃┗━━┷━━┷━━━━━━━━━━━━━━━━┷━━━━━━┷━━━━┷━━━━━┷━━━━┷━━━━┛续表3┏━━┯━━┯━━━━━━━━━━━━━━━━━┯━━━━━┯━━━━┯━━━━━┯━━━━━┯━━━┓┃土石│普氏│土壤及岩石名称│天然湿度│极限压碎│用轻钻孔机│开挖方法│紧固┃┃分类│分类││下平均容量│强度│钻进1m │及工具│系数f ┃┃│││(kg/m3) │(kg/cm2)│耗时(min) ││┃┠──┼──┼─────────────────┼─────┼────┼─────┼─────┼───┨┃│Ⅷ│砾质花岗岩│2300 │600~800│8.5 │用爆破方法│6~8 ┃┃││泥灰质石灰岩│2300 │││开挖│┃┃││粘土质砂岩│2200 ││││┃┃││砂质云母片岩│2300 ││││┃┃││硬石膏│2900 ││││┃┠──┼──┼─────────────────┼─────┼────┼─────┼─────┼───┨┃普│Ⅸ│严重风化的软弱的花岗岩、片麻岩和正│2500 │800~│11.5 │用爆破方法│8~10 ┃┃坚││长岩││1000 ││开挖│┃┃石││滑石化的蛇纹岩│2400 ││││┃┃││致密的石灰岩│2500 ││││┃┃││含有卵石、沉积岩的渣质胶结的砾岩│2500 ││││┃┃││砂岩│2500 ││││┃┃││砂质石灰质片岩│2500 ││││┃┃││菱镁矿│3000 ││││┃┃├──┼─────────────────┼─────┼────┼─────┼─────┼───┨┃│Ⅹ│白云石│2700 │1000~│15.0 │用爆破方法│10~12┃┃││坚固的石灰岩│2700 │1200 ││开挖│┃┃││大理石│2700 ││││┃┃││石灰胶结的致密砾石│2600 ││││┃┃││坚固砂质片岩│2600 ││││┃┗━━┷━━┷━━━━━━━━━━━━━━━━━┷━━━━━┷━━━━┷━━━━━┷━━━━━┷━━━┛续表3┏━━┯━━━┯━━━━━━━━━━━━━━━━━┯━━━━━┯━━━━┯━━━━┯━━━━━┯━━━┓┃土石│普氏│土壤及岩石名称│天然湿度│极限压碎│用轻钻孔│开挖方法│紧固┃┃分类│分类││下平均容量│强度│机│及工具│系数f ┃┃│││(kg/m3) │(kg/cm2)│钻进1m ││┃┃│││││耗时(min││┃┃│││││) ││┃┠──┼───┼─────────────────┼─────┼────┼────┼─────┼───┨┃特│Ⅺ│粗花岗石│2800 │1200~│18.5 │用爆破方法│12~14┃┃坚││非常坚硬的白云岩│2900 │1400 ││开挖│┃┃石││蛇纹岩│2600 ││││┃┃││石灰质胶结的含有火成岩之卵石的砾石│2800 ││││┃┃││石英胶结的坚固砂岩│2700 ││││┃┃││粗粒正长岩│2700 ││││┃┃├───┼─────────────────┼─────┼────┼────┼─────┼───┨┃│Ⅻ│具有风化痕迹的安山岩和玄武岩│2700 │1400~│22.0 │用爆破方法│14~16┃┃││片麻岩│2600 │1600 ││开挖│┃┃││非常坚固的石炭岩│2900 ││││┃┃││硅质胶结的含有火成岩之卵石的砾岩│2900 ││││┃┃││粗石岩│2600 ││││┃┠──┼───┼─────────────────┼─────┼────┼────┼─────┼───┨┃│ⅩⅢ│中粒花岗岩│3100 │1600~│27.5 │用爆破方法│16~18┃┃││坚固的片麻岩│2800 │1800 ││开挖│┃┃││辉绿岩│2700 ││││┃┃││玢岩│2500 ││││┃┃││坚固的粗面岩│2800 ││││┃┃││中粒正长岩│2800 ││││┃┗━━┷━━━┷━━━━━━━━━━━━━━━━━┷━━━━━┷━━━━┷━━━━┷━━━━━┷━━━┛续表3┏━┯━━┯━━━━━━━━━━━━━━━┯━━━━━┯━━━━━┯━━━━━━┯━━━━━┯━━━━┓┃土│普氏│土壤及岩石名称│天然湿度│极限压碎│用轻钻孔机│开挖方法│紧固┃┃石│分类││下平均容量│强度│钻进1m │及工具│系数f ┃┃分│││(kg/m3) │(kg/cm2) │耗时(min) ││┃┃类│││││││┃┠─┼──┼───────────────┼─────┼─────┼──────┼─────┼────┨┃特│ⅩⅣ│非常坚硬的细粒花岗岩│3300 │1800~2000│32.5 │用爆破方法│18~20 ┃┃坚││花岗岩麻岩│2900 │││开挖│┃┃石││闪长岩│2900 ││││┃┃││高硬度的石灰岩│3100 ││││┃┃││坚固的玢岩│2700 ││││┃┃├──┼───────────────┼─────┼─────┼──────┼─────┼────┨┃│ⅩⅤ│安山岩、玄武岩、坚固的角页岩│3100 │2000~2500│46.0 │用爆破方法│20~25 ┃┃││高硬度的辉绿岩和闪长岩│2900 │││开挖│┃┃││坚固的辉长岩和石英岩│2800 ││││┃┠─┼──┼───────────────┼─────┼─────┼──────┼─────┼────┨┃│ⅩⅥ│拉长玄武岩和橄榄玄武岩│3300 │大于2500 │大于60 │用爆破方法│大于25 ┃┃││特别坚固的辉长辉绿岩、石英石和│3300 │││开挖│┃┃││玢岩│││││┃┗━┷━━┷━━━━━━━━━━━━━━━┷━━━━━┷━━━━━┷━━━━━━┷━━━━━┷━━━━┛工程量计算规则一、计算土石方工程量前,应确定下列各项资料:1.土壤及岩石类别的确定:土石方工程土壤及岩石类别的划分,依工程勘测资料与《土壤及岩石分类表》、本章说明中的鉴别表对照后确定。
