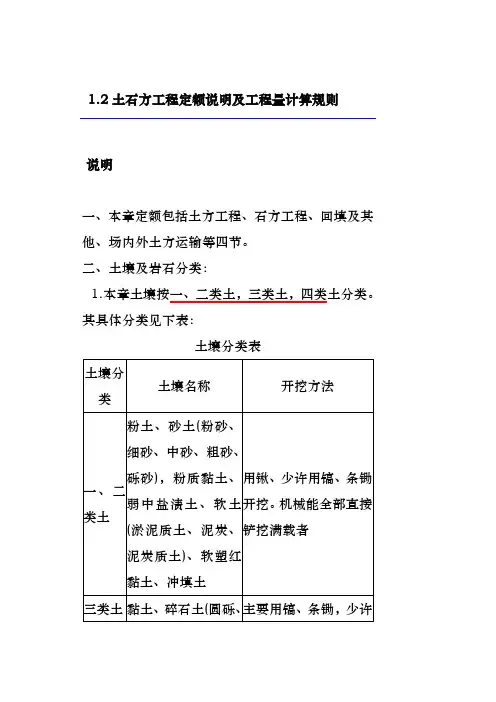

1.2土石方工程定额说明及工程量计算规则说明一、本章定额包括土方工程、石方工程、回填及其他、场内外土方运输等四节。

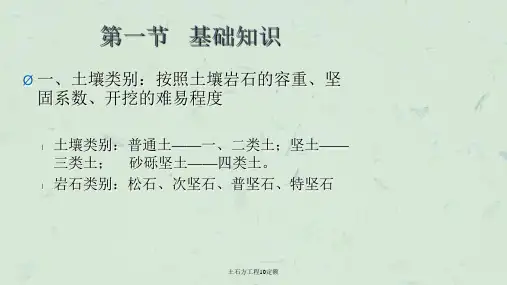

二、土壤及岩石分类:1.本章土壤按一、二类土,三类土,四类土分类。

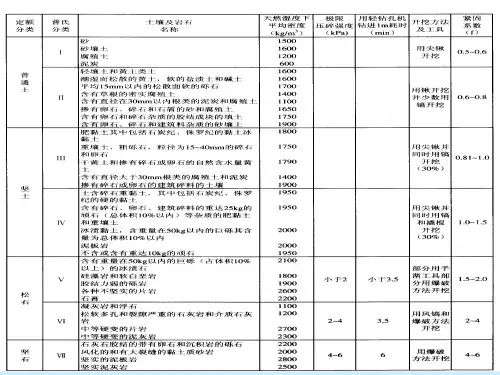

其具体分类见下表:土壤分类表2.本章岩石按极软岩、软岩、较软岩、较硬岩、坚硬岩分类,其具体分类见下表。
岩石分类表三、干土、湿土、淤泥的划分:干土、湿土的划分,地表水排出后,土壤含水率≥25%时为湿土。
含水率超过液限,土和水的混合物呈现流动状态时为淤泥。
温度在0°C 及以下,并夹含有冰的土壤为冻土。
四、沟槽、基坑、一般土石方的划分:底宽(设计图示垫层或基础的底宽,下同)≤超出上述范围,又非平整场地的,为一般土石方。
五、挖掘机(含小型挖掘机)挖土方项目,已综合了挖掘机挖土方和挖掘机挖土后,基底和边坡遗留厚度≤0.30m的人工清理和修整。
使用时不得调整,人工基底清理和边坡修整不另行计算。
六、小型挖掘机,系指斗容量≤0.30m3的挖掘机,适用于基础(含垫层)底宽≤1.20m的沟槽土方工程或底面积≤8m2的基坑土方工程。
七、下列土石方工程,执行相应项目时乘以规定的系数:1.土方项目按干土编制。
人工挖、运湿土时,相应项目人工乘以系数1.18;机械挖、运湿土时,相应项目人工、机械乘以系数1.15。
采取降水措施后,人工挖、运土相应项目人工乘以系数1.09,机械挖、运土不再乘以系数。
2.人工挖一般土方、沟槽、基坑深度超过6m时,6m<深度≤7m,按深度≤6m相应项目人工乘以系数1.25;7m<深度≤8m,按深度≤6m相应项目人工乘以系数1.252;以此类推。
3.挡土板内人工挖槽坑时,相应项目人工乘以系数1.43。
4.桩间挖土不扣除桩体和空孔所占体积,相应项目人工、机械乘以系数1.50。
5.满堂基础垫层底以下局部加深的槽坑,按槽坑相应规则计算工程量,相应项目人工、机械乘以系数1.25。
6.推土机推土,当土层平均厚度≤0.30m时,相应项目人工、机械乘以系数1.25。

土石方工程定额说明及计算规则土石方工程是土木工程中的一项重要工作,主要包括挖土、填方、平整等内容。
在土石方工程中,定额是一种重要的工程计量单位,可以帮助工程师准确地计算工程数量和成本,从而保证工程质量和进度。
本文将详细介绍土石方工程定额的说明及计算规则。
一、土石方工程定额说明1. 土石方工程的分类土石方工程通常分为挖土和填方两大类。
挖土包括开挖基坑、挖土运输等内容;填方包括土方回填、夯实等内容。
2. 定额的组成土石方工程定额一般包括单位工程量、工程量系数、综合单价等内容。
单位工程量是指每单位体积或面积的工程量;工程量系数是指考虑到各种因素后对单位工程量进行修正的系数;综合单价是指单位工程量的成本,通过单位工程量乘以综合单价可以得到工程造价。
3. 定额的编制原则土石方工程定额的编制需要遵循科学、合理、准确、规范的原则。
定额编制过程中需要考虑到地形地质情况、工程难易程度、施工方法等因素,以确保定额能够准确反映土石方工程的实际情况。
二、土石方工程计算规则1. 挖土计算规则挖土工程的计算一般按照开挖体积进行。
计算开挖体积时需要考虑到开挖深度、坡度、堆放方式等因素,确保开挖工作顺利进行。
2. 填方计算规则填方工程的计算一般按照填方体积进行。
填方体积的计算需要考虑到回填土方的紧实度、坡度,确保填方工程施工质量合格。
3. 配合土石方工程设计土石方工程的计算规则需要与工程设计相配合,确保土石方工程的施工过程符合设计要求,保证工程质量和安全。
总结:土石方工程定额说明及计算规则对土石方工程的施工起着至关重要的作用。
工程师在进行土石方工程施工时,需要严格按照定额说明和计算规则进行操作,确保工程质量和安全。
只有科学规范地进行土石方工程施工,才能保证工程的顺利进行和圆满完成。
第讲定额预算土石方工程什么是定额预算定额预算是指根据已经预先制定的定额标准,以每单位工程面积或容积的计量单位,推算出所需的工程量和工程费用。
土石方工程的定义在道路、堤坝、渠道、建筑物及其它工程中,指用挖、填、运输等方式来调整和改变地面或地下水平面形状和高程所需要的施工工程。
土石方工程的计量单位是立方米(m3),工程量的计算是以设计图纸为依据,通过测量计算填方量、挖方量和转移方量,进而得出总土石方工程量。
定额预算土石方工程的内容定额预算土石方工程主要包括填方、挖方、转移方、支护和排水五个部分,具体计量单位如下:•填方:m3•挖方:m3•转移方:m3•支护:m2•排水:m建筑师在进行土石方工程的设计时,需要根据设计图纸加以计算,并按照相应的定额标准进行预算,得到工程费用。
土石方工程定额标准土石方工程定额标准是土石方工程计量计价的基础。
定额标准分为地质条件和施工工艺两个方面。
在参考地质条件的基础上,建筑师还需要考虑施工工艺、设备状况、人工和材料的成本等因素,综合考虑后得出定额标准。
单个土石方工程定额标准的具体内容包括填方、挖方、转移方、支护和排水等部分的计量计价方法,以及材料、人工、机具等方面的定额标准。
如何进行定额预算土石方工程定额预算土石方工程需要在计算土石方工程量基础上结合定额标准进行计算。
具体步骤如下:1.根据设计图纸,确定工程区域。
2.对工程区域进行测量计算,得到填方量、挖方量、转移方量、支护和排水的数量。
3.参考定额标准,计算各部分的工程费用,包括设备成本、人工成本、材料成本等。
4.对每一项费用进行合计,得出土石方工程的总费用。
定额预算土石方工程的作用•合理控制工程预算,保证工程的质量和进度。
•对施工过程中的土石方工程进行预算和控制,避免过度预算和超标作业的发生。
•对施工过程中可能出现的问题进行预判,制定相应的措施和预算,避免对工程带来损失。
定额预算土石方工程是建筑工程中不可或缺的一个环节,通过精细的计算和预算,能够保证工程的质量和进度,并将预算控制在合理范围内,达到节约成本、高效实施的目的。
土石方工程定额说明及计算规则土石方工程是指在土地平整、路基填方、基坑开挖等建筑工程中,对土石进行移动、平整和填方的工程。
土石方工程定额说明及计算规则是指对土石方工程的定额和计量进行规定和说明,包括了土石方工程的计算方法、工程量计算规则、材料使用量的计算等。
下面将对土石方工程定额说明及计算规则进行详细介绍。
一、土石方工程定额的编制原则1.根据地区的地质条件和工程实际情况编制,保证工程的合理性和可行性。
2.按照工程施工流程和工序编制,根据施工工艺和技术要求进行细化。
3.按照国家标准和规范进行编制,确保质量和安全。
4.定额要科学合理,细化到各个工程部位和工序,以保证施工的准确性和规范性。
二、土石方工程定额的主要内容1.基础工程:包括开挖基坑、排水、防护等工程量的计算。
2.土方开挖:包括挖土的工程量计算和规范要求。
3.土石方填筑:包括土方填筑和石方填筑的工程量计算和施工要求。
4.土方平整:包括土方平整的工程量计算和技术要求。
5.填方坝工程:包括填方坝的工程量计算和施工要求。
6.基坑工程:包括基坑的工程量计算和施工要求。
三、土石方工程定额的计算方法1.工程量计算方法:按照设计图纸和规范要求,根据工程实际情况进行施工工程量的计算。
2.材料使用量计算方法:根据工程量计算结果,按照标准和规范要求,计算出土石方工程所需材料的用量,包括土方填筑所需土石方材料、填方坝所需石方材料等。
3.施工工艺计算方法:根据土石方工程的具体要求,确定施工工艺和施工步骤,按照工程量计算结果进行施工工艺的计算。
四、土石方工程定额的应用1.工程预算:土石方工程定额可作为工程预算的依据,对土石方工程的工程量和材料使用量进行预估,提前安排工程资金。
2.施工组织设计:土石方工程定额规定了工程施工的基本要求和计量标准,可作为施工组织设计的依据,编制施工计划和施工方案。
3.施工现场管理:土石方工程定额规定了施工现场的工艺要求和施工步骤,可作为施工现场管理的指导依据,保证施工的质量和安全。
第一章土石方工程说明一、本章定额包括人工土方、机械土方、石方及基础排水。
二、同一工程的土石方类别不同,除另有规则外,应分别列项计算。
土石方类别详见土壤及岩石分类表。
三、土石方体积均按天然密实体积(自然方)计算,回填土按碾压夯实后的体积(实方)计算。
土方体积折算系数见下表:注:虚方指未经碾压、堆积时间≤1年的土壤。
四、干、湿土的划分以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土。
采用井点排水等措施降低地下水位施工时,土方开挖按干土计算,并按施工组织设计要求套用基础排水相应定额,不再套用湿土排水定额。
五、挖土方工程量应扣除直径800mm及以上的钻(冲)孔桩、人工挖孔桩等大口径桩及空钻(挖)所形成的未经回填桩孔所占体积,挖桩承台土方时应乘以相应的系数,其中:人工挖土方综合定额乘以系数1.08;人工挖土方单项定额乘以系数1.25;机械挖土方定额乘以系数1.1。
六、土方石、泥浆如发生外运(弃土外运或回填土外运),各市有规定的,从其规定,无规定的按本章相关定额执行,弃土外运的处置费等其他费用,按各市的有关规定执行。
七、人工土方:1、人工挖房屋基础土方最大深度按3m计算,超过3m时,应按机械挖土考虑,如局部超过3m且仍采用人工挖土的,超过3m部分的土方,每增加1m按相应综合定额乘以系数1.05;挖其他基础土方深度超过3m时,超过3m部分的土方,每增加1m按相应定额乘以系数1.15计算。
2、房屋基础土方综合定额综合了平整场地,地槽、坑挖土、运土,槽坑底原土打夯,槽坑及室内回填夯实,和150m以内弃土运输等项目,适用于房屋工程的基础土方及附属于建筑物内的设备基础土方、地沟土方及局部满堂基础土方,不适用于房屋工程大开口挖土的基础土方、单独地下室土方及构筑物土方,以上土方应套用相应的单项定额.3、房屋基槽、坑土方开挖,因工作面、放坡重叠造成槽、坑计算体积和大于实际大开口挖土面积时按大开口挖土面积计算,套用房屋综合土方定额。
