通信管线工程勘察设计收费标准

一、依据文件

1、计价格 [2002] 10号国家计委、建设部关于发布《工程勘察设计收费管理规定》的通知。

2、计办价格 [2002] 1153号国家计委办公厅、建设部办公厅发布的《关于工程勘察收费管理规定有关问题的补充通知》。

二、收费组成

一阶段:勘察费+设计费

二阶段:勘察费+设计费+预算编制费

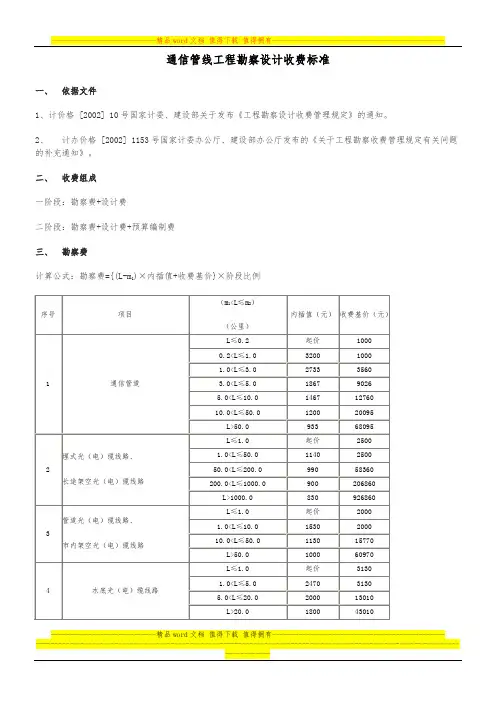

三、勘察费

计算公式:勘察费={(L-m1)×内插值+收费基价}×阶段比例

注:

1、一阶段的阶段比例为80%。

2、通信管道穿越桥、河、铁路,穿越部分附加调整系数为1.2。

3、长途架空光电缆线路利用原有杆路架设的部分,附加调整系数为0.8。

4、上述附加调整系数针对勘察长度L。

四、设计费

设计公式:

设计费={(F-m1)×k+收费基价}×工程复杂程度调整系数×附加调整系数+其他设计收费(预算编制费+增加的文件工本费)

注:

1、 F=建安费+设备费+工器具购置费。工程中有利用原有(或缓配)设备的,以签订工程设计合同时同类设备的当期价格作为工程设计收费的计费额。

2、工程复杂程度调整系数通常取1,要根据院与各个建设单位商定的系数来确定。

3、附加调整系数通常取1,也要根据院与各个建设单位商定的系数来确定。

4、在一阶段设计中,不计取预算编制费。

(1)光缆

a 气温调整系数:1.2 (气温)≥35C0或者≤-10C0。

b 工程复杂程度调整系数:直埋光缆、硅管及硅管穿放光缆为1.15,架空及管道穿放光缆为1,租杆挂线为0.85。

c 专业调整系数为1。

d 光缆附加调整系数为1,城域网光缆附加调整系数为1.2。

(2)管道

a 剖路工程复杂度调整系数为1,配合城市道路改造工程复杂度调整系数为0.85。

b 专业调整系数为1。

c 管道附加调整系数为1

(3)综合布线

a 工程复杂度调整系数为1。

b 专业调整系数为1。

c 综合布线附加调整系数为1.4。
