通信管道工程施工规范
- 格式:doc
- 大小:109.00 KB
- 文档页数:17

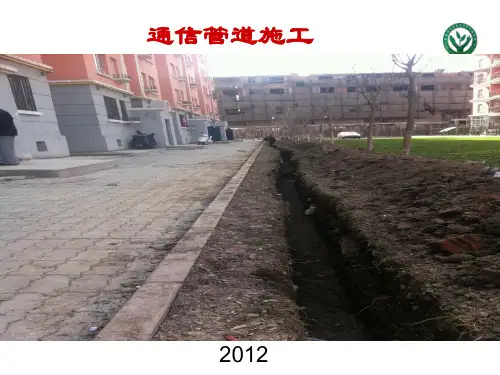

通信管道施工规范通信管道施工规范一、通信管道施工概述通信管道施工是指在规定范围内,按照工程设计要求进行通信线缆和光缆的敷设施工。
通信管道的施工一般分为开挖、埋设以及填充三个阶段。
本规范旨在规范通信管道施工的工艺和质量要求,确保通信线缆和光缆的正常运行和使用。
二、通信管道施工的前期准备1. 设计前准备施工单位应根据工程设计要求,制定详细的施工方案,并进行相关材料和设备的选购和准备,确保施工过程中的材料和设备符合工程要求。
2. 基础准备在进行通信管道施工之前,必须进行相关的基础准备工作,包括勘察、踏勘、标记等,确保施工的顺利进行。
3. 安全准备施工单位应按照相关安全规范,制定详细的安全措施和预防措施,确保施工期间安全无事故发生。
三、通信管道施工的工艺要求1. 开挖(1)开挖应按照工程设计要求进行,确保开挖的深度、宽度和斜坡的坡度符合要求。
(2)开挖过程中应进行降噪处理,以减少对周围环境的影响。
(3)开挖完成后,应及时清理施工现场,确保场地整洁。
2. 埋设(1)埋设时应选用质量符合国家标准要求的管道和管件。
(2)冷缩管道连接时,应加强管道的防腐蚀处理。
(3)埋设过程中应注意保护现有的地下管线和设施,防止二次破坏。
(4)埋设完成后,应进行管道连通测试和质量检查,确保管道的质量符合要求。
3. 填充(1)填充应按照工程设计要求进行,确保填充的材料和厚度符合要求。
(2)填充过程中应采取有效的措施防止管道移位和损坏。
(3)填充完成后,应进行压实和检查,确保填充质量符合要求。
四、通信管道施工的质量要求1. 通信管道的线路布置应符合工程设计要求。
2. 通信管道应严格按照工程图纸执行,避免偏离原始设计的要求。
3. 通信管道的埋设材料和设备应符合国家相关标准。
4. 通信管道施工过程中应进行严格的质量检查,确保施工质量符合要求。
5. 通信管道施工完成后,应进行管道连通测试和质量验收,确保管道的正常运行和使用。
五、通信管道施工的安全要求1. 施工现场应设置明显的安全标志和警示标志,保持施工现场的整洁和安全。
通信管道工程施工及验收规范是为了保证通信管道工程建设质量、安全、进度和投资控制等目标而制定的技术规范。
本规范适用于新建、扩建、改建通信管道工程的施工和验收。
一、施工前的准备工作1. 设计文件和技术规范:施工单位应熟悉设计文件和技术规范,确保施工过程中的各项指标符合设计要求。
2. 施工组织设计:施工单位应编制施工组织设计,明确施工方法、工艺流程、施工进度计划、质量保证措施、安全防护措施等。
3. 施工人员培训:施工单位应对施工人员进行技术培训和安全教育,确保施工人员具备相应的技能和安全意识。
4. 施工设备和材料准备:施工单位应准备施工所需的设备、工具和材料,并确保其质量符合要求。
二、施工过程中的质量控制1. 材料检验:施工单位应按照设计文件和技术规范的要求,对进场的材料进行检验,发现问题应及时处理。
2. 施工工艺:施工单位应按照设计文件和技术规范的要求,采用正确的施工工艺,确保施工质量。
3. 施工记录:施工单位应做好施工过程中的记录,包括施工日志、隐蔽工程验收记录、质量检查记录等。
4. 施工验收:施工单位应按照设计文件和技术规范的要求,对施工过程进行自检、互检和专职检验,确保施工质量符合要求。
三、竣工验收1. 竣工文件:施工单位应编制竣工文件,包括竣工图纸、施工总结、质量保证资料等。
2. 竣工验收:施工单位应按照设计文件和技术规范的要求,组织竣工验收,对工程质量、安全、进度和投资控制等进行评估。
3. 竣工验收合格标准:竣工验收应符合设计文件和技术规范的要求,各项指标达到优良等级。
四、施工安全防护1. 施工安全:施工单位应制定施工安全防护措施,确保施工过程中人员安全和设备完好。
2. 防火安全:施工单位应制定防火安全措施,确保施工过程中的火灾隐患得到有效控制。
3. 环境保护:施工单位应采取措施,减少施工过程中的环境污染。
五、施工过程中的协调与沟通1. 施工单位与建设单位、设计单位、监理单位之间的协调与沟通,确保施工过程中的问题得到及时解决。
通信管道工程施工及验收技术规范一、前言随着信息化时代的到来,通信管道工程的建设和施工变得越来越重要。
通信管道工程不仅关乎通信设备的运行效率,还直接关系到通信网络的稳定性和安全性。
因此,通信管道工程施工及验收技术规范显得尤为重要。
本文将对通信管道工程的施工及验收技术规范进行详细阐述,以期为相关从业人员提供参考。
二、通信管道工程施工技术规范1. 施工前准备在进行通信管道工程施工前,必须进行充分的施工前准备工作。
首先,要对施工现场进行仔细的勘察和测量,确保施工的准确性和安全性。
其次,要制定详细的施工方案和施工进度计划,确保施工工作有条不紊地进行。
同时,要做好施工人员的技术培训和安全教育工作,提高施工人员的安全意识和技术水平。
2. 施工材料选择在进行通信管道工程施工时,必须选择优质的施工材料,以确保通信管道的质量和耐久性。
在选择管道材料时,要考虑其耐腐蚀性能、耐压性能和耐磨性能等方面的指标。
同时,要对施工材料进行严格的质量检验和验收,确保施工材料的质量达标。
3. 施工工艺控制在进行通信管道工程施工时,必须严格控制施工工艺,确保施工质量和施工安全。
首先,要严格按照施工图纸和施工方案进行施工,确保施工的准确性和规范性。
其次,要严格控制施工过程中的各项参数,确保施工的稳定性和安全性。
同时,要加强对施工现场的管理和监督,确保施工的有序进行。
4. 施工质量验收在通信管道工程施工完成后,必须进行严格的施工质量验收工作,确保施工质量达标。
首先,要对通信管道的尺寸、平整度和垂直度等进行详细的检查和测量,确保通信管道的准确性和规范性。
其次,要对通信管道的密封性和耐压性进行严格的检测和测试,确保通信管道的安全性和可靠性。
同时,要对施工材料和施工工艺进行全面的检查和评估,确保施工质量符合相关标准和规范。
三、通信管道工程验收技术规范1. 验收标准制定在进行通信管道工程验收时,必须制定详细的验收标准,以确保验收工作的科学性和规范性。
通信管道工程施工及验收技术规范1. 引言通信管道工程施工及验收是通信行业中的重要环节,对于保障通信设备的正常运行和通信网络的稳定性具有重要意义。
本文档旨在制定通信管道工程施工及验收的技术规范,以确保工程的质量和可靠性。
2. 施工前准备在进行通信管道工程施工之前,需要进行充分的准备工作,包括但不限于以下几个方面:2.1 工程设计施工前,必须对通信管道工程进行合理的设计,包括管道线路布置、材料选型、管道接口设计等。
设计应符合相关工程规范和标准,并经过专业工程师的审核和批准。
2.2 材料采购根据工程设计要求,采购符合标准的通信管道材料,包括管道、接头、支架等。
材料必须符合国家相关标准,并经过严格的检查和验收。
2.3 人员培训施工前,对参与工程的工人进行相关培训,确保他们具备相应的技能和知识。
培训内容包括但不限于施工工艺、安全操作规程和工程质量要求等。
3. 施工工艺通信管道工程施工的工艺应符合相关规范和标准,以下是施工过程中的一些关键环节:3.1 施工现场准备在施工现场,必须进行场地清理和平整,确保施工的安全和顺利进行。
同时,设置施工警示标识和安全警戒线,保障工人的安全。
3.2 管道安装管道安装应按照设计要求进行,包括管道的布置、焊接、固定等。
焊接应符合相关标准,焊缝应检测合格,并进行防腐处理。
3.3 接头连接管道接头的连接应采用可靠的连接方式,如螺纹连接、法兰连接等。
连接前,必须对接头进行检查,确保接头的质量和可靠性。
3.4 管道支架安装管道支架的安装应按照设计要求进行,确保管道的平整和稳固。
支架必须能够承受管道及其周围设备的重量,并具备良好的抗震性能。
3.5 管道保温根据需要,对管道进行保温处理,保障管道的绝热性能。
保温材料和施工方法应符合相关标准,确保保温效果和工程质量。
3.6 管道通气管道安装完成后,必须进行通气处理,以确保管道内无积气存在。
通气时应注意安全,避免造成人员伤害和环境污染。
4. 工程验收通信管道工程施工完成后,必须进行严格的工程验收,以确保工程符合设计要求和相关技术标准。
项目经理培训教材通信管道工程施工及验收技术规范讲义通信管道工程施工及验收技术规范讲义1.概述(P1)通信管道工程施工及验收技术规范(以下简称规范),是新建通信管道工程施工中质量检验、随工检验和竣工验收等工作的技术依据。
并适用于通信管道的改建、扩建工程。
未列入本规范(YD5103-2003)的非常规标准(规格),应按工程设计图纸有关规定办理。
1.1常用通信管道类型目前常用通信管道按所用管材可分为三类:其中PVC-U 塑管管道用本地网通信管道,HIPE 硅芯管多用于长途通信光缆塑料管道工程。
光缆采用气吹法敷设。
1.2通信管道工程施工流程监控工程施工合同页脚内容- 3 -通信管道施工流程图1.3通信管道工程常用术语(1)水泥标号:通信管道工程常用水泥标号分三种:①P0.27.5(软练325#)②P0.32.5(软练425#)③P0.42.5(软练525#)(2)混凝土标号:普通混凝土标号分为C10、C15、C20、C25、C30五种。
(每立方米配合比见附表)(3)水泥沙浆标号:分为M2.5、M5、M7.5、M10及素浆五种。
(每立方米配合比见附表)(4)标高:用水平仪测得的某点的标杆高度。
(相对于水准点)(5)高程:用水平仪测得的两点标高的差值。
(6)水准点:测量标高时选定的基准点。
(7)红线:城市道路规划所给各类地下管线的断面位置。
2.器材检验2.1一般规定2.1.1通信管道工程所用的器材规格、程式及质量应由施工单位在使用前进行严格检验。
发现质量问题应及时处理。
2.1.2凡有出厂证明的器材,经检验发现问题时,应做质量技术鉴定后处理;凡无出厂证明的器材,禁止在工程中使用。
严禁使用质量不合格或不符合设计要求的器材。
2.2通信管道工程主要器材2.2.1通信管道工程中水泥预制品主要有水泥管块、通道盖板、手孔盖板、人孔上覆等。
水泥预制品生产前,须按水泥类别、标号及混凝土标号做至少一组(三块)混凝土试块。
2.3塑料管材管道工程中塑料管材的质量、规格、型号应符合设计文件的规定。
通信管道工程施工及验收技术规范1. 引言为了确保通信管道工程的施工质量和安全性,本文档旨在规范通信管道工程的施工过程和验收标准。
本文档适用于通信管道工程的设计、施工和验收阶段,以保证通信管道工程的顺利进行和有效运行。
2. 施工前准备在通信管道工程施工前,需要进行以下准备工作:•编制详细的施工计划,包括施工时间表、施工人员安排等内容。
•确定施工所需的材料和设备,并进行采购和储备。
•进行现场勘测和土地清理工作,确保施工现场的安全和整洁。
•制定施工安全措施,包括安全防护设施的设置和施工人员的培训等。
3. 施工过程通信管道工程的施工过程应按照以下步骤进行:3.1 埋设管道•确定管道的路线和埋设深度,并进行标记。
•清理施工通道,确保通道畅通无阻。
•进行管道的开挖和铺设,保证管道的平整和稳固。
•进行管道的连接,采用合适的接口和接头进行连接。
3.2 安装设备•按照设计要求,安装通信设备和相关设备。
•进行设备的连接和调试,确保设备的正常运行。
•设置设备的安全措施,包括消防设备和防雷设备等。
3.3 测试与调试•进行通信管道的测试,包括信号传输测试和通信质量测试等。
•进行设备的调试和优化,确保设备的稳定和可用性。
•检测和修复可能存在的问题,确保通信管道的良好状态。
4. 竣工验收通信管道工程的竣工验收应按照以下步骤进行:4.1 文件准备•编制竣工验收报告,包括施工过程、施工情况和相关数据的总结和整理。
•准备通信管道工程的设计图纸、设备清单和相关文件资料。
4.2 试运行和测试•进行通信管道的试运行,包括测试通信设备的通信效果和稳定性等。
•进行通信管道的负载测试,确保通信管道的稳定性和可扩展性。
4.3 验收标准通信管道工程的验收应遵循以下标准:•通信设备和相关设备的功能正常,能够满足设计要求。
•通信管道的建设符合相关法规和技术标准。
•通信管道的施工质量符合设计要求,没有明显的质量问题。
•相关文件和资料齐全,包括设计图纸、施工记录和验收报告等。
项目经理培训教材通信管道工程施工及验收技术规范讲义通信管道工程施工及验收技术规范讲义1.概述P1通信管道工程施工及验收技术规范以下简称规范,是新建通信管道工程施工中质量检验、随工检验和竣工验收等工作的技术依据;并适用于通信管道的改建、扩建工程;未列入本规范YD5103-2003的非常规标准规格,应按工程设计图纸有关规定办理; 常用通信管道类型目前常用通信管道按所用管材可分为三类:其中PVC-U 塑管管道用本地网通信管道,HIPE 硅芯管多用于长途通信光缆塑料管道工程;光缆采用气吹法敷设;通信管道工程施工流程通信管道施工流程图通信管道工程常用术语1水泥标号:通信管道工程常用水泥标号分三种:①软练325②软练425③软练5252混凝土标号:普通混凝土标号分为C10、C15、C20、C25、C30五种;每立方米配合比见附表3水泥沙浆标号:分为、M5、、M10及素浆五种;每立方米配合比见附表4标高:用水平仪测得的某点的标杆高度;相对于水准点5高程:用水平仪测得的两点标高的差值;6水准点:测量标高时选定的基准点;7红线:城市道路规划所给各类地下管线的断面位置;2.器材检验一般规定通信管道工程所用的器材规格、程式及质量应由施工单位在使用前进行严格检验;发现质量问题应及时处理;凡有出厂证明的器材,经检验发现问题时,应做质量技术鉴定后处理;凡无出厂证明的器材,禁止在工程中使用;严禁使用质量不合格或不符合设计要求的器材;通信管道工程主要器材通信管道工程中水泥预制品主要有水泥管块、通道盖板、手孔盖板、人孔上覆等;水泥预制品生产前,须按水泥类别、标号及混凝土标号做至少一组三块混凝土试块;塑料管材管道工程中塑料管材的质量、规格、型号应符合设计文件的规定;常用PVC塑管规格有∮60、∮63、∮75、∮100、∮110硬塑管;∮110双壁波纹管;钢材与铁件管道工程用钢管有无缝和有缝钢管两种;钢管用于桥梁或过路;人手孔铁件有人孔铁盖、口圈、盖板手孔、拉力环、电缆托架、托板、积水罐等;其中人孔铁盖、口圈及手孔盖板分灰铁铸铁和球墨铸铁两种;球墨铸铁用于车行道,灰铁铸铁用于人行道或小区内;人手孔铁盖装置内外盖、口圈的规格应符合标准圈的规定;建筑材料通信管道建材: 1烧结砖或混凝土砌块;2砂天然;3石料碎石、天然砾石;通信管道工程中严禁使用耐水性能差、遇水后强度降低的炉渣砖或矽酸盐砖等;使用推荐标准图纸中的混凝土砌块规格、强度等要求;符合推荐标准图纸中各项要求;管道工程用的石料,应符合规定1、应采用天然砾石或我工碎石,不得使用风化石;2、石料的粒径应符合设计规范中的规定;3、石料中含泥量,按重量计不得超过2%;4、针状、片状颗粒含量,按重量计不得超过20%;5、硫化物和硫酸盐类含量,按重量计不得超过1%;6、石料中不得有树叶、草根、木屑等杂物;管道工程用的砂应符合规定1、通信管道工程应采用天然砂;2、通信管道工程宜使用中砂;砂的细度模数Mx如下:粗砂Mx为—,平均粒径不小于;中砂Mx为—,平均粒径不小于;细砂Mx为—,平均粒径不小于;特细砂Mx为—,平均粒径不小于;泥系指粒径小于尘屑、粘土等;3、砂中的云母和轻物质,按重量计不得超过3%;4、砂中的泥土,按重量计不得超过5%;5、砂中的硫化物和硫酸盐,按重量计不得超过1%;6、砂中不得含有树叶、草根、木屑等杂物;3、工程测量通信管道工程的测量,应按照设计文件及城市规划部门已批准的红线、坐标和高程进行;施工前复测包括基准点、中心线测量和设置高程基准点测量等;通信管道高程误差不大于±10mm;4.土方工程挖掘沟坑通信管道施工中,遇到不稳定土壤或有腐蚀性的土壤时,施工单位应及时提出;待有关单位提出处理意见后方可施工;管道沟开挖时,与其它管线的隔距应符合设计要求;同时注意地下原有管线安全,如煤气管道、自来水管、电力线等;沟深及人手孔坑超过3m时,采用放坡法或设倒土平台,确保人身安全;回填通信管道工程的回填土,应在管道或人手孔按施工顺序完成施工内容;并经24小时养护和隐蔽工程检验合格后进行.通信管道工程回填土,除设计文件有特殊要求外,应符合下列规定:1、管道顶部30cm以内及靠近管道两侧的回填土内,不应含有直径大于5cm的砾石、碎石等坚硬物;2、管道两侧应同时进行回填土,每回填土15cm厚,应夯实;3、管道顶部30cm以上,每回填土30cm厚,应夯实;回填土前,应先清除沟坑内杂物;沟坑内如有积水和淤泥,必须排除后方可进行回填土;管道工程回填土5.人手孔、通道建筑一般规定1、砖、混凝土左右块以下简称砌块砌体墙面应平整、美观、不应出现竖向通缝;2、砖砌体砂浆饱满程度应不低于80%,砖缝宽度应为8—12mm,同一砖缝的宽度应一致;3、砌块砌体横缝应为15—20mm,竖缝应为10—15mm,横缝砂浆饱满程度应不低于80%,竖缝灌浆必须饱满、严实,不得出现跑漏现象;4、砌体必须垂直,砌体顶部四角应水平一致;砌体的形状,尺寸应符合图纸要求;5、设计规定抹面的砌体,应将墙面清扫干净,抹面应平整、压光、不空鼓,墙角不得歪斜;抹面厚度、砂浆配比应符合设计规定;勾缝的砌体,勾缝应整齐均匀,不得空鼓,不应脱落或遗漏;6、通道的建筑规格、尺寸、结构形式,通信内设置的安装铁件等,均应符合设计图纸的规定;一般局内主机房引出建筑物的通道,不应越出局所院墙,其他地方的通信用浅埋通道,其内部净高宜为;7、通信管道的弯管道,6.模板、钢筋及混凝土砂浆装拆模板通信管道工程中混凝土基础、包封、上覆及人也壁、盖板等;均应按设计图纸的规格要求支架模板;浇筑混凝土的模板,应符合下列各项规定:1、各类模板必须有足够的强度、刚度和稳定性、无缝隙和孔洞,浇筑混凝土后不得产生变形;2、模板的形状、规格应保证设计图纸要求所浇筑混凝土构件的规格和形状;3、模板与混凝土的接触面应平整,边缘整齐,拼缝紧密,牢固,预留孔洞位置准确,尺寸符合规定;4、重复使用的模板,表面不得有粘结的混凝土、水泥砂浆及泥土等附着物;模板拆除的期限,应符合下列要求:非承重混凝土构件拆模时间表注:每24小时为一天承重混凝土构件拆模时间表钢筋加工通信管道工程所用的钢筋品种、规格、型号均应符合设计规定; 钢筋加工应符合下列各项规定:钢筋表面应洁净,应清除钢筋的浮皮、锈蚀、油渍、漆污等; 钢筋应按设计图纸的规定下料,并按规定的形状进行加工; 1、 盘条钢筋在加工前应进行拉伸处理;2、 加工钢筋时应检查其质量、凡有劈裂、缺损等伤痕的残段不得使用;3、 短段钢筋允许接长用作分布筋构造钢筋,主筋受力钢筋严禁有接头;钢筋排列的形状及各部位尺寸,主筋与分布筋的位置均应符合设计图纸的规定;严禁倒置;主筋间距误差不大于5mm,分布筋间距误差应不大于10mm; 钢筋绑扎混凝土浇筑配制混凝土所用的水泥、砂、石和水应符合使用标准;不同种类、标号的水泥不得混合使用;砂和石料的含泥量如超过标准,必须用水洗干净后方可使用;混凝土浇筑水泥砂浆水泥砂浆的配比,必须严格按规定规定配制;讲义附表二凡抹缝、抹角、抹面及管块接缝等处的水泥砂浆,其砂料必须过筛后使用,不得有豆石等较大粒径碎石在内; 水泥砂浆养护应执行的相关条款;7铺设管道 地基通信管道的基地基处理应符合设计文件的规定;凡采用天然地基而设计又没有具体证明如何处理的,遇下列情况应及时向有关单位反映;待提出处理方案后方可施工;1.地下水位高于管道及人手孔最低高程的; 2.土质松软,有腐蚀性土壤或属于回填的杂土层; 天然地基通信管道沟底宽度基础通信管道一般宜采用素混凝土基础,混凝土的标号、基础宽度、基础厚度应符合设计规定;凡设计规定管道基础使用预制基础板或加钢筋的段落,应按设计处理;管道基础表 管道基础进入人手孔窗口处配筋表管道铺设通信管道铺设前应检查管材及配件的材质、规格、程式和断面的组合必须符合设计的规定;改、扩建管道工程,不应在原有管道两侧加扩管孔,在特殊情况下非在原有管道的一侧扩孔时,必须对原有的人手孔及原有电缆等做妥善的处理;水泥管块的铺设应符合规定水泥管群铺设铺设水泥管道时,应在每个管块的对角管孔用两根拉棒试通管孔;其拉棒外径应小于管孔的标准孔径3—5cm ;拉棒长度,铺直线管道宜为1200—1500mm,铺弯管道曲率半径大于36m 宜为900—1200mm; 水泥管块的接续方法宜采用抹浆法;抹浆法接续水泥管块各种管道引入人手孔,通道的位置尺寸应符合设计规定,其管顶距人手孔上覆,通道盖板底应不小于300mm;管底距人手孔,通道基础顶面应不小于400mm;引上管引入人手及通道时,应在管道引入窗口以外的墙壁上,不得与管道叠置;引上管进入人手孔通道,宜在上覆盖板下200—400mm范围内;弯管道的曲率半径应符合设计要求,一般不宜小于36mm;其水平或纵向弯管道各折点坐标或标高均应符合设计要求;弯管道应成圆弧形; 钢管通信管道的铺设方法、断面组合等均应符合设计规定;钢管接续宜采用管箍法;钢管铺设规定通信管道采用塑管的,其铺设方法、组群方式、接续方式等均应符合设计规定;塑管铺设通信管道的包封规格、段落、混凝土标号应符合设计规定,包封采用C15混凝土现场浇灌,要求铺管完毕随即浇灌,包封百厚度为8cm; 通信管道的防水、防蚀、防强电干扰等防护措施必须按设计要求处理;各种材质构成的通信管道,最小埋深应符合下表:通信管道最小埋深表通信管道与其它各种管线平行或交越的最小净距,应符合下表:通信管道与其他管线最小净距值注:1主干排水管后敷设时,其施工沟边与管道间的水平净距不宜小于; 2当管道在排水管下部穿越时,净距不宜小于,通信管道应作包封;3在交越处2m 范围内,煤气管不应做接合装置和附属设备;如上述情况不能避免时,通信管道应作包封;4如电力电缆保护管时,净距可减至8.工程验收 检验项目及内容通信管道工程可分段进行竣工验收;可按不小于一公里的整段管道为验收单元;通信管道工程竣工验收内容通信管道工程试通管孔,是通信管道工程质量评定具有否决权的关键项目;通信管道工程的随工检验、隐蔽工程签证及竣工验收的内容见下表: 随工检验、隐蔽工程签证及竣工验收内容表混凝土配合比表附表一水泥砂浆配合比表附表二常用水泥用量换算表每立方米砌体用量表达附表三通信管道规范复习题1、通信管道按材质分类、目前常用的有哪几种2、干打水泥管常用的有哪三种规格孔数×孔径mm3、人手孔铁盖有哪两种铸铁制成哪种用于车行道4、通信管道各种高程,以水准点为基准,允许误差是多少5、通信管道工程平面复测允许偏差应符合哪些规定6、通信管道周围加包封,一般采用哪种标号混凝土浇灌包封厚度为多少7、通信管道工程施工前路由复测包括哪几项8、某塑料管群组合为“6×3”,其中数字表达的意义是什么9、解释素浆、素混凝土的材料组成10、水泥管道管块的接续宜采用什么方法管带纱布宽度、长度各是多少11、水泥管接续时,纱布包好并刷完浆后,应立急抹何种配比的砂浆,上、下宽度各是多少12、各种管道引入人手孔、通信的位置尺寸,其管顶距上覆或盖板底、管底距人手孔基础武通信基础不应小于多少13、水泥管块的铺设应符合哪些规定14、多根塑料管的组群间隙宜为多少管群大于两层时,塑管应为何固定;15、通信管道基础进入人手孔窗口的部分,设计未作特别规定时,管道基础应按要求加配钢筋,钢筋掺在窗口墙上的长度应不小于多少16、管道基础宽度应比管道组群宽度加宽多少17、人孔口圈与上覆之间宜砌多高的口腔井脖子18、普通混凝土标号按新的叫法有哪几种19、写出水泥砂浆标号有哪几种20、用模板浇注筋混凝土构件时,钢筋与模板间隔多少21、通信管道工程验收量关键一项是什么22、直线管道管孔试通,应用何种规格的拉棒。

中华人民共和国邮电部部标准通信管道工程施工及验收技术规范YDJ 39-83(试行)主编单位:邮电部基本建设局批准单位:中华人民共和国邮电部试行日期 1 9 8 3 年12 月1 日人民邮电出版社1983年北京中华人民共和国邮电部关于颁发《通信管道工程施工及验收技术规范》的通知(83)邮基字第554号各省、市、自治区邮电管理局,部属各有关单位:为加强邮电基本建设管理,提高工程质量,由部基本建设局组织北京市电信管理局编写的《通信管道工程施工及验收技术规范》,已由我部审核批准,现予颁发,自一九八四年一月一日起试行。
自本规范颁发之日起,凡我部过去颁发的有关通信管道工程施工及验收技术规范、标准同时废止。
本规范由邮电部基本建设避负责管理。
在试行过程中,各单位对本规范有什么意见,请及时函告部基本建设局,以供今后修改时参考。
抄送:国家经委基建办公室、各有关部基建局。
部内:电信总局、物资局、科技局第一章总则第1.0.1条本规范是通信管道工程中施工质量检查、随工检验和竣工验收等工作的技术依据,适用于新建、扩建和改建工程。
第1.0.2条凡本规范未列入的建筑规格应按照施工图纸或其他规范的有关规定办理。
第1.0.3条通信管道工程采用的器材,均应符合本规范和工程设计、施工图纸的有关规定。
第1.0.4条本规范未包括的项目和技术指标要求,可由建设单位与设计、施工单位共同商定补充临时使用,并报上级备查。
第1.0.5条在施工过程中,施工单位应严格执行相关规定,确保工程质量,建设单位应通过工地随工检验人员严格进行随工检验及隐蔽工程检验、签证工作。
第1.0.6条竣工验收工作应执行部颁《邮电基本建设工程竣工验收办法》的规定,验收项目和要求应按本规范的规定办理。
随工检验和竣工验收中发现不符合规范规定的项目。
凡由施工造成者,应由施工单位返修至合格。
第1.0.7条各施工单位制订的施工操作规程应贯彻本规范的要求,不得与本规范的规定相抵触。
第1.0.8条本规范的解释权与修改权属邮电部。
通信管道工程施工规范第一章总则第一条为规范通信管道工程施工行为,保障工程质量,满足市场需求,维护社会稳定,根据《通信管道工程施工管理规定》,制定本规范。
第二条本规范适用于通信管道工程的施工过程中,施工单位及相关人员应当严格遵守本规范,并确保施工过程符合相关法律法规、标准和规范的要求。
第三条通信管道工程应按照设计要求和合同规定进行施工,确保工程质量符合标准规范要求,保障工程安全和环境保护。
第四条施工单位应当对施工现场进行合理布置和管理,保证施工过程的安全和顺利进行,确保工程按时完工。
第五条施工单位应当加强对施工人员的培训和监督,确保施工人员具备相应的技能和资质,保证施工质量。
第二章施工前准备第六条施工单位应当依据设计图纸和相关施工文件,对施工现场进行勘察和测量,确保施工前的准备工作完成。
第七条施工单位应当根据工程特点和设计要求,选择合适的施工设备和材料,保证施工过程的顺利进行。
第八条施工单位应当与相关部门协商,确定施工现场的交通、通行等安全措施,确保施工过程安全。
第九条施工单位应当与相关部门协商,确定施工期间的施工停电和通讯中断等问题,保证施工过程不影响人民生活和社会正常运行。
第十条施工单位应当制定施工组织设计和施工方案,明确施工过程中各项工作的责任分工和流程,确保施工过程的安全和高效进行。
第三章施工作业第十一条施工单位应当加强对施工进度和质量的监督和管理,确保工程按照设计要求和合同规定进行施工。
第十二条施工单位应当加强对施工材料和设备的采购和管理,保证施工过程中材料和设备的供应和使用符合相关规定。
第十三条施工单位应当合理安排施工人员的工作时间和任务分工,确保施工工作的有序进行。
第十四条施工单位应当加强施工现场的安全管理,制定安全生产措施和应急预案,确保施工现场的安全和稳定。
第十五条施工单位应当依据设计要求和合同规定,进行施工过程中的质量检查和验收,确保工程质量符合标准规范要求。
第十六条施工单位应当加强与业主和监理单位的沟通和协调,及时解决施工过程中的问题和合同纠纷,确保工程按时完工。
通信管道工程施工及验收规范一、前言通信管道工程是城市基础设施建设中的重要组成部分,其施工质量直接影响到城市的通信网络稳定运行。
为了保证通信管道工程的施工质量,提高通信管道工程验收的标准化水平,制定了《通信管道工程施工及验收规范》,旨在规范通信管道工程的施工过程,保证通信管道工程的质量。
二、施工前准备1. 施工前,需要进行详细的勘察和设计,确定通信管道的线路和深度,避免与其他管线交叉,提前做好方案设计,并报相关部门审批。
2. 施工前,需要办理相关手续,包括施工许可证、安全生产许可证等,保证施工的合法合规。
3. 施工前,要进行现场勘察,了解地形地貌及地下管线走向,做好施工预案,确保施工顺利进行。
4. 施工人员要具备相关资质和培训,保证施工工作按照规范要求进行。
三、施工规范1. 施工现场要有专门的施工班组,负责通信管道工程施工。
2. 施工人员要佩戴好安全帽、安全鞋等个人防护用品,保证施工安全。
3. 施工过程中,要严格遵守相关方案设计,保证通信管道的线路、深度等符合要求。
4. 施工过程中,要定期进行施工检查,排除施工中存在的安全隐患,保证施工质量。
5. 施工过程中,要保护现场环境,避免造成污染。
6. 施工结束后,要及时清理施工现场,保证留下的影响最小。
四、验收规范1. 施工结束后,需进行通信管道工程的验收,验收人员要由相关单位组织,包括设计单位、施工单位等。
2. 验收过程中,要对通信管道的线路、深度等进行检查,确保符合设计要求。
3. 验收过程中,要对通信管道的材料进行抽检,确保符合国家标准。
4. 验收过程中,对通信管道的工程图纸等文件进行审核,确认施工过程符合规范要求。
5. 验收结束后,出具通信管道工程的验收报告,确认通信管道的质量合格。
五、总结通过以上规范,可以有效提高通信管道工程的施工质量,保证通信管道工程的质量。
同时,也可以提高通信管道工程的验收标准,保证通信管道工程的合格率。
希望相关单位认真遵守以上规范,共同推进通信管道工程的建设,为城市的通信网络稳定运行贡献力量。
中华人民共和国国家标准通信管道工程施工及验收规范Code of construction and acceptance for communication conduit engineeringGB50374-2006主编部门:中华人民共和国信息产业部批准部门:中华人民共和国建设部施行日期:2 0 0 7年5月1日中国计划出版社2007北京中华人民共和国建设部公告第523号建设部关于发布国家标准《通信管道工程施工及验收规范》的公告现批准《通信管道工程施工及验收规范》为国家标准,编号为GB50374-2006,自2007年5月1日起实施。
其中,第4.1.1、4.1.2、4.1.3、4.1.5、4.1.8、4.1.9、4.1.10、4.1.11(1、2、4、5、6)、4.1.12、4.1.13条(款)为强制性条文,必须严格执行。
本规范由建设部标准定额研究所组织中国计划出版社出版发行。
中华人民共和国建设部二oO六年十二月十一日前言本规范是根据建设部建标[2004]67号文件“关于印发《二oO四年工程建设国家标准制定、修订计划》的通知”要求,由信息产业部综合规划司负责组织成立了规范编制组,在参考目前国内有关标准和收集有关工程通信管道及材料的使用情况,并广泛征求各方意见后制定的。
本规范主要对通信系统工程的通信管道施工及验收作出规定和要求,共分8章及6个附录。
主要技术内容包括:总则,器材检验,工程测量,土方工程,模板、钢筋及混凝土、砂浆,人(手)孔、通道建筑,铺设管道,工程验收。
本规范以黑体字标志的条文为强制性条文,必须严格执行。
40132 9CC4 鳄i"€29500 733C 猼{28607 6FBF 澿本规范由建设部负责管理和对强制性条文的解释,由信息产业部负责日常管理,由中讯邮电咨询设计院(原信息产业部邮电设计院)负责具体技术内容的解释。
本规范在执行过程中,请各单位注意总结经验,积累资料,随时将有关意见和建议反馈给中讯邮电咨询设计院(地址:河南省郑州市互助路1号,邮编:450007),以供今后修订时参考。
通信管道工程施工技术规范(以下简称规范)1、常用通信管道类型目前常用通信管道按所用管材可分为三类:钢管管道、塑料管管道、水泥管管道.其中PVC-U塑管管道用本地网通信管道,HIPE硅芯管多用于长途通信光缆塑料管道工程.2、土方工程管道沟开挖时,与其它管线的隔距应符合设计要求.同时注意地下原有管线安全,如煤气管道、自来水管、电力线等.通信管道与其他管线最小净距值注:1主干排水管后敷设时,其施工沟边与管道间的水平净距不宜小于1.5m;2当管道在排水管下部穿越时,净距不宜小于0.4m,通信管道应作包封;3在交越处2m范围内,煤气管不应做接合装置和附属设备;如上述情况不能避免时,通信管道应作包封;4如电力电缆保护管时,净距可减至0.15m4、回填通信管道工程的回填土,应在管道或人手孔按施工顺序完成施工内容.并经24小时养护和隐蔽工程检验合格后进行.通信管道工程回填土,应符合下列规定:1、管道顶部30cm以内及靠近管道两侧的回填土内,不应含有直径大于5cm的砾石、碎石等坚硬物;2、管道两侧应同时进行回填土,每回填土15cm厚,应夯实;3、管道顶部30cm以上,每回填土30cm厚,应夯实.4、回填土前,应先清除沟坑内杂物.沟坑内如有积水和淤泥,必须排除后方可进行回填土.5、人手孔、通道建筑砖、混凝土左右块以下简称砌块砌体墙面应平整、美观、不应出现竖向通缝;砖砌体砂浆饱满程度应不低于80%,砖缝宽度应为8—12mm,同一砖缝的宽度应一致;砌块砌体横缝应为15—20mm,竖缝应为10—15mm,横缝砂浆饱满程度应不低于80%,竖缝灌浆必须饱满、严实,不得出现跑漏现象;砌体必须垂直,砌体顶部四角应水平一致.6、铺设管道1天然地基沟底夯实抄平,高程符合设计,允许偏差±10mm2各种管道引入人手孔,通道的位置尺寸应符合设计规定,其管顶距人手孔上覆,通道盖板底应不小于300mm.管底距人手孔,通道基础顶面应不小于400mm.通信管道最小埋深表。
通信管道工程施工规范施工要求:1、核对红线根据设计要求和城市建设道路规划施工图所提供的红线位置,到现场确定具体实质位置,红线位置应不能偏离中心±50cm。
2、管道基础(1)通信管道基础的中心线应符合设计规定,左右偏差应不大于10毫米。
管道基础宽度应比管道组群宽度加宽100毫米(即每侧各宽50毫米)(2)基础在浇灌混凝土之前,应检查核对加钢筋的段落位置是否符合设计规定,其钢筋的绑扎、衬垫等是否符合规定;并应清除基础模板内的杂草等物。
浇灌的混凝土应捣固密实,初凝后应覆盖草帘等物并洒水养护。
基础模拆除后,基础侧面应无蜂窝、掉边、断裂及欠茬等现象,如发现有上述缺陷,应进行认真的修整、补强等。
(3)管道基础必须夯实,铺10cm中粗砂底基,在地下水位较高和沙土地带,要求先回填30厘米6%水泥石粉,铺管后再填充中粗砂10cm,回土夯实,完工后不应有上下起伏及S弯。
(4)为减少施工土方量,管道斜坡方向最好与地面的斜坡方向一至,管道放坡高度一般控制在2‰—3‰,在过沟、过桥时可适当放宽,但最大不要超过15‰。
(5)通信管道基础的混凝土应振捣密实、表面平整、无断裂、无波浪、无明显接茬、欠茬,混凝土表面不起皮、不粉化。
3、铺设管道(1)、PVC管、蜂窝管其管身应光滑无伤痕,管孔无变形。
(2)、放管前应将管外凹状定位筋朝上放置,并严格按照管外箭头标志方向顺延,不可颠倒方向。
(3)、塑料管的组群管间缝隙宜为10-15毫米,接续管头必须错开,并保证管群的整体开头统一,直至进入窗口部分其形状应一致。
窗口部分的堵抹要求与水泥管相同。
(4)、管与管的驳接方法与步骤:A、管材红色方向标明箭头朝上涂胶水至划线处,再将直通一端内侧涂上胶水。
将直通内的定位槽对准管外的定位筋插入,用木槌或短木棒打紧至管端划线处。
B、再在直通的另一端内侧涂上胶水,将另一管的管外涂上胶水至划线处,将管插入直通内,打紧至划线处。
本工序务必注意接头两端管材上划有的红色方向箭头插在接头同一条定位槽内。
通信管道工程施工及验收技术规范第一章总则1.1 目的和依据为规范通信管道工程施工及验收技术,保证工程质量,保障通信设备运行稳定,特制定本规范。
本规范依据相关国家法律法规和标准,结合通信管道工程施工及验收的实际情况,明确了通信管道工程施工及验收技术规范的要求。
1.2 适用范围本规范适用于通信管道工程的施工及验收,包括通信管道的设计、材料选用、施工工艺、管道敷设、验收及竣工验收等过程。
第二章设计要求2.1 通信管道设计通信管道设计应符合相关国家规定的设计标准,根据通信设备的需要确定通信管道的类型、规格和布置。
通信管道应具备承载能力强、绝缘性能好、防腐蚀性强等特点,以确保通过电缆等通信设备的传输安全可靠。
2.2 通信管道布置通信管道的布置应考虑通信设备的传输路径和通信信号的稳定性,避免管道交叉、短路等现象的发生。
同时,通信管道的布置要求符合相关的通信管道标准,确保通信管道的安全运行。
第三章施工过程规范3.1 施工准备在进行通信管道工程施工前,应做好工程准备工作,包括对施工现场的检查、环境调查、材料选购、设备准备等工作。
施工现场应保证通信管道的施工空间充足,并应避免与其他建筑物发生交叉、碰撞等情况。
3.2 施工材料通信管道施工材料应符合相关标准,具备良好的防腐蚀性能、承载能力、绝缘性能等特点。
施工材料的选用应经过严格的检查和评定,确保其符合通信管道施工的要求。
3.3 施工工艺通信管道的施工工艺应符合相关标准和规范,施工人员应具备相关证书和专业技能。
施工过程中应注意对通信管道的绝对敷设,避免材料损坏或破坏。
3.4 管道敷设通信管道的敷设应根据设计要求进行,保证通信管道各部分之间的协调和连接。
管道敷设应选用合适的工具和方法,避免管道损坏或泄漏的情况。
第四章验收标准4.1 施工验收通信管道工程的施工验收应符合相关的验收标准,包括通信管道的设计要求、材料要求、施工工艺要求等。
施工验收应由专业的验收人员进行,验收后出具合格证明,用以确认通信管道工程的质量及合格性。
通信管道工程施工标准及验收技术规范一器材检验一.水泥及水泥制品(1)各种标号的水泥应符合国家规定的质量标准,工程施工中不得使用过期的水泥,严禁使用受潮变质的水泥。
(2)水泥凡无产品出产证明或无标记的以及存储时间超过三个月或有变质迹象的,使用前,均应进行试验签订,依据签订情况确定使用方案或另行更换。
(3)钢材的材质、规格、型号应符合设计文件的规定,不得有锈片剥落或严重锈蚀。
(4)管材的材质、规格、型号应符合设计文件规定,管的内径负偏差应不大于1毫米,管孔的内壁应光滑无节疤、无裂缝。
(5)各种管材的管身及管口不得变形,接续配件齐全有效,承插管的承口内径应与插口外径吻合。
(6)各种铁件的材质规格及防锈处理等均应符合质量标准,不得有歪斜、扭曲|、飞刺、断裂或破损,铁件的防锈处理和—曾均完整,表面光洁,无脱落、无气泡等缺陷。
(7)人(手)孔铁盖装置(包括外内盖口圈的规格应符合标准图的规定,铁盖与口圈应吻合,盖合后应平稳、不翘动,铁盖的外缘与口圈的内缘间隙应大于3mm,铁盖与口圈盖合后,铁盖边缘应高于口圈1—3毫米。
(8)人(手)孔内装设的铁支架及电缆托板应用铸钢或型钢制成,不得用铸铁制造.(9)人(手)孔内设置的拉力环(拉缆)环,应用φ16普通碳素钢制造,全部做镀锌处理,不应有裂纹、节瘤、锻接等缺陷.(10)通信管道工程用的石料,应符合下列规定,石料中不得有树叶、草根、木屑等杂物。
(11)通信管道工程用水,应使用可供饮用的水,不得使用工业废污水及含有硫化物的泉水。
二工程测量(1)施工前必须依据设计图纸和现有交底的控制据点进行通信管道及人(手)孔位置的复测,并按施工需要应钉设据点.复测钉设的桩板应符合下列规定:⑴自人(手)孔中心3—5米处开始,沿管线每隔20—25米宜设一桩(板)。
⑵桩点设置应牢固,顶部宜与地面平齐。
三土方工程1.通信管道施工中,遇到不稳定土壤或有腐蚀性的土壤时,施工单位及时提出,待有关单位处理后可继续施工。
一、通信管道工程施工规范根据本工程的特点,结合不同的施工工序,规定不同的质量控制点。
按照这些控制点实施逐点控制,依据设计和相关规范要求的指标和标准对质量进行逐点检查和验收,以达到工程质量符合工程总体验收标准之目的。
1、通信管道建筑1) 施工复测复测时,分公司应采取现场见证方法,监督复测过程完成情况,检查核定所测管道路由必须与设计文件及城市规划部门批准的位置、坐标和高程要求相一致。
(1) 技术要求检查施工单位在复测中设定的标记要满足下述要求:①直线管道,自人(手)孔中心3~5m处开始,沿管线每20~25m设一桩(板),弯管道段的桩(板)要适当加密。
②平面复测允许偏差:管道中心线不得大于±10mm; 直通型人(手)孔中心位置不得大于100mm;管道转角处的人(手)孔中心位置不得大于20mm。
③施工现场必须设置临时水准点,其设置要符合《通信管道工程施工及验收规范》GB50374-2006有关规定。
(2) 校测遇到下列情况时,监理人员要督促施工单位进行校测:①在完成沟(坑)及地基处理后,校测管道沟、人(手)孔坑底地基的高程是否仍符合设计要求。
②施工过程中如发现水平桩错位或丢失,必须进行校测并补设桩点。
2) 挖掘管道沟(坑)(1) 沟(坑)挖掘按照设计图纸检查全部管道沟(坑)的尺寸,包括沟(坑)深、沟(坑)底标高。
检查积水和地下水处理、护土板支撑等情况,并做好现场记录。
(2) 放坡系数要求对于地层坚实及地下水位低于沟(坑)底,挖深不超过3m,在施工现场条件允许的前提下可采用放坡法施工。
放坡挖沟(坑)的坡宽与深度关系可按照(二)表-1的要求数据进行检查。
(二)表1 放坡挖沟(坑)参考数据表挖沟(坑)深度超过3m的地点,应适当增设倒土平台(宽400mm)或加大放坡系数。
(3) 护土板的使用①支撑护土板的地段设计图纸标明需支撑护土板的地段,监理工程师监督施工单位严格按设计文件规定支撑护土板。
对于设计文件中没有明确规定支撑护土板的地段,经业主、监理确认不支撑护土板不能保证施工安全时,应要求施工单位支撑护土板。
这些地段主要有:a 横穿车行道的管道沟;b 沟(坑)的土壤是松软的回填土、瓦砾、级配砂石层等;c 沟(坑)土质松软且其深度低于地下水位的地段;d 施工现场条件受限制而无法采用放坡法施工的地段。
对上述a-d地段支撑护土板增加的工程量,由施工单位按照施工合同约定进行处理。
或编制专题报告,由监理确认后报建设单位审定。
②支撑护土板的方法监理工程师要监督施工单位按设计规定的支撑护土板的方法支撑护土板。
在设计没有具体规定支撑护土板的方法时,可根据土质情况、深度、地下水位的高低,采取疏撑、井字撑、密撑等不同的支撑护土板的方法支撑护土板,以保证施工安全顺利进行。
护土板的不同支撑方法,实施要求也不相同,要求施工单位按照《通信管道工程施工及验收规范》GB50374-2006规定实施。
3) 管道地基检查原土情况、夯实超平情况、换土情况、垫层情况等。
对于必须浇注的管道基础,检查其尺寸规格、混凝土配比、养护时间、预埋钢筋的规格型号及数量。
4) 铺设塑料管通信管道(1) 铺管前的检查①在管道铺设之前,用简易量具检查管材的材质、规格、型号、段长等,是否与设计文件要求相符。
管材的管身光滑无伤痕,管孔无变形,孔径、壁厚的负偏差小于1mm。
接续配件齐全有效,承插管的承口内径与插口外径吻合。
本工程采用的不同外径的聚氯乙烯管材的规格要求见(二)表2。
(二)表2 聚氯乙烯(pvc-u)管的系列管材规格②检查沟深、沟底处理情况,保证管道埋深和沟底平整。
不同土质的沟底要求施工单位做不同的处理。
a 对于土质较好(粘土、砂质粘土),无地下水时,在夯实的素土上铺一层50mm 的细土;b 土质较好,但有地下水时,可先铺一层100mm厚的砂土垫层,整平;c 沟底为岩石时,先铺一层100mm厚的砂土;d 沟底的土质比较差,又有水,特别是流砂或淤泥地段,先抛石夯实,铺设80mm 厚的混凝土基础,再在基础上加50mm厚的砂垫层。
(2) 铺管时的检查在管道铺设时,监理人员采取巡视检查,确保铺管质量达到设计要求。
在同一管道段内铺设不同直径的多根塑料管时,核实不同直径塑料管的根数与设计要求一致。
监督铺管质量,避免泥土、沙石进入管道内。
核实管道段的段长。
一般地区直线段路由上塑料管道的段长最大不超过150m,(在高速公路上塑料管道的段长最大不宜超过200m)。
因受到地形限制或躲避障碍物时,可铺设弯曲管道,其段长不得超过150m。
弯曲管道的管材只能在外力作用下形成自然弧度,严禁加热弯曲,弯曲半径应大于15m。
同一管道段内严禁出现反复弯曲(即S形弯)。
弯曲段的塑料管道段的接口处做环绕接头的混凝土包封,包封长度为2m,包封厚度为100mm。
对于多根塑料管组群管道,塑料管道组合排列方式应符合设计规定。
多根塑料管道的组群管间缝隙宜为10~15mm,每间隔2~3m设塑料管架(或绑扎固定一次)支撑。
塑料管群小于两层时,进行整体固定。
管群多于两层时,相邻两层为一组绑扎固定,最后对分组进行整体固定,保证管群在同一人孔段内的整体形状统一。
(3) 塑料管道接续时的检查检查塑料管的接续方法是否按设计规定,严禁将不同规格、型号的管材进行对接。
一般最常用的接续方法是套管插接法。
套管插接法接续是在接头处套一短套管,短套管的尺寸可参照(二)表4:(二)表4 套管的尺寸接续前,要求操作人员将套管与连接管之间的表面清洗干净,无尘砂、水迹、油污。
并在管口处涂专用胶粘剂,使套管与连接管紧密粘合,无脱落和漏水现象。
套管插接法接续的工艺要求执行《通信管道工程施工及验收规范》GB50374-2006的相关规定。
5) 铺设钢管通信管道钢管通信管道一般用于跨路、过桥梁、穿赿沟渠、埋深达不到设计要求等对管道强度要求较高的地段。
对于钢管通信管道,监理工程师除检查管材、沟深、铺设段长外,还要按下述各点进行检查:(1) 钢管的敷设方法、断面组合等与设计一致;(2) 钢管的接续通常采用管箍法,要求:①两根钢管旋入管箍长度的三分之一以上;②采用有缝钢管的通信管道,其管缝要朝上;③钢管在接续前,将管口磨圆或锉成坡边,保证光滑无棱,无飞刺;④严禁不等径的钢管接续使用。
6) 人(手)孔砌筑要求(1) 设计规定抺面的砌筑体,要求抺面平整、压光、不空鼓,墙角不得歪斜。
抹面厚度、砂浆配比应符合设计。
勾缝的砌筑体,勾缝整齐均匀,不得空鼓,不应脱落或遗漏。
(2) 人(手)孔的地基与基础①人(手)孔的地基有两种情况。
一是天然地基,一种是人工地基。
对于天然地基,必须按设计规定的高程进行夯实、抄平。
对于人工地基,必须按设计规定处理。
②人(手)孔砌筑开始前,必须核实基础形状、方向、大小、地基高程等,为保证砌筑后的内部净空间大小符合设计要求创造条件。
③人(手)孔的外形、尺寸按设计规定,其外形偏差应不大于±20mm,厚度偏差不应大于±10mm。
④人(手)基础用的混凝土标号,配筋、积水罐的安放等按设计规定。
(3) 墙体砌筑要求①人(手)孔内部净空间大小按设计,墙体的垂直度(全部净高)允许偏差不大于±10mm,墙体顶部高程允许偏差不大于±20mm。
②墙体与基础应结合严密、不漏水,结合部的内侧和外侧用1:2.5水泥砂浆抹八字角。
抹八字角时,应严密贴实、不空鼓、表面光滑、无飞剌、无断裂等。
基础进行抹面处理的可不抹内侧八字角。
③砌筑墙体的水泥砂浆标号要符合设计规定,设计无明确要求时,使用不低于M7.5水泥砂浆。
(4) 预埋铁件①电缆支架穿钉的预埋检查穿钉的规格、位置、穿钉与墙体垂直情况。
预埋的支架穿钉应符合下述要求:a. 上、下穿钉要在同一条垂直线上,允许垂直偏差不大于5mm,间距偏差要小于10mm;b. 相邻两组穿钉间距偏差小于20mm;c. 穿钉露出墙面的长度一般为50~70mm,露出部分无砂浆等附着物,穿钉螺母齐全有效,穿钉必须牢固。
②按设计规定预埋拉力环。
(5) 人(手)孔窗口管道进入人(手)孔的窗口位置按设计规定。
允许偏差不大于10mm;管道端边至墙体面呈弧状的喇叭口;人(手)孔内的窗口内外堵抹严密,不得浮塞,外观整齐,表面平光。
(6) 人(手)孔上覆①人(手)孔上覆的钢筋型号、加工、绑扎、混凝土的标号按设计规定。
②上覆外形尺寸、设置高程按设计图纸。
外形尺寸偏差要求不大于20mm,厚度偏差不大于5mm,预留孔洞的位置及形状要符合设计图纸的规定。
③预制的上覆,两板之间缝隙要尽量缩小,两块上覆间的拼缝必须用1:2.5砂浆堵抹严密,不空鼓、浮塞,外表平光,无欠荐、无飞剌、无断裂等。
④上覆底面应平整、光滑、不露筋、无蜂窝等缺陷。
⑤预制上覆与墙体搭接的内、外侧,用1:2.5的水泥砂浆抹八字角。
八字抹角要严密、贴实、不空鼓、表面光滑、无欠荐、无飞剌、无断裂等。
(7) 口圈安装①人(手)孔口圈顶部高程允许偏差规定不大于20mm。
②稳固口圈的混凝土(或缘石、沥青混凝土)按设计图纸规定,自口圈外缘向地表做相应的泛水。
③人(手)孔口圈与上覆之间按设计规定砌筑不小于200mm的口腔(俗称井脖子);口腔与上覆预留洞口形成同心圆的圆筒状,口腔内、外侧应抹面。
抹面平整、压光、不空鼓、墙角不得歪斜。
抹面厚度、砂浆配比按设计规定。
口腔与上覆搭接处抹八字角。
八字角应严密、贴实、不空鼓、表面光滑、无飞剌、无断裂等。
④人(手)孔口圈应完整无损,车行道人孔必须安装车行道的口圈。
7) 回填土通信管道工程的回填土,应在管道或人(手)孔按施工顺序完成施工内容,包括隐蔽工程检验合格、清除完沟坑内遗留杂物和积水及淤泥后进行。
(1) 管道段回填土时,按下列要求进行监督和检查:①管道顶部30cm以内及靠近管道两侧的回填土,不应含有直径大于5cm的砾石、碎砖等坚硬物;②管道两侧同时回填土,每回填15cm厚,夯实一次。
管道顶部30cm以上,每回填土30cm,进行夯实。
③通信管道工程挖明沟穿越道路的回填土要求:a 在市区主干道的回填土应夯实,并与路面平齐;b 市区一般道路的回填土应夯实,并高出路面5~10cm。
在郊区土地上回填土,可高出地表15~20cm。
(2) 人(手)孔坑回填土的要求①靠近人(手)孔壁四周的回填土内,不得有直径大于10cm的砾石、碎砖等坚硬物;②人(手)孔坑每回填30cm,夯实一次,并严禁回填土高出人(手)孔口圈的高程。
(3) 管道及人(手)孔回填土的夯实密实度要符合当地市政部门施工的有关规定。
回填土完成后,承包单位应及时清理施工现场的碎砖、破管等杂物,保持施工后的场地环境清洁。
8) 通信管道工程施工用模板、钢筋及混凝土、砂浆这一部分的标准、要求,除设计另行规定外均执行《通信管道工程施工及验收规范》GB50374-2006的相关规定。
