稀油密封煤气柜顶升施工工法
- 格式:pdf
- 大小:348.85 KB
- 文档页数:12
x冶金建设公司施工组织设计x钢铁公司100000m3稀油密封干式煤气柜施工组织设计x冶金建设公司钢铁公司 1 0 0 0 0 0 m3 稀油密封干式煤气柜目录1. 工程概况及技术性能2. 施工布置2.1 施工组织2.2 施工准备2.3 施工机械、特殊工具配置及劳动力安排2.4 钢结构制作安排2.5 施工用电计划3. 施工程序4. 安装方法5. 气柜整体调试6. 包装与运输7. 质量要求8. 安全措施9. 工期要求及网络计划10. 附件附件1 施工方案附图附件2 施工网络计划1.工程概况1.110万m3稀油密封干式煤气柜的技术参数如下:公称容积:100000m3有效容积:99400m3设计压力:3923Pa(400 mm水柱)最大直径(外接圆):45201.6mm最小直径(内切圆):44815mm活塞最大行程:63060mm边数:正24边形侧板边长:5900mm柜壁总高:72990mm柜体总高:80067 mm(至风帽顶部)底面积:1586.27m2钢结构总量:1466.9t基本风压:70kg/ m2走道平台数:5道立柱:24根工程主要包括:1、罐体部分(1)、成型板制作;(2)、罐底板的铺设与焊接;(3)、立柱导轨制作安装与侧壁板安装;(4)、走道平台铺设;(5)、罐顶架安装(通风换气装置架设);(6)、活塞组装及稀油密封装置架设;2、附属装置部分(1)、内部升降吊笼及救助装置安装;(2)、外部电梯的安装;(3)、煤气吹扫放散安装;(4)、安全放散管安装;(5)、紧急放散管安装;(6)、罐容指示器安装;1.2结构组成:煤气柜本体由底板、底部油槽、立柱、侧板、柜顶桁架、柜顶板、活塞桁架及底板、活塞油槽、密封机构、柜身平台等组成。
此外还有外部电梯、内部吊笼。
1.2.1立柱:由24根I25a工字钢与作为活塞轨道22 mm(当用于防回转处立柱时为26 mm)厚的钢板焊接而成。
1.2.2侧板:皆用薄板δ=5mm冷压成型以增加刚性。

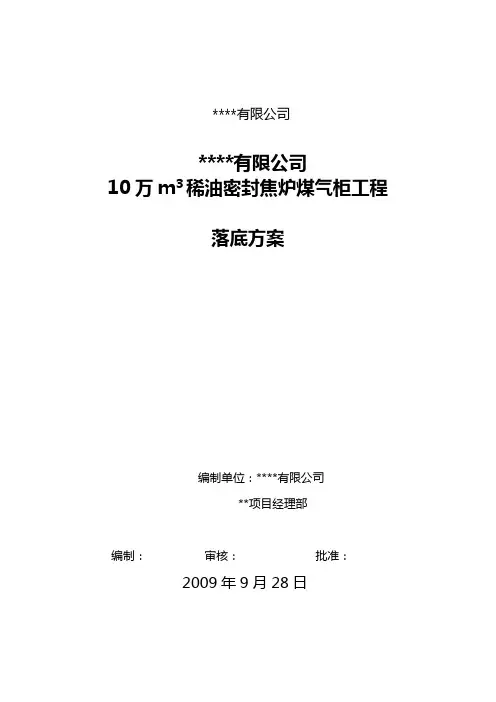

****有限公司****有限公司10万m3稀油密封焦炉煤气柜工程落底方案编制单位:****有限公司**项目经理部编制:审核:批准:2009年9月28日落顶是稀油密封干式煤气柜安装过程中的一个重要阶段,它标志着气柜施工主体结构已经完成,即将进入工艺安装与调试阶段。
它分为两个阶段。
(1)、柜顶回落侧板安装到设计高度使柜顶桁架与立柱固定,即柜顶落顶。
(2)、活塞回落柜顶回落后活塞与柜顶分离活塞下落至底部,即活塞回落。
一、落顶前准备工作:1.柜外工装平台拆除完毕。
2.人字梁拆除完毕。
3.径、切向轮拆除完毕。
4.接柱平台拆除完毕。
5.临时上水设施安装完毕。
6.鼓风机、活塞放气阀安全可靠。
7.U型测力计安装完毕。
8.上、下导轮无变形、偏转。
9.临时挂钩板焊接完毕。
二、人员组织:1.柜内总指挥1人,***负责气柜落顶进度控制,根据活塞运行情况发布操作命令。
2.压力观测2人,3.负责观察柜内压力变化及开关放气阀。
4.活塞测倾4人,负责活塞每5带倾斜测量及密封装置运行情况、活塞导轮运行情况。
5.防回转观测2人,负责观测活塞防回转变化情况。
6.柜外风机、水泵操作2人,负责根据柜内指挥命令开关风机水泵,落顶后打开人孔。
三、落顶一切准备就绪后打开鼓风机,使活塞和柜顶上升100mm~200mm后打开活塞放气阀使活塞和柜顶下落至柜顶桁架与立柱连接处,挂上鸟行钩,进行柜顶连接。
柜顶连接后,打开鼓风机使活塞处于悬浮状态,割掉临时挂钩板,关闭鼓风机,打开活塞放气阀,使活塞回落,在回落工程中观测一下数据(附表)1、活塞压力变化情况(每5带)。
2、活塞倾斜(每5带)。
3、导轮有无异常响动。
4、密封装置有无变化。
5、防回转变化情况。
以上观测做好记录,以便进行调整。
表1 活塞倾斜测量记录单位:mm表2 空气调试测量记录表3 压力测量记录。
稀油密封煤气柜安装调试要点摘要:介绍了稀油密封煤气柜的发展史,阐述了稀油密封煤气柜的安装工艺和难点,浮升安装工艺要点,调试要点和精度控制等内容。
关键词:稀油密封煤气柜浮升安装工艺调试要点和精度控制密封机构1 稀油密封煤气柜简介1915年世界上第一座稀油密封煤气柜(MAN型)在德国建成,它是由正多边形罐体、活塞系统、柜体底板、密封系统、柜顶系统、柜体工艺设施等部分组成。
煤气储存于活塞以下,通过活塞上升下降实现储存和输出煤气,同时调节管网煤气压力。
我国在宝钢引进这种煤气柜后便开始自主研制。
截止到目前为此,我国已经成功建造了从1000~300000m3,工作压力从3kpa~12.5kpa数百座煤气柜。
稀油煤气柜较新型煤气柜、克隆型煤气柜有明显的优点:(1)罐体是正多边形结构,其加劲肋间距小,因此刚度均匀,抵抗变形能力大,侧板受力大,可以达到12.5kpa以上;(2)由于侧板截面是C型,刚度大,能保证运输和安装时不变形,而且相邻侧板安装方便可靠,煤缝质量等级仅要求三级即可,不仅易焊接,而且焊接变形和残余应力都很小,所以制造和安装非常方便;(3)密封滑板对侧板的压力小,密封装置简单可靠,价格低廉。
本文以中冶华天工程技术有限公司设计,我公司负责主体安装调试的山东莱钢30万m3为例,介绍稀油密封煤气柜的安装调试要点。
其技术参数如下:公称容积:30×104m3;压力:12.5kpa±196Pa;活塞运行速度:1.5m/min;柜体外接圆直径:Φ61.214m;柜体全高:120.12m。
2 稀油密封煤气柜的安装程序及难点2.1 安装的主要工艺流程基础检查验收测量→基准柱安装→柜底板系统安装→活塞系统安装→鸟形钩安装→柜顶系统安装→密封装置安装→顶升、立柱、侧板、回廊、电梯井道安装柜顶落顶、活塞落底→附属设施安装→调试→7昼夜严密性试验。
2.2 施工中存在的几个难点(1)柜体立柱、侧板的制作、安装的垂直度要求极为严格,偏差过大,活塞密封性能差导致活漏气、倾斜。
稀油密封型煤气柜降压施工办法及注意事项发表时间:2019-05-23T11:39:08.290Z 来源:《建筑细部》2018年第22期作者:梁伟杰[导读] 密封油是通过油泵将密封油泵至上部油箱,然后顺壁板内侧流至活塞密封油槽,活塞密封油槽顺壁板内侧流到底板油槽,经过油水分离器流到油泵泵油箱来形成循环,以此保证活塞密封油位高度达到密封作用。
江苏省汉华安装工程有限公司江苏徐州 221010摘要:稀油密封型煤气柜的密封形式是通过稀油密封,为密封油服务的各部件有:上部油箱、活塞油槽、底板油槽、油水分离器、油泵及输油管道。
密封油是通过油泵将密封油泵至上部油箱,然后顺壁板内侧流至活塞密封油槽,活塞密封油槽顺壁板内侧流到底板油槽,经过油水分离器流到油泵泵油箱来形成循环,以此保证活塞密封油位高度达到密封作用。
因此各部位都将直接影响活塞密封效果。
关键词:形成循环;油位高度;密封效果稀油密封型煤气柜如果降低或增加使用压力,需要对密封油各个流程部件进行调试,以我公司承接的河南省顺成集团50000m3稀油密封型煤气柜,降低使用压力为例,原设计指标:公称容积50000m3,柜体外径37715mm,柜体总高度60760mm,立柱数量20根,设计压力为6KPa,储存介质:煤气,现要求实际使用压力降至5KPa。
需要工作的内容包括:1、气柜压力调整;2、气柜活塞调平;3、气柜活塞导论调整;4、气柜密封油、油水分离器调整。
一、施工注意事项1、气柜直径大、高度大、施工部位多油、大量的体力劳动、进户、精密计算、环境保护,安全施工自始至终都特别重要,需要各级负责人和每一个施工人员要高度重视安全施工,事事处处都要把安全施工放在第一位。
2、气柜降压1KPa需要搬除内部混凝土配重块110吨左右,搬除工作量大,会破坏原有的活塞水平状态,所以搬除过程中要均布对称。
尽量减少活塞的重心点位移。
3、因搬除内部混凝土配重块会造成活塞结构重心偏移,所以活塞上下导轮间隙也会发生改变,因此也要对活塞上下导论运行状态做出相应的调整。
10万m3干式气柜施工工法前言由我公司承建的天津第三煤气厂工程一台10万m3稀油密封煤气柜,其参数为:有效容积:99400m3,设计压力:3923Pa,气柜高度为80m,为正24边形。
由立柱、底板、活塞、顶板、侧板、油沟、密封系统及附属装置组成。
本工程由于工程量大,质量要求高、工期紧,在施工过程中,经过我公司技术人员的积极努力,优质高效地完成了此气柜安装任务,经过认真详细地总结,形成了此工法。
1.特点:1.1气柜采用正装法施工,自制柜顶吊和鸟形钩等专用吊装工具吊装。
1.2活塞和柜顶起升采用气顶法上升。
1.3 焊接量大,整个柜体拼接全部为焊接。
1.4焊接质量要求高,起密封作用的焊缝100%进行煤油渗透检查。
2.适用范围:本工法适用于工厂预制件,现场散件吊装、组焊的施工工艺。
3.工艺原理本台气柜采用密封式气顶正装法,利用鸟形钩进行固定活塞和柜顶,柜顶吊进行逐件吊装组焊。
在底板、活塞、柜顶安装完毕,立柱和侧板安装到第7层侧板高时,即可打开鼓风机向活塞底部鼓风,将活塞、柜顶及脚手架、工装等主要浮升机构顶起一层(820mm),此时,同时放下24个鸟形钩,关闭风机,打开放气阀,使浮升机构慢慢下降,鸟形钩钩咀挂在挂板上,进行上段立柱、侧板等施工,然后再顶升一层侧板高度,进行上一层侧板、立柱安装,依次逐层顶升安装,直至全部侧板、立柱、平台等安装完毕。
立柱、侧板、平台、梯子、檐板等吊装全部利用2台柜顶吊进行吊装就位。
活塞、柜顶起升后,全部重量落在24套鸟形钩身上,鸟形钩是气柜能够顺利施工的关键工具,由支撑装置和吊挂装置组成。
4.工艺流程及操作要点4.1工艺流程4.1.1气柜基柱定位安装4.1.2气柜底板及油沟安装4.1.3气柜活塞架安装4.1.4气柜活塞板安装4.1.5鸟形钩工装系统及临时撑杆安装4.1.6气柜顶架安装4.1.7气柜顶板安装,风帽安装4.1.8第一节立柱安装4.1.9 第一至七层侧板安装4.1.10柜顶吊及其它工装设备安装,具备顶升条件。

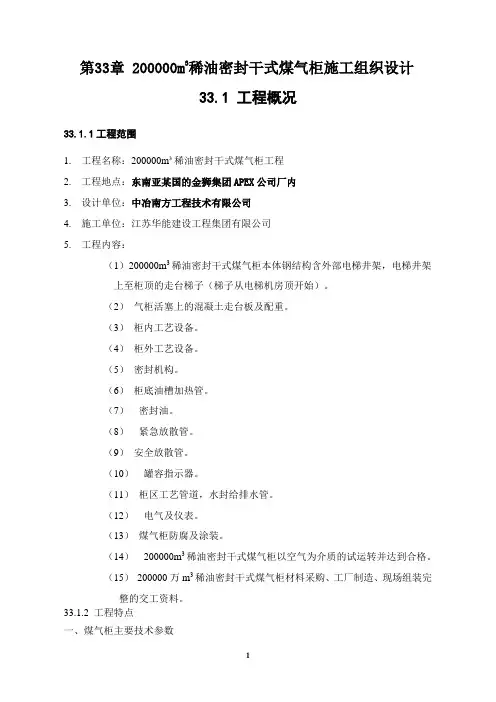

第33章 200000m3稀油密封干式煤气柜施工组织设计33.1 工程概况33.1.1工程范围1.工程名称:200000m³稀油密封干式煤气柜工程2.工程地点:东南亚某国的金狮集团APEX公司厂内3.设计单位:中冶南方工程技术有限公司4.施工单位:江苏华能建设工程集团有限公司5.工程内容:(1)200000m3稀油密封干式煤气柜本体钢结构含外部电梯井架,电梯井架上至柜顶的走台梯子(梯子从电梯机房顶开始)。
(2)气柜活塞上的混凝土走台板及配重。
(3)柜内工艺设备。
(4)柜外工艺设备。
(5)密封机构。
(6)柜底油槽加热管。
(7)密封油。
(8)紧急放散管。
(9)安全放散管。
(10)罐容指示器。
(11)柜区工艺管道,水封给排水管。
(12)电气及仪表。
(13)煤气柜防腐及涂装。
(14)200000m3稀油密封干式煤气柜以空气为介质的试运转并达到合格。
(15)200000万m3稀油密封干式煤气柜材料采购、工厂制造、现场组装完整的交工资料。
33.1.2 工程特点一、煤气柜主要技术参数密封型式稀油密封型;公称容积200000m³;贮气压力7840Pa±196 Pa贮存介质高炉煤气;贮气温度0℃~+60℃;气柜边数正二十四边形;气柜边长7000mm;最大直径53629mm;最小直径53170mm;侧板段数122段;侧板高98560mm;柜体总高106180mm;活塞行程89560mm;柜底面积2233m2;活塞导轮48套(含油轴承);防回转装置2套;供油装置4套;外部电梯1套;内部吊笼1套;手动吊上装置1套;二、工作原理200000 m3稀油密封干式煤气柜是二十四边形钢结构,它是由底板、立柱、侧板、柜顶和回廊组成外壳。
柜内是可以上下活动的多边形钢结构活塞。
煤气由气柜底部进入,贮存在底板、活塞和侧板组成的空间内。
通过在活塞上加配重的方法,使气柜贮存煤气压力达到规定要求。
当煤气管网内压力高于柜内压力时,煤气就进入气柜,推动活塞上升,上升高度超过额定高度时,仪表报警同时自动放散阀打开,以保证气柜运行安全。

大型煤气柜柜顶液压提升施工工法《大型煤气柜柜顶液压提升施工工法》一、前言大型煤气柜的施工对于煤气储存和分配环节非常关键,传统的施工方法在效率和安全性方面存在一定的不足。
为了解决这一问题,研发了一种创新的施工工法——大型煤气柜柜顶液压提升施工工法。
本文将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例进行详细介绍。
二、工法特点大型煤气柜柜顶液压提升施工工法具有以下几个特点:1. 高效快速:相比传统的起重机提升方法,采用液压提升设备能够提高施工效率,快速完成柜体的安装。
2.安全可靠:液压提升设备具有稳定性好、安全可靠等特点,为施工人员提供了更加安全的工作环境。
3. 灵活调整:液压提升设备可以根据实际情况进行调整,适应各种复杂的施工环境和不同规格尺寸的煤气柜。
4. 施工便捷:通过体积小、重量轻的液压提升设备,减少了对施工现场的占用空间和场地要求,提高了施工的便捷性。
三、适应范围大型煤气柜柜顶液压提升施工工法适用于各种规模和类型的煤气柜,包括煤气调压站、煤气储罐、煤气输配站等。
无论是新建工程还是改造工程,都可以采用该工法进行施工。
四、工艺原理柜顶液压提升施工工法基于液压原理,通过施工工法与实际工程之间的联系,采取了以下技术措施:1.设备选择:选择适用于不同规格尺寸的煤气柜的液压提升设备,确保施工的稳定性和可靠性。
2. 场地准备:对施工现场进行评估,确保场地平整、稳定,为液压提升设备的使用提供良好条件。
3. 安全保障:在施工过程中,设置安全围栏、警示标识,明确工作区域,提醒人员注意安全事项,防止发生意外。
五、施工工艺大型煤气柜柜顶液压提升施工工法包括以下几个施工阶段:1. 基础准备:进行场地的清理、平整,确保施工现场符合施工要求。
2. 设备安装:根据实际需要,安装液压提升设备,并对设备进行检查和调试。
3. 液压提升:将煤气柜垂直提升至预定高度,并通过液压系统控制提升速度和稳定性。
煤气柜施工方案一、方案设计1.概述1.1项目概述由于煤气回收煤气的特殊工况,稀油密封气柜不适合(活塞升降速度慢、满足不了瞬时流量大的要求;对煤气含尘量要求较高)对煤气的回收,国内也没有运用先例,并且容量也偏小,现决定新建的3万立方米气柜选用橡胶膜干式煤气柜。
整个项目包括3000万m3橡胶膜干式气柜及其基础、气体加压站及相应配套设施、气体回收和输出(用户)管道设施和混合站系统的建设。
1.2设计依据(1)新野特钢3万m3储配气站工程现场条件及业主要求;(2)现行国家法规、规范及相关标准。
1.3设计原则(1)严格遵守国家现行的规程、规范及有关标准;(2)充分利用现有设施和场地,尽量节省投资;(3)设计采用先进、适用、安全可靠的技术,有利于集中管理,减少人员编制,提高经济效益;(4)重视安全、消防和能源计量,提高节能效益,注意环境保护。
1.4工程内容和工程范围1.4.1工程内容新野特钢30000 M3储气库工程包括以下内容和相应设计:(1)建立30000 M3橡胶膜密封气柜及其基础;(2)新建一座煤气加压站(暂定2台煤气加压机,1用、1备);(3)新建站区内的配套公辅设施:站区内的自动仪表;站区内的供配电、照明及防雷接地;?站区内的给、排水及消防设施;?站区工艺管线;?一座综合操作值班室;?站区内电讯和火灾报警;?站区围墙、大门及消防通道;(4)站区外进出管道设施;(5)煤气与高炉煤气混合系统。
1.4.2工程范围本设计方案的范围为从出口排放烟囱外侧到各用气点。
包括站场管线(天然气、氮气、蒸汽、给排水)、低压供电电缆和通信电缆。
2.气柜站区天然气工艺设施设计根据新冶特钢炼钢3万m3煤气储配站工程现场条件和业主要求,新建转气储配站包括:新建1座30000m3煤气柜及气柜基础1座煤气加压站和相应的配套设施。
现对上述项目中的燃气工艺设施分述如下:3万m3干式气柜总平面布置图(业主提供原平面后的平面布置图)2.13万m3气柜设计2.1.1气柜型式的确定干式气柜是国内在八十年代消化吸收国外技术而引进的,分为稀油密封干式气柜和橡胶膜密封干式气柜,现在已广泛运用于冶金、市政、石化等行业,在冶金行业,高炉和焦炉煤气的回收均采用稀油密封干式气柜,而对于煤气含尘量大、瞬时流量变化大的煤气则均采用橡胶膜密封干式气柜。

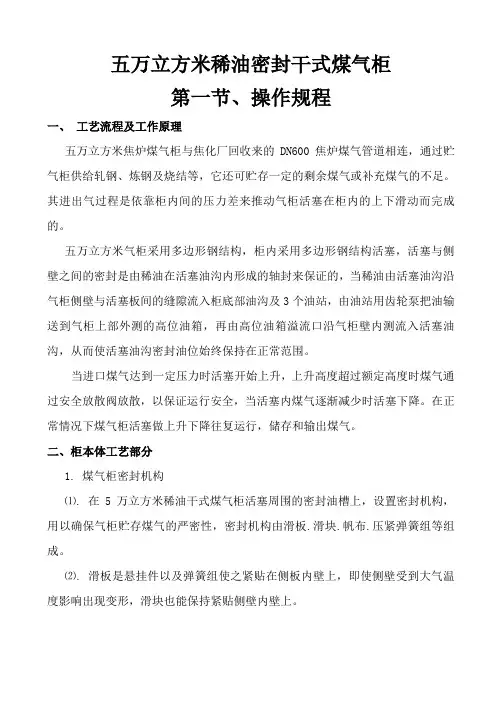

五万立方米稀油密封干式煤气柜第一节、操作规程一、工艺流程及工作原理五万立方米焦炉煤气柜与焦化厂回收来的DN600焦炉煤气管道相连,通过贮气柜供给轧钢、炼钢及烧结等,它还可贮存一定的剩余煤气或补充煤气的不足。
其进出气过程是依靠柜内间的压力差来推动气柜活塞在柜内的上下滑动而完成的。
五万立方米气柜采用多边形钢结构,柜内采用多边形钢结构活塞,活塞与侧壁之间的密封是由稀油在活塞油沟内形成的轴封来保证的,当稀油由活塞油沟沿气柜侧壁与活塞板间的缝隙流入柜底部油沟及3个油站,由油站用齿轮泵把油输送到气柜上部外测的高位油箱,再由高位油箱溢流口沿气柜壁内测流入活塞油沟,从而使活塞油沟密封油位始终保持在正常范围。
当进口煤气达到一定压力时活塞开始上升,上升高度超过额定高度时煤气通过安全放散阀放散,以保证运行安全,当活塞内煤气逐渐减少时活塞下降。
在正常情况下煤气柜活塞做上升下降往复运行,储存和输出煤气。
二、柜本体工艺部分1.煤气柜密封机构⑴. 在5万立方米稀油干式煤气柜活塞周围的密封油槽上,设置密封机构,用以确保气柜贮存煤气的严密性,密封机构由滑板.滑块.帆布.压紧弹簧组等组成。
⑵. 滑板是悬挂件以及弹簧组使之紧贴在侧板内壁上,即使侧壁受到大气温度影响出现变形,滑块也能保持紧贴侧壁内壁上。
⑶. 帆布由封底帆布悬挂帆布以及分隔帆布组成。
封底帆布主要使保持封闭活塞油槽内的密封油,悬挂帆布将活塞油槽分两部分,分隔帆布将活塞油槽内的密封油分隔,防止活塞倾斜时密封油向一侧拥集。
2. 机械式柜容指示器在气柜第一层走台上,设置一个机械式柜容指示器,从仪表控制室可以清楚地观察到指针指示的数据,并将二次仪表引到控制室仪表盘上,供运行人员掌握气柜的储量及生产运行情况。
3. 柜底排水管共两处,手动排放积存在气柜底板上的煤气冷凝水。
4. 柜底油槽放水管共两处,用于定期排放柜底油槽密封油中沉降的杂质。
5. 吹扫放散管当煤气柜投产或停止运行时,该放散管吹扫柜内与柜底之间残存的煤气,共设DN100管道3根并引至第一层气柜走台上部。
稀油密封煤气柜工艺
稀油密封煤气柜工艺是一种用于煤气储存的技术,它的主要特点是在煤气储存过程中,使用稀油作为密封介质,以防止煤气泄漏。
这种工艺具有以下几个优点:
1. 安全性高:稀油密封煤气柜工艺可以有效地防止煤气泄漏,从而降低了煤气爆炸的风险,提高了储存的安全性。
2. 储存效率高:相比传统的煤气储存方式,稀油密封煤气柜工艺可以提高储存效率,减少储存空间的占用。
3. 维护成本低:稀油密封煤气柜工艺的维护成本相对较低,因为稀油可以循环使用,不需要频繁更换。
稀油密封煤气柜工艺的实现需要以下几个步骤:
1. 准备稀油:选择合适的稀油作为密封介质,通常选择具有较高的沸点和较低的蒸汽压的烷烃类物质。
2. 储存煤气:将煤气储存在密封的容器中,容器内部需要保持一定的压力,以防止空气进入。
3. 密封容器:将稀油注入容器中,使其充满整个容器,形成一个稀油层,从而防止煤气泄漏。
4. 稀油循环:为了保持稀油的稳定性和密封效果,需要定期进行稀油循环,将旧的稀油排出,加入新的稀油。
总的来说,稀油密封煤气柜工艺是一种安全、高效、低成本的煤气储存技术,可以广泛应用于煤气储存领域。
在实际应用中,需要注意稀油的选择和稀油循环的频率,以保证储存的安全性和效率。
稀油密封干式气柜施工工法稀油密封干式气柜施工工法一、前言稀油密封干式气柜施工工法是一种应用于工业领域的新型施工技术。
它通过采用特殊的工艺与机械设备,实现了对气柜的密封封闭,有效地保障了工艺安全和操作环境。
本文将详细介绍稀油密封干式气柜施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点稀油密封干式气柜施工工法具有以下几个特点:1. 采用稀油密封材料,能够有效地防止气体泄漏,提高设备的密封性能。
2. 采用干式施工,避免了传统液体充填的繁琐和污染,提高了施工效率和环境友好性。
3. 施工难度小,操作简单,适应性强,可应用于各种类型的气柜施工。
4. 结构合理,可靠性高,能够保证设备的长期稳定运行。
三、适应范围稀油密封干式气柜施工工法适用于各种类型的气柜,包括天然气储气罐、石油储罐、压缩空气储罐等。
无论是大型工业用气柜还是小型商业用气柜,都可以采用该工法进行施工。
四、工艺原理稀油密封干式气柜施工工法的原理是通过使用稀油密封材料对气柜进行密封。
首先,根据气柜的结构和要求,将稀油密封材料涂刷在气柜的接触面上。
在施工过程中,对接缝处进行加强处理,确保密封效果。
随后,通过固化和硬化,形成具有一定硬度和弹性的密封层,实现气柜的密封封闭。
五、施工工艺稀油密封干式气柜施工工法包括以下施工阶段:1. 确定施工范围和施工方案。
2. 准备施工材料和机具设备。
3. 清洁气柜表面,确保施工面无污染和灰尘。
4. 涂刷稀油密封材料,处理接缝处。
5. 进行固化和硬化处理。
6. 检测密封效果,确认施工质量。
六、劳动组织在稀油密封干式气柜施工过程中,需要组织一支专业的施工队伍。
该队伍需要具备相关技术和经验,能够熟练地操作施工设备和工具。
劳动组织需要合理安排人员的任务和工作时间,确保施工进度和质量。
七、机具设备在稀油密封干式气柜施工中,需要使用以下机具设备:1. 刷子:用于涂刷稀油密封材料。
简析稀油密封煤气柜工程制作技术【摘要】:本文主要涉及稀有密封煤气柜制作技术,对稀油密封煤气柜工程的制作技术进行了逐项分析,对稀油密封煤气柜工程制作技术中的质量管理要点进行了探讨。
【关键词】:稀有密封煤气柜制作技术0引言1915年德国建造了世界上第一台稀有密封煤气柜,外形为正多边形罐柱体,由柜体底板、立柱、侧板、活塞系统、密封系统、柜顶系统、柜体工艺设施等部分构成。
由柜底部分、立柱和侧板构成的柜体部分、活塞系统及密封系统共同组成一个密闭空间,煤气存储在密闭空间中,活塞系统和密封系统随着煤气柜的煤气吞吐量进行上下运动,从而实现煤气的存储功能,并调节煤气管网的压力。
1底板制作要求及控制钢板不平度>1mm/m时必须校平,未校平前不许放样、下料;根据设计尺寸要求下料,长度、宽度、对角线尺寸均应满足工艺要求,并按工艺加放切割量。
所有切割优先采用激光或等离子切割机,其切割线应光滑,切割边垂直度应达到工艺要求,切割线无“打炮”、挂瘤等现象。
焊接坡口形成采用12m刨边机进行机加工,对坡口成型均要求表面成型一致,无明显缺陷、钝边、角度严格符合设计要求。
底板在切割后产生变形需要二次校平,二次校平采用专用校平胎具。
2侧板加工制作要求及控制钢板采用大三辊垫板进行校平,局部地方进行人工校平,不允许锤击校平。
侧板放样尺寸要求宽度、长度、窜角均要求在公差范围内,并且划出检查线。
放样时必须考虑到切割、刨边磨平的加工余量。
侧板采用半自动切割机完成,切割用专用的切割平台,切割机轨道要求平直,其轨道弯曲度、长度及气体压力等均符合工艺要求,其切割尺寸误差、长度、宽度、对角线互差、板边倾斜度、切割面光洁度等均应达到公差要求。
已下料的侧板经过校平后,吊运时必须四点起吊,吊点宜设置在板侧距端部1/4板长处,要采用专门的吊架,以防止变形。
吊运时严禁用两点起吊方法。
压制设备采用1200t液压机,分三次压制成型,其顺序:(见下图)。
为确保压型尺寸的准确,在凹模上设置三道,折边尺寸的定位挡板。
(建筑工程管理)气柜施工工法曼型气柜干式充气顶升正装施工工法工法编号:RJGF(闽)—04—2008完成单位:福建省工业设备安装有限X公司主要完成人:刘时球林锦水黄尚敏郑光忠1前言随着我国燃气行业的快速发展,干式储气柜已经广泛用于城市煤气、冶炼煤气、煤层气、天然气等诸多领域,其中曼型(稀油密封型)干式气柜,以其自身运行压力平稳、排放含酚污水少等优势,而逐步取代各类湿式气柜,成为燃气行业主要的储气设施。
福建省工业设备安装有限X公司根据多年的气柜施工经验,不断改进施工工艺,大胆创新,将传统的用水(用油)密封充气顶升施工工法,成功改进为干式充气顶升正装施工工法。
该工法由于成本低、进度快、技术性强、操作安全可靠,因此有明显的技术先进性和显著的经济效益和社会效益。
2工法特点2.0.1采用干式充气顶升施工,活塞不再注水,大大降低了活塞顶升荷载,同时减少了施工用水量和用电量,不产生废水、废油,能够很好地满足环保要求。
同时减少了顶升准备时间、注水时间,节约施工了成本和提高了施工进度。
2.0.2能够克服水顶升时,侧板内表面全部浸泡在水中,使得钢板表面锈蚀、变粗、密封滑板和侧板间隙变大、密封性能下降的缺点,仍可避免水顶升过程中,当活塞倾斜时,水向低处流动,造成倾斜加大、各立柱荷载负荷不均、挠度变形加大、立柱垂直度偏差变大等不利于气柜施工的因素。
提高了气柜顶升施工的安全性,延长了密封系统部件的使用寿命。
2.0.3对气柜施工精度提出了更高的要求,特别是对密封装置和气柜内壁的安装精度要求高,否则无法达到气顶升的条件和保证施工的安全。
因此有明显的技术先进性。
2.0.4由于密封机构内不再盛水,能够直接检查顶升过程中的弹簧变形及活塞运行情况,检查滑板和侧板接合情况,使得整个顶升过程处于完全可控状态。
2.0.5在柜顶配套使用自行设计的柜顶吊装小车,因此不再使用大型塔吊及其他吊装机具,节约了施工成本和提高了施工进度。
3适用范围适用于城市煤气、炼铁高炉煤气、焦炉煤气等领域使用的稀油密封型(曼型)干式煤气柜施工,规模从2万m3~20万m3均可适用。
稀油密封煤气柜安装工程技术分析稀油密封煤气柜安装工程技术分析本文关键词:工程技术,煤气,密封,安装,分析稀油密封煤气柜安装工程技术分析本文简介:【摘要】稀油密封煤气柜作为一种新型的煤气输配和储存装置,其安装过程中的技术完成度和质量管理水平对煤气柜功能的发挥有重要的影响。论文对稀油密封煤气柜进行了简要介绍,对稀油密封煤气柜的安装工程技术进行了逐项分析,对稀油密封煤气柜安装技术中的质量管理要点进行了探讨。旨在优化稀油密封煤气柜安装工程技术,为稀稀油密封煤气柜安装工程技术分析本文内容:【摘要】稀油密封煤气柜作为一种新型的煤气输配和储存装置,其安装过程中的技术完成度和质量管理水平对煤气柜功能的发挥有重要的影响。论文对稀油密封煤气柜进行了简要介绍,对稀油密封煤气柜的安装工程技术进行了逐项分析,对稀油密封煤气柜安装技术中的质量管理要点进行了探讨。旨在优化稀油密封煤气柜安装工程技术,为稀油密封煤气柜功能的发挥创造良好的基础。【关键词】稀油密封煤气柜;安装;技术;质量1稀油密封煤气柜简介世界上第一座稀油密封煤气柜于1915年出现在德国,由正多边形罐体、活塞系统、柜体底板、密封系统、柜顶系统等部分构成,煤气在柜中储存于活塞以下部位,通过活塞的上下运动实现对煤气的储存和输出,并对煤气管网内的压力进行调节。稀油密封煤气柜在功能上有很大的优势:(1)由于罐体呈正多边形结构、加筋肋之间的间距较小,柜体的刚度较为均匀,抵抗变形的能力较强,侧板受力能力也较强;(2)由于侧板截面为“C”型结构且刚度较大,能在运输和安装过程中保持不变形,相邻侧板的安装也十分简易可靠,在安装和制造上都具有较大的优势;(3)密封滑板的侧板产生的压力较小,密封装置工艺简单,价格水平较低。2稀油密封煤气柜的安装技术2.1柜底板安装稀油密封煤气柜的柜底为钢板,钢板之间通过搭接的方式进行连接。在对柜底板进行铺设前,要在柜底板的下层表面刷漆。在对柜底板进行安全铺设前,要以煤气柜为基础进行放线,然后再按照排版图进行铺设工作,铺设时按照由中间向四周的顺序进行[1]。柜底板铺设完成后,要对其外形尺寸、搭接量以及预留工艺焊缝进行全方位的检查验收,验收合格后,方可开展后续的焊接工作。焊接工作采用分区跳焊法进行,焊接过程中要注意释放应力。2.2立柱安装立柱的安装要在柜顶立柱组装平台上进行,并注意对作业高度的把握。在立柱的安装过程中,要注意对立柱垂直度的控制,尤其在进行第一节立柱的安装时,对安装技术的要求更高,可采用坐浆法进行安装,安装前要对立柱的各项技术指标进行检查,包括立柱导轮面宽偏差度、立柱总长度偏差、销钉孔距的纵横向偏差、导轮板厚度偏差、立柱正面与侧面的弯曲度偏差、导轮板面扭曲度偏差。这些技术指标检查合格后,才能开展立柱安装工作。在对立柱进行调整时,要将立柱间距的偏差平均分配在相应的区域。在对立柱进行找正后,在上下两侧分别用侧板进行固定,同时将地脚螺栓紧固。立柱的接头工作数量较少,但质量要求较高,立柱接头要使用专用的模具进行定位,并且要检查立柱刨平顶紧面、导轮板与模具工作面是否紧固,然后用螺栓将立柱钢腹板锁紧。焊接立柱时,要注重焊条的选用和烘干必须达标,各个焊口要严格按照施工图纸和技术要求进行焊接,焊前预热、焊后保温、焊接质量必须全部达到技术要求。2.3侧板安装侧板的安装要坚持2组对称的原则,同时保证每组侧板与下一层侧板的组装方向相反。侧板的组装在外脚手架的上平台进行,通过使用固定销将侧板和立柱固定于安装位置,要保证上下侧板错边≤0.5mm,侧板与立柱搭接间隙≤0.3mm。为了减少侧板由于焊接而产生变形,焊接侧板时要保证侧板上方有2层已经组对好的侧板,保证要进行焊接的侧板与下一层侧板的环向方向相反。另外,要在固定销、侧板和立柱焊接完成后,用角磨机将导轨面磨平,预防漏气或对密封滑块毛毡产生刮磨。2.4活塞系统与柜顶系统安装在活塞与柜顶系统的安装过程中,为了保证在浮升过程中活塞与柜顶系统的相对稳定,要将系统的几何尺寸偏差掌控在±3mm。活塞密封装置是煤气柜的关键部分,通过在活塞油沟和侧板之间设置柔性材料进行密封。按照立柱安装的间距对滑板进行组装,并将滑板与角部滑块进行焊接。将密封帆布放置于油槽内部,将压板压紧、螺栓紧固,最后,对弹簧和套筒同时进行安装。在弹簧和套筒安装完毕后,再进行隔舱帆布和牵引装置的安装。2.5煤气柜的试运转安装工程全部结束后,要清理煤气柜,检查柜内密封机构、供油系统、气压、活塞运转等情况,直到各个部分和工序符合标准。通过调节密封机构使油泵的启动次数达到要求,要注意调整油位调节装置时,要保证活塞油槽的油位不发生变化。压力的波动主要源于活塞导轮与立柱接触面的松紧变化,而活塞结构的配重是固定的,因此,压力也是固定的。在对活塞运转情况进行调试时,要注意对活塞倾斜度的调控,避免由于倾斜过大产生密封油泄露现象。3稀油密封煤气柜安装中的质量管理要点3.1薄板焊接的质量管理在稀油密封煤气柜的安装过程中,柜底板、柜底油槽、侧板和活塞底板等位置都会用到薄板焊缝技术。焊接时,要保证焊接人员的工艺技术水平并具备职业资格,使焊接工作高质量地开展,同时要保证对焊接能量进行严谨的管控,焊接过程要符合相关规范的规定。焊缝操作结束后,要通过科学的检验方法对焊缝的质量进行检验,柜底板和柜底油槽的水平焊缝可以使用100%真空检验方法;柜底油槽立缝、活塞底板、侧板和活塞油槽可以采用煤油渗透法进行检验。3.2立柱安装质量管理安装立柱前,必须对立柱的各项技术指标进行严格的检查,各项指标合格后才能进行安装。同时还要注意拆除立柱接头模板后,要利用2m靠尺对接头纵横向偏差进行检查,保证最大间隙≤1mm。另外,在立柱垂直度的控制方面,要采取短程控制与长程控制相结合的方式,与此同时,利用经纬仪和线坠对其进行准确的测量,使立柱的垂直度满足技术规范和要求。立柱组装检测合格后,要在严格的工艺指导下对立柱接头进行焊接,并在焊接完成后进行磨平,保证焊接变形≤1mm。3.3浮升安装质量管理浮升中活塞进行上升运动时,要关注活塞导轮与立柱导轨面的接触情况,避免由于接触不良造成浮升受阻,进而影响整个柜体的运行情况。浮升活塞上升时,要对活塞的倾斜度进行及时的测量和调整,当活塞的倾斜度过大时,会造成密封结构的一侧压紧另一侧拉伸,拉伸端滑板与侧板之间的空隙会加大,从而造成密封油的泄漏增多,甚至使煤气产生泄漏,使活塞掉落底部,因此,要保证活塞的倾斜度在晴天时≤D/500,阴天时≤D/1000(D为活塞直径)。4结语综上所述,进行稀油密封煤气柜的安装时,要满足工程中柜底板安装、立柱安装、侧板安装、活塞系统与柜顶系统安装以及柜体的试运转等工序的技术要求,并保证稀油密封煤气柜的安装质量。【参考文献】【1】彭放林,周伟.煤气柜钢结构设计分析[J].科技创新导报,2015,12(3):94-95.作者:陈德欣单位:中国三冶集团有限公司感谢下载此文档。
稀油密封煤气柜工艺一、介绍稀油密封煤气柜工艺是一种用于石油工业中油气储运的关键技术。
该工艺通过利用密封煤气柜来将稀油储存并运输,保证油气不受外界环境影响。
本文将详细介绍稀油密封煤气柜工艺的原理、应用、特点以及未来发展方向。
二、工艺原理稀油密封煤气柜工艺的原理主要有以下几点:1. 密封煤气柜结构稀油密封煤气柜通常采用圆柱形结构,由高强度钢板焊接而成。
柜体内部配备有密封材料,如橡胶垫片和密封胶条,确保柜体的密封性。
柜体上方设有进气口和出气口,用于注入和排放稀油。
2. 稀油储存和密封在填充稀油之前,需要先将密封煤气柜内的空气排净,以避免氧化反应。
随后,将稀油通过进气口注入密封煤气柜,同时密封煤气柜的出气口关闭。
柜体内的稀油与外界隔绝,实现了密封储存。
3. 稀油运输和安全密封煤气柜常用于长距离的石油产品运输。
在运输过程中,密封煤气柜能够有效隔绝外界温度和湿度的影响,确保稀油的质量。
此外,密封煤气柜还具备防爆和防泄漏功能,提供了额外的安全保障。
三、工艺应用稀油密封煤气柜工艺在石油工业中有广泛的应用,具体包括以下几个方面:1. 石油储运密封煤气柜可用于石油产品的储存和运输,既可以用于陆上油田储运,也可以用于海上油气勘探。
稀油通过密封煤气柜的运输,能够更好地保持其物理和化学性质,降低石油产品损耗。
2. 煤气处理稀油密封煤气柜还可以用于煤气处理过程中的储存和分离。
煤气通过密封煤气柜的处理,可以提高煤气的纯度和利用率,满足不同工业生产的需求。
3. 船舶油气燃料船舶燃料通常包括稀油和煤气两种形式。
密封煤气柜工艺可以用于存储和运输船舶所需的稀油和煤气燃料,确保燃料的安全和稳定供应。
四、工艺特点稀油密封煤气柜工艺具有以下特点:1. 高效性稀油密封煤气柜能够高效储存和运输大量稀油,提高石油工业的生产效率。
同时,密封煤气柜还可以减少油气泄漏和损耗,降低对环境的负面影响。
2. 安全性密封煤气柜能够提供额外的安全保障,防止因石油泄漏或爆炸造成的事故。
曼型气柜干式充气顶升正装施工工法工法编号:RJGF(闽)—04—2008完成单位:福建省工业设备安装有限公司主要完成人:刘时球 林锦水 黄尚敏 郑光忠 洪方喜1 前言随着我国燃气行业的快速发展,干式储气柜已经广泛用于城市煤气、冶炼煤气、煤层气、天然气等诸多领域,其中曼型(稀油密封型)干式气柜,以其自身运行压力平稳、排放含酚污水少等优势,而逐步取代各类湿式气柜,成为燃气行业主要的储气设施。
福建省工业设备安装有限公司根据多年的气柜施工经验,不断改进施工工艺,大胆创新,将传统的用水(用油)密封充气顶升施工工法,成功改进为干式充气顶升正装施工工法。
该工法由于成本低、进度快、技术性强、操作安全可靠,因此有明显的技术先进性和显著的经济效益和社会效益。
2 工法特点2.0.1 采用干式充气顶升施工,活塞不再注水,大大降低了活塞顶升荷载,同时减少了施工用水量和用电量,不产生废水、废油,能够很好地满足环保要求。
同时减少了顶升准备时间、注水时间,节约施工了成本和提高了施工进度。
2.0.2 能够克服水顶升时,侧板内表面全部浸泡在水中,使得钢板表面锈蚀、变粗、密封滑板和侧板间隙变大、密封性能下降的缺点,还可避免水顶升过程中,当活塞倾斜时,水向低处流动,造成倾斜加大、各立柱荷载负荷不均、挠度变形加大、立柱垂直度偏差变大等不利于气柜施工的因素。
提高了气柜顶升施工的安全性,延长了密封系统部件的使用寿命。
2.0.3 对气柜施工精度提出了更高的要求,特别是对密封装置与气柜内壁的安装精度要求高,否则无法达到气顶升的条件和保证施工的安全。
因此有明显的技术先进性。
2.0.4 由于密封机构内不再盛水,可以直接检查顶升过程中的弹簧变形及活塞运行情况,检查滑板与侧板接合情况,使得整个顶升过程处于完全可控状态。
2.0.5 在柜顶配套使用自行设计的柜顶吊装小车,因此不再使用大型塔吊及其他吊装机具,节约了施工成本和提高了施工进度。
3 适用范围适用于城市煤气、炼铁高炉煤气、焦炉煤气等领域使用的稀油密封型(曼型)干式煤气柜施工,规模从2万m3~20万m3均可适用。
4 工艺原理在气柜施工过程中,按正常施工工艺完成柜底板、活塞板、柜顶、密封装置、第一节短立柱及第一带侧板等结构件的安装工作后,使得气柜形成一个密闭的储气空间,达到顶升条和事先确定要安装的侧板带数安装完成,然后利用鼓风机从气柜侧板上鼓风机接口处吹入压缩空气,依靠气柜密封装置与侧板形成的良好的密闭空间,产生空气浮力,使气柜活塞及柜顶缓慢升起,从而逐步完成气柜从下到上各层立柱与侧板等部件的安装任务。
5 施工工艺流程及操作要点5.1 施工工艺流程5.2 操作要点5.2.1 气柜气顶升准备气顶升准备从气柜基准点确定开始,到活塞气密性试验合格为止。
其施工工艺流程见图5.2.1-1,具备气顶升条件时气柜结构见示意图5.2.1-2,各阶段施工要点如下:图5.2.1-1 气柜气顶升准备施工工艺流程图图5.2.1-2 具备气顶升条件时气柜结构示意图1 气柜基准点的确定。
以柜底中心为基点,利用经纬仪确定气柜各标志块位置,测量标志块之间和确定其中心到立柱滑轨面中心的距离。
注意在测量标志板的中心点和各弦长时应使用拉力器定点,并进行温度补偿计算,从而确定几何尺寸。
2 柜底板铺设。
按施工图要求先安装煤气进出气管及下水管,再安装底板。
注意作好隐蔽记录,并按排版图, 从柜中央向两侧铺开安装。
焊缝经外观检查合格后进行抽真空法检测,底板不平度检查,局部最大凹凸值应控制在-40~+60mm。
3 第一节短立柱安装。
先安装柱脚,再安装立柱及底板油沟、第一带侧板(气柜最底侧板)、活塞承托、底部油沟加热管,在第一带侧板安装鼓风机、油管及加热管接口等附件。
安装时应注意调节柱脚时要有均匀的拉力和必要的温度补偿。
立柱的垂直度≤h/5000mm、基柱顶标高偏差小于±1mm,相邻柱顶柱高偏差小于±1mm,间距偏差小于±1mm,轴线、切向偏差小于+1mm。
4 活塞组装。
用汽车吊将中心环吊入柜中心,并调整其精度。
将制作完毕的活塞桁架第一片吊入柜内,用特制的工装来安装桁架,并调整其垂直度,半径长度。
调整后,用活塞承托和机具支承,与活塞中心环用螺栓连接后进行焊接,然后再吊入第二片桁架进行安装、调整并按图要求将两片活塞桁架连接起来,再逐片安装活塞桁架直至桁架全部安装并调整完毕。
之后在活塞桁架上铺设活塞板、活塞油槽及活塞附属设施。
活塞组装后各部应符合要求:活塞中心环标高允差+20mm,中心环中心允差5mm,活塞桁架跨度允差≤5mm,中心线与立柱中心线允差≤5mm,上、下导辊座中心线与滑轨面中心线应重合,允差3mm,上、下导辊座中心线允差3mm。
并注意活塞油槽按照在对称区域上进行安装。
5 柜顶组装。
在组装活塞桁架期间,可穿插安装顶架中心环承台。
中心环吊装时,控制顶架的中心环标高偏差<30mm,中心偏移<5mm,半径偏差<5mm,顶架径向偏差±5mm。
柜顶桁架制作好后应进行预组装。
在活塞桁架上方安装临时支撑,用吊车从对称位置顺次进行吊装,在活塞桁架的支承平面上进行调整、固定,并将各桁架与柜中心环焊接连成一体。
之后安装换气装置、内部吊笼和顶架走道,救助装置等其他附属设施。
注意顶板用吊车从柜顶外围向中央进行吊装安装。
6 第一节长立柱安装。
在活塞和顶架组装完成后,拆除在活塞桁架上方安装的临时支撑使顶架下降,利用鸟形钩、螺旋扣将顶架和活塞牢固固定,顶架荷重通过鸟形钩由活塞承受。
利用立柱连接工装将其与第一节短立柱连接,调整立柱达到各项精度要求,并考虑侧板焊接后的收缩变形,进行施焊。
注意立柱接头处内异缘面,侧面和侧板搭接面应磨平,滑轨面接头应齐平、光滑,立柱滑轨面径向、切向不平度小于1mm/2m,全高总倾斜量应小于h/5000mm 。
之后在柜顶组装柜顶吊装小车,用于今后对称组装侧板、立柱等。
7 活塞导轮安装。
首先安装上部导轮,下部导轮待密封装置安装完后再装。
并保证上下导轨座中心线与导轮面中心线重合,最大误差≤3mm。
为了防止焊接收缩,在气柜安装过程中,上导轮全部采用固定轮,弹簧式的也暂改为固定式的。
导轮与立柱应靠紧到用手的力量不能转动程度为止,调整其垂直度,使导轮中心与立柱中心线重合。
8 密封装置安装。
按图要求安装密封装置,安装角部滑块时,严格控制滑板块组对尺寸。
滑板应与壁板贴紧,局部最大间隙小于0.5mm,滑板端头与滑轨板接合处间隙为4±1mm。
达到要求后再安装圆木、帆布、吊耳等密封部件。
施工中,要注意保护帆布,以免焊渣烧坏帆布。
密封装置见示意图图5.2.1-3 密封装置示意图9 安装鼓风机。
在第一带侧板鼓风机连接口处安装鼓风机。
为确保安全应另备一台同型号鼓风机和满足功率要求的柴油发电机。
10 活塞气密性试验。
在以上各阶段安装完成后,利用柜顶吊装小车对称安装第二至第九带侧板(侧板带数的多少应根据活塞和顶架临时固定后的高度事先确定),经过必要的调整符合要求后,按照焊接工艺施焊。
之后进入气顶升前气密性试验,在起动鼓风机后,使活塞保持上浮状态,将肥皂水涂刷在焊缝上,进行气密性检查。
测量密封滑板与侧板间隙,观测泄漏情况,调整到符合要求。
5.2.2 气柜气顶升。
顶升原理:利用鼓风机进行空气加压,实现 V进气﹥V漏气,产生压强差△P,当△P×S=G×9.8时,活塞理论上可以处于悬浮相对静止状态,当△P×S>G×9.8时,活塞将向上升起,通过控制风机流量,从而控制上升速度,使得活塞达到预定的位置。
式中 V-为密闭储气柜内容积;△-P为气柜内压强变化值;S-为活塞底面积;G-为活塞及柜顶等所有结构、设备的质量。
气顶升施工要点如下:1 在气顶升前应对以下事项检查、落实,须完全符合要求。
1)组装的侧板没有漏焊。
2)顶架吊车在对称位置固定。
3)脚手架和侧板没有碰撞地方。
4)导轮和立柱间没有异物。
5)密封装置内没有其它部件、废弃物。
6)立柱内面塞销磨光良好。
7)鸟形钩挂板安装正确。
8)鼓风机以外的电源应切除,通到柜顶上部的电缆应有伸缩余量。
9)联络通讯设备正常。
10)活塞、外部脚手架上升通道畅通。
11)U型压力计完好(顶升时指派专人负责观察压力波动情况)。
12)活塞上、地面的各指挥人员按要求就位,各岗位操作人员到位。
13)检查密封帆布的配重安装情况符合要求。
14)倾斜测量装置安装正确,顶时升,检测人员按要求到位。
2 起动鼓风机后,使活塞上升离地50mm左右,稍作停留观察气柜整体平衡情况、密封状况及上升通道情况,确认无异常后方继续顶升达到第九带侧板,使鸟型钩嘴超过立柱上已安装好的挂板,并使钩嘴自动复位挂住挂板。
之后关闭鼓风机,将气柜中的空气排出,顶架及活塞荷重通过鸟型钩由立柱支承。
3 顶升过程应派专人负责监视活塞油沟内液面高度和观察并记录高强度螺栓的扭曲情况。
5.2.3 立柱与侧板安装在上次气顶升结束后,就利用顶架为平台,进行侧板安装和立柱安装及附属设备安装。
一般安装一层侧板后按上述气顶升要求进行一次气顶升,直到安装到气柜的设计高度为止气顶升工作结束。
此期间为保证气顶升的安全,在每一根立柱上固定两块用于与鸟型钩嘴连接的挂板, 两挂板间距为一带侧板高度。
当顶升时, 鸟形钩嘴与下层挂板脱开, 直到鸟形钩嘴超过上层挂板时, 使钩嘴复位, 挂住挂板。
如中途遇停电等故障, 活塞下降, 迅速将钩嘴复位, 挂住下层挂板。
5.2.4 上部侧板及附属装置安装1 上部(气柜最顶部)侧板、檐板组装,并且和顶架及立柱结合。
应注意事项:1)外部脚手架解体撤去。
2)侧板最后几带及上部附属装置,用特制脚手架安装。
3)摘下活塞顶架间鸟形钩和顶架连接螺栓,用千斤顶把顶架顶升到指定位置。
4)用柜顶吊装小车吊上檐板,将檐板、立柱、顶架用螺栓连接成一体后进行焊接。
2 附属装置安装在顶架、檐板和立柱连接时,以下附属设备亦同时安装。
1)紧急放散管安装。
2)天窗加工、安装玻璃。
3)外部电梯井调整。
4)柜容指示器。
5)油上升管。
6)预备油箱检查台。
7)活塞导轮调整。
8)拆除施工用临时电源。
9)上部参与工程及脚手架解体。
10)涂装工程,电器仪表工程开始安装。
5.2.5 气柜试运行要点1 从鼓风机的配管处把空气放空,使活塞降下,此时从活塞上对侧板内面除锈及清除杂质全面扫除干净。
2 活塞降下前,将临时电源电缆更换为设计生产用的。
同时对活塞导轮的尺寸、密封装置进行检查调整。
3 活塞着地后对密封装置进行全面检查,检查是否有构件损坏,弹簧套筒内是否有杂质在内等,有以上情况视严重程度进行修复、更换,并根据顶升情况,进行一些必要的调整。
4 活塞导轮调整、安装。
将气顶升安装所用的导轮调整,清洗,重新安装弹簧导辊、弹簧,固定导轮,进行必要的调整。
