地铁挖探沟技术交底
- 格式:doc
- 大小:23.05 KB
- 文档页数:2
一、工程名称:________________________二、交底日期:____年__月__日三、施工单位:________________________四、分项工程名称:探沟施工五、交底提要:为确保探沟施工过程中的安全,提高施工效率,现将探沟施工的安全技术要求进行交底。
六、交底内容:1. 施工前的准备工作:(1)施工人员必须熟悉探沟施工图纸、施工方案及安全技术措施。
(2)检查施工机械、工具、材料等是否齐全、完好,确保施工过程中使用。
(3)对施工人员进行安全教育和培训,提高安全意识。
2. 探沟施工过程中的安全要求:(1)施工人员必须佩戴安全帽、安全带、防尘口罩等防护用品。
(2)探沟开挖过程中,应随时检查边坡稳定性,发现异常情况立即停止施工,采取加固措施。
(3)开挖过程中,严禁在探沟内休息、打闹,以免发生意外。
(4)探沟开挖深度超过2米时,必须设置安全防护栏杆,并定期检查维护。
(5)探沟内不得堆放材料、工具等物品,以免影响施工安全。
(6)施工过程中,应随时清理施工现场,保持道路畅通。
3. 探沟施工结束后的安全要求:(1)施工结束后,应及时清理现场,将施工材料、工具等物品清运出场。
(2)对探沟进行回填,确保回填质量,恢复地面平整。
(3)对探沟周边环境进行检查,确保无安全隐患。
七、注意事项:1. 施工过程中,应严格遵守国家有关安全生产法律法规,严格执行安全技术措施。
2. 施工人员必须服从现场指挥,不得擅自离岗、脱岗。
3. 施工现场应设立安全警示标志,提醒施工人员注意安全。
4. 施工单位应定期对施工现场进行安全检查,发现问题及时整改。
5. 施工过程中,如发生安全事故,应立即停止施工,采取应急措施,并上报相关部门。
八、检查执行情况:1. 施工单位应定期对施工人员进行安全技术交底,确保施工人员掌握安全操作规程。
2. 施工现场应设立安全监督员,负责监督施工过程中的安全工作。
3. 施工单位应定期对施工现场进行安全检查,确保安全措施落实到位。
挖探沟安全技术交底1. 引言挖掘工程是建筑施工中常见的一项活动,其中挖掘沟渠的作业在道路、管道和电缆敷设等工程中尤为常见。
然而,由于挖掘作业涉及到土方开挖、支护结构、有害物质处理等多个环节,存在一定的安全风险。
因此,进行挖掘沟安全技术交底对于保证工程施工的安全与顺利进行至关重要。
本文将详细介绍挖掘沟施工工程中涉及的安全技术要点,包括施工前准备、施工过程中的注意事项以及相关的应急措施等。
通过这些安全技术交底的内容,希望能够提高工程人员对挖掘沟作业的安全意识,减少事故发生的可能性。
2. 施工前准备2.1 工程概况了解在进行挖掘沟施工前,必须对工程的概况进行了解,包括挖掘深度、沟壁土质、有无地下管线布局图等信息。
通过对工程概况的了解,可以制定出合理的施工方案,并针对性地选择合适的施工设备和支护措施。
2.2 施工现场勘查在进行挖掘沟施工前,必须进行施工现场的勘查,确定施工现场的地势、土地状况、周边环境等因素,并对施工现场进行合理划分和标识。
2.3 安全技术措施制定根据勘查结果和工程要求,制定合理的安全技术措施,包括工程机械设备的选择和配置、挖掘沟的支护结构设计、相关的防护设施等。
3. 施工过程中的注意事项3.1 挖掘沟施工要点在进行挖掘沟施工时,应按照制定的施工方案进行操作,并注意以下要点:•严格控制挖掘深度,避免超过设计要求。
•挖掘过程中注意及时清理坍塌物及杂物,保持施工现场的整洁。
•针对不同土质类型采取合适的挖掘工艺,避免泥土过度松散或过硬。
•在挖掘过程中进行沉降观测,及时掌握挖掘沟周边地面的沉降情况。
3.2 支护措施实施为保证挖掘沟的稳定性和施工人员的安全,必须采取适当的支护措施。
在进行支护措施实施时,应注意以下事项:•选择合适的支护结构,包括挡土墙、支撑桩等,并按照设计要求进行施工。
•施工过程中及时检查支护结构的稳定性,发现问题及时进行修复和加固。
3.3 地下管线处理在进行挖掘沟施工时,必须重视地下管线的处理工作。
一、工程概况1. 工程名称:________________________2. 施工单位:________________________3. 施工地点:________________________4. 施工时间:________________________5. 施工负责人:________________________二、安全目标确保施工过程中人员安全,设备安全,环境安全,实现“零事故、零伤害、零污染”的安全生产目标。
三、安全注意事项1. 施工前准备(1)对施工人员进行安全教育,确保全体人员了解探沟开挖的安全技术要求。
(2)对施工人员进行体检,确保身体状况符合施工要求。
(3)对施工设备进行检查,确保设备安全可靠。
2. 施工过程安全(1)探沟开挖前,应先进行地质勘探,了解地下情况,确保施工安全。
(2)探沟开挖时,应设置警示标志,防止无关人员进入施工现场。
(3)探沟两侧堆土时,土堆距离沟边不得小于1m,高度不得大于1.5m。
(4)探沟深度超过2m时,每隔50m左右应设梯子或跳板,供操作人员上下。
(5)沟槽支撑应经常检查,特别是雨后或泡槽后,一旦发现撑料走动或折断,边坡土方开裂等现象,必须采取加固措施。
(6)卸基础材料时,不要碰撑木、撑柱,卸料前要招呼沟槽内操作人员让开,卸大石块或混凝土时,必须使用滑槽卸料。
(7)机动翻斗车、手推车等在沟槽卸料,沟槽边缘要放挡板,防止沟槽边缘潮湿打滑而翻车坠落伤人。
(8)在沟内摊铺找平夯实时,要注意操作,勿被横撑碰伤手、头等。
(9)使用震动器应事先检查,震动器是否完好,操作人员必须穿绝缘鞋,戴绝缘手套,操作中保持导线有足够的长度和松弛度。
3. 应急措施(1)发生人员受伤事故时,立即停止施工,将伤员送至安全地点,拨打急救电话。
(2)发生设备故障时,立即停止使用,防止事故扩大。
(3)发生环境污染事故时,立即采取措施,防止污染扩散。
四、安全责任1. 施工单位应按照国家有关安全生产法律法规和标准,落实安全生产责任制。
一、交底目的为确保探沟施工过程中的安全,预防安全事故的发生,特制定本安全技术交底。
二、交底对象全体参与探沟施工的作业人员及管理人员。
三、交底内容1. 施工前准备(1)施工人员必须了解探沟施工的工艺流程、操作规程和安全注意事项。
(2)对施工区域进行实地勘察,了解地质、水文、地形等情况,确保施工安全。
(3)检查施工机械设备、工具、材料等,确保其符合安全要求。
2. 施工过程安全措施(1)探沟施工前,对施工人员进行安全教育培训,提高安全意识。
(2)施工过程中,严格遵循施工方案和操作规程,确保施工安全。
(3)施工区域设置明显的安全警示标志,提醒施工人员注意安全。
(4)施工人员必须佩戴安全帽、安全带等个人防护用品,防止高空坠落。
(5)挖掘机、铲车等大型设备操作人员必须经过专业培训,持证上岗。
(6)施工过程中,加强现场安全管理,防止交叉作业,确保施工安全。
3. 探沟施工安全注意事项(1)挖掘探沟时,要遵循自上而下、分段挖掘的原则,避免因土体松动导致坍塌。
(2)挖掘过程中,要密切关注地质变化,发现异常情况立即停止施工,及时上报。
(3)挖掘探沟时,要确保挖掘深度、宽度、坡度等符合设计要求。
(4)探沟施工过程中,要定期检查边坡稳定性,发现边坡变形、裂缝等异常情况,立即采取措施进行处理。
(5)探沟施工完成后,要及时回填、夯实,确保地面平整、坚实。
4. 应急处理措施(1)施工现场设置应急物资储备点,确保应急物资充足。
(2)制定应急预案,明确事故发生时的应对措施。
(3)施工人员应掌握基本的急救知识,提高自救互救能力。
(4)事故发生后,立即启动应急预案,组织人员疏散,确保人员安全。
四、交底要求1. 施工人员必须认真学习本安全技术交底,确保理解掌握安全操作规程。
2. 施工现场管理人员要加强对施工过程的安全监管,确保施工安全。
3. 施工过程中,如发现安全隐患,立即采取措施予以整改。
五、交底时间(根据实际情况填写)六、交底人(填写交底人姓名及职务)七、签字确认(施工人员、管理人员签字确认)八、附件1. 探沟施工方案2. 探沟施工安全技术交底记录表本安全技术交底范本仅供参考,具体施工过程中应根据实际情况进行调整。
一、交底编号:____________________二、工程名称:____________________三、交底日期:____年____月____日四、施工单位:____________________五、分项工程名称:探沟施工一、前言为确保探沟施工过程中人员安全,预防事故发生,现将探沟施工的安全技术要求进行交底,请全体施工人员认真学习和执行。
二、施工前的准备工作1. 施工现场应进行全面的勘察,了解地质条件、地下管线、周围环境等情况,确保施工安全。
2. 施工人员应进行安全教育和培训,掌握探沟施工的安全操作规程。
3. 严格按照施工图纸和设计要求进行施工,确保施工质量。
4. 施工现场应设置安全警示标志,明确警示区域。
三、探沟施工安全技术措施1. 施工前,应进行地质勘察,了解地下管线、地下水位等地质情况,确保施工安全。
2. 施工人员必须佩戴安全帽、安全带等个人防护用品。
3. 探沟施工过程中,应设置安全防护设施,如防护栏、警示标志等。
4. 施工人员应按照操作规程进行施工,严禁违规操作。
5. 探沟开挖过程中,应随时检查边坡稳定性,发现异常情况立即采取措施。
6. 施工过程中,应密切关注地下水变化,防止涌水、涌沙等事故发生。
7. 探沟施工过程中,应设置排水设施,确保排水畅通。
8. 探沟施工完成后,应及时回填、夯实,确保路基稳定。
四、探沟施工安全注意事项1. 施工人员必须严格遵守操作规程,不得擅自改变施工方法。
2. 施工现场严禁酒后作业、疲劳作业。
3. 施工过程中,严禁在探沟边缘行走、停留。
4. 施工现场应设置安全通道,确保人员通行安全。
5. 施工现场应设置消防设施,确保火灾事故得到及时控制。
6. 施工现场应设置急救箱,配备必要的急救药品。
五、应急处理措施1. 发生坍塌、涌水、涌沙等事故时,立即停止施工,迅速组织人员撤离危险区域。
2. 立即启动应急预案,采取有效措施进行救援。
3. 保护事故现场,配合相关部门进行调查处理。

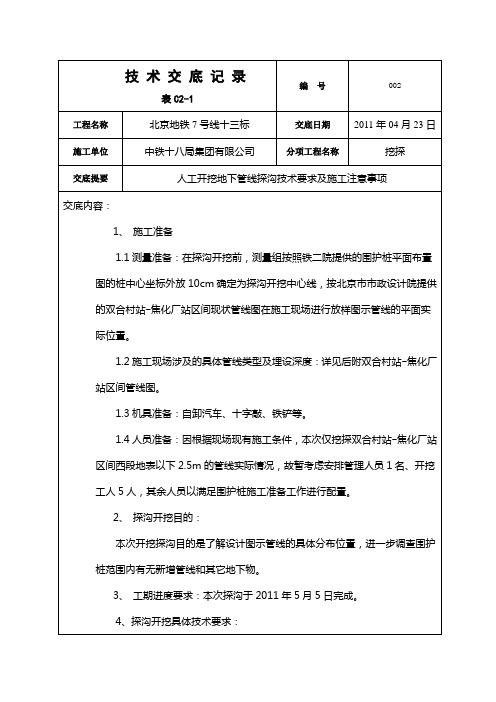

技术交底记录
编号
工程名称交底日期
施工单位分项工程名称
交底提要人工开挖地下管线探沟技术要求及施工注意事项
交底内容:
1、施工准备
1.1测量准备:在探沟开挖前,测量组按照铁二院提供的围护桩平面布置
图的桩中心坐标外放10cm确定为探沟开挖中心线,按北京市市政设计院提供的XX站区间现状管线图在施工现场进行放样图示管线的平面实际位置。
1.2施工现场涉及的具体管线类型及埋设深度:详见后附双合村站~焦化厂
站区间管线图。
1.3机具准备:自卸汽车、十字敲、铁铲等。
1.4人员准备:因根据现场现有施工条件,本次仅挖探双合村站~焦化厂站
区间西段地表以下2.5m的管线实际情况,故暂考虑安排管理人员1名、开挖工人5人,其余人员以满足围护桩施工准备工作进行配置。
2、探沟开挖目的:
本次开挖探沟目的是了解设计图示管线的具体分布位置,进一步调查围护桩范围内有无新增管线和其它地下物。
3、工期进度要求:本次探沟于2011年8月5日完成。
4、探沟开挖具体技术要求:
4.1探沟采用放坡开挖,放坡坡度为1:0.5,基底宽度0.4m,开挖深度地
表以下2.5m。
纵向在每隔10m沿围护桩施工场地范围宽度方向开挖同宽探沟。
4.2开挖时必须小心,用铁锨轻轻挖掘,不得用镐。
发现土质发生变化时
应改用木钎将覆盖物清除干净,以保证不损坏地下管线。
4.3在开挖过程中,发现地下管线要及时报告现场工程师(必要时报业主
及监理),在现场工程师的监视下轻轻扩宽范围,探明管线的种类、规格、根数、走向和深度并作记录。
同时要采取清理周边大块石渣土块,用细土拖住管线底
部(不得使其悬空),上用木板封盖,插上彩旗作标记,专人负责监护等重点防
护措施。
4.4将发现的地下管线全部清理暴露出地面,不留死角,探明管线路径、
埋深。
现场施工人员需认真检查,不能漏挖、错挖。
在挖出的电缆旁立警示牌,并用砖、砂等暂时覆盖保护并及时上报机场相关部门进行确认,确定保护方案
进行保护。
4.5现场领工和民工组长负责记录当天的工作部位、工作内容、电缆状况,
下班前对当天的探沟开挖及探测的实际情况及时进行汇报。
4.6探沟开挖完毕后将所挖探出的管线的种类、规格、走向及深度等绘出
管线埋设分布图,上报业主和监理,并及时请相关部门进行确认验收,制定保
护方案。
5、施工注意事项:
5.1开挖前,每天开挖前在检查沟槽四周与上部环境的同时,应派专人检查已开挖坑壁的稳定性,若有变形,应将变形土体挖除后,才可进入下层施工。
5.2相邻开挖作业人员的保持安全距离不得小于3.0m。
5.3探沟开挖作业时应对各类地下管线进行有效防护,防止管线挖断损坏导致漏水、漏电、漏气等,威胁作业人员及周边行人的安全健康。
5.4开挖探沟临近道路的,应设置红色标志灯和夜间警示。
5.5探沟边堆土距坡口距离不小于1m的安全距离,堆土高度应距电线有3m以上的净距。
5.6探沟开挖前应由测量人员放线,经甲方现场和工程部主管人员验收合格后方可开挖。
遇不良土质时应适当加大开挖坡度。
沟底开挖宽度详见探沟开挖交底图。
审核人交底人接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
