儿童医院住院楼降水方案正版 (1)
- 格式:doc
- 大小:123.00 KB
- 文档页数:8
医院雨季防汛预案一、预案目的为确保医院在雨季期间的安全稳定运行,最大限度减少因降雨引发的灾害对医院运营和患者安全的影响,制定本防汛预案。
本预案旨在提高医院对雨季防汛工作的应对能力,确保医疗救援工作的正常进行以及医院内部安全。
二、预案适用范围本预案适用于医院在雨季期间可能出现的洪水、内涝等自然灾害的预防和应对措施。
三、预案内容1.组织机构(1)成立防汛救灾工作领导小组,由院长担任组长,副院长及相关部门负责人担任副组长和成员。
(2)设立防汛办公室,负责日常防汛工作的组织和协调。
2.预防措施(1)预测和监测:根据气象部门发布的天气预报,提前预警,监测雨情、水情等信息。
(2)风险评估:对医院周边环境进行风险评估,确定易涝点、隐患点,并采取相应措施。
(3)设施检查:对医院的排水系统、屋顶、地下室等设施进行检查,确保其正常运行。
(4)物资储备:准备充足的防汛物资,如沙袋、抽水泵、雨衣、手电筒等。
(5)人员培训:组织防汛知识培训,提高员工的防汛意识和应对能力。
3.应急响应(1)预警响应:一旦接到气象部门发布的预警信息,立即启动相应级别的响应措施。
(2)人员疏散:根据需要,有序组织患者和员工疏散到安全地带。
(3)设施保护:对重要设施进行保护,如转移贵重设备,关闭电源等。
(4)抢险救援:组织抢险队伍,对出现的险情进行及时处理。
4.后期处置(1)灾后检查:对医院设施进行检查,确保其安全可靠。
(2)恢复秩序:尽快恢复医疗秩序,确保患者正常就诊。
(3)总结经验:对本次防汛工作进行总结,查找不足,完善预案。
四、培训和演练(1)定期组织防汛知识培训,提高员工的防汛意识和应对能力。
(2)定期开展防汛演练,检验预案的实际效果。
五、物资储备(1)建立防汛物资储备库,储备充足的防汛物资。
(2)定期检查防汛物资,确保其质量和数量。
六、值班制度(1)建立24小时防汛值班制度,及时掌握雨情、水情等信息。
(2)值班人员应及时向领导小组汇报重要情况。
一、总则1. 编制目的为保障医院在雨季期间的安全运行,防止因暴雨、洪水等自然灾害造成的损失,确保患者、医护人员及医院财产的安全,特制定本预案。
2. 编制依据依据《中华人民共和国防洪法》、《医疗机构管理条例》等相关法律法规,结合医院实际情况,制定本预案。
3. 适用范围本预案适用于医院在雨季期间可能发生的洪水、暴雨等自然灾害的预防和应对。
二、组织机构及职责1. 防汛指挥部由医院院长担任总指挥,分管领导担任副指挥,各科室负责人为成员,负责组织、协调、指挥防汛工作。
2. 防汛办公室设在后勤保障部,负责日常防汛工作的组织实施、监督检查、信息报送等工作。
3. 各科室职责(1)医务科:负责组织医疗救援队伍,制定医疗救援方案。
(2)护理部:负责组织护理人员培训,确保应急医疗救援工作顺利开展。
(3)后勤保障部:负责组织物资储备、设备维护、排水设施检查等工作。
(4)保卫科:负责组织安保人员,加强医院周边巡查,确保医院安全。
三、防汛措施1. 预防措施(1)加强排水设施检查与维护,确保排水畅通。
(2)对易受淹区域进行围挡,设置警示标志。
(3)储备防汛物资,如沙袋、水泵、救生衣等。
(4)加强与气象、水利等部门的沟通,及时掌握雨情、水情信息。
2. 应急措施(1)启动应急预案,通知全体医护人员和工作人员。
(2)关闭易受淹区域电源,防止触电事故发生。
(3)组织医护人员进行紧急医疗救援培训。
(4)对住院患者进行疏散,确保生命安全。
(5)及时转移贵重设备、物资,防止损失。
(6)对受灾区域进行消毒、清洁,防止疫情传播。
四、信息报送与宣传1. 信息报送(1)及时向防汛指挥部汇报雨情、水情及医院受灾情况。
(2)对突发事件进行快速上报,确保信息畅通。
2. 宣传教育(1)开展防汛知识培训,提高全员防汛意识。
(2)利用医院宣传栏、微信公众号等渠道,普及防汛知识。
五、预案实施与修订1. 实施要求(1)各部门、科室要严格执行本预案,确保防汛工作落实到位。
一、目的为了应对医院可能出现的降水事故,保障医院职工、患者及家属的生命财产安全,维护医院正常医疗秩序,特制定本预案。
二、适用范围本预案适用于医院区域内因强降水、暴雨、洪水等自然灾害导致的停水、停电、道路阻塞等情况。
三、组织机构1. 成立医院降水应急指挥部,负责领导和协调医院降水应急工作。
2. 应急指挥部下设以下工作组:(1)医疗救治组:负责患者救治和医疗秩序维护。
(2)安全保卫组:负责医院安全保卫和人员疏散。
(3)后勤保障组:负责停电、停水、道路阻塞等情况下的后勤保障工作。
(4)信息宣传组:负责及时发布降水应急信息,做好舆论引导工作。
四、应急响应1. 预警响应(1)当气象部门发布降水预警信息时,医院应立即启动预警响应,各部门按照职责分工做好应急准备工作。
(2)医院应急指挥部根据预警级别,决定启动本预案。
2. 应急响应(1)医疗救治组:- 确保医疗设备正常运行,保证患者救治不受影响。
- 加强对患者病情的观察,做好急救药品和设备的储备。
- 做好患者疏散和转移工作,确保患者安全。
(2)安全保卫组:- 加强医院安全巡查,确保医院设施安全。
- 对医院周边道路进行监控,及时疏散积水,防止车辆和行人被困。
- 做好人员疏散工作,确保医院职工、患者及家属安全。
(3)后勤保障组:- 确保医院供电、供水正常,做好应急发电、供水工作。
- 做好应急物资储备,确保应急需求。
- 维护医院正常秩序,确保医院正常运行。
(4)信息宣传组:- 及时发布降水应急信息,做好舆论引导工作。
- 做好医院内部沟通协调,确保各部门信息畅通。
五、应急处置1. 确保医院供电、供水正常,必要时启动应急发电、供水设施。
2. 加强医疗救治工作,确保患者得到及时救治。
3. 加强安全保卫工作,确保医院设施和人员安全。
4. 做好应急物资储备和调配,确保应急需求。
5. 做好信息收集和发布,及时向外界通报医院降水应急情况。
六、应急恢复1. 降水结束后,医院应急指挥部根据实际情况,决定终止应急响应。
本项目为开封市妇幼保健院新院区建设项目病房综合楼基坑支护及降水工程。
根据项目需求,为确保施工质量和工期,特制定本施工方案。
二、工程概况1. 工程名称:开封市妇幼保健院新院区建设项目病房综合楼基坑支护及降水工程2. 工程地点:开封市XX区劳动段XX地块3. 工程规模:建筑面积约XX平方米,基坑深度约XX米4. 工程特点:基坑支护采用PRC桩,桩间土采用高压旋喷桩,顶部设混凝土冠梁。
护坡采用高压旋喷锚索,片,C加强筋,喷射mmC混凝土。
井点降水采用无砂管井、轻型井点降水。
三、施工方案1. 施工准备(1)组织施工人员、设备、材料,确保施工顺利进行。
(2)制定详细的施工组织设计,明确施工工艺、施工流程、施工顺序等。
(3)做好施工前的技术交底,确保施工人员掌握施工技术要求。
2. 施工工艺(1)基坑支护1)挖土:采用挖掘机进行土方开挖,开挖过程中注意保护周边环境,防止对周边建筑物、道路等造成影响。
2)桩基施工:采用PRC桩,桩径为XX米,桩长为XX米。
施工过程中,严格控制桩位偏差,确保桩基质量。
3)桩间土处理:采用高压旋喷桩,桩径为XX米,桩长为XX米。
施工过程中,严格控制旋喷压力和喷浆量,确保桩间土密实。
4)顶部设混凝土冠梁:采用C30混凝土,厚度为XX厘米。
施工过程中,确保冠梁与桩基连接牢固。
(2)护坡施工1)护坡采用高压旋喷锚索,片,C加强筋,喷射mmC混凝土。
2)施工过程中,严格控制锚索角度、深度、间距等参数,确保护坡稳定。
(3)井点降水1)采用无砂管井、轻型井点降水。
2)施工过程中,严格控制井点间距、井点深度等参数,确保降水效果。
3. 施工进度安排(1)基坑支护:预计工期为XX天。
(2)护坡施工:预计工期为XX天。
(3)井点降水:预计工期为XX天。
4. 质量控制(1)严格按照设计要求和技术规范进行施工。
(2)加强对施工过程中的质量监控,确保工程质量。
(3)做好施工记录,为后期验收提供依据。
四、安全措施1. 施工现场设立安全警示标志,明确安全注意事项。
医院儿科防汛应急预案一、总则1.1 目的为确保医院儿科在突发汛情时能够迅速、有效地组织防汛抗洪工作,将灾害造成的损失降到最低点,最大程度地减少洪涝灾害所致人员伤亡和健康危害,预防洪涝灾害之后传染病的发生与流行,保障人民群众的身体健康和生命安全,根据我国政府关于防汛工作的相关规定和要求,结合医院儿科实际情况,特制定本预案。
1.2 编制依据本预案依据《中华人民共和国防洪法》、《国家防汛抗旱应急预案》、《医疗机构管理条例》等法律法规,以及国家和地方防汛指挥部的有关精神制定。
1.3 适用范围本预案适用于医院儿科在汛期面临的洪涝灾害应急防范和处置工作。
二、组织机构及职责2.1 组织机构成立医院儿科防汛工作领导小组,全面负责儿科防汛工作的组织、协调和指挥。
组成如下:组长:儿科主任副组长:儿科护士长、后勤负责人成员:儿科全体医护人员、后勤保障人员2.2 职责(1)组长:负责儿科防汛工作的全面领导,协调各部门共同参与防汛工作,确保防汛措施的落实。
(2)副组长:负责儿科防汛工作的组织实施,协调各部门之间的沟通与协作,监督防汛措施的执行。
(3)成员:积极参与防汛工作,按照各自职责落实防汛措施,参与防汛演练和应急处理。
三、预防预警及信息报告3.1 预防预警(1)密切关注气象部门发布的天气预报和预警信息,掌握汛期天气变化。
(2)提前开展防汛宣传教育,提高儿科全体员工的防汛意识。
(3)定期检查儿科防汛设施和设备,确保其正常运行。
3.2 信息报告(1)建立汛情报告制度,确保汛情信息畅通。
(2)发现汛情隐患或汛情发生时,立即向防汛工作领导小组报告。
(3)及时向上级主管部门和地方政府报告汛情及应对情况。
四、应急响应4.1 响应级别根据汛情的严重程度,分为四级响应:一级响应、二级响应、三级响应、四级响应。
4.2 响应措施(1)一级响应:当预测洪涝灾害可能影响儿科正常运营时,启动一级响应。
全体医护人员取消休假,做好应急准备。
(2)二级响应:当预测洪涝灾害可能对儿科造成一定影响时,启动二级响应。

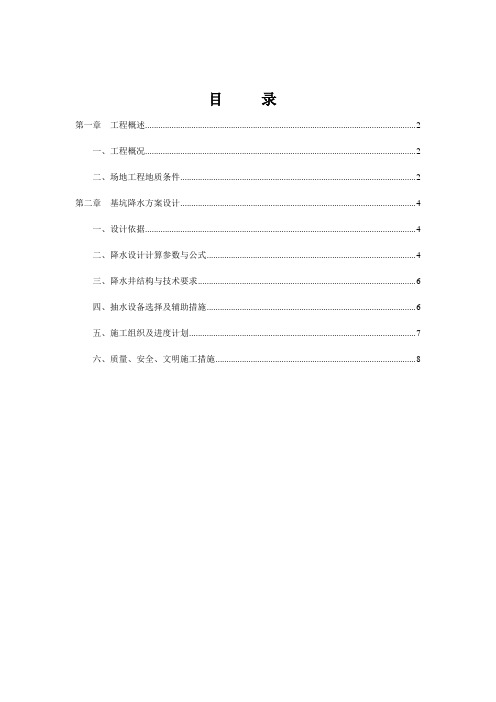

目录第一章工程概述 (2)一、工程概况 (2)二、场地工程地质条件 (2)第二章基坑降水方案设计 (4)一、设计依据 (4)二、降水设计计算参数与公式 (4)三、降水井结构与技术要求 (6)四、抽水设备选择及辅助措施 (6)五、施工组织及进度计划 (7)六、质量、安全、文明施工措施 (8)第一章工程概述一、工程概况拟建成都市妇女儿童医学中心位于成都市青羊区培风村十组、成温邛高速公路以南新光华规划片区,工程建设单位为成都市妇女儿童医学中心,设计单位为中国建筑西南设计研究院。
本次工程为一期工程,总建筑面积9.5万m2,主楼建筑高度56m,属一类高层公共建筑,主楼部分结构为框架剪力墙结构;裙房部分为框架结构。
设地下室两层,基坑开挖深度北面、西面、南面9.3m(标高509.30m),东南面10m(标高508.6),需对基坑采取护壁措施;另据相关资料显示,工程区地下水静止水位埋深为3.5m,为满足基础施工要求,需采用井点降水措施,降低地下水位。
二、场地工程地质条件1、地形地貌拟建工区处于成都平原岷江冲积扇府河和江安河流域之间的河间地块,地形平坦,地面标高516.52~518.74m,高差2.22m。
2、地层结构根据四川省川建勘察设计院提交的《成都市妇女儿童医学中心场地详细勘ml)及第察阶段岩土工程勘察报告书》,场地的地层由第四系全新统人工填土(Q4al+pl)成因的粉质粘土、粉土、砂、卵石组成,下伏基四系全新统河流冲洪积(Q4岩埋深很大。
场地各地层的分布及特征由上至下描述如下:⑴杂填土:杂色,松散,稍湿;主要为建筑垃圾,含少量粘性土及粉土。
层厚1.0~1.5m。
⑵素填土:灰、褐灰色,松散~稍密,稍湿;主要为粘性土组成,含少量植物根茎及腐殖物。
层厚0.5~1.7m。
⑶粉质粘土:褐灰、褐色;可塑~硬塑;无摇振反应;有光泽反应;干强度高;韧性好;含氧化铁、铁锰质及少许钙质结核,局部含少量碎石。
该层场地均有分布,层厚0.4~1.8m。
近年来,我国部分地区频繁发生强降雨天气,给医院正常医疗秩序和患者安全带来严重影响。
为有效应对强降雨天气可能带来的风险,保障医院正常运营和患者生命安全,特制定本预案。
二、适用范围本预案适用于医院在遭遇强降雨天气时,针对院内及周边环境可能出现的风险,采取的一系列应急措施。
三、组织架构1.成立医院强降雨应急指挥部,由院长担任总指挥,分管副院长担任副总指挥,各部门负责人为成员。
2.设立应急指挥部办公室,负责统筹协调、信息报送、物资保障等工作。
3.成立应急工作小组,包括医疗救治组、安全巡查组、后勤保障组、信息宣传组等。
四、应急响应1.预警响应(1)密切关注气象部门发布的降雨预警信息,根据降雨情况,及时启动相应级别的应急响应。
(2)医院领导组织召开应急指挥部会议,分析降雨对医院可能造成的影响,制定应对措施。
2.应急响应措施(1)医疗救治组:确保急诊科24小时正常接诊,为患者提供及时救治;加强医护人员培训,提高应对突发事件的能力。
(2)安全巡查组:对医院周边环境、建筑设施、排水系统等进行全面检查,发现问题及时整改;加强对地下空间、低洼地带的监控,防止积水倒灌。
(3)后勤保障组:做好应急物资储备,确保应急设备、药品、食品等供应充足;加强医院电力、供水、通讯等设施的维护,确保正常运行。
(4)信息宣传组:通过医院官网、微信公众号、公告栏等渠道,及时发布降雨预警信息和应急措施;加强与当地政府、公安、消防等部门的沟通协调。
(1)当发生积水倒灌、建筑设施受损等情况时,立即启动应急预案,组织相关人员开展应急处置。
(2)根据实际情况,采取疏散患者、转移物资、封闭危险区域等措施,确保患者和工作人员的生命安全。
五、后期处置1.应急结束后,应急指挥部办公室组织相关部门对应急响应情况进行总结评估,查找不足,完善应急预案。
2.对受灾严重的区域和设施进行修复,确保医院恢复正常运营。
3.加强与相关部门的沟通协调,共同做好防汛工作。
六、附则1.本预案自发布之日起实施,如遇特殊情况,由应急指挥部办公室负责解释。
一、指导思想为确保医院儿科病房在汛期安全,保障患儿及医护人员的人身安全,减少财产损失,特制定本预案。
本预案以“安全第一、预防为主、综合治理”为原则,严格执行“统一领导、分级负责、部门协作、快速反应、应急处置”的工作机制。
二、组织机构及职责1.成立防汛领导小组:由院长担任组长,分管副院长担任副组长,儿科病房主任、护士长、后勤保障部门负责人等担任成员。
2.领导小组职责:(1)负责组织、协调、指挥儿科病房防汛工作;(2)制定防汛工作计划,明确各部门职责;(3)定期召开防汛工作会议,总结防汛工作经验,改进工作不足;(4)组织应急演练,提高应急处置能力。
3.儿科病房职责:(1)严格执行防汛工作计划,确保病房安全;(2)加强病房巡视,及时发现并排除安全隐患;(3)做好医疗设备、药品、物资等储备工作;(4)加强员工培训,提高防汛意识和应急处置能力。
三、预防措施1.加强防汛宣传:通过宣传栏、内部培训等形式,提高员工防汛意识。
2.完善排水系统:定期检查、疏通排水管道,确保排水畅通。
3.储备防汛物资:储备沙袋、抽水泵、防水布等防汛物资。
4.加强病房巡查:每日定时巡查病房,发现渗水、漏水等情况,及时采取措施。
5.做好医疗设备、药品、物资储备:确保防汛期间医疗救治工作的正常开展。
四、应急处置1.发现险情:发现险情后,立即上报防汛领导小组,启动应急预案。
2.转移患者:将患儿转移至安全地带,确保生命安全。
3.关闭电源、水源:切断病房内电源、水源,防止水浸设备、药品。
4.排除险情:组织人员排除险情,确保病房安全。
5.恢复正常:险情排除后,恢复正常医疗救治工作。
五、总结与改进1.汛期结束后,对防汛工作进行总结,分析不足,提出改进措施。
2.根据实际情况,修订和完善防汛应急预案。
3.加强员工培训,提高防汛意识和应急处置能力。
本预案自发布之日起实施,未尽事宜,由医院防汛领导小组负责解释。
一、总则为有效应对医院区域内可能发生的强降水天气,确保医院正常运行、患者生命安全和医院财产不受损失,特制定本预案。
二、适用范围本预案适用于医院区域内发生强降水时,医院各部门、科室及全体员工的应急处置工作。
三、组织机构1. 成立医院防汛抗旱指挥部,负责统筹协调医院防汛抗旱工作。
2. 设立以下工作小组:(1)信息监测组:负责收集、分析、上报强降水天气信息。
(2)应急指挥组:负责组织协调各部门、科室的应急处置工作。
(3)医疗救护组:负责伤员救治、医疗救援工作。
(4)设施保障组:负责医院设施设备的巡查、维修和保障工作。
(5)后勤保障组:负责医院物资储备、调配和保障工作。
四、应急响应1. 预警响应(1)根据气象部门发布的预警信息,启动相应级别的应急响应。
(2)信息监测组立即收集、分析预警信息,及时上报指挥部。
2. 应急处置(1)应急指挥组根据预警级别,启动应急预案,组织各部门、科室开展应急处置工作。
(2)医疗救护组确保医院急诊科、住院部等科室的应急医疗救治工作,保障患者生命安全。
(3)设施保障组对医院排水系统、供电设施、消防设施等进行巡查,确保正常运行。
(4)后勤保障组做好物资储备、调配和保障工作,确保医院正常运营。
3. 信息发布(1)应急指挥组负责发布应急响应信息,确保各部门、科室及时了解应急处置情况。
(2)利用医院广播、网络等渠道,向患者及家属发布安全提示和疏散信息。
五、应急处置措施1. 医院排水系统(1)加强对医院排水系统的巡查,确保排水畅通。
(2)发现排水不畅,立即组织人员进行清理。
2. 医院供电设施(1)加强对医院供电设施的巡查,确保供电稳定。
(2)发现供电异常,立即组织人员进行抢修。
3. 医院消防设施(1)加强对医院消防设施的巡查,确保消防设施完好。
(2)加强消防安全培训,提高员工消防安全意识。
4. 医院物资储备(1)做好物资储备工作,确保应急物资充足。
(2)根据应急需要,及时调配物资。
六、应急恢复1. 应急指挥组根据实际情况,决定终止应急响应。
一、指导思想为确保汛期儿科诊疗工作安全、有序进行,最大限度地减少因洪水等自然灾害造成的损失,保障患儿及职工的生命财产安全,特制定本预案。
二、预案适用范围本预案适用于医院儿科在汛期期间因洪水、暴雨等自然灾害可能引发的各类应急情况。
三、组织机构及职责1. 防汛指挥部- 组长:儿科主任- 副组长:儿科副主任、护士长- 成员:全体儿科医护人员、后勤保障人员防汛指挥部负责全面领导和协调儿科防汛工作,制定防汛措施,确保应急预案的贯彻落实。
2. 防汛应急小组- 成员:儿科医护人员、后勤保障人员防汛应急小组负责具体实施防汛措施,包括人员疏散、医疗救护、物资保障等。
四、预防措施1. 监测预警- 定期监测气象预报,关注洪水、暴雨等灾害预警信息。
- 建立防汛预警机制,及时发布预警信息,确保医护人员和患儿家属知晓。
2. 应急预案- 制定详细的防汛应急预案,包括人员疏散、医疗救护、物资保障等具体措施。
- 定期组织应急演练,提高应对突发情况的能力。
3. 设施检查- 定期检查儿科诊疗区域及设施,确保排水系统畅通,防止洪水倒灌。
- 对可能存在安全隐患的设施进行加固或更换。
五、应急响应1. 人员疏散- 遇到汛情预警时,立即启动应急预案,组织医护人员和患儿家属疏散至安全地带。
- 疏散过程中,确保患儿生命安全,优先保障重症患儿。
2. 医疗救护- 疏散过程中,对受伤或不适的患儿进行现场救护,确保其生命安全。
- 汛情过后,及时组织医疗队伍对受灾区域进行巡诊,提供必要的医疗服务。
3. 物资保障- 确保应急物资储备充足,包括食品、饮用水、医疗用品等。
- 及时补充消耗的物资,确保应急物资供应。
六、后期处置1. 善后处理- 汛情过后,对受灾区域进行清理和消毒,确保环境安全。
- 对受损设施进行维修或更换,恢复正常诊疗秩序。
2. 总结经验- 对防汛工作进行总结,分析存在的问题和不足,完善应急预案。
- 加强医护人员培训,提高应对突发情况的能力。
七、附则本预案自发布之日起实施,如遇特殊情况,由防汛指挥部根据实际情况进行调整。
宁夏儿童医院住院楼基础降水施工方案一、.工程概况1.1工程简况本工程名称为宁夏儿童医院住院楼,位于宁安街以东,纬十二路以南、纬十四路以北。
总建筑面积约为24002.95m2,其中地上8层,建筑面积为20776.95 m2;地下1层,建筑面积为3226m2。
本工程平面布局为不规则多边形。
檐高34.3m,其中首层层高为4.8m,2~3层为4.5m,4~8层为3.8m。
本工程基础形式为筏板基础,埋深为-7.45m,局部-8.25m,主体结构类型为框架剪力墙结构。
1.2相关参建单位序号项目内容1 工程名称宁夏儿童医院住院楼2 工程地址安街以东,纬十二路以南、纬十四路以北3 建设单位宁夏妇幼保健院4 设计单位银川市规划建筑设计研究院有限公司5 监理单位宁夏五环建设咨询监理有限公司6 勘察单位宁夏建筑设计研究院有限公司7 施工单位江苏江都二建工程有限责任公司二:结构、基础、基底标高:宁夏儿童医院住院楼工程为砼框架剪力墙结构,基础为独立柱基础,砼柱下梁式基础,砼梁、板式筏基,砼桩基础。
基础底标高为基础底标高为-7.45m,局部为-8.25m。
根据地质报告,挖除第○1层素填土、○2粉土、第层○3粉质黏土、第○4层粉细砂,以第○4层中密的细砂为持力层,地基承载力特征值fak=260kpa。
所以在地基开挖前应采用管井进行场地排水工作,水位应降深至基坑底面以下0.50-1.00m(1104.50m以下)。
为了保证基础施工质量,我项目部特制定以下打降水井降水施工方案,请建设单位及监理单位各位领导审核。
三、.编制依据序号名称编号1 宁夏儿童医院住院楼设计图纸2 宁夏儿童医院住院楼地质勘察报告3 供水水文地质勘察规范GB50027-20014 工程测量规范GB50026-20075 建筑基坑工程监测技术规范GB50497-20096 建设工程施工现场供用电安全规范GB50194-937 建筑地基基础工程施工质量验收规范GB50202-20028 安全防范工程技术规范GB50348-20049 建筑施工现场环境与卫生标准JGJ146-200410 施工现场临时用电安全技术规范JGJ46-200511 建筑与市政降水工程技术规范JGJ/T111-9812 建筑基坑支护技术规程JGJ120-9913 危险性较大的分部分项工程安全管理办法住建部[2009]87号文14 降水量观测规范SL21-200615 轻型井点降水施工工艺标准SGBZ-011116 上海市工程建设规范岩土工程勘察规范DGJ08-37-200217 基坑工程施工监测规程DG/TJ08-2001-200618 基坑工程技术规范DGTJ 08-61-201019 地基处理技术规范DBJ08-40-2010四、场区工程地质条件质量要求:4.1.地理位置及地形地貌宁夏儿童医院行政区划辖属银川市金凤区,南靠纬十四路,西邻宁安大街,北侧为为十二路,建筑红线角点坐标分别为:西北角x=38801.761,Y=47860.859、东南角x=38495.228,y=47830.799、西南角x=38515.837,y=47634.769,坐落在规划的宁夏儿童医院内,待建场地为废耕农田,地形较为平坦,勘探点地面高程1108.06-1109.19m,最大高差1.13m场地地貌单元属黄河冲击积平原11级阶地。
4.2.气象环境银川地区属中温带干旱大陆性高原气候区,气候干燥,雨雪稀少,日照充分,蒸发强烈,风大沙多,夏季炎热而短促,冬季寒冷而漫长,冷热变化急剧,年温差,日温差大,属典型的大陆性气候,七-九月份为雨季,雨量占全年降雨量的70%-80%左右,偶有暴雨冰雹出现,一般年平均降雨量为218.6mm,年最大降雨量为270mm,年最小降雨量为98mm,年蒸发量为1574mm,年最大蒸发量为1815mm,最小蒸发量为1454mm,年最高气温36.5℃;最低气温-27.7℃,年平均气温8-9℃,一月平均最低气温-7.9℃左右,七月平均最高气温24℃左右。
每年11月开始冰冻期,翌年3月解冻。
4.3.基坑降水目的根据本工程基坑开挖及基础结构的施工要求,降水的目的主要在于:加固基坑内和坑底下的土体,提高坑内土体抗力,从而减少坑底隆起和围护结构的变形量,防止坑外地表过量沉降。
减少坑内土体含水量,防止土体在开挖过程中发生纵向滑坡,方便挖掘机和人工在坑内施工作业。
确保基坑开挖提供良好的干施工环境,通过及时疏干基坑内地下水,提高土体的有效应力,防止坑底涌水,流砂等现象的产生,保证基坑安全,满足施工要求。
4.4.打降水场地地质水文状况:场地地貌单元属黄河冲积平原II级阶地。
根据钻孔揭露,场区地层除浅层分布素填土外,其下均为第四系黄河冲积及湖积地层,以砂土为主。
现将各地基土层由上而下分述如下:○1梗土(Q4ml):分布于整个场地。
黄褐及蓝灰色,以粉质黏土为主,局部为粉土、粉、细沙透镜体,含未分解植物根茎及腕足类动物残片。
均匀性极差,稍湿,稍密,可塑。
其堆填时间超过10年,属老填土,为中压缩性土。
层厚0.80~2.80m,平均厚度 1.41m,层底深度0.80~2.8m。
层底标高1105.95~1108.01m。
○2粉土(Q4al+1):呈透镜状分布于分布于2#、3#、5#、6#、8#、11#、!12#、21#、22#、23#、29#、31#钻孔及附近。
黄褐色,以粉土为主,夹0.1~0.3m的粉质粘土薄层,稍湿,稍密-中密,摇震反应中等,韧性、干强度中等,属中压缩性土。
该层厚0.40~2.20m,平均厚度1.18m,层顶深度 1.00~2.10m,层顶标高1106.64~1108.01m;层底深度1.80m~3.80m,层底标高1105.20~1107.39m。
○3粉质粘土(Q4al+1):呈透镜状分布于分布于1#、9#、15#钻孔及附近。
黄褐色,硬可塑。
具光泽反应,干强度、韧性高,属中压缩性土。
层厚0.80~1.70m,平均厚度1.10m,层顶深度1.62~2.10m,层顶标高1107.14~1106.44m;层底深度2.30~3.80m,层底标高1106.64~1105.44m;层底深度2.30~3.80m,层底标高1106.64~1105.84m。
○4粉细砂(Q4al):各钻孔均揭露此层,为本此勘察最底层,所有钻孔均未穿透此层。
该层层顶埋深0.80~3.80m,层顶标高1105.20~1107.92m,最大揭露厚度为24.25m,黄褐及灰褐色,上部以粉砂为主,细沙次之,局部夹粉土薄层及透镜体(编号○4 4 ,另述)。
稍湿~饱和,以稍密-中密为主,局部密实;下部饱和,为细沙,局部含砾,属中、低压缩性土层,密实,且随深度增加密实度宜增加,属低压缩性土层。
颗粒成分以石英、长石为主,含云母及暗色矿物,均粒结构,分选性好。
○4 4 (Q4al):呈透镜状分布于26#钻孔的3.8-4.8m段,稍湿,中密,该次做标准贯入试验1次,标贯修正击数为15.1击。
五、降水井设计与施工5.1降水设计5.1.1方案选择由于粉细砂,在水头压力地的作用下易产生涌水流现象,必须保证降水效果的可靠性,防止涌水,流砂等现象的发生,决定沿基坑上口周边设计管井, 形成坑外管井降水,保证降水可靠性和安全性。
5.1.2基本参数根据勘察报告提供,查相关资料,降水深度范围内土层综合渗透系数k=0.00309cm/s,基坑设计水位降深s=8.25-2.26+0.5=6.49m,(即地下水降至基坑底以下0.50m-1.00m)含水层厚度H=20m(按无压非完整深井计),影响半径查表取定为R=50m,降水井半径取r=0.25m。
5.1.3基坑涌水量估算根据平面假想计算基坑等效半径:X=( 17.3×61.2+28.3×150.66/3.14)1/2=41m根据无压非完整井估算基坑的总涌水量:Q=1.366×2.669{[(2×20-6.49)×6.49]/( ㏒50- ㏒42)}=9101.1m3/d =9101.1/86400=0.1053m3/s井管单位长度进水量:q=2×3.14×0.25 ( 0.00003091/2 /15)=0.00059m3/s需井管总长度:L=0.1053/0.00059=178m5.1.4深井井点数量及井的布置距离:假定深井数进行试算确定深井数量,当井数为14个时,则:h={202-9101.1/(3.14×2.669×14) ×Ln[41/(14×0.25)]}1/2 =14.45m此数值符合nh=(14×14.45=202.39)>L=178m条件。
深井井点的布置要考虑工程的平面尺寸经多次试排后,确定的14个深井井点距建筑物中心的距离如下:X1=73 lg=1.86 X2=49 lg=1.69 X3=26 lg=1.41 X4=10 lg=1X5=26 lg=1.41 X6=49 lg=1.69 X7=73 lg=1.86 X8 =73 lg=1.86 X9=53 lg=1.72 X10 =39 lg=1.59 X11=28 lg=1.45 X12=39 lg=1.59 X13=53 lg=1.72 X14=73 lg=1.86所以:lg(X1.X2…X14)==1.86+1.69+1.41+1+1.41+1.69+1.86+1.86+1.72+1.59+1.45+1.59+1.72+1.86 =22.71再根据式计算总涌水量:Q1=1.366×2.669(2×20-6.49)×6.49/lg50-1/N×22.71==10432.1 m3/d=10432.1/86400=0.1207 m3/s>Q=0.1053 m3/s按图布置计算的总涌水量与前式计算的总涌水量相近,故总涌水量、深井井点数和布置距离满足本工程降水要求。
5.1.5降水井平面布置图:(2)、水泵的选择:9101.1÷24÷14=27.1m3/h水泵选用6JD36×4型潜水泵,流量为36m3/h,扬程为38m。
5.2基坑降水对周边环境影响及处理方案基坑降水对周围环境的影响主要表现为降水引起的地面沉降问题,由于本工程场地周边尚无其它建筑物,基坑降水对环境影响很小.降水井平面布置图:六:具体打降水井、抽水及排水措施:1)打降水井根据地质报告,该工程水位埋深-2.26至-3.70m之间(水位平均高程1105.80m),含水层主要为第○4层粉细砂透水层,属潜水类型,受大气降水及地下水测向补给,动态特征随季节变化,一般来说,春冬为枯水期,水位会有所下降,夏、秋季为丰水期,水位会有所上升,其动态变化约在 1.00-1.50m。
