统一编号:掘第(2012)号叙永煤矿掘进工作面作业规程掘进工作面名称:15采区一区段运输石门编制人:钱志鹏施工队负责人:郭龙林生产科长:马爱国总工程师:汤鲜主管生产矿长:李银华批准日期:2012年月日会审意见一、存在的主要问题:二、处理意见:会审单位及人员签字会审时间: 2012年月日总工程师批准意见:目录第一章概况6第一节概述6第二节编制依据8第二章地面位置及地质情况8第一节地面位置及邻近采区开采情况8 第二节煤(岩)层赋存特征9第三节地质构造10第四节水文地质10第三章巷道布置及巷道断面、支护说明11 第一节巷道布置及巷道断面11第二节巷道锚杆支护设计12第三节支护形式及材料、规格、要求12 第四节轨道及道床15第五节巷道排水沟15第六节巷道管线布置15第七节矿压观察16第四章施工工艺17第一节施工方法17第二节凿岩方式18第三节爆破作业18第四节装载与运输22第五章生产系统23第一节通风23第二节压风27第三节瓦斯防治28第四节综合防尘管路28第五节防灭火28第六节安全监控30第七节供电30第八节排水31第九节运输31第十节照明、通信和信号32第六章劳动组织及主要技术经济指标32 第一节劳动组织32第二节循环作业32第三节主要技术经济指标33第七章安全技术措施34第一节一通三防安全技术措施34第二节顶板安全技术措施36第三节爆破安全技术措施38第四节防治水安全技术措施40第五节机电安全技术措施41第六节运输安全技术措施42第八章灾害应急措施及避灾路线48 第一节避灾措施48第二节避灾线路49作业规程学习和考试记录50作业规程补充学习和考试记录50作业规程复审记录50第一章概况第一节编制依据一、根据15采区一区段运输石门施工设计。
二、根据15采区一区段掘进地质说明书。
三、根据15采区运输上山、15采区专用回风上山、15采区二区段运输石门顶板围岩、揭露情况及矿压显现情况。
四、根据《煤矿安全规程》、《操作规程》、威达公司有关技术规范,及矿有关规定。
庆源煤业有限公司金河煤矿轨道上山巷作业规程矿长:技术负责人:生产矿长:机电矿长:安全矿长:编制:2013年9月15日规程会审记录安全措施贯彻记录目录第一章、概况 (5)第二章、编写依据 (5)第三章、地面相对位置及地质情况 (5)第四章、巷道布置及支护说明 (8)第五章、施工工艺 (11)第六章、生产系统 (15)第七章、劳动组织及主要技术经济指标 (21)第八章、安全技术措施 (24)第九章、灾害应急措施及避灾路线 (34)第一章、概况第一节概述一、巷道名称、位置、相邻巷道的关系,巷道的用途、设计长度、服务年限等本规程所施工的巷道为轨道上山,位于矿井东北方向、1240避难硐室东南侧。
该巷道主要用于解决矿井设备材料运输和进风,设计长度538.78m,巷道坡度19°,服务年限30.53年,预计2013年4月30日开工。
二、施工中的特殊技术要求、需重点说明的问题轨道上山中线必须用点X:2873740.412、Y:35449920.521和点X:2873790.651、Y:5449343.917(用激光定向)控制,以满足将来施工的需要。
三、巷道的平面图(见附图)、剖面图第二章编写依据一、2013年02月21日恒鼎公司规划设计部批准的《轨道上山及绞车房(修改)施工设计》。
二、《煤矿安全规程》、《防治煤与瓦斯突出规定》及《煤矿防治水规定》第三章地面相对位置及地质情况第一节地面的相对位置及相邻采区开采情况一、巷道的地面位置、标高,区域内的水体和建、构筑物对工程的采掘情况的影响。
轨道上山对应地面位于大坡梁子西南端,标高为+1600m~+1691m。
该区域内无地表水源和重要建、构筑物,对工程建设无影响。
二、巷道与相邻煤(岩)层、相邻巷道之间的层位关系。
轨道上山布置在181上号煤层与182号煤层之间。
东侧为1240避难硐室,在施工过程中应加强矿压观测。
三、老空区对工程的影从调查及资料分析,该区域内无老空区,但施工过程中应当加强探测。
广安鑫福煤业有限公司统一编号YY【2010】01 号桐梓县洋岩煤矿掘进工作面名称 106掘进工作面作业规程批准日期:年月日会审单位及管理人员签字单位及职务名称签字时间备注编制人生产技术科通风科机电科安全科施工队队长安全矿长生产矿长机电矿长技术负责人矿长施工时间会审意见一、存在的主要问题:二、处理意见:三、会审结果:第一章概况......................................................................................... 错误!未定义书签。
第一节编制依据........................................................................... 错误!未定义书签。
第二节巷道布置................................................................................. 错误!未定义书签。
第二章地面相对位置及地质情况............................................................. 错误!未定义书签。
第一节地面相对位置及邻近采区开采情况..................................... 错误!未定义书签。
第二节煤(岩)层赋存特征............................................................. 错误!未定义书签。
第三节地质构造................................................................................. 错误!未定义书签。
第四节水文地质................................................................................. 错误!未定义书签。
安全技术/矿山安全采区运输上山掘进安全技术措施根据生产设计一采区运输上山从D4测点向前延伸161.1m。
按照生产工作安排现由我队向前掘进施工,为确保安全作业,特制定如下安全技术措施:一、危险源辨识(一)控制办法:根据危险源制定相应的安全措施,并要求现场认真执行,现场负责人加强监督。
(二)编制重点1.炮掘作业安全技术措施。
2.架棚前的防护措施。
二、施工设计一采区运输上山沿原有巷道中心线从D4测点向前延伸161.1m,开工前由地测部提供一采区运输上山中线,生产部提供一采区运输上山设计图,队组严格沿中线按设计要求施工。
三、巷道支护1、敲帮问顶:(1)敲帮问顶工具:工作面顶板正前方和两帮高度1.5米以上,采用一根2.5米长顶部焊接一条Ф20×300㎜打尖铁棍的4″—6″钢管进行,两帮1.5米以下用洋镐进行。
(2)敲帮问顶时间:在接班时,装药前和放炮后在跟班队干及安全员的监护下,由班组长站在永久支护完好退路畅通的安全地点由外向里进行敲帮问顶。
2、临时支护:一采区运输上山采用前探梁进行有效临时支护。
前探梁采用2根4m长的3寸空心钢管,均匀布置并垂直于工作面,每根钢管用2副前探梁卡或大链固定在永久支护上。
最大控顶距2米,最小控顶距0.2米。
必要时采用戴帽点柱临时支护,点柱采用不小于Ф160mm的圆木,点柱粗头朝上,柱帽居中,与柱帽接触处用木楔打紧,水平巷道要垂直顶底板,倾斜巷道每5°-6°要有1°的迎山角。
3、永久支护:一采区运输上山支护为工字钢梯形棚支护,巷道全断面铺金属网,上宽2.8m,下宽3.5m,高2m,巷道断面6.3m²。
采用11#矿用工字钢棚支护,棚梁长2.8m,棚腿长2.2m,棚距0.8m,棚腿岔角10°,顶上使用6块1m×0.12m×0.04m木背板绞顶,帮上使用3块1m×0.12m×0.04m木背板背帮,安设棚腿时要先挖柱窝,并且要挖到实底。

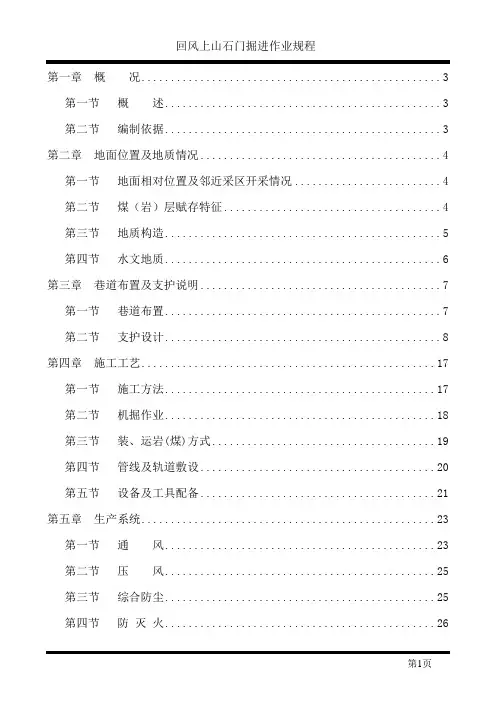

第一章概况 (3)第一节概述 (3)第二节编制依据 (3)第二章地面位置及地质情况 (4)第一节地面相对位置及邻近采区开采情况 (4)第二节煤(岩)层赋存特征 (4)第三节地质构造 (5)第四节水文地质 (6)第三章巷道布置及支护说明 (7)第一节巷道布置 (7)第二节支护设计 (8)第四章施工工艺 (17)第一节施工方法 (17)第二节机掘作业 (18)第三节装、运岩(煤)方式 (19)第四节管线及轨道敷设 (20)第五节设备及工具配备 (21)第五章生产系统 (23)第一节通风 (23)第二节压风 (25)第三节综合防尘 (25)第四节防灭火 (26)第五节安全监测 (27)第六节供电 (27)第七节排水 (27)第八节运输 (28)第九节通讯 (28)第六章劳动组织及主要技术经济指标 (29)第一节劳动组织 (29)第二节循环作业 (29)第三节主要技术经济指标 (30)第七章安全技术措施 (31)第一节施工准备 (31)第二节“一通三防”管理 (32)第三节顶板管理 (33)第四节防治水管理 (35)第五节锚网索喷支护安全管理 (39)第六节机电管理 (39)第七节运输管理 (42)第八节文明施工要求 (51)第九节质量保证体系 (52)第八章灾害预防及避灾路线 (53)第一节灾害预防措施 (53)第二节避灾路线 (58)第一章概况第一节概述一、巷道名称本《作业规程》掘进的巷道为回风上山石门。
二、掘进目的及巷道用途掘进目的是为了满足矿井投产后的通风需要,巷道主要用于矿井通风系统。
三、巷道设计长度及服务年限巷道设计长度:回风上山石门60.46m(按照+12°30′掘进施工),129.8m (按照+0°掘进施工)。
服务年限:同矿井服务年限四、预计开、竣工时间本掘进工作面自2015年6月下旬开工,预计2015年10月份竣工。
第二节编制依据一、设计说明书及批准时间设计说明书名称为《新疆昌吉市菏泽腾达矿业有限责任公司采煤方法改造专项设计说明书》。

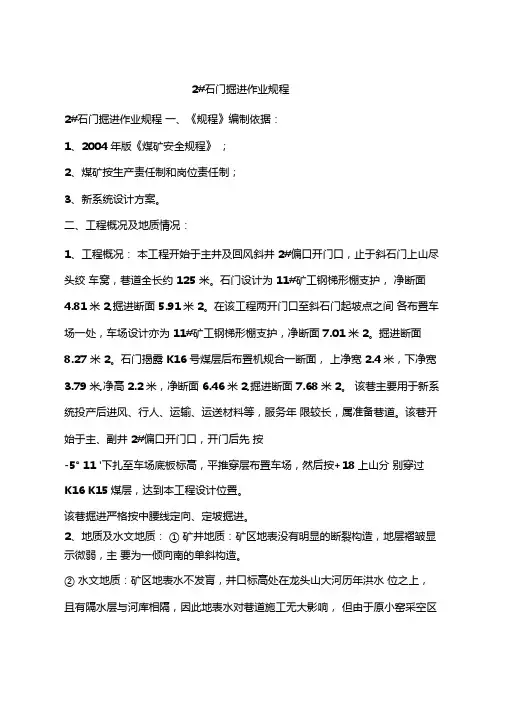

2#石门掘进作业规程2#石门掘进作业规程一、《规程》编制依据:1、2004 年版《煤矿安全规程》;2、煤矿按生产责任制和岗位责任制;3、新系统设计方案。
二、工程概况及地质情况:1、工程概况:本工程开始于主井及回风斜井2#偏口开门口,止于斜石门上山尽头绞车窝,巷道全长约125 米。
石门设计为11#矿工钢梯形棚支护,净断面4.81米2,掘进断面5.91米2。
在该工程两开门口至斜石门起坡点之间各布置车场一处,车场设计亦为11#矿工钢梯形棚支护,净断面7.01 米2。
掘进断面8.27 米2。
石门揭露K16 号煤层后布置机规合一断面,上净宽2.4米,下净宽3.79米,净高2.2米,净断面6.46米2,掘进断面7.68米2。
该巷主要用于新系统投产后进风、行人、运输、运送材料等,服务年限较长,属准备巷道。
该巷开始于主、副井2#偏口开门口,开门后先按-5° 11 '下扎至车场底板标高,平推穿层布置车场,然后按+18上山分别穿过K16 K15煤层,达到本工程设计位置。
该巷掘进严格按中腰线定向、定坡掘进。
2、地质及水文地质:① 矿井地质:矿区地表没有明显的断裂构造,地层褶皱显示微弱,主要为一倾向南的单斜构造。
② 水文地质:矿区地表水不发肓,井口标高处在龙头山大河历年洪水位之上,且有隔水层与河库相隔,因此地表水对巷道施工无大影响,但由于原小窑采空区在矿井范围内开采深度无确切资料,使本矿水文地质条件变得复杂,在施工过程中,应加强探放水工作,掘进施工严格执行“有疑必探“先探后掘”的原则,本工程已穿过老窑区,预计涌水量较小。
三、主要生产系统:1.运输系统:空车:(包括材料车)地面—风井(主井)—2#偏口车场—迎头(重车方向相反)。
2.压风系统:地面压风站—副井(主井)—迎头;3.排水系统:迎头涌水—水泵—地面;4.供电系统:地面变电所—副井(主井)—迎头;5.通风系统:地面局扇—副井(主井)—迎头;6.防尘系统:地面防尘水池—副井(主井)—迎头;附:运输、压风、排水、通风、[换行]防尘系统示意图:四、巷道用途、形状、断面及支护形式;1.巷道用途:该巷主要用于进风、行人、运输、运送材料等,服务年限较长,属准备巷道。
黑龙江科技学院综合实验班级:采矿06-1班组员:张昌盛学号: 0601010111指导教师:陈刚资源与环境工程学院目录第1章地质说明书 (2)1.1 概况 (2)1.2 构造 (2)1.3 水文地质及其矿井突水与瓦斯 (2)第2章工作面设计 (3)2.1 工程说明 (3)2.2 爆破说明书 (5)2.3 质量标准和技术要求 (9)2.4 通风与防尘 (9)2.5 机械设备 (11)2.6 运输方式 (11)2.7 劳动组织表 (12)2.8 循环作业表 (12)2.9 技术经济指标 (12)第3章安全技术组织措施 (13)3.1 安全管理制度 (13)3.1.1 一般要求 (13)3.1.2 开拉门措施 (14)3.1.3 预防冒顶片帮措施 (14)3.1.4 关于独头巷道超长的技术措施 (14)3.1.5 掘进过地质变化带时的安全技术措施 (15)3.1.6 支护管理 (15)3.1.7 打眼要求 (16)3.1.8 放炮要求 (16)3.1.9 装运管理 (17)3.1.10 通风与瓦斯管理 (18)3.1.11 机电设备管理 (18)3.1.12 特殊工种操作措施 (18)3.1.13 小绞车管理 (22)3.1.14 煤质管理 (23)3.1.15 贯通措施 (23)3.1.16 避灾措施 (23)3.1.17 各种事故预防措施 (24)第4章其他 (26)4.1.1 文明生产规定 (26)4.1.2 采掘段队提高煤炭质量的措施 (27)4.1.3 提高煤炭块率的措施 (27)第1章 地质说明书1.1 概况2号煤层第一区段工作面的运输平巷,位于本采区的北部,标高-110m , 用途为 2号煤层第一区段运煤进风做准备。
预掘2号煤为黑色半亮型,以亮煤为主,块状构造,复煤层结构,平均煤层厚度为4.0m ,煤层厚度变化均匀,赋存稳定,顶板为白色砂岩,伪顶为0.1-0.15m 的灰色页岩,地板为白色组砂岩,底板坚硬,平均厚度约为3.5m ,该煤层容重为31.4g cm ,灰分约为11﹪。
编号:郭屯煤矿掘进工作面作业规程工作面名称:-808m水平轨道石门编制人:许孝建区队长:李上升施工单位:31处矿建19队编制日期:2008年5月26日执行日期:2008年6月4日目录第一章概况 (6)第一节概述 (6)第二节编写依据 (6)第二章地面相对位置及地质水文情况 (6)第一节地面相对位置及邻近采区开采情况 (6)第二节地质构造 (7)第三节水文地质 (7)第三章巷道布置、断面及支护形式 (9)第一节巷道布置 (9)第二节巷道断面及支护形式 (9)第三节支护工艺 (14)第四章施工工艺 (16)第一节施工方法 (16)第二节凿岩方式 (16)第三节爆破作业 (16)第四节装、运岩(煤)方式 (17)第五节管线及轨道敷设 (18)第六节设备及工具配备 (18)第七节防治水 (18)第五章劳动组织及主要技术经济指标 (19)第一节劳动组织 (19)第二节循环作业表 (19)第三节主要技术经济指标 (20)第六章生产系统 (21)第一节通风系统 (21)第二节压风系统 (24)第三节防尘及供水系统 (24)第四节防灭火 (26)第五节安全监测系统 (27)第六节供电系统 (28)第七节排水系统 (30)第八节运输系统 (30)第九节照明通讯和信号 (30)第七章灾害预防及避灾路线 (31)第八章安全技术措施 (34)第一节施工准备 (34)第二节“一通三防”管理 (35)第三节顶板管理 (38)第四节爆破管理 (40)第五节防治水管理 (44)第六节机电管理 (45)第七节运输管理 (48)第八节其它 (50)附表:地面相对位置及邻近采掘情况表——————————表1锚网索(喷)支护巷道工程质量规定——————————表2掘进文明生产标准及评分表——————————————表3 爆破原始条件表———————————————————表4 爆破参数表—————————————————————表5 爆破预期效果表———————————————————表6设备及工具配备情况表———————————————表7 劳动组织表—————————————————————表8 正规循环作业图表——————————————————表9技术经济指标表———————————————————表10 设备及动力电源明细表————————————————表11 后附图:1、煤岩层综合柱状图2、-808m轨道石门平面位置图3、巷道布置断面图4、巷道支护断面图5、炮眼布置图6、装药结构示意图7、前探临时支护平、剖面图8、探水布置图9、局部通风机安装位置图10、通风系统示意图郭屯煤矿-808水平轨道石门作业规程11、压风系统示意图12、防尘系统示意图13、安全监控设备布置示意图14、供电系统示意图15、排水系统示意图16、运输系统示意图17、避灾路线示意图作业规程学习和考试记录作业规程复查记录二、处理意见:第一章概况第一节概述一、巷道名称-808m水平轨道石门二、巷道用途形成矿井采区生产系统,满足矿井采区运输、行人、通风、设备安装及检修、管线敷设的需要。
包金山矿业有限公司石门、运输大巷掘进作业规程2016年4月一、工程概况-70中段石门、运输大巷是连接东西两翼斜井的运输和通风平巷,为开采-70中段矿体运输和通风服务,设计石门长74m,方位187°,东运输大巷长约128m,方位约为90°,西运输大巷到54线长约为300m,方位为270°,坡度千分之三,采用三心拱断面。
巷道布置在马底驿组第二段含粉砂质钙质板岩中。
二、地质情况2.1、地层情况巷道所处地层为马底驿组第二段含粉砂质钙质板岩。
2.2、地质构造巷道位于马底驿组第二段含粉砂质钙质板岩中,区内有近似南北向断裂构造F12和F13,附近有二条近似平行于巷道的东西向控矿断裂构造F7和F9通过。
2.3、水文地质:水文地质条件简单,无水害威胁。
三、巷道设计规格根据设计及质量安全标准,断面及规格如下:+mm断面净宽:20000100-+mm净高:20000100-+mm腰线(起拱线)至轨面:16002030-四、施工方法、工艺过程及质量要求4.1、施工方法:采用风钻打眼,爆破落岩,人工装矸施工方法,裸巷。
风钻采用Yt-28型风钻,炸药采用改性铵油安全炸药,雷管采用秒延期导爆管雷管。
4.2、掘进施工工艺过程:交接班及安全检查→出渣(洒水养护)→打眼→其它→连线放炮。
4.3、炮眼布置及爆破说明书:采用一次修边光面爆破,根据光面爆破原理,周边眼距与最小抵抗线比值为0.8~1.0,周边眼距为400~500mm,周边眼距取400mm。
炮眼布置图:爆破说明书:4.4、质量要求:4.4.1、必须严格按中腰线施工,巷道断面、基础深度必须达到设计要求。
4.4.2、爆破后,周边眼眼痕保留率不低于50%。
4.4.3、局部欠挖部分必须修正平整。
4.4.4、成巷左侧每隔5m 布置好吊挂风水管孔和打好吊挂风筒孔,风水管孔高度为1.2m ,风筒孔高度为1.6m 。
成巷右侧每隔3m 布置好电缆钩孔,电缆钩孔高度为2m 。

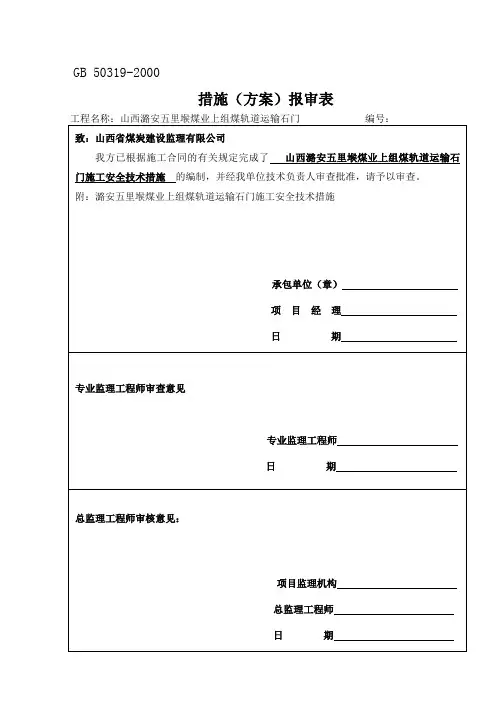

GB 50319-2000措施(方案)报审表山西潞安五里堠煤业上组煤轨道运输石门施工安全技术措施中煤三建二十九工程处五里堠项目部2011年6月10日潞安五里堠煤业上组煤轨道运输石门施工安全技术措施中煤二十九工程处五里堠项目部目录第一章概况 (1)第一节概述 (1)第二节编写依据 (1)第二章地面相对位置及地质情况 (2)第一节地面相对位置及邻近采区开采情况 (2)第二节地质构造 (2)第三节水文地质 (2)第三章巷道技术特征及支护说明 (3)第一节巷道技术特征 (3)第二节断面设计 (3)第三节支护设计 (4)第四节支护工艺 (6)第四章施工工艺 (11)第一节施工方法 (11)第二节凿岩方式 (12)第三节装载与运输 (13)第四节管线敷设 (13)第五节设备及工具配备 (16)第五章生产系统 (16)第一节通风 (16)第二节压风 (18)第三节瓦斯防治 (18)第四节综合防尘 (18)第五节防灭火 (19)第六节安全检测 (20)第七节供电 (20)第八节排水 (20)第九节运输 (21)第十节照明、通信和信号 (21)第六章劳动组织及主要技术经济指标 (21)第一节劳动组织 (21)第二节作业循环 (22)第三节主要技术经济指标 (23)第七章安全技术措施 (23)第一节一通三防 (23)第二节顶板 (26)第三节防治水 (27)第四节机电 (27)第五节运输 (29)第六节其他 (34)第八章灾害应急措施及避灾路线 (44)第一节特殊情况下的防范措施 (44)第二节避灾路线 (44)第九章文明施工措施 (45)第一节场区要求 (45)第二节工作面 (46)第一章概况第一节概述1、巷道名称本(作业规程)掘进的巷道潞安五里堠煤业上组煤轨道运输石门。
2、掘进的目的及用途胶带石门又名运输石门,连接上组煤井底车场和大巷。
3、巷道性质、总工程量及服务年限巷道设计坡度:上组煤辅助运输石门沿+1120m水平布置,见煤后沿4号煤底板布置,图中煤层倾角为推测角度,施工中根据揭露煤层实际情况对巷道倾角及长度进行调整。
掘进工作面作业规程编号:掘号工作面名称:东翼轨道上山编制单位:温州兴安矿山建设有限公司编制人:施工负责人:总工程师:分管矿长:批准日期:年月日执行日期:年月日专业会审人员签名技术部:年月日防突部:年月日通风部:年月日安全部:年月日机电部:年月日机电矿长:年月日安全矿长:年月日生产矿长:年月日总工程师:年月日小河口煤矿《掘进作业规程》会审表《掘进作业规程》报审表工程名称:东翼采区轨道上山编号:贯彻情况登记表《掘进作业规程》考试成绩统计表组织单位:监考:目录会审意见规程贯彻情况第一章概况 (9)第一节概述 (9)第二节编写依据 (10)第二章地面位置及地质情况 (11)第一节地面相对位置及邻近采区开采情况 (11)第二节煤(岩)层赋存情况 (11)第三节地质构造 (14)第四节水文地质 (14)第三章巷道布置及支护说明 (20)第一节巷道布置 (20)第二节支护设计 (22)第三节支护工艺 (24)第四章施工工艺 (27)第一节施工方法 (27)第二节凿岩方式 (28)第三节爆破作业 (28)第四节装载与运输 (29)第五节管线及轨道铺设 (30)第六节设备及工具配备 (32)第五章生产系统 (33)第一节通风 (33)第二节压风 (35)第三节瓦斯管理 (35)第四节综合防尘 (37)第五节防灭火 (37)第六节供电 (37)第七节排水 (37)第八节运输 (38)第九节照明、通信和信号 (38)第六章劳动组织及主要经济指标 (39)第一节劳动组织 (39)第二节循环作业 (40)第三节主要经济指标 (41)第七章安全制度 (41)第八章安全技术措施 (43)第一节一般规定 (43)第二节一通三防 (43)第三节顶板 (47)第四节爆破 (48)第五节防治水 (52)第六节机电 (53)第七节运输 (55)第八节防灭火管理 (57)第九章灾害预防和避灾路线 (58)第一节灾害预防 (58)第二节应急措施 (58)第三节避灾路线 (61)第十章其他 (62)第一章、概况第一节概述一、工程简介:1、工程名称:东翼采区轨道上山2、工程目的:轨道运输、通(进)风、管线敷设、行人。
轨道顺槽掘进作业规程第一部分:总则第一条:为规范和标准化轨道顺槽掘进作业,保障作业人员的安全和工程质量,制定本规程。
第二条:适用范围,本规程适用于所有进行轨道顺槽掘进作业的单位和个人。
第三条:作业定义,轨道顺槽掘进是指为轨道铺设提供通道的开挖工作,主要包括土方开挖、支护、排水、边坡处理等工作。
第四条:作业责任人,负责轨道顺槽掘进作业的责任人应具备相应的技术资格和工作经验。
第五条:安全措施,轨道顺槽掘进作业必须遵循相关的安全规范和操作规程,提供必要的安全保障措施。
第二部分:作业流程第六条:施工准备,施工前必须对现场进行勘察和测量,确定轨道顺槽的位置和尺寸,并根据实际情况制定施工方案。
第七条:土方开挖,按照设计要求进行土方开挖,包括地表标高、土质、倾角等。
第八条:支护工作,根据土质和倾角的情况,采取相应的支护措施,如喷射混凝土、钢支撑等。
第九条:排水工作,根据地下水位,采取相应的排水措施,确保施工现场的干燥。
第十条:边坡处理,对于高坡、陡坡等特殊区域,进行边坡加固和处理。
第三部分:安全措施第十一条:安全防护,作业人员必须穿戴符合规范的安全防护装备,包括安全帽、安全鞋、防护眼镜等。
第十二条:通风设施,掘进作业现场必须有良好的通风设施,保证作业人员的安全。
第十三条:防火措施,作业现场必须设置相应的防火设备和消防器材,提供必要的防火措施。
第十四条:紧急救援,作业现场必须设置急救设备和救援措施,保障作业人员的安全。
第十五条:定期安全检查,对轨道顺槽掘进作业现场进行定期的安全检查和隐患排查,及时处理安全问题。
第四部分:质量控制第十六条:质量要求,轨道顺槽掘进作业必须按照相关的质量标准和要求进行,确保工程质量。
第十七条:材料选择,轨道顺槽掘进作业必须选择符合要求的材料,包括支撑材料、排水材料等。
第十八条:施工方案,轨道顺槽掘进作业必须制定详细的施工方案,包括开挖顺序、支护方案等。
第十九条:测量检查,对轨道顺槽掘进作业进行测量和检查,确保尺寸和位置的准确性。
第一章概况第一节概述一、巷道名称:本《作业规程》掘进的巷道为金田矿业有限公司宝龙山矿井-110m运输石门。
二、巷道用途及性质本巷道主要用途是形成矿井主要运输系统,承担矿井采区轨道下山运输。
三、巷道设计长度、位置关系及服务年限-110运输石门设计长度为316.5米,曲线段50.8米,直巷段265.7米,沿岩巷掘进施工,据地质资料显示有可能摸到煤层,如到煤层沿煤层掘。
服务年限为永久巷道。
四、开工和竣工时间本巷道开工于2011年4月25日开始施工,预计9月底竣工,掘进方式:炮掘第二节编写依据1、《中华人民共合国安全生产法》,《设计图纸S1080G1-158-1G1》。
2、《矿山井巷工程施工质量及验收规范GB50213-2010》3、《煤矿安全规程》、《煤矿井下综合防尘技术规范》、《煤矿采掘工作面高压喷雾降尘技术规范》《煤矿井下低压电气标准》、《关于加强“一通三防”管理工作的通知》。
4、《煤矿工人技术操作规程》第二章地面位置及地质情况第一节地面相对位置及地表概况转载煤仓行人斜巷位于地面工业广场西南侧,主要为平地,巷道开口处底板标高为-107.2m,。
四周无采空区和其它回采工作面。
第二节煤(岩)层赋存特征一、煤(岩)层产状、厚度、结构、坚固性系数、顶底板岩性及特征分析胶带输送机斜巷及联络巷沿岩层掘进,根据副井检查孔地质柱状图、胶带输送机尾联络巷及-110m主要运输大巷现场揭露的岩层情况来看,主要以粗粒砂岩及黑色变质岩,粉砂岩(黑灰色、夹泥质页岩)及泥砂岩,岩层较软,需加强支护。
地层倾角6°- 10°,呈单斜构造形态,地层向北西方向倾斜,倾角平稳,巷道内见小断层及构造,节理比较发育。
第三节水文地质情况一、巷道区域的主要水源、含水层、涌出形式、补给关系等该巷道直接充水含水岩层含水性一般,矿井涌水基本为顶板渗水,涌水量一般不不太大,难以形成水害,根据胶带输送机斜巷联络上山围岩揭露情况来看,已揭露断层及构造,节理比较发育,多为裂隙渗水,渗水性比较强。
煤矿轨道上山起底拖坡施工设计及安全技术措施我矿1921工作面切眼已构通,为保证1921工作面通风、运输形成系统,需对轨道上山一段1635-1700m段进行起底拖坡改造,巷道改造后,在轨道上山(二十四顺槽口)施工风桥。
为确保施工作业安全、有序,特制定本措施,望相关科队严格遵照执行。
一、施工前准备工作:1、施工前,由调度室安排、通风科负责在轨道上山一段与皮带上山一段联络巷(二十三联络巷)内已安设的四道无压风门调整更换为四道正、反向行人风门,风门安设在联络巷紧靠南帮,并在风门北侧砌墙处留设刮板输送机运矸孔,孔高距溜槽不小于0.3m。
2、由施工队组负责在联络巷内安装一部40#刮板输送机,机头搭接于皮带上山一段皮带;在轨道上山一段安装一部40#刮板输送机,机头搭接于联络巷刮板输送机,用于改造时的矸石运输。
3、由监控室负责将敷设在轨道上山一段改造段的监控线路转至皮带上山一段敷设。
4、以上准备工作完善后,方可进行起底作业。
二、施工顺序及施工设计:1、从轨道上山一段1635—1675m段(长40m),以+3°坡度进行起地拖坡,起底厚度为0.2-2m。
2、该段巷道起底完毕后,对巷道1675—1689m段(长14m),以+5°坡度进行起底拖坡,起底厚度为1.5-0.8m。
3、该段巷道起底完毕后,对巷道1689—1700m段(长11m),以0°坡度进行起底拖坡,起底厚度为0.8—1.2m。
4、起底使用气腿式凿岩机进行打眼,爆破起底,每次起底长度不得大于2m。
5、巷道起底宽度按原巷道净宽(不小于3.5m),起底后,两帮采用φ20mm×1800mm型螺纹钢锚杆配200×200×8mm 平托盘支护。
6、起底段帮锚杆支护要求:原巷道两帮已打注帮锚杆,起底后,新铺设的金属网与原金属网必须压茬连接,锚杆排距1.2m,上排锚杆距原巷道下排锚杆不大于0.4m水平打注,下排锚杆与水平线下倾15°角度打注,布置方式与原锚杆布置方式相同。
IV13-2煤层轨道上山掘进规程IV13-2煤层轨道上山掘进规程第一章总则第一条为了规范煤层轨道的上山掘进作业,保证作业安全,提高工作效率,制定本规程。
第二条本规程适用于煤矿井下煤层轨道上山掘进作业。
第三条上山掘进作业必须遵守本规程的规定,严格按照作业指导书执行。
第四条煤矿应将本规程和相关作业指导书在井下显著位置进行公示。
第二章作业人员第五条上山掘进作业必须有合格的操作人员从事。
第六条操作人员必须经过煤矿安全培训并持有相应的证书。
第七条操作人员必须严格按照操作要求进行作业,不得违反规程。
第三章作业准备第八条上山掘进作业前必须进行作业准备,包括车辆设备和工具的检查、煤层轨道的检查等。
第九条检查车辆设备时,必须检查刹车、传动、悬挂、制动等是否正常,确保车辆设备符合作业要求。
第十条检查煤层轨道时,必须检查轨道的平整度、轨道连接是否牢固、轨道支撑是否稳固等,确保轨道安全。
第十一条操作人员必须佩戴安全帽、安全鞋等个人防护装备,并且熟悉逃生通道和应急设备位置。
第四章作业流程第十二条上山掘进作业必须按照规定的作业流程进行,严禁跳过任何环节。
第十三条上山掘进作业前必须向矿长汇报,并取得矿长的批准。
第十四条上山掘进作业必须遵守指定的上山速度,不得超速行驶。
第十五条上山掘进作业期间必须注意煤层及煤壁的情况,及时报告并采取措施。
第十六条上山掘进作业必须注意车辆的直线行驶,不得超车、逆行等。
第五章安全措施第十七条上山掘进作业必须按照安全措施进行,确保作业过程中的安全。
第十八条上山掘进作业时间长时,需进行休息,保证操作人员的体力和注意力。
第十九条上山掘进作业中如发现任何安全隐患,必须立即停车并报告,等待安全处理。
第六章突发情况处理第二十条上山掘进作业中如遇到突发情况,操作人员必须果断采取应急措施,并向指挥中心汇报。
第二十一条如遇到火灾,操作人员必须立即停车,并按照消防预案进行灭火和疏散,确保安全。
第二十二条如遇到坍塌,操作人员必须立即停车,并按照逃生通道撤离,确保安全。
前言 (1)第一章地质概况 (2)第二章工程概况 (4)第三章巷道施工 (5)第一节破岩方式 (5)第二节巷道支护 (7)第三节装载运输 (13)第四节施工组织 (14)第四章一通三防 (17)第一节局部通风 (17)第二节安全监测监控 (19)第三节掘进防突 (20)第四节瓦斯防治 (24)第五节防尘、隔爆和防自然发火 (24)第五章掘进供电 (25)第六章生产系统 (25)第七章安全技术措施 (34)第一节施工准备 (34)第二节打眼、爆破与爆破材料管理 (35)第三节顶板管理 (43)第四节“一通三防”管理 (44)第五节机电、运输管理 (47)第六节防治水管理 (51)第七节锚索机使用安全措施 (52)第八章掘进工作面质量标准化 (53)第九章灾害预防及避灾路线 (54)第十章施工组织措施 (56)工程名称:本规程所适用的的掘进巷道为113101运输石门。
工程范围及工程量:从主斜井指定点开口,直到揭露13-1煤层顶板,预计总工程量100m,预计工期两个月。
施工目的及巷道用途:本工程主要是为了形成我矿首采面113101回采工作面,该巷为113101回采工作面提供运输、通风、行人、安设管路、铺设电缆等,我矿属煤层群开采,此巷作为下一工作面揭露煤层、布置采面、形成系统等起重要作用,属矿井开拓巷道。
编制依据:《水城县都格乡河边煤矿开采设计方案》;《水城县都格乡河边煤矿安全专篇》;《水城县都格乡河边煤矿地质报告》;《煤矿安全规程》国家法律法规;地方有关行业规定;各工种操作规程等。
第一章地质概况一、地质说明书二、掘进区域煤岩层综合柱状第二章工程概况一、巷道布置平、剖面图二、掘进意向图三、巷道概况巷道在开口点按此巷开口措施拨门,以327°方位,-23°坡度施工15.5m到+853.2m水平落平,然后在落平点以2°方位角沿平巷掘进,直到揭露13-1煤层顶板,巷道全长48.5m。
+660~810m轨道运输上山类别:掘进(全岩)作业规程重庆拓采工贸有限公司龙池煤矿二0一二年二月+660~810m轨道运输上山掘进作业规程汇签表第一章概况第一节概述一、巷道名称该《作业规程》掘进巷道名称为:+660~810m轨道运输上山掘进工作面,该掘进工作面位于井田东翼+660~810m煤层底板茅口灰岩中,为全岩提升巷道;开口点布置在+660m 北东运输巷中部,距总回风巷道口30m处。
二、掘进目的及用途该巷道为矿井开拓巷道,担负矿井的提升运输、行人、通风、供电等任务。
三、巷道设计长度及服务年限1、设计长度:设计长度355 m,即从+660m掘至+810m,设计倾角25°,沿煤层的真倾斜方向掘进,(大至130°方位角)。
2、服务年限:15年四、预计开竣工时间开工时间2012年3月中旬,竣工时间2012年7月。
第二节编制依据一、根据龙池煤矿《初步设计》以及《安全专篇》而定;二、掘进操作规程及岗位责任制;三、2011年版《煤矿安全规程》、《矿井设计规范》、《矿山安全法》和重庆拓采工贸有限公司龙池煤矿各工种操作规程以及有关规章制度等。
四、龙池煤矿关于《加强机电运输管理办法》、《技术管理工作规定》、《加强顶板管理若干规定》、《煤矿作业规程编制指南》《煤矿安全质量标准化标准及考核评级办法》等。
第二章地面相对位置及地质情况第一节地面相对位置地面相对位置及邻近采区开采情况见表2-1表2-1 井上下对照关系情况表第二节煤、岩层赋存特征一、煤(岩)层产状、厚度、结构、坚固性系数、层间距㈠、煤层:本矿区域内仅含可采煤层一层(K1),煤层厚薄不稳定,结构简单,偶含夹矸,区间内煤层变化较大,煤层厚度0.5~2.86m,平均厚度1m,在采掘过程中,可能会出现分叉和尖灭现象。
㈡、顶板:k1煤层顶板有伪顶、直接顶和老顶,伪顶岩性为炭质泥岩,随采随落;直接顶为砂质泥岩,煤层采空后大约3~5天后开始冒落;老顶为泥灰岩,致密坚硬,稳定性好,当顶板大面积来压时才缓慢下沉。
平禹煤电公司四矿掘进工作面作业规程编号:(2008)掘001工作面名称:I采区轨道上山编制人:施工负责人:总工程师:主管矿长:批准日期:年月日执行日期:年月日会审意见会审单位及人员签字生产科:年月日通防科:年月日机电科:年月日地测科:年月日调度室:年月日信息中心:年月日安检科:年月日开掘副总:年月日目录第一章工程概况 -----------------------------------------6 第二章地质情况概况 ------------------------------------7 第一节顶板及煤层情况------------------------------7第二节地质构造------------------------------------8第三节水文地质------------------------------------9第三章巷道支护设计说明------------------------------11 第一节支护方式设计及要求-------------------------11第二节支护工艺及质量要求-------------------------12第四章施工工艺--------------------------------------18 第一节施工方法-----------------------------------18第二节爆破作业-----------------------------------19第五章掘进生产系统----------------------------------20 第一节通风系统-----------------------------------20第二节供电系统-----------------------------------21第三节运输系统-----------------------------------22第四节压风系统-----------------------------------22第五节综合防尘-----------------------------------22第六节通讯系统-----------------------------------22第七节安全监控系统-------------------------------22第八节排水系统-----------------------------------23第九节抽放系统----------------------------------23 第六章劳动组织及主要经济技术指标-------------------24 第一节劳动组织----------------------------------24 第二节作业循环----------------------------------25 第三节主要经济技术指标--------------------------26 第七章安全技术措施---------------------------------27 第一节施工准备----------------------------------27 第二节一通三防----------------------------------27 第三节顶板管理----------------------------------30 第四节防治水管理--------------------------------43 第五节机电、运输管理----------------------------46 第六节煤质管理----------------------------------52 第七节巷道维修管理------------------------------52 第八章灾害应急措施及避灾路线-----------------------53 第一节灾害预防----------------------------------53 第二节避灾路线----------------------------------55第一章工程概况第二章地质情况概况第一节顶底板及煤层情况第二节地质构造第三节水文地质一、底板含水层1、寒武系白云质灰岩含水层,上距二1煤层底板约85m,为二1煤层底板间接充水含水层,为富水性较弱的岩容——裂隙承压水。
目录前言 (2)第一章地质概况 (4)第二章工程概况 (5)第三章巷道施工 (6)第一节破岩方式 (6)第二节巷道支护 (8)第三节装载运输 (15)第四节施工组织 (16)第四章一通三防 (19)第一节局部通风 (19)第二节安全监测监控 (22)第三节瓦斯防治 (23)第四节防尘、隔爆和防自然发火 (23)第五节防治水 (23)第五章掘进供电 (24)第六章生产系统 (24)第七章安全技术措施 (35)第一节施工准备 (35)第二节打眼、爆破与爆破材料管理 (36)第三节顶板管理 (42)第四节“一通三防”管理……………………….........................…………44第五节机电、运输管理 (47)第六节防治水管理 (51)第七节锚索机使用安全措施 (52)第八章掘进工作面质量标准化 (53)第九章灾害预防及避灾路线 (54)第十章施工组织措施 (57)前言工程名称:本规程所适用的的掘进巷道为轨道上山上部车场及联络石门。
工程范围及工程量:从运输上山与11401回风贯通点开口先作联络石门,联络石门分四段,一段与运输上山同方位(0°)6m,二段在一段末改向按方位139°掘进15.3m,三段在二段末改向按方位0°掘进22m,四段在三段末改向按方位229°掘进10m。
第四段施工完进入上部车场副斜井指定点开口,直到揭露13-1煤层顶板,预计总工程量105m,预计工期两个月。
施工目的及巷道用途:本工程主要是为了形成我矿首采面113101回采工作面,该巷为113101回采工作面提供材料运输等,我矿属煤层群开采,此巷作为下一工作面揭露煤层、布置采面、形成系统等起重要作用,属矿井开拓巷道。
编制依据:《水城县都格乡河边煤矿开采设计方案》;《水城县都格乡河边煤矿安全专篇》;《水城县都格乡河边煤矿地质报告》;《煤矿安全规程》国家法律法规;地方有关行业规定;各工种操作规程等。
第一章地质概况一、地质说明书二、掘进区域煤岩层综合柱状第二章工程概况一、巷道布置平、剖面图二、掘进意向图三、巷道概况平巷掘进,断面不相同,均采用锚网喷支护。
第三章巷道施工第一节破岩方式一、本规程所施工的巷道均采用打眼爆破的方法破岩。
二、打眼机具:用MZ-1.2电煤钻或28型风钻打眼,眼径42㎜。
三、装载、运输:施工巷采用人工装(煤)矸,矿车倒运到运输上山走出。
四、炮眼布置图炮眼布置图(单位:㎜)五、爆破参数表爆破参数表炮眼序号炮眼名称炮眼角度装药量(kg)计累装药量(kg)起爆顺序偏角倾角1—4掏槽眼800.8 3.21 5—7辅助眼000.6 1.82 8—16周边眼800.6 5.43 17—21底眼0-30.634合计13.4炮眼序号炮眼名称炮眼角度装药量(kg)计累装药量(kg)起爆顺序偏角倾角1—4掏槽眼800.8 3.21 5—12辅助眼000.6 4.82 13—23周边眼800.6 6.63 24—30底眼0-30.6 4.24合计18.8六、装药结构采用正向装药,正向起爆,见装药结构图如下:装药结构布置图炸药雷管脚线黄泥黄泥雷管水炮泥七、连线、起爆方式起爆使用MFd-100型发爆器全断面一次起爆,连线方式为串联。
八、防尘方法采用湿示钻眼,炮眼用水炮泥、黄泥充填至眼口,放炮前、放炮后、装前洒水降尘,使用风水喷雾,随时冲洗巷道。
第二节巷道支护一、临时支护1、支护形式选择金属前探梁为临时支护。
2、支护材料金属前探梁为4m长18Kg/m钢轨两根,每根前探梁用两个专用吊挂卡吊挂在锚杆未端(专用吊挂卡卡环用铁管和锚杆螺母焊制,锚杆螺母旋在锚杆未端),控顶区域用厚70mm的木大板铺严,具体吊挂位置及支护参数见附图。
前探梁支护剖面图(单位:mm)前探梁支护平面图(单位:mm)3、质量要求叙述金属前探梁必须平直,专用吊挂卡必须保证完好,强度达到要求,所用木板厚不少于70 mm,必须完好无腐蚀,保证和前探梁的搭接长度不少于300 mm,控顶区不大于1.8m,控顶区必须用木板铺严。
前探梁前必须进行敲帮问顶,找掉帮、顶活矸。
4、保证措施临时支护的有效性:炮后,使用该前探梁能全部将迎头的空顶区域支掩,如巷顶掉矸、垮落时,前探梁上的木板能防止坠落的煤(矸)落下伤人,但巷帮不能支掩,必须找净。
及时性:该前探梁使用方便,炮后,只要将专用吊挂卡提前上到锚杆未端,及时将钢轨穿入卡环,钢轨直到迎关撑子面,在其上面铺严木板就可支掩空顶区域。
管理措施:安全员及其他跟班管理人员现场监督,临时支护不到位,严禁进入迎头作业。
二、永久支护1、支护形式根据所提供的巷道支护设计,选用锚网喷支护。
2、支护材料上部车场支护断面图(单位:mm)巷道荒断面:9.3m2;净断面8.5m2通道支护断面图(单位:mm)巷道荒断面:6.1m2;净断面5.45m2运料石门支护断面图(单位:mm)巷道荒断面:10.65m2;净断面9.81m2所选用的支护材料的型号、规格、数量及材质要求等。
顶锚杆为Φ20×2200的螺纹钢锚杆,材质为A3钢。
托盘由厚8mm,130mm×130mm的正方形钢板制成。
锚固剂型号为MSK23.60型,长度为300mm,每根锚杆使用两节。
锚网采用直径为6.5mm圆钢加工制作,网的规格为长×宽=2000mm×1000mm,网格为长×宽=100mm×100mm。
绞车硐室前三岔口采用三根锚索加强支护,锚索为Φ15.24mm ×6000 mm高强度松弛钢铰线制成,级别250KN。
喷浆用料为水泥砂浆,其配合比(水泥:砂:水)为1:2.5:0.4。
5、质量要求质量要求必须符合《安全质量标准化及考核评级办法》以及其他有关技术管理规定,要求质量等级不低于3级。
6、质量保证措施及施工要求:严格按中腰线进行施工。
技术人员随时检查中腰线,施工巷中腰线误差不大于100mm,否则返工。
7、锚杆支护:(1)按线布眼、“三径”匹配,锚杆眼位要准确,眼位误差不得超过100mm,眼向误差不得大于15°,锚杆眼深度与锚杆长度相匹配,打眼时应在钻杆上做好标志,严格按锚杆长度打锚杆眼,深度为1.95m。
(2)顶锚杆采用锚索钻机(型号MQT—130),钻头采用PCD φ28mm进行打眼安装锚杆。
(3)两帮锚杆采用YT—28型风钻配合φ28mm 钻头进行打眼,帮锚杆机(MQS—50/1.8)进行安装。
(4)安装锚杆前,眼内清扫干净,用锚杆将树脂药卷轻轻送入眼底,再用锚索钻机(帮锚杆机)进行搅拌,搅拌20s±5S凝固后取下钻机,10min后将托盘上好,螺母拧紧,拧紧力矩不小于100N.m,要求托盘紧贴岩面,确保支护有效,避免顶板离层,锚杆外露长度为30mm~50mm。
(5)网片全封闭巷道,网片要压茬连接,搭接长度不小于100mm。
(6)每300根锚杆进行一组(一组三根)锚杆拉力试验,锚固力必须达到5t以上,拧紧力矩不小于100N.m,不合格的必须重新补打。
8、锚索安装:(1)按线布孔,“三径”匹配,眼位要准确,安装前清孔。
(2)采用锚索钻机(型号MQT—130),钻头采用PCD φ28mm 进行打眼安装锚杆。
(3)锚索要随打随安装,但可把当班安装的锚索集中一次进行张拉。
(4)张拉锚索前,应先检查张拉千斤顶、油泵各油路接头处是否有完好符合求,否则,必须先进行处理好后,再施工,张拉力250KN。
(5)张拉锚索时,应使张拉油缸与锚索保持同轴。
张拉千斤顶卡住锚索后,人员可暂撤到千斤顶侧面,张拉千斤顶正下方禁止站人。
(6)锚索外露长度控制在300±50 mm。
9、喷射混凝土(1)喷射混凝土厚度为100mm,喷浆用料为水泥砂浆,其配合比(水泥:砂:水)为1:2.5:0.4,速凝剂渗入量3—5%。
(2)初喷必须紧跟迎头,不得大于300mm,喷厚50—70mm,复喷距迎头不得大于30m,复喷后必须保证巷道表面光滑平整,并达到设计厚度100mm,回弹不大于15%。
(3)喷完后洒水养护3天。
(4)保证强度达到要求,每成巷30m取一组砼试验,每组试块三个,规格150mm×150mm×150mm。
10、补强支护:为加强顶板观测,每隔50m安设一个顶板离层仪,如顶板离层大于≥150mm,或喷体出现开裂等现象,采用补锚网喷进行修复。
第三节装载运输一、运输方式:矿车排矸。
三、运载设备:矿车。
四、装载方式:人工。
五、临时轨道铺设1、轨道采用18Kg/m钢轨,沿巷道中线铺设。
2、临时轨道距迎头距离不大于4米,永久轨道距迎头不大于10米。
3、除弯道外,两轨面高差不大于10㎜;4、除弯道外,两轨内宽为600+5/-2㎜;5、枕木间距为600-700㎜,枕木长度为1000-1200㎜,道钉齐全、压紧,枕木无朽木。
6、接头间距不大于5㎜;7、接头上、下、左、右偏差不大于2㎜;8、接头夹板螺丝齐全、紧固。
第四节施工组织一、掘进工艺流程掘进工艺流程图二、施工设备及配备表设备及工具配备表序号名称型号数量备用备注1矿车1吨552锚索钻机MQT—13013帮锚机MQS—50/1.814凿岩机YT—28215煤电钻MZ—1.2116煤保117信保118瓦斯传咸器GJC4(B)229风机FBDNO6.02/2×211台备用1台工作1510风机开关11闭锁开关12风镐213铲814手镐215找顶工具116大锤1三、循环组织(一)、工作制度根据施工条件、生产技术水平、施工工艺、人员和设备配备等条件,采取分组作业,施工队分成出碴组、打钻组、支护组、喷浆组四个组。
出碴组负责出碴、文明生产、施工水沟、铺道工作;打钻组负责施工爆破眼;支护组负责锚网;施工顺序按施工工艺流程进行。
单组作业完毕,经班组长验收合格后下班。
(二)、循环方式根据施工条件,选用小班单循环,必须一掘一支护,每循环进度不大于1.8m,圆班施工一个循环。
施工时,严格按探放水、揭煤措施掌握好施工进度,严格执行措施规定。
四、劳动组织(见劳动组织表)劳动组织表代班矿长11139合计1814124457五、正规循环作业图表正规循环作业图表第四章一通三防第一节局部通风一、需风量计算1、按同时工作最多人数计算:Q=4×N=4×20=80 m3/min式中:Q—工作面所风量(m3/min),下同;N—同时工作最多人数;4—每人每分钟供风标准(m3/min)。
2、按最多同时起爆药量计算:Q=500×A/t=500×18.8/30=313.3 m3/min式中:A—最多同时起爆药量(Kg),取18.8 Kg;t—稀释炮烟所需的时间,一般取20—30 min。
