锤击桩施工记录(表格模板、XLS格式)
- 格式:pdf
- 大小:30.41 KB
- 文档页数:1
锤击混凝土预制桩钢桩施工记录表(说明)

锤击混凝土预制桩、钢桩施工记录表
GD2301013□□
说明
1、施工质量必须符合设计和GB50202-2002等有关标准要求。
2、预制混凝土(钢)桩进场后进行检验批质量验收,确认合格才能使用。
3、施工前应对机械设备进行全面检查,确认其机械能力满足施工要求后才能施工。
4、施工前应进行工艺试验,确认有关参数,据以指导施工。
5、本表有关栏目数据应及时测量填写,监理见证人员应及时见证(在备注栏中注明“有关
数据属实”)签证。
6、本表“垂直度(倾斜度)偏差”设计栏;对斜桩填写设计要求的倾斜度,对垂直受压桩
填0;
7、桩型级规格栏按实际情况填写。
如:
钢管桩Φ800*20(直径800mm,壁厚20mm,I级钢);
预应力管桩Φ500×125(直径500mm、壁厚125mm;
预制方桩350×350(边长350方桩)。
8、预制混凝土桩和钢桩焊接停歇时间均按8min控制。
9、焊接质量探伤检验按设计要求进行。

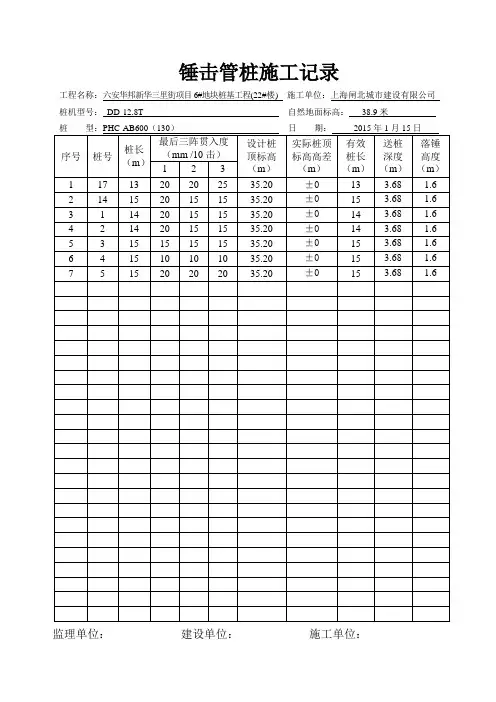

锤击管桩工程施工记录表日期:___________项目名称:___________施工单位:___________监理单位:___________监理工程师:___________工程地点:___________施工人员:1. ___________2. ___________3. ___________4. ___________5. ___________6. ___________工作内容:1. 管桩基础的布料和标高设置2. 锤击管桩的安装3. 管桩的锤击4. 管桩的定位和固定5. 管桩的验收6. 清理施工现场施工记录:日期:___________天气:___________施工人员出勤情况:___________工作内容:管桩基础的布料和标高设置具体工作流程及结果:1. 按照设计要求,布置好管桩基础的位置和标高线。
2. 检查基础布料的平整度和坚固度,确保管桩的安装质量。
3. 根据标高设置好管桩的位置,保证管桩的垂直度和水平度。
4. 通过测量和检查,确认管桩基础的布料和标高设置符合要求。
施工记录:日期:___________天气:___________施工人员出勤情况:___________工作内容:锤击管桩的安装具体工作流程及结果:1. 确保管桩的安装位置和角度符合设计要求。
2. 对管桩进行逐根清理,确保管桩的表面干净,便于后续的锤击安装。
3. 对管桩进行逐根的查验,防止管桩在安装过程中出现缺陷。
4. 将管桩的末端与其他管桩相连接,确保整体的稳定和密封性。
施工记录:日期:___________天气:___________施工人员出勤情况:___________工作内容:管桩的锤击具体工作流程及结果:1. 利用专业的锤击设备,对管桩进行逐根的锤击安装。
2. 控制锤击的力度和频率,确保管桩的沉入土壤的深浅和稳定性。
3. 锤击过程中,及时对管桩进行调整和修正,保证安装的准确性。
4. 确保管桩的锤击过程符合设计要求和相关规范。
锤击桩施工记录一、适用范围锤击桩主要是指锤击灌注桩、锤击预制桩等,在施工过程中用该表作施工记录。
二、执行标准城市桥梁工程施工与质量验收标准,CJJ2;公路桥涵施工技术规范,JTJ041;建筑地基基础工程质量验收规范,GB50202等。
以最新颁布的规范、标准为准。
三、表内填写提示里程(区号):本机本天施工的桩所在的里程或区域。
设计桩顶标高、设计桩底标高、设计桩长、桩形式规格、桩断面尺寸、设计桩垂直度:按设计图求填写。
设计(工艺试验)最后三阵贯入总量:当表用做工艺试验记录时(不小于5条),按设计图给的参填;当表用于施工记录时,按工艺试验后各验收方商定的数据填写。
桩锤规格及重量:按桩机实际选用的锤头填写。
桩机型号:按桩机铭牌填写。
桩机编号:按自编的桩机号填写。
序号:为本机当天施工的流水号。
桩号:与设计图或自编桩位平面图桩号一致。
地面标高:桩开挖前实测标高。
桩底标高:收锤时的标高。
(不包括桩尖锥形部分。
)桩顶实际标高:收锤时桩顶的标高。
桩顶高出地面长度及送桩深度:根据施工收锤时的实际情况选项填写,桩顶高出地面长度=桩顶实高-地面标高;送桩深度=地面标高-桩顶实际标高。
桩截取长度:桩顶施工标高-设计桩顶标高。
每节桩长:指没截桩前的每段桩长度,填写形式,例:9+9+7。
电焊接桩、胶泥接桩:根据实际接桩方法选其一填写。
停歇、灌注时间:按实际次数、顺序填写。
桩垂直度:实地开挖桩头后,用垂线或测斜仪器量测。
落距:指锤底至桩顶距离。
最后三阵锤灌入量:指每阵锤桩被打入地基深度,连续10击为1阵。
合计量为三阵打入深度的代数 打桩起时间:指每根桩第一锤起锤的时间。
打桩止时间:指记录每根桩最后一锤的时间。
锤落距:指锤底至桩顶距离。
每米锤击数:打入每米土所需要锤击数。
总锤击数:从开始至结束锤击次数的总和。
末段击进数:最后小于一米入土段实际米数。
末段锤击数:最后小于一米入土段打入所需要锤击数。
备注:填写施工过程中出现的问题,处理情况。
