光缆割接不中断业务的三种解决方案
- 格式:docx
- 大小:16.15 KB
- 文档页数:5

既有通信线路光缆割接不中断业务的三种方法摘要:随着铁路第六次大提速,铁路运输安全显得更为重要。
对铁路通信服务质量要求越来越高,同时也要求提供的通信服务必须保障时时畅通、时时安全。
经过长期的实践和探索,总结出光缆割接过程中,为避免用户使用通信业务受到影响而实施的3种光缆不中断业务割接方案。
关键词:光缆;割接;不中断业务随着近年铁路通信快速发展,新技术、新业务不断诞生,光缆上承载的传输系统从20世纪90年代初的155 msdh,逐步发展到目前的2.5 gsdh和10 g的dwdm,铁路运输对通信业务的需求也从传统的语音业务逐步发展到目前的语音、数据、图像、多媒体等业务并存使用,同时铁路运输对通信服务质量的要求也越来越高。
因此,光缆线路作为铁路通信网中的一个重要承载部分,要求必须时时保持畅通、安全,如一旦发生光缆线路故障或由于光缆线路割接而造成的业务中断,将会给铁路运输造成极大损失和影响铁路运输安全。
随着我国各地经济的不断发展,改建或铁路新增二线建设项目越来越频繁地影响光缆线路运行,引起的光缆线路割接与故障抢修中所涉及的问题也愈来愈多。
光缆线路迁移、大修工程不可避免地造成业务中断,在这些特定因素的影响下,如果按照传统的方法进行光缆割接处理,平均中断时长需要3 h以上,这期间势必会造成大量的通信业务中断,同时也给铁路运输带来巨大的经济损失。
为满足改建或新增二线铁路通信网络畅通的需要,经过长期的实践,并从技术和流程等方面对原有的光缆割接过程进行改革,总结出“光缆割接不中断业务”三种解决方案,即倒纤方案、调电路方案、纵剖方案。
1 倒纤方案倒纤方案是光缆割接不中断业务的首选方案,适用于具有备用光缆路由的光缆线路割接,此方案主要强调的是机务、线务部门的协调配合,具体操作步骤如下:(1)机、线务相关人员必须在光缆割接前,确定割接调度总指挥以及参加割接的相关人员和具体分工。
(2)测试人员应提前准备光时域反射仪(otdr)、测试用尾纤、法兰盘、清洁剂、光电话机、光源、光功率计、割接光缆线路维护资料等,并在割接开始前到达机房,试通两边机房通信联络,确认割接光缆及备用光缆的odf架位置,同时分别使用otdr和光源、光功率测试光缆备纤,核对两端机房odf架的尾纤序号对应情况。
光缆割接不中断业务的三种解决方案光缆割接是指在光纤通信网络中进行光缆故障修复、扩容或者实施新的光缆建设时,对已有的光缆进行切割和连接的过程。
在进行光缆割接时,为了保证业务的连续性,不能中断正在进行的业务。
以下是三种解决方案,以确保光缆割接过程中不中断业务的方法。
方案一:双路备份双路备份是一种常见的光缆割接不中断业务的解决方案。
具体步骤如下:1.准备备份线路:在进行光缆割接之前,预先准备一条备份线路,并与原线路保持一致。
备份线路与原线路可以在同一路径上,并且两者之间的信号传输能力相同。
2.进行割接:在光缆割接过程中,先将备份线路连接到网络,并确保其正常运行。
3.切换到备份线路:在割接过程中,先切换到备份线路,确保备份线路上的业务正常运行。
4.割接完成后的切换:当割接完成后,再将原线路连接起来,并将业务切换回原线路上。
通过双路备份方案,可以确保割接过程中的业务不中断。
即使在割接的过程中,备份线路能够继续传输数据,确保业务的连续性。
方案二:并行操作并行操作是另一种不中断业务的解决方案。
具体步骤如下:1.准备并行路径:在进行光缆割接之前,预先准备一条并行路径,与原线路平行进行布置,并且保持与原线路相同的信号传输能力。
2.同时连接并行路径:在割接过程中,同时连接并行路径,并确保其正常运行。
3.信号切换:在割接过程中,通过信号切换的方式,将业务从原线路切换到并行路径上。
4.割接完成后的切换:当割接完成后,再将业务切换回原线路上,并断开并行路径。
通过并行操作方案,可以在割接过程中实现业务的平滑切换,并确保业务的连续性。
方案三:跳线技术跳线技术是一种在割接过程中不中断业务的切换方案。
具体步骤如下:1.准备跳线:在割接之前,准备一根跳线,并将其连接到备份设备或备份光缆上。
2.运行跳线:在进行割接时,运行跳线,将业务从原线路切换到备份设备或备份光缆上。
3.割接完成后的切换:当割接完成后,再将业务切换回正常线路上,并断开跳线。
光缆割接不中断业务的三种解决方案光缆割接不中断业务的三种解决方案发布时间:2006-11-24 作者:摘要本文从人们对通信服务质量要求越来越高,同时也要求提供的通信服务必须保障时时畅通的前提下,经过长期实际工作中探索,总结出在光缆割接过程中,为避免用户使用通信业务受到影响而实施的三种光缆不中断业务割接方案。
关键词割接不中断业务1前言随着近年通信行业的快速发展,新技术、新业务不断诞生,光缆上承载的传输系统从20世纪90年代初的140MPDH,逐步发展到目前的10GSDH和1600G的DWDM,人们对通信业务的需求也从传统的语音业务逐步发展到目前的语音、数据、图像、多媒体等业务并存使用,同时人们对通信服务质量的要求也越来越高。
因此,光缆线路作为全部通信网中的一个重要承载部分,要求必须时时保持畅通、安全,如一旦发生光缆线路故障或由于光缆线路割接而造成的业务中断,将会给广大用户造成极大的不便。
随着我国各地经济的不断发展,市政、公路等建设项目越来越频繁地影响光缆线路运行,引起的光缆线路割接与故障抢修中所涉及的问题也愈来愈多。
一方面网络通信业务要求尽可能减少业务中断时长,另一方面大量增加的配合市政、公路等建设项目需要光缆线路迁移、大修工程不可避免地造成业务中断,在这些特定因素影响下,如果按照传统的方法进行光缆割接处理,平均中断时长需要6小时以上,这期间势必会造成大量的通信业务中断,同时也给运营商带来巨大的经济损失。
为满足通信网络畅通的需要,经过长期的实践,并从技术和流程等方面对原有的光缆割接过程进行改革,总结出“光缆割接不中断业务”三种解决方案,即倒纤方案、调电路方案、纵剖方案。
通过实施以上方案,从而全面确保了光缆线路在割接期间的业务畅通。
2倒纤方案倒纤方案是光缆割接不中断业务的首选方案,适用于具有备用光缆路由的光缆线路割接,此方案主要强调是机务、线务部门的协调配合,具体操作步骤如下。
(1)首先,机、线务相关人员必须在光缆割接前,确定割接调度总指挥以及参加割接的相关人员和具体分工。

光缆割接风险应急预案一、前言随着信息技术的飞速发展,光缆作为信息传输的重要载体,其稳定性和可靠性对于通信网络的正常运行至关重要。
然而,在进行光缆割接操作时,不可避免地会面临各种风险,如通信中断、数据丢失、业务受损等。
为了有效应对这些风险,保障光缆割接工作的顺利进行,特制定本应急预案。
二、适用范围本应急预案适用于在光缆割接过程中可能出现的各类风险事件,包括但不限于因操作失误、设备故障、自然灾害等原因导致的通信中断、业务影响等情况。
三、应急组织机构及职责(一)应急指挥小组成立以网络运维部门负责人为组长的应急指挥小组,负责全面指挥和协调光缆割接风险应急处置工作。
小组成员包括技术专家、维护人员、相关业务部门负责人等。
职责:1、制定和审核应急预案。
2、指挥和协调应急处置工作,做出重大决策。
3、及时向上级领导汇报应急处置进展情况。
(二)技术保障组由资深的技术人员组成,负责提供技术支持和解决方案。
职责:1、对风险事件进行技术分析,判断故障原因。
2、制定和实施技术恢复方案。
3、负责现场技术操作和设备调试。
(三)业务恢复组由相关业务部门人员组成,负责恢复受影响的业务。
职责:1、评估业务受损情况,制定业务恢复计划。
2、协调资源,组织业务恢复工作。
3、与客户沟通,及时告知业务恢复进展。
(四)后勤保障组负责提供应急处置所需的物资、设备和交通等保障。
职责:1、准备应急物资和设备,如备用光缆、熔接机等。
2、保障应急车辆的调配和使用。
3、为现场应急人员提供生活保障。
四、风险识别与评估(一)操作失误风险在光缆割接过程中,可能由于操作人员技术不熟练、操作流程不规范等原因导致光缆错接、断纤等问题。
(二)设备故障风险割接所使用的设备如熔接机、测试仪器等可能出现故障,影响割接进度和质量。
(三)自然灾害风险如遇暴雨、雷电、地震等自然灾害,可能导致光缆受损,增加割接难度和风险。
(四)外部干扰风险施工现场可能存在其他施工单位的干扰,或者人为破坏等因素,影响光缆割接工作的正常进行。

光缆割接应急预案1. 引言光缆割接是网络通信建设和维护中一个重要的环节,但由于各种原因,割接过程中可能会出现意外情况,导致通信中断和服务中断。
因此,建立一套完善的光缆割接应急预案,可以有效应对各类突发事件,保障网络通信的稳定运行。
2. 突发事件的分类和应对策略2.1 自然灾害自然灾害如地震、台风、洪水等可能对光缆线路产生不可预见的破坏,导致通信中断。
应对策略包括:- 建立光缆线路震后检修团队,及时进行灾后线路检修和抢修。
- 提前储备足够的备件和工具,以及应急通信设备,确保快速恢复通信服务。
- 加强对光缆线路的巡视和监测,及时发现潜在的灾害风险,并采取相应的防范措施。
2.2 人为破坏人为破坏包括盗窃、故意损坏、施工人员误操作等情况,可能会导致光缆线路中断。
应对策略包括:- 加强周边监控和安保力量,保证光缆线路的安全。
- 建立完善的报警机制和监测系统,及时发现异常情况。
- 提供安全培训和技术指导,确保施工人员正确操作,避免误操作导致的故障。
2.3 设备故障光缆割接过程中,设备故障可能导致线路中断。
应对策略包括:- 建立全面的设备巡检制度,及时发现设备故障并进行维修或更换。
- 配备备用设备,以备替换故障设备。
- 建立紧急联系渠道,与设备供应商保持良好沟通,确保及时获取支持和维修服务。
3. 应急预案的执行流程3.1 报警与启动一旦发现光缆割接中断,立即启动应急预案,执行以下步骤:- 确认通信中断的具体地点和范围。
- 向相关部门及时发出报警通知,启动应急预案。
3.2 现场处置- 迅速调派专业维护人员前往现场进行具体故障排除。
- 配备充足的工具备件,以便现场维修和替换。
- 利用备用通信设备为用户提供临时性的通信保障。
3.3 恢复通信- 在故障排除后,进行通信线路恢复工作,确保通信信号正常传输。
- 通过现场测试和监测,确认通信恢复并进行必要的调整和维护。
3.4 归档总结- 对割接过程中的故障原因进行深入分析,总结经验教训。
一、前言光缆割接是通信网络维护过程中常见的一项工作,但在割接过程中,由于各种原因可能会出现意外情况,影响通信网络的正常运行。
为确保通信网络的稳定运行,提高应对突发事件的能力,特制定本应急预案。
二、适用范围本预案适用于公司所有光缆割接工程,包括光缆线路割接、设备割接、网络割接等。
三、组织机构及职责1. 应急指挥部:负责光缆割接应急工作的全面领导、指挥和协调。
2. 应急小组:负责光缆割接应急工作的具体实施和协调。
(1)组长:负责应急工作的组织、协调和指挥。
(2)副组长:协助组长工作,负责应急工作的具体实施。
(3)成员:负责应急工作的具体实施、协调和保障。
四、应急预案措施1. 预警与报告(1)在光缆割接前,对割接区域进行安全检查,确保无安全隐患。
(2)发现安全隐患,立即向应急指挥部报告,采取措施予以消除。
(3)在割接过程中,如发生意外情况,立即向应急指挥部报告。
2. 应急响应(1)接到应急报告后,应急指挥部立即启动应急预案,组织应急小组进行处置。
(2)应急小组根据情况,采取以下措施:①对现场进行安全评估,确定应急处置方案。
②通知相关部门和人员,协助处置。
③采取措施,防止事态扩大。
3. 应急处置(1)根据现场情况,采取以下措施:①隔离故障区域,确保安全。
②迅速查明故障原因,制定修复方案。
③组织人员、设备进行抢修。
④修复过程中,确保通信网络的正常运行。
(2)在抢修过程中,如遇特殊情况,应急指挥部有权调整应急处置方案。
4. 应急恢复(1)故障修复后,对割接区域进行全面检查,确保无安全隐患。
(2)通知相关部门和人员,恢复正常通信业务。
(3)对应急处置过程进行总结,提出改进措施。
五、后期处理1. 对应急处置过程中存在的问题进行分析,提出改进措施。
2. 对应急物资、设备进行检查、维护,确保应急工作的正常开展。
3. 对参与应急处置的人员进行表彰和奖励。
六、附则1. 本预案由应急指挥部负责解释。
2. 本预案自发布之日起实施。

光缆接续问题解决方案
光缆接续问题指的是在布署光缆时遇到的光缆断裂或连接不良的情况,给正常的光信号传输带来了困扰。
下面将提供一种解决这一问题的方案。
光缆接续问题的主要原因包括:缆线老化、外力撞击导致光纤损坏、接插不良等。
对于这些问题,我们可以考虑以下解决方案。
首先,对于缆线老化问题,可以进行定期的维护和检修工作。
通过定期巡检和养护,发现老化的光缆段,并及时更换或进行修复。
同时,在布缆时可以考虑使用抗老化性能更好的光纤材料,以延长光缆的使用寿命。
其次,对于外力撞击导致光纤损坏的情况,可以采取防护措施。
例如,在光缆敷设时,可以在易受外界力作用的地方增加护套材料,以保护光缆免受外界的撞击损坏。
此外,在施工时也可以避免使用重型机械设备直接与光缆接触,减少意外撞击的风险。
最后,对于接插不良问题,可以采取一系列的措施来保证接插的质量。
首先,使用质量可靠的连接器和插座,以确保接头的连接稳固。
其次,进行充分的培训,提高施工人员的技术水平,从而保证接插的正确性。
同时,在连接后进行质量检测,确保信号的传输质量。
综上所述,针对光缆接续问题,我们可以通过定期维护和检修、
增强防护措施以及提高接插技术水平等多种手段来解决。
通过这些方案的实施,可以有效地解决光缆接续问题,提高光缆的传输效率和稳定性,确保光信号的正常传输。
光缆割接应急预案随着互联网的快速发展,光缆作为数据传输的主要媒介,发挥着越来越重要的作用。
而在光缆运维中,光缆割接是不可避免的一环。
光缆割接是指将一条光缆与其他光缆或设备进行连接或断开的过程。
然而,在光缆割接过程中,有时会发生意外情况,如线路接口松动、连接错误等,给网络运行带来不利影响。
因此,建立光缆割接应急预案是必不可少的。
一、应急预案的重要性光缆割接是一项复杂的技术操作,涉及到多个环节和技能,因此出现意外情况的概率是存在的。
一旦意外发生,如果没有应对措施,将引发网络中断、数据丢失等问题,严重影响网络运行。
因此,建立光缆割接应急预案,可以在出现问题时迅速做出反应,减少损失,保证网络稳定运行。
二、应急预案的制定1.建立指挥协调机构为了应对紧急情况,首先需要建立一支指挥协调机构,由专业技术人员组成。
他们应具备丰富的经验和较高的技术能力,能够迅速分析问题原因,并采取相应的应对措施。
2.建立应急响应团队应急响应团队成员应具备丰富的应急处置经验和较高的专业技能,他们应定期接受培训,了解最新技术和操作规程。
同时,应急响应团队还应建立紧急联系机制,确保在紧急情况下可以及时沟通协商。
3.制定详细的操作流程在制定光缆割接应急预案时,应明确详细的操作流程,包括割接前的准备工作、割接操作的步骤和注意事项,以及割接完成后的测试和恢复工作等。
流程中应涵盖各种可能出现的故障情况,并提供相应的应对措施。
4.备有紧急备件和工具为了在紧急情况下能够迅速处理问题,应预先备有常用的紧急备件和工具。
这些备件和工具可以是连接器、光源、光功率计等设备,以及切割、焊接等工具。
同时,还应建立备件和工具的管理制度,保证备件和工具的完整性和可用性。
5.持续改进和培训应急预案的制定不是一次性的工作,而是需要持续改进和完善的。
为了使应急响应团队保持应对突发事件的能力,应定期进行应急演练和培训,以发现问题并进行不断的优化和提升。
三、应急预案的执行在遇到光缆割接的紧急情况时,应按照预案中的操作流程进行应对。

既有通信线路光缆割接不中断业务的三种方法摘要:随着铁路第六次大提速,铁路运输安全显得更为重要。
对铁路通信服务质量要求越来越高,同时也要求提供的通信服务必须保障时时畅通、时时安全。
经过长期的实践和探索,总结出光缆割接过程中,为避免用户使用通信业务受到影响而实施的3种光缆不中断业务割接方案。
关键词:光缆;割接;不中断业务随着近年铁路通信快速发展,新技术、新业务不断诞生,光缆上承载的传输系统从20世纪90年代初的155 MSDH,逐步发展到目前的2.5 GSDH和10 G的DWDM,铁路运输对通信业务的需求也从传统的语音业务逐步发展到目前的语音、数据、图像、多媒体等业务并存使用,同时铁路运输对通信服务质量的要求也越来越高。
因此,光缆线路作为铁路通信网中的一个重要承载部分,要求必须时时保持畅通、安全,如一旦发生光缆线路故障或由于光缆线路割接而造成的业务中断,将会给铁路运输造成极大损失和影响铁路运输安全。
随着我国各地经济的不断发展,改建或铁路新增二线建设项目越来越频繁地影响光缆线路运行,引起的光缆线路割接与故障抢修中所涉及的问题也愈来愈多。
光缆线路迁移、大修工程不可避免地造成业务中断,在这些特定因素的影响下,如果按照传统的方法进行光缆割接处理,平均中断时长需要3 h以上,这期间势必会造成大量的通信业务中断,同时也给铁路运输带来巨大的经济损失。
为满足改建或新增二线铁路通信网络畅通的需要,经过长期的实践,并从技术和流程等方面对原有的光缆割接过程进行改革,总结出“光缆割接不中断业务”三种解决方案,即倒纤方案、调电路方案、纵剖方案。
1 倒纤方案倒纤方案是光缆割接不中断业务的首选方案,适用于具有备用光缆路由的光缆线路割接,此方案主要强调的是机务、线务部门的协调配合,具体操作步骤如下:(1)机、线务相关人员必须在光缆割接前,确定割接调度总指挥以及参加割接的相关人员和具体分工。
(2)测试人员应提前准备光时域反射仪(OTDR)、测试用尾纤、法兰盘、清洁剂、光电话机、光源、光功率计、割接光缆线路维护资料等,并在割接开始前到达机房,试通两边机房通信联络,确认割接光缆及备用光缆的ODF架位置,同时分别使用OTDR和光源、光功率测试光缆备纤,核对两端机房ODF 架的尾纤序号对应情况。
光纤割接方案在当今高速互联网的时代,光纤已经成为了传送网络信号的主要媒介,而光纤割接就是连接光缆的关键技术之一。
本文将介绍光纤割接的基本概念,以及其在实际应用中的注意事项和解决方案。
一、光纤割接的概念光纤割接是指将两根光纤以特定的方式进行连接,使得信号可以在两根光纤之间传递。
从技术上来说,光纤割接需要使用特殊的工具和技术,例如光纤割刀、光纤熔接机等。
常用的光纤割接方法包括熔接法、机械割接法和冷接法等。
1. 熔接法熔接法是最常见的光纤割接方式之一,它需要使用光纤熔接机将两根光纤熔接在一起。
这种方式的优点是连接质量高、连接损耗小、连接强度高,但需要专业的人员和设备,并且成本较高。
2. 机械割接法机械割接法是将两根光纤通过机械力的方式进行连接,它需要使用专业的光纤割刀来割接光纤。
这种方式的优点是成本相对较低,不依赖于外部电源或设备,但连接质量、连接损耗以及连接强度均不如熔接法。
3. 冷接法冷接法是将两根光纤通过化学剂的方式进行连接,使用的化学剂一般为特定的胶水。
这种方式的优点是成本相对较低,技术门槛相对较低,但连接的质量和连接强度都较低,容易受到温度、湿度等环境因素的影响。
二、实际应用中的注意事项在进行光纤割接的过程中,需要注意以下事项,以确保割接的质量和连接的稳定性。
1. 清洁光纤割接需要在干燥、清洁的环境中进行,因为任何微小的污垢、灰尘或水滴都可能会损害光纤的端面或造成高损耗的连接。
因此,在进行割接前需要进行彻底的清洁处理,包括清洗连接面和使用清洁纤维布清理光纤表面。
2. 对准割接时必须保证两端光纤的端面平行、光滑且对准,才能保证连接的质量。
为此,需要检查和校准割刀和熔接机的精度,以确保较高的对准精度。
3. 精度和稳定性光纤割接需要较高的割接精度和连接稳定性,否则会导致较高的连接损耗、连接不好或速率下降等问题。
因此,在进行光纤割接时需要使用合适的设备,同时要求操作者具备专业的操作技能。
三、光纤割接解决方案在实际光纤割接工程中,根据不同的应用场景和需要,可以采用不同的割接方式和设备。

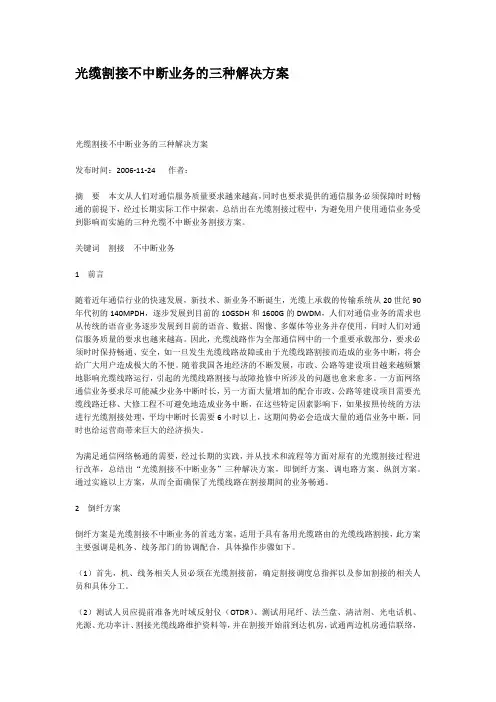

光缆割接不中断业务的三种解决方案
光缆割接不中断业务的三种解决方案
发布时间:2006-11-24 作者:
摘要本文从人们对通信服务质量要求越来越高,同时也要求提供的通信服务必须保障时时畅通的前提下,经过长期实际工作中探索,总结出在光缆割接过程中,为避免用户使用通信业务受到影响而实施的三种光缆不中断业务割接方案。
关键词割接不中断业务
1前言
随着近年通信行业的快速发展,新技术、新业务不断诞生,光缆上承载的传输系统从20世纪90年代初的140MPDH,逐步发展到目前的10GSDH和1600G的DWDM,人们对通信业务的需求也从传统的语音业务逐步发展到目前的语音、数据、图像、多媒体等业务并存使用,同时人们对通信服务质量的要求也越来越高。
因此,光缆线路作为全部通信网中的一个重要承载部分,要求必须时时保持畅通、安全,如一旦发生光缆线路故障或由于光缆线路割接而造成的业务中断,将会给广大用户造成极大的不便。
随着我国各地经济的不断发展,市政、公路等建设项目越来越频繁地影响光缆线路运行,引起的光缆线路割接与故障抢修中所涉及的问题也愈来愈多。
一方面网络通信业务要求尽可能减少业务中断时长,另一方面大量增加的配合市政、公路等建设项目需要光缆线路迁移、大修工程不可避免地造成业务中断,在这些特定因素影响下,如果按照传统的方法进行光缆割接处理,平均中断时长需要6小时以上,这期间势必会造成大量的通信业务中断,同时也给运营商带来巨大的经济损失。
为满足通信网络畅通的需要,经过长期的实践,并从技术和流程等方面对原有的光缆割接过程进行改革,总结出“光缆割接不中断业务”三种解决方案,即倒纤方案、调电路方案、纵剖方案。
通过实施以上方案,从而全面确保了光缆线路在割接期间的业务畅通。
2倒纤方案
倒纤方案是光缆割接不中断业务的首选方案,适用于具有备用光缆路由的光缆线路割接,此方案主要强调是机务、线务部门的协调配合,具体操作步骤如下。
(1)首先,机、线务相关人员必须在光缆割接前,确定割接调度总指挥以及参加割接的相关人员和具体分工。
(2)测试人员应提前准备光时域反射仪(OTDR)、测试用尾纤、法兰盘、清洁剂、光电话机、光源、光功率计、割接光缆线路维护资料等,并在割接开始前到达机房,试通两边机房通信联络,
确认割接光缆及备用光缆的ODF架位置,同时分别使用OTDR和光源、光功率测试光缆备纤,核对两端机房ODF架的尾纤序号对应情况。
机务人员要对传输设备的状态进行观察,详细记录设备运行状态。
(3)割接开始前15分钟,机务部门或网管中心应通知受影响的大客户和其他相关部门。
(4)线务测试人员协同机务人员在做好设备的监视工作后,通知割接现场进行光缆外皮的开剥处理工作。
(5)按照割接调度总指挥的指令,两边机房的机务人员应同步、快速地将带业务纤芯倒接到已测试过的备用纤芯上,倒接后要确保业务电路及时恢复。
倒纤过程中由机房机务人员观察本地维护终端,与倒接前状态进行比较,正常则记录割接中断时间;若倒接不成功则启用紧急调度预案,调回原倒接用备用纤芯;将倒接不通的原因查清后,方可继续进行。
(6)按制定的割接操作顺序,重复步骤(5),将其余在用纤芯倒换至备用纤芯,完成光纤倒换工作。
(7)光纤倒换完成后,线务测试人员要经在场的机务人员和有关业务部门证实系统完全恢复后,通知割接现场进行光缆割接操作,并对光纤接续过程进行监测,确保光纤接续质量,测试记录进行保存;光纤割接完成后,线务测试人员要及时通知机务人员进行系统复原。
(8)机房、线路测试人员向机务人员确认所有系统已恢复,并向调度总指挥汇报,经调度总指挥同意后,通知割接现场指挥,可以进行接头盒封盒、保护,以及清理现场,完成割接。
(9)割接完成后,线务部门在3个工作日内将割接后光缆各纤芯的性能测试结果交给当地机务的业务领导局。
(10)机务部门在割接过程中应注意执行通传汇报制度,即割接光缆段的端站机务人员必须及时把光缆割接的情况(包括开始割接、割接完成恢复、割接出现异常等)向上级部门及电路终端站进行通报。
3调电路方案
调电路方式就是将光缆割接过程中的受影响的电路调至其他光缆中的电路里,将在用光缆空出后再进行割接的一种方式,具体操作步骤如下。
(1)光缆割接前,必须详细调查影响的业务开放情况,由于目前传输系统容量较大,电路颗粒多为2.5G或10G,并且电路开放较满,具体调电路实施方案必须做到详细、周密。
电路调度如涉及外省机务人员进行协作,需提前通知对方,并将详细的实施方案提交对方,双方共同确认操
作统一步骤,操作同步时间。
(2)调电路方式同时作为倒纤方式的一种辅助手段,对备用光纤资源不是很多的情况下,对大容量、重要电路进行倒纤,对其他电路则进行电路调出。
(3)调电路方式优点是对传输设备的操作少,尤其是光缆中全部为环状SDH系统时,不进行设备操作,只需机务人员在监控系统上对设备进行观察,减少机线操作程序,降低风险。
缺点是适用范围窄。
4纵剖方
案
纵剖方式就是对没有备用光缆路由,同时电路还不能调出,需要采用光缆开天窗的方法将介入光缆逐对或逐束管与原光缆进行对接的一种割接方式。
具体操作步骤如下。
4.1新光缆开剥及固定
(1)光缆开剥长度应不小于1.2m,不伤及松套管、光纤,光缆断面应平、齐,无毛刺。
(2)加强芯留适当长度后剪断,剪断填充绳与缆口平齐(不超过0.5cm)。
(3)将光缆端口外皮用细砂纸打毛8~10cm,固定加强芯。
(4)松套管进入容纤盘固定时,无明显受力点。
(5)松套管应做编号。
4.2光纤开剥及熔接
(1)开剥松套管应使用专用开剥工具,开剥方法正确。
(2)掐断光纤前应与机房进行对号,确认无误并经机房同意。
(3)剥除光纤上的涂覆层,并进行清洗。
(4)将待接续的光纤套上热缩套管。
(5)用切割刀制作光纤端面。
切割刀的使用要规范,每次切割完毕,应注意刀片复位,特别不能带光纤回刀。
切割长度应在12~16mm。
(6)正式接续前,应做放电实验。
(7)将已制备好的光纤端面放入熔接机的V形槽中。
纤芯端面不能和V形槽及电极摩擦碰撞,放完一根,盖上防风盖,再进行下一根光纤端面的制作。
4.3接头测量相关要求
(1)单个接头,双向测试平均值应≤0.08db/个。
(2)使用OTDR等传输仪表进行测试时,必须先将传输设备光路隔离。
4.4盘纤与封盒
(1)光纤接续完后,在热缩管上标好纤序。
(2)接续好的光纤小心理顺,避免扭绞现象。
(3)第一圈必须在盘纤槽的外圈最大半径上,其余自由地盘好,光纤盘绕最小半径应不小于37.5mm,固定热熔管。
(4)观察光纤有无明显的受力点及碰伤隐患,发现问题要立即进行处理,每完成一个容纤盘,要依顺序固定好,并标明该容纤盘中光纤的起止纤号。
(5)接头盒封盒过程中螺钉、垫圈、螺母均应安装牢固。
4.5机房调度及准备工作
(1)熟悉机房情况,机架位置,尾纤连接情况。
(2)相关仪表通电检查。
(3)建立联络方式,并确认联络工具使用正常。
4.6对纤、核对系统开放情况
(1)按照割接方案中制定的步骤和顺序,与现场进行对纤,对纤要逐根进行。
(2)发现实际纤号、纤序、标号与实际不符,要及时进行更正。
4.7系统调度
(1)按照割接方案中制定的步骤和顺序,进行系统调度,调度完成后通知现场进行下一步操作。
(2)单个系统调度中断时间不能超过5分钟。
(3)系统调度过程中,要密切注意机房之间、机房与现场之间的配合。
5结束语
各家电信运营商为赢得市场,投
入大量的人力、财力、物力来提高网络服务质量,目地就是保持网络安全、畅通。
在采用传统方法进行光缆割接时,由于需要将光缆完全截断,通信业务必然发生中断。
因此,很有必要改进光缆割接方法,缩短割接期间业务中断历时,减少对用户的影响,经过在实际工作中长期探索,总结出“光缆割接不中断业务”的解决方案,达到了预期的效果。
