柱系梁施工方案
- 格式:doc
- 大小:93.00 KB
- 文档页数:16
墩柱及系梁施工方案目录一、编制依据 (2)二、工程概况 (2)三、施工工艺流程、方法 (3)3.1总体施工方案、流程 (3)3.2施工方法 (3)3.2.1双柱墩施工 (3)3.2.2系梁施工 (7)3.2.3圆端型等截面独体墩施工 (8)四、资源配置及进度指标 (10)4.1人员配备 (10)4.2机械配置 (10)4.3进度指标 (11)五、质量保证措施 (11)六、安全生产、环境保护 (13)七、文明施工 (16)一、编制依据乐昌至广州高速公路坪石至樟市段T10合同段施工设计图;2、公路桥涵施工技术规范JTJ041-2000;3、公路工程质量检验评定标准JTG F80/1-2004;4、施工现场勘察的实际情况;5、我单位多年从事同类工程的相关经验。
二、工程概况我标段范围内设计有马渡互通特大桥、乳源河特大桥、江湾河大桥、西岸小桥四座桥,桥梁墩柱设计参数具体见表2-1。
表2-1 桥梁墩柱设计参数表乳源河大桥左线4、5、6、7号桥墩和右线4、5、6号桥墩位于乳源河中,设计采用圆端型等截面独体墩,百年一遇的设计水位为:55.97m,通航水位:53.74m。
其余桥墩均在陆上,设计采用φ1.3m、φ1.4m的圆柱式墩,最高墩柱9.5m。
江湾河大桥左右线3、4、5号墩均位于江湾河中,设计采用圆端型等截面独体墩,百年一遇设计水位为:56.29m,通航水位:54.06m。
其余桥墩均在陆上,设计采用φ1.3m、φ1.4m的圆柱式墩,最高墩柱13m。
马渡互通主线特大桥桥墩均设计采用柱式墩,匝道桥墩设计采用圆柱式墩,最高墩柱22.185m。
西岸小桥墩设计采用φ1.0m的圆柱式墩,最高墩柱7.7m。
乳源河大桥右线13、14、15、16、17、18、19号墩、江湾河大桥右线2、6、7、8、9、10、11、12号墩、江湾河大桥左线2、6、7、8、9、10号墩均设置系梁。
三、施工工艺流程、方法3.1总体施工方案、流程陆上墩钢筋笼在加工场集中加工,运至现场吊装、拼接,模板采用大块定型钢模板现场拼装,碗扣式脚手架做支撑,搅拌站集中拌制砼,砼罐车运输至现场,泵送砼入模,人工振捣,砼浇注完成7天后拆模,采用土工布覆盖、洒水养护。
一、编制依据1. 国家相关法律法规和行业标准;2. 项目施工合同及设计文件;3. 有关技术规范、规程;4. 项目部类似工程经验。
二、工程概况1. 项目名称:XX桥梁工程2. 桥梁类型:钢筋混凝土预应力简支空心板梁桥3. 桥梁结构:上部结构采用3-20m钢筋混凝土预应力简支空心板梁,预制施工;下部结构采用钢筋混凝土桩柱式墩、桩基础和重力式U型桥台。
4. 系梁数量及尺寸:共需施工系梁若干道,具体数量及尺寸根据设计图纸确定。
三、施工准备1. 人员准备:组织施工队伍,明确各工种人员职责,进行技术交底和安全教育。
2. 材料准备:准备足够的钢筋、混凝土、模板等施工材料,确保材料质量符合设计要求。
3. 机械设备准备:准备混凝土搅拌车、钢筋加工机械、模板支撑系统等施工机械设备。
四、施工工艺1. 施工放样:根据设计图纸,在施工现场进行系梁放样,确保系梁位置准确。
2. 绑扎钢筋:按照设计要求,绑扎系梁钢筋,确保钢筋位置、间距和形状符合规范。
3. 模板安装:安装模板,确保模板平整、牢固,防止混凝土漏浆。
4. 混凝土浇筑:采用混凝土搅拌车运输混凝土,按照设计配合比进行浇筑,确保混凝土密实、无蜂窝、麻面等缺陷。
5. 拆模、养生:混凝土达到一定强度后,拆除模板,进行养生,确保混凝土强度和耐久性。
五、质量要求1. 系梁尺寸、位置、钢筋配置等应符合设计要求;2. 混凝土强度、密实度、耐久性等应符合规范要求;3. 模板拆除后,系梁表面应平整、无蜂窝、麻面等缺陷。
六、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品;2. 机械设备操作人员必须持证上岗;3. 施工现场设置安全警示标志,确保施工安全。
七、环保措施1. 施工过程中,严格控制扬尘、噪音等污染;2. 做好施工现场的排水、防渗工作,防止水污染;3. 做好施工废料的分类、回收和处理。
八、进度安排根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
九、结语本系梁专项施工方案旨在确保系梁施工质量、安全和环保,为桥梁工程的整体质量提供有力保障。
可编辑修改精选全文完整版一、系梁、墩柱主要施工工序、工艺及要求1、系梁工艺流程系梁施工工艺框图2、施工主要要点2.1、测量放样根据施工图设计,使用批复的测量控制网、运用全站仪采用坐标法精准放出桥墩系梁的纵横轴线,延伸引至不被破坏的位置加以固定,然后根据测量标高算出基坑开挖深度,根据地基土质情况放出基坑开挖线,钉桩标记,撒出开挖线(基坑底周边开口工作宽度不小于100㎝,),报经监理检验签认后方可开挖。
2.2、基坑开挖⑴、基坑开挖采用挖掘机开挖,人工配合。
挖出的土料除用做施工场地平整外,剩余部分应用汽车运至弃土场堆放。
⑵、基坑顶面设置防止地面水流入的排水设施,基坑顶有动荷载时,坑顶边与动荷载间,应留有不小于1m宽的护道,如动荷载过大增宽护道。
⑶、基坑坑壁坡度按地质条件、基坑深度、施工方法等情况确定。
当为无水基坑、且土层构造均匀时,基坑坑壁坡度可按下表确定。
基坑坑壁坡度⑷、基坑开挖如遇渗水,估算开挖渗水量,选定合适的基坑排水方案。
基坑顶四周设置排水坡,基坑底周边开口宽度不小于100㎝,坑底采用集水坑排水法施工,集水坑底比基坑底面标高低50—100㎝,集水坑距砼基础边的尺寸不小于100㎝,集水坑排水采用小型抽水机或人工排水,以降低地下水位,保持基底无水。
⑸、基坑开挖连续进行,避免晾槽。
土质基坑一次开挖至接近基底标高,基坑宽度应考虑后续工作所用工作面东西方向分别预留20—30㎝,人工突击挖除清理至设计标高,并迅速检查其几何尺寸,自检合格后报监理工程师检验。
⑹、成桩检测及桩头处理①、桩头处理:采用风镐破除桩顶混凝土,桩头破除后的标高高于设计标高10cm为宜,形状应呈平面或桩中略有凸起,人工采用錾子修面、凿毛,用水冲洗桩头。
②、桩基检测:桩基检测是检测砼灌注桩的连续性、完整性、均质性。
每根桩均须检验;检验时间在桩基混凝土灌注14天后进行,桩基未检不能进行下道工序。
⑺、基底检测:基坑挖至设计标高后,进行基底清理整平,并采用触探法进行原位测试,(本桥系梁没有地基承载力设计要求),不符合设计要求时,应按规定上报监理、业主进行基底变更处理。
柱系梁首件施工方案1. 引言柱系梁是指柱子和梁之间通过梁端装配连接件连接而成的结构体系。
柱系梁在建筑领域中使用广泛,其连接部位的施工质量和工艺流程对于整个结构的安全性和稳定性具有重要影响。
本文将介绍柱系梁首件施工方案,包括施工前的准备工作、细化的施工步骤和注意事项。
2. 施工前准备工作在进行柱系梁首件施工之前,需要进行以下准备工作:2.1 材料准备准备好所需的梁、柱以及连接件等材料,并对材料进行检查,确保其质量符合要求。
2.2 工具准备准备好所需的工具,如起重设备、螺栓拧紧工具、焊接设备等,并检查其工作状态和安全性。
2.3 施工场地准备保证施工现场的平整、清洁,清除杂物和障碍物,确保施工区域的安全性和通行性。
2.4 施工方案讨论与相关工程人员讨论施工方案,明确施工流程和注意事项,确保施工过程中的安全性和高效性。
3. 施工步骤3.1 安装柱子首先,根据设计要求将柱子准确地放置在预定位置上,并使用起重设备进行固定。
在安装过程中,要特别注意柱子的垂直度和水平度,以确保安装的准确性。
3.2 安装梁将梁通过起重设备准确地放置在柱子的上方,并保证与柱子连接的端面平齐。
在梁的两侧分别设置临时支撑,以确保梁的稳定性。
3.3 连接件安装根据设计要求,将连接件准确地安装在柱子和梁的连接部位。
根据具体要求,连接件可以选择螺栓连接、焊接等方式。
在安装连接件的过程中,需要确保连接件的质量和强度,以确保连接的可靠性。
3.4 质量检验完成连接件的安装后,对柱系梁的连接部位进行质量检验。
主要包括检查连接件的紧固度、焊接质量以及柱子和梁之间的间隙等。
如有问题及时进行调整和修复。
3.5 清理工作整理施工现场,清除杂物和废料,恢复施工区域的整洁和安全。
4. 注意事项4.1 安全第一在柱系梁首件施工过程中,必须严格遵守施工安全规范,佩戴个人防护装备,使用安全可靠的工具和设备,确保施工人员的安全。
4.2 施工现场管理对施工现场进行管理,确保施工区域的通行畅顺和安全性。
系梁施工方案第1篇系梁施工方案一、工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。
工程结构类型为钢筋混凝土框架结构,其中系梁作为结构中的重要组成部分,承担着联系各承重构件、保证结构整体稳定性的作用。
本方案旨在制定一套科学、合理、可行的系梁施工方案,确保施工过程中的质量、安全及进度要求。
二、施工准备1. 技术准备(1)组织技术人员学习相关规范、标准,熟悉设计图纸,掌握系梁施工的技术要求。
(2)编制施工组织设计,明确施工工艺、施工顺序、施工方法、施工要求等。
(3)制定施工质量控制措施、施工安全措施及环境保护措施。
2. 材料准备(1)根据设计要求,选用符合国家标准的钢筋、混凝土等原材料。
(2)对进场的原材料进行严格的质量检验,确保原材料合格。
3. 施工机具准备(1)配置必要的施工机具,如混凝土搅拌站、泵送设备、钢筋加工设备等。
(2)检查施工机具的性能,确保机具安全、可靠。
4. 人员组织(1)成立项目经理部,负责施工组织、协调、管理等工作。
(2)配置相应的专业技术人员、施工人员、安全员等,保证施工顺利进行。
三、施工工艺及方法1. 钢筋工程(1)根据设计图纸,进行钢筋下料、加工、绑扎。
(2)钢筋焊接应满足规范要求,确保焊接质量。
(3)对绑扎好的钢筋进行检查,确保符合设计及规范要求。
2. 模板工程(1)选用符合规范要求的模板材料,确保模板的强度、刚度。
(2)模板安装应保证结构尺寸准确、平整度良好。
(3)模板拆除应遵循先支后拆、后支先拆的原则,确保混凝土强度达到设计要求。
3. 混凝土工程(1)混凝土浇筑应分层、分段进行,保证混凝土密实。
(2)混凝土浇筑过程中应采取防震、防裂措施。
(3)混凝土养护应充分,保证混凝土强度发展。
4. 施工缝处理(1)施工缝位置应满足设计及规范要求。
(2)施工缝处理应确保新旧混凝土连接紧密、牢固。
四、施工质量控制及验收1. 施工过程中,严格遵循国家及地方相关规范、标准,确保施工质量。
墩柱中系梁施工方案
一、概述
在桥梁、隧道等工程中,墩柱是起着承载和传递上部结构荷载的作用的重要构件。
而墩柱中系梁作为墩柱的一个重要构造部分,对整体工程的稳定性和安全性起着至关重要的作用。
本文将探讨墩柱中系梁的施工方案。
二、施工准备
1.人员准备:确保具备相关资质和经验的工程人员参与施工,保证施
工质量。
2.物料准备:准备好符合设计要求的材料,包括混凝土、钢筋等。
3.设备准备:保证施工所需的机械设备齐全,并经过检测合格。
三、施工过程
1. 墩柱浇筑
1.模板安装:根据设计要求安装好墩柱的模板,确保模板结实可靠。
2.钢筋绑扎:进行墩柱的钢筋绑扎作业,按照设计要求进行布置。
3.混凝土浇筑:根据施工计划,将混凝土浇筑至模板内,确保整体浇
筑质量。
2. 系梁安装
1.系梁吊装:采用吊装设备将系梁吊装至墩柱之间的预留位置。
2.固定连接:根据设计要求,将系梁与墩柱进行牢固的连接,确保结
构稳定和安全。
3. 后续工序
1.验收:对施工完成的墩柱中系梁进行验收,确保符合设计及质量要
求。
2.防护措施:在施工结束后,加强对墩柱中系梁的防护和维护,确保
工程安全。
四、总结
墩柱中系梁的施工方案关乎到工程的整体质量和安全性,需要严格按照设计要求和施工规范进行操作。
只有通过科学合理的施工方案,才能保证墩柱中系梁的质量和工程的长期稳定性。
墩柱、系梁施工方案前言在建筑结构中,墩柱和系梁是连接桥梁结构的重要组成部分,其施工方案的设计和执行直接关系到整个工程的质量和安全。
本文将从墩柱和系梁的施工流程、关键技术和质量控制等方面展开讨论,为相关工程人员提供参考。
施工准备阶段一、工程资料准备在墩柱、系梁施工前,需要准备好相关的设计图纸、施工图纸、工艺规范等工程资料,以便指导施工人员按照要求进行操作。
二、施工队伍组建根据工程规模和要求,组建合适的施工队伍,明确施工人员的职责分工,确保施工过程中各项工作顺利进行。
墩柱施工流程1.基础施工–在进行墩柱施工前,首先要进行基础的浇筑工程,确保墩柱的基础稳固。
–基础施工包括开挖基坑、垫层处理、钢筋安装、模板搭设等步骤,需要严格按照设计要求进行操作。
2.墩柱浇筑–混凝土浇筑前,要对模板进行检查,确保模板结构完整、平整。
–进行混凝土浇筑时,应按照施工工艺要求逐层浇筑,控制浇筑厚度和浇筑质量。
3.后期处理–墩柱浇筑完成后,需要进行后期的养护和处理工作,保证混凝土的强度和外观质量。
系梁施工流程1.钢筋加工和安装–系梁的钢筋加工要精准,确保尺寸、弯曲和连接的质量合格。
–钢筋安装前要对模板进行检查,保证系梁的模板结构符合要求。
2.系梁浇筑–系梁浇筑时,需要注意控制浇筑速度和浇筑厚度,保证混凝土的均匀性和质量。
–浇筑完成后要进行养护,确保混凝土的强度和抗压性。
3.系梁与墩柱连接–系梁与墩柱之间的连接是整个桥梁结构的关键部分,要保证连接处的牢固和密合,确保结构的稳定性和耐久性。
质量控制1.施工过程中要定期进行质量检查和验收,发现问题及时处理并进行整改。
2.对关键工艺和节点进行质量把关,确保施工质量达到设计要求。
3.做好施工记录和档案管理,保证施工过程的可追溯性和可监督性。
结语墩柱和系梁作为桥梁结构中的重要构件,其施工质量直接关系到整个工程的安全性和稳定性。
在实际施工中,需要严格按照设计要求和工艺规范进行操作,确保施工过程的顺利进行和施工质量的合格,为工程的顺利竣工和使用提供保障。
桩系梁施工方案范文一、工程概况该梁桩工程位于市的XX区域,总面积约为XX平方米。
该工程的目的是为了支撑道路桥梁,以确保道路的安全和可靠性。
根据设计要求,预计需要施工XX根桩和XX平方米的梁。
二、施工前准备1.设计准备:施工前,需要做好梁桩工程的设计工作,包括桩的类型选择、深度计算、梁的尺寸规划等。
2.材料准备:根据设计要求,准备好桩的材料,包括钢筋、钢管等。
同时,需要准备梁的材料,包括混凝土、钢筋等。
3.设备准备:准备好各类施工设备,包括挖掘机、起重机、焊接机等,以确保施工的顺利进行。
4.力量部署:根据工程范围和施工计划,组织合适数量的工人和技术人员,以确保施工进度和质量。
三、施工步骤1.桩的施工(1)确定桩的位置和深度,根据设计要求进行挖掘。
(2)进行孔内支护,包括安装导墙管、导墙梁等。
(3)进行钢筋骨架的制作和安装,包括纵向钢筋和横向钢筋。
(4)进行钢管浇筑,将钢管逐层浇注混凝土,同时进行振捣,以确保充实和牢固。
2.梁的施工(1)梁的制作:根据设计要求,在梁板和梁柱配筋,并采用钢模板进行固定。
(2)梁的浇筑:在梁板和梁柱之间安装振动器,进行梁的浇筑。
根据混凝土的硬化情况,选择合适的浇筑方法,保证混凝土的均匀分布和充实度。
3.后期处理(1)浇筑结束后,及时进行拆模和养护,确保梁和桩的质量和强度。
(2)根据需要进行验收,修复不符合质量要求的部位。
(3)清理施工现场,恢复原状。
四、安全施工1.严格按照相关的安全规范和操作规程进行施工。
2.做好各项安全措施的补充,包括搭建安全防护网、设置施工警示标志等。
3.做好防火、防雷等自然灾害的应对工作。
4.在施工现场设置专人负责安全巡查和监督,及时排除安全隐患。
五、质量控制1.严格按照设计要求和相关规范进行施工,确保质量符合标准。
2.加强施工现场的质量监控,进行验收,及时修复不合格部位。
3.做好施工记录和材料报验,确保施工质量的可追溯性。
六、环境保护1.对施工过程中产生的噪音和粉尘进行有效的控制,减少对周边环境的影响。

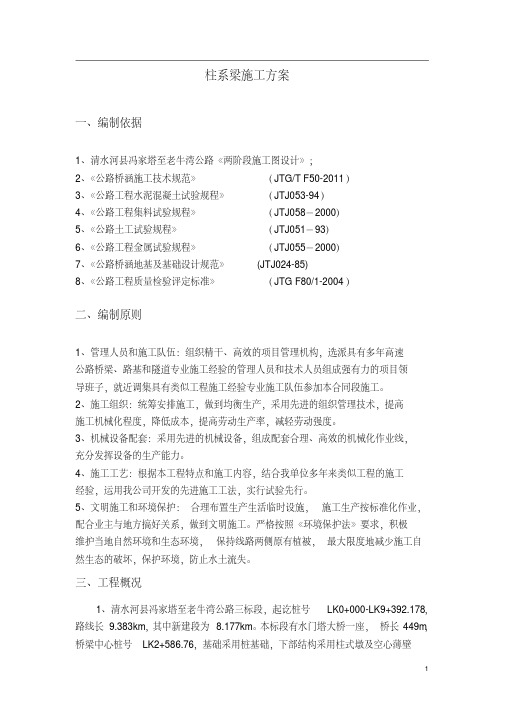

柱系梁施工方案柱系梁施工方案一、编制依据1、清水河县冯家塔至老牛湾公路《两阶段施工图设计》;2、《公路桥涵施工技术规范》(JTG/T F50-2011)3、《公路工程水泥混凝土试验规程》(JTJ053-94)4、《公路工程集料试验规程》(JTJ058-2000)5、《公路土工试验规程》(JTJ051-93)6、《公路工程金属试验规程》(JTJ055-2000)7、《公路桥涵地基及基础设计规范》 (JTJ024-85)8、《公路工程质量检验评定标准》(JTG F80/1-2004)二、编制原则1、管理人员和施工队伍:组织精干、高效的项目管理机构,选派具有多年高速公路桥梁、路基和隧道专业施工经验的管理人员和技术人员组成强有力的项目领导班子,就近调集具有类似工程施工经验专业施工队伍参加本合同段施工。
2、施工组织:统筹安排施工,做到均衡生产,采用先进的组织管理技术,提高施工机械化程度,降低成本,提高劳动生产率,减轻劳动强度。
3、机械设备配套:采用先进的机械设备,组成配套合理、高效的机械化作业线,充分发挥设备的生产能力。
4、施工工艺:根据本工程特点和施工内容,结合我单位多年来类似工程的施工经验,运用我公司开发的先进施工工法,实行试验先行。
5、文明施工和环境保护:合理布置生产生活临时设施,施工生产按标准化作业,配合业主与地方搞好关系,做到文明施工。
严格按照《环境保护法》要求,积极维护当地自然环境和生态环境,保持线路两侧原有植被,最大限度地减少施工自然生态的破坏,保护环境,防止水土流失。
三、工程概况1、清水河县冯家塔至老牛湾公路三标段,起讫桩号LK0+000-LK9+392.178,路线长9.383km,其中新建段为8.177km。
本标段有水门塔大桥一座,桥长449m,桥梁中心桩号LK2+586.76,基础采用桩基础,下部结构采用柱式墩及空心薄壁墩,上部结构采用先简支后连续的后张40m T梁结构。
LK2+586.76水门塔大桥包括1#墩、2#墩、9#墩、10#墩柱系梁。
本施工方案适用于LK2+586.76水门塔大桥所有柱系梁。
2、进度计划计划2018年5月14日开工,2018年8月14日完工。
工期 90 天。
四、施工准备1、测量准备进场后,根据设计单位交桩的导线点和水准点,立即组织测量人员用全站仪和高精度自动安平水准仪进行导线点和水准点复测,水准点测量采用四等标准测量。
根据需要对导线点和水准点进行加密,建立桥涵水准控制网。
测量成果资料上报监理工程师审核签认后,方可使用。
2、人员、机械设备配备情况机械设备表人员计划五、施工方法1、施工放样下墩柱混凝土强度满足柱系梁施工要求后可以进行柱系梁的施工。
首先对下墩柱顶进行人工凿毛,达到设计标高。
然后拿全站仪对墩顶进行精确放样,并测定其标高以放样点作为底模控制线。
2、底模支设在下墩柱施工时,我们采用抱箍施工方法,中间连接用工字钢。
在工字钢上架设长150cm 、规格3cm×4cm方木作为底层支撑,每1m设置一个。
上述工作完成后进行组合模板拼装,通过调整支架高度,使底模达到设计高度,在实际操作中,底模标高应高出设计标高5mm,以防底模均匀沉降。
3、柱系梁钢筋绑扎:钢筋加工、绑扎在施工现场进行。
严格按设计图纸钢筋间距布设主筋和箍筋,钢筋绑扎须牢固。
采用吊车将半成品吊装至上系梁处进行就位,吊装就位后,认真检查周边保护层及各钢筋尺寸是否符合要求,各种预埋件是否准确、到位,经监理工程师检验认可后,进行下道工序的施工。
底层钢筋和四周侧面钢筋加垫5cm垫块,以保证其保护层厚度。
垫块呈梅花型布置,用绑丝固定于主筋之上。
工艺要求:为保证混凝土保护层厚度,钢筋骨架安装好后进行绑扎前,必须加设两侧定位钢管架和顶部抬平定位架。
4、柱系梁侧模板安装:待柱系梁钢筋绑扎固定后,进行系梁侧模板安装。
首先,模板安装前要用手扶砂轮打磨平直,再涂刷脱模剂,最后清理模板内杂物。
涂刷脱模剂时,均匀将脱模剂涂在各块模板上,然后将橡胶条沿模板拼接缝处紧紧的粘贴,以防浇筑、振捣时接缝处出现漏浆现象。
模板内边缘严格按照系梁轮廓线安装固定,用斜撑,拉线等方法调整,使模板的垂直度、顺直度、长、宽、高符合要求。
为防止两侧模在混凝土浇筑中出现胀模,特采用穿心拉杆连接,穿心拉杆由φ14cm的圆钢加工而成,上、下两排设置,间距1m;水平方向间距2m—3m,上、下两排对称设置。
模板外侧穿心丝固定端采用“双钢管﹢耳形夹”固定。
穿心拉杆穿过模板之间部位须套φ20cm的PVC管,并将PVC管两端接模板处封闭严实,防止水泥浆漏入PVC管内。
在穿心拉杆拧紧之前,在模板顶面以下、钢筋笼以上安放150cm长3cm×4cm的方木条,保证模内尺寸,方木条间距2m,然后拧紧所有穿心拉杆的螺丝。
模板安装固定完后,再次检查模内尺寸及各侧面保护层厚度,根据情况调整局部模板或增加保护层垫块。
在模板完成后,为保证施工安全,必须进行脚手架搭设。
5、柱系梁混凝土浇筑模板报监理工程师检验合格后方能进行混凝土浇筑。
混凝土由混凝土拌合站集中拌和,由混凝土罐车运往施工现场。
吊车吊混凝土入模,混涨土分层浇筑,为保证混凝土浇筑的密实性,混凝土应按每层厚度30cm、自下而上顺序分层浇筑,振捣采用插入式振动器振捣,振捣棒与侧模的距离应保持5-10cm;振捣顺序沿纵向横向推进进行,对每一振动部位,必须振动到该部位混凝土密实为止。
密实的标志是混凝土停止下沉,不再冒出气泡,表面呈现平坦、泛浆。
每一处振捣完毕后应边振动边徐徐提出振捣棒,应避免振动棒碰撞模板、钢筋及其他预埋件。
当接近设计标高时,技术员必须做好混凝土浇筑记录。
混凝土收浆抹面完后,达到初凝后用麻袋或草席覆盖洒水养生,当气温大于5℃时,洒水养护,保持混凝土处在湿润状态。
振捣棒移动间距不应超过振动器作用半径的 1.5倍;振捣上层混凝土时,振捣棒应插入下层混凝土深度不得小于5-10cm。
混凝土浇筑过程中应设专人巡视侧模稳定情况,若发现跑模、胀模或漏浆迹象,应及时采取处理措施。
期间,取样制作试块、养护,以保证混凝土质量。
6、拆模及养生非承重侧模板在混凝土抗压强度达到 2.5MPa,且能保证其表面及棱角不致因拆模而受损坏时方可拆除模板;承重的底模需在混凝土强度能承受其自重力及其他可能的叠加荷载时,方可拆除。
并覆盖、洒水养生,其水分量随时检查以确保土工布上常有水分为度,养生时间不少于7天。
待监理工程师对试件强度认可后,即可进行墩柱施工。
六、质量控制标准模板安装的允许偏差钢筋安装实测项目柱系梁实测项目外观要满足以下要求:混凝土表面平整,光洁,棱角线平直;肋板表面不得有蜂窝、麻面现象;不得出现非受力裂缝。
如出现蜂窝、麻面和非受力裂缝时,必须处理。
七、质量控制及保证措施工程质量是工程施工的根本,也是施工企业的生命,为保证工程的整体质量,我公司将不断加强质量管理,用一流的队伍、一流的技术力量、一流的管理确保一流的质量,具体采取下列措施:(一)质量控制措施1、钢筋加工及安装(1)焊条的选择应适当,电弧焊所用的焊条,其性能应符合现行的国家标准《碳钢焊条》、《低合金钢焊条》的规定,其型号应根据设计确定。
(2)对施焊人员要进行培训,持合格证上岗,在施焊前要进行试焊,符合要求后方可正式焊接,在正式施焊前应进行技术交底,对操作人员明确技术要求及焊接时应注意事项。
(3)正式焊接时,应注意焊接时的天气情况,有风天施焊应采取防风措施,雨天不宜施焊,若非施工焊时,应做好防雨及在钢筋干燥的条件下焊接,不准带水作业,电焊条要采取防潮措施,必要时要进行烘干,雨天焊接时,电焊工要有确保安全的措施,防止触电事故发生。
(4)绑扎或焊接的接头应严格执行条文的规定,因为工程质量事故的发生,不是焊接质量有问题,就是接头布置上有问题。
(5)应特别注意预埋件及构造物连接处的焊接质量,必要时应采取加强措施,若注意不够易出严重事故;预埋件与钢筋的连结及位置的固定要准确可靠,在浇筑混凝土之前的检验签认是非常重要的。
(6)受力钢筋焊接或绑扎接头应设置在内力较小处,并错开布置。
(7)钢筋骨架或钢筋网都要有一定的刚度,否则移动困难,绑扎时很难保证位置的准确。
(8)钢筋骨架或钢筋网在施工时要有稳定措施,如失稳要重新绑扎定位。
(9)钢筋网在现场绑扎时,要考虑混凝土浇筑时的临时荷载影响,最好的办法除焊接外,应布置好加力钢筋,以承受施工时的人群及混凝土堆积、冲击荷载,以保证钢筋网不变形。
(10)混凝土垫块在施工中遇到的问题是在混凝土施工荷载影响下,要么被压碎,这样很难保证混凝土保护层的尺寸,有时漏筋,即使不漏筋也影响结构物的使用寿命。
因此在选用垫块时一定要考虑到能承受足够的压力而不破碎,绑扎牢固可靠。
2、组合模板制作及安装(1)制作钢模板时要尽可能利用原钢板制作,板面应进行加工使表面平整光洁,以保证混凝土的外观质量。
(2)钢模板制作时,要注意保证模板的刚度,否则将因模板变形而导致质量问题。
(3)钢模板的脱模剂要通过试验选定,以避免影响混凝土表面质量。
(4)钢模板与钢筋安装工作需配合进行,妨碍绑扎钢筋的模板需待钢筋安装完毕后安设,模板不应与脚手架联接,避免引起模板变形。
(5)模板的支承部分在安装在地基土上时应加设垫板,且地基土必须坚实并有排水措施。
3、混凝土的拌和、运输及浇筑控制措施(1)自动计量拌和站拌和混合料时应注意对搅拌机电子控制自动计量的核对,不能认为计量是自动控制就可以放松检测控制。
在添加外加剂的情况下,应对掺加量进行准确计量。
(2)混凝土的搅拌时间要严格控制,施工中如压缩混凝土的搅拌时间会影响混凝土的均匀性;搅拌设备要有保证混凝土连续浇筑措施。
(3)掺用高效减水剂或速凝剂且混凝土运输距离较远时,可运至浇筑地点再掺入重拌。
(4)混凝土的运输时间要短,特别是空气干燥、气温高的情况下,运输时间较长,使混凝土坍落度损失,会造成浇筑困难,因此混凝土浇筑速度混凝土的生产、运输应与浇筑速度相互匹配,满足:V≥sh/t 。
式中:V—混凝土配制、输送及灌注的容许最小速度,m3/h;s—灌注的面积,m2;h—灌注层的厚度,m;t—所用水泥的初凝时间,h。
(5)浇筑第一层混凝土时,要防止水分被基础或基顶水分渗入混凝土而降低强度。
(6)在混凝土浇筑时要注意混凝土本身的施工质量,既要保证浇筑的混凝土密实和美观,又要保证按施工图要求使钢筋、预埋件位置准确,混凝土的尺寸误差在允许范围以内。
浇筑过程中,应随时观察所设置的预埋件的位置是否移动,若发现移位应及时校正。
浇筑过程中还应注意模板、支架情况,如有变形或沉陷应立即校对并加固。
(二)质量保证措施1、质量体系保证认真贯彻执行ISO9001:2000质量标准,建立健全质量管理与保证体系,项目经理部建立以项目经理为首的质量保证体系,负责该合同段全面质量管理工作,总工程师负责日常管理工作。
