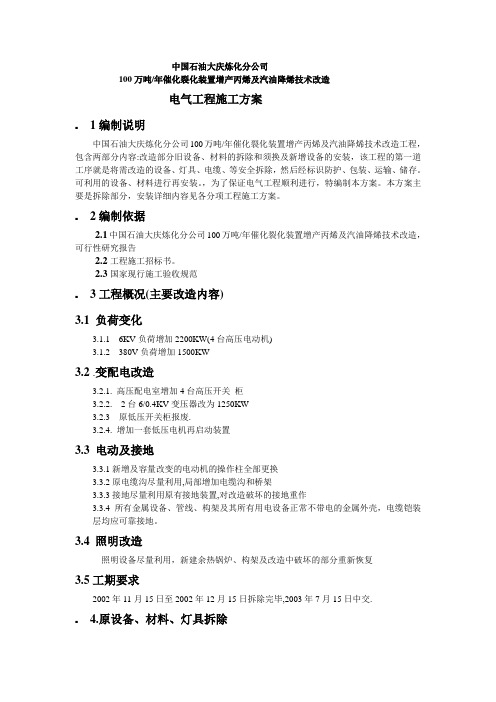

中国石油大庆炼化分公司100万吨/年催化裂化装置增产丙烯及汽油降烯技术改造电气工程施工方案编制说明⏹1中国石油大庆炼化分公司100万吨/年催化裂化装置增产丙烯及汽油降烯技术改造工程,包含两部分内容:改造部分旧设备、材料的拆除和须换及新增设备的安装,该工程的第一道工序就是将需改造的设备、灯具、电缆、等安全拆除,然后经标识防护、包装、运输、储存。
可利用的设备、材料进行再安装。
,为了保证电气工程顺利进行,特编制本方案。
本方案主要是拆除部分,安装详细内容见各分项工程施工方案。
编制依据⏹22.1中国石油大庆炼化分公司100万吨/年催化裂化装置增产丙烯及汽油降烯技术改造,可行性研究报告2.2工程施工招标书。
2.3国家现行施工验收规范工程概况(主要改造内容)⏹33.1 负荷变化3.1.1 6KV负荷增加2200KW(4台高压电动机)3.1.2 380V负荷增加1500KW3.2 .变配电改造3.2.1. 高压配电室增加4台高压开关柜3.2.2. 2台6/0.4KV变压器改为1250KW3.2.3 原低压开关柜报废.3.2.4. 增加一套低压电机再启动装置3.3电动及接地3.3.1新增及容量改变的电动机的操作柱全部更换3.3.2原电缆沟尽量利用,局部增加电缆沟和桥架3.3.3接地尽量利用原有接地装置,对改造破坏的接地重作3.3.4所有金属设备、管线、构架及其所有用电设备正常不带电的金属外壳,电缆铠装层均应可靠接地。
3.4照明改造照明设备尽量利用,新建余热锅炉、构架及改造中破坏的部分重新恢复3.5工期要求2002年11月15日至2002年12月15日拆除完毕,2003年7月15日中交.原设备、材料、灯具拆除⏹ 4.4.1.拆除、储运原则盘柜单台拆除,电缆单根拆除,操作柱、动力箱、灯具单台(套)拆除,严格包装质量,认真做好标识,包装、儲藏、保管。
4.2拆除、标识、包装及储运工作程序电气工程的拆除应先从电气的变压器、盘柜及现场的控制设备及灯具开始,拆除后,需对要利用的设备.材料的质量状况进行鉴定,并将结果登记造册,报业主。
1.1编制说明我公司在山东海化集团有限公司重油综合利用项目中承担了包含造气、气柜、脱硫、变换、压缩、变压吸附等工段在内的3500Nm3/h水煤气制氢装置安装、造气污水处理、外管等部分公用工程安装、油品贮运罐区管道、设备及电气仪表安装和造气楼土建等建筑安装任务,工程量大,工期紧。
为了有效指导施工,特编制本项目管理实施规划作为本工程项目施工组织和施工技术、质量、进度、安全、成本管理总的指导性文件,确保快速、优质、低耗地完成施工任务,满足顾客要求。
1.2 编制依据1.2.1我公司与山东海化集团有限公司签订的《建筑安装工程施工合同》;1.2.2水煤气制氢装置等施工图纸;1.2.3国家现行标准、规程、规范。
1.2.4 我公司的管理规定及施工经验。
2、工程概况2.1工程简介2.1.1工程地点、规模及范围山东海化集团有限公司重油综合利用项目位于寿光大家洼镇海化高新技术开发区内,该项目包含40万吨/年延迟焦化装置、25万吨/年轻油加氢精制装置、3500Nm3/h 水煤气制氢装置各一套及配套公用工程和油品贮运设施等,总投资约1.9个亿。
该项目建成后具备年产16万吨柴油、10.2万吨石油焦、7.5万吨石脑油、1.6万吨液化气和1.0万吨蜡油生产能力。
我公司主要承建其中的水煤气制氢装置,约占全部工程的30%工程量。
工程范围及内容如下:a、水煤气制氢装置的设备、管道、电气、仪表安装。
水煤气制氢装置由造气、脱硫、压缩、变换、变压吸附提氢等工段组成。
b、造气楼及造气工段设备基础土建。
c、公用工程造气污水处理工段的设备、管道、电气、仪表安装。
d、石脑油、柴油、蜡油装车设施、液化气罐区及装车设施的设备、管道、电气、仪表安装。
e、重油罐区及泵房、轻油罐区及泵房的设备、管道、电气、仪表安装。
f、界区内外管安装。
g、工艺管道、设备的防腐、保温和筑炉施工等。
2.1.2工期要求2.2工程特点2.2.1施工难度较大。
两台水煤气压缩机和两台造气炉均散件到货,装配精度高;大口径管道制作安装量大,消耗的人工、机械台班很多;2000M3气柜的底板和钟罩壁板顶盖均采用对接连接形式,由于壁厚薄,极易产生焊接变形。
石油化工工程电气施工方案一、项目概况某石油化工工程项目位于中国某沿海城市,总投资约100亿元人民币,项目涉及炼油、化工等领域。
项目规模庞大,包括锅炉、蒸汽发生器、酸碱厂、电解车间、化肥厂等多个工艺装置,涉及电气设备种类多样,配电系统复杂。
二、电气施工方案编制1、项目需求分析在编制电气施工方案之前,首先需要对项目的电气系统需求进行深入分析。
要了解工程项目的整体规模和布局,明确项目的用电需求,包括各种工艺装置的电气设备、配电系统、控制系统等。
同时,还需要考虑到安全性、可靠性、经济性等方面的要求,为电气系统的设计和施工提供准确的数据和依据。
2、电气工程设计基于项目需求分析的结果,电气施工方案还需要包括电气工程设计的内容。
这包括发电系统、配电系统、控制系统等方面的设计。
其中,发电系统方案应包括机组选型、机房布置、燃料供应等内容;配电系统方案应包括供电方式、主变压器、母线、开关柜等设备选型及布置;控制系统方案应包括控制工作站、PLC、DCS等设备的选型及布置。
3、施工图纸编制根据电气工程设计的结果,需要制定施工图纸。
施工图纸应包括详细的平面布置图、剖面图、明细表、接线图等内容。
在编制施工图纸时,需要与设计单位充分沟通,确保施工图纸与设计方案一致,准确传达设计意图。
4、设备选型与采购在电气施工方案编制的最后,需要对电气设备进行选型与采购。
这包括发电机组、主变压器、开关柜、电缆、配电设备等设备的选型和采购。
在选型过程中,需要综合考虑设备的可靠性、高效性、经济性等方面的因素,确保设备能够满足项目的实际需求。
三、电气施工方案实施1、设备安装电气设备的安装是电气施工方案中的一个重要环节。
首先,需要明确设备的安装位置和布置方式。
其次,需要进行设备吊装、固定、接地、接线等工作。
在这个过程中,施工人员需要按照施工图纸和相关规范进行操作,确保安装质量符合要求。
2、接线调试设备安装完成后,还需要进行设备的接线调试工作。
这包括设备的电气连接、控制接线、信号线连接等内容。

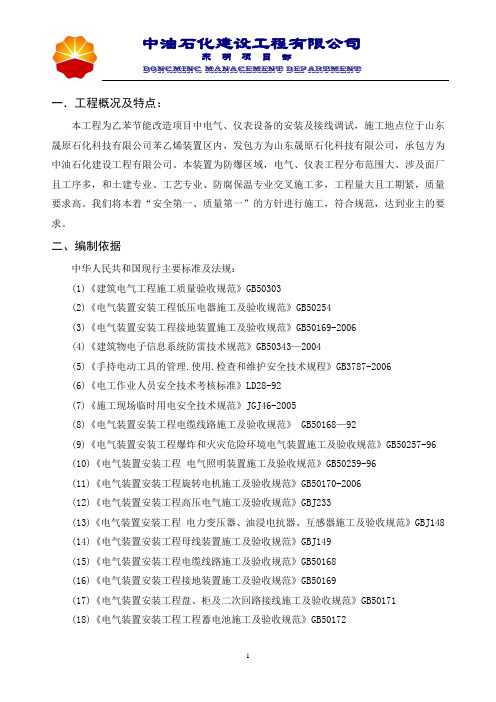

一.工程概况及特点:本工程为乙苯节能改造项目中电气、仪表设备的安装及接线调试,施工地点位于山东晟原石化科技有限公司苯乙烯装置区内,发包方为山东晟原石化科技有限公司,承包方为中油石化建设工程有限公司。
本装置为防爆区域,电气、仪表工程分布范围大、涉及面厂且工序多,和土建专业、工艺专业、防腐保温专业交叉施工多,工程量大且工期紧,质量要求高。
我们将本着“安全第一、质量第一”的方针进行施工,符合规范,达到业主的要求。
二、编制依据中华人民共和国现行主要标准及法规:(1)《建筑电气工程施工质量验收规范》GB50303(2)《电气装置安装工程低压电器施工及验收规范》GB50254(3)《电气装置安装工程接地装置施工及验收规范》GB50169-2006(4)《建筑物电子信息系统防雷技术规范》GB50343—2004(5)《手持电动工具的管理.使用.检查和维护安全技术规程》GB3787-2006(6)《电工作业人员安全技术考核标准》LD28-92(7)《施工现场临时用电安全技术规范》JGJ46-2005(8)《电气装置安装工程电缆线路施工及验收规范》 GB50168—92(9)《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257-96(10)《电气装置安装工程电气照明装置施工及验收规范》GB50259-96(11)《电气装置安装工程旋转电机施工及验收规范》GB50170-2006(12)《电气装置安装工程高压电气施工及验收规范》GBJ233(13)《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148(14)《电气装置安装工程母线装置施工及验收规范》GBJ149(15)《电气装置安装工程电缆线路施工及验收规范》GB50168(16)《电气装置安装工程接地装置施工及验收规范》GB50169(17)《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171(18)《电气装置安装工程工程蓄电池施工及验收规范》GB50172(19)《电气装置安装工程电力设备交接标准》GB50150(20)《电气装置安装工程1KV以下配线工程施工及验收规范》GB50258(21)《火灾自动报警系统施工及验收规范》GB166(22)《工业安装工程质量检验评定统一标准》GB50252(23)《石油化工安装工程施工质量验收统一标准》 SH/T3508-2011(24)《石油化工仪表工程施工技术规程》SH/T3521-2013(25)《自控安装图册》HG21581-95(26)《建筑施工安全检查标准》JGJ59-99(27)《建筑施工高处作业安全技术规范》JGJ80-91三.施工准备:1.施工图纸复查和会审,技术资料收集与整理2.主要施工设备计划表3.施工人员安排:施工总指挥 1人技术负责人 1人质量员 1人安全员 1人技工 4人电工 6人焊工 2人力工 8人4.施工人员必备条件参加施工人员都应精神面貌和身体状况良好并经体检合格,在施工前全部接受三级安全教育,经过安全技术培训教育后须考核合格,经技术负责人交底后应理解熟悉施工图纸和施工现场环境。
电气专项工程施工设计方案一、工程概况本工程为一座多功能综合楼的电气专项工程施工设计方案。
建筑面积为5000平方米,包括地下一层、地上六层。
主要电气设备包括供电系统、照明系统、弱电系统、智能化系统等。
二、供电系统设计1.供电方式:采用市电供电,主要采用220V/380V三相四线,备用电源采用柴油发电机组。
2.供电容量计算:根据建筑总用电负荷,计算总供电容量,并结合建筑功能区域进行分区控制。
3.电缆敷设:根据供电负荷和线路长度,采用合适的电缆规格,并通过电缆槽、管道或架空线路敷设。
4.主配电柜:设置主配电柜,负责对进线进行切换和分配,同时加装漏电保护器、过载保护器等保护设备。
5.分配电柜:根据各个功能区的用电负载需求,设置分配电柜,分别供电给各个功能区。
三、照明系统设计1.照明布置:根据建筑各个区域的功能和实际需求,合理布置照明灯具,在保证照明质量的前提下,提高能源利用效率。
2.灯具选型:根据不同区域的要求,选择合适的灯具,包括LED灯、荧光灯、节能灯等,以提高照明效果和节能效果。
3.照明控制:使用智能照明控制系统,实现照明的自动控制和调光功能,提高照明效果和能源利用效率。
四、弱电系统设计1.安防系统:设置闭路电视监控系统,包括摄像机、录像机、硬盘录像机等设备,实现对建筑的监控和安全防护。
2.网络系统:设置全楼无线网络覆盖,并设立机房和配线架,实现网络的稳定和高速传输。
4.音响系统:设置会议室、培训室等场所的音响系统,包括扩音设备、音箱、麦克风等设备,提供音频播放和扩音功能。
五、智能化系统设计1.楼宇自控系统:将空调、照明、风扇等设备与楼宇自控系统相连接,实现按需控制和能耗监测。
2.智能门禁系统:通过读卡器、摄像头等设备,实现对人员出入的安全管理和权限控制。
3.智能化配电系统:将电气设备与智能化配电系统相连接,实现对电气设备的远程监控、故障警报和智能管理。
六、安全防护措施1.对于弱电线路敷设,采用防火、防潮、防鼠等措施,确保线路安全可靠。
第一章工程概况及内容 21.1 工程概况 21.2 工程内容 21.3 质量目标 3第二章施工内容 32.1 电气工程施工基本安装内容: 32.2 执行相关标准 32.3 安装基本要求 42.4 施工方案 42.4.1 土建配合 42.4.2 配管 52.4.3 管线敷设 52.4.4 电缆桥架安装 82.4.5 电缆敷设 92.4.6 低压配电柜及动力、配电箱安装 112.4.7 管内穿线及接线 132.4.8 开关插座安装 152.4.9 照明灯具的安装 16防雷及接地安装 172.5 电气、照明调试、试亮 18第三章电气工程施工总进度计划 18第四章施工机械设备投入计划 184.1.施工机械设备投入计划 184.2.检验、测量、试验仪器设备配置计划 19 第五章劳动力计划安排 19第六章特殊季节施工措施 206.1 雨季施工措施 20雨期前的防范 206.1.2 雨期中的技术措施 216.1.3 雨期后的技术措施 226.2 高温季节施工措施 226.3 夜间施工措施 22第七章工程质量保证措施 22第八章安全生产文明施工 248.1 安全管理目标 248.2 文明施工管理 248.3 施工环境措施与节能25 、有效控制噪音污染 25环境保护的技术组织措施 25第一章工程概况及内容1.1 工程概况1.1.1 工程名称: XX 大运石化物资<集团>蒲城油库工程1.1.2 建设地点: XX 省XX 市蒲城县陈庄镇南800 米1.1.3 建设单位: XX 大运石化物资〔集团1.1.4 工程规模:包含 5000m3 储罐 10 座,3000m3 储罐 6 座,1000m3 储罐 4座,6000m3 储罐 2 座,16 个汽车收发油货位,铁路栈桥,污水处理站,发油管理室, 消防泵房等建造设施,建造面积约为 205000 平方米。
1.2 工程内容电气工程施工内容包括:全场电气图中电缆敷设8300米、埋管2468米、接地极265根、接地母线4600米、人体静电消除器53套、防爆插销5个、路灯22套;水井房电气图中电线敷设30米、配管9米、单联开关1个、双管荧光灯1;发油管理室电气图中电线敷设830米、配管1015米、静电接地报警仪16套、防爆操作柱16 套、灯具34套、开关插座29个、热镀锌圆钢144米;消防泵房电气图中电线敷设 1200米、配管370米、接地母线105米、开关插座11个、灯具39套、热镀锌圆钢139 米;辅房电气图中电线940米、配管318米、灯具21套、开关插座33个、排气扇2 台;门卫及铁路值班室电气图中电线敷设160米、配管43米、灯具2套、开关插座 8个;餐厅浴室电气图中电线敷设 1095米、配管463米、灯具34套、开关插座35 个、等电位端子线2套、热镀锌圆钢120米;卸油泵棚电气图中电线敷设330米、配管143米、接地母线143米、防爆操作柱13套、灯具11套、开关两个、人体静电消除器3套、热镀锌圆钢 180米;铁路栈桥电气图中电线敷设 4300米、配管1350 米、灯具70套、防爆磁力启动器36套、接地母线120米;办公区大门电气图中电线敷设650米、配管207米、灯具7套、开关插座19个;等设施的电气工程施工内容。
电气节能工程施工方案一、前言随着社会经济的发展和能源消耗的增加,电气能耗也日益成为一个重要的问题。
为了降低电气系统的能耗,保护环境,提高能源利用效率,我们有必要制定一套科学合理的电气节能工程施工方案。
二、节能目标1.减少电气系统的能耗;2.提高电气设备的能效;3.降低系统运行成本;4.提高系统稳定性和可靠性。
三、施工方案1. 设备升级在施工方案中,首先要考虑的是对旧电气设备的升级和替换。
采用高效、节能的电气设备,能够有效降低系统的能耗。
2. 照明系统优化对于建筑物的照明系统,可以采用LED灯具替换传统的荧光灯,这样不仅可以提高光效,还能有效降低能耗。
3. 控制系统改造通过更换智能化的控制系统,可以实现对电气设备的智能化控制和定时控制,从而提高系统的能效。
4. 节能监测系统安装节能监测系统,实时监测电气系统的能耗情况,并通过数据分析,找出节能改造的优化方向。
5. 能源管理系统建立完善的能源管理系统,制定能耗监管措施和管理制度,加强对电气系统的监督和管理,提高节能效果。
四、施工流程1.分析现状:对现有电气系统进行全面调研和评估,确定节能改造方向。
2.制定方案:根据现状分析结果和节能目标,制定电气节能工程施工方案。
3.设备采购与安装:选购高效节能设备,按照设计方案进行设备安装和调试。
4.系统改造:对电气系统进行改造和优化调整,提高系统的整体能效。
5.监测与调整:安装节能监测系统,实时监测系统能耗情况,并根据监测数据进行优化调整。
6.维护管理:建立系统运维管理制度,定期检查设备运行情况,保障系统的长期稳定运行。
五、总结制定科学合理的电气节能工程施工方案对于降低电气系统的能耗、提高系统的能效具有重要意义。
通过设备升级、照明系统优化、控制系统改造等措施,能够有效实现节能减排的目标,为建设节能型社会作出积极贡献。
中国石油广西石化1000万吨/炼油工程350万吨/年重油催化裂化装置临时用电施工方案编制:张康审核:夏吉龙批准:刘德顺中国石油天然气第七建设公司钦州项目经理部二○○七年十月八日目录一、工程概述 (1)二、现场临时用电总体布置 (1)三、现场临电布置 (1)3.1 电缆埋设3.2 电箱设置3.3 电箱安装措施3.4 电箱防护棚的搭设标准四、现场施工需用用电设备功率一览表 (2)4.1 土建施工用电设备4.2 焊接、切割、热处理、试压用电设备4.3 防腐、保温、防火施工用电设备4.4 办公室用电设备4.5 总功率计算五、现场用电设备(功率计算) (4)5.1总用电量计算5.2电源选择5.3电流计算5.4漏电开关选择六、施工技术、安全用电防火措施 (5)6.1施工技术要求6.2防雷、接地措施6.3安全防火措施6.4安全用电措施七、现场用电中断急救措施 (7)八、现场电工岗位指责制 (8)附表一:手段用料表附图一:TN-S零线保护系统图附图二:广西石化公司350万吨/年催化裂化装置施工现场临时用电三级配电图附图三:广西石化公司350万吨/年催化裂化装置施工现场平面布置图一、工程概况350万吨/年重油催化裂化装置是广西石化千万吨炼油的核心装置之一,建筑面积155m ×180m=27900m2,施工工期为2007年12月15日至2009年6月30日。
按照《建设工程施工现场供用电安全规范》GB 50194-93、《施工现场临时用电安全技术规范》JGJ46-2005的要求,临时用电设备在5台及5台以上或设备总容量在50KW及50KW 以上者必须编制临时用电施工方案,为确保350万吨/年重油催化裂化装置工程施工的顺利进行特编制此施工方案。
本施工方案仅适用于广西石化350万吨/年重油催化裂化装置现场施工用电。
二、现场临时用电总体布置现场布置见附图三。
三、现场临电布置3.1 电缆的埋设3.1.1 根据施工平面布置、施工平面特点及现场实际情况,区域内的所有电缆均为埋地敷设。
180万吨/年重油催化隐患整改余热锅炉改造施工现场临时供电方案编制:工程管理部审核:电气车间批准:机动处2011年5月4日目录第一章编制说明1.1 编制依据1.2 现场情况第二章工程概况2.1 工程概况2.2 施工机具第三章用电原则3.1 配电箱设置原则3.2第四章配电箱内电气装置的设置及安装4.1 电气装置的设置4.2 电气装置的安装及操作程序4.3 配电线路的敷设要求第五章现场用电负荷计算及变压器安装方式5.1 变压器负荷5.2 变压器安装方式第六章接地保护与防雷保护第七章安全用电技术措施7.1 用电设施技术规定7.2 用电操作技术规定第八章附图第九章施工有关事项说明第一章编制说明1.1编制依据1、为了确保施工现场机械设备和施工人员人身安全,根据中华人民共和国国家标准《10KV及以下变电所设计规范 GB 50053-94》、《建设工程施工现场供用电安全规范GB50194-93》、建设部《施工现场临时用电安全技术规范JGJ46-2005》及锦西石化分公司相关制度编制本工程临时供电方案。
2、建筑施工现场临时供电中的其它有关技术问题应遵守现行的国家标准、规范或规程规定。
1.2现场情况由于余热锅炉改造部分使用施工机具较多,用电量较大,经与机动处和电气车间协商,施工现场需安装一台临时箱式总配电箱,通过总配电箱向各施工单位供电,总配电箱电源引至中间原料罐区变电所室外动力箱。
电缆及总配电箱由工程管理部自备。
第二章工程概况2.1工程概况本工程施工电源引自中间原料罐区变电所室外动力箱。
电源电缆埋地敷设,部分利用装置原有电缆桥架敷设,直埋部分需破除恢复砼地面,直埋电缆沟施工按规范进行,沟内铺砂盖砖,电缆桥架引引下部位及穿墙过路加DN100镀锌钢管保护。
总配电箱内装设配电柜和计量装置。
施工电源由工程管理部组织安装并负责工程施工期间临时用电的安全管理。
2.2施工机具本工程进场机具设备总视在功率,具体详见设备统计一览表。
1。
工程概况本工程为~~公司重油综合录用项目,工程有液化气罐区、轻油罐区、重油罐区、0217工程、造气、造气污水处理、脱硫变换等八个部分组成,本方案包括以上八个工段的电气动力、照明、防雷接地。
2. 编制依据2。
1 ~~设计院设计的电气施工图纸。
2.2 山东省化工规划设计院设计的电气施工图纸。
2。
3 《~~重油综合利用工程施工组织设计》(~~设公司编制)。
2.4 《~~重油综合利用工程质量计划》(~~公司编制)。
2.5 《电气装置安装工程施工及验收规范》(GB50257—96、GB50258—96、GB50259-96、GB50169-92、GB50170—92、GB50171—92)。
3。
主要工程量主要工程量一览表4. 电气工程施工前的准备工作施工前的准备工作直接影响施工的正常进行和施工质量与进度,由于本工程的工期紧,施工量大,因此,施工前的准备工作显得尤为重要。
4。
1 施工前必须详细熟悉图纸,弄清设计图纸的内容,了解工程概况、工程特点,注意图纸提出的各种施工要求。
4。
2 熟悉设计施工规范、施工用标准和设计技术文件的有关规定,并研究确定施工程序和方法,确定单位工程划分和工程质量控制点,考虑主体工程和其他相关工程相互配合问题。
4.3 对图纸中选用的电气设备和主要材料等进行统计,并作备料工作。
4.4 施工前了解施工条件的具备情况,其中包括下列内容:4。
4.1 设备材料要具备齐全,确定产品、标识和可追溯性程序。
4。
4.2 一般工具和机具、仪表和特殊机具的准备,并做好过程和设备认可工作.4.4.3 有关建筑物和设备基础情况完好且交接验收。
4.4.5 施工现场的水源、电源及工具材料存放的场所等临时设施完备.5. 电气装置安装与调试根据本工程的特点,可确定其施工程序为:防雷接地→电缆桥架安装→动力和照明保护管敷→设变配电设备安装→电缆敷设→电气调整和试验→试车5。
1 盘柜安装盘柜安装程序:基础槽钢安装→运输吊装→开箱→外观检查→就位→找正固定5。
1. 工程概况
本工程为~~公司重油综合录用项目,工程有液化气罐区、轻油罐区、重油罐区、0217工程、造气、造气污水处理、脱硫变换等八个部分组成,本方案包括以上八个工段的电气动力、照明、防雷接地。
2. 编制依据
2.1 ~~设计院设计的电气施工图纸。
2.2 山东省化工规划设计院设计的电气施工图纸。
2.3 《~~重油综合利用工程施工组织设计》(~~设公司编制)。
2.4 《~~重油综合利用工程质量计划》(~~公司编制)。
2.5 《电气装置安装工程施工及验收规范》(GB50257-96、GB50258-96、GB50259-96、GB50169-92、GB50170-92、GB50171-92)。
3. 主要工程量
主要工程量一览表
序号名称单位数量
1 盘柜台52
2 桥架米240
3 电缆米22000
4 灯具套240
5 型钢米600
6 照明线路米3500
序号名称单位数量
7 接地线米1500
8 管材米2500
9 交频器台 1
10 压缩机台 2
11 高压器台 2
12 电话机台 4
13 感烟探测器个 5
4. 电气工程施工前的准备工作
施工前的准备工作直接影响施工的正常进行和施工质量与进度,由于本工程的工期紧,施工量大,因此,施工前的准备工作显得尤为重要。
4.1 施工前必须详细熟悉图纸,弄清设计图纸的内容,了解工程概况、工程特点,注意图纸提出的各种施工要求。
4.2 熟悉设计施工规范、施工用标准和设计技术文件的有关规定,并研究确定施工程序和方法,确定单位工程划分和工程质量控制点,考虑主体工程和其他相关工程相互配合问题。
4.3 对图纸中选用的电气设备和主要材料等进行统计,并作备料工作。
4.4 施工前了解施工条件的具备情况,其中包括下列内容:
4.4.1 设备材料要具备齐全,确定产品、标识和可追溯性程序。
4.4.2 一般工具和机具、仪表和特殊机具的准备,并做好过程和设备认可工作。
4.4.3 有关建筑物和设备基础情况完好且交接验收。
4.4.5 施工现场的水源、电源及工具材料存放的场所等临时设施完备。
5. 电气装置安装与调试
根据本工程的特点,可确定其施工程序为:
防雷接地→电缆桥架安装→动力和照明保护管敷→设变配电设备安装→电缆敷设→电气调整和试验→试车
5.1 盘柜安装
盘柜安装程序:基础槽钢安装→运输吊装→开箱→外观检查→就位→找正固定
5.1.1 基础槽钢安装
本工程盘柜主要集中在老配电室内,对原有盘柜进行拆除,新增新柜,基础槽钢要尽量保持原基础的标高,最后应符合下表技术要求:
基础型钢安装允许偏差
允许偏差
项目
mm/m mm/全长平直度<1 <5
水平度<1 <5
5.1.2 盘柜就位找正和固定
盘柜就位,先按图纸规定的顺序将配电室做好标记,然后用人工将其搬运到安装位置,人工精确地调整第一块盘,再以其为标准依次调整其他的盘归,调整后的盘柜应盘面一致,排列整齐,盘柜之间相互用螺栓拧紧,使之无明显缝隙,最后应符合下列技术要求:
项目允许偏差mm 水平偏差相邻两盘顶部<2
成列盘顶部<5
相邻两盘边<1盘面偏差
成列盘边<5
盘间接缝<2
垂直度(每米)<1.5
5.1.3 盘柜接地
盘柜本体,装有电气的可开启门均应与接地的金属构架可靠地连接。
5.1.4 内部清扫
盘柜安装固定好后,应进行内部清扫。
用抹布将各种电器设备擦干净,柜内不应用杂物、灰尘,同时应检查机械活动部分是否灵活,导线连接应牢固。
5.2 电缆桥架安装
5.2.1 电缆桥架、支架连接件和附件均应符合技术要求,规格和防腐应符合设计要求。
5.2.2 桥架固定:桥架之间的连接应牢固可靠,整体应横平竖直。
5.2.3 自制桥架应美观,焊接牢固,防腐应达到要求。
5.2.4 应有良好的接地。
5.3 配管配线
5.3.1 本工程所有保护管均为镀锌管,其表面不因有穿孔、裂缝和明显的凹凸不平,内壁应光滑,表面无锈蚀。
5.3.2 钢管与钢管、钢管与电气设备、钢管与钢管附件之间的连接,应采用丝扣连接,防爆厂所应在螺纹表面涂以导电性防锈脂,其连接丝扣不得少于5扣。
5.3.3 线路连接必须在相应的防爆接线盒或分线内连接或分路。
5.3.4 电缆敷设前,应进行相应的试验,符合要求时,再进行敷设。
敷设应排列整齐,不得打绞,并挂好标志牌。
5.3.5 电缆进电气设备、保护管、接线盒的进线均应作密封处理。
5.4 接地
5.4.1 接地装置及接地线埋设深度、连接均应符合设计要求。
5.4.2 所有电气设备的金属外壳、金属构架、金属配线及其配件,电缆保护管、电缆的金属护套等非带电的裸露的金属部分均应接地或接零,接地或接零的螺栓应有防松措施,并涂以电力复合脂。
5.4.3 本工程的接地采用铜包钢材料,施工时按材质说明书严格施工。
5.4.4 设备机组、照明及管道等的接地线应单独与接地干线相接,不得互相串联接地。
5.5 同步机调整
5.5.1 同步机安装前后,都必须对其进行相应的检查、测试,各项试验都必须符合设计要求。
5.5.2 严格按图纸进行电缆敷设,并接线。
5.5.3 根据说明书及其他资料对励磁进行检查、试验。
5.5.4 以上工作检查合格后,进行系统模拟实验,检查系统之间的联锁(与工艺、仪表之间)是否达到要求,进行空投试验。
5.5.5 同步机试运转。
6. 质量保证措施
6.1 设立自上而下的质量管理机构。
项目部设质检站,施工队设质检员,
认真贯彻质量否决权制度,严格执行公司的《质量手册》和《质量体系程序文件》,确保质量体系的有效性、持续性和严肃性。
6.2 严格按设计图纸施工。
6.3 施工机械和检测设备德高望重均应执行《过程和设备认可程序》,确保施工过程的质量。
6.4 施工过程中,执行《过程检验和试验》程序,为避免不合格产品产生和不合格品进入下一过程,具体工作是执行“三见一评”制度、ABC(R)质量控制点制度,达到产品一次成优。
6.5 电气设备、二类机电产品入库、出库和领用必须有合格证书方可使用。
6.6 工序的过程控制
6.6.1 严格持证上岗制度,确保上岗人员的资质和素质。
6.6.2 对施工中使用的施工规范、验收标准都必须是有效版本。
6.6.3 对施工中用到的调试设备,必须经专门机构检验合格并制定设备保养计划,保持其准确度。
6.6.3.1 调试设备保养计划:
6.6.3.1.1 建立专门放置调试设备的房屋,并保持房屋的清洁干净。
6.6.3.1.2 设专人保管调试设备。
6.6.3.1.3 建立调试设备台账/调试设备合格证书台账以及调试人员台账。
6.6.3.1.4 严格按照原化工部质量工序控制表执行,做好各工序的质量自检、互检工作,建立专职质检员,并做好各道工序间的合格交接。
7. 安全技术措施
7.1 建立健全安全检查体系,做到不安全不生产,坚持“质量第一、信誉
第一”的方针,强化“安全第一、预防为主”的思想,加强安全教育,消除侥幸心理,严禁麻痹大意。
7.2进入施工现场,必须带好安全帽;高空作业时,必须配带好安全带。
7.3 进行耐压试验时,装置外壳必须接地,应设围栏,挂警告牌。
如不在
同一地点施工,另一端必须有人看守。
7.4 电力传动设备装置系统及各高低压开关调试,应关好标识牌,防止误合闸。
7.5 线路上严禁带负荷接电或断电,并禁止带电操作。
8. 主要施工机具
序号名称规格单位数量
1 电焊机台 3
2 切割机ф400台 2
3 钻床ф18台 1
4 电动套丝机台 2
5 电锤台 4
6 冲击电钻台 4
7 液压弯管机台 2
8 套管扳手台 2
9 磨光机台 5
10 高压调试设备套 1
序号名称规格单位数量
11 接地电阻测试设备台 1
12 摇表0~500V,0~2500V 台各1 9. 劳动力配置
队长技术员电调人员技术工人
1 2 2 25
10. 施工进度计划
见附表
11. 电气工程安装质量控制点
序号检查点等级
1 照明安装工序 C
2 接地装置安装工序A(R)
3 电力配管、配线工序 C
4 电机空载试验A(R)
5 电缆敷设工序 C
6 电气试验工序C(R)
7 盘柜安装A(R)
8 高压安装A(R)。
