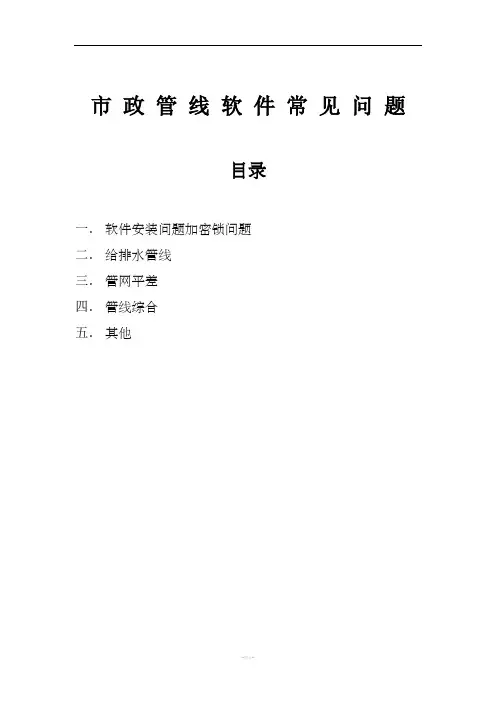

鸿业市政管线常见问题解答市政管线软件常见问题目录一.软件安装问题加密锁问题二.给排水管线三.管网平差四.管线综合五.其他一.安装问题:1.软件安装完成后,启动软件总是提示输入授权号。
这是因为在安装软件过程中,版本类型没有选择对,默认的是试用版,根据软件版本类型选择单机或网络。
2.试用版软件还没有用几次就不能用了,怎么回事?一般来说管线软件第一次试用可以用30次,出现这种情况大部分是由于用户因为某种原因重装了软件,这样再用以前的申请号注册就可能会出现这样的情况。
|3.双击软件图标,没有任何出错提示却进入了CAD而不是市政管线软件怎么办?可以这样判断:1、打开CAD的options,点击其中的"文件"页面,查看第一项"支持文件搜索路径",看看开始的是不是我们软件的,如果是,说明软件的主程序运行正常。
2、在命令行输入ap 然后回车,在出现的对话框中选择我们的软件子目录sys中的acad2000.lsp(cad2000/2002)或acad2004.lsp(cad2004)、acad2005.lsp(cad2005),然后,点取加载按钮。
3、在命令行输入(s::startup) 后回车,如果软件正常了就说明是acad病毒引起的。
这种情况下,将windows的文件显示方式设为隐藏文件也显示,查找机器所有分区的acad.lsp和acadapp.lsp,全部删除,软件即可正常运行。
如果是CAD2000/2002,删除了CAD病毒还是不行,可能是安装了其它软件与鸿业软件冲突引起的,解决办法:点击鸿业管线图标进入CAD,调用menu命令,查看当前菜单文件的位置,进入当前菜单文件所在目录,将acad.mnl文件先修改为别的名称,退出CAD 重新进入软件应该就可以了。
4软件安装时出错提示安装汇编microsoft.msxml2.publickey token="6bd6bf345378f".version="4.20.9818.0".type="win32,"pr ocessorArchitecture="x86"时出错,请参照帮助和支持来获得更多信息.hresult:0x80070005这种错误一般是由于系统安装了过多的软件,造成微软的MSXML 支持库不能正确安装导致。
鸿业市政管线软件的应用——以某市中环路为例很兴奋,也很激动,参加来到设计四所后的第一个大项目——中环路(二街-十六街)雨污水设计工程。
本段工程全长约4695米,本图设计自桩号15+560沿顺时针方向至十六街,桩号为15+560-16+926.39,0+00-2+900两段,全长约4266米。
雨水管线双排布置,管位为环路内外21米;污水由二街至四街段管位为环路外侧16米,四街至十六街管位为环路内侧16米。
本次设计工作于3月22日开始设计并4月1日圆满完成,由于这是第一次接触如此之大的项目,在满腔热情的同时缺乏对整个设计的把握,只是埋头干活,做了不少不无用之功。
趁此次工作结束的空隙,回想本次设计中碰到的一些问题,并做如下总结,希望在总结本次设计中的优点与不足后能对今后的工作有所帮助,迅速提高设计能力,为四所和市政院的发展略尽绵薄之力。
(1)由于和道路专业的沟通不够,在道路设计范围变化的同时,没能及时了解情况,直至所长审硫酸图时发现后才得以改正。
在以后的设计工作中,一定要注意沟通合作,这不是一个人的事情,而是一个团队在奋斗。
同时在本专业有变化后,要注意及时通知其他可能涉及的专业,为同事减少不必要的重复工作量。
如在本次设计中,为了给通讯专业一个可靠的纵断和平面,与多次沟通,让其不因为我的失误而增加工作量。
(2)作图习惯问题,第一次设计大项目,有点手忙脚乱的感觉。
很多问题顾此失彼,没能从大局上把握整个项目。
本次设计中,从技术上说,对我启发比较大,因为以前做的都是不算很长的工程,很多时候平面和纵断有修改时就直接用编辑命令直接改过来,而不是依靠鸿业软件去更改其属性。
但这次设计工程很长,约4700米,雨污水的检查井就好几百个,为了正确的给出井型,我是在纵断图中一个个去更改的,而且是每拉一次纵断,就得重新更改,且不利于工程量的统计。
浪费了很多时间,不可取。
在与刘哥的交流中,他告诉我,有个检查井编辑的命令,可以更改检查井的型号,以便软件记住其型号。
使用鸿业市政管线9.0软件常见问题的总结(3)(本部分涉及给水管道设计相关内容。
)1.什么情况下需要定义管道桩号?答:一般在设计野外输水管线时需要定义管道桩号。
在实际工程设计中,野外输水管线以及向水体排放管线的设计时,没有道路桩号可以利用,为准确表现设计内容,可以利用软件中管道里程桩号的概念进行设计。
2.给水管道的管道标高位置与雨污水是否相同?答:不相同。
给水管道标高指管中标高,雨污水管道标高指管内底标高。
3.给水管道中【定井地面标高】时,命令行提示输入的横坡指什么?答:是指道路中心线到节点所在位置的合成坡度,即:(节点所在位置标高-道路中心线标高)/节点到道路中心线的距离。
4.给水管道中【定井地面标高】时,采用“路标高计算”方式时,标高文件如何获取?有什么注意事项?答:标高文件有三种获取方式:①由道路专业提供“*.bgs”设计标高文件;②由设计人员直接输入;③在道路纵断面图上,用【测量图提取】命令提取并保存为“*.bgs”设计标高文件。
注意事项:道路中心线必须定义过桩号;选择的节点须在参照的道路中心线桩号范围内;选择节点的桩号必须在关联的标高文件桩号范围内;井节点距离道路中心线不超过50m。
5.【综合定给排水标高】中,如何使用“回溯调整高优先级管网”选项?答:前题条件是:给水与排水管线垂直间距必须小于设定值时,该选项的设置才会起作用。
当选择不回溯时,则直接在相交位置布置给水弯头;若选择回溯时,则会先判断(给水管径-排水管径)是否大于等于设定值。
当大于等于设定值时,可调整高优先级管网(高优先级管网指交叉管中比当前管道优先级高一级的管网);当小于设定值时,则不再回溯,直接在给水管上布置弯头。
6.给水自动布置排气和排泥井的方式有哪些?答:①在平面上通过【自动布置排气井】和【自动布置排泥井】布置;②在纵断中通过【自动插入排泥排气井】布置。
7.给水管道中,【断面局部调整】适用于什么情况?答:给水管道设计中,经常需要避让与其交叉的排水管,使用【断面局部调整】命令可在纵断上直接调整给水管道标高,添加给水弯头,既直观又高效。
使用鸿业市政道路9.0软件常见问题的总结(8)(本部分针对道路平面编辑,涉及渠化加宽与标准土方断面定义,港湾停靠站、右转车道、平曲线参数标注、出表设置及出表等内容。
)1. 路幅板块有增减或者宽度有变化时,平面如何设计?答:可利用【平面编辑】-【渠化与变宽】来进行设计。
可根据路幅实际选择渠化变宽的方式。
2. 【平面编辑】-【渠化与变宽】-【路幅变宽】的操作步骤是什么?答:路幅板块有增减或者宽度发生变化,且左右对称时,可利用【平面编辑】-【渠化与变宽】-【路幅变宽】进行平面处理。
以下图为例:操作步骤如下:点击【平面编辑】-【渠化与变宽】-【路幅变宽】,根据命令行提示:选择道路桩号任意位置,出现下述内容:U n Re g i st er ed点击 “确定”,平面渠化效果如下:3. 平面中遇到桥涵等信息如何绘制?答:使用【平面编辑】-【辅助设施】-【道路桥涵】进行绘制。
4. 平面编辑时如何利用软件绘制右转车道?答:可通过【平面编辑】-【路口处理】-【右转车道】进行绘制,操作如下:点击菜单后根据操作,以下图中十字相交道路为例,点选对应位置:选择完成后,软件自动出现如下界面:Un Re gi e确定后,软件出现提示,根据提示选择Y 确定后,生成如下结果:相同方法,可以对交叉进行右转车道设计后效果如下:5. 平面编辑时如何利用软件绘制港湾停靠站?答:可通过【平面编辑】-【辅助设施】-【港湾停靠站】进行绘制,操作如下:根据命令行提示,绘制港湾停靠站。
效果如下图所示:e i st e r ed6. 利用软件绘制港湾停靠站时,命令行出现如下提示,是什么原因?答:是由于标注时进行了如下设置引起的:①在【平面编辑】-【辅助设施】-【港湾停靠站】中勾选了; ②在【平面】-【桩号】-【桩号标注设置】中勾选了。
7. 平曲线参数标注的格式如何修改? 答:使用【平曲线参数标注(new)】,可以修改文字样式及标注方式。
8. 【绘平曲线交点】后,各交点的测量坐标如何以表格的形式表示? 答:使用【表类】-【平曲线表】会按照交点顺序出表。
市政管线软件常见问题目录一.软件安装问题加密锁问题二.给排水管线三.管网平差四.管线综合五.其他一.安装问题:1.软件安装完成后,启动软件总是提示输入授权号。
这是因为在安装软件过程中,版本类型没有选择对,默认的是试用版,根据软件版本类型选择单机或网络。
2.试用版软件还没有用几次就不能用了,怎么回事?一般来说管线软件第一次试用可以用30次,出现这种情况大部分是由于用户因为某种原因重装了软件,这样再用以前的申请号注册就可能会出现这样的情况。
|3.双击软件图标,没有任何出错提示却进入了CAD而不是市政管线软件怎么办?可以这样判断:1、打开CAD的options,点击其中的"文件"页面,查看第一项"支持文件搜索路径",看看开始的是不是我们软件的,如果是,说明软件的主程序运行正常。
2、在命令行输入ap 然后回车,在出现的对话框中选择我们的软件子目录sys中的acad2000.lsp(cad2000/2002)或acad2004.lsp(cad2004)、acad2005.lsp(cad2005),然后,点取加载按钮。
3、在命令行输入(s::startup) 后回车,如果软件正常了就说明是acad病毒引起的。
这种情况下,将windows的文件显示方式设为隐藏文件也显示,查找机器所有分区的acad.lsp和acadapp.lsp,全部删除,软件即可正常运行。
如果是CAD2000/2002,删除了CAD病毒还是不行,可能是安装了其它软件与鸿业软件冲突引起的,解决办法:点击鸿业管线图标进入CAD,调用menu命令,查看当前菜单文件的位置,进入当前菜单文件所在目录,将acad.mnl文件先修改为别的名称,退出CAD重新进入软件应该就可以了。
4软件安装时出错提示安装汇编microsoft.msxml2.publickey token="6bd6bf345378f".version="4.20.9818.0".type="win32,"processorArchitecture="x86"时出错,请参照帮助和支持来获得更多信息.hresult:0x80070005这种错误一般是由于系统安装了过多的软件,造成微软的MSXML 支持库不能正确安装导致。

一、安装问题1. 软件安装完成后,启动软件总是提示输入授权号,该如何解决?答:这是因为在安装软件过程中,版本类型没有选择对。
默认的是试用版,根据软件版本类型选择单机或网络。
2. 试用版软件还没有用几次就不能用了,是什么原因?答:一般来说管线软件第一次试用可以用15次或30次,出现这种情况大部分是由于用户因为某种原因重装了软件,这样再用以前的申请号注册就可能会出现这样的情况。
3. 双击管线软件图标,无任何出错提示却进入了CAD而不是市政管线软件?答:可以这样判断:①打开CAD的options,点击其中的“文件”页面,查看第一项“支持文件搜索路径”,看看开始的是不是管线软件的安装路径,如果是,说明软件的主程序运行正常。
②在命令行输入 ap 然后回车,在出现的对话框中选择管线软件子目录sys中的acad2000.lsp(cad2000/2002)或acad2004.lsp(cad2004)、acad2005.lsp(cad2005),然后,点取加载按钮。
③在命令行输入 (s::startup) 后回车,如果软件正常了就说明是acad病毒引起的。
这种情况下,将windows的文件显示方式设为隐藏文件也显示,查找机器所有分区的acad.lsp和acadapp.lsp,全部删除,软件即可正常运行。
如果是CAD2000/2002,删除了CAD病毒还是不行,可能是安装了其它软件与鸿业软件冲突引起的。
解决办法:点击鸿业管线图标进入CAD,调用menu命令,查看当前菜单文件的位置,进入当前菜单文件所在目录,将acad.mnl文件先修改为别的名称,退出CAD重新进入软件应该就可以了。
4. 软件安装时出错,出现如下图提示,怎么解决?答:这种错误一般是由于系统安装了过多的软件,造成微软的 MSXML 支持库不能正确安装导致。
中文版下载地址:/downloads/details.aspx?FamilyID=28494391-052b-42ff-9674-f752bdca9582&DisplayLang=zh-cn。
使用鸿业市政管线9.0软件常见问题的总结(4)(本部分雨污水管道设计相关内容。
)1.管顶覆土和埋深是怎么计算的?答:管顶覆土=设计地面标高-管内底标高-管道内径-管道壁厚管顶覆土=设计地面标高-管外顶标高埋深=设计地面标高-管道标高2.【自动布管按管长】和【自动布管按桩号】有什么区别? 答:【自动布管按管长】:布置出来的管道,每段管道的长度都是输入的长度,方便下料。
【自动布管按桩号】:布置出来的管道,只保证管道起、止点桩号差等于输入的桩号长度。
两者在直线路段布置出来的管道并没有任何区别,在道路转弯的地方会有明显区别。
3.使用【复制管线】命令,会全部复制所选的管道和检查井的信息吗? 答:【复制管线】是将道路一侧的管线,沿桩号线对称复制到道路另一侧,复制时可以输入新的管代号。
复制时会将管线的直径和坡度,检查井的自然标高、设计标高和图集全部复制。
如果原管道有弯曲或折线,复制后的管道将忽略并用直线进行连接。
4.雨(污)水设计中,管径、坡度和管高的确定方式有哪些? 答:一种是通过雨水(污水)计算得到;另一种是通过【定义管径】、【定义坡度】、【定义管高-坡度】和【定义管高-覆土】直接定义得到。
5.排水管道设计时,假如某段管道定义了管道坡度,之后通过【定义管高-坡度】定义管高,纵断绘制后每段管道末端的埋深都是1.3m。
此时改变管道坡度重新定义,再绘制纵断后埋深还是1.3m,是什么原因?答:软件设计思路是:正常情况下,下一段管道的起点管内底高和上一段管道最下游的管内底高是一样的,然后再根据坡度计算出下游的标高,但是如果算出下游的管内底高不满足最小覆土或最大冻土深度时,软件会自动修正下游管道的埋深。
埋深=最小覆土(最大冻土)+壁厚+管道内径。
问题中埋深都是1.3m正好是满足最小覆土的最小埋深。
6.雨污水管道设计中,【定义管高-坡度】中的“控制点定标高”方式的设计思路是什么? 答:“控制点定标高”是通过定义几个控制点的管底标高,由软件找到各控制点之间的管道,根据它们之间的距离及标高差计算管道坡度并定义管道标高。
市政管线软件常见问题目录一.软件安装问题加密锁问题二.给排水管线三.管网平差四.管线综合五.其他一.安装问题:1.软件安装完成后,启动软件总是提示输入授权号。
这是因为在安装软件过程中,版本类型没有选择对,默认的是试用版,根据软件版本类型选择单机或网络。
2.试用版软件还没有用几次就不能用了,怎么回事?一般来说管线软件第一次试用可以用30次,出现这种情况大部分是由于用户因为某种原因重装了软件,这样再用以前的申请号注册就可能会出现这样的情况。
|3.双击软件图标,没有任何出错提示却进入了CAD而不是市政管线软件怎么办?可以这样判断:1、打开CAD的options,点击其中的"文件"页面,查看第一项"支持文件搜索路径",看看开始的是不是我们软件的,如果是,说明软件的主程序运行正常。
2、在命令行输入ap 然后回车,在出现的对话框中选择我们的软件子目录sys中的acad2000.lsp(cad2000/2002)或acad2004.lsp(cad2004)、acad2005.lsp(cad2005),然后,点取加载按钮。
3、在命令行输入(s::startup) 后回车,如果软件正常了就说明是acad病毒引起的。
这种情况下,将windows的文件显示方式设为隐藏文件也显示,查找机器所有分区的acad.lsp和acadapp.lsp,全部删除,软件即可正常运行。
如果是CAD2000/2002,删除了CAD病毒还是不行,可能是安装了其它软件与鸿业软件冲突引起的,解决办法:点击鸿业管线图标进入CAD,调用menu命令,查看当前菜单文件的位置,进入当前菜单文件所在目录,将acad.mnl文件先修改为别的名称,退出CAD 重新进入软件应该就可以了。
4软件安装时出错提示安装汇编microsoft.msxml2.publickey token="6bd6bf345378f".version="4.20.9818.0".type="win32,"processorArchitecture="x86"时出错,请参照帮助和支持来获得更多信息.hresult:0x80070005这种错误一般是由于系统安装了过多的软件,造成微软的MSXML 支持库不能正确安装导致。
管线断面篇1.鸿业市政管线软件包括哪些功:市政管线软件功能全面,从地形处理到道路的绘制识别,从管线平面设计到纵断设计出图,从给水、雨水、污水设计到各类管线综合布设标高调整,从管网平差计算到雨、污水计算,从节点详图到统计材料表,基本涵盖了市政管线设计的全部内容。
2.雨污水管线设计流程:平面定线-布置井类-定节点设计标高-定管径、坡度、标高-选择井类定义检查井地面标高后即可绘制纵断图,在纵断图中进行管高、坡度、交叉避让等调整,调整完成将结果返回平面图,这样可以方便直观的在纵断图中进行管道设计。
3.设置管道平接方式、设置标注参考方向、设置图块式图框、设置默认参数中有检查井的空心圆与否的设计也有沉淀井的设计、节点大小、图符边框、默认设置、排水点设置4. 鸿业市政管线软件给水设计管道标高之前必须要做的操作是定义井地面标高5.给水管线标高定义有哪些:定管埋深、综合定给水排水标高、断面编辑6.给水采用管中标高,雨污水是管内底标高7.自动节点编号可以设置附节点编号8.鸿业市政管线软件现状管线定义有什么作用?答:管线为现状时,纵断面上绘出来是细线,不加宽;材料汇总出表时,是不统计现状井管的9.除井编号的以外的井管数据都是可以原样复制的10.布置阀门井时提示布置阀,是用于对井的选型。
给水设计里面的阀类等管件,都是通过绘制节点管件图,对节点管件材料汇总来统计的11.鸿业市政管线软件断面返回平面,都能返回哪些数据?答:断面返回平面时,返回的是井标高、管标高,也就是说只是返回标高,但不会返回管径、编号、井类等信息。
如果当前断面有交叉管道,还会提示:是否联动更新交叉管道断面,用户选择Y,则交叉管所在断面上的当前管道标高将自动更新。
12.自动布管按管长,布置出来的管道,每段管道的长度都是用户输入的长度,下料比较方便。
自动布管按桩号,布置出来的管道,只保证管道起、止点桩号差等于输入的桩号长度。
两者在直线路段布置出来的管道并没有任何区别,在道路有转弯的地方区别会非常明显。
13.如果原管道有弯曲或折线,复制后的管道将不再保持.14.鸿业市政管线软件在出纵断图的时候提示某管段绘图顺序混乱,程序自动退出是什么原因?答:这种情况一般是因为:①道路中心线桩号定义有问题,可以取消桩号重新定义一遍。
②有时可能在定义桩号时,某些中心线无法选上,可以用pedit命令将多段中心线合并,再定义。
③在生成投影断面时出现这种情况,是由于管道与X轴方向接近垂直。
可以把管道旋转到与X轴方向水平即可15.定管埋深其实就是定义管道标高,共有五种方式:管中心埋深定标高、管底埋深定标高、管顶覆土定标高、控制点定义管道标高、直接输入管标高。
由于定义的是管中心标高,定义管道标高时,可以不定义管道直径。
定义完标高后,管道颜色由暗色改为亮色,这是因为标高定义是绘制纵断面图和进行检查井选择标准图的前提,这样能使设计人员很直观知道管道标高是否定义过。
节点标高优先选用设计标高,如果没有设计标高则选用自然标高。
①管中心埋深定标高选择要定义的管道,根据提示输入管道中心的埋深,程序会提出管道端头连接的节点上定义的地面标高,推算出管道标高定义到图面上。
采用该方式定义管高时,必须先定义节点地面标高。
②管底埋深定标高节点的设计地面标高-管底埋深+管内径/2来确定管道的标高。
③管顶覆土定标高节点的设计地面标高,减去覆土厚度和外径的一半,来确定管道的标高。
④控制点定义管道标高控制点定义管道标高就是由设计人员选择几个控制点,并输入它们的标高,程序自动找出它们之间的管道,根据它们之间的管道长度采用线性内插的方式计算出管道各端点的标高。
这时,要求管网为枝状。
如果管网有环状部分,程序自动查找管线时具有不确定性。
如果控制点只选一个,可以达到修改某一节点连接所有管道在该处标高的效果。
⑤直接输入管标高这是一种最自由的定义方式,由这种方式定义出来的管道均是水平的。
针对实际的工程特点,以上三种方式可以在同一张图纸上的不同位置有选择的采用。
16.选择井类是根据每个检查井的设计地面标高及其所连接的管道及标高为它们选择标准图号及规格,软件提供的标准图系列有:国标和国标湿陷性黄土区、上海、天津、广州、宁波、山东、江苏等地的标准。
17.雨水边沟是郊区或城区之间道路坡脚线外侧的排水明沟,雨水边沟分为矩形断面和梯形断面,与埋地的雨水管道和雨水地沟不同,埋地的雨水管道和雨水地沟是满流排水,雨水边沟是非满流,水面上面到沟顶还有一个超高。
雨水边沟在原来的雨水管道基础上增加边坡和超高两个参数,其它参数和含义相同。
12控制点定义节点地面标高就是由设计人员选择几个控制点并输入它们所在地面标高,程序自动找出它们之间的节点,根据它们之间的管道长度采用线性内插的方式计算出各节点标高,这时,要求管网为枝状。
如果管网有环状,程序会自动求得两个相邻控制点间的最短路径,再根据线性差值定义控制点间的管道;若管网中某相邻节点间有多于一条的管道,程序讲随即选择一条管道参与计算。
选择定义这是最自由的定义方式,设计人员可以一次选择多个地面标高相同的节点,同时定义其地面标高。
小区路标高计算根据小区道路标高计算节点地面标高时,一次选择要定义的节点标志和标高离散点。
选择时,一次只能选择相互连续的不构成环状的道路标高点和节点标志。
小区路和城市道路的最大差别在于小区路计算时不考虑竖曲线,节点地面标高采用数学内插的方式确定。
离散点计算根据离散点标高计算时,首先选择参与计算的离散点,然后选择要计算标高的节点即可。
当图面上离散点非常多时,选择参与计算的离散点可以提高计算速度。
地模计算根据地模自动计算时,首先会搜索图面上的地模,当图面上有多个地模时,由用户选择,然后选择要计算标高的节点即可。
74. 管网平差必须进行的数据准备,主要包括:定义节点地面标高、确定节点流量、确定控制点水压、确定管道直径、确定管道长度。
管网平差是在上面已知条件节点流量、管道直径和某些点压力求得其它节点的水压,各个管段的流量以及由此推算得出的各节点自由水头、各管段的流速、水头损失等。
在市政管线软件中,当前不包括自动调整管径的过程,调整管径的工作需要由设计人员自己来完成。
管网平差篇75. 按照管长自动分配节点流量时,要先定义节点集中流量和定义管道供水类型,管道长度,如果图形是准确按实际尺寸绘制的,管道长度可从图面直接提取,否则,需要用定义管长功能项定义各个管道实际长度,自动分配节点流量的主要原理是将管道流量分为集中流量和沿线流量,集中流量包括水源76.由最不利点反算水源压力,它是指定某一点的压力,由程序计算其他各点压力的过程。
从严格意义上来说,定义压力的点不一定是最不利点,在没有计算之前定义最不利点也是不现实的。
对程序来说,它只是要求定义一个点的压力,这个点是不是最不利点对程序来说并不重要,在反算水源压力时,先在可能的最不利压力区域定义一点的压力,在计算完成后,再从计算结果中查找最不利点是比较好的做法。
反算水源压力时,不论是否输入水源点的水泵参数,程序均不会利用水泵参数。
由水源点压力校核最不利点。
如果输入了水源点的水泵参数,不论是否输入了水源点供水压力,程序均不会利用这个数据,程序会先提出水源点的节点流量,根据节点流量计算出相应的压力作为水源点的供水压力,然后再进行平差计算,平差计算完成后,在水源点会存在一定的供出水不平和两,程序会根据一定的原则对水源的节点流量进行修正,再根据修正后的节点流量计算水泵的供水压力77.消防校核,消防时的管网核算,是以最高时用水量确定的管径为基础,然后按最高日用水时另行增加消防时的流量进行流量分配,求出消防时的管段流量和水头损失。
计算时只是在控制点另外增加一个集中的消防流量,如按照消防要求时有两处失火时,则可从经济和安全等方面考虑,将消防流量一处放在控制点,另一处放在离二级泵站较远或靠近大用户和工业企业的节点处。
虽然消防时比最高用水时所需服务水头要小得多,但因消防时通过管网的流量增大,各管段的水头损失相应增加,按最高日用水时确定的水泵扬程有可能不够消防时的要求,这时须放大各别管段的直径,以减少水头损失。
个别情况下因最高用水时和消防时的水泵扬程相差很大,须设专用消防水泵供消防使用78.最小水头以自来水为例。
供给用户的自来水压不能等于最高用户的水位加上沿程阻力,还应保证一定的出水流速,否则,拧开水龙头只是涓涓细流或者只是滴水。
所以水压扣除最高用户的水位和沿程阻力外,还应留有一定程度的余量,即自由水头。
79. 最不利点即该点为所需系统供水压力最大的点。
该点所需压力=管道水损+高程差(最低水位到用水点)+该点的最低工作压力(一般卫生器具要求5m到10m的水头)一般情况下,最不利点为最高楼层,距离给水立管最远的用水点。
80.节点水压:定义的节点水压值包括节点地面标高和自由水头两部分,即节点水压是节点地面标高和自由水头的和。
进行管网平差时,反算水源压力时控制点只能定义一个,也可以不定义控制点水压,由程序根据整个管网最小自由水头的要求计算水淹压力;校核最不利点时,各水源水压必须全部定义。
也可以在后边的平差计算窗口内节点参数业内修改。
81.附节点编号分两个编号一是已经有标号的井作为主井,编号的时候把主井编号和它自身编号同时定义到图中,标注时也一同标注。
即【主节点编号】用来为一般检查井编号,【附节点编号】用于为预埋管连接井编号。
同时软件还提供了【自动节点编号】的方式,这种方式整合了【附节点编号】和【主节点编号】,首先提示设计人员选择树状结构的末端检查井,然后程序自动查找树状结构中的检查井84.标高检查,通过输入最大最小控制标高,程序可以自动把高程范围以外无效的自然标高离散点删除,从而保证原始数据的正确性。
85.程序要求只有定义过标高的管道上才能布置倒虹吸井。
倒虹吸管一般是定义标高时发现设倒虹吸井。
87.管道规格库的修改需要重启软件才能生效。
88.设置管道规格中曼宁公式、海曾威廉公式是用来计算沿程水损。
89.纵断面图批量出绘制的原则?点选起始终点,程序搜索最短路径为主管,支管按照最长路径原则进行绘制90.管网平差:从假定管道流量,反算各个节点压力,逐步调整节点压力计算管道流量,迭代计算使得每个节点的流入流量等于流出流量91.环闭合差:环内正反两个方向的水头损失之差称做闭合差92.消防校核的实质:消防校核是以最高日最高时流量另加消防流量作为设计流量,按10m的服务水头计算,校核按最高时流量确定的管径和水泵能否满足消防时候的要求。
如结果消防要求同时一出失火,则放在控制点,有两处或两处以上失火,一出放在控制点,其他设定在离二级泵站较远或靠近大用户的接点处,着火点放在控制点以及靠近大用户的接点处最好。
93.管长系数:由于供水区域内用水量不一致,有些地方比正常值大的多,有些地区比正常值小的多,为了更加准确地确定节点流量,我们可以把用水强度比较大的范围内的管道定义一个大于1的系数,把用水强度比较小的范围内的管道定义一个小于1的系数。
