评标办法评标办法前附表
- 格式:pdf
- 大小:415.70 KB
- 文档页数:8
附件2:评标办法评标办法前附表备注:(1)除评标价和履约信誉评分项外,评标委员会成员对投标人商务和技术各项因素的评分一般不得低于招标文件规定该因素满分值的60%;评分低于满分值60%的,评标委员会成员应当在评标报告中作出说明。
(2)评标价的评分权重不宜超过10% 。
评标办法正文1.总则1.1 为规范本项目施工监理评标工作,根据《中华人民共和国招标投标法》、《中华人民共和国招标投标法实施条例》、《评标委员会和评标方法暂行规定》、《公路工程建设项目招标投标管理办法》等有关规定,并结合本项目招标文件,制订本评标办法。
1.2 评标活动遵循公平、公正、科学、择优的原则。
1.3 评标活动应在严格保密的情况下进行。
评标人员必须严格遵守保密规定,不得和投标人串通,不得泄露与评标活动有关的情况,不得索贿受贿,不得参加可能影响公正评标的任何活动。
评标期间投标人不得干扰评标工作,不得采用行贿或其他不正当手段影响评标。
1.4 本项目评标采用综合评估法。
2.评标组织及职责2.1 评标委员会组成招标人依法组建评标委员会。
评标委员会由招标人代表和从湖北省公共资源交易中心专家库交通行业子库中随机抽取的评标专家共同组成,人数为7人,其中评标专家5人,招标人代表2人。
评标委员会开始工作之前应由评标委员会推举产生一名主任评标委员,负责协调、组织评标委员会成员开展评标工作。
2.2 评标委员会职责(1)对投标文件进行初步评审、资格审查;(2)确定评审需澄清、核实的内容;(3)进行商务、技术和财务的详细评审;(4)综合评分并推荐中标候选人;(5)建议是否重新招标;(6)完成书面评标报告提交招标人。
3. 评审程序3.1 评标准备评标委员会开始评标工作之前,必须首先认真研读招标文件;招标人应当向评标委员会提供招标文件、评标办法和评标所需的其他重要信息与数据,协助评标委员会了解和熟悉招标项目的如下内容:(1)招标项目的工程规模、标准和工程特点;(2)招标文件规定的评标办法;(3)招标文件规定的其他与评标有关的内容。

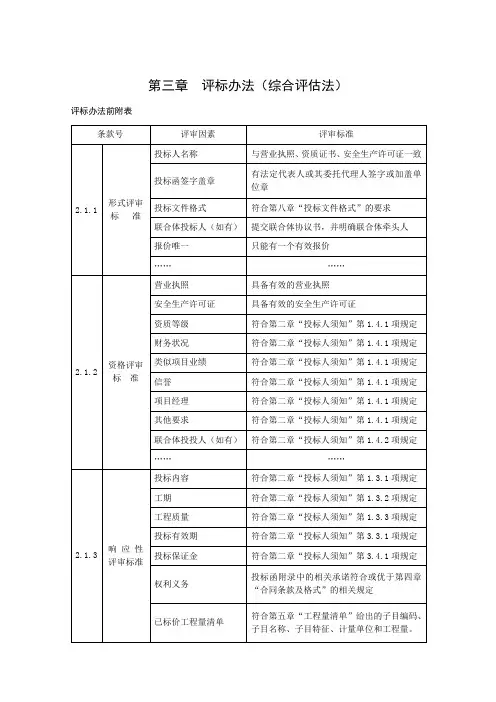

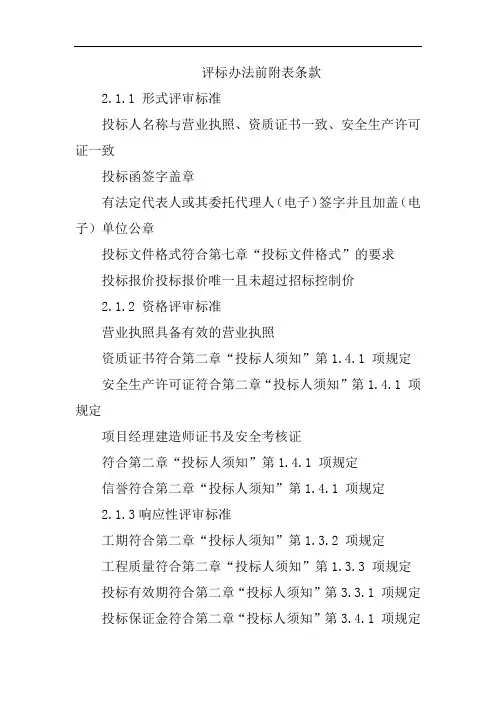

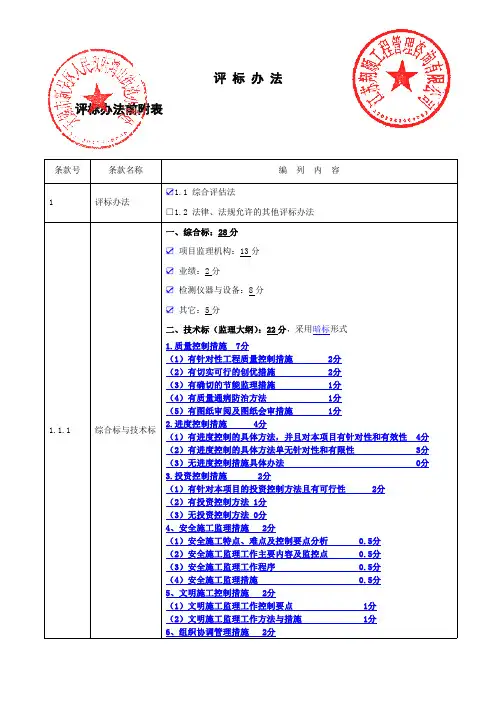

评标办法评标办法前附表条款号条款名称编列内容1评标办法☑1.1综合评估法□1.2法律、法规允许的其他评标办法1.1.1综合标与技术标一、综合标:28分☑项目监理机构:13分☑业绩:2分☑检测仪器与设备:8分☑其它:5分二、技术标(监理大纲):22分,采用暗标形式1.质量控制措施7分(1)有针对性工程质量控制措施2分(2)有切实可行的创优措施2分(3)有确切的节能监理措施1分(4)有质量通病防治方法1分(5)有图纸审阅及图纸会审措施1分2.进度控制措施4分(1)有进度控制的具体方法,并且对本项目有针对性和有效性4分(2)有进度控制的具体方法单无针对性和有限性3分(3)无进度控制措施具体办法0分3.投资控制措施2分(1)有针对本项目的投资控制方法且有可行性2分(2)有投资控制方法1分(3)无投资控制方法0分4、安全施工监理措施2分(1)安全施工特点、难点及控制要点分析0.5分(2)安全施工监理工作主要内容及监控点0.5分(3)安全施工监理工作程序0.5分(4)安全施工监理措施0.5分5、文明施工控制措施2分(1)文明施工监理工作控制要点1分(2)文明施工监理工作方法与措施1分6、组织协调管理措施2分(1)组织协调工作的方法1分(2)分阶段确定组织协调工作重点0.5分(3)本工程协调工作的针对性措施0.5分7、针对本工程的监理要点、难点及合理化的建议3分(1)针对本工程主要分部、分项工程监理要点控制措施1分(2)针对本工程重点、技术难点的监理对策1分(3)针对本工程合理化建议1分1.1.2商务标商务标基准分:50.00分☑方法一:以有效投标文件的最低投标报价为评标基准价,投标报价等于评标基准价的得满分;偏离评标基准价的,相应扣减得分:每高出该评标基准价1%扣0.3分,不足1%的,按照插入法计算得分。
本工程监理服务费用按苏价服[2007]195号文计取,工程造价按25000万元人民币计算,即施工监理服务收费=施工监理服务收费基准价×(1-浮动幅度值),浮动幅度值为0%~20%(含0%和20%),即有效报价范围为3776800.00~4721000.00元,不在此范围内的报价按废标处理。
附件:评标办法前附表审查程序:评审小组将会汇总对投标报价合理性的疑问的,启动“澄清、说明或补正”程序,发出问题澄清通知并附上质疑问卷,要求投标人进行澄清和说明并在一个小时内提交有关证明材料。
评审小组根据投标人的澄清和说明以及提交的有关证明材料,判断投标人的投标报价是否合理。
投标人证明其报价合理性应提供但不限于以下证明材料:(1)提供该投标人在近三年中已完成一个类似PPP项目(采购内容和合同金额相似)的投标报价、分项报价,考虑价格变化因素后,与本次投标报价情况近似,同时应提供项目合同及验收证明材料,表明该投标人已按投标报价及合同约定圆满完成,并未发生投标人原因而增加的费用。
(2)能提供该投标人由于使用经省级及以上行业管理部门确认的新技术、新工艺或先进管理办法,从而降低项目成本的相关材料。
(3)能提供货物采购合同、发票等可信的证据,以证明其采购到的材料、设备单价低于规定的。
(4)能提供其他有关降低该投标人工程成本的分析报告和证据材料。
(5)提供银行出具的针对本项目能低于同期基准利润的融资贷款证明文件,表明该投标人能够获得较低的银行贷款利率。
评审小组不接受投标人以自有人工和机械闲置、自有材料等不计成本为由进行投标报价的澄清和说明。
投标人不能合理说明或者不能提供相应证明材料的,只要任意一个需投标人澄清、说明的疑问不能令评审小组认可,由评审小组认定该投标人投标报价不合理,可能影响工程质量或不能诚信履约,评审小组应当否决其投标。
二、综合实力18PPP项目业绩10分自2013年1月1日以来,投标人承接过单项合同额为16亿元(含)人民币以上的PPP项目。
提供一份业绩得4分,每增加一份业绩得3分,此项最多得10分。
以下资料提供不完整的不得分。
备注:1、项目业绩需提供投资协议或合同;2、以投资协议或合同签订时间为准;3、以联合体形式参与投标的,联合体牵头人或联合体成员提供的业绩均可得分;投标人提供的业绩中如为联合体参与的,投标人为联合体牵头人或联合体成员均可得分。

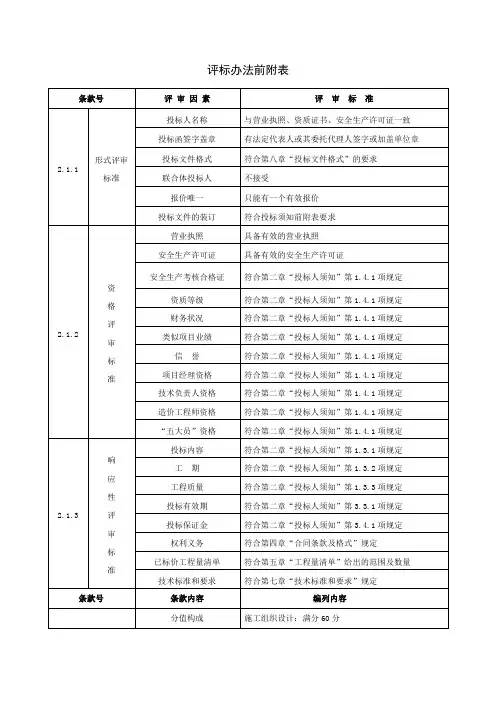

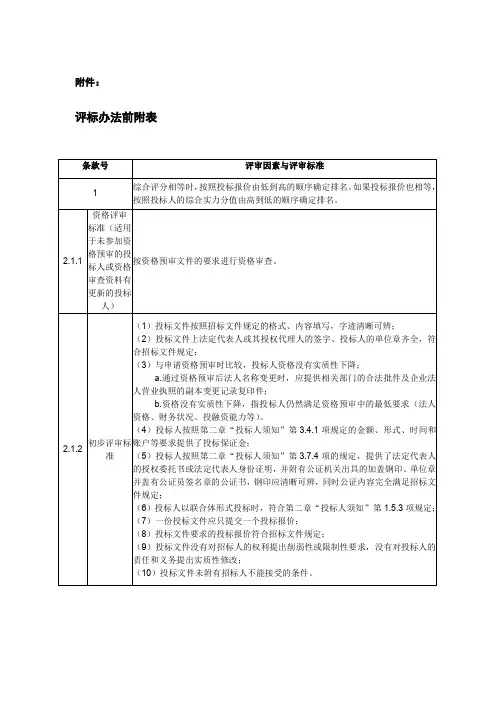

评标办法前附表条款2.1.1 形式评审标准投标人名称与营业执照、资质证书一致、安全生产许可证一致投标函签字盖章有法定代表人或其委托代理人(电子)签字并且加盖(电子)单位公章投标文件格式符合第七章“投标文件格式”的要求投标报价投标报价唯一且未超过招标控制价2.1.2 资格评审标准营业执照具备有效的营业执照资质证书符合第二章“投标人须知”第1.4.1 项规定安全生产许可证符合第二章“投标人须知”第1.4.1 项规定项目经理建造师证书及安全考核证符合第二章“投标人须知”第1.4.1 项规定信誉符合第二章“投标人须知”第1.4.1 项规定2.1.3响应性评审标准工期符合第二章“投标人须知”第1.3.2 项规定工程质量符合第二章“投标人须知”第1.3.3 项规定投标有效期符合第二章“投标人须知”第3.3.1 项规定投标保证金符合第二章“投标人须知”第3.4.1 项规定已标价工程量清单符合“工程量清单”给出的子目编码、子目名称、子目特征、计量单位和工程量技术标准和要求符合第五章“技术标准和要求”规定投标价格低于(含等于)第二章“投标人须知”前附表第9.1 款载明的招标控制价。
2.2.1分值构成(总分100 分)施工组织设计:48 分项目管理机构:2 分投标报价:40 分其他评分因素:10 分2.2.2 评标基准价计算方法1、评标基准价=A×60%+B×40%。
2、A 为招标控制价B 值计算方式如下:当n(有效投标人家数,下同)<5 时,B 为所有有效投标人的有效投标报价的算术平均值;当5≤n<9时,B 为所有有效投标人的有效投标报价去掉1 个最高、1 个最低后的算术平均值;当9≤n<13 时,B 为所有有效投标人的有效投标报价去掉 1 个最高、2 个最低后的算术平均值;当13≤n<17 时,B 为所有有效投标人的有效投标报价去掉2个最高、3 个最低后的算术平均值;以此类推2.2.3投标报价的偏差率计算公式偏差率=100%×(投标人报价-评标基准价)/评标基准价2.2.4(1)施工组织设计评分标准(48分)工期计划(0-5 分) 工期计划安排合理,可行性强,最多得5 分工序衔接情况(0-6 分) 工序衔接合理,切实可行的,最多得6 分工程进度控制(0-5 分) 工程进度控制点设置合理,最多得5 分质量管理体系与措施(0-6分) 质量管理体系与措施科学、完善的,最多得6 分重难点、要点的控制措施和方法(0-6 分)对工程施工过程中的重难点、要点所采取的控制措施和方法细致、详尽合理。
评标办法(综合评估法)评标办法前附表
一、初步评审标准
二、详细评审的评标方法
1. 评标方法
本次评标采用综合评估法。
评标委员会对满足招标文件实质性要求的投标文件,按照本章第2.2款规定的评分标准进行打分,按综合得分高低排名顺序选取4家单位作为中标人,如综合得分相同,则按照报价由低到高排名顺序依次确定中标人。
份额分配比例为:40%:30%:20%:10%。
但投标报价低于其成本的除外。
综合评分相等时,以投标报价得分高的优先;投标报价得分也相等的,由招标人或其授权的评标委员会自行确定(如综合得分且报价得分相同时,建议评标委员会根据如下原则确定中标候选人:按技术得分由高到低顺序排列决定,若技术得分也相同,按商务得分由高到低顺序排列决定,若技术、商务得分也相同时,由评标委员会投票决定推选中标候选人)。
评标办法前附表范本附件2:评标办法评标办法前附表备注:(1)除评标价和履约信誉评分项外,评标委员会成员对投标⼈商务和技术各项因素的评分⼀般不得低于招标⽂件规定该因素满分值的60%;评分低于满分值60%的,评标委员会成员应当在评标报告中作出说明。
(2)评标价的评分权重不宜超过10% 。
评标办法正⽂1.总则1.1 为规范本项⽬施⼯监理评标⼯作,根据《中华⼈民共和国招标投标法》、《中华⼈民共和国招标投标法实施条例》、《评标委员会和评标⽅法暂⾏规定》、《公路⼯程建设项⽬招标投标管理办法》等有关规定,并结合本项⽬招标⽂件,制订本评标办法。
1.2 评标活动遵循公平、公正、科学、择优的原则。
1.3 评标活动应在严格保密的情况下进⾏。
评标⼈员必须严格遵守保密规定,不得和投标⼈串通,不得泄露与评标活动有关的情况,不得索贿受贿,不得参加可能影响公正评标的任何活动。
评标期间投标⼈不得⼲扰评标⼯作,不得采⽤⾏贿或其他不正当⼿段影响评标。
1.4 本项⽬评标采⽤综合评估法。
2.评标组织及职责2.1 评标委员会组成招标⼈依法组建评标委员会。
评标委员会由招标⼈代表和从湖北省公共资源交易中⼼专家库交通⾏业⼦库中随机抽取的评标专家共同组成,⼈数为7⼈,其中评标专家5⼈,招标⼈代表2⼈。
评标委员会开始⼯作之前应由评标委员会推举产⽣⼀名主任评标委员,负责协调、组织评标委员会成员开展评标⼯作。
2.2 评标委员会职责(1)对投标⽂件进⾏初步评审、资格审查;(2)确定评审需澄清、核实的内容;(3)进⾏商务、技术和财务的详细评审;(4)综合评分并推荐中标候选⼈;(5)建议是否重新招标;(6)完成书⾯评标报告提交招标⼈。
3. 评审程序3.1 评标准备评标委员会开始评标⼯作之前,必须⾸先认真研读招标⽂件;招标⼈应当向评标委员会提供招标⽂件、评标办法和评标所需的其他重要信息与数据,协助评标委员会了解和熟悉招标项⽬的如下内容:(1)招标项⽬的⼯程规模、标准和⼯程特点;(2)招标⽂件规定的评标办法;(3)招标⽂件规定的其他与评标有关的内容。
评标办法评标办法前附表一、本工程采用综合评估法。
遵循公平、公正、择优原则,由依法组建的评标委员会按本评分细则评分,评标委员会取综合得分最高者为第一中标候选人,次高者为第二中标候选人,以此类推。
若综合评分相同,则取技术设计文件评分最高者靠前排序;若综合评分相同,技术设计文件评分也相同,则取项目负责人业绩项评分最高者靠前排序。

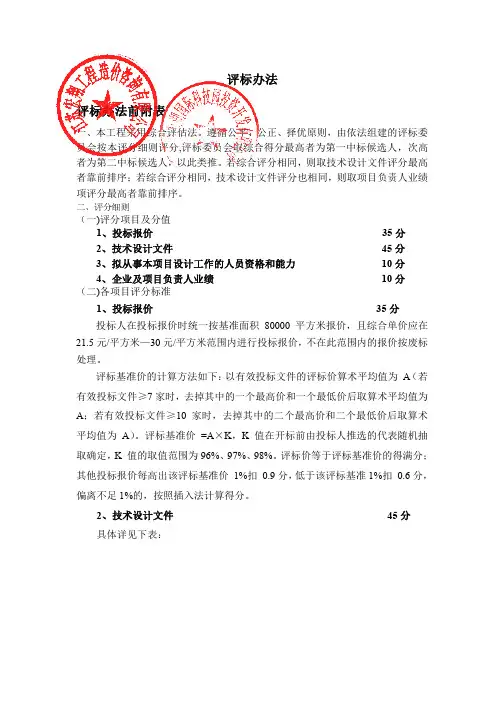

二、评分细则(一)评分项目及分值1、投标报价35分2、技术设计文件45分3、拟从事本项目设计工作的人员资格和能力10分4、企业及项目负责人业绩10分(二)各项目评分标准1、投标报价35分投标人在投标报价时统一按基准面积80000平方米报价,且综合单价应在21.5元/平方米—30元/平方米范围内进行投标报价,不在此范围内的报价按废标处理。
评标基准价的计算方法如下:以有效投标文件的评标价算术平均值为A(若有效投标文件≥7家时,去掉其中的一个最高价和一个最低价后取算术平均值为A;若有效投标文件≥10 家时,去掉其中的二个最高价和二个最低价后取算术平均值为A)。
评标基准价=A×K,K 值在开标前由投标人推选的代表随机抽取确定,K 值的取值范围为96%、97%、98%。
评标价等于评标基准价的得满分;其他投标报价每高出该评标基准价1%扣0.9分,低于该评标基准1%扣0.6分,偏离不足1%的,按照插入法计算得分。
2、技术设计文件45分具体详见下表:一、总平面20分1、能充分而全面的反映设计意图,图纸表达清晰、全面。
2、设计文件说明与效果图内容完整,说明、表达正确。
3、总平面布局合理,交通顺畅,符合消防规范要求。
4、设计思路富有特色,内外区域整体效果有机融合,方案可操作性强。
5、充分考虑实用性,符合使用方要求。
优:16分-20 分良:11分-15分中:5分-10 分二、建筑单体15分1、符合招标项目性质要求和设计规范,建筑使用功能设计合理,设计内容完整无遗漏,各功能房间设计面积符合招标文件和招标文件中的功能要求。
第三章评标办法(综合评估法)评标办法前附表评标办法(综合评估法)正文部分评标办法(综合评估法)正文部分直接引用中国计划出版社出版的中华人民共和国《标准施工招标文件》(2007版)第一卷第三章“评标办法(综合评估法)”正文部分(第35页至第37页)。
附件A:评标详细程序评标详细程序A0.总则本附件是本章“评标办法”的组成部分,是对本章第3条所规定的评标程序的进一些细化,评标委员会应当按照本附件所规定的详细程序开展并完成评标工作。
A1.基本程序评标活动将按以下五个步骤进行:(1)评标准备;(2)初步评审;(3)详细评审;(4)澄清、说明或补正;(5)推荐中标候选人或者直接确定中标人及提交评标报告。
A2.评标准备A2.1评标委员会成员签到评标委员会成员到达评标现场时应在签到表上签到以证明其出席。
评标委员会签到表见附表A-1。
A2.2评标委员会的分工评标委员会首先推选一名评标委员会主任。
招标人也可以直接指定评标委员会主任。
评标委员会主任负责评标活动的组织领导工作。
评标委员会主任在与其他评标委员会成员商议的基础上可以将评标委员会划分为技术组和商务组。
A2.3熟悉文件资料A2.3.1 评标委员会主任应组织评标委员会成员认真研究招标文件,了解和熟悉招标目的、招标范围、主要合同条件、技术标准和要求、质量标准和工期要求,掌握评标标准和方法,熟悉本章及附件中包括的评标表格的使用,如果本章及附件所附的表格不能满足评标所需时,评标委员会应补充编制评标所需的表格,尤其是用于详细分析计算的表格。
未在招标文件中规定的标准和方法不得作为评标的依据。
A2.3.2 招标人或招标代理机构应向评标委员会提供评标所需的信息和数据,包括招标文件,未在开标会上当场拒绝的各投标文件,开标会记录,资格预审文件及各投标人在资格预审阶段递交的资格预审申请文件(适用于已进行资格预审的),标底(如有),工程所在地工程造价管理部门颁布的工程造价信息、定额(如作为计价依据时),有关的法律、法规、规章、国家标准以及招标人或评标委员会认为必要的其他信息和数据。

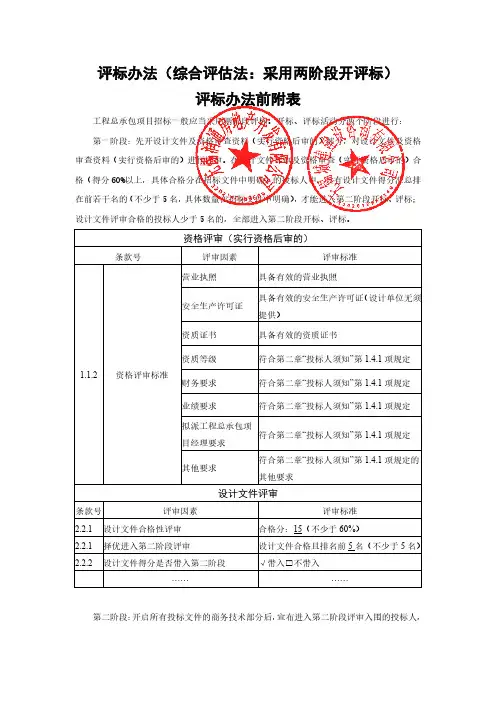

评标办法(综合评估法:采用两阶段开评标)评标办法前附表工程总承包项目招标一般应当采用两阶段评标。
开标、评标活动分两个阶段进行:第一阶段:先开设计文件及资格审查资料(实行资格后审的)部分,对设计文件及资格审查资料(实行资格后审的)进行评审。
在设计文件评审及资格审查(实行资格后审的)合格(得分60%以上,具体合格分在招标文件中明确)的投标人中,只有设计文件得分汇总排在前若干名的(不少于5名,具体数量在招标文件中明确),才能进入第二阶段开标、评标;设计文件评审合格的投标人少于5名的,全部进入第二阶段开标、评标。
第二阶段:开启所有投标文件的商务技术部分后,宣布进入第二阶段评审入围的投标人,评标委员会按照招标文件规定的评标方法对商务技术标进行评审。
设计文件得分是否带入第二阶段,由招标人根据招标项目的实际情况在招标文件中明确。
在初步设计完成后进行招标的工程总承包项目,可以不采用两阶段评标。
如果采用,则第一阶段评审“资格审查材料、项目管理组织方案”,第二阶段评审“工程总承包报价以及工程业绩”等。
综合评估法二:适用于方案设计完成之后的工程总承包招标1. 评审标准1.1初步评审标准1.1.1 形式性评审标准:见评标办法前附表。
1.1.2 资格评审标准:见评标办法前附表。
1.1.3 响应性评审标准:见评标办法前附表。
1.2详细评审标准1.2.1 商务标主要由项目管理机构、投标人类似工程业绩、工程总承包项目经理类似工程业绩等组成,具体评审标准见评标办法。
1.2.2 经济标主要由投标报价组成,具体评审标准见评标办法。
1.2.3技术标主要由设计文件、项目管理组织方案组成,具体评审标准见评标办法。
1.2.4 各评审因素的具体分值由招标人参照综合评估法的评分细则制订。
2. 评标程序2.1第一阶段评审2.1.1先开设计文件及资格审查资料(实行资格后审的)部分。
评标前,招标人应当组织进行下列评标准备(清标)(清标)工作,并向评标委员会提供相关信息;采用电子招标投标的,应当使用电子交易系统自动开展评标准备(清标)(清标)工作:(一)根据招标文件,编制评标使用的相应表格;(二)以评标标准和方法为依据,列出第一阶段开标的投标文件部分相对于招标文件的所有偏差,并进行归类汇总;(三)核实投标人和项目负责人的资质和资格、经历和业绩、在建工程和信用状况等方面的情况。
评标办法前附表评标办法前附表与本章正文内容相抵触的,以正文为准。
条款号评审因素评审标准2.1.1 形式评审标准投标文件的数字证书符合数字证书认证的要求投标文件格式符合南京市建设工程投标文件标准数据格式联合体投标人提交联合体协议书,并明确联合体牵头人(如有)报价唯一只能有一个有效报价2.1.3 响应性评审标准投标内容错误!未找到引用源。
工期错误!未找到引用源。
天工程质量错误!未找到引用源。
投标有效期错误!未找到引用源。
投标保证金错误!未找到引用源。
元权利义务符合第三章“合同条款及格式”规定已标价工程量清单符合第四章“工程量清单”给出的范围及数量技术标准和要求符合第六章“技术标准和要求”规定暂定价格和不可竞争费符合第四章“工程量清单”中的规定招标控制价符合第一章“投标人须知”第10.1项规定项目经理(建造师)错误!未找到引用源。
招标最低控制价是否使用“招标最低控制价”评审错误!未找到引用源。
否错误!未找到引用源。
是错误!未找到引用源。
评标办法一错误!未找到引用源。
评标办法二K2=: 错误!未找到引用源。
(84~100)错误!未找到引用源。
评标办法三错误!未找到引用源。
投标报价参与招标最低控制价计算错误!未找到引用源。
条款号条款内容编列内容2.2.1分值构成(总分100分)施工组织设计:错误!未找到引用源。
分(分值计算按本章正文3.3.2条款执行)项目管理机构:错误!未找到引用源。
分(分值计算按本章正文3.3.2条款执行)投标报价:错误!未找到引用源。
分其他评分因素:错误!未找到引用源。
分(分值计算按本章正文3.3.2条款执行)2.2.2 评标基准价计算方法错误!未找到引用源。
2.2.3 投标报价的偏差率计算公式偏差率=100% ×(投标人报价- 评标基准价)/评标基准价条款号评分因素评分标准2.2.4 (1)施工组织设计评分标准主要施工方案与技术措施,施工方案合理可行,技术措施有针对性满分3分(等级分:优:3;良:2.4;一般:1.8;差:1.2;无:0)有施工中重点和难点的处理措施,且措施切实合理,可行满分3分(等级分:优:3;良:2.4;一般:1.8;差:1.2;无:0)安全管理生产管理方案与措施,方案与措施得力且可行满分3分(等级分:优:3;良:2.4;一般:1.8;差:1.2;无:0)环境保护管理体系与措施:有环境保护及治污减排措施,措施合理可行满分3分(等级分:优:3;良:2.4;一般:1.8;差:1.2;无:0)工程进度计划与措施,有施工进度计划表,各工序安排得当满分3分(等级分:优:3;良:2.4;一般:1.8;差:1.2;无:0)资源配备计划:劳动力配备,机械设备和材料投入计划满足施工要求满分3分(等级分:优:3;良:2.4;一般:1.8;差:1.2;无:0)质量管理及保证措施:配备质量管理人员小组,质量管理手段切实可行,质量保证措施细致到位满分2分(等级分:优:2;良:1.6;一般:1.2;差:0.8;无:0)2.2.4 (2) 项目管理机构评分标准2.2.4(3) 投标报价评分标准偏差率错误!未找到引用源。
评标办法前附表1. 评标方法本次评标采用综合评估法。
评标委员会对满足招标文件实质性要求的投标文件,按照本章第2.2款规定的评分标准进行打分,并按得分由高到低顺序推荐中标候选人,或根据招标人授权直接确定中标人,但投标报价低于其成本的除外。
综合评分相等时,以投标报价低的优先;投标报价也相等的,以技术得分高的优先;如果技术得分也相等,按照评标办法前附表的规定确定中标候选人顺序。
2. 评审标准2.1 初步评审标准2.1.1 形式评审标准:见评标办法前附表。
2.1.2 资格评审标准:见评标办法前附表。
2.1.3 响应性评审标准:见评标办法前附表。
2.2 分值构成与评分标准2.2.1 分值构成(1)商务部分:见评标办法前附表;(2)技术部分:见评标办法前附表;(3)投标报价:见评标办法前附表;(4)其他评分因素:见评标办法前附表。
2.2.2 评标基准价计算评标基准价计算方法:见评标办法前附表。
2.2.3 投标报价的偏差率计算投标报价的偏差率计算公式:见评标办法前附表。
2.2.4 评分标准(1)商务评分标准:见评标办法前附表;(2)技术评分标准:见评标办法前附表;(3)投标报价评分标准:见评标办法前附表;(4)其他因素评分标准:见评标办法前附表。
3. 评标程序3.1 初步评审3.1.1 评标委员会可以要求投标人提交第二章“投标人须知”规定的有关证明和证件的原件,以便核验。
评标委员会依据本章第2.1款规定的标准对投标文件进行初步评审。
有一项不符合评审标准的,评标委员会应当否决其投标。
3.1.2 投标人有以下情形之一的,评标委员会应当否决其投标:(1)投标文件没有对招标文件的实质性要求和条件作出响应,或者对招标文件的偏差超出招标文件规定的偏差范围或最高项数;(2)有串通投标、弄虚作假、行贿等违法行为。
3.1.3 投标报价有算术错误及其他错误的,评标委员会按以下原则要求投标人对投标报价进行修正,并要求投标人书面澄清确认。
评标办法
评标办法前附表
1. 评标办法及其主要内容
本工程采用评标办法前附表规定的评标办法:
1.1综合评估法
1.1.1资格审查、综合标和技术标:
1.1.1.1资格审查:按照招标文件的规定对投标人进行资格审查。
投标人的资格审查不合格的,作无效投标文件处理。
评标时,资格审查工作未结束之前不得进入下一步评审工作。
1.1.1.2综合标和技术标:针对按照评标办法前附表规定进入评审的投标人,进行综合标和技术标评审,具体见评标办法前附表。
1.1.2 商务标:
第一步:成本价评审:具体见评标办法前附表。
投标人的投标报价低于成本价的,作无效投标文件处理;
第二步:评标基准价确定:具体见评标办法前附表。
第三步:针对按照评标办法前附表规定进入评审的投标人,评审其投标文件能否满足招标文件的实质性要求;
第四步:针对按照评标办法前附表规定进入评审的投标人,评审其商务标是否符合招标文件的实质性要求;
第五步:针对按照评标办法前附表规定进入评审的投标人,按照评标办法前附表规定的方法计算进入评审的投标人的商务标得分。
第六步:得分汇总。
1.1.3 定标办法:以经评标委员会评审的能最大限度地满足招标文件中规定的各项要求和评价标准(即得分最高)的投标人为第一中标人候选人。
1.2 法律、法规允许的其他评标办法
具体见评标办法前附表。
2. 综合标与技术标评标细则
2.1 技术标合格性评审因素具体见评标办法前附表。
2.2 监理大纲评标因素具体见评标办法前附表。
2.3 项目监理机构
具体见评标办法前附表。
2.4业绩
具体见评标办法前附表。
2.5检测仪器与设备
具体见评标办法前附表。
2.6 项目负责人答辩
具体见评标办法前附表。
2.7其它
具体见评标办法前附表。
3. 组建评标委员会
招标人依法组建评标委员会,评标委员会组成具体见评标办法前附表,从专家评委库中随机抽取。
4. 投标文件的澄清与修正
为了有助于投标文件的审查、评价和比较,评标委员会可以个别要求投标人澄清其投标文件。
有关澄清的要求与答复,投标单位应按评标委员会的要求提供澄清资料,在规定的时间递交。
但不允许更改投标报价或投标的实质性内容。
但是评标委员会在评标中发现的计算错误并进行核实的修改不在此列。
5. 评标过程中,数据和评分处理办法
评标过程中,评分的计算过程和计算结果均保留两位小数,小数点后的三位四舍五入。
在统计投标人的综合标与技术标得分时,必须在所有评审综合标与技术标的评标委员会成员的评分中去掉一个最高分和一个最低分后再进行平均。
综合评分相等时,以投标报价低的优先。
有效投标不足三个的,应当由评标委员会作出是否具有竞争性的判定。
如有效投标的技术方案合理可行,投标报价在招标人的期望值范围内,则评标委员会可以根据评标办法的规定从有效投标中推荐中标候选人。
评标委员会否决全部投标的,招标人应当重新组织招标。
