盖挖顺作法施工盖挖顺作法是由地面向下开挖至一定深度后,先施作围护结构、中间柱、临时路面,然后在临时路面覆盖板的保护下自上而下开挖土体、架设临时支撑。
开挖到底后,自下而上施作主体结构的底板、侧墙、中板、纵梁、横梁、立柱、顶板等。
如覆盖板为永久结构的顶板,则回填土施工完成后,才能恢复交通和开始基坑内部施工。
1.适用条件盖挖顺作法一般适用于建筑物比较密集、地面交通繁忙、场地条件比较狭窄且规模较大的基坑工程。
对于开挖范围较大,地下水位高,地层自稳能力较差,降水比较困难的地下工程或采用敞口开挖难以保证施工和环境安全时,可考虑采用盖挖顺作法施工。
2.施工原则做好临时路面,分区、分层、分段、分块,对称均衡开挖土体,快挖快支,严禁超挖。
快速封闭底板,合理拆撑和换撑,施作主体结构,拆除覆盖板,回填土方,恢复路面。
3.施工步骤主要施工步骤:施工准备→测量放线→围护结构施工→中间桩、柱结构施工→架设临时路面→施工顶板→架设第一道水平支撑→自上而下挖土→依次架设水平支撑→主体结构自下而上施工→结构施作完毕→拆除临时路面系统→恢复路面,如图15-1所示。
图15-1 盖挖顺作法施工流程a)构筑连续墙 b)构筑中间支承桩 c)构筑连续墙及覆盖板 d)开挖及支撑安装 e)开挖及构筑底板 f)构筑侧墙、柱 g)构筑侧墙及顶板 h)构筑内部结构及路面复旧4.施工要点(1)临时路面。
临时路面支撑体系也称盖板梁,可采用军用梁、钢桁架、钢筋混凝土梁等形式。
在支撑体系上固定钢盖板,以便临时通行车辆。
基坑宽度较小时,支撑体系可单跨横跨基坑;如基坑宽度较大,支撑体系可放在中间立柱上,形成两跨或多跨结构,以提高稳定性。
盖板梁采用钢筋混凝土结构可兼作支撑,不但能增强盖板体系的稳定性和安全性,而且对于控制深基坑变形也比较有利。
盖板梁与第一道支撑有分离设置、结合设置两种处理方法。
在地质较好的地区进行盖挖法施工时,往往将盖板梁和第一道支撑分离设置。
由于土体自立性好,盖板梁不承受或承受很小的水平方向荷载,仅承受路面上的竖向荷载,同时将该荷载传递给中间立柱。

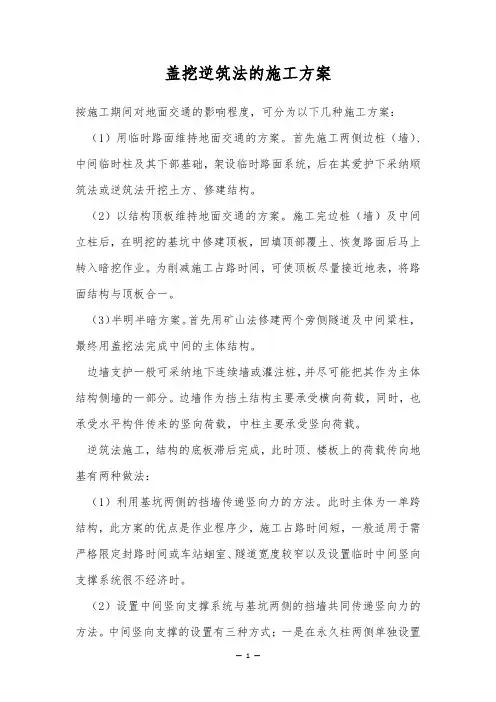

盖挖逆筑法的施工方案按施工期间对地面交通的影响程度,可分为以下几种施工方案:(1)用临时路面维持地面交通的方案。
首先施工两侧边桩(墙)、中间临时柱及其下部基础,架设临时路面系统,后在其爱护下采纳顺筑法或逆筑法开挖土方、修建结构。
(2)以结构顶板维持地面交通的方案。
施工完边桩(墙)及中间立柱后,在明挖的基坑中修建顶板,回填顶部覆土、恢复路面后马上转入暗挖作业。
为削减施工占路时间,可使顶板尽量接近地表,将路面结构与顶板合一。
(3)半明半暗方案。
首先用矿山法修建两个旁侧隧道及中间粱柱,最终用盖挖法完成中间的主体结构。
边墙支护一般可采纳地下连续墙或灌注桩,并尽可能把其作为主体结构侧墙的一部分。
边墙作为挡土结构主要承受横向荷载,同时,也承受水平构件传来的竖向荷载,中柱主要承受竖向荷载。
逆筑法施工,结构的底板滞后完成,此时顶、楼板上的荷载传向地基有两种做法:(1)利用基坑两侧的挡墙传递竖向力的方法。
此时主体为一单跨结构,此方案的优点是作业程序少,施工占路时间短,一般适用于需严格限定封路时间或车站蛔室、隧道宽度较窄以及设置临时中间竖向支撑系统很不经济时。
(2)设置中间竖向支撑系统与基坑两侧的挡墙共同传递竖向力的方法。
中间竖向支撑的设置有三种方式;一是在永久柱两侧单独设置临时拄,二是临时柱与永久柱合一;三是临时柱与永久柱合一同时另增设临时柱。
现大多采纳其次种方式。
当采纳其次种方式时,在施工结构顶板前,需首先在永久柱的位置修建柱及其柱基。
柱下基础可采纳条基或桩基。
采纳条基时,首先用矿山法等暗挖方法,在建筑物底板下面,沿隧道纵向各柱连线方向上,开挖小型隧道,在隧道内浇注底梁,再从坤表往下钻孔,架设临时柱。
这种做法造价较高,因此工程中常常采纳的是灌注桩基础。
钻孔灌注桩多采纳直桩。
近年来在高层建筑的基础工程中采纳大直径扩底桩墩基础,桩底扩头后可显著提高桩的承载力。
地下建筑的柱下基础,也有采纳扩底桩墩基础的。
盖挖法专项施工方案一、前言盖挖法是一种常见的施工方法,广泛用于工程建设中,为了确保施工效率和质量,制定科学合理的专项施工方案至关重要。
本文将就盖挖法专项施工方案进行详细介绍,旨在指导施工人员规范操作,确保工程顺利进行。
二、施工准备在进行盖挖法施工前,需要做好充分的准备工作。
首先要对施工现场进行细致的勘察,了解地质情况、环境要求等,确定施工方案。
同时,需配备必要的施工人员和机械设备,确保施工顺利进行。
另外,还需制定详细的施工计划,合理分配各项工作任务。
三、施工流程1. 清理现场施工现场清理整理,清除杂物,确保施工区域干净整洁。
2. 定位标高根据设计要求,确定盖挖标高,使用专业仪器进行精确定位。
3. 地基处理开挖地基,清理地表杂物,对基础进行处理,确保工程基础牢固可靠。
4. 梁柱浇筑进行梁柱的浇筑工作,按照设计要求进行施工,确保结构强度和稳定性。
5. 盖挖作业采用盖挖法进行作业,注意施工过程中的安全防护,确保施工人员安全。
6. 整体验收完成盖挖作业后,进行整体验收,检查工程质量,做好后续工作准备。
四、施工注意事项•施工人员需经过专业培训,具备相关证书。
•施工过程中需严格遵守操作规范,确保施工质量。
•注意施工现场安全,加强安全防护工作。
•定期检查施工质量,及时发现并处理问题。
五、总结盖挖法是一种高效的施工方法,能够满足工程建设的需要。
通过制定科学合理的专项施工方案,可以提高施工效率,保障工程质量。
希望本文的介绍能够对盖挖法施工有所帮助,使工程顺利完成。
以上是盖挖法专项施工方案的详细内容,希望对相关人员有所帮助。
“盖挖法”施工方案一、总体思路严格执行设计文件,FK24+885.3~FK24+900.3局部拱顶外露没有覆盖层的15m 段落,采用“盖挖法”施工;FK24+875~FK24+885.3,FK24+900.3~FK24+910采用回填反压,暗挖通过。
FK24+845~FK24+885,FK24+900~FK24+940各增设40m 长管棚超前支护。
二、盖挖法施工工序1、开挖FK24+885~FK24+895边仰坡,挂网、喷射砼临时防护;同时在FK24+897位置开挖临时水沟,将原冲沟顺接排水;2、预留核心土开挖FK24+885~FK24+895套(护)拱拱脚,施做套(护)拱基础砼;FK24+890施工便道FK24+895套拱临时改沟11FK24+900FK24+8853、FK24+885~FK24+887架立4榀I18套拱钢拱架并在拱脚处设置【20槽钢底梁,焊接纵向连接筋;4、挂模浇注C25套拱砼;5、施做FK24+885~FK24+845段长管棚;6、立拱架、挂模浇注FK24+887~FK24+890段护拱砼;7、FK24+885~FK24+890段回填土,将FK24+897临时排水沟改移至FK24+887拱顶通过;8、开挖FK24+895~FK24+900段边仰坡、挂网、喷射砼临时防护;9、预留核心土开挖FK24+895~FK24+900套(护)拱拱脚,施做套(护)拱基础砼;10、FK24+898~FK24+900架立4榀I18套拱钢拱架并在拱脚处设置【20槽钢底梁,焊接纵向连接筋;11、挂模浇注C25套拱砼;12、施做FK24+900~FK24+940段长管棚;13、立拱架、挂模浇注FK24+890~FK24+898段护拱砼;14、洞顶回填碎石土并夯实; 22FK24+890套拱FK24+885FK24+90011临时改沟FK24+89515、洞顶采用150cm×150cm梯形沟将原冲沟顺接,形成永久性排水系;16、采用S2A支护类型暗挖通过。

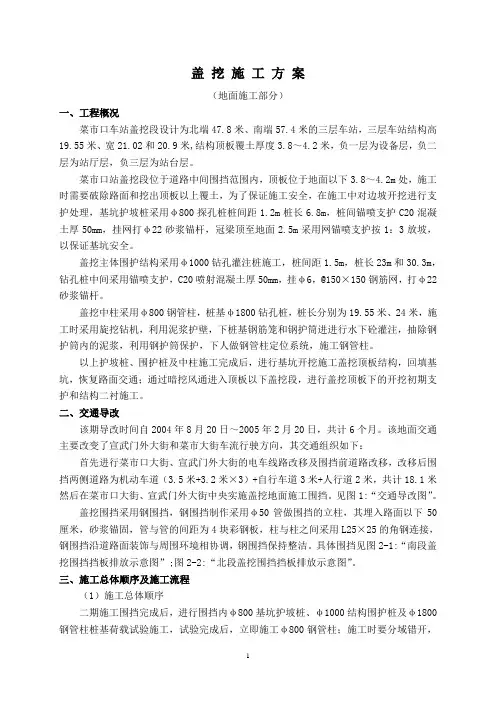

盖挖施工方案(地面施工部分)一、工程概况菜市口车站盖挖段设计为北端47.8米、南端57.4米的三层车站,三层车站结构高19.55米、宽21.02和20.9米,结构顶板覆土厚度3.8~4.2米,负一层为设备层,负二层为站厅层,负三层为站台层。
菜市口站盖挖段位于道路中间围挡范围内,顶板位于地面以下3.8~4.2m处,施工时需要破除路面和挖出顶板以上覆土,为了保证施工安全,在施工中对边坡开挖进行支护处理,基坑护坡桩采用φ800探孔桩桩间距1.2m桩长6.8m,桩间锚喷支护C20混凝土厚50mm,挂网打φ22砂浆锚杆,冠梁顶至地面2.5m采用网锚喷支护按1:3放坡,以保证基坑安全。
盖挖主体围护结构采用φ1000钻孔灌注桩施工,桩间距1.5m,桩长23m和30.3m,钻孔桩中间采用锚喷支护,C20喷射混凝土厚50mm,挂φ6,@150×150钢筋网,打φ22砂浆锚杆。
盖挖中柱采用φ800钢管柱,桩基φ1800钻孔桩,桩长分别为19.55米、24米,施工时采用旋挖钻机,利用泥浆护壁,下桩基钢筋笼和钢护筒进进行水下砼灌注,抽除钢护筒内的泥浆,利用钢护筒保护,下人做钢管柱定位系统,施工钢管柱。
以上护坡桩、围护桩及中柱施工完成后,进行基坑开挖施工盖挖顶板结构,回填基坑,恢复路面交通;通过暗挖风通进入顶板以下盖挖段,进行盖挖顶板下的开挖初期支护和结构二衬施工。
二、交通导改该期导改时间自2004年8月20日~2005年2月20日,共计6个月。
该地面交通主要改变了宣武门外大街和菜市大街车流行驶方向,其交通组织如下:首先进行菜市口大街、宣武门外大街的电车线路改移及围挡前道路改移,改移后围挡两侧道路为机动车道(3.5米+3.2米×3)+自行车道3米+人行道2米,共计18.1米然后在菜市口大街、宣武门外大街中央实施盖挖地面施工围挡。
见图1:“交通导改图”。
盖挖围挡采用钢围挡,钢围挡制作采用φ50管做围挡的立柱,其埋入路面以下50厘米,砂浆锚固,管与管的间距为4块彩钢板,柱与柱之间采用L25×25的角钢连接,钢围挡沿道路面装饰与周围环境相协调,钢围挡保持整洁。

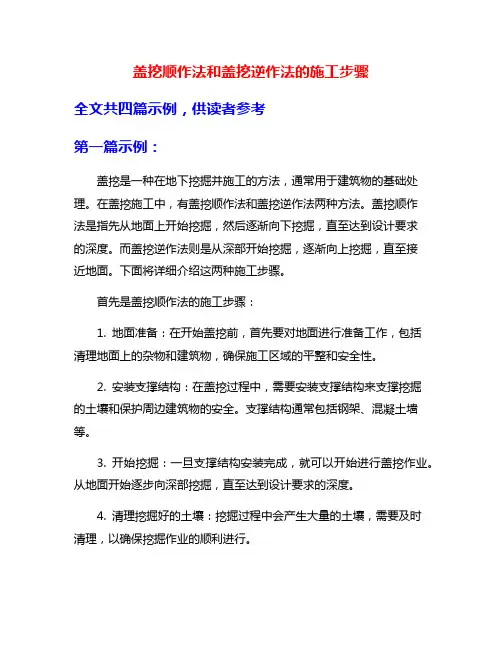

盖挖顺作法和盖挖逆作法的施工步骤全文共四篇示例,供读者参考第一篇示例:盖挖是一种在地下挖掘并施工的方法,通常用于建筑物的基础处理。
在盖挖施工中,有盖挖顺作法和盖挖逆作法两种方法。
盖挖顺作法是指先从地面上开始挖掘,然后逐渐向下挖掘,直至达到设计要求的深度。
而盖挖逆作法则是从深部开始挖掘,逐渐向上挖掘,直至接近地面。
下面将详细介绍这两种施工步骤。
首先是盖挖顺作法的施工步骤:1. 地面准备:在开始盖挖前,首先要对地面进行准备工作,包括清理地面上的杂物和建筑物,确保施工区域的平整和安全性。
2. 安装支撑结构:在盖挖过程中,需要安装支撑结构来支撑挖掘的土壤和保护周边建筑物的安全。
支撑结构通常包括钢架、混凝土墙等。
3. 开始挖掘:一旦支撑结构安装完成,就可以开始进行盖挖作业。
从地面开始逐步向深部挖掘,直至达到设计要求的深度。
4. 清理挖掘好的土壤:挖掘过程中会产生大量的土壤,需要及时清理,以确保挖掘作业的顺利进行。
5. 完成工程:当达到设计要求的深度后,就可以进行基础处理和地下设施的施工,最终完成整个盖挖作业。
4. 清理土壤:清理挖掘出的土壤,确保施工现场的清洁和有序。
盖挖顺作法和盖挖逆作法都是建筑施工中常用的方法,其施工步骤大致相似,但在具体操作和技术要求上有所不同。
施工人员在进行盖挖作业时,应根据实际情况和设计要求选择合适的作法,并严格按照施工步骤进行操作,确保施工质量和安全。
【2000字】第二篇示例:盖挖工程是指在地面上辟开足够的空地,以确保能够顺利进行下方的工作,比如地铁站或者地下商场等。
而盖挖顺作法和盖挖逆作法则是盖挖工程中的两种主要施工方法,下面将分别介绍它们的施工步骤。
盖挖顺作法是指从地面先进行开挖,再逐步向下挖掘,直至达到预定的深度。
它的主要优点是施工过程相对稳定,易于控制,同时可以有效地保护地面建筑和环境。
下面是盖挖顺作法的具体施工步骤:1. 确定挖掘区域:在施工前,需要仔细确定挖掘区域的范围和范围,同时进行现场勘察和测量,确保施工的准确性。
盖挖法专项实施方案一、背景盖挖法是一种常用的基础施工方法,适用于建筑物的基础开挖和深基坑工程。
为了确保施工的安全和高效,制定一个专项实施方案是必要的。
二、目标本方案的目标是制定明确的操作步骤,以确保盖挖法施工过程中的安全性和高效性,最大限度地减少事故和延误。
三、实施步骤1. 前期准备:- 组织专业人员开展详细的勘察和设计工作,确定施工的具体范围和要求;- 招聘合格的工作人员,确保施工过程中有足够的人力资源;- 购买必要的施工设备和机械,并进行必要的维护和检修工作。
2. 安全保障:- 制定详细的安全操作规范,确保每位工作人员都清楚施工中的安全要求;- 负责人要组织安全培训和演练,并定期组织安全检查和评估。
3. 施工流程:- 按照设计图纸和勘察结果进行开挖作业,确保施工的准确性和稳定性;- 在施工过程中,根据挖掘的深度和土质条件,采取相应的支护措施,保证施工的安全性;- 合理安排施工队伍的工作时间和休息时间,确保施工的高效进行。
4. 质量控制:- 实施严格的施工现场管理,确保材料的质量和工程的质量;- 定期进行质量检查和测试,及时发现并修正存在的问题,确保施工的质量达到要求。
四、风险控制1. 地质风险:- 在施工前进行详细的地质勘察,评估地质风险,并制定相应的风险控制措施;- 定期检查施工过程中的地质环境变化,及时采取相应的补救措施。
2. 安全风险:- 严格执行安全操作规范,确保每个人员都对安全问题有清晰的认识;- 增加安全设备的投入和使用,如安全帽、安全绳等。
五、总结本方案通过明确的操作步骤和风险控制措施,旨在确保盖挖法施工的安全性和高效性。
所有相关人员都应严格遵守本方案的要求,确保施工顺利进行。
该方案仅供参考,实际操作中应根据具体情况进行调整和完善。
盖挖法挖土方案
嘿,朋友们!今天咱就来讲讲这盖挖法挖土方案。
想象一下,要是咱要在一个热闹的地方挖个大坑,那可不能随随便便就开始吧!这就好比你准备做一顿大餐,得先想好步骤,对吧!这盖挖法挖土啊,就是一种很厉害的办法。
比如说,在城市中心,周围都是高楼大厦和车水马龙,咱要是直接挖,那不是得乱套啦!
咱用盖挖法呢,就先弄个盖子,把一部分地方盖住,嘿,这不就像给大地戴个帽子一样嘛!然后呢,在这盖子下面就可以安心挖土啦。
就像你在一个小帐篷里安安静静地做事儿一样。
你说神奇不神奇!
有一次啊,我们就碰到个难题,那块地周围全是重要的建筑,可把我们愁坏了。
但咱不怕呀,果断用上盖挖法,嘿,真的就把问题解决了。
这就像是有个超厉害的魔法,一下子就搞定了困难。
那再说说这具体咋操作呢。
首先得精心设计这个盖子,得牢固啊,不然可不行。
然后呢,组织好人力物力,大家齐心协力,就像一群战士准备冲锋一样!咱得一鼓作气,把这个挖土工程做好。
咱用盖挖法挖土,不只是为了完成任务,更是为了保障周围的一切不受影响,这多有意义啊!这么好的办法,咱可得好好用起来,为城市的建设添砖加瓦呀!这不就是我们应该做的吗!我相信,盖挖法挖土方案会在更多的工程中发挥巨大的作用,让我们一起期待吧!。
目录1.编制依据 .......................................................................................... 错误!未定义书签。
2.编制围及原则 ................................................................................... 错误!未定义书签。
2.1.编制围 .......................................................................................... 错误!未定义书签。
2.2.编制原则....................................................................................... 错误!未定义书签。
3. 工程概况 ........................................................................................... 错误!未定义书签。
3.1.工程概况....................................................................................... 错误!未定义书签。
3.2.地质概况....................................................................................... 错误!未定义书签。
4.施工法.............................................................................................. 错误!未定义书签。
“盖挖法”施工方案
一、总体思路
严格执行设计文件,FK24+885.3~FK24+900.3局部拱顶外露没有覆盖层的15m 段落,采用“盖挖法”施工;FK24+875~FK24+885.3,FK24+900.3~FK24+910采用回填反压,暗挖通过。
FK24+845~FK24+885,FK24+900~FK24+940各增设40m 长管棚超前支护。
二、盖挖法施工工序
1、开挖FK24+885~FK24+895边仰坡,挂网、喷射砼临时防护;同时在FK24+897位置开挖临时水沟,将原冲沟顺接排水;
2、预留核心土开挖FK24+885~FK24+895套(护)拱拱脚,施做套(护)拱基础砼;
FK24+890
施工便道
FK24+895套拱
临时改沟
1
1
FK24+900
FK24+885
3、FK24+885~FK24+887架立4榀I18套拱钢拱架并在拱脚处设置【20槽钢底梁,焊接纵向连接筋;
4、挂模浇注C25套拱砼;
5、施做FK24+885~FK24+845段长管棚;
6、立拱架、挂模浇注FK24+887~FK24+890段护拱砼;
7、FK24+885~FK24+890段回填土,将FK24+897临时排水沟改移至FK24+887拱顶通过;
8、开挖FK24+895~FK24+900段边仰坡、挂网、喷射砼临时防护;
9、预留核心土开挖FK24+895~FK24+900套(护)拱拱脚,施做套(护)拱基础砼;
10、FK24+898~FK24+900架立4榀I18套拱钢拱架并在拱脚处设置【20槽钢底梁,焊接纵向连接筋;
11、挂模浇注C25套拱砼;
12、施做FK24+900~FK24+940段长管棚;
13、立拱架、挂模浇注FK24+890~FK24+898段护拱砼;
14、洞顶回填碎石土并夯实; 2
2
FK24+890
套拱
FK24+885FK24+900
11临时改沟
FK24+895
15、洞顶采用150cm×150cm梯形沟将原冲沟顺接,形成永久性排水系;
16、采用S2A支护类型暗挖通过。
三、方案说明
(一)临时排水
施工之前,结合永久性排水设施,提前将原冲沟顺坡回填至相应高度,并逐层夯实。
在FK24+897位置,原始地面上开挖100cm×100cm梯形临时排水沟,并采用7.5号砂浆抹面,将原自然水系通过临时水沟改移保持顺接,保证正常排水。
在FK24+885~FK24+900段边、仰坡顶5m外开挖山体截水沟,并采用7.5号砂浆抹面,汇入临时改沟排出。
(二)护拱基础开挖
预留上台阶核心土,分侧拉槽开挖至护拱基础高度(护拱内拱顶标高下4.91m,预留13cm沉降变形量)。
为了临时排水需要,分两段施工,先开挖FK24+885~FK24+895段,同时在FK24+897位置开挖临时水沟。
该段套(护)拱成型,回填完成后再开挖FK24+895~FK24+900段,同时将FK24+897临时排水沟改移至FK24+887拱顶通过;最后开挖FK24+890~FK24+895段。
临时边坡最大开挖高度6.83m(FK24+885左侧),最小3.76m,坡率1:0.5。
临时边、仰坡采用锚杆、挂网、喷射砼联合支护。
锚杆长度3~5m,间距1.5×1.5m,梅花型布置;
φ6钢筋网满铺,网孔尺寸20cm×20cm;C20喷射砼厚度10cm。
挂网时边仰坡顶面与原地面搭接(回折)50cm,喷设砼封闭。
具体见盖挖断面图。
盖挖断面图
(三)钢拱架
采用I18工字钢拱架,拱架间距50cm。
为了保证拱脚稳定,拱架加工为“Ω”形,脚部基础各回折1.95m,采用φ22钢筋锁入基础砼80cm,同时采用【20槽钢焊接成纵向底梁;钢架之间采用φ22螺纹钢筋纵向连接,环向间距1m。
(四)护拱
护拱厚60cm,采用C25砼现浇。
拱架封闭成环后,在钢拱架内缘上吊挂5cm厚内模,预留5cm砼保护层;外模采用5cm钢模板拼装,I18工字钢弧形拱架加固;泵送浇筑护拱砼,机械震捣保证密实。
(五)回填
砼达到设计强度后,采用碎石土回填并夯实,回填标准高度200cm,顶面设50cm粘土隔水层;FK24+875~FK24+885,FK24+900~FK24+910回填反压段覆盖层小于200cm的段落,清除表土后,一并
回填至200cm高度,并逐层夯填密实。
对称回填时,应注意有利于减少山体偏压。
拱顶1m以下采用人工回填。
护拱左侧部分采用明挖后临时存放在冲沟段的土方,人工逐层夯实回填;护拱右侧部分利用既有便道调运土方,挖掘机配合人工对称回填。
拱顶1m以上,土方运至现场后,采用挖掘机翻运土方,人工修坡夯填成型,回填至设计坡面,并完成50cm粘土隔水层施工
(六)永久性排水设施
将原冲沟顺坡二次回填至相应高度,回填顶面采用15cm厚C15砼现浇150cm×150cm梯形水沟将原冲沟顺接,使山谷水系按原线路从FK24+893洞顶流过,形成永久性水系。
(七)暗挖施工
1、FK24+845~FK24+885、FK24+900~FK24+940段增加40m长管棚注浆加固;
2、FK24+845~FK24+875、FK24+910~FK24+940采用S2A支护类型支护,二次衬砌结构不变;
3、FK24+875~FK24+910采用S2A断面暗挖通过。
为了预防偏压,隧道偏压段二次衬砌施做扩大基础,衬砌厚度维持S2A不变。
为了防止二衬浸入建筑界限,开挖采用预留13cm变形量(拱架半径加大13cm)控制,同时将衬砌台车半径加大5cm。
衬砌结构见附件四《FK24+875~FK24+910段衬砌断面设计图》。
4、该段暗洞施工严格按照双侧壁导坑法分步、分块施工。
坚持
“管超前、严注浆、短开挖、强支护、快封闭、勤量测”的十八字诀,严格控制循环进尺,及时锚喷封闭成环,稳打稳扎、步步为营、确保安全。
