无纺布施工工艺
- 格式:doc
- 大小:15.50 KB
- 文档页数:2
无纺布施工工艺一、准备工作:1.确定无纺布的用途和规格要求。
2.购买所需的无纺布材料,包括面料、背衬等。
3.准备相关施工工具和设备,如裁剪刀、缝纫机等。
二、设计和裁剪:1.根据设计要求和尺寸规格,绘制无纺布的设计图纸。
2.在无纺布材料上进行裁剪,按照设计图纸的尺寸将面料和背衬切割成相应形状和尺寸的片段。
三、缝合和粘合:1.将背衬和面料的相应部分放在一起,确保位置准确。
2.使用缝纫机对两者进行缝合,采用适当的缝纫线和针迹方式。
3.若需要,可以使用热粘合或胶水等方法进行部分或全部的粘合处理。
四、成型处理:1.对已经缝合和粘合好的无纺布进行成型处理。
2.可以采用加热、压制或其他方式对无纺布进行塑形,使其更好地符合设计要求。
五、表面处理:1.对成型处理后的无纺布进行表面处理,如砂光、抛光等。
2.根据需要可以对表面进行印刷或染色,增加装饰效果。
六、检验和质量控制:1.对成品进行全面检查,确保无纺布的质量符合要求。
2.检查无纺布的缝合线是否牢固,表面是否平整等。
3.如有需要,可以进行必要的试验和测量,例如强度测试、耐磨性测试等。
七、包装和储存:1.将成品进行包装,以保护无纺布不受损坏。
2.将包装好的无纺布标记和分类,便于储存和使用。
无纺布施工需要严格按照设计要求和相关规范进行操作,同时注重施工过程中的安全和质量控制。
在裁剪和缝合过程中,注意使用锋利的裁剪工具和正确的缝纫机操作技巧。
此外,对于特殊要求的无纺布产品,如医用无纺布等,可能需要特殊的生产设备和操作环境。
在完成施工后,用户还需要根据实际情况进行无纺布的存放和使用,避免阳光直射和潮湿环境,以保持无纺布的性能和质量。

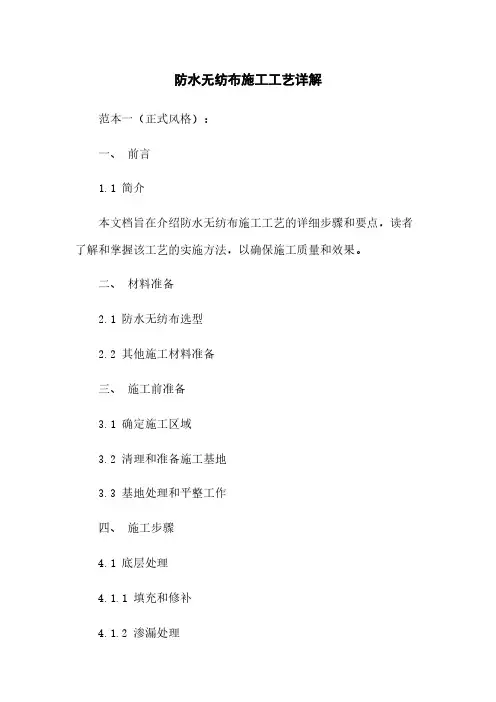

防水无纺布施工工艺详解范本一(正式风格):一、前言1.1 简介本文档旨在介绍防水无纺布施工工艺的详细步骤和要点,读者了解和掌握该工艺的实施方法,以确保施工质量和效果。
二、材料准备2.1 防水无纺布选型2.2 其他施工材料准备三、施工前准备3.1 确定施工区域3.2 清理和准备施工基地3.3 基地处理和平整工作四、施工步骤4.1 底层处理4.1.1 填充和修补4.1.2 渗漏处理4.2 防水无纺布铺设4.2.1 物理固定4.2.2 粘贴固定4.2.3 焊接固定4.3 焊缝处理4.3.1 接头处理4.3.2 线缝处理4.3.3 漏水点处理4.4 防水层覆盖处理4.4.1 涂刷防水涂料4.4.2 铺贴其他防水材料4.5 施工质量检查五、安全注意事项5.1 施工过程中的个人防护5.2 施工场所设施和设备的安全运用5.3 针对特殊情况的安全措施六、施工后处理6.1 清理施工现场6.2 工程验收与保养6.3 施工记录和文件整理七、法律名词及注释(这里列出涉及到的法律名词及其注释)附件:1. 施工图纸2. 材料清单3. 安全操作规程4. 检验记录表格范本二(轻松风格):一、引言欢迎阅读本文档,本文档详细介绍了防水无纺布施工工艺的全过程和要点,希望能为读者提供有关该工艺的全面指导和。
二、材料准备2.1 如何选择合适的防水无纺布2.2 其他施工材料的准备和选购三、施工前准备3.1 对施工区域进行规划和准备3.2 清理施工基地,确保基地干净整洁3.3 进行基地处理,包括平整和填补不平整部分四、施工步骤4.1 底层处理,包括填充和修补工作4.2 防水无纺布铺设4.2.1 使用物理固定方式固定无纺布4.2.2 使用粘贴固定方法固定无纺布4.2.3 使用焊接固定技术固定无纺布4.3 处理焊缝4.3.1 接头处理4.3.2 线缝处理4.3.3 处理潜在漏水点4.4 完善防水层覆盖处理4.4.1 涂刷防水涂料4.4.2 铺贴其他防水材料4.5 进行施工质量检查五、安全注意事项5.1 施工过程中需注意的个人防护5.2 使用施工场所设施和设备时的安全要求5.3 在特殊情况下采取的安全措施六、施工后处理6.1 清理施工现场,保持整洁6.2 进行工程验收和保养工作6.3 完善施工记录和文件整理附录:1. 施工图纸2. 材料清单3. 安全操作规程4. 检验记录表格法律名词及注释:(这里列出涉及到的法律名词及其注释)。

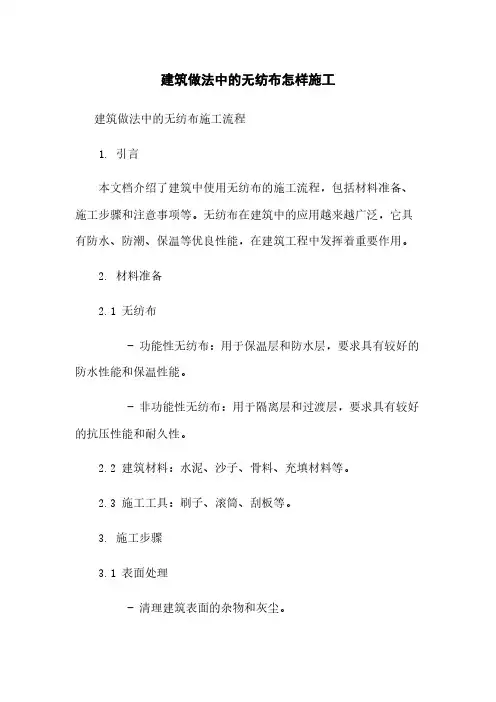

建筑做法中的无纺布怎样施工建筑做法中的无纺布施工流程1. 引言本文档介绍了建筑中使用无纺布的施工流程,包括材料准备、施工步骤和注意事项等。
无纺布在建筑中的应用越来越广泛,它具有防水、防潮、保温等优良性能,在建筑工程中发挥着重要作用。
2. 材料准备2.1 无纺布- 功能性无纺布:用于保温层和防水层,要求具有较好的防水性能和保温性能。
- 非功能性无纺布:用于隔离层和过渡层,要求具有较好的抗压性能和耐久性。
2.2 建筑材料:水泥、沙子、骨料、充填材料等。
2.3 施工工具:刷子、滚筒、刮板等。
3. 施工步骤3.1 表面处理- 清理建筑表面的杂物和灰尘。
- 处理建筑结构的裂缝和破损部分。
3.2 基层处理- 涂刷基层处理剂,增强基层附着力。
- 涂刷防水涂料,提高建筑的防水性能。
3.3 无纺布铺设- 水平铺设无纺布,注意尽量避免重叠和错位。
- 利用刷子或滚筒将无纺布与基层粘结。
- 对于搭接部分,应进行加固处理,确保无纺布的整体性能。
3.4 防水层施工- 在无纺布上涂刷防水涂料,保证建筑的防水性能。
- 注意涂刷均匀,避免漏刷和重叠。
3.5 其他层的施工- 根据需要,可以进行保温层、隔离层和过渡层的施工。
4. 注意事项4.1 施工环境应保持通风良好。
4.2 施工工人应佩戴防护设备,避免材料对身体造成伤害。
4.3 施工过程中应及时清理杂物和废料。
附件:- 无纺布施工图片示例- 无纺布施工操作视频法律名词及注释:1. 保温层:用于保护建筑免受寒冷或炎热天气的影响,提高建筑的能源利用效率。
2. 防水层:用于防止建筑遭受水的侵害,保护建筑结构和室内装饰材料。
3. 隔离层:用于分隔建筑结构和其他材料,起到防潮、防水等作用。
4. 过渡层:连接两个不同性质的材料,起到平滑过渡的作用。
建筑中无纺布的施工注意事项1. 引言本文档旨在介绍建筑中使用无纺布进行施工的关键注意事项。
无纺布作为一种具有多种功能的材料,被广泛应用于建筑工程中的保温、防水等方面。

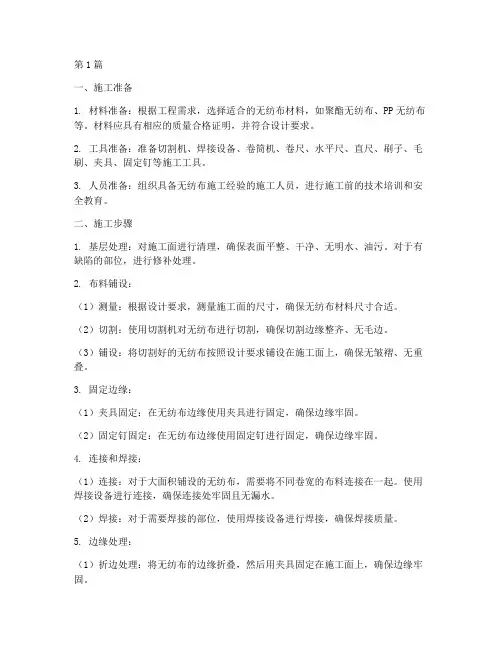

第1篇一、施工准备1. 材料准备:根据工程需求,选择适合的无纺布材料,如聚酯无纺布、PP无纺布等。
材料应具有相应的质量合格证明,并符合设计要求。
2. 工具准备:准备切割机、焊接设备、卷筒机、卷尺、水平尺、直尺、刷子、毛刷、夹具、固定钉等施工工具。
3. 人员准备:组织具备无纺布施工经验的施工人员,进行施工前的技术培训和安全教育。
二、施工步骤1. 基层处理:对施工面进行清理,确保表面平整、干净、无明水、油污。
对于有缺陷的部位,进行修补处理。
2. 布料铺设:(1)测量:根据设计要求,测量施工面的尺寸,确保无纺布材料尺寸合适。
(2)切割:使用切割机对无纺布进行切割,确保切割边缘整齐、无毛边。
(3)铺设:将切割好的无纺布按照设计要求铺设在施工面上,确保无皱褶、无重叠。
3. 固定边缘:(1)夹具固定:在无纺布边缘使用夹具进行固定,确保边缘牢固。
(2)固定钉固定:在无纺布边缘使用固定钉进行固定,确保边缘牢固。
4. 连接和焊接:(1)连接:对于大面积铺设的无纺布,需要将不同卷宽的布料连接在一起。
使用焊接设备进行连接,确保连接处牢固且无漏水。
(2)焊接:对于需要焊接的部位,使用焊接设备进行焊接,确保焊接质量。
5. 边缘处理:(1)折边处理:将无纺布的边缘折叠,然后用夹具固定在施工面上,确保边缘牢固。
(2)焊接处理:对于需要焊接的边缘,使用焊接设备进行焊接,确保焊接质量。
6. 施工质量检查:施工过程中,定期对无纺布施工质量进行检查,确保施工质量符合设计要求。
三、注意事项1. 施工过程中,注意保护无纺布材料,避免损坏。
2. 施工过程中,注意安全操作,防止发生安全事故。
3. 施工完成后,对无纺布施工面进行清理,确保无残留物。
4. 施工完成后,对无纺布施工面进行养护,确保无纺布材料的性能得到充分发挥。
通过以上施工做法,可以确保工程无纺布施工质量,延长无纺布材料的使用寿命,提高工程整体质量。
第2篇一、施工准备1. 材料准备:根据工程需要,选择适合的工程无纺布材料,确保材料质量合格,具有足够的抗拉强度、抗撕裂强度和抗穿刺强度。
无纺布施工工艺
标题:无纺布施工工艺
一、引言
无纺布,又称非织造布,是一种不需要纺织过程就能形成的纤维制品。
由于其具有重量轻、强度高、耐腐蚀、易分解等特点,被广泛应用于建筑行业中的防水、保温、隔音等多个领域。
本文档主要介绍无纺布的施工工艺。
二、无纺布施工前准备
1. 材料准备:根据设计要求选择合适规格的无纺布,同时准备好必要的工具如切割刀、胶水等。
2. 现场准备:对施工现场进行清洁,确保无尘埃和杂物,以保证无纺布的粘贴效果。
三、无纺布施工步骤
1. 无纺布切割:根据设计图纸,使用切割刀将无纺布切割成合适的大小和形状。
2. 无纺布铺贴:将切割好的无纺布按照设计要求铺贴在相应的位置上。
注意要保持平整,避免产生皱褶或气泡。
3. 无纺布固定:使用胶水或其他固定方式将无纺布固定在预定位置。
胶水应均匀涂抹,避免过多或过少影响粘贴效果。
四、无纺布施工注意事项
1. 施工过程中应佩戴防护设备,防止吸入纤维粉尘。
2. 避免在雨天或湿度较大的环境下施工,以免影响无纺布的粘贴效果。
3. 无纺布铺贴后应进行检查,确认无误后再进行下一道工序。
五、结语
无纺布施工工艺简单,但需要注意细节。
只有严格按照施工工艺进行操作,才能充分发挥无纺布的优点,提高工程质量和使用寿命。
希望本文档能为无纺布施工提供参考和帮助。

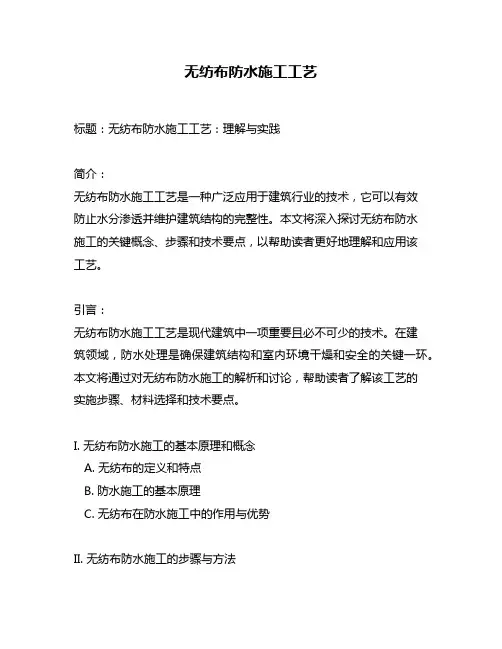

无纺布防水施工工艺标题:无纺布防水施工工艺:理解与实践简介:无纺布防水施工工艺是一种广泛应用于建筑行业的技术,它可以有效防止水分渗透并维护建筑结构的完整性。
本文将深入探讨无纺布防水施工的关键概念、步骤和技术要点,以帮助读者更好地理解和应用该工艺。
引言:无纺布防水施工工艺是现代建筑中一项重要且必不可少的技术。
在建筑领域,防水处理是确保建筑结构和室内环境干燥和安全的关键一环。
本文将通过对无纺布防水施工的解析和讨论,帮助读者了解该工艺的实施步骤、材料选择和技术要点。
I. 无纺布防水施工的基本原理和概念A. 无纺布的定义和特点B. 防水施工的基本原理C. 无纺布在防水施工中的作用与优势II. 无纺布防水施工的步骤与方法A. 表面准备工作1. 清理与平整2. 检测与修复工艺B. 无纺布材料的选择与使用1. 材料特性和分类2. 选材原则与注意事项C. 施工工艺与操作步骤1. 底层处理与涂料施工2. 无纺布铺设与喷涂施工3. 二次涂层与防护层施工4. 质量检测与验收标准III. 无纺布防水施工的技术要点与常见问题A. 施工工艺注意事项1. 温度和湿度控制2. 施工环境与安全要求3. 工具和设备的选择与使用B. 常见问题与解决方案1. 漏水和渗透问题2. 施工工艺不合理导致的质量问题3. 材料损坏和施工误操作的处理方法总结:无纺布防水施工工艺在建筑领域中扮演着重要的角色,它通过有效防止水分渗透,确保建筑结构的完整性和安全性。
本文通过深入探讨无纺布防水施工的基本原理、步骤和技术要点,希望读者能够更好地理解和应用该工艺,提升防水工程的质量和可靠性。
观点和理解:作为一种现代化的建筑技术,无纺布防水施工工艺在保障建筑结构的防水性能方面具有明显的优势。
选择合适的无纺布材料、采用正确的施工步骤和技术要点是确保工程质量的关键。
此外,在施工过程中,注意施工环境、控制温湿度和合理使用工具设备也是非常重要的。
随着高楼建筑和地下工程的增多,无纺布防水施工工艺将越发受到重视,并得到不断改进和创新。
无纺布铺设方法
(一)施工工艺流程
地面平整→铺布→缝合→拽平→验收→结束。
(二)施工方案
铺设前首先清除表面上一切可能损伤无纺布的带尖棱硬物,碾压平整并验收后,人工铺设无纺布,铺设前将无纺布卷成一空心卷,插入合适的钢管或者直接将无纺布卷在钢管上,铺设时,自下开始依次向上进行展开,坡顶坡脚在锚固沟内以U型扣固定于坡面上,相邻织物拼接采用缝合连接,无纺布应自下而上进行卷铺,搭接形式为上幅压下幅,平地接缝叠压长度不小于30cm.坡面接缝叠压长度不小于50cm。
1、无纺布铺设前要进行检测,有扯裂、蠕变、老化的无纺布均不得使用。
2、无纺布铺设前应首先清除坡面上一切可能损伤无纺布的带尖棱硬物,修好坡面。
3、按设计图纸要求及无纺布规格情况裁剪、拼幅,应避免被损伤,保持其不受脏物污染。
4、无纺布铺设自下而上进行,坡顶坡脚应以锚固沟或其它方式固定。
并保证铺设平顺,松紧适度,不得绷拉过紧,织物应与土面密贴。
5、相邻织物拼接采用缝接,无纺布应自下而上进行卷铺,上部织物应压在下部侧织物上,平面缝接叠丘长不小于30cm,坡面接缝叠压长度不小于50cm。
土工织物铺设时应避免受力、折叠、打皱等情况发生。
6、织物铺好后,避免受阳光直接照射。
随铺随填,或采取保护,严禁作业人员穿硬底皮鞋及带钉鞋进行铺设。

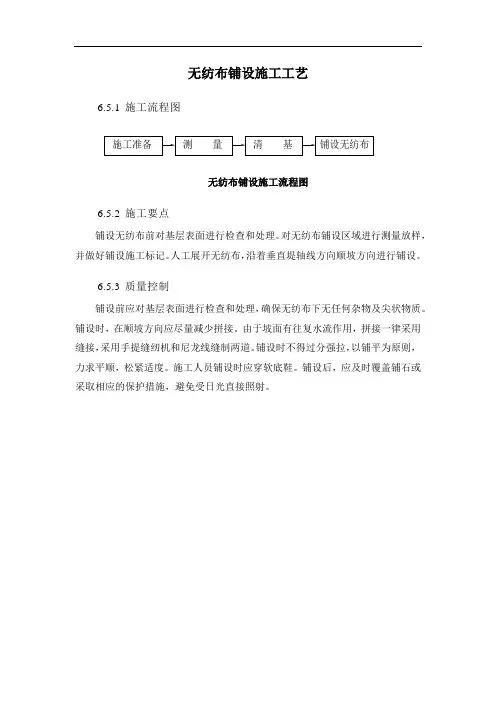

无纺布铺设施工工艺
6.5.1施工流程图
无纺布铺设施工流程图
6.5.2施工要点
铺设无纺布前对基层表面进行检查和处理。
对无纺布铺设区域进行测量放样,并做好铺设施工标记。
人工展开无纺布,沿着垂直堤轴线方向顺坡方向进行铺设。
6.5.3质量控制
铺设前应对基层表面进行检查和处理,确保无纺布下无任何杂物及尖状物质。
铺设时,在顺坡方向应尽量减少拼接。
由于坡面有往复水流作用,拼接一律采用缝接,采用手提缝纫机和尼龙线缝制两道。
铺设时不得过分强拉,以铺平为原则,力求平顺,松紧适度。
施工人员铺设时应穿软底鞋。
铺设后,应及时覆盖铺石或采取相应的保护措施,避免受日光直接照射。

无纺布种草籽施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!Download Tip: This document has been carefully written by the editor. I hope that after you download, they can help you solve practical problems. After downloading, the document can be customized and modified. Please adjust and use it according to actual needs. Thank you!无纺布种草籽施工工艺流程:①场地准备:清除施工区域的杂物、石块、杂草,确保地面平整,必要时进行土壤改良和施肥。
②土壤整平:使用机械或人工方法对土壤进行精细整平,消除坑洼,确保地面适合草籽生长。
③播种作业:按照草种类型和土壤条件,均匀撒播草籽,控制好播种密度,确保草籽分布均匀。
④覆盖无纺布:在播种后的土壤表面覆盖无纺布,布料应具有透气透水性,有助于保持土壤湿度,促进草籽发芽。
⑤固定边缘:用土、石块或专用固定钉将无纺布边缘固定,防止风吹移位,同时留出适当间隙供草苗生长。
⑥水分管理:根据天气情况,适量浇水保持土壤湿润,无纺布能有效减少水分蒸发,保持土壤湿度适宜。
⑦草苗养护:待草籽发芽生长穿透无纺布后,根据草皮生长情况适时揭开或移除无纺布,进行适度修剪、施肥及杂草控制。
⑧检查补播:检查草皮生长是否均匀,对稀疏区域进行补播种,确保草坪整体美观一致。
1.2mm厚聚氨酯无纺布防潮层涂膜防水施工工艺
1.2mm厚聚氨酯无纺布防潮层涂膜防水施工工艺主要包括以
下几个步骤:
1. 准备工作:清理施工表面,确保基层平整、干净,并清除杂物、尘土等。
2. 预备底涂:根据施工要求,进行底涂施工,用以提高基层附着力和防水效果。
3. 涂膜施工:将聚氨酯无纺布铺设于基层上,注意布块之间的重叠、搭接,确保连续性和紧密性。
然后,将聚氨酯防水涂料均匀涂布于聚氨酯无纺布上,涂布要均匀、厚度适宜。
4. 防水层处理:待涂膜干燥后,进行防水层的处理。
可以选择添加额外的保护层或覆盖层,以增加防水层的耐磨性和耐候性能。
5. 施工细节处理:施工过程中,需要进行细节处理,例如处理施工边缘、角部、管道、墙体交接等,确保无纺布和涂膜的连续性和完整性。
6. 施工验收:待施工完成后,进行防水层的验收,包括对涂层厚度、粘结强度、无纺布质量等进行检查,确保防水层的质量符合要求。
需要注意的是,施工工艺可能根据不同的具体情况而有所调整,
例如环境温度、基层材料等。
在施工过程中,应严格按照施工要求进行操作,并在施工完成后进行必要的施工验收和维护保养工作,以确保防水层的持久性和可靠性。

无纺布施工工艺
1、储存、运输和处理土工布
土工布卷在安装展开前要避免受到损坏。
土工布卷应该堆放于经平整不积水的地方,堆高不超过四卷的高度,并能看到卷的识别片。
土工布卷必须用不透明材料覆盖以防紫外线老化。
在储存过程中,要保持标签的完整和资料的完整。
在运输过程中(包括现场从材料储存地到工作地的运输),土工布卷必须避免受到损坏。
受到物理损坏的土工布卷必须要修复。
受严重磨损的土工布不能使用。
任何接触到泄漏化学试剂的土工布,不允许使用在本工程上。
2、土工布的铺设方法:
2.1用人工滚铺;布面要平整,并适当留有变形余量。
2.2长丝或短丝土工布的安装通常用搭接、缝合和焊接几种方法。
缝合和焊接的宽度一般为0.1m以上,搭接宽度一般为0.2M以上。
可能长期外露的土工布,则应焊接或缝合。
2.3土工布的缝合
所有的缝合必须要连续进行(例如,点缝是不允许的)。
在重叠之前,土工布必须重叠最少150mm。
最小缝针距离织边(材料暴露的边缘)至少是25mm。
缝好的土工布接缝最包括1行又线锁口链形缝法。
用于缝合的线应为最小张力超过60N的树脂材料,并有与土工布相当或超出的抗化学腐蚀和抗紫外线能力。
任何在缝好的土工布上的“漏针”必须在受到影响的地方重新缝接。
必须采取相应的措施避免在安装后,土壤、颗粒物质或外来物质进入土工布层。
布的搭接根据地形及使用功能可分为自然搭接、缝接或焊接。
2.4在施工中,土工膜上面的土工布采用自然搭接,土工膜上层土工布采用缝接或热风焊接。
热风焊接是首先的长丝土工布的连接方法,即用热风枪对两片布的连接瞬间高温加热,使其部分达到融熔状态,并立即使用一定的外力使其牢牢地粘合在一起。
在潮湿(雨雪天)天气不能进行热粘连接的情况下,土工布应采取另一方法一缝合连接法,即用专用缝纫机进行双线缝合连接,且采用防化学紫外线的缝合线。
缝合时最小宽度10cm,自然搭接时最小宽度为20cm、热风焊接时最小宽度为20cm。
2.5对于缝接,要采用质量与土工布相同的缝合线,缝合线要采用抗化学破坏和紫外光照射能力更强的材质。
2.6土工布铺设完毕由现场监理工程师认可后铺设土工膜。
2.7土工膜上土工布是在土工膜由甲方、监理认可后同上进行铺设。
2.8各层的土工布相庆的编号为TN、BN。
2.9膜上下两层土工布在有锚固槽的部位都应与土工膜一同埋入锚固槽内。
3、土工布铺设的基本要求
a、接缝须与坡面线相交;与坡脚平衡或可能存在应力的地方,水平接缝的距离须大于
1.5m。
b、在坡面上,对土工布的一端进行锚固,然后将卷材须坡面放下以保证土工布保持拉紧的状态。
c、所有的土工布都须用砂袋压住,砂袋将在铺设期间使用并保留到铺设上面一层材料。
4、土工布铺设工艺要求
4.1基层检查:检查基层是否平整、坚实,如有异物,应事无处理妥善。
4.2试铺:根据现场情况,确定土工布尺寸,裁剪后予以试铺,裁剪尺寸应准确。
4.3检查撒拉宽度是否合适,搭接处应平整,松紧适度。
4.4定位:用热风枪将两幅土工布的搭接部位粘接,粘接点的间距应适宜。
4.5对搭接部位进行缝合时缝合线应平直,针脚应均匀。
4.6缝合后应检查土工布是否铺设平整,是否存在缺陷。
4.7如存在不合要求的现象,应及时进行修补。
5、自检与修补
a、必须检查全部的土工布片和缝。
有缺陷的土工布片和缝合必须在土工布上清楚标出,并作出修补。
b、必须通过铺设和热连接土工布小片来修补磨损的土工布,土工布小片要比缺陷的边缘在各个方向最少长200mm。
热连接必须严格控制以保证土工布补片和土工布紧密结合,并对土工布没有损害。
c、每天铺设结束前,对当天所有铺设的土工布表面进行目测以确定所有损坏的地方都已作上标记并立即进行修补,确定铺设表面没有可能造成损坏的外来物质,如细针、小铁钉等。
d、土工布损坏修补时应满足以下技术要求:
e、用来补洞或补裂缝的补丁材料应和土工布一致。
f、补丁应延伸到受损土工布范围外至少30厘米。
g、在填埋场底部,若土工布裂口超过卷材宽度的10%,须将损坏的部分切除,然后将两土工布连接;若在坡面上,裂口超过卷材宽度的10%,须将该卷土工布移出,并用新的一卷替换。
h、施工人员所穿工作鞋及所用施工机具不应损伤土工布,施工人员不得在已铺设的土工布上做可能伤害土工布的事,如抽烟或用尖锐工具戳土工布等。
i、为了土工布材料的安全,应在铺设土工布前打开包装膜,即铺一卷,开一卷。
并检验外观质量。
j、特别提出:土工布到现场后要及时进行验收、签证认量。
要严格执行本公司的《土工布施工及验收规程》
6、土工布安装施工注意事项
6.1土工布只能用土工布刀进行切割(钩刀),如在场地内切割,对其他材料须采取特殊保护措施,以防由于切割土工布而对其造成不必要的损坏;
6.2在铺设土工布的同时,必须采取一切必要措施,以防止对下面一层材料造成破坏;
6.3在铺设土工布时,必须注意不要让石头、大量尘土或水分等有可能破坏土工布、有可能阻塞排水渠或过滤网、或有可能给接下来的连接带来困难的物质进入土工布或土工布的下面;
6.4安装结束后,对所有土工布表面进行目测以确定所有损坏的地方,作上标记并进行修补,确定铺设表面没有可以造成损坏的外来物质,如断针等异物;
6.5土工布的连接必须遵循以下规定:正常情况下,坡面上不能有水平连接(连接须沿坡面的轮廓不与其相交),除修补的地方以外。
6.6如采用缝合,缝合线须采用与土工布材质相同或超过的材料,缝合线须为防化学紫外线的材持。
缝合线与土工布应有明显的色差,以便于检查。
6.7安装时对缝合特别注意以确保没有泥土或砾石覆盖层中的砾石进入土工布中间。
7、土工布的损坏和修补
7.1在缝合结合处,须进行重新缝合修补,并确保跳针部分的末端已重新缝合.
7.2在所有地区,除了岩石斜坡地段,漏洞或撕裂部分须用同样材质的土工布补丁进行修补缝合.
7.3在填埋场底部,如果裂口的长度超过卷材宽度10%,损坏的部分须被切掉,然后将两部分土工布连接起来.。
