钢结构门架吊装方案
- 格式:doc
- 大小:747.00 KB
- 文档页数:25
1. 《钢结构工程施工质量验收规范》(GB50205-2001)2. 《建筑施工起重吊装工程安全技术规范》(JGJ276-2012)3. 《建筑工程施工安全生产管理规定》4. 施工现场实际情况二、工程概况本工程为某钢结构厂房,建筑面积约为10000平方米,建筑高度为15米,结构形式为钢结构框架结构。

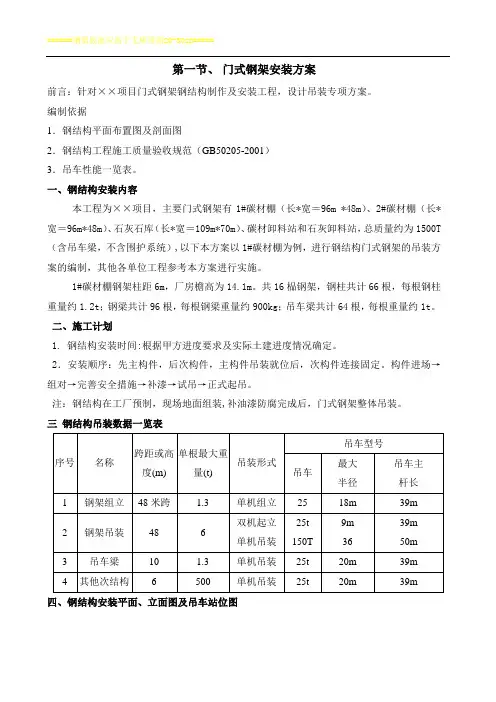

主要构件包括钢柱、钢梁、钢屋架等。
三、起重吊装方案1. 起重机械选择根据工程实际需求和构件重量,选择以下起重机械:(1)履带式起重机:用于吊装钢柱、钢梁、钢屋架等大型构件;(2)汽车式起重机:用于吊装小型构件、设备等;(3)桅杆吊:用于辅助吊装。
2. 吊装顺序(1)先吊装钢柱,再吊装钢梁,最后吊装钢屋架;(2)先吊装主要构件,再吊装次要构件;(3)按照施工图纸和现场实际情况,合理调整吊装顺序。
3. 吊装方法(1)钢柱吊装:采用双机抬吊,将钢柱吊至基础位置,调整标高和垂直度后,进行固定;(2)钢梁吊装:采用单机吊装,将钢梁吊至安装位置,调整标高和垂直度后,进行固定;(3)钢屋架吊装:采用双机抬吊,将钢屋架吊至安装位置,调整标高和垂直度后,进行固定。
4. 安全措施(1)起重机械操作人员必须具备相应的操作资格证书;(2)吊装前,对起重机械进行安全检查,确保其正常运行;(3)吊装过程中,加强现场安全巡查,确保施工人员安全;(4)吊装时,现场设置警戒区域,禁止无关人员进入;(5)吊装过程中,严禁操作人员酒后作业;(6)吊装过程中,严格执行操作规程,确保吊装安全。
四、质量控制要点1. 构件质量:严格按照施工图纸要求,对构件进行检验,确保其符合质量标准;2. 吊装精度:严格控制吊装过程中的标高和垂直度,确保构件安装准确;3. 连接质量:对连接部位进行焊接或螺栓连接,确保连接牢固可靠;4. 验收标准:严格按照《钢结构工程施工质量验收规范》进行验收。
五、进度安排1. 吊装前准备:5天;2. 吊装阶段:20天;3. 验收阶段:5天。
xx股份有限公司xxxxxxxxxxxxxxxxxxxxxxxxx吊装技术方案编制人:审核人:xXXXX公司二零一四年八月四日门架吊装专项方案XXXXXXX钢结构工程,本工程位于XXX、、,门架结构。
门架采用大型钢厂生产的合格钢材;预埋螺栓采用Q345B钢和Q235钢,所有钢结构构件在涂装前,必须将构件表面毛刺铁锈,油污及其它附着物清除干净,进行抛丸除锈的表面处理,出厂前涂装两道中灰防锈底漆,现场安装完毕后,再喷涂调和漆两道,最后钢结构总体刷防火涂料。
工期要求:2014年7月15日开工,2014 年10月15日完工,总工期:90日历天。
本工程质量要求高、工期紧。
一、安装方法选择:本工程主钢结构采用扩大组合拼装法,循序吊装;各工种分工即明确又相互配合交叉,节拍紧凑;施工危险系数大,各工序必须有施工前的交底。
吊装顺序及可行性分析:1、吊装施工特点本工程由于单体多,建筑面积比较大,必须合理安排吊装顺序,又考虑到工期,使吊装方案的确定和工程的具体实施都有相当的难度。
因此,合理利用施工场地,选择好吊装方案和吊装顺序是本组织设计主要解决的问题之一。
2、门架专项施工方案的确定本工程单体多,单重轻,根据现场场地和施工道路情况,采用地面散装,整体吊装方式进行施工。
3、吊装机械设备的选择。
由于本工程面积为1944平方,以45KG/平方用钢量,单体总重量为最大值为43.2T,同时最大跨度为6M,长度54M,垂直吊装宽度为36M,外加吊机臂高度,需要最大提升高度为15即可,根据本工程实际情况,吊机选用2台50t汽车吊,可以满足吊装要求。
4、吊点的选择本工程拟采用2台汽吊、2吊点进行整体提升,钢桁架受力最大点为支座位置,横向整体校正后,荷载较平均,现以跨度方向的1/3处作为一只吊点(6M处),另一点为12M处,并加设辅助缆风绳加以控制吊装。
二、吊装前准备及方法1、吊装准备:吊装前先复测柱子的轴线位置,标高,并把基准点引到支座,请吊车司机进行现场勘察。
目录一.工程概况 (4)1.钢结构概况 (4)2.主要工作量 (4)3.编制依据 (4)4.进度计划表 (6)5.施工平面图 (7)6.劳动力计划 (8)二.施工组织 (8)1.项目部安全生产领导小组基本构架 (9)三.钢结构安全生产规章制度 (9)1.安全管理组织 (10)2.安全管理制度 (10)3.施工现场安全管理 (10)4.准备 (11)5.队伍选择 (12)四.建筑施工现场责任主体的安全责任 (13)五.主要设备 (14)1.汽车吊的选择 (14)2.吊装钢丝绳的选择 (16)3.吊装机具材料 (16)六.施工工艺技术 (17)1.技术参数 (17)(1).钢柱与预埋件连接(见下图所示)。
(17)(2).边立柱与屋面变截面梁的连接采用高强螺栓连接(见下图所示)。
(18)(3).GJ-3、GJ-4屋面变截面梁与屋面等截面梁的连接采用高强螺栓连接(见下图所示)。
(19)(4). GJ-1、GJ-2屋面等截面梁与屋面变截面梁的连接采用高强螺栓连接(见下图所示)。
(21)(5). GJ-3、GJ-4、GJ-5、GJ-6屋面变截面梁与立柱的连接采用高强螺栓连接(见下图所示)。
(22)七、施工方法 (23)1.钢结构制作 (23)2.钢结构运输 (23)八.检查验收 (31)1.钢结构制作质量控制 (31)(1).原材料控制 (31)(2).钢零件及钢部件加工 (32)2.钢结构安装质量控制 (36)(1).基础和支撑面 (36)(2).安装与校正 (36)九.技术保证措施 (39)1.资料的搜集整理 (39)2.材料 (39)3.钢构件运输和存放 (40)4.钢结构安装 (41)5.钢结构工程验收 (42)十.施工现场安全措施 (43)1.一般规定 (43)2.安全管理 (43)3.业主方安全管理规定; 中铝公司十条禁令; “三规两必”五条保命措施; 施工作业“五必须”流程 (45)4.安全技术措施 (46)5.吊装的安全技术要求 (47)十一.临时用电安全措施 (49)十二.安全防护与措施 (50)1.安全防护 (50)2.安全措施 (51)3.安全绳的挂设 (51)4.安全带的选择与使用 (52)十三.生命线方案 (54)十四.专项保证措施 (56)1.防止吊车倾翻措施 (56)2.防止高空坠落措施 (56)5.安全文明措施 (57)6.危险源辨识 (58)十五.应急预案 (65)1.高出坠落事故应急准备与响应措施 (65)2.吊装倾覆事故应急准备与响应预案 (66)一.工程概况1.钢结构概况工程名称:*工程地点:*建设单位:*设计单位:*监理单位:*建筑特点:本工程为单层门钢结构厂房(建筑面积为2450㎡,跨度见平面结构布置图,柱间距离7.5m,现场总长82.5m,檐口标高为10m,屋檐标高12.5m,单屋面坡度为5%)本次吊装采用柱梁分开吊装,吊装时先吊装1轴线A列柱子,吊装过程中用Φ28缆风绳临时固定,用木楔子打入钢柱与杯芯基础的缝隙校直校正(再增加钢柱与杯芯基础的缝隙用Φ20短节钢筋焊接四处钢柱翼板顶紧),位置标高调整至符合设计(预先在混凝土杯基面上弹好控制墨线)后将钢柱浇三分之一杯口高度混凝土;接着吊装1轴线B列柱子,吊装方式与1轴线A 列柱子相同;紧接着吊装2轴线A列柱子和2轴线C列柱子,吊装方式与1轴线A列柱子相同。

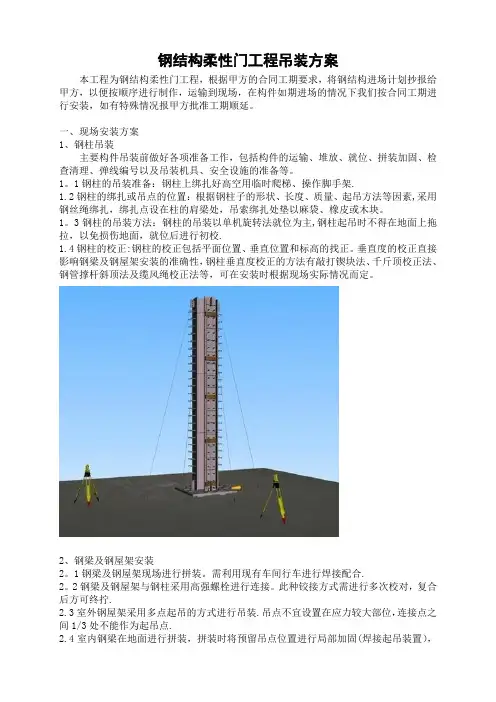

钢结构柔性门工程吊装方案本工程为钢结构柔性门工程,根据甲方的合同工期要求,将钢结构进场计划抄报给甲方,以便按顺序进行制作,运输到现场,在构件如期进场的情况下我们按合同工期进行安装,如有特殊情况报甲方批准工期顺延。
一、现场安装方案1、钢柱吊装主要构件吊装前做好各项准备工作,包括构件的运输、堆放、就位、拼装加固、检查清理、弹线编号以及吊装机具、安全设施的准备等。
1。
1钢柱的吊装准备:钢柱上绑扎好高空用临时爬梯、操作脚手架.1.2钢柱的绑扎或吊点的位置:根据钢柱子的形状、长度、质量、起吊方法等因素,采用钢丝绳绑扎,绑扎点设在柱的肩梁处,吊索绑扎处垫以麻袋、橡皮或木块。
1。
3钢柱的吊装方法:钢柱的吊装以单机旋转法就位为主,钢柱起吊时不得在地面上拖拉,以免损伤地面,就位后进行初校.1.4钢柱的校正:钢柱的校正包括平面位置、垂直位置和标高的找正。
垂直度的校正直接影响钢梁及钢屋架安装的准确性,钢柱垂直度校正的方法有敲打锲块法、千斤顶校正法、钢管撑杆斜顶法及缆风绳校正法等,可在安装时根据现场实际情况而定。
2、钢梁及钢屋架安装2。
1钢梁及钢屋架现场进行拼装。
需利用现有车间行车进行焊接配合.2。
2钢梁及钢屋架与钢柱采用高强螺栓进行连接。
此种铰接方式需进行多次校对,复合后方可终拧.2.3室外钢屋架采用多点起吊的方式进行吊装.吊点不宜设置在应力较大部位,连接点之间1/3处不能作为起吊点.2.4室内钢梁在地面进行拼装,拼装时将预留吊点位置进行局部加固(焊接起吊装置),将拼装好的整体承重构件采用底座承重的方式进行吊装。
2。
5室内门梁吊装可参照室外门架吊装方案,但需要注意的是室内门梁吊装起吊点将设置在门梁下弦。
2.6室内门梁需将三台汽车吊固定位置后,需在不影响原有屋面结构的情况下,将吊臂提升至原有车间屋架空隙处的制高点,以垂直起吊的方式进行吊装。
2.7室内门梁吊装时,将中间一台汽车吊作为稳定性支点,控制起吊过程中,门梁构件的倾覆。
一、工程概况本工程为新建某公司厂房,厂房采用门式钢架结构,建筑面积为5000平方米,屋面高度为15米,柱高为8米。
为确保吊装工程顺利进行,特制定以下专项吊装方案。
二、吊装设备1. 吊车:选用型号为XX的履带式起重机,最大起重量为80吨,起升高度为20米。
2. 钢丝绳:选用6×37+1 IWRC规格的钢丝绳,破断力为295kN。
3. 水平滑轮:选用额定起重量为80吨的水平滑轮。
4. 紧固件:选用符合GB/T 5277-2008标准的高强度螺栓。
三、吊装工艺1. 吊装顺序:先吊装钢柱,再吊装屋面钢梁,最后安装屋面檩条。
2. 钢柱吊装:(1)将钢柱运输至吊装现场,使用吊车将其吊起。
(2)在吊车吊装过程中,确保钢柱垂直上升,防止倾斜。
(3)待钢柱到达设计位置后,将柱脚与基础连接牢固。
3. 屋面钢梁吊装:(1)将屋面钢梁运输至吊装现场,使用吊车将其吊起。
(2)在吊车吊装过程中,确保屋面钢梁垂直上升,防止倾斜。
(3)待屋面钢梁到达设计位置后,将其与钢柱连接牢固。
4. 屋面檩条安装:(1)将屋面檩条运输至吊装现场,使用吊车将其吊起。
(2)在吊车吊装过程中,确保屋面檩条垂直上升,防止倾斜。
(3)待屋面檩条到达设计位置后,将其与屋面钢梁连接牢固。
四、安全措施1. 人员安全:吊装作业前,对参与人员进行安全培训,确保其掌握吊装作业安全操作规程。
2. 设备安全:对吊装设备进行检查,确保其符合吊装要求。
3. 现场安全:设置安全警戒线,禁止无关人员进入吊装区域。
4. 防坠落:吊装过程中,确保吊装人员佩戴安全带,防止坠落事故发生。
5. 防碰撞:吊装过程中,注意吊装设备与周边设施、建筑物的距离,防止碰撞事故发生。
五、环境保护1. 吊装过程中,采取有效措施减少噪音污染。
2. 吊装过程中,避免对周边环境造成破坏。
3. 吊装结束后,对施工现场进行清理,确保环境整洁。
六、进度安排1. 吊装准备:3天2. 钢柱吊装:2天3. 屋面钢梁吊装:2天4. 屋面檩条安装:1天总计:8天本方案旨在确保门式钢架吊装工程的顺利进行,如有特殊情况,可根据实际情况进行调整。
门式钢结构轻钢结构吊装方案.********有限公司************车间工程(钢结构)吊装方案***********建筑工程公司1.综合说明编制说明1.11.1.1 本施工方案,仅适用于指导******有限公司*****钢结构工程安装施工。
1.1.2编制依据招标文件及资料1.1.2.1.1、依据湖北********有限公司的招标文件。
2、依据*********设计院设计的图纸。
3、依据湖北*********有限公司的投标答疑。
4、我方在承建同类型项目所积累的施工管理经验。
1.1.3、施工验收规范及工程质量检验评定标准1.1.3.1施工验收规范本工程主要采用的技术规范(规程)1、工程测量规范(GB50026-93)2、钢结构工程施工质量验收规范(GB50205-2002)3、层面工程施工质量验收规范(GB50207-2002)4、建筑防腐蚀工程施工及验收规范(GB502121-2002)5、施工现场临时用电安全技术规范(JGJ46-88)1.1.3.2工程质量检验评定标准1、钢结构工程质量检验评定标准(GB50221-95)2、工业安装工程质量检验评定统一标准(GB50252-94)3、建筑工程施工质量检验统一标准(GB50300-2001)4、建筑工程质量检验评定标准(GBJ301-88)5、工程测量成果检查验收和质量评定标准(YB 9008-98)本企业有关的施工标准1.2 施工目标1.2.1 质量目标确保钢结构分部工程达到合格等级。
1.2.2 工期目标吊装计划工期为8天,从主结构进场之日起时间依次进行吊装1.2.3 安全目标确保工程、设备安全,施工人员重伤、死亡事故为零指标。
1.2.4 文明施工目标按规范化、标准化进行现场管理,确保文明施工达标。
2.工程概况.页脚..(图表No.1-A)车间钢结构工程*********限公司*******工程名称●*********8地工程址●单有限公司●建*************设位单设计公司计●***************位设米,檐口高度为28*2钢结构结构形式为钢架,单脊双坡,最大跨度约为820屋面采用镀锌角驰Ⅲ型隐藏式10.800米。
钢结构吊装专项施工方案钢结构吊装专项施工方案为了确保事情或工作得以顺利进行,通常需要预先制定一份完整的方案,方案可以对一个行动明确一个大概的方向。
写方案需要注意哪些格式呢?以下是小编收集整理的钢结构吊装专项施工方案,欢迎大家分享。
钢结构吊装专项施工方案1第一章、工程概况:本工程位于xx罩棚主承重结构为门式钢架结构,建筑层数:单层,单体建筑总高度12.10米,单体建筑总面积6117.20平方米,总工期200天。
第二章、编制依据:3、《钢结构工程施工质量验收规范》(GB50205-20xx)第三章、施工计划在工程进行基础施工时,钢结构构件采用场外加工厂加工待基础施工完毕,具备吊装条件时,便可进行现场吊装安装。
具体施工进度见下表:第四章、施工工艺技术一、所有构件均为加工厂加工成型,运输至工地现场直接吊装;钢柱、主梁、次梁等大型钢构件用汽车吊吊装。
应吊装工作量大,特制定以下吊装方案:1、钢柱在吊装前应在构件表面标出安装用的控制线作为校正的依据,同时钢柱每校正好一根应与前根钢柱用次梁、柱间支撑等链接并固定。
2、吊装采用斜吊法及旋转法相结合,钢丝绳绑扎点与钢构件接触点之间,应用软材料保护好钢构件,以防钢构件及钢丝绳受损,起重机边回转边起钩,使钢柱绕柱脚旋转而直立,立钢柱时,先将钢柱脚螺栓孔插入预留螺栓,回转吊臂,使钢柱头大致垂直后初步对中,即对螺栓进行初拧。
3、校正前先检查钢柱脚的轴线,使其达到规范的要求,再检查标高,钢柱的标高可以用垫板控制,垫板应设置在靠近地脚螺栓的钢柱底板加劲板下。
4、钢柱经过初校,垂直度偏差控制在20㎜以内方可使用起重机脱钩,钢柱的垂直度用两台经纬仪进行校正,具体见下表:二.钢梁的吊装:钢梁吊装前先确保柱顶混凝土达到设计强度的95%后方可进行吊装,吊装时用经纬仪控制梁的垂直度。
钢梁在吊装前首先要检查钢梁与基础上两个方向的中心线(或轴线)是否有弹好,如有遗漏或错误应以补充或纠正.为使钢梁吊起后的垂直度一致.采用短扁担索具,吊点位于钢梁两端的3.5m处.为防止吊点滑动,应包裹麻袋.然后用吊车钢梁吊升。
一、工程概况本工程为XX项目厂房钢结构工程,屋架采用空间桁架结构,主桁架为三角形立体桁架,沿横向布置,共九片,主桁架高度为4.4米,支撑于钢管混凝土柱上。
屋架吊装工程量较大,为确保吊装过程安全、高效,特制定本专项吊装方案。
二、吊装机械选择1. 起重机:选用一台CC2500/450t履带起重机,该起重机具有大吨位、高起升高度、长臂距的特点,能够满足屋架吊装需求。
2. 吊索具:选用高强度钢丝绳、滑轮组、吊钩等,确保吊装过程中吊索具安全可靠。
三、场地处理1. 施工道路:对施工现场道路进行平整、压实,确保吊装车辆通行顺畅。
2. 吊装区域:在吊装区域设置围挡,防止无关人员进入,确保吊装安全。
四、屋架吊装方法选择1. 吊装顺序:先进行屋架底座安装,然后进行屋架吊装。
2. 吊装过程:采用单点吊装法,将屋架吊至安装位置后,使用临时支撑固定。
五、施工主要工程量1. 屋架总重量:约XXX吨。
2. 吊装高度:约XXX米。
3. 吊装跨度:约XXX米。
六、施工项目组织机构及职责1. 施工组织机构:成立屋架吊装项目部,负责吊装施工的全面管理。
2. 施工作业人员分工:明确各工种人员职责,确保吊装过程有序进行。
七、施工所需机械装备及工器具量具、安全防护用品配备1. 机械装备:CC2500/450t履带起重机、滑轮组、吊钩等。
2. 工器具量具:卷尺、水准仪、线锤等。
3. 安全防护用品:安全帽、安全带、防尘口罩、手套等。
八、施工条件及施工前准备工作1. 施工条件:施工现场道路畅通,吊装区域无障碍物。
2. 施工前准备工作:对吊装设备进行检查、试验,确保设备安全可靠;对施工人员进行技术、安全交底。
九、作业程序,方法及要求1. 作业程序流程图:根据吊装过程,绘制作业程序流程图,明确各环节操作步骤。
2. 作业方法及要求:严格按照作业程序进行吊装,确保吊装过程安全、高效。
3. 专项技术措施:针对吊装过程中的难点,制定专项技术措施,如吊装过程中的吊点位置、吊绳角度等。
第一章编制依据第一节:设计单位设计单位:北京国科天创建筑设计院第二节:编制依据业主招标文件及中华人民共和国国家标准GBJ系列工程施工及验收规范《建筑结构设计统一标准GB50068-2001》,《建筑结构荷载规范GB50009-2001》,《钢结构设计规范GB50017-2003》,《建筑抗震设计规范GB50011-2001》,《钢结构工程施工质量验收规范GB50205-2001)》。
第二章工程概况第一节:工程概况本工程位于北京牛栏山开发区,北京江河幕墙有限股份公司投资建设,由北京国科天创建筑设计院设计的钢结构工业厂房,厂区分为A区、B区。
第二节:建筑规模1、建筑物A区长度306米,宽度96米,柱距为9.0米,跨度24×4米,檐口高为+8.2米,具备夹层,内布行车;建筑物B区长度306米,宽度89.35米,柱距为9.0米,跨度18×4+17.35米,檐口高为+8.2米,局部夹层,内布行车。
建筑面积约为59649㎡。
第三章:吊装方法第一节:钢结构吊装设备、机具第二节:基础测量1 、测量依据1.1 测量执行北京市标准《建筑工程施工测量规程(DBJ 01-21-95) 》和设计提出的特殊要求进行。
1.2 平面控制,依据工程总包单位移交的测量资料进行实测。
1.3 施工图纸及设计变更2 、准备工作2.1 人员配备测量员3名,负责组织工作、方案编制、测量数据分析和技术问题并负责具体施测工作。
2.2 仪器设备配备所用测量仪器和量具,必须经北京市计量监督局受权的检定单位检定的合格产品,配有合格检定证书,并保证有效期。
2.3 资料及点线交接2.3.1基础施工单位至少在吊装前七天提供基础验收的合格资料。
2.3.2基础施工单位应提供控制轴线和标高水准点。
2.3.3基础施工单位应在每个基础上弹出有关轴线和标高标记。
2.3.4基础施工单位应对地脚螺栓采取保护措施。
上道工序要移交的测量资料,并进行实地交点。
x建设项目钢结构专项吊装施工方案编制人:审核人:审定人:日期:目录一.编制本施工组织的目的 (2)二.编制本施工组织的规范和标准 (2)三.工程概况 (2)四.工程目标及措施 (3)五.施工人员组织及机械设备 (7)六.施工准备 (7)七.安装工艺 (9)八.钢柱的安装与校正 (10)九.高强度螺栓安装工艺 (14)十.吊装作业中应注意的安全事项 (19)十一.质量控制措施 (21)十二.安全保证措施 (21)一、编制本方案的目的为了顺利、安全、按时完成研发中心及基础设施建设项目-污水处理站钢结构工程的吊装工程,特编制本方案。
二、编制本方案的规范和标准三、工程概况1、工程名称:x设施建设项目x钢结构工程2、工程地点:3、建设单位:4、监理单位:5、设计单位:6、建筑结构类型:本车间采用钢框架结构,柱距为7.5m×24m,钢结构主体建筑长55.345m,宽23.72m,高度7.8m的单层工业厂房;钢柱及钢梁均采用H型钢柱,结构采用Q345B、Q235B材质钢组成,高强度螺栓为HS10.9级。
主钢构:钢柱(含端板、檩条托板)、钢梁(含端板、檩条托板)、H型钢柱、焊接H型钢梁、连接钢板,柱间支撑、系杆、屋面支撑,墙面和屋面檩条、撑杆、拉条、隅撑等的制作、安装;短钢柱及钢柱上的端板、檩条托板、檩条安装;所有钢结构构件表面的底漆、中间漆、面漆、防火涂料的涂刷。
四、工程目标及措施1.质量目标本工程已列入我公司的重点工程,并严格按照ISO9000质量保证体系要求组织施工,使该工程质量等级确保达到国家规定的统一标准(GB50300-2013),在质量管理和质量水平上都上一个新台阶,确保工程质量达到合格标准。
2.工期目标我们把本项目作为重点工程,结合本工程的工程作用及建设单位的要求,组织工种穿插作业,合理安排工期,在保证质量、招标文件及中标合同约定的前提下高效快捷的施工。
施工计划3.安全生产目标及措施3.1安全机构网络图3.2现场组织管理机构的职责岗位名称管理职责与权限项目经理1、项目经理是全面工作的领导者与组织者。
大跨度门式钢架整体吊装方案一、背景介绍在建筑施工中,大跨度门式钢架是一种常见的结构形式,通常用于搭建临时建筑、场馆、仓库等。
由于其重量较大,无法使用传统的手工安装方式,需要采用整体吊装的方式进行安装。
下面将介绍一种适用于大跨度门式钢架的整体吊装方案。
二、方案设计1.钢架设计首先,需要进行钢架的设计。
钢架应满足结构强度要求,并具备较轻的自重。
在设计过程中,需要考虑吊装时的重量和重心位置,以保证吊装过程的安全性。
2.吊装设备选择在吊装过程中,需要选择适当的吊装设备。
根据钢架的重量和大小,可以选择起重机、吊车或蓝架等设备。
同时,需要结合工地环境和现场条件,确保吊装设备能够顺利进行作业。
3.吊装方案在进行整体吊装之前,需要进行充分的施工准备。
首先,需要在现场完成施工布置,包括搭建吊装平台、设置安全警戒线等。
然后,根据钢架的形状和尺寸,确定合适的吊装点和吊装方法。
通常情况下,钢架会采用多点吊装的方式,以确保钢架在吊装过程中平衡和稳定。
4.吊装过程在进行钢架的整体吊装时,需要进行详细的工艺控制和施工方案制定。
吊装时,起重机悬挂钢架的吊装点,并通过合理的控制方式进行升降和移动。
在吊装过程中,需要进行多项安全措施,包括设置吊装绳索、提前通知附近人员等。
同时,需要保持与吊装工人的沟通和配合,确保钢架能够正确、安全地被吊装至指定位置。
5.吊装完成后吊装完成后,需要进行验收和检查。
检查钢架的安装质量和连接情况,确保吊装过程中没有出现损坏和变形。
同时,还需要进行稳定性分析和安全评估,以确保吊装后的钢架能够安全、稳定地使用。
三、安全注意事项1.吊装前,需要对吊装设备进行检查和维护,确保其运行正常。
2.吊装过程中,需要设置专人进行指挥和引导,并保持与操作员的有效沟通。
3.吊装现场需要设置安全警戒线,并确保周围人员和设备远离吊装区域。
4.在吊装过程中,需要根据实际情况进行调整和控制,以保证吊装的平衡和稳定。
5.在吊装过程中,需要保持钢架的平衡,防止发生翻转和滑落等意外情况。
门式钢架钢结构工程吊装计算与施工方案一、引言门式钢架钢结构工程是一种安装方便、工期短、经济高效的建筑结构。
为了确保钢结构的安全吊装和顺利安装,需要制定合理且科学的吊装计算与施工方案。
本文将从以下几个方面进行阐述:钢结构吊装计算、吊装设备的选择、施工方案及现场安全措施。
二、钢结构吊装计算1.首先,需要计算钢结构的重量和重心位置。
通过分析结构图纸,确定各部件的重量,并计算各个节点的重心位置,以便合理设计吊点和选取合适的吊装设备。
2.然后,根据吊装设备的规格和参数,计算吊装机械的工作载荷和吊装力矩。
同时还需根据杆件的长短、连接方式和安全系数等综合考虑,确保吊装设备的选取能够满足工程要求,并保证吊装的安全性。
3.最后,根据钢结构的吊装高度和重量,计算吊装绳索或吊装链条的长度和数量。
吊装绳索或链条的选择要考虑其负荷能力和使用寿命,并且需要合理设计悬挂点和连接点的位置,以减小结构的变形和高度差。
三、吊装设备的选择1.根据钢结构的重量和吊装高度,选择适当的吊装设备。
常见的吊装设备有塔吊、履带吊、起重机等。
其中,塔吊适用于较大的钢结构吊装,履带吊适用于较小的钢结构吊装,起重机适用于较简单的钢结构吊装。
2.根据施工现场的条件和要求,选择适当的吊装设备。
如已搭设了塔吊,可考虑直接利用塔吊完成钢结构的吊装;如没有塔吊,则需选用其他吊装设备进行辅助。
四、施工方案1.在施工前,需制定详细的施工方案。
包括吊装序列、吊装顺序、吊装步骤、安全措施等。
吊装序列和吊装顺序要按照钢结构的重量、尺寸和施工进度进行合理安排,保证吊装的顺利进行。
2.在施工过程中,要设置好吊装点,选取合适的吊点位置。
吊点应位于钢结构的重心位置,以保证结构的平衡和稳定。
3.进行吊装时,要设立专人监督和指挥。
吊装进行时,要密切关注吊装设备的运行情况,确保吊装安全可靠,及时做出调整和处理。
五、现场安全措施1.在施工现场设置明确的安全警示标志和围挡,禁止无关人员进入吊装区域,确保人员安全。
一、工程概况本工程为XX项目,位于XX市XX区,总建筑面积XX平方米。
本工程采用门式刚架钢结构体系,主要包括门式刚架柱、梁、檩条、屋面板、墙面板等构件。
为确保门式刚架吊装过程安全、高效,特制定本专项方案。
二、施工组织与管理1. 施工组织架构:成立门式刚架吊装专项施工小组,负责吊装过程中的组织、协调、监督等工作。
2. 人员配备:根据工程规模和吊装难度,配备足够数量的技术人员、操作人员、安全员等。
3. 施工进度:制定详细的施工进度计划,确保吊装工作按期完成。
三、施工工艺与流程1. 基础处理:确保基础混凝土强度达到设计要求,预埋螺栓位置准确、牢固。
2. 钢结构加工:严格按照设计图纸进行钢结构加工,确保构件尺寸、形状、质量符合要求。
3. 吊装准备:- 检查吊车、吊具等设备,确保其性能良好、安全可靠。
- 制定吊装方案,明确吊装顺序、吊点位置、吊装路线等。
- 对施工人员进行安全技术交底,确保其掌握吊装操作规程。
4. 吊装过程:- 按照吊装方案进行吊装,确保构件平稳、安全地吊装到位。
- 注意吊装过程中的安全防护,防止发生意外事故。
5. 验收与移交:完成吊装后,对吊装质量进行检查验收,确保满足设计要求。
四、安全技术措施1. 吊车安全:- 选择符合吊装要求的吊车,确保其性能良好、安全可靠。
- 吊车司机应具备相应的操作资格,熟悉吊车性能和安全操作规程。
- 吊车作业前,应对吊车进行检查,确保其安全性能。
2. 吊具安全:- 选择符合吊装要求的吊具,确保其强度、刚度、稳定性满足吊装要求。
- 定期对吊具进行检查、保养,防止发生故障。
3. 人员安全:- 施工人员应穿戴符合安全要求的工作服、安全帽等防护用品。
- 严格按照吊装操作规程进行作业,防止发生意外事故。
4. 现场安全:- 设置安全警戒线,禁止无关人员进入吊装区域。
- 设置安全警示标志,提醒施工人员注意安全。
- 定期进行安全检查,及时发现并消除安全隐患。
五、环境保护措施1. 严格控制施工过程中的噪音、粉尘、废水等污染物的排放。
第1篇一、工程概况钢门架安装工程是某建筑项目的重要组成部分,主要用于连接主体结构,形成建筑物的骨架。
本工程钢门架由钢材制成,具有承载能力强、施工速度快、抗震性能好等优点。
为确保施工质量和安全,特制定本施工方案。
二、施工准备1. 技术准备- 仔细阅读设计图纸,了解钢门架的结构、尺寸、材质等要求。
- 熟悉相关施工规范和标准,如《钢结构工程施工质量验收规范》(GB 50205-2001)等。
- 组织施工人员进行技术交底,明确施工要求、工艺流程和质量标准。
2. 材料准备- 钢门架、连接件、螺栓、焊接材料等必须符合设计要求和国家标准。
- 材料进场前需进行检验,确保质量合格。
3. 设备准备- 施工升降机、吊车、电焊机、气割机、钻床、水平尺、线锤等施工设备。
- 确保设备完好,操作人员熟练。
4. 人员准备- 组建专业施工队伍,明确各工种人员职责。
- 对施工人员进行安全教育和技能培训。
三、施工工艺1. 基础处理- 根据设计图纸,确定钢门架基础位置和尺寸。
- 清理基础表面,确保平整、坚实。
- 按照规范要求,进行基础混凝土浇筑。
2. 钢门架吊装- 钢门架采用吊车吊装,吊装前检查吊车性能和吊装设备。
- 按照设计图纸,确定钢门架吊装顺序和位置。
- 吊装过程中,注意保持钢门架平衡,防止碰撞和变形。
3. 钢门架定位- 使用水平尺、线锤等工具,对钢门架进行水平和垂直定位。
- 确保钢门架安装位置准确,符合设计要求。
4. 连接和焊接- 钢门架连接采用螺栓连接和焊接两种方式。
- 螺栓连接时,注意拧紧力矩,确保连接牢固。
- 焊接时,选用合适的焊接材料和方法,确保焊接质量。
5. 钢门架加固- 钢门架安装完成后,进行加固处理,提高整体稳定性。
- 加固材料和方法按照设计要求执行。
6. 检查验收- 施工过程中,定期对钢门架进行检查,发现问题及时处理。
- 施工完成后,进行验收,确保工程质量符合要求。
四、质量控制1. 材料质量- 严格控制材料质量,确保材料符合设计要求和国家标准。
门式钢架钢结构工程吊装计算与施工方案门式钢架钢结构工程是一种常见的工业建筑结构,具有较高的强度和稳定性。
在门式钢架钢结构工程的吊装计算和施工方案中,需要考虑多个因素,包括钢结构的重量、吊装设备的选用、吊装思路的确定等。
下面将详细介绍门式钢架钢结构工程吊装计算与施工方案。
一、吊装计算1.计算重量:根据工程图纸和设计文件,计算出钢结构的总重量。
需要考虑到各个部位的钢材种类、尺寸和数量,以及各种连接件、吊装点、走向等因素。
2.选择吊装设备:根据钢结构的总重量和吊装高度,选择适当的起重设备。
通常可使用起重机、履带起重机、塔吊等吊装设备。
需要考虑到吊装设备的额定起重量、吊装高度、工作范围等因素。
3.吊装方案:根据工程现场的实际情况,确定吊装方案。
包括吊装点的位置、吊装顺序、吊装方式等。
需要考虑到重心位置、吊装点的稳定性、安全性等因素。
二、施工方案1.准备工作:在进行吊装前,需要进行一系列的准备工作。
包括确定好吊装任务的时间、地点和责任人,检查吊装设备的工作状态、进行安全防护措施等。
2.安装吊装设备:根据施工方案,安装吊装设备。
包括搭建塔吊、铺设轨道等。
同时,需要按照相关规范和标准进行安全检查,确保吊装设备的安全性。
3.设置吊装点:根据吊装方案,在钢结构上设置好吊装点。
需要注意吊装点的位置、数量和强度,确保吊装点能够承受钢结构的重量。
4.进行吊装作业:根据吊装方案,进行吊装作业。
在吊装过程中,需要注意操作人员的安全,确保吊装设备和钢结构的安全,遵守相关规范和标准。
5.进行验收和调整:在吊装完成后,进行验收和调整工作。
包括对吊装的钢结构进行检查,确保吊装质量和安全。
三、注意事项1.安全第一:在进行门式钢架钢结构工程的吊装计算和施工方案时,安全是首要考虑的因素。
需要遵循相关的安全规范和标准,确保操作人员和设备的安全。
2.合理设计:对于吊装方案和吊装点的设计,需要考虑到钢结构的重心位置、稳定性和安全性。
合理设计能够提高吊装的效率和质量。
钢结构工程钢结构吊装方案1.1钢构件验收钢构件进场后,在安装前,应按施工图的要求和钢结构工种施工及验收规范的规定对成品进行检查,外形的几何尺寸允许偏差应符合《钢结构工程施工及验收标准》的规定。
钢构件进入施工现场均应检查构件规格、型号、数量外,还需对运输过程中,易产生变形的构件和磨损部位检查,对已变形的构件应予矫正,并重新检查。
1.2预埋处理(1)钢构件安装前应与基础施工人员进行交接,并对地脚螺栓的标高、轴线、栓距进行复测,放出轴线,标高和轴线并做详细记录。
(2)清除预埋件的油污、泥砂等杂物。
为防止予埋螺栓在安装前或安装中螺纹受损,应对螺栓进行必要的保护。
(3)柱顶标高如有误差,本工程采用螺母调整法调整。
吊装前在锚栓上加一螺母,吊装时可以通过调整螺母来调整标高。
1.3吊装顺序本工程为轻钢门式钢架结构,使用25Τ汽车吊进行吊装。
采用分件吊装法安装时先安装钢柱、细杆,再吊装钢梁。
在其间穿插安装檩条及其他构件。
1.4钢柱吊装柱吊装前准备:待现场检验合格,堆放及行车路线确定后,即检查预埋板、预埋螺栓的轴线、平整度、标高,待检查、测量合格后,基础螺母(柱底下)拧到预埋螺杆上,用水准仪把基础螺母调平至同一水平,并加以适当固定。
把柱按编号分别运至安装位置旁并按规定将其摆放在柱脚中心应基本面中心形成一个同心弧。
柱吊装前再次检查柱的各种基准点、中心线、吊(捆扎)点以及表面是否有损坏和污垢,确认无误后开始捆扎和吊装。
钢柱吊装前,应先将柱脚螺栓表面清理干净。
为消除立柱长度制造误差对立柱标高的影响,吊装前,从立柱顶端向下量出理论标高为1m的截面,并作一明显标记,便于校正立柱标高时使用。
在立柱下底板上表面,做通过立柱中心的纵横轴十字交叉线。
吊装前复核钢丝绳、吊具强度并检查有无缺陷和安全隐患。
本工程采用汽车吊进行吊装,由专人指挥。
吊装时采用旋转法,即钢柱运到现场,起重机边起钩边回转使柱子绕柱脚旋转而将钢柱吊起,过程主要包括绑扎→起吊→对位→临时固定→校正→最后固定。
.钢结构柔性门工程吊装方案本工程为钢结构柔性门工程,根据甲方的合同工期要求,将钢结构进场计划抄报给甲方,以便按顺序进行制作,运输到现场,在构件如期进场的情况下我们按合同工期进行安装,如有特殊情况报甲方批准工期顺延。
一、现场安装方案1、钢柱吊装主要构件吊装前做好各项准备工作,包括构件的运输、堆放、就位、拼装加固、检查清理、弹线编号以及吊装机具、安全设施的准备等。
1.1钢柱的吊装准备:钢柱上绑扎好高空用临时爬梯、操作脚手架。
1.2钢柱的绑扎或吊点的位置:根据钢柱子的形状、长度、质量、起吊方法等因素,采用钢丝绳绑扎,绑扎点设在柱的肩梁处,吊索绑扎处垫以麻袋、橡皮或木块。
1.3钢柱的吊装方法:钢柱的吊装以单机旋转法就位为主,钢柱起吊时不得在地面上拖拉,以免损伤地面,就位后进行初校。
1.4钢柱的校正:钢柱的校正包括平面位置、垂直位置和标高的找正。
垂直度的校正直接影响钢梁及钢屋架安装的准确性,钢柱垂直度校正的方法有敲打锲块法、千斤顶校正法、钢管撑杆斜顶法及缆风绳校正法等,可在安装时根据现场实际情况而定。
2、钢梁及钢屋架安装2.1钢梁及钢屋架现场进行拼装。
需利用现有车间行车进行焊接配合。
2.2钢梁及钢屋架与钢柱采用高强螺栓进行连接。
此种铰接方式需进行多次校对,复合后方可终拧。
2.3室外钢屋架采用多点起吊的方式进行吊装。
吊点不宜设置在应力较大部位,连接点之间1/3处不能作为起吊点。
2.4室内钢梁在地面进行拼装,拼装时将预留吊点位置进行局部加固(焊接起吊装置),将拼装好的整体承重构件采用底座承重的方式进行吊装。
2.5室内门梁吊装可参照室外门架吊装方案,但需要注意的是室内门梁吊装起吊点将设置在门梁下弦。
2.6室内门梁需将三台汽车吊固定位置后,需在不影响原有屋面结构的情况下,将吊臂提升至原有车间屋架空隙处的制高点,以垂直起吊的方式进行吊装。
2.7室内门梁吊装时,将中间一台汽车吊作为稳定性支点,控制起吊过程中,门梁构件的倾覆。
将两侧的汽车吊作为起重机,平稳、缓慢的提升吊钩,以实现最终施工目标。
2.8室外门架吊装时,可能会受当地气候条件(海风较大)的影响,在实际吊装前,是天气情况和吊装安全情况而定,是否需在迎风面加设上下滑动轨道,以便屋架吊装的顺利进行。
3、现场焊接方案3.1母材、焊材的基本要求3.1.1焊接工程中所用的母材和焊接材料具备出厂质量合格证书,当设计有要求是时应提供质量复验报告,并符合设计要求。
3.1.2焊接过程中应优先选用已列入国家标准的母材和焊接材料。
3.1.3待焊接的部位表面和边缘应光洁、整齐、无毛刺、裂纹或对焊缝强度和质量有不利影响的其他缺陷。
待焊接表面和邻近焊缝表面也不得有松散或很厚的氧化皮、渣皮、锈、潮气、油污或其他杂质。
3.2焊接及焊接检验要求3.2.1焊工应经过考试并取得合格证以后才可从事焊接工作。
3.2.2焊接时,不得使用药皮脱落或焊芯生锈的焊条和受潮结块的焊剂。
3.2.3焊丝在使用前应清除油污、铁锈。
3.2.4焊条、焊剂使用前应按产品说明书规定的烘焙时间和温度进行烘焙,保护气体的纯度应符合焊接工艺评定的要求。
低氢型焊条经烘焙后应投入保温箱内,随用随取。
3.2.5焊接时,焊工应遵守焊接工艺,不得自由施焊及在焊道外的母材上引弧。
3.2.6角焊缝转角处宜连续绕角施焊,起落弧点距焊缝端部不宜大于10.0mm:角焊缝端部不设置引弧和引出板的连续焊缝,起落弧点距焊缝端部宜大于10.0mm,弧坑应填满。
3.2.7焊缝出现裂纹时,焊工不得擅自处理,应查清原因,订出修补工艺后方可处理。
3.2.8焊缝同一部位的返修次数,不宜超过两次。
当超过两次时,应按返修工艺进行。
3.2.9焊接完毕,焊工应清理焊缝表面的熔渣及两侧的飞溅物,检查焊缝外观质量。
检查合格后应在工艺规定的焊缝有说位打上焊工钢印。
3.2.10碳素结构钢应在焊缝冷却到环境温度、低合金结构钢应在完成焊接24h以后,方可进行焊缝探伤检验。
4、现场测量方案4.1柱子垂直度控制测量柱子垂直度是保证钢梁及钢屋架安装符合设计要求的重要参数,因此控制柱子的垂直度便显得尤为重要。
在钢梁及钢屋架安装前,应按下列方法对钢柱进行测量复核、控制。
4.1.1在两条互相垂直的轴线上(或两条互相垂直的方向上)分别安置经纬仪,仪器与柱子的距离不小于柱高的1.5倍。
4.1.2先瞄准柱子下部已标注的中线标志,再扬起望远镜进行观测,如经纬仪的竖丝始终与柱子中心线重合,则说明柱子是垂直的,否则将进行重新定位。
4.1.3实测柱顶的垂直度偏差,首先仰视柱子顶端的中心点,然后在俯视柱子底部中心点,若不重合,则投设出一点,量取该点至柱底中心标志的距离,即是柱子的垂直偏差值。
4.1.4柱身垂直允许偏差:根据规范规定,当柱高≤5米时为±5毫米;当柱高5—10米时,为±10毫米;当柱高超过10米时,则为柱高的1:1000,但不得大于20毫米。
(可根据设计要求达到更高的精度)4.1.5在对柱子复测结束后,需在柱顶上进行中心定位,作好十字线,标记鲜明,以便于主次梁落位时对位。
4.1.6柱子垂直复测的注意事项用做柱子垂直校正的经纬仪,必须经过严格的检验和校正。
因为在垂直控制时,往往只用盘左或盘右,故仪器误差对测量结果影响较大。
柱子垂直校正时,还注意检查柱子产生的水平位移偏差值。
4.2测量精度主要保证措施4.2.1仪器定期进行检验校正,确保仪器在有效期内使用,在施工中所使用的仪器必须保证精度的要求。
4.2.2保证人员持证上岗。
4.2.3各控制点应分布均匀,并定期进行复测,确保控制点的精度。
4.2.4施工中放样应有必要的检核,保证其准确性。
4.2.5根据施工区的地质情况、通视情况对测量方法进行优化并尽量在外界条件较好的情况下进行测量。
4.3工程测量所需质量记录4.3.1测量控制点成果表4.3.2水平角观测记录手簿4.3.3水准测量观测手簿4.3.4工程测量定位记录4.3.5中线测设成果4.3.6定位、中线测设检查成果表4.3.7定位、中线测设检查成果表5、高强螺栓施工工艺5.1引用标准《钢结构工程施工质量验收规范》(GB50205-2001)《钢结构高强度螺连接的设计、施工及验收规程》(JGJ82-91)5.2验收和保管5.2.1高强螺栓连接副(包括螺栓、螺母和垫圈)必须符合设计文件的规定,且有产品合格证,并按国家标准的规定验收。
5.2.2对不同批号的螺栓、其连接副不得混用。
5.2.3高强螺栓连接副在储放和运转中,应防止受潮、生锈、沾污碰伤或互混批号等情况的发生。
5.3螺栓长度的选择5.3.1螺栓长度的选择应根据厚度加上表1所列数据,并按照0舍1进的原则以5mm的整数倍取值。
5.3.2拧紧后丝扣的外露部分不少于2扣螺纹。
高强度螺栓附加长度表5.4摩擦面的处理5.4.1高强螺栓连接部分的摩擦面的处理,必须达到设计文件所规定的摩擦系数值,表面处理工艺要经过连接副试验,试验结果符合设计要求方可施工。
5.4.2处理摩擦面的方法,根据设计要求喷砂处理。
5.4.3摩擦面的处理范围应不小于螺栓直径的四倍,表面应无明显不平或飞边毛刺、油污和油漆等脏物。
5.4.4高强度螺栓连接处摩擦面,安装前应以细钢丝刷除去摩擦面上的浮锈。
5.5偏差处理对因板厚公差、制造偏差或安装偏差等产生的接触面间隙,应按规定进行处理。
5.6高强螺栓连接副的安装5.6.1摩擦面应保持干燥,不得在雨露天安装高强螺栓。
5.6.2高强度螺栓的安装应在结构构件校正合格调整后进行,其穿入方向应以施工方便为准,并力求一致。
高强度螺栓连接副组装时,螺母带圆台面的一侧应朝向垫圈有倒角的一侧。
5.6.3安装高强度螺栓时,严禁强行穿入螺栓(如用锤敲打)。
如不能自由穿入时,偏差3mm以内时应用铰刀进行修整。
修孔时,为了防止铁屑落入板迭缝中,铰孔前应将四周螺栓全部拧紧,使板迭密贴后再进行。
严禁气割扩孔。
5.6.4安装高强度螺栓前,构件的摩擦面应保持干燥,不得在雨中作业。
5.7高强螺栓施工顺序高强螺栓在初拧、复拧和终拧时,连接处的螺栓应按一定顺序施拧,一般应由螺栓群中央顺序向外拧紧。
高强螺栓施工质量的检验采用TSW型测力扳手随机抽检其紧固力。
6、现场施工设备配置及施工用材料计划表施工用机械计划表序号机械设备名称型号规格数量国别产地制造年份定额功率生产能力拥有状况1 50吨汽车吊2 中国2010 50T 租赁2 20吨汽车吊 2 中国2010 20T 租赁3 二保焊机 2 中国2012 16KW 自有施工用材料计划表14 水嘴DN20 个107、工程质量保证措施及检测7.1质量目标7.1.1钢结构分部工程质量等级为合格。
7.1.2分项、分部合格率100%7.2质量保证措施7.2.1施工、检查、评定和验收遵循下列技术文件和技术规范的规定:①设计图及与设计图等效的技术文件②《钢结构施工质量验收规范》(GB50205-2001)③《建设工程质量检验评定标准》(GB301-88)④《建筑钢结构焊接规程》(JGJ81-2002)⑤《施工、生产安全技术操作规程》业主、设计、监理提出的有关技术标准和安装要领书之要求。
7.2.2成立QC质量评定小组,对每一个工作环节进行层层监控,确保每一个工作环节的质量有可靠的保障,决不把某个环节的质量隐患带到下一个工作环节中去。
7.3提高工作质量,保证产品质量,坚持“三级监理、五步到位”。
①三级监理各分包商技术监理—总承包的质量监理—业主委托的社会监理②五步到位在各项分部工程施工中,施工管理人员要做到:a、操作要点交底到位b、上下工序交接到位c、上下班交接到位d、关键部位的检查、验收到位e、各种材料、设备和加工构件进场验收到位7.4建立奖罚惩治制度,提高作业者的积极性。
7.5构件检查7.5.1安装前,应按构件明细表核对进场的构件,查验产品合格证和设计文件;工厂预拼装过的构件在现场组装时,应根据预拼装记录进行。
7.5.2钢构件进入现场后应进行质量检验,以确认在运输过程中有无变形、拼装前施工小组应检查构件几何尺寸、焊缝坡口、起拱度、油漆等是否符合设计图规定,发现问题后应报请有关部门,原则上必须在吊装前处理完毕。
7.6施工质量注意事项7.6.1每道工序认真填写质量数据,质量检验合乎要求后方可进行下道工序施工。
7.6.2施工质量问题的处理必须符合规定的审批程序。
7.6.3钢结构的安装应按施工组织设计进行。
安装程序必须保证结构的稳定性和不导致永久性变形。
7.6.4组装前,应按构件明细表核对进场的构件零件,查验产品合格证和设计文件;工厂预拼装过的构件在现场组装时,应根据预拼装记录进行。
7.6.5钢构件吊装前应清除其表面上的油污、冰雪、泥沙和灰尘等杂物。
7.6.6钢结构组装前应对胎架的定位轴线、基础轴线和标高位置等进行检查,并应进行基础检测。
