屋面工程施工方案教学文稿
- 格式:docx
- 大小:175.11 KB
- 文档页数:21
屋面工程施工方案一、屋面工程施工指导思想1、防水材料按设计要求选用,必须具有天津市防水材料准用证,保证其质量完全满足本工程使用功能的要求。
2、找平层的排水坡度正确,必须符合设计要求,不得有积水处。
3、选用合理的防水层构造,满足建筑物防水等级的要求。
4、重点防水部位及细部防水处理,必须加强施工管理,严格按设计要求和施工质量验收规范施工与验收。
5、对防水层的保护措施和防水保护层的施工,要确保防水的使用可靠性。
6、屋面、檐口严格按设计要求和施工质量验收规范施工与验收。
二、屋面工程施工1、屋面保温层施工1)、基层清理:现浇砼的基层表面,应将尘土、杂物等清理干净,屋面与山墙、女儿墙、檐沟以及突出屋面结构的连接处做成半径80~100mm的圆弧状。
另外在屋面上做好水准点以控制施工厚度;2)、本工程平屋面保温采用1:8水泥珍珠岩(最薄处30厚)加铺设xx厚保温板,完工后保温层上口标高的允许偏差为+10%、-5%。
2、保护层的施工本工程采用xx厚C20细石砼作为保护层。
1)、分格缝留置与钢筋网片施工:(1)分格缝留置:纵横分格缝一般不大于6m,分格面积不超过36m2为宜。
分格缝上口宽为30mm,下口宽为20mm。
(2)、钢丝网片施工:钢筋网按设计要求,屋面预设φ6@400竖向钢筋双向排布,采用18号镀锌钢丝网与之绑扎,保护层不小于10mm。
钢筋要调直,不得有弯曲、锈蚀、沾油污。
分格缝处钢筋要断开。
2)、现浇细石砼防水层:(1)、浇捣砼前,应将隔离层表面浮渣、杂物清除干净;检查隔离层质量及平整度、排水坡度和完整性;支好分格缝模板,标出砼浇捣厚度,厚度为40mm。
(2)、随时检查是否按配合比准确计量,并达到规定的坍落度,并按规定制作砼试块。
(3)、砼的浇捣按先远后近、先高后低的原则进行。
(4)、在一个分格缝范围内的砼必须一次浇捣完成,不得留施工缝,分格缝宜做直立反边,并与板面一次浇捣完成。
(5)、屋面泛水应严格按设计节点大样要求施工,如设计无明确要求时,泛水高度不应低于120mm,并与防水层一次浇捣完成,泛水转角处要做成圆弧状。
第1篇一、工程概况本工程为某住宅小区屋面工程,屋面总面积约为10000平方米。
屋面设计采用坡屋面形式,坡度约为30°,屋面防水等级为二级。
屋面材料主要采用SBS改性沥青防水卷材、保温材料、找平层等。
为确保工程质量,特制定以下施工方案。
二、施工准备1. 施工组织(1)成立屋面工程施工小组,负责施工过程中的组织、协调和管理工作。
(2)明确施工人员职责,确保施工顺利进行。
2. 材料准备(1)SBS改性沥青防水卷材:符合国家相关标准,规格为1000mm×10m。
(2)保温材料:选用优质岩棉板,厚度为100mm。
(3)找平层材料:采用水泥砂浆,强度等级不低于M10。
(4)其他材料:如锚固件、密封胶、排水管等。
3. 施工工具(1)施工人员应配备必要的施工工具,如切割机、刷子、剪刀等。
(2)机械设备:如卷材铺设机、切割机、搅拌机等。
三、施工工艺1. 施工顺序(1)清理屋面:清除屋面杂物、油污、锈蚀等,确保屋面清洁。
(2)找平层施工:按照设计要求,铺设找平层,厚度为20mm。
(3)保温层施工:铺设岩棉板,厚度为100mm,铺设时应保证岩棉板之间的搭接。
(4)防水层施工:采用SBS改性沥青防水卷材,按照设计要求进行铺设。
2. 施工要点(1)找平层施工:水泥砂浆应搅拌均匀,铺设厚度均匀,表面平整。
(2)保温层施工:岩棉板应紧贴屋面,铺设牢固,无空隙。
(3)防水层施工:SBS改性沥青防水卷材应平整、牢固,搭接处应严密,无漏缝。
(4)施工过程中,注意防水层、保温层、找平层之间的施工顺序和搭接方式。
四、质量控制1. 材料质量:严格检查进场材料,确保材料质量符合国家相关标准。
2. 施工过程:严格按照施工方案进行施工,确保施工质量。
3. 检验检测:施工过程中,对屋面进行多次检验检测,确保屋面质量。
4. 验收标准:屋面防水等级为二级,无渗漏、裂缝、起泡等现象。
五、安全措施1. 施工人员应佩戴安全帽、手套、防护眼镜等防护用品。
教学楼屋面工程施工方案一、工程概况本项目为某高校教学楼屋面工程,教学楼共五层,建筑高度约为24米,屋面面积约为2000平方米。
屋面工程包括屋面防水、保温、隔热、排水系统及屋面绿化等部分。
本施工方案旨在确保工程质量、安全、进度和投资控制等目标的实现。
二、施工目标1. 确保工程质量:严格按照国家相关规范和标准进行施工,确保屋面工程质量满足设计要求和功能需求。
2. 保障施工安全:加强施工现场安全管理,预防事故发生,确保人员安全。
3. 保证施工进度:合理组织施工流程,确保工程按时完成。
4. 控制工程投资:严格控制工程成本,提高投资效益。
三、施工工艺及流程1. 屋面防水施工:采用卷材防水层,施工顺序为:清理基层、涂刷基层处理剂、铺设防水卷材、搭接缝处理、防水层验收。
2. 保温隔热施工:采用挤塑聚苯板作为保温隔热层,施工顺序为:清理基层、铺设保温板、搭接缝处理、保温层验收。
3. 排水系统施工:采用成品排水沟、排水坡和排水板,施工顺序为:定位、安装排水沟、铺设排水坡、连接排水板、验收。
4. 屋面绿化施工:选择适合屋顶生长的植物,施工顺序为:绿化区域划分、铺设种植土、种植植物、绿化浇水养护、验收。
四、施工组织与管理1. 施工人员:本项目施工队伍由具备丰富经验的工程技术人员和施工人员组成,施工前进行技术培训和安全教育。
2. 施工材料:严格把控材料采购渠道,确保材料质量,材料进场验收合格后方可使用。
3. 施工设备:根据施工需求,合理配置施工设备,确保设备正常运行。
4. 施工质量控制:加强施工过程质量控制,严格执行验收标准,确保工程质量。
5. 施工安全管理:制定施工现场安全管理制度,加强安全巡查,预防安全事故的发生。
6. 施工进度控制:合理安排施工计划,确保工程按时完成。
五、施工质量保证措施1. 施工过程中,严格按照设计图纸和施工方案进行施工,确保工程质量。
2. 加强施工过程中的质量检查,对不合格工程及时整改。
3. 强化施工人员技术培训,提高施工技能,保证施工质量。
屋面(平屋面)施工方案一、项目概述本文档是一个屋面(平屋面)施工方案的详细说明,旨在提供一个规范和全面的指导,以确保屋面施工的安全和质量。
二、施工准备1.工程准备在施工前,必须做好以下准备工作:–确定施工图纸,并了解屋面结构和要求。
–采购和储备施工所需的材料,包括屋面防水卷材、屋面保温材料等。
–搭建施工场地,并配置必要的施工设备和工具。
2.安全准备屋面施工涉及高处作业,必须确保施工人员的安全,具体包括:–提供必要的安全防护设施,如安全帽、安全绳等。
–培训施工人员的安全意识,以及高处作业技能。
三、施工步骤1.清理屋面–清除屋面上的杂物和建筑垃圾。
–对屋面进行必要的修复和处理,确保屋面平整。
2.防水处理–根据设计要求,进行屋面防水处理。
–清洁屋面,并涂刷防水底漆。
–将防水卷材铺设在屋面表面,并进行焊接和胶接处理。
3.保温处理–根据设计要求,进行屋面保温处理。
–铺设保温材料,并进行固定和密封处理。
4.屋面装饰–根据设计要求,进行屋面装饰处理。
–铺设屋面装饰材料,并进行固定和安装处理。
四、施工质量控制1.施工过程中,必须对每个施工步骤进行严格的质量控制,包括:–确保防水层的完整性和牢固性,以防止漏水。
–确保保温层的紧密性和密封性,以提高保温效果。
–确保装饰层的平整度和美观度,符合设计要求。
2.施工过程中,必须进行施工记录和检查,以便及时发现和纠正问题。
五、施工安全措施1.施工过程中,必须严格遵守安全操作规程,确保施工人员的安全。
2.施工前,应检查施工设备和工具的安全性能,确保正常使用。
3.高处作业时,必须采取必要的防护措施,并确保施工人员佩戴安全带等防护设备。
4.定期组织施工人员进行安全培训,提高他们的安全意识和技能。
六、验收标准1.完工后,必须对屋面施工进行质量验收,包括:–防水层的渗漏测试,确保无渗漏现象。
–保温层的热阻测试,确保保温效果良好。
–装饰层的平整度和美观度检查,符合设计要求。
2.根据验收结果,及时进行修复和整改,直至满足设计要求和验收标准。
第1篇一、工程概况本教学楼屋面工程主要包括屋面防水、保温隔热、排水、通风等施工内容。
屋面面积约为2000平方米,设计使用寿命为50年。
本工程采用优质材料,严格按照施工规范进行施工,确保工程质量。
二、施工准备1. 材料准备:提前采购符合设计要求的防水材料、保温隔热材料、排水材料、通风材料等,确保材料质量合格。
2. 施工队伍:组织专业施工队伍,进行技术交底,确保施工人员熟悉施工工艺和质量要求。
3. 施工设备:准备施工所需的工具、设备,如切割机、防水卷材焊接机、保温板铺设机等。
4. 施工方案:制定详细的施工方案,明确施工顺序、工艺流程、质量控制要点等。
三、施工工艺1. 防水层施工:(1)基层处理:对屋面基层进行清理,去除杂物、油污等,确保基层平整、干燥。
(2)找平层施工:根据设计要求,铺设找平层,确保找平层平整、厚度均匀。
(3)防水层施工:采用热熔法或冷粘法施工防水卷材,搭接部位应严密,不得有翘边、起泡等现象。
2. 保温隔热层施工:(1)基层处理:对屋面基层进行清理,确保基层平整、干燥。
(2)铺设保温板:根据设计要求,铺设保温板,确保保温板平整、厚度均匀。
(3)找平层施工:根据设计要求,铺设找平层,确保找平层平整、厚度均匀。
3. 排水系统施工:(1)确定排水坡度:根据设计要求,确定屋面排水坡度。
(2)设置排水口:在屋面设置排水口,确保排水顺畅。
(3)铺设排水管:根据设计要求,铺设排水管,确保排水管连接牢固、无渗漏。
4. 通风系统施工:(1)确定通风口位置:根据设计要求,确定屋面通风口位置。
(2)设置通风口:在屋面设置通风口,确保通风顺畅。
(3)铺设通风管道:根据设计要求,铺设通风管道,确保通风管道连接牢固、无渗漏。
四、质量控制1. 材料质量:严格控制材料质量,确保材料符合设计要求。
2. 施工工艺:严格按照施工规范进行施工,确保施工质量。
3. 工程验收:施工完成后,进行自检、互检、专检,确保工程质量。
五、安全措施1. 施工现场设置安全警示标志,确保施工安全。

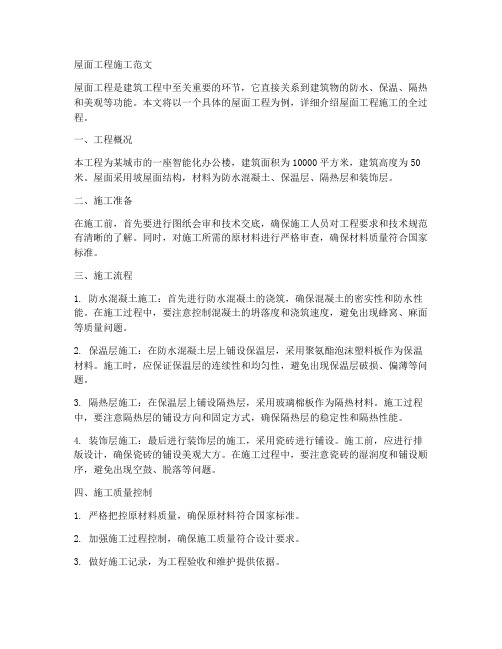

屋面工程施工范文屋面工程是建筑工程中至关重要的环节,它直接关系到建筑物的防水、保温、隔热和美观等功能。
本文将以一个具体的屋面工程为例,详细介绍屋面工程施工的全过程。
一、工程概况本工程为某城市的一座智能化办公楼,建筑面积为10000平方米,建筑高度为50米。
屋面采用坡屋面结构,材料为防水混凝土、保温层、隔热层和装饰层。
二、施工准备在施工前,首先要进行图纸会审和技术交底,确保施工人员对工程要求和技术规范有清晰的了解。
同时,对施工所需的原材料进行严格审查,确保材料质量符合国家标准。
三、施工流程1. 防水混凝土施工:首先进行防水混凝土的浇筑,确保混凝土的密实性和防水性能。
在施工过程中,要注意控制混凝土的坍落度和浇筑速度,避免出现蜂窝、麻面等质量问题。
2. 保温层施工:在防水混凝土层上铺设保温层,采用聚氨酯泡沫塑料板作为保温材料。
施工时,应保证保温层的连续性和均匀性,避免出现保温层破损、偏薄等问题。
3. 隔热层施工:在保温层上铺设隔热层,采用玻璃棉板作为隔热材料。
施工过程中,要注意隔热层的铺设方向和固定方式,确保隔热层的稳定性和隔热性能。
4. 装饰层施工:最后进行装饰层的施工,采用瓷砖进行铺设。
施工前,应进行排版设计,确保瓷砖的铺设美观大方。
在施工过程中,要注意瓷砖的湿润度和铺设顺序,避免出现空鼓、脱落等问题。
四、施工质量控制1. 严格把控原材料质量,确保原材料符合国家标准。
2. 加强施工过程控制,确保施工质量符合设计要求。
3. 做好施工记录,为工程验收和维护提供依据。
4. 定期对施工人员进行技术培训,提高施工技能和质量意识。
五、施工安全措施1. 加强施工现场安全管理,设置安全警示标志。
2. 定期对施工人员进行安全教育培训,提高安全意识。
3. 配备齐全的安全防护设施,如安全网、防护栏等。
4. 制定应急预案,确保突发事件得到及时处理。
总之,屋面工程施工是建筑工程中重要的一环。
通过严格把控施工质量、加强安全管理,才能确保屋面工程的功能和美观。
屋面工程施工方案标题:屋面工程施工方案引言概述:屋面工程是建造工程中非常重要的一部份,施工方案的制定直接影响到工程质量和进度。
本文将从材料选择、施工工艺、安全措施、质量控制和验收标准五个方面详细介绍屋面工程施工方案。
一、材料选择1.1 选择合适的屋面材料:根据建造物的用途和环境条件选择适合的屋面材料,如瓦片、金属板、沥青卷材等。
1.2 考虑材料的质量和耐久性:确保选用的材料符合国家标准,具有良好的抗风、抗水、抗腐蚀等性能。
1.3 考虑材料的施工性能:选择易施工、易维护的材料,提高施工效率和工程质量。
二、施工工艺2.1 屋面结构设计:根据建造物的结构和荷载要求设计合理的屋面结构,确保承重能力和稳定性。
2.2 防水层施工:严格按照防水层施工工艺要求进行施工,采取有效的防水措施,确保屋面防水性能。
2.3 屋面保温施工:根据建造物的保温要求选择合适的保温材料,进行有效的保温施工,提高建造物的节能性能。
三、安全措施3.1 安全防护设施:在施工现场设置必要的安全防护设施,如安全网、警示标识等,确保施工人员的安全。
3.2 施工人员培训:对施工人员进行安全培训,提高他们的安全意识和操作技能,减少安全事故的发生。
3.3 定期检查和维护:定期检查屋面工程施工现场的安全状况,及时发现和排除安全隐患,确保施工安全。
四、质量控制4.1 施工质量检验:严格按照施工图纸和规范要求进行施工,对施工质量进行全程检验,确保施工质量符合标准。
4.2 质量管理体系:建立健全的质量管理体系,明确施工过程中的质量控制措施和责任分工,提高施工质量管理水平。
4.3 质量验收标准:制定严格的质量验收标准,对屋面工程的质量进行验收,确保工程质量达到设计要求。
五、验收标准5.1 完成验收:在屋面工程施工完成后,进行全面的质量验收,对施工质量进行评估和检查。
5.2 整改措施:如发现施工质量存在问题,及时制定整改措施,确保问题得到有效解决。
5.3 最终验收:在整改措施完成后,进行最终验收,确认屋面工程的质量符合验收标准,保证工程质量和安全。
第1篇一、工程概况本工程位于某市某区,总建筑面积为50000平方米,其中屋面面积为15000平方米。
屋面采用钢筋混凝土结构,设计使用年限为50年。
屋面设计要求防水等级为二级,保温隔热性能良好,具有良好的耐久性。
二、施工准备1.施工组织设计根据工程特点,制定详细的施工组织设计,明确施工顺序、施工方法、施工工艺、施工技术措施等。
2.施工图纸会审组织施工、设计、监理等相关人员对施工图纸进行会审,确保施工图纸的准确性。
3.施工方案编制根据施工图纸、施工组织设计和现场实际情况,编制屋面工程施工方案。
4.施工人员培训对施工人员进行专业培训,确保施工人员掌握屋面施工技术。
5.施工材料设备准备根据施工方案,提前准备屋面施工所需的各种材料、设备,确保施工顺利进行。
6.施工场地准备清理施工现场,确保施工场地平整、畅通,满足施工要求。
三、施工工艺1.屋面防水施工(1)基层处理:对屋面基层进行清理,确保基层表面平整、干燥、无油污、无松动。
(2)找平层施工:根据设计要求,铺设找平层,找平层厚度应符合设计要求。
(3)防水层施工:采用防水卷材进行施工,卷材搭接应符合规范要求。
2.屋面保温隔热施工(1)保温隔热材料铺设:根据设计要求,铺设保温隔热材料,确保材料平整、无空隙。
(2)保温隔热层施工:采用保温隔热层进行施工,保温隔热层厚度应符合设计要求。
3.屋面排水施工(1)排水系统设计:根据屋面面积、排水坡度等要求,设计排水系统。
(2)排水管道施工:铺设排水管道,确保排水管道畅通。
4.屋面装饰施工(1)屋面装饰材料铺设:根据设计要求,铺设屋面装饰材料,确保材料平整、无空隙。
(2)屋面装饰层施工:采用装饰层进行施工,装饰层厚度应符合设计要求。
四、施工技术措施1.施工顺序按照“先基层、后防水、再保温隔热、最后装饰”的顺序进行施工。
2.施工方法(1)基层处理:采用人工或机械方法进行清理。
(2)找平层施工:采用水泥砂浆进行施工。
(3)防水层施工:采用防水卷材进行施工。
一、工程概况本项目为某教学楼屋面工程,位于市区内,总建筑面积为5000平方米。
屋面设计采用坡屋面,坡度为25°,屋面材料为SBS改性沥青防水卷材。
为确保工程质量,特制定本施工方案。
二、施工准备1. 人员准备:组织专业施工队伍,明确各工种人员职责,进行技术交底和安全教育。
2. 材料准备:确保防水材料、屋面保温材料、施工工具等质量合格,并做好材料进场验收。
3. 工具准备:准备切割机、滚筒、刷子、刮刀、梯子等施工工具。
4. 施工场地准备:清理施工场地,确保排水畅通,设置安全警示标志。
三、施工工艺1. 防水层施工:(1)基层处理:对屋面基层进行清理,清除浮灰、油污等杂物,确保基层平整、干燥。
(2)找平层施工:采用C20细石混凝土进行找平层施工,厚度为30mm,强度等级达到C20。
(3)防水层施工:采用SBS改性沥青防水卷材进行施工,搭接宽度为100mm,热熔法施工。
2. 屋面保温层施工:(1)保温材料铺设:采用挤塑板作为保温材料,厚度为100mm,铺设时应确保平整、牢固。
(2)找平层施工:采用C20细石混凝土进行找平层施工,厚度为30mm,强度等级达到C20。
3. 防水层施工:(1)基层处理:对屋面基层进行清理,清除浮灰、油污等杂物,确保基层平整、干燥。
(2)防水层施工:采用SBS改性沥青防水卷材进行施工,搭接宽度为100mm,热熔法施工。
四、施工要点1. 防水层施工时,应注意以下要点:(1)施工温度应控制在5℃以上,避免在雨天、大风天气施工。
(2)铺设卷材时,应确保卷材平整、无皱褶,搭接严密。
(3)施工过程中,应避免污染卷材,确保施工质量。
2. 保温层施工时,应注意以下要点:(1)保温材料应铺设平整、牢固,无空鼓、翘曲现象。
(2)保温层施工完成后,应及时进行防水层施工。
五、施工进度安排1. 施工准备阶段:1周2. 防水层施工阶段:2周3. 保温层施工阶段:1周4. 工程验收阶段:1周总计:5周六、质量保证措施1. 严格材料进场验收,确保材料质量合格。
第1篇一、工程概况本工程位于XX市XX区,建筑总面积为XX平方米,层数为XX层,屋面类型为XX 型。
屋面设计要求防水等级为二级,耐久年限为XX年。
本施工方案旨在确保屋面施工质量,满足设计要求,确保屋面防水、保温、隔热等功能。
二、施工准备1. 技术准备(1)熟悉设计图纸和相关规范,了解屋面设计要求、施工工艺及材料要求。
(2)组织施工人员学习屋面施工技术,确保施工人员掌握相关知识和技能。
(3)编制屋面施工方案,明确施工工艺、质量标准和进度安排。
2. 材料准备(1)防水材料:防水卷材、防水涂料、堵漏灵等。
(2)保温材料:岩棉板、聚氨酯保温板等。
(3)隔热材料:反射隔热涂料、隔热膜等。
(4)施工工具:切割机、热风枪、卷尺、水平尺等。
3. 施工设备准备(1)卷材铺设设备:卷材铺设机、热风枪等。
(2)保温材料铺设设备:保温板切割机、铺设工具等。
(3)隔热材料施工设备:反射隔热涂料喷涂机、隔热膜粘贴机等。
4. 施工人员准备(1)组织施工人员进场,进行安全教育和技术交底。
(2)确保施工人员具备相应的资质和技能。
(3)制定施工人员作息时间,合理安排施工人员工作。
三、施工工艺1. 防水层施工(1)基层处理:清除屋面杂物、油污、锈蚀等,确保基层平整、干净。
(2)铺设防水卷材:根据设计要求,选择合适的防水卷材,按照施工工艺进行铺设。
铺设时应注意卷材的搭接、焊接、收口等。
(3)防水涂料施工:根据设计要求,选择合适的防水涂料,按照施工工艺进行施工。
施工时应注意涂料的均匀性、厚度等。
2. 保温层施工(1)基层处理:确保基层平整、干净。
(2)铺设保温材料:根据设计要求,选择合适的保温材料,按照施工工艺进行铺设。
铺设时应注意材料的搭接、平整度等。
3. 隔热层施工(1)基层处理:确保基层平整、干净。
(2)隔热材料施工:根据设计要求,选择合适的隔热材料,按照施工工艺进行施工。
施工时应注意材料的粘贴、平整度等。
4. 防水层施工(1)基层处理:确保基层平整、干净。
屋面工程施工方案一、工程概况工程名称:郑州惠济区老鸦陈、张砦、双桥村棚户区改造建设项目(一期工程)-8#地块建设单位:河南惠泰城乡建设有限公司;施工单位:中冶建设高新工程技术有限责任公司;设计单位:北京市建筑设计研究院有限公司;监理单位:河南华冠工程咨询有限公司;8#地块占地面积为42598.26㎡,总建筑面积为192313㎡,其中地上建筑面积为142278㎡,地下建筑面积为50035㎡,建筑高度99.9m,户数为1088户,机动车停车位共计1133个,其中地下983个,容积率为3.42,绿地率为30%,由七栋高层住宅(层数为34层),以及相关配套公建。
本工程屋面为上人屋面,屋面防水等级为一级,其中地下室出地面楼梯间屋面为二级防水,防水材料采用(4+3)mm厚SBS改性沥青防水卷材。
屋面保温材料采用70mm厚挤塑聚苯板。
屋面设87型雨水排水口,雨水为内排水系统。
屋面的设备基础需确定设备选型后,按照设备厂家提出的安装条件及要求进行深化,经设计及甲方同意后进行施工。
二、编制依据1、施工组织设计2、施工图纸3、《屋面工程质量验收规范》(GB50207-2012)4、《建筑工程施工质量验收统一标准》(GB50300-2013)5、《屋面工程技术规范》(GB 50345-2012)6、《12系列建筑标准设计图集》(12YJ1)三、施工准备1、技术准备首先查阅图纸、图集明确各层屋面(女儿墙)基层、防水层、保温层、保护层、面层厚度及做法。
图纸如有不明确的做法及时与设计院建筑师沟通,明确做法。
组织与屋面有关的各专业技术人员进行图纸会审,把各专业提出的技术问题汇集,由甲方去与设计院沟通,解决好各专业配合问题。
复核现场屋顶结构面、女儿墙的标高、及屋面尺寸问题,没有问题后按照图纸放线、屋面进行伸缩缝放线。
尺寸偏大、偏小适当调整现场尺寸,按照现场实际情况放线。
根据图纸由测量组把屋面找坡层的标高在女儿墙上标出,同时弹好各专业出屋面的管道、风道、基础边线、出屋面的墙身、门洞口位置线,并检查校准。
2、人员准备选择专业的施工队伍,且施工人员必须持有建筑行政管理部门颁发的上岗证,上岗证且在有效期内。
3、材料准备材料的质量、技术性能及砂浆配合比、细石砼配合比必须符合设计要求和施工规范规定。
材料按规定进行送检。
屋面工程材料注:需复试的防水材料、保温材料,必须坚持“先复试,后施工”的原则,根据施工规范要求,对需要检测的各项性能指标进行复试,不符合要求的不得用在本工程上,严禁“先施工、后试验”4、机具准备运料手推车、铁锹、木抹子、铁抹子、刮杠、靠尺、油桶、棕刷、喷灯、滚动刷、小线、小平铲、剪刀、卷尺等。
5、作业条件已进行主体验收,屋面工程施工前,结构层应进行隐蔽工程检查验收,并办理检查手续。
各种穿过屋面的预埋管件根部及女儿墙、伸缩缝、沉降缝等根部应按规范抹成半径50mm圆弧或10mm钝角。
根据设计要求的坡度、分缝距离,弹线、找好规矩,并彻底清扫。
弹线、砌筑风道:根据各层屋顶平面图由测量员放出出屋面的风道墙身线、各种管道、门洞口位置线及窗台位置线,管道支架定位线。
并砌筑封堵完毕。
堵洞:出屋面的放线预留洞、泵管预留洞、透气管、落水口等封闭。
放线预留洞、泵管预留洞先凿毛,作成倒八字形,用同楼层砼等级的砼吊模堵洞,混凝土浇捣密实。
6、卷材及找坡、保温材料的存放不同品种,型号和规格的卷材应分别堆放。
卷材应储存在阴凉通风的室内、避免雨淋、日晒、和受潮,严禁接近火源。
且储存环境温度,不得高于45℃。
沥青卷材宜直立堆放,其高度不得超过两层,并不得倾斜和横压,短途运输平放不宜超过四层。
卷材应避免与化学介质及有机溶剂等有害物质接触。
保温材料的存放在干燥通风的室内。
四、施工部署1、施工组织1.1施工领导小组组长:吴爱成副组长:刘向前、武虎组员:郭山根、李驰、申长乐、丁俊翔、张云龙、李伟、商梦阳、孟祥福、王振伟、郭迎斌、王建豪、王璐、贾艳福2、人员分工3、施工工期计划屋面施工根据实体施工进度进行,找坡材料必须提前一周进场,其余各种材料按施工进度分别进场,屋面施工计划于主体结构验收完成后开始施工,8#地块7栋高层相继完成结构封顶,最先结构封顶的801#楼计划于2019年2月底开始进行施工,7栋高层屋面全部施工完成时间计划2019年5月份。
屋面施工采用塔吊及施工电梯配合施工,屋顶设备基础在屋面保护层施工完毕后进行施工,屋顶消防设备由消防专业分包施工,塔吊拆除前先将设备垂直运输至屋顶。
四、施工方法1、施工做法屋面保温层施工前,屋面宜蓄水试验,有渗水处用涂刷型防水材料加强防水。
屋面分两种做法,分别为屋107和屋108。
地下室出地面楼梯间的屋面为屋108,其他均为屋107。
1.1屋107做法(1)120厚C20混凝土(配筋双向φ10@200)随打随抹,分隔缝双向中距3000,缝宽15,粗砂填缝(2)隔离层:10厚1:4石灰砂浆(3)防水层:(4+3)SBS改性沥青防水卷材(4)30厚C20细石混凝土找平层(5)保温层(压缩强度不小于350KPa)(6)20厚1:2.5水泥砂浆找平层(7)30厚(最薄处)LC7.5轻骨料混凝土2%找坡层(8)20厚1:2.5水泥砂浆找平(9)现浇钢筋混凝土屋面板1.2屋108做法(1)20厚1:2.5或M15水泥砂浆保护层(2)隔离层:0.4厚聚乙烯膜一层(3)防水层:(4+3)SBS改性沥青防水卷材(4)20厚1:2.5水泥砂浆找平(5)最薄处30厚找坡2%找坡层:1:8水泥加气混凝土碎块(6)现浇钢筋混凝土屋面板2、卷材防水层施工2.1材料要求1.所使用的防水材料必须有出厂合格证及相关部门颁发的防水材料使用认证书,材料必须符合设计要求,材料进场后必须按规定进行现场取样复试,复试合格后方准使用。
2.卷材:SBS改性沥青防水卷材,两层做法,卷材的各项性能及外观质量应符合要求。
3.材料的贮存、保管:卷材应贮存在阴凉通风的室内,避免雨淋、日晒和受潮,严禁接近火源,贮存环境温度不得高于45摄氏度,应直立堆放,堆放高度不超过两层,并不得倾斜或横压,避免与化学介质及有机溶剂等有害物接触。
4.配套材料a)接缝密封材料:采用SBS改性沥青防水卷材,用于立面防水卷材收头密封及外墙管根等特殊部位的粘结处理,密封材料的各项性能应符合要求。
2.2作业条件1.防水卷材合格证、准用证、检验报告、复试报告齐全,材料现场见证取样送检合格。
防水施工单位资质齐备,现场管理人员和操作人员持证上岗,施工人员操作时要穿工作服,软底鞋并带手套。
2.施工前对施工队伍进行技术、安全等交底。
3.防水卷材和配套材料均为易燃材料,集中存放,有专人管理,并准备好干粉灭火器,严防火灾发生。
4.找平层施工完毕,并经养护后干燥、平整、牢固,无空鼓开裂、不起砂。
5.屋面女儿墙、烟风道出屋面及水箱间外墙作好泛水,阴阳角处抹成半径50mm的圆弧形。
6.防水施工前,将基层表面浮灰、垃圾等其它杂物清理干净。
7.电梯间、楼梯间屋面等高处屋面排水的水落口已安装完成。
2.3施工工艺(1)工艺流程:基层清理→涂刷基层处理剂→附加层→卷材铺贴→卷材收头粘结→卷材接头密封→蓄水试验(2)基层清理:施工前,仔细将基层表面的垃圾、尘土等清除干净,必要时可采用喷灯局部喷烤,但喷烤时间不宜过长,防止爆裂、起砂。
(3)基层含水率检测:剪一块1m²的卷材平铺于基层表面,静置3-4小时,然后揭开卷材观察其下方基层面及防水卷材,如未见水印,即可铺设防水层。
(4)涂刷防水基层涂料:在基层表面满刷涂料,施工也按先高后低、先远后近、先立面后平面的顺序进行。
同一屋面上先涂刷排水较集中的水落口、天沟、檐口等节点,再进行大面积的涂布。
屋面转角及立面的涂刷层应薄涂多遍,不得有流淌和堆积现象。
涂刷要均匀、不透底、遮盖率100%,总厚度不得小于1mm。
在涂料实干前,不得在防水层上进行其它施工作业,不得上人和堆放物品。
(5)铺贴附加层:屋面女儿墙、排风道出屋面、水箱间、楼梯间(电梯间)外墙根部、阴阳角部位加铺一层同质卷材附加层,将卷材裁成相应的形状进行满贴,宽度500mm,附加层施工必须粘贴牢固。
水落斗周围与屋面交接处,应做密封处理,并加铺两层附加层,附加层深入水落斗的深度不得小于100mm。
(6)确定铺贴方向、弹基准线:卷材的宽度和搭接应满足规定,在聚合物防水涂料上进行弹线。
弹线由排水较集中的部位开始,遵照由低到高、先平面后立面的顺序弹基准线。
(7)做样板:在大面积铺贴施工前,施工队要按照技术要求及细部做法做100m2样板,经项目验收合格后,进行大面积施工。
(8)卷材铺设:卷材施工时应先做好节点、附加层和屋面排水比较集中等部位的处理,然后从流水坡度的下坡开始由低处向高处铺贴,顺着流水方向,并使卷材的长向和流水坡向垂直,两层卷材必须平行铺贴,禁止垂直铺贴,铺贴时先平面后立面。
铺贴平面立面相接茬的卷材,由下向上进行,使卷材紧贴阴阳角,不得有皱折和空鼓等现象。
(9)卷材搭接:相邻卷材的短边搭接不小于100mm,长边搭接不小于100mm。
(10)卷材粘贴:采用满粘法。
将卷材置于起始端位置,对好长短方向搭接缝,滚展卷材预铺,预铺合格后,撕开保护膜实铺。
(11)防水层蓄水试验:蓄水试验前,对排水管道进行检查,确保无漏水隐患和对楼内的成品造成破坏;防水施工完毕后经隐蔽工程验收后进行24小时蓄水试验,蓄水高度距防水层最高点3mm,合格后方可进行保护层施工。
2.4质量要求主控项目:(1)防水卷材的规格、性能、配合比必须符合规范要求,有合格的出厂证明、检验报告等。
(2)卷材防水层及其转角处、落水口、烟风道、泛水等细部做法,必须符合设计要求和施工验收规范的规定。
(3)防水层严禁有破损和渗漏现象发生。
一般项目:(1)卷材防水层的基层平整,基层洁净、平整,无空鼓、松动、起砂和脱皮现象;基层阴阳角成弧形或钝角。
(2)卷材防水层的搭接缝粘接牢固,密封严密,不得有损伤、皱折、翘边和鼓泡等缺陷。
(3)卷材防水层的保护层与防水层粘结牢固,结合紧密,厚度均匀一致。
(4)防水卷材铺贴附加层的宽度符合规范要求;分层的接头搭接宽度符合规范的规定,接头嵌填牢固。
(5)卷材搭接宽度的允许误差为-10mm。
2.5防水施工注意事项(1)卷材铺贴应平整顺直,搭接尺寸准确,不得扭曲、皱折。
(2)防水施工过程中如遇雨天,禁止施工,并准备大面积塑料布将防水施工成品进行遮挡,避免淋雨、受潮;雨后要将基层凉晒三至四天,并进行基层含水率试验,符合要求后方能继续进行防水层施工。
2.6主要施工要点防水层施工应注意施工顺序,应按“先低后高”的原则铺贴卷材,以便卷材的搭接。
铺贴防水卷材时,阴阳角处应作成圆弧或45°(135°)折角,不抹灰的阳角应用手提砂轮倒角,在转角处、阴阳角等特殊部位,应增贴一层相同卷材,宽度每边不小于250mm。
