技术交底-室外污水雨水检查井
- 格式:doc
- 大小:163.00 KB
- 文档页数:3
室外排水工程分项工程质量技术交底卡GD2301003□0□1第1 页共6 页交底内容(3)采用机械挖槽时,应在槽底标高以上保留100~200mm的土层,采用人工清槽,严禁超挖。
基槽如遇软弱地基处理时,须事先征得监理、业主及设计部门的许可。
3、确认基槽符合要求后,浇筑100mm厚C10垫层砼。
圆形检查井施工时垫层也应浇筑成圆形,不得按井位基槽满幅浇筑。
4、井底垫层:井底基础应与管道基础同时浇注,挖槽见底放线后,用10×10cm方木支模,垫层混凝土为C10,厚10cm,严格控制垫层标高在0、-5mm内。
5、灰砂砖砌筑圆型检查井(1)、砌筑准备①砌筑前应将灰砂砖砌块表面上的杂物清理干净。
气候炎热干燥时,砌筑前宜对灰砂砖砌块应提前进行喷水湿润。
②明确各种管道及井径:井直径为700~1500mm圆形检查井适用于砌筑图列:管径D300,D400,D500,D800,D1000对应的检查井直径分别为Φ700mm,Φ1000mm,Φ1000mm,Φ1250mm,Φ1500mm。
(具体详见表3-4-1)。
③砌块及砂浆:采用MU10砌块M7.5水泥砂浆砌筑(采用湿预拌砂浆)。
(2)、砌筑(管径D≤1000时采用圆形检查井,管径D≥1200时采用矩形检查井)①、圆型检查井砌筑尺寸按按表3-4-1(即图集02S515第8页)施工。
②、矩型检查井砌筑尺寸按按表3-4-2(即图集02S515第32页)施工。
表3-4-1③砌筑井室时,用水冲净基础垫层垃圾后,先铺一层砂浆,再压砖砌筑,必须做到满铺满挤,砖与砖间灰缝保持1cm。
④排水管道检查井内的流槽应与井壁同时砌筑,流槽应与上下游管道接顺,管内底高程应符合本工艺质量标准的要求。
⑤砖砌圆形检查井时,应随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进不应大于30mm;如为三面收进,则每次收进不应大于50mm;砌筑检查井的内壁应采用原浆勾缝,在有抹面要求时,内壁抹面应分层压实,外币用砂浆搓缝并应压实。

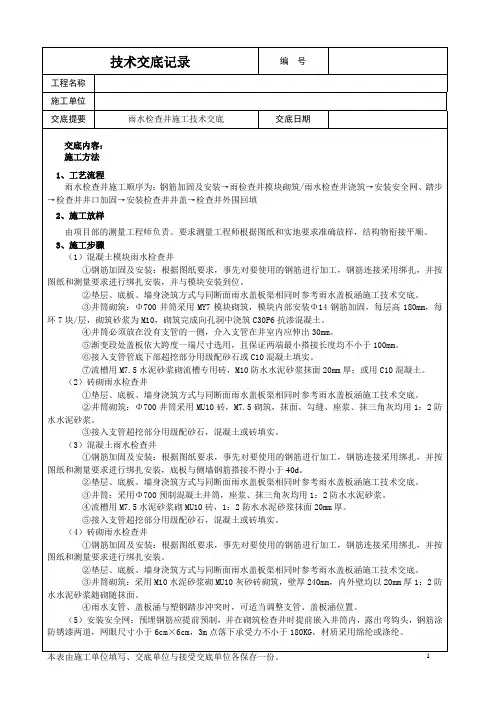

排水系统检查井技术交底
1. 介绍
本文档旨在对排水系统的检查井技术进行交底,包括检查井的定义、作用、设计要求以及常见问题解决方法等。
2. 检查井的定义
检查井是指用于检查和维护排水系统的井,通常位于排水管道的转折、交汇或分支处,以便进行疏通、清理和检测排水管道的运行情况。
3. 检查井的作用
- 便于疏通和清理:检查井提供了一个方便的访问点,使得疏通和清理排水管道变得更加容易和高效。
- 监测和检测:通过检查井可以对排水管道进行监测和检测,及时发现和解决潜在的问题,保证排水系统的正常运行。
4. 检查井的设计要求
- 位置选择:检查井的位置应该选在排水管道转折、交汇或分支处,便于操作和维护。
- 井盖设计:井盖需要具备承重能力,以防止外部压力导致井盖破裂或变形。
- 排气功能:检查井应考虑排气功能,以避免积气影响排水效果。
- 安全措施:对于较深的检查井,应采取合适的安全措施,如设置防护栏杆或警示标志。
5. 常见问题解决方法
- 水流不畅:可以通过疏通工具清理检查井内的污物,或者检查是否有其他堵塞。
- 井内有臭味:检查井可能出现臭味的原因有多种,可以通过检查排水管道密封性、检查井通风等方式解决。
以上为对排水系统检查井技术的交底内容,在使用过程中,应严格按照相关设计要求和操作规范进行操作,以确保排水系统安全可靠地运行。
雨污水检查井技术交底 YUKI was compiled on the morning of December 16, 2020
郑州航空港经济综合实验区2016年
基础设施建设四标
雨污水检查井施工技术交底
交底:__________________
复核:__________________
日期:__________________
中国中铁郑州航空港项目四标二分部
混凝土模块式检查井技术交底书
交底单位名称:中国中铁郑州航空港项目四标二分部编号:
雨水检查井:相同管径的管道连接时,流槽顶与管中心平,不同管径的管道连接时,流槽顶一般以小管径中心平。
污水检查井:流槽顶一般与管内顶平。
流槽采用C15素混凝土浇筑或采用与检查井配套的材料砌筑。
当采用砌块时,表面应用砂浆分层压实抹光,以保证流水槽平顺。
⑥、矩形检查井砌筑:
矩
形直线
检查井
适用于
直径
D900~2
000mm
管道:
说明:
接入支管超挖部分采用级配砂石或C15混凝土填实。
流槽需在安放踏步的同侧加设脚窝。
矩形三通检查井适用于直径D900~2000mm管道:
说明:接入支管超挖部分采用级配砂石或C15混凝土填实。
流槽需在安放踏步的同侧加设脚窝。
⑦、各尺寸矩形检查井盖板配筋图
混凝土净保护层为35mm,钢筋放置下层,水平筋在最下面,盖板型号按覆土厚度分为两种:覆土厚度≤H≤3m;覆土厚度≤H<或3m<H≤4m;两种盖板中所使用的钢筋。

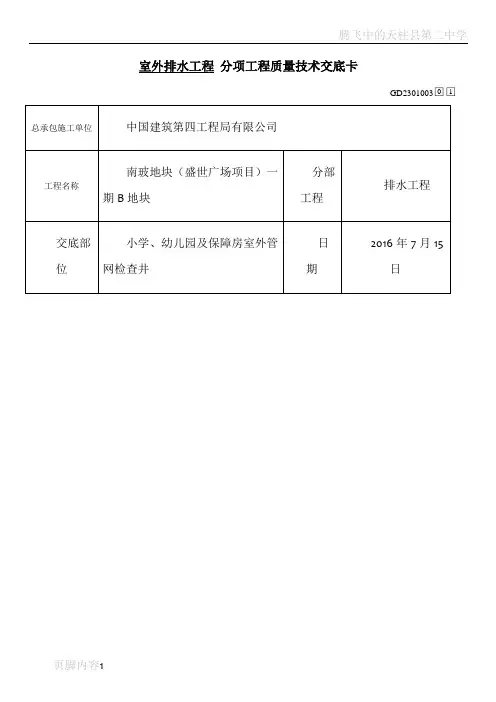

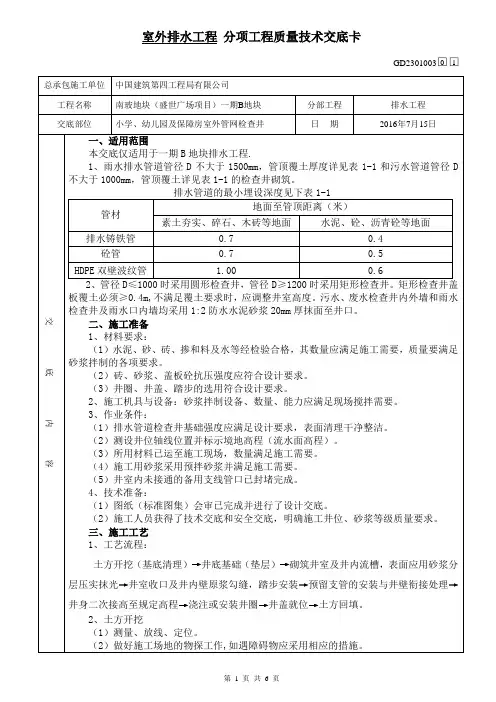

室外排水工程分项工程质量技术交底卡GD2301003错误!交底内容(3)采用机械挖槽时,应在槽底标高以上保留100~200mm的土层,采用人工清槽,严禁超挖。
基槽如遇软弱地基处理时,须事先征得监理、业主及设计部门的许可。
3、确认基槽符合要求后,浇筑100mm厚C10垫层砼。
圆形检查井施工时垫层也应浇筑成圆形,不得按井位基槽满幅浇筑.4、井底垫层:井底基础应与管道基础同时浇注,挖槽见底放线后,用10×10cm方木支模,垫层混凝土为C10,厚10cm,严格控制垫层标高在0、—5mm内。
5、灰砂砖砌筑圆型检查井(1)、砌筑准备①砌筑前应将灰砂砖砌块表面上的杂物清理干净。
气候炎热干燥时,砌筑前宜对灰砂砖砌块应提前进行喷水湿润。
②明确各种管道及井径:井直径为700~1500mm圆形检查井适用于砌筑图列:管径D300,D400,D500,D800,D1000对应的检查井直径分别为Φ700mm,Φ1000mm,Φ1000mm,Φ1250mm,Φ1500mm。
(具体详见表3-4-1)。
③砌块及砂浆:采用MU10砌块M7.5水泥砂浆砌筑(采用湿预拌砂浆)。
(2)、砌筑(管径D≤1000时采用圆形检查井,管径D≥1200时采用矩形检查井)①、圆型检查井砌筑尺寸按按表3-4—1(即图集02S515第8页)施工。
②、矩型检查井砌筑尺寸按按表3-4-2(即图集02S515第32页)施工。
表3—4—1③砌筑井室时,用水冲净基础垫层垃圾后,先铺一层砂浆,再压砖砌筑,必须做到满铺满挤,砖与砖间灰缝保持1cm.④排水管道检查井内的流槽应与井壁同时砌筑,流槽应与上下游管道接顺,管内底高程应符合本工艺质量标准的要求.⑤砖砌圆形检查井时,应随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进不应大于30mm;如为三面收进,则每次收进不应大于50mm;砌筑检查井的内壁应采用原浆勾缝,在有抹面要求时,内壁抹面应分层压实,外币用砂浆搓缝并应压实.交底内容表3-4—2⑥砖砌检查井的踏步(塑钢踏步)应随砌随安,位置之前,踏步安装后在砌筑砂浆未达到规定抗压强度前不得踩踏。
室外排水工程分项工程质量技术交底卡GD2301003□0□1页脚内容1页脚内容3交底(3)采用机械挖槽时,应在槽底标高以上保留100~200mm 的土层,采用人工清槽,严禁超挖。
基槽如遇软弱地基处理时,须事先征得监理、业主及设计部门的许可。
3、确认基槽符合要求后,浇筑100mm 厚C10垫层砼。
圆形检查井施工时垫层也应浇筑成圆形,不得按井位基槽满幅浇筑。
4、井底垫层:井底基础应与管道基础同时浇注,挖槽见底放线后,用10×10cm 方木支模,垫层混凝土为C10,厚10cm ,严格控制垫层标高在0、-5mm 内。
5、灰砂砖砌筑圆型检查井 (1)、砌筑准备①砌筑前应将灰砂砖砌块表面上的杂物清理干净。
气候炎热干燥时,砌筑前宜对灰砂砖砌块应提前进行喷水湿润。
②明确各种管道及井径:井直径为700~1500mm 圆形检查井适用于砌筑图列:管径D300,D400,D500,D800,D1000对应的检查井直径分别为Φ700mm ,Φ1000mm ,Φ1000mm ,Φ1250mm ,Φ1500mm 。
(具体详见表3-4-1)。
③砌块及砂浆:采用MU10砌块M7.5水泥砂浆砌筑(采用湿预拌砂浆)。
(2)、砌筑(管径D ≤1000时采用圆形检查井,管径D ≥1200时采用矩形检查井)①、圆型检查井砌筑尺寸按按表3-4-1(即图集02S515第8页)施工。
②、矩型检查井砌筑尺寸按按表3-4-2(即图集02S515第32页)施工。
表3-4-1页脚内容4交底表3-4-2⑥砖砌检查井的踏步(塑钢踏步)应随砌随安,位置之前,踏步安装后在砌筑砂浆未达到规定抗压强度前不得踩踏。
⑦砖砌检查井的预留管应随砌随安,预留管的管径、方向、标高应符合设计要求,管与井壁衔接处应严密不得漏水,预留支管口应用低强度等页脚内容5交底7、井盖安装井盖及井圈均采用钢纤维井盖(其中:车道处采用重型,绿化处采用轻型,其它位置采用普通型),道路上安装井盖必须固定井圈。

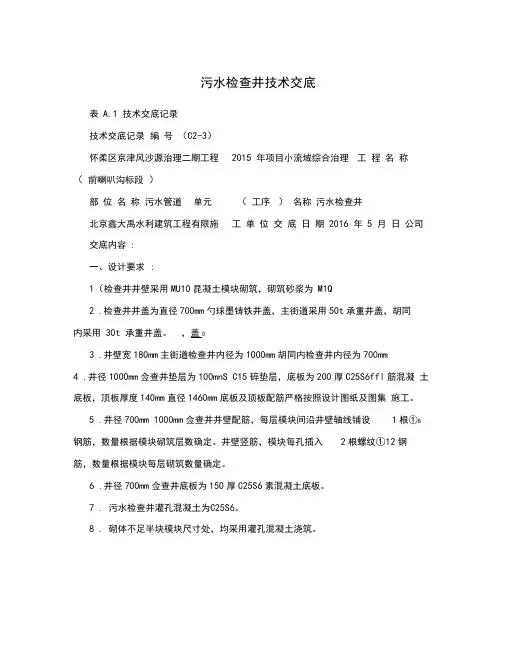

污水检查井技术交底表A.1 技术交底记录技术交底记录编号(C2-3)怀柔区京津风沙源治理二期工程2015 年项目小流域综合治理工程名称(前喇叭沟标段)部位名称污水管道单元(工序)名称污水检查井北京鑫大禹水利建筑工程有限施工单位交底日期2016 年5 月日公司交底内容:一、设计要求:1(检查井井壁采用MU10昆凝土模块砌筑,砌筑砂浆为M1Q2.检查井井盖为直径700mm勺球墨铸铁井盖,主街道采用50t承重井盖,胡同内采用30t 承重井盖。
,盖03.井壁宽180mm主街道检查井内径为1000mm胡同内检查井内径为700mm4.井径1000mm佥查井垫层为100mnS C15碎垫层,底板为200厚C25S6ffl筋混凝土底板,顶板厚度140mm直径1460mm底板及顶板配筋严格按照设计图纸及图集施工。
5.井径700mm 1000mm佥查井井壁配筋,每层模块间沿井壁轴线铺设1根①8 钢筋,数量根据模块砌筑层数确定。
井壁竖筋,模块每孔插入2根螺纹①12钢筋,数量根据模块每层砌筑数量确定。
6.井径700mm佥查井底板为150厚C25S6素混凝土底板。
7. 污水检查井灌孔混凝土为C25S6。
8. 砌体不足半块模块尺寸处,均采用灌孔混凝土浇筑。
9.流槽采用C15混凝土浇筑或用M10水泥砂浆砌MU1CM槽专用转,20mmi M10水泥砂浆抹面。
10. 踏步采用球墨铸铁小踏步,且应符合相关产品标准要求。
二、作业条件:1.基坑、基础均已完成,并办完隐检手续。
技术负责人交底人接受交底人表A.1 技术交底记录技术交底记录编号(C2-3)怀柔区京津风沙源治理二期工程2015 年项目小流域综合治理工程名称(前喇叭沟标段)部位名称污水管道单元(工序)名称污水检查井北京鑫大禹水利建筑工程有限施工单位交底日期2016 年5 月日公司2.在气候干燥炎热季节,模块在砌筑前1-2h 将模块喷水湿润。
3. 砂浆配合比已经试验确定。
现场准备好砂浆试模。
混凝土模块式检查井技术交底书交底单位名称:方兴大道I标项目经理部编号:(2)、砌筑①、直径为900~1500mm圆形检查井适用于钢筋D≤800mm砌筑图列:管径D500,D600,D700,D800对应的检查井直径分别为Φ1100mm,Φ1100mm,Φ1300mm,Φ1500mm。
②、模块砌筑时注意上下对孔错缝,砌筑砂浆(Mb10砌块专用水泥砂浆)饱满,灰浆均匀,铺浆宜使用专用工具均匀铺浆,应避免砂浆落入孔内,井壁应进行勾缝,随砌随勾缝,采用1:2(防水)水泥砂浆;每砌筑五层应修正累计误差。
模块灌芯前应将杂物及落灰清理干净,墙体做必要的支撑加固;混凝土灌注时注意每层每次灌注混凝土不得平齐与砌块表面,必须低于砌块表面以下5cm,同时插入钢筋时也得注意本层植入钢筋必须伸入上层砌块内15cm;灌芯混凝土应分层(300mm~500mm)捣固,不留施工缝,一次灌注高度不大于2m。
捣固时应孔孔连插连振,不可漏振。
顶层模块灌芯应浇至与顶面上沿平齐。
井室高度应确保雨水口连接支管按覆土要求(最高点管顶覆土700mm,坡度1%向检查井)接至井筒。
灌芯混凝土采用商品或自拌混凝土均可,采用自拌混凝土时,必须配置配合比标识牌、计量器具方可施工。
③、直径为900~1500mm包封适用于D≤800施工示意图如下:④、直径为900~1500mm盖板适用于D≤800施工示意图如下:混凝土净保护层为35mm,钢筋放置下层,水平筋在最下面,盖板型号按覆土厚度分为两种:覆土厚度0.9m≤H≤3m;覆土厚度0.4m≤H<0.9m或3m<H≤4m;两种盖板中所使用的钢筋种类有别,具体工程数量表参照图集06MD201-4。
直径为700的也可改为800,钢筋不变,钢筋长度及位置自行调整。
⑤、各圆形检查井流槽示意图:管道连接一般采用管定平接。
流槽高度如下雨水检查井:相同管径的管道连接时,流槽顶与管中心平,不同管径的管道连接时,流槽顶一般以小管径中心平。
