隧道施工个人工作总结6篇栏目推荐你阅读“隧道施工个人工作总结”等专题内容。
隧道施工个人工作总结(篇1)一年来,在公安处党委的正确领导下,在派出所党支部的带领下,我坚持以毛泽东思想、邓小平理论、江泽民“三个代表”重要思想和科学发展观为理论指导,以确保铁路运输生产安全为工作中心,在所领导的带领下,与全所民警一道,攻坚克难,积极工作,认真贯彻“苦干、实干、拼命干”的精神,通过加强对管内线路治安防控和开展站车治安防范,全年本所管内基本实现了“发案少,秩序好、群众满意”的工作目标,现将一年来工作汇报如下:一、强化政治和业务理论学习,逐步提高政治素质和业务水平正确的行动来源于正确的思想,正确的思想需要不断的学习。
一年来我坚持学习马克思主义、毛泽东思想、邓小平理论和“三个代表”重要思想,用科学发展观和正确的人生观、价值观指导自己的一切行动,在思想上与党中央保持高度一致,不断提高了自身的政治素养和工作责任心,在学习中强化了自己的宗旨意识和服务意识。
在加强政治学习的同时我还进一步加强了对公安政策和业务的学习,认真学习领会“二十公”会议以来上级重大决议精神以努力提高自己的政策水平,对各种新颁布和重新修订的法律法规以及各种办案程序规定进行了进一步的认真学习,大大加强了公安工作中的法律意识和办案工作中的程序意识。
我在加强自身学习的同时还经常与所里的同志们一道共同讨论学习,在一次次的讨论学习中使大家的业务水平都有了共同的提高。
二、踏踏实实搞好刑事、治安方面工作对于国家来讲,年可以说是多灾多难的一年,年初是冰灾雨雪灾害、五月又是四川等地地震灾害、接着又是洪灾,但是灾害并没有影响中国人民的意志,我们在公路交通几乎瘫痪的时刻,春运保卫和“”工作,紧接着是百站百车整顿,“三查四查”“行动”“行动”等一系列专项行动以及日常追逃工作和重点列车的治安防控工作。
无论是哪一个专项行动和日常工作我都是和所里同志们一道发扬“苦干实干拼命干”的精神“殚精竭虑”的工作。
隧道工程工作总结(共7篇)隧道工程隧道工程绪论基本学问隧道:指修建在地层中断面面积不小于2平方米地下通道。
主要用途:交通运输通道、水流通道。
隧道分类按穿越障碍或作用分:山岭隧道、水底隧道、地下铁道。
按深度:深埋隧道、浅埋隧道。
按地质:土质隧道、石质隧道。
隧道施工方法:明挖法、暗挖法。
暗挖法:矿山法、掘进机法、盾构法。
明挖法适用于浅埋。
我国相继修建的隧道基本是在“新奥法”原理指导下设计和施工。
第一章隧道围岩分级与围岩压力围岩指隧道开挖后其四周产生应力重分布范围内的岩体或土体,或指隧道开挖后对其稳定性产生影响的那部分岩体或土体。
我国围岩分级法稳定性由好到差分6级。
节理由不发育到很发育,风化程度由不风化到全风化,岩层厚度由厚到薄。
考虑3方面因素:围岩结构特征和完整状态、岩石强度、地下水。
围岩压力:指引起地下开挖空间四周的岩体和支护结构变形或破坏的作用力。
围岩压力分类:松动压力、变形压力、膨胀压力、冲击压力。
松动压力:由于开挖而松动或坍塌的岩体,以重力形式挺直作用在支护结构上的压力。
围岩成拱作用自然?拱(平衡拱):坑道开挖后,假如任由其变形、松动或坍塌,最终在坑道上形成一个相对稳定的拱形___。
成拱作用:自然?拱上方的一部分岩体承受着上覆地层的全部重力,并将重力向两侧传递下去。
影响围岩压力的因素时间、支护、___、坑道埋深、坑道的尺寸与样子因素。
隧道深浅的推断原则Hp=(2~2.5)ha Hp >H浅埋Hp\n 其次章隧道构造铁路隧道结构:主体建筑物、附属建筑物。
主体建筑物:洞身衬砌、洞门。
附属建筑物:避车洞、防排水设施、电力及通讯设施、运营通风建筑物。
隧道净空隧道衬砌的内轮廓线所包围的空间。
依据隧道建筑限界确定。
限界:一种规定的轮廓线,保证列车平安运行。
机车车辆限界:指机车车辆最外轮廓的限界尺寸。
基本建筑限界:指全国铁路途上全部的建筑物都不允许侵入的轮廓线,保证建筑物和设备不损坏。
隧道建筑限界:指包围基本建筑限界外部的轮廓线。
五龙岭隧道施工技术总结京珠高速公路五龙岭隧道施工技术总结单位:日期:1、工程概况1.1地理位置五龙岭隧道位于广东省翁源县连新镇塘心村阳河南面,近正交方向穿越五龙岭山脊。
是北京—珠海高速公路主干线上一座六车道的双联拱隧道。
1.2结构形式(见下图)隧道全长200m,位于半径为1220m的平面曲线上,路面超高横坡3%,路线纵坡0.5668%。
隧道为扁坦形连拱结构,三心曲墙式复合衬砌,初期支护由注浆锚杆、喷射砼、钢筋网、工钢拱架组成,二次支护为C25模筑钢筋砼,在两次支护之间铺设PVC复合防水层。
进口洞门设计为削竹环框式结构,出口洞门为削竹挡墙式结构。
隧道采用三导坑先墙后拱法施工。
中导坑宽5.8m,高6.4m,半圆拱形结构。
中墙为2.3m宽钢筋砼,顶与中导坑拱顶高差0.5m。
侧导坑宽4.71m,高6.98m(8.18m),双弧尖顶形结构。
1.3支护设计参数隧道一次支护为型钢支撑锚喷支护,二次支护为模筑钢筋砼,支护设计参数见下表:1.4地质情况1.4.1构造条件五龙岭隧道在区域构造位置上,处于南北向雪山幛背斜北东端与新江向斜西北缘的交汇处,隧道进口处有一条断层(F1),呈北北西走向,倾向北东东,倾角较陡,断层面也是岩层接触界线,上盘为帽子峰组(D``)泥质砂岩夹薄层页岩,下盘为天子岭组(D3`)灰岩,由北向南延伸,岩层产状倾角20。
,倾角39-65。
施工揭露的地质表明,全隧道位于断层挤压破碎带中,地质条件差,属Ⅱ、Ⅲ类围岩。
1.4.2地层岩性隧道区域地层比较简单,以单斜产生,由帽子峰组泥质砂岩、天子岭组灰岩组成。
组成隧道的围岩主要为泥质砂岩夹页岩及灰岩,由于岩性差异,岩石风化不均,常出现“夹层风化”现象,厚度各处不一,变化大,灰岩地段风化带不发育,而砂页岩地段风化比较强烈,隧道左线除进口50m为弱风化砂页岩,其余地段为全-强风化泥质砂岩夹页岩,岩体风化呈浅灰黄色的半岩半土状,隧道右线出口出露部分灰岩,岩体呈灰黑色,砌体结构,其余地段均为弱风化泥质砂岩夹页岩,呈现薄片状,节理较发育。

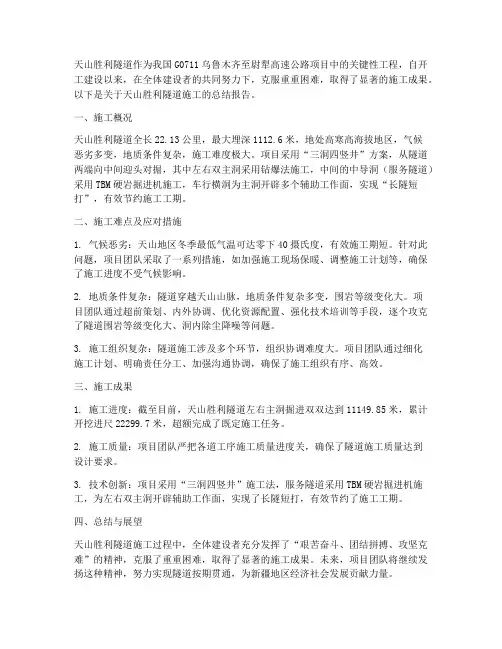

天山胜利隧道作为我国G0711乌鲁木齐至尉犁高速公路项目中的关键性工程,自开工建设以来,在全体建设者的共同努力下,克服重重困难,取得了显著的施工成果。
以下是关于天山胜利隧道施工的总结报告。
一、施工概况天山胜利隧道全长22.13公里,最大埋深1112.6米,地处高寒高海拔地区,气候恶劣多变,地质条件复杂,施工难度极大。
项目采用“三洞四竖井”方案,从隧道两端向中间迎头对掘,其中左右双主洞采用钻爆法施工,中间的中导洞(服务隧道)采用TBM硬岩掘进机施工,车行横洞为主洞开辟多个辅助工作面,实现“长隧短打”,有效节约施工工期。
二、施工难点及应对措施1. 气候恶劣:天山地区冬季最低气温可达零下40摄氏度,有效施工期短。
针对此问题,项目团队采取了一系列措施,如加强施工现场保暖、调整施工计划等,确保了施工进度不受气候影响。
2. 地质条件复杂:隧道穿越天山山脉,地质条件复杂多变,围岩等级变化大。
项目团队通过超前策划、内外协调、优化资源配置、强化技术培训等手段,逐个攻克了隧道围岩等级变化大、洞内除尘降噪等问题。
3. 施工组织复杂:隧道施工涉及多个环节,组织协调难度大。
项目团队通过细化施工计划、明确责任分工、加强沟通协调,确保了施工组织有序、高效。
三、施工成果1. 施工进度:截至目前,天山胜利隧道左右主洞掘进双双达到11149.85米,累计开挖进尺22299.7米,超额完成了既定施工任务。
2. 施工质量:项目团队严把各道工序施工质量进度关,确保了隧道施工质量达到设计要求。
3. 技术创新:项目采用“三洞四竖井”施工法,服务隧道采用TBM硬岩掘进机施工,为左右双主洞开辟辅助工作面,实现了长隧短打,有效节约了施工工期。
四、总结与展望天山胜利隧道施工过程中,全体建设者充分发挥了“艰苦奋斗、团结拼搏、攻坚克难”的精神,克服了重重困难,取得了显著的施工成果。
未来,项目团队将继续发扬这种精神,努力实现隧道按期贯通,为新疆地区经济社会发展贡献力量。
隧道工作总结(精选6篇)隧道工作总结(精选6篇)光阴似箭,岁月无痕,一段时间的工作已经结束了,回顾坚强走过的这段时间,取得的成绩实则来之不易,让我们对过去的工作做个梳理,再写一份工作总结。
你还在为写工作总结而苦恼吗?下面是小编为大家整理的隧道工作总结(精选6篇),欢迎阅读,希望大家能够喜欢。

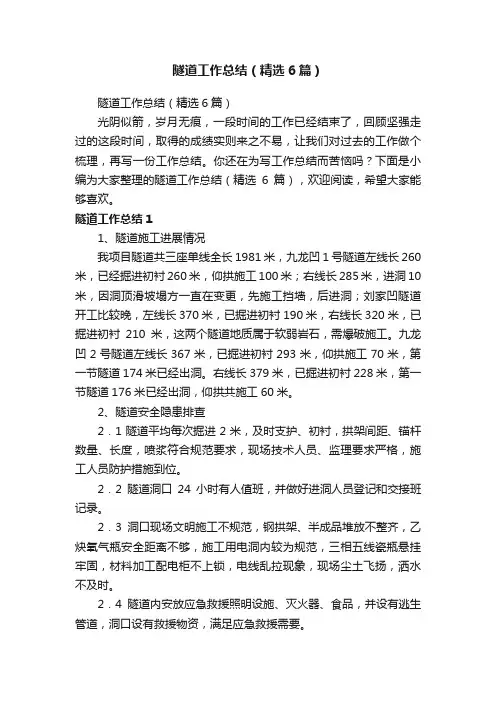

隧道工作总结11、隧道施工进展情况我项目隧道共三座单线全长1981米,九龙凹1号隧道左线长260米,已经掘进初衬260米,仰拱施工100米;右线长285米,进洞10米,因洞顶滑坡塌方一直在变更,先施工挡墙,后进洞;刘家凹隧道开工比较晚,左线长370米,已掘进初衬190米,右线长320米,已掘进初衬210米,这两个隧道地质属于软弱岩石,需爆破施工。
九龙凹2号隧道左线长367米,已掘进初衬293米,仰拱施工70米,第一节隧道174米已经出洞。
右线长379米,已掘进初衬228米,第一节隧道176米已经出洞,仰拱共施工60米。
2、隧道安全隐患排查2.1隧道平均每次掘进2米,及时支护、初衬,拱架间距、锚杆数量、长度,喷浆符合规范要求,现场技术人员、监理要求严格,施工人员防护措施到位。
2.2隧道洞口24小时有人值班,并做好进洞人员登记和交接班记录。
2.3洞口现场文明施工不规范,钢拱架、半成品堆放不整齐,乙炔氧气瓶安全距离不够,施工用电洞内较为规范,三相五线瓷瓶悬挂牢固,材料加工配电柜不上锁,电线乱拉现象,现场尘土飞扬,洒水不及时。
2.4隧道内安放应急救援照明设施、灭火器、食品,并设有逃生管道,洞口设有救援物资,满足应急救援需要。
2.5隧道监控量测无异常现象,无渗水等现象,但围岩的稳定性差,应注意观察及时发现隐患并报告。
2.6隧道爆破施工符合规范要求,特种人员持证上岗,民爆公司统一配送火工品。
3、隧道安全整改3.1严格隧道掘进尺度,加快仰拱、二衬施工,不符合要求的严禁掘进施工,目前九龙凹1、2号衬砌台车已经拼装完成,准备二衬施工。
铁路隧道帽檐斜切式洞门施工技术总结引言铁路隧道作为铁路线路的重要组成部分,其洞门的设计和施工质量直接关系到隧道的使用功能和结构安全。
帽檐斜切式洞门作为一种新型的洞门结构形式,具有较好的结构稳定性和美观性。
本文档旨在总结帽檐斜切式洞门的施工技术和经验,为类似工程提供参考。
一、工程概述(一)工程背景随着铁路建设的快速发展,对隧道洞门的设计和施工提出了更高的要求。
帽檐斜切式洞门以其独特的结构优势,逐渐被应用于铁路隧道工程中。
(二)工程特点帽檐斜切式洞门具有以下特点:结构稳定,抗滑移能力强。
外观美观,与周围环境协调。
施工难度相对较大,对施工技术要求高。
二、施工准备(一)技术准备详细研究设计图纸,理解洞门结构和施工要求。
编制施工方案,明确施工流程和关键技术。
(二)物资准备准备足够的施工材料,包括混凝土、钢筋等。
准备必要的施工设备,如挖掘机、起重机等。
(三)人员准备组建专业的施工队伍,包括工程师、技术员、工人等。
对施工人员进行技术培训和安全教育。
三、施工流程(一)洞口开挖按照设计要求进行洞口开挖,确保洞口尺寸和形状符合设计。
对开挖面进行支护,防止坍塌。
(二)帽檐施工根据设计图纸,施工帽檐斜切面。
采用钢筋混凝土结构,确保帽檐的稳定性。
(三)洞门主体施工施工洞门主体结构,包括侧墙、顶拱等。
严格按照设计要求进行钢筋绑扎和混凝土浇筑。
(四)装饰施工对洞门表面进行装饰施工,提升洞门的美观性。
施工过程中注意保护洞门结构,避免损坏。
四、施工技术要点(一)帽檐斜切面施工控制好帽檐斜切面的角度和尺寸,确保结构稳定。
采用合适的支护措施,防止施工过程中的变形和坍塌。
(二)钢筋混凝土施工严格按照设计要求进行钢筋绑扎,保证结构强度。
控制好混凝土的配合比和浇筑质量,确保混凝土的强度和耐久性。
(三)施工监测施工过程中进行实时监测,及时发现并处理施工问题。
对洞门结构进行定期检查,确保施工质量。
五、施工中遇到的问题及解决方案(一)施工精度控制问题:帽檐斜切面的施工精度难以控制。

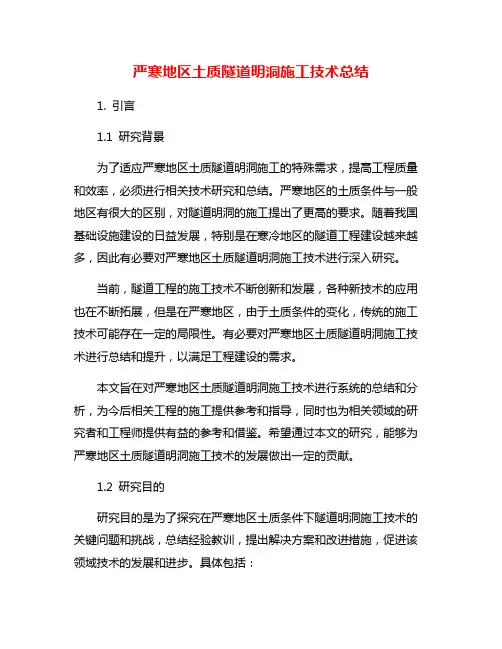

严寒地区土质隧道明洞施工技术总结1. 引言1.1 研究背景为了适应严寒地区土质隧道明洞施工的特殊需求,提高工程质量和效率,必须进行相关技术研究和总结。
严寒地区的土质条件与一般地区有很大的区别,对隧道明洞的施工提出了更高的要求。
随着我国基础设施建设的日益发展,特别是在寒冷地区的隧道工程建设越来越多,因此有必要对严寒地区土质隧道明洞施工技术进行深入研究。
当前,隧道工程的施工技术不断创新和发展,各种新技术的应用也在不断拓展,但是在严寒地区,由于土质条件的变化,传统的施工技术可能存在一定的局限性。
有必要对严寒地区土质隧道明洞施工技术进行总结和提升,以满足工程建设的需求。
本文旨在对严寒地区土质隧道明洞施工技术进行系统的总结和分析,为今后相关工程的施工提供参考和指导,同时也为相关领域的研究者和工程师提供有益的参考和借鉴。
希望通过本文的研究,能够为严寒地区土质隧道明洞施工技术的发展做出一定的贡献。
1.2 研究目的研究目的是为了探究在严寒地区土质条件下隧道明洞施工技术的关键问题和挑战,总结经验教训,提出解决方案和改进措施,促进该领域技术的发展和进步。
具体包括:1. 分析严寒地区土质隧道明洞施工中存在的问题和困难,为技术改进提供依据与方向。
2. 探讨严寒地区土质隧道明洞施工技术的关键技术,寻找适合该地区的施工方法和策略。
3. 借鉴与总结严寒地区土质隧道明洞施工的成功案例,深入分析其成功之道与经验教训。
4. 预测严寒地区土质隧道明洞施工技术的未来发展趋势,为相关研究和工程实践提供参考与指导。
通过对以上目的的深入研究和分析,旨在为严寒地区土质隧道明洞施工技术的持续改进和提升提供理论支持和实践借鉴,为地下工程领域的发展做出贡献。
2. 正文2.1 隧道明洞施工技术概述隧道明洞施工技术是指在严寒地区土质条件下进行隧道明洞施工的技术方法和流程。
隧道明洞施工是隧道工程中非常重要的一环,直接关系到隧道工程的质量和进度。
在严寒地区进行土质隧道明洞施工具有一定的特点和挑战,需要针对性的技术手段和经验总结。

隧道施工个人工作总结一、工作概述身为隧道施工人员,我在过去一段时间里参与了多个隧道工程的施工,负责隧道开挖、支护、管线施工等方面的工作。
通过这些工作,我不仅提高了自己的专业技能,还锻炼了自己的团队合作能力和解决问题的能力。
以下是我个人在隧道施工方面的总结:二、主要工作内容及所取得的成绩1. 隧道开挖在隧道开挖方面,我主要负责操作挖掘机进行土方开挖工作,根据设计要求和施工方案,合理安排施工进度,确保隧道的开挖质量和进度。
在实际施工中,我熟练掌握了挖掘机的操作技巧,并能根据现场情况灵活调整挖掘机的作业方式,提高工作效率。
在一次隧道开挖工作中,我成功完成了2000米的挖掘工作,提前一个月完成了开挖任务,受到了领导的表扬。
2. 隧道支护隧道支护是隧道施工中非常重要的一环,我曾参与了一个隧道支护的项目,负责安装和维护隧道支护材料。
在这个项目中,我熟练掌握了不同类型支护材料的安装方法,如锚杆、锚索、喷锚网等。
我严格按照设计要求进行支护工作,确保支护的牢固和稳定。
在支护施工过程中,我仔细观察现场情况,及时调整支护措施,保证了隧道施工的安全和质量。
3. 管线施工在隧道施工中,管线施工是一个非常重要的环节,我曾负责隧道内部的排水管线和电缆的施工。
在排水管线的施工中,我根据隧道的结构要求和施工方案,合理布置管线,并进行管线的开挖、安装和连接工作。
我熟悉了不同类型管线的施工方法,如塑料管、钢管等,并学会了使用相关工具和设备进行施工。
在电缆施工方面,我参与了隧道内部的电缆敷设和接线工作,保证了电力供应的稳定和安全。
三、遇到的问题及解决措施1. 施工进度延误在一次挖掘工作中,由于地质情况复杂,导致了挖掘进度的延误。
为了尽快解决问题,我紧急调整了挖掘机的作业方式,增加了开挖的机械力度,同时加强了与其他工种的协调配合,最终成功赶上了进度。
2. 材料不符合要求在一个隧道支护项目中,发现了一些支护材料不符合要求的情况。
为了保证工程质量,我立即与供应商联系,要求更换合格的材料。

2024年隧道施工年终工作总结2024年,在全面建设社会主义现代化国家的新征程中,我们隧道施工团队坚持以习近平新时代中国特色社会主义思想为指导,充分发挥集体智慧和团队力量,取得了显著的成绩。
下面,我将对2024年的隧道施工工作进行总结。
一、工作概述本年度,我们隧道施工团队共计承担了10个隧道的施工任务,其中包括一座高速公路隧道、三座铁路隧道以及六座市政隧道,总长度达到15公里。
在项目实施过程中,严格按照合同要求,做到了质量安全双保证,圆满完成施工任务。
二、技术管理在技术管理方面,我们始终坚持以科技创新为驱动,提升施工工艺和施工水平。
通过引进先进的隧道施工技术和设备,提高了施工效率和质量,减少了施工周期。
同时,我们还加强了技术人员的培训,提升了技术队伍的整体素质。
三、质量管理质量是一切工作的基础,我们注重质量管理,严把工程质量关。
在施工过程中,我们坚持“严谨、精细、全面、便捷”的管理理念,建立起科学的质量管理体系,并完善了相关的质量检验机制。
通过各项质量检查和监督措施,确保了工程质量的稳定和可靠。
四、安全管理安全生产是企业的生命线,我们始终把安全放在第一位。
今年,我们加强了安全教育培训工作,提高了员工的安全意识和风险防范能力。
同时,严格执行各项安全规章制度,做到了安全施工、安全作业。
通过有效的安全管理措施,保证了施工过程中的人身安全和工程安全。
五、经济管理在经济管理方面,我们坚持节约资源、精简流程的原则,加强了成本控制和合理配置资源。
通过精细的成本核算和合理的计划安排,有效控制了施工成本,提高了经济效益。
六、团队建设团队是施工工作的核心,我们注重团队建设,提高了团队凝聚力和战斗力。
通过定期组织交流学习和开展团队活动,加强了团队的沟通合作能力。
同时,我们注重员工的培养和激励,提供良好的发展平台和福利保障,使团队成员更加积极主动地参与工作。
七、存在的问题尽管我们在2024年的隧道施工工作取得了一定的成绩,但也存在一些问题需要引起重视。

秦岭隧道tbm掘进施工技术总结下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!秦岭隧道TBM掘进施工技术总结1. 引言秦岭隧道作为连接中原和西北地区的重要通道,其建设对交通运输具有重要意义。

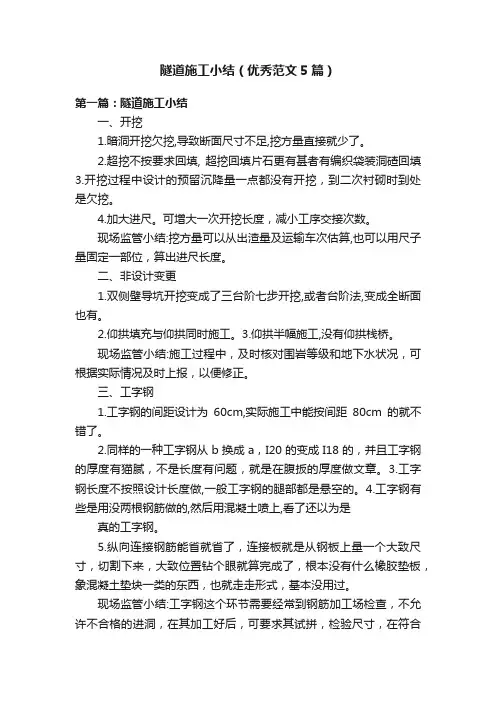

隧道施工小结(优秀范文5篇)第一篇:隧道施工小结一、开挖1.暗洞开挖欠挖,导致断面尺寸不足,挖方量直接就少了。
2.超挖不按要求回填, 超挖回填片石更有甚者有编织袋装洞碴回填3.开挖过程中设计的预留沉降量一点都没有开挖,到二次衬砌时到处是欠挖。
4.加大进尺。
可增大一次开挖长度,减小工序交接次数。
现场监管小结:挖方量可以从出渣量及运输车次估算,也可以用尺子量固定一部位,算出进尺长度。
二、非设计变更1.双侧壁导坑开挖变成了三台阶七步开挖,或者台阶法,变成全断面也有。
2.仰拱填充与仰拱同时施工。
3.仰拱半幅施工,没有仰拱栈桥。
现场监管小结:施工过程中,及时核对围岩等级和地下水状况,可根据实际情况及时上报,以便修正。
三、工字钢1.工字钢的间距设计为60cm,实际施工中能按间距80cm的就不错了。
2.同样的一种工字钢从b换成a,I20的变成I18的,并且工字钢的厚度有猫腻,不是长度有问题,就是在腹扳的厚度做文章。
3.工字钢长度不按照设计长度做,一般工字钢的腿部都是悬空的。
4.工字钢有些是用没两根钢筋做的,然后用混凝土喷上,看了还以为是真的工字钢。
5.纵向连接钢筋能省就省了,连接板就是从钢板上量一个大致尺寸,切割下来,大致位置钻个眼就算完成了,根本没有什么橡胶垫板,象混凝土垫块一类的东西,也就走走形式,基本没用过。
现场监管小结:工字钢这个环节需要经常到钢筋加工场检查,不允许不合格的进洞,在其加工好后,可要求其试拼,检验尺寸,在符合允许误差后,方可使用。
四、格栅刚架1.格栅加工制作粗糙,格栅架立的单间距严重超标,连接筋搭接长度不够,降低安装和加工时间。
2.一榀钢架设计是拱顶拱墙7个单元,现在倒好,一般给你来4个单元组成,还把连接板留在拱顶处,让受力最大的地方设成了接头,能给他们省不少事,仰拱的钢架意思一下,设几榀就不错了。
3.间距超标,60cm的拉大成80cm,80cm的拉大成1.2m,1m的成了1.5m,还有用两根钢筋搭成个拱架的样子,然后喷射混凝土,把没有做的格栅喷出来,看上去和真的一样,其实根本就是两根钢筋在那立着,一点支护的作用都不起。
隧道施工月总结5篇隧道施工月总结篇1我叫自从1月份到xxx标。
来到这里我学到了很多东西,也了解了隧道施工的过程以及工序,也真心的希望自己能成为这个单位的一名骨干人员,那样我会为自己感到自豪。
我到lys—5标时仓园隧道已经进行到了中期了,由于我自己是第一次接触隧道施工所以不懂的东西很多,但是有各位领导对我的细心指导,讲解隧道各工序的施工规范要求,以及如何做一个合格的现场技术员。
我个人了解在隧道施工方面主要控制隧道围岩的超前雷达地质预报、量测监控。
要施做超前支护(如超前锚杆、注浆小导管、管棚等),以便控制围岩的变形和应力释放,从而在支护和围岩的共同变形过程中调整围岩应力重分布而达到新的平衡,以求最大限度地保持围岩的固有强度和利用其自承能力。
在进行隧道施工时,因为施工速度加快,施工单位施工常有不符合要求的情况。
我个人建议是:1、掌握设计施工要求,把不合理因素和不合格的要素消除在工程施工之前,为隧道更好的进行施工。
2、经常巡视检查施工现场,严格按照要求进行施工,发现不符要求的,及时的进行整改。
3、加强对已完成工程项目和部位的检查验收工作,发现问题及时处理,并及时向主管领导汇报。
杜绝不合格工程进入下道工序施工,有效地保证工程质量。
在施工过程中,遇到数次要求施工单位进行整改且不明显的情况下可以进行处罚错失,如遇到做的好的情况我们也可以进行奖励。
这样可以更好的让施工单位为我们的工程做出最佳最合理的施工。
也保证了我们单位的施工质量。
现今我分管的仓园隧道进口已进入后期,衷心希望我部隧道顺利贯通。
在这一年的工作中,我学到了很多知识、现场施工经验,同时也有不少的工作失误。
感谢各位领导对我的关心与指导。
隧道施工月总结篇2尊敬的各位领导:自来到xx项目部以来,我一直担任xx隧道技术员一职。
在日常工作、生活中严格遵守公司及项目部的各项规章制度,积极服从领导的工作安排,圆满完成领导安排的各项工作,维护集体荣誉,思想上要求进步,积极响应公司的号召,认真贯彻执行公司文件及会议精神。
2024年隧道施工年终工作总结
尊敬的领导:
您好!随着2024年的到来,我将对本年度隧道施工工作进行一份年终总结。
2024年,我所负责的隧道施工项目取得了可喜的成绩。
在整个施工过程中,我们坚持科学规划,严格控制质量和安全,充分发挥团队优势,取得了以下几方面的成绩和亮点:
一、项目进展顺利:在年初制定的施工计划的指导下,我们充分利用施工周期,合理安排工期,按照进度要求有序推进各项工作。
经过全体员工的共同努力,项目整体进展顺利,各阶段工作按时完成。
二、质量控制严格:我们重视质量控制,始终坚持严格按照施工规范和标准进行操作,严把施工质量关。
通过组织技术培训、加强施工监督和质量检查等措施,确保施工质量符合设计要求,未发生任何质量事故。
三、安全生产:
我们高度重视施工安全,全员参与,持续加强安全教育和培训,强化安全风险的管控措施,确保施工过程中没有发生任何安全事故。
同时,加强现场巡查和安全检查,规范作业行为,提高了员工的安全意识和责任意识。
四、团队协作效果好:
在整个施工过程中,我团队的协作效果非常好。
我们注重沟通协调,密切配合,充分发挥每个人的优势,形成了高效的工作合力。
大家互相支持,解决问题,及时反馈和总结经验,使得施工进展顺利,并且减少了不必要的工作重复。
未来,我们将继续保持团结合作的优势,不断优化工作流程,提升工作效率,更好地开展施工工作。
谢谢!。
年度考核表的个人总结隧道施工隧道施工,作为土木工程的重要分支,要求从业人员具备扎实的技术基础、卓越的团队协作能力和高度的安全意识。
在过去的一年中,我有幸参与了多个隧道施工项目,通过实践锻炼和不断学习,取得了一定的工作成果。
在此,我将对自己在隧道施工领域的工作进行全面的个人总结。
一、施工技术掌握在施工技术方面,我通过参与多个隧道施工项目,积累了丰富的实践经验。
我熟练掌握了隧道开挖、支护、排水等关键环节的施工技术,对隧道施工中的常见问题有了更深入的了解。
同时,我还积极参与技术交流活动,与同行分享经验,不断学习新的施工技术和方法。
通过实践和学习,我不断提升自己的技术水平,为项目的顺利推进提供了有力的技术支持。
二、团队协作与沟通隧道施工是一个多工种、多部门协作的复杂工程,良好的团队协作和沟通能力至关重要。
在过去的一年中,我注重与项目团队成员之间的沟通与协作,积极参与团队讨论和决策过程。
我能够准确理解项目需求和团队目标,主动承担责任,与团队成员共同解决问题。
通过有效的沟通和协作,我们团队克服了一个又一个的困难,确保了项目的顺利进行。
三、安全施工意识隧道施工是一项高风险的工作,安全意识不容忽视。
我始终将安全放在第一位,严格遵守各项安全规章制度,确保施工过程中的安全。
我注重对施工现场的安全检查和隐患排查,及时发现并处理安全隐患。
同时,我还积极参与安全培训和演练活动,提升自己的安全意识和应急处置能力。
通过不懈的努力,我所在的项目团队实现了全年无安全事故的良好成绩。
四、创新与学习在隧道施工领域,技术和方法的创新是推动行业发展的关键。
我始终保持对新知识和新技术的热情和好奇心,不断关注行业动态和技术发展趋势。
我积极参与科研项目和技术创新活动,探索更加高效、环保的隧道施工方法。
同时,我还注重自我学习,通过阅读专业书籍、参加培训课程等方式不断提升自己的专业素养。
通过创新和学习,我为自己在隧道施工领域的发展奠定了坚实的基础。
隧道工作总结7篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作计划、工作总结、心得体会、报告大全、合同协议、规章制度、应急预案、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as work plans, work summaries, insights, report summaries, contract agreements, rules and regulations, emergency plans, teaching materials, essay summaries, and other sample essays. If you want to learn about different sample formats and writing methods, please pay attention!隧道工作总结7篇一篇优秀的工作总结是可以让领导看到你的工作能力的,写工作总结,从而提高自己的工作水平和思想觉悟,下面是本店铺为您分享的隧道工作总结7篇,感谢您的参阅。
隧道施工技术总结精选2篇_施工技术月工作总结篇一:隧道施工技术总结隧道施工技术是一个复杂而又关键的工程技术领域,它涉及到地质勘探、岩土力学、施工机械、施工工艺等多个方面的知识和技术。
在过去的一段时间里,我参与了一个隧道工程的施工,通过这个经验,我对隧道施工技术有了更深入的了解和体会。
在隧道施工技术中,地质勘探是非常重要的一环。
隧道施工的成功与否,很大程度上取决于对地质情况的准确了解。
在我参与的隧道工程中,地质勘探工作是由专业的地质工程师进行的。
他们通过地质钻探、地质雷达等技术手段,对隧道施工的地质情况进行了详细的了解和分析,为隧道施工提供了可靠的依据。
在隧道施工技术中,岩土力学是一个重要的理论基础。
岩土力学研究了岩石和土壤在受力下的变形和破坏规律,为隧道施工提供了科学的依据。
在实际施工中,我注意到施工机械的选择和使用很大程度上取决于地质和岩土力学条件。
在地质条件较好的区域,我们可以使用大型隧道掘进机进行施工;而在地质条件复杂的区域,我们则需要选用其他适应性更强的施工机械。
在隧道施工技术中,施工工艺是关键。
施工工艺的合理选择和运用,可以大大提高施工效率和质量。
在我参与的隧道工程中,我们采用了切割爆破法进行隧道开挖。
这种施工方法通过预先布置爆破孔,使用爆破药进行炸破,然后清除碎石,最后进行支护,能够实现较快的隧道开挖。
在施工过程中,我们严格按照工艺流程操作,保证了施工的顺利进行。
在过去的一个月里,我参与了一项施工项目,积累了一些宝贵的经验和教训。
通过这次工作,我深刻认识到了施工技术的重要性,也对自己的不足有了更清晰的认识。
通过这次工作,我对施工技术有了更深入的了解和认识。
我将继续努力学习和提高,不断总结和完善施工技术,为项目的顺利进行贡献自己的力量。
我也意识到了自己的不足之处,将努力改正,提高自己的专业能力和综合素质。
