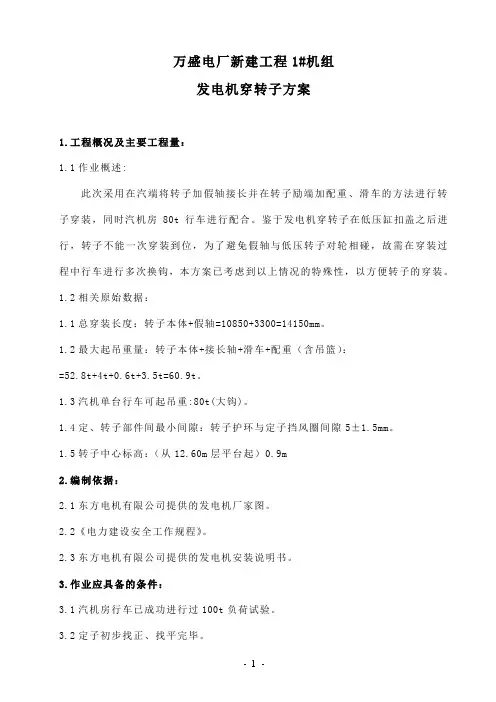

发电机转子穿装
- 格式:ppt
- 大小:428.50 KB
- 文档页数:36

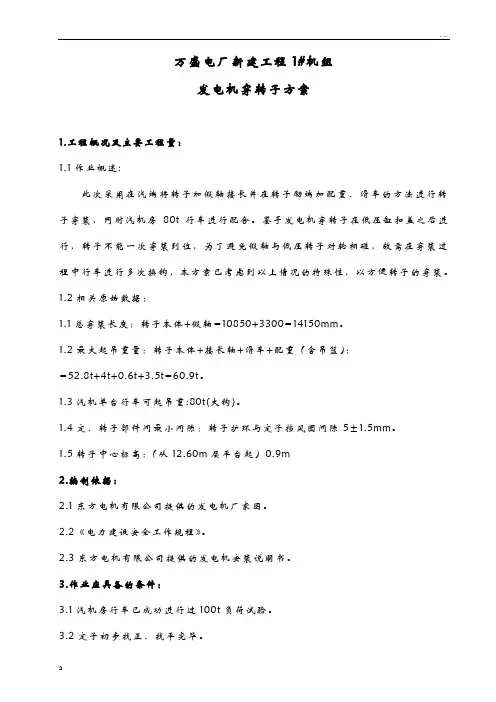

万盛电厂新建工程1#机组发电机穿转子方案1.工程概况及主要工程量:1.1作业概述:此次采用在汽端将转子加假轴接长并在转子励端加配重、滑车的方法进行转子穿装,同时汽机房80t行车进行配合。
鉴于发电机穿转子在低压缸扣盖之后进行,转子不能一次穿装到位,为了避免假轴与低压转子对轮相碰,故需在穿装过程中行车进行多次换钩,本方案已考虑到以上情况的特殊性,以方便转子的穿装。
1.2相关原始数据:1.1总穿装长度:转子本体+假轴=10850+3300=14150mm。
1.2最大起吊重量:转子本体+接长轴+滑车+配重(含吊篮):=52.8t+4t+0.6t+3.5t=60.9t。
1.3汽机单台行车可起吊重:80t(大钩)。
1.4定、转子部件间最小间隙:转子护环与定子挡风圈间隙5±1.5mm。
1.5转子中心标高:(从12.60m层平台起)0.9m2.编制依据:2.1东方电机有限公司提供的发电机厂家图。
2.2《电力建设安全工作规程》。
2.3东方电机有限公司提供的发电机安装说明书。
3.作业应具备的条件:3.1汽机房行车已成功进行过100t负荷试验。
3.2定子初步找正、找平完毕。
3.3定子就位、两端端罩安装完毕,两道端盖式轴承安装完毕3.4定子线圈水压试验、定子单独风压试验完毕3.5发电机转子严密性试验、通风试验及电气方面试验完毕。
4.准备工作:4.1人员配备:为了保证按期、安全、优质完成本次转子穿装任务,特成立吊装小组。
配备精良机具,从人力、物力、机具设备等方面提供可靠保证。
人员分工情况如下:所有作业人员均要求持证上岗。
其中:①.钳工与普工应配合把移转子。
②.设专人监视行车的刹车装置。
③.设专人进入定子工作。
④.设专人监视转子汽、励端线圈与铁芯间隙情形。
4.2机具配备:4.3正式吊装前的准备工作。
4.3.1定子两端上半外端盖已吊出,内部作清扫完毕,并铺上一层石棉垫板。
4.3.2导轨铺放完毕,并将导轨用螺栓把紧在碳刷架底板上。
发电机穿转子作业指导书电机是现代机械和电气领域中的重要组成部分,在工业生产、交通运输、家庭生活和军事国防等领域中应用广泛。
发电机作为电机的一种,是将机械能转化为电能的装置。
发电机由定子和转子两部分组成,其中转子是发电机中旋转运动的零部件,其定位准确性、动平衡性和机械性能对发电机的输出稳定性有着重要影响。
在发电机制造中,穿转子作业是一个重要的工艺环节,本文根据穿转子作业实践中经验总结,为大家提供一份发电机穿转子作业指导书。
一、穿转子的概述1.穿转子的定义穿转子是指将转子和电机馈线穿过铁心孔上的检查孔,然后在检查孔中安装绞线盒套件的操作工艺。
2.穿转子的作用将转子和电机馈线穿过铁心孔上的检查孔,然后在检查孔中安装绞线盒套件,完成定子和转子之间导线的连接,保证发电机正常工作。
3.穿转子的要求(1)穿通绳须强度均匀,紧密无缝,线头呈正方,手感柔软,并对线程进行编号;(2)按穿通绳粗细大小分区,并要求穿通速度慢而平稳,不能出现漏穿现象;(3)穿通各项数据及符号必须一致,并规定序号号序,便于查找和检修;(4)设计好搭接和穿通顺序,顺序越好,工期越短,效率越高。
二、穿转子的具体操作步骤1.穿通绳的安装(1)将穿通绳绑在穿通车架上,并调整绳子长度;(2)将绳子穿过转子的光滑孔,注意不能穿移动环孔;(3)拉直穿通绳,确保线绞之间的间距均匀;(4)将线头对准转子的绝缘接头孔。
2.穿通操作(1)将绞线装入绞线盒套件中;(2)将绞线盒套件挂在穿通绳上;(3)将绞线盒套件带着穿通绳从检查孔处穿过铁心孔;(4)将绞线盒套件放在转子盘上,扎紧穿通绳,切断多余线头,并拉紧绞线。
3.穿通完毕后的操作(1)修整穿通绳和绞线,清除穿通过程中产生的毛刺和灰尘;(2)检查穿通并修正不良穿通现象;(3)确认转子可旋转并检查是否顺畅。
三、操作要点1.穿线速度要慢,稳定,不能出现漏穿现象。
2.设计好穿通顺序,顺序越好,效率越高。
3.必须根据要求编号线程,确保数据记录的一致性。

发电机穿转子的注意事项嘿,朋友们!咱今儿来聊聊发电机穿转子这事儿。
你可别小瞧了它,这里面的门道可多着呢!想象一下,这发电机就好比是一个大机器怪兽,而转子呢,就是它的核心零部件。
要把这个核心部件给它妥妥地安装进去,那可得小心谨慎加细心啊!首先呢,在穿转子之前,咱得把场地给收拾得干干净净、利利索索的。
要是场地乱七八糟的,那不是给自己找麻烦嘛!就好像你要去参加重要活动,总得把自己收拾得整洁干净吧。
然后呢,检查工作可得做到位啊!什么起吊设备啦、定子内部啦,都得仔仔细细地看一遍。
这就跟出门前得检查下钥匙、钱包带没带一样重要。
要是没检查好,万一中间出点啥问题,那不就傻眼啦!在起吊转子的时候,那可得轻拿轻放啊,可别毛毛躁躁的。
转子就像是个宝贝疙瘩,得温柔对待它。
这要是不小心磕着碰着了,那可不得了哇!你想想,要是你心爱的宝贝被弄伤了,你得多心疼呀!还有啊,穿转子的过程中,大家得齐心协力,动作得协调一致。
这可不是一个人能搞定的事儿,得大家一起努力。
就好比拔河比赛,大家得往一个方向使劲儿,才能取得胜利呀!要是有人乱了节奏,那可就麻烦大啦。
穿的过程中,要时刻留意有没有卡阻的情况。
这就像走路一样,要是遇到石头挡路了,你得赶紧绕过去或者把石头搬走,可不能硬闯啊。
一旦发现有卡阻,赶紧停下来检查,千万别硬来,不然出了问题后悔都来不及。
等转子穿进去了,也别高兴得太早,还得再仔细检查检查安装得对不对。
就像你写完作业得检查一遍有没有错别字一样。
要是没安装好,后面运行起来出问题,那可就糟糕啦!总之呢,发电机穿转子这事儿啊,可不能马虎。
得把每一个细节都想到,每一个步骤都做好。
这可不是闹着玩的,这关系到发电机能不能正常工作呢!大家可得打起十二分的精神来对待呀!可别不当回事儿,到时候出了问题有你哭的时候呢!所以,一定要认真认真再认真,细心细心再细心啊!原创不易,请尊重原创,谢谢!。

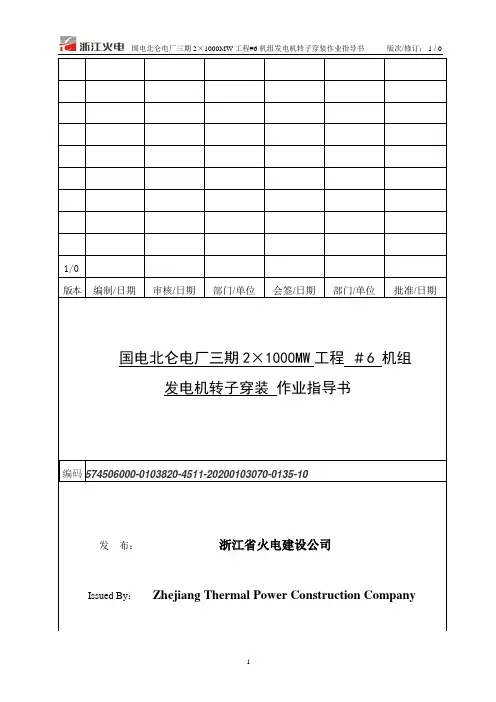

1/0版本编制/日期审核/日期部门/单位会签/日期部门/单位批准/日期国电北仑电厂三期2×1000MW工程#6 机组发电机转子穿装作业指导书编码No:574506000-0103820-4511-20200103070-0135-10发布:浙江省火电建设公司Issued By:Zhejiang Thermal Power Construction Company目录1.0 编制依据 (3)2.0 工程概况和特点 (3)3.0 施工组织及进度计划 (3)4.0 施工前准备 (4)5.0 施工步骤 (5)6.0 质量控制 (15)7.0 安全文明施工 (15)8.0 附录 (16)1.0 编制依据序号名称版本来源1 国电北仑电厂三期扩建工程#6机组施工组织设计/ 浙江火电2 转子穿装图纸(Q5D674F9520)/ 上海电机厂3 1000MW级水氢冷汽轮发电机安装导则/ 上海汽轮发电机厂4 《电力建设施工及验收技术规范》汽轮机机组篇92版电力部5 《工程建设标准强制性条文》(电力工程部分)06版建设部6 《电力建设安全工作规程》(火力发电厂部分)02版国家经贸委7 《职业安全卫生管理体系试行标准》99版国家经贸委2.0 工程概况和特点国电北仑电厂三期2×1000MW扩建工程#6机组发电机设备由上海汽轮发电机厂设计制造,发电机转子总重88t,全长13575mm,最大直径处为1310mm,定子内径为1410mm。
发电机转子的穿装采用汽机房两台130/30t行车,以及厂家提供的一套专用滑移工具,首先用一台行车将发电机转子吊起,配合专用工具进行穿装,就位时采用两台行车抬吊就位。
3.0 施工组织及进度计划3.1 施工组织起重指挥:商华东起重技术负责:彭家国起重负责人:王琦汽机技术负责:顾益强汽机负责人:邵飞质量员:王信荣汽机钳工: 4人安全员:赵赤雄起重工: 8人行车操作工:4人电气监督员: 1人现场保卫: 2人3.2 施工进度计划#6机发电机转子计划于2008年4月中旬穿装。

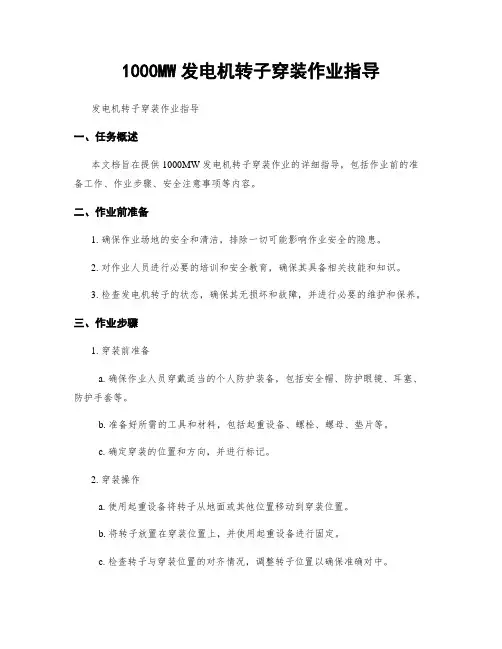

1000MW发电机转子穿装作业指导发电机转子穿装作业指导一、任务概述本文档旨在提供1000MW发电机转子穿装作业的详细指导,包括作业前的准备工作、作业步骤、安全注意事项等内容。
二、作业前准备1. 确保作业场地的安全和清洁,排除一切可能影响作业安全的隐患。
2. 对作业人员进行必要的培训和安全教育,确保其具备相关技能和知识。
3. 检查发电机转子的状态,确保其无损坏和故障,并进行必要的维护和保养。
三、作业步骤1. 穿装前准备a. 确保作业人员穿戴适当的个人防护装备,包括安全帽、防护眼镜、耳塞、防护手套等。
b. 准备好所需的工具和材料,包括起重设备、螺栓、螺母、垫片等。
c. 确定穿装的位置和方向,并进行标记。
2. 穿装操作a. 使用起重设备将转子从地面或其他位置移动到穿装位置。
b. 将转子放置在穿装位置上,并使用起重设备进行固定。
c. 检查转子与穿装位置的对齐情况,调整转子位置以确保准确对中。
d. 使用螺栓、螺母和垫片将转子与穿装位置连接起来,确保连接牢固。
e. 逐步松开起重设备,确保转子能够自由旋转。
3. 安全检查a. 检查转子和穿装位置的连接是否牢固,无松动和变形现象。
b. 检查转子的旋转是否平稳,无异常声音和振动。
c. 检查转子与其他部件的间隙是否符合要求,无过大或过小现象。
d. 检查作业现场的安全情况,确保无其他安全隐患。
四、安全注意事项1. 严格按照操作规程进行作业,不得随意变动作业步骤。
2. 作业人员必须穿戴个人防护装备,并遵守相关安全操作规定。
3. 确保作业现场的通风良好,防止有害气体积聚。
4. 在作业过程中,严禁吸烟、使用明火或产生火花的工具。
5. 在起重过程中,注意保持稳定,避免转子意外脱落或滑落。
6. 注意转子和穿装位置的连接牢固性,防止松动或脱落导致事故发生。
7. 如发现任何异常情况,应立即停止作业并上报相关负责人。
五、总结本文档详细介绍了1000MW发电机转子穿装作业的指导内容,包括作业前准备、作业步骤和安全注意事项等。

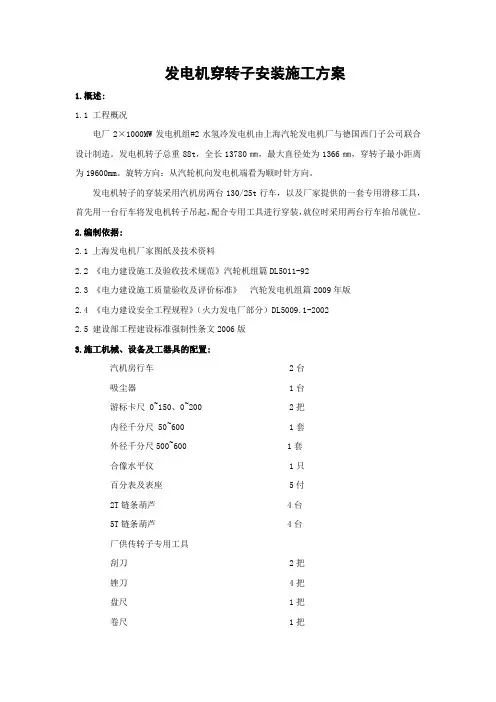

发电机穿转子安装施工方案1.概述:1.1 工程概况电厂2×1000MW发电机组#2水氢冷发电机由上海汽轮发电机厂与德国西门子公司联合设计制造。
发电机转子总重88t,全长13780㎜,最大直径处为1366㎜,穿转子最小距离为19600mm。
旋转方向:从汽轮机向发电机端看为顺时针方向。
发电机转子的穿装采用汽机房两台130/25t行车,以及厂家提供的一套专用滑移工具,首先用一台行车将发电机转子吊起,配合专用工具进行穿装,就位时采用两台行车抬吊就位。
2.编制依据:2.1 上海发电机厂家图纸及技术资料2.2 《电力建设施工及验收技术规范》汽轮机组篇DL5011-922.3 《电力建设施工质量验收及评价标准》汽轮发电机组篇2009年版2.4 《电力建设安全工程规程》(火力发电厂部分)DL5009.1-20022.5 建设部工程建设标准强制性条文2006版3.施工机械、设备及工器具的配置:汽机房行车 2台吸尘器 1台游标卡尺 0~150、0~200 2把内径千分尺 50~600 1套外径千分尺500~600 1套合像水平仪 1只百分表及表座 5付2T链条葫芦 4台5T链条葫芦 4台厂供传转子专用工具刮刀 2把锉刀 4把盘尺 1把卷尺 1把4.劳动力计划:现场总指挥 1人班长 1人技术员 2人组长 5人钳工 10人起重工 5人力工 20人5.施工准备:5.1 汽机房两台130t/25t行车投用。
5.2 汽机主厂房交付使用,厂房屋顶与墙体已封闭,厂房内照明条件良好。
5.3 发电机转子已到现场并进行开箱。
5.4 全面检查转子:转子上不应有活动的部件,转子槽楔应无转动,并测量轴颈不柱度、椭圆度。
5.5 清理转子,光洁无油污、油漆、锈垢、麻坑和机械损伤。
5.6 检查定子内部清洁度(由电气人员检查)及其内部螺栓及锁紧垫片有无松动。
5.7 核实各类随机工具无锈、无毛刺、无尖角、无突出、无损伤、无松弛,清洁光洁,处于随时可以使用的良好状态。
目录1.0编制依据 (3)2.0工程概况和特点 (3)3.0施工组织及进度计划 (3)4.0施工前准备 (4)5.0施工步骤 (5)6.0质量控制 (15)7.0安全文明施工 (15)8.0附录 (16)1.0编制依据2.0 工程概况和特点国电北仑电厂三期2X 1000MW扩建工程#6机组发电机设备由上海汽轮发电机厂设计制造,发电机转子总重88t,全长13575mm,最大直径处为1310mm,定子内径为1410mm。
发电机转子的穿装采用汽机房两台130/30t行车,以及厂家提供的一套专用滑移工具,首先用一台行车将发电机转子吊起,配合专用工具进行穿装,就位时采用两台行车抬吊就位。
3.0施工组织及进度计划3.1施工组织起重指挥:商华东起重技术负责:彭家国起重负责人: 王琦汽机技术负责:顾益强汽机负责人: 召E飞质量员:王信荣汽机钳工:4人安全员:赵赤雄起重工:8 人行车操作工:4人电气监督员: 1人现场保卫:2人3.2 施工进度计划#6机发电机转子计划于2008年4月中旬穿装。
4.0施工前准备4.1技术准备4.1.1施工方案已经审批,技术安全措施及交底已完成;4.1.2装置性和消耗性材料购领清册已经编写审批;4.1.3设备认可签证单、吊装作业工作票已办理完毕。
4.2 作业人员4.2.1施工人员已经充分熟悉施工内容、图纸及厂家技术资料内容;4.2.2施工人员已经熟悉了相应的技术规范和施工验收标准;4.2.3施工人员已经熟悉了施工现场及设备;4.2.4起重工、操作工等特殊工种人员具备相应的资格,资质经审查合格并经上岗考试合格具备上岗条件;4.2.5所有施工人员施工前已经经过‘施工技术安全交底’,并且对交底内容和作业指导书内容熟悉掌握。
4.3 机工具及安全用具配备4.3.1 大型机工具4.3.25.0施工步骤5.1施工流程图5.2作业程序、方法和操作工艺5.2.1转子穿装前的准备工作5.2.1.1发电机定子部分5.2.1.1.1穿转子前,拉钢丝检查定子铁心与轴承洼窝同心,确保发电机机座已正确初找正且牢固放置在支撑板上。

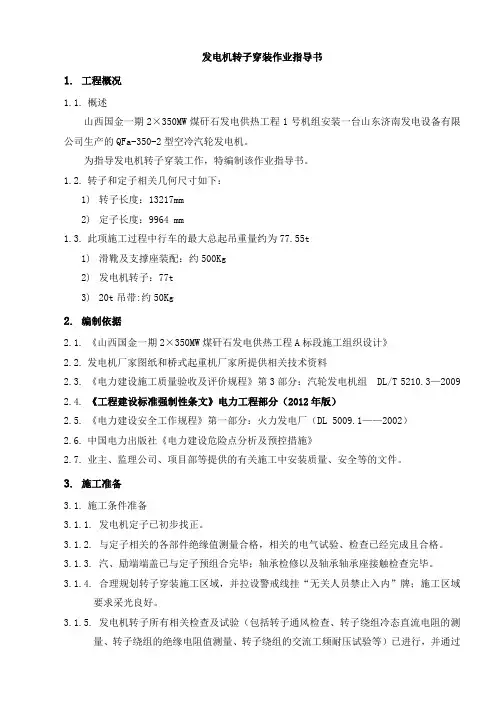

发电机转子穿装作业指导书1.工程概况1.1.概述山西国金一期2×350MW煤矸石发电供热工程1号机组安装一台山东济南发电设备有限公司生产的QFa-350-2型空冷汽轮发电机。
为指导发电机转子穿装工作,特编制该作业指导书。
1.2.转子和定子相关几何尺寸如下:1)转子长度:13217mm2)定子长度:9964 mm1.3.此项施工过程中行车的最大总起吊重量约为77.55t1)滑靴及支撑座装配:约500Kg2)发电机转子:77t3)20t吊带:约50Kg2.编制依据2.1.《山西国金一期2×350MW煤矸石发电供热工程A标段施工组织设计》2.2.发电机厂家图纸和桥式起重机厂家所提供相关技术资料2.3.《电力建设施工质量验收及评价规程》第3部分:汽轮发电机组 DL/T 5210.3—2009 2.4.《工程建设标准强制性条文》电力工程部分(2012年版)2.5.《电力建设安全工作规程》第一部分:火力发电厂(DL 5009.1——2002)2.6.中国电力出版社《电力建设危险点分析及预控措施》2.7.业主、监理公司、项目部等提供的有关施工中安装质量、安全等的文件。
3.施工准备3.1.施工条件准备3.1.1.发电机定子已初步找正。
3.1.2.与定子相关的各部件绝缘值测量合格,相关的电气试验、检查已经完成且合格。
3.1.3.汽、励端端盖已与定子预组合完毕;轴承检修以及轴承轴承座接触检查完毕。
3.1.4.合理规划转子穿装施工区域,并拉设警戒线挂“无关人员禁止入内”牌;施工区域要求采光良好。
3.1.5.发电机转子所有相关检查及试验(包括转子通风检查、转子绕组冷态直流电阻的测量、转子绕组的绝缘电阻值测量、转子绕组的交流工频耐压试验等)已进行,并通过验收。
3.1.6.协同电气专业人员对行车进行全面的、认真细致的检查,确保其完好可用。
3.1.7.滑靴等专用工器具准备齐全。
3.1.8.拆除发电机汽、励两端外端盖和内端盖、导风装置、轴承座轴密封装置、轴承及电刷等。
